万科景观成本总结分析38页PPT
- 格式:ppt
- 大小:3.67 MB
- 文档页数:38

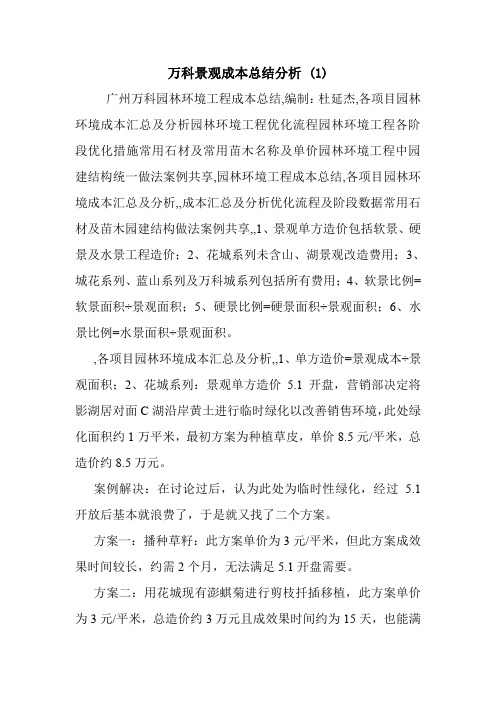

万科景观成本总结分析 (1)广州万科园林环境工程成本总结,编制:杜延杰,各项目园林环境成本汇总及分析园林环境工程优化流程园林环境工程各阶段优化措施常用石材及常用苗木名称及单价园林环境工程中园建结构统一做法案例共享,园林环境工程成本总结,各项目园林环境成本汇总及分析,,成本汇总及分析优化流程及阶段数据常用石材及苗木园建结构做法案例共享,,1、景观单方造价包括软景、硬景及水景工程造价;2、花城系列未含山、湖景观改造费用;3、城花系列、蓝山系列及万科城系列包括所有费用;4、软景比例=软景面积÷景观面积;5、硬景比例=硬景面积÷景观面积;6、水景比例=水景面积÷景观面积。
,各项目园林环境成本汇总及分析,,1、单方造价=景观成本÷景观面积;2、花城系列:景观单方造价5.1开盘,营销部决定将影湖居对面C湖沿岸黄土进行临时绿化以改善销售环境,此处绿化面积约1万平米,最初方案为种植草皮,单价8.5元/平米,总造价约8.5万元。
案例解决:在讨论过后,认为此处为临时性绿化,经过 5.1开放后基本就浪费了,于是就又找了二个方案。
方案一:播种草籽:此方案单价为3元/平米,但此方案成效果时间较长,约需2个月,无法满足5.1开盘需要。
方案二:用花城现有澎蜞菊进行剪枝扦插移植,此方案单价为3元/平米,总造价约3万元且成效果时间约为15天,也能满足5.1开盘需要。
经验总结:方案优化不一定是要“减数、取消”,关键是取得最佳性价比。
,案例共享,,成本汇总及分析优化流程及阶段数据常用石材及苗木园建结构做法案例共享,,案例三:景观成本控制前置案例描述:园林环境成本是比较难控制的成本,广州万科深蓝项目占地137334平方米,建筑物用地94745平方米,政府规划要求的容积率1.5,绿地率30%。
该项目为广州万科的高端产品,对景观有较高要求,如何取得最佳性价比就成为关键。
案例解决:在概念设计阶段,设计部提供概念图纸给成本部,成本部将jpj图纸导入CAD系统中进行了测算,主要测算了软景、硬景、水景的面积比率,并根据经验造价测算出了概念设计阶段的景观成本。
万科四季花城一期成本分析四季花城一期平面图花城一期园林环境动态成本比目标成本超182万。
其中一期范围内景观成本增加122万;公共景观增加405万, 分摊到一期增加60万, 详见下表:万科四季花城一期景观成本变化对比表项目目标成本动态成本差价公共景观270 330 60(分摊价)组团景观285 339 54私家花园33 95 62建筑小品26 44 18道路建设114 92 -22围墙48 45 -3室外照明45 46 1背景音乐13 15 2零星设施60 70 10合计(万元)8941076182入口广场硬景成本分析入口广场景观动态成本比目标成本增加127万, 增加的主要原因为:1.铺贴面积增加30%, 2130平方米;2.铺贴单价目标成本为: 280元/平方米, 目前动态单方为: 297元/平方米。
单价增加约6%。
3.水景设备花费了35万元。
硬景、软景面积比率硬景、软景、水景造价比率硬景单位面积价格构成:铺贴为130元;结构127元;水电30元; 其他为10元。
控制成本的重点是结构及铺贴方案。
从面材分析:石材5295平米, 单价为146元; 洗石米431平米, 单价为114元; 建菱砖2943平米, 单价为83元; 木材413平米, 单价285元。
控制成本的重点在石材的价格及各种材料的面积比例。
入口广场软景成本分析控制软景造价重点在: 1.乔木;2.灌木与地被的面积比。
硬景材料面积比率木材 413 5%洗石米 431 5%软景造价比率地被 3%大、小乔木造价比率小乔木入口广场乔木总计357株, 价格大于等于1000元的仅仅82株, 但是造价却占乔木总造价的79%, 占软景总造价的54%, 控制乔木造价重点在大乔木。
乔木密度为: 0.09株/平方米,相当于11m2/棵树。
软景面积=灌木面积+地被面积, 地被与灌木面积比率差别不大, 但是造价就相差8倍左右, 增加地被的面积比率也是降低软景成本的有效方法。
