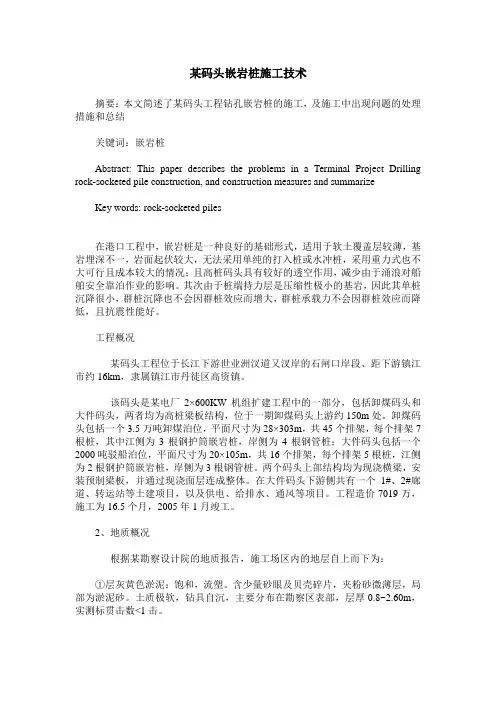

某码头嵌岩桩施工技术

摘要:本文简述了某码头工程钻孔嵌岩桩的施工,及施工中出现问题的处理措施和总结

关键词:嵌岩桩

在港口工程中,嵌岩桩是一种良好的基础形式,适用于软土覆盖层较薄,基岩埋深不一,岩面起伏较大,无法采用单纯的打入桩或水冲桩,采用重力式也不大可行且成本较大的情况;且高桩码头具有较好的透空作用,减少由于涌浪对船舶安全靠泊作业的影响。其次由于桩端持力层是压缩性极小的基岩,因此其单桩沉降很小,群桩沉降也不会因群桩效应而增大,群桩承载力不会因群桩效应而降低,且抗震性能好。

1、工程概况

某码头工程位于长江下游世业洲汊道又汊岸的石闸口岸段、距下游镇江市约16km,隶属镇江市丹徒区高资镇。

该码头是某电厂2600KW机组扩建工程中的一部分,包括卸煤码头和大件码头,两者均为高桩梁板结构,位于一期卸煤码头上游约150m 处。卸煤码头包括一个3.5万吨卸煤泊位,平面尺寸为28303m,共45个排架,每个排架7根桩,其中江侧为3根钢护筒嵌岩桩,岸侧为4根钢管桩;大件码头包括一个2000吨驳船泊位,平面尺寸为20105m,共16个排架,每个排架5根桩,江侧为2根钢护筒嵌岩桩,岸侧为3根钢管桩。两个码头上部结构均为现浇横梁,安装预制梁板,并通过现浇面层连成整体。在大件码头下游侧共有一个1#、2#廊道、转运站等土建项
