卫生间周边砼反边工程专项施工方案

  • 格式:docx
  • 大小:54.65 KB
  • 文档页数:9

卫生间周边砼反边工程专项施工方案

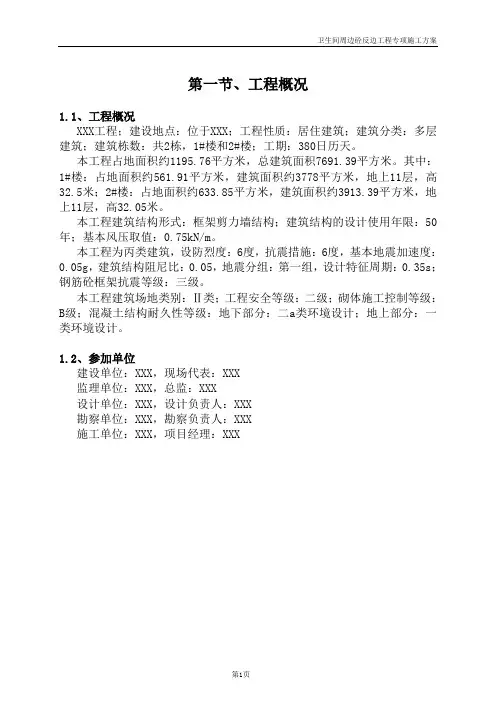

第一节、工程概况

1.1、工程概况

XXX工程;建设地点:位于XXX;工程性质:居住建筑;建筑分类:多层建筑;建筑栋数:共2栋,1#楼和2#楼;工期:38 0日历天。

本工程占地面积约1195.76平方米,总建筑面积7691.39平方米.其中:1#楼:占地面积约561.91平方米,建筑面积约3778平方米,地上11层,高32.5米;2#楼:占地面积约633.85平方米,建筑面积约3913.39平方米,地上11层,高32.05米。

本工程建筑结构形式:框架剪力墙结构;建筑结构的设计使用年限:50年;基本风压取值:0.75kN/m.

本工程为丙类建筑,设防烈度:6度,抗震措施:6度,基本地震加速度:0.05g,建筑结构阻尼比:0.05,地震分组:第一组,设计特征周期:0.35s;钢筋砼框架抗震等级:三级。

本工程建筑场地类别:II类;工程安全等级:二级;砌体施工控制等级:B级;混凝土结构耐久性等级:地下部分:二a类环境设计;地上部分:一类环境设计。

1.2、参加单位

建设单位:XXX,现场代表:XXX

监理单位:XXX,总监:XXX

设计单位:XXX,设计负责人:XXX

勘察单位:XXX,勘察负责人:XXX

施工单位:XXX,项目经理:XXX卫生间周边砼反边工程专项施工方案

第二节、编制依据

2.1、规范

1、《建筑工程施工质量验收统一标准》GB503-2013

2、《混凝土结构工程施工质量验收规范》GB50204-22(2011版)

3、《混凝土结构工程施工规范》GB50666-2011

4、《钢筋焊接及验收规范》JGJ18-2012

5、《建筑安全检查标准》JGJ59 2011

2.2、规程文献

1、建筑施工手册(第四版)

2、现行规范与地方性法规与强制性条文

3、反边构造作法

4、施工现场相应操作规程

5、其他类似工程的参考文献卫生间周边砼反边工程专项施工方案

第三节、卫生间周边砼反边设计做法

3.1、反边设计做法

卫生间四周边除门洞外,设2高的素砼反边,厚度同墙厚。

卫生间反边结构与结构楼板一次性浇筑成型.

3.2、反边设计大样图

第3页

卫生间周边砼反边工程专项施工方案

第四节、施工工艺

4.1、施工工艺流程

测量、放线T弹设定位筋控制线位置T定位筋焊制T验收T挂模制作、安装T吊模加固T验收

4.2、施工质量控制要点

1、使用制作吊模的模板必须具有一定的刚度与强度,应采用新购九夹模板定制制作而成.与模板相连的方木应采用经刨平处理过的全新方木。

2、混凝土反边吊模高度应满足设计要求且不应少于120mm,应从砌体部位的结构层算起,而不能从卫生间地面上翻120mm ,以避免反边高度不够的情况发生。

3、反边吊模的固定点应按每3mm为一道,采用废弃的短钢筋焊制即可,短钢筋直径不应小于10mm ,以确保固定牢固.

4、应注意混凝土反边的成品养护和保护,应加强覆盖浇水养护,防止混凝土因收缩开裂而失去防水作用。

5、反边拆模时应满足设计规定的强度后方可拆模,拆模时不得野蛮撬、砸,防止破坏反边的成型质量。

4.3、混凝土养护

混凝土浇筑完12h以内,应对混凝土加以覆盖并浇水养护.常温时每日至少浇水两次,养护时间不得少于7d。

4.4、关键技术分析

1、卫生间反边结构与结构楼板一次性浇筑成型,最关键的技术为卫生间降板边缘处反边吊模的固定。

2、因在结构砼浇筑过程中,施工荷载比较大,对支架于板筋上的吊模的整体牢固强度的要求是非常高的。

3、吊模可采用常用木模通过方木严格按照设计要求的高度进行拼制而成,再在卫生间降板的楼板或梁上焊制定位筋进行定位.

4、形成一个整体的吊模,门洞处用隔板把洞处的反边隔开,隔板需固定牢固。

4.5、优点分析

1、质量保证

采用一次成型施工方法,其反边结构砼与楼面砼间无任何杂质或隔层存在,能有效地连接在一起,形成一个有效的整体。提高了结构自防水能力。

卫生间周边砼反边工程专项施工方案 2、缩短工期

反边结构在砌体工程施工之前已全部完成,且均能达到设计要求的强度;不会对砌体工程造成任何的进度影响;缩短了工期。

3、提高工效

卫生间反边结构已于结构施工时完成,大大的减少了二次结构施工的工程量,减少了相应劳动力的投入,劳动力资源可充分地得到利用,提高了工效。

4、节约成本

因卫生间反边结构与主体施工阶段的结构楼板同时完成,即减少了二次结构的工程量,可减少相应的人工费及材料费,以达到节约成本的目的。

5、可提高分户验收的通过率

在目前住宅工程中,其分户验收通过率对能不能顺利交付起着相当重要的角色。卫生间的渗漏水情况是分户验收中必查项目,其在卫生间楼地面上采取蓄水不少于24小时以上进行检查。卫生间反边结构自防水能力得到了保证,既能提高卫生间的防水能力,从而可提高分户验收的通过率。

6、可提高管理效率

卫生间反边与结构楼板一次成型,减少了后期的二次结构施工工程量,后期施工时,管理精力可集中到其他各项施工当中去,可提高管理效率.

7、可减少业主投诉

卫生间反边结构自防水的能力得到提高,可提高卫生间反边处的防水能力,可很大程度上避免了因反边渗漏水而导致一系列投诉、纠纷、索赔等问题。

4.6、反边一次性浇筑成型的成效

1、采用卫生间反边砼与结构板一次浇筑成型的施工方法,有效地提高了反边结构自防水能力,从本质上杜绝了卫生间反边根部渗漏现象发生。

2、与传统的卫生间反边结构二次施工相比,减少了二次结构工程量,节约成本,工期相应缩短.

3、可提高管理效率与减少因反边渗漏水而导致的一系列投诉、纠纷、索赔等事项的发生。

4.7、质量标准

1、主控项目

⑴水泥、砂、石、外加剂必须符合施工规范及有关标准的规定,有出厂合格证、试验报告。

⑵混凝土配合比、搅拌、养护和施工缝处理,符合规范的规定。

⑶按标准对混凝土进行取样、制作、养护和试验,评定混凝上强度并符合设计要求.

⑷混凝土计量偏差符合规定。

卫生间周边砼反边工程专项施工方案

⑸混凝土运输、浇筑及间歇时间不应超过初凝时间。

⑹现浇结构的外观不应有严重缺陷。

2、一般项目

⑴混凝土所用砂、石、掺合料应符合国家现行标准的规定. ⑵首次使用的混凝土配合比就进行开盘鉴定,其工作性应满足设计配合比的要求。

⑶混凝土搅拌前,应测定砂、石含水率并根据测试结果调整材料用量,提出施工配合比.

⑷混凝土浇筑完毕后,应及时采取有效措施养护。

3、允许偏差项目

项次 项目 允许偏差(mm) 检验方法

1 轴线位移 8 钢尺检查

2 截面尺寸 +8,—5 钢尺检查

3 表面平整 8 2m靠尺和塞尺检查

4 水平灰缝平直 10 10m长拉线和尺量检查

4.8、检查验收

1、楼板混凝土表面必须认真仔细地清理,检查合格后方可进行反边混凝土的浇筑.

2、混凝土反边的模板严禁采用铁丝穿通两侧模板的拉固方法。

3、反边混凝土浇捣密实,无蜂窝、麻面等质量缺陷。

4、卫生间反边混凝土无渗漏现象。

4.9、成品保护措施

1、振捣混凝土时,不得模板移位.

2、散落在楼层上的混凝土应及时清理干净.

3、保证反边混凝土的养护时间和次数。每次淋水应充分湿润混凝土,每天淋水养护的次数为2-3次。

4、卫生间反边混凝土达到一定强度后方可在上面进行砖墙砌筑。卫生间周边砼反边工程专项施工方案

第五节、施工安全保证措施

5.1、施工安全措施

1、遵守现场的安全管理制度和用电制度,所有的接线工作由专业电工负责。

2、施工人员要佩戴安全帽、防护面具,眼镜和手套。

3、室外作业若遇雨天、五级以上风天,应停止施工。

5.2、加强安全教育,增强法制观念

1、技术工要进行三级安全教育,统一命题、统一考试、考试合格后方能上岗。

2、做好特殊工种的培训工作,坚持持证上岗,未持证人员坚决不能上岗工作。

3、坚持每天班前安全例会制度,坚持经常性的安全活动检查并做记录.

4、在安排施工任务时,必须进行专项有针对性的全面安全交底,履行签字。

5、认真执行安全操作规程,严禁违章指挥,违章作业,违反劳动纪律。

6、项目经理部把安全生产当作头等大事,认真组织学习,贯彻执行国家有关劳动保护和安全生产和各项政策、法令。

5.3、安全生产的具体措施

1、施工现场入处及现场所有危险作业区域要挂安全生产宣传画、标语、安全危险标牌,提醒工人注意安全.

2、在混凝土浇筑前需进行安全交底,交底内容要有针对性,不可泛泛而谈,针对重点问题提出重点可靠的防护措施。

3、任何人进入现场区域必须戴好安全帽,不准穿拖鞋,高跟鞋或赤脚,从事高空作业,要系好安全带。

4、特殊工种必须持证上岗,严禁非正式特殊工种代替特殊工种作业,电气焊操作前必须办理当天的用火证并配有看火人员。

5、加强现场临电管理,经常检查配电设备的安全可靠性,如有损坏,及时更换,除电工之外的任何工种不准私自接改电线,需用时应申请电工完成接线工作。

6、现场围护栏杆,要严密稳固,电缆线不允许直接敷设在栏杆上。夜间施工时基坑边缘要有明显的标志和有足够的照明.

7、混凝土操作人员处于湿作业环境中,振捣操作时要戴好绝缘手套,穿好胶鞋。

卫生间周边砼反边工程专项施工方案 8、各种小型电动工具,必须由专人进行操作使用保管。

9、现场照明灯具的架设高度要符合有关安全规程的要求,不低于2.5m,夜间施工必须有足够的照明设施。

10、加强安全教育,落实安全责任,严格实行安全奖罚制度。卫生间周边砼反边工程专项施工方案

第六节、文明施工与环境保护措施

1、施工现场提倡文明施工,严禁所有人员在中午12: 至2: 30,晚上22: 至7: 大声喧哗.

2、建立健全控制人为噪声的管理制度。尽量减少人为的大声喧哗,增强全体施施工人员的防噪声扰民的自觉意识。

3、随时收集施工垃圾,并运至现场设立的废物临时贮存场地.

4、清运时,适量洒水减少扬尘.施工垃圾应使封闭吊运,严禁凌空抛散造成扬尘。
