简洁高效的钢筋优化下料方法
钢筋的优化下料是在工程施工中可以节省开支、节约材料、提高效率的重要环节,在推广应用过程中也是比较成熟的技术,它不仅可以减少工程损耗,还可以保证施工环节的全过程质量,在施工管理中有着重要的地位。
一、采用计算机辅助优化下料。
计算机辅助下料是现代施工项目中最受欢迎的施工技术,通过计算机自动完成下料,比较仔细地拆分设计图,综合考虑建筑工程的各种要求,合理利用材料,使钢筋的下料更简洁、高效。
二、科学规划钢筋。
钢筋的规划是指采用新的材料仓储技术,根据施工图纸的要求进行钢筋的下料,采用合理的材料规划,既可以减少现场施工的运输投入,又能够节省钢筋的损耗量。
三、加强库存管理。
施工过程中,钢筋库存要加强管理,因为材料损耗量不容忽视,通过实时库存跟踪,可以及时补充材料、确保材料库存量,同时及时调整施工内容,让施工现场进行有效准备。
四、实施标准化施工。
标准化施工是由一定的理论和实例来建立施工管理技术,它强调标准的规范性,可以让施工现场实现精确的计划,以达到高质量、高效率的目标。
五、利用互联网和大数据。
信息化施工技术可以实现对在线下料过程的远程管理和智能化操作,利用互联网技术可以把施工现场上的实时信息及时传输回来,采用大数据分析方法,可以提高现场效率,减少损耗。
六、推广新能源的应用。
新能源在现代施工中的应用可以减少部分污染,同时也可以改善施工现场的环境状况,使施工现场更加清洁、绿色。
总的来说,钢筋优化下料是提高工程质量、节约施工成本的重要方法,施工管理者需要了解施工现场施工情况,综合运用上述技术,采取科学合理的下料方案,才能有效提高施工效率。
钢筋混凝土的施工方案优化在建筑工程中,钢筋混凝土结构因其良好的强度、耐久性和稳定性而被广泛应用。
然而,要确保钢筋混凝土结构的质量和性能,施工方案的优化至关重要。
一个合理、科学的施工方案不仅能够提高施工效率,降低成本,还能保证工程的质量和安全。
本文将从多个方面探讨钢筋混凝土施工方案的优化。
一、施工准备阶段的优化1、设计图纸的深入研究在施工前,施工团队必须对设计图纸进行详细的审查和理解。
不仅要熟悉结构的尺寸、形状和配筋情况,还要关注设计中的特殊要求和技术要点。
对于图纸中不明确或存在疑问的地方,应及时与设计单位沟通,确保施工过程中不会出现因理解偏差而导致的错误。
2、材料的选择与检验钢筋和混凝土是钢筋混凝土结构的主要材料,其质量直接影响结构的性能。
在选择钢筋时,要根据设计要求确定钢筋的种类、规格和强度等级,并确保钢筋的质量符合国家标准。
对于混凝土,要根据工程的特点和环境条件选择合适的水泥品种、骨料级配和外加剂。
同时,对进场的材料要进行严格的检验,包括外观检查、力学性能测试等,不合格的材料坚决不得使用。
3、施工设备的准备根据施工方案的要求,准备好相应的施工设备,如起重机、搅拌机、振捣器等。
在设备选型时,要考虑设备的性能、工作效率和可靠性,确保能够满足施工的需要。
同时,要对设备进行定期的维护和保养,保证其在施工过程中正常运行。
4、人员培训施工人员的技术水平和质量意识对工程质量有着重要的影响。
在施工前,要对施工人员进行技术培训,使其熟悉施工工艺和操作规程,掌握质量控制的要点。
同时,要加强安全教育,提高施工人员的安全意识,确保施工过程中的安全。
二、钢筋工程施工方案的优化1、钢筋加工钢筋加工的精度和质量直接影响到钢筋的安装和连接。
在优化施工方案时,应合理安排钢筋加工场地,采用先进的加工设备和工艺,提高加工效率和精度。
同时,要根据钢筋的配料单进行准确的下料和成型,减少钢筋的浪费。
2、钢筋连接钢筋连接方式的选择应根据钢筋的直径、受力情况和施工条件等因素综合考虑。
优化钢筋下料计算,助力项目成本控制【关键词】优化钢筋下料成本控制翻样电算化钢筋工程作为基础及主体结构的重要分项工程,在建筑施工的质量控制中占有举足轻重的地位,而钢材的成本支出在整个项目成本支出中所占比例也很大,可以达到26%左右。
为了降低工程成本,建设方会要求设计单位在满足规范的前提下尽量降低配筋率,在梁、柱、墙等部位使用高等级合金钢,而现浇板、楼梯则使用冷轧带肋之类经过处理的高强度钢筋。
曾经对一个工程的现浇板进行测算,该工程共24层,单层面积约850m2,原设计现浇板为Ⅰ级钢,每层钢筋用量为10.249吨,后变更为冷轧带肋,每层钢筋用量减少为7.115吨,两者相减,每层减少3.134吨,24层共计减省钢材约75吨,按目前钢材价格计算,减少投资约合75吨×6000元/吨=450000元,这是一笔可观的费用。
那么,作为施工单位又该如何通过控制钢筋用量来降低工程成本呢?我国从九十年代后期开始推行“平面整体表示方法”进行结构工程的设计、图纸绘制。
现在的一套结构图与九十年代前期相比,结构复杂性增加了,但图纸页数却减少了,这是“平法”带给设计单位的好处。
但是对于施工单位而言尤其是对于钢筋工来说,“平法标注”因为隐藏着许多的“潜规则”,如果没有系统地学习过G101图集就意味着看不懂图纸,更不要说算量了。
因此,专业钢筋翻样成了各个工地的“标配”管理人员,一个好的钢筋翻样可以通过优化钢筋下料计算,达到节约钢筋的目的,为项目降低工程成本做出很大贡献。
一、合理利用规范规定,减少不必要的钢筋浪费工程建设必须要遵守相关规范、标准的规定,“规范”就是是建筑行业的“法”。
在钢筋工程中,各个版本的G101图集成为我们工作的指南。
但是,遵守规范不代表必须教条地去执行它,在实际施工中我们应该灵活地运用规范,合理地进行下料优化。
1、锚固长度⑴注意区分抗震与非抗震构件。
筏板、井桩、条形基础梁、L梁、现浇板等为非抗震构件,其钢筋锚固长度应该按La计算。
基于MATLAB的钢筋下料优化算法漏家俊【摘要】运用MATLAB软件求解实际工程中一维钢筋下料优化的问题,提出了首先列举出单根原料分割的所有可行解,其次采用线性规划的方法求出理想条件下最优方案,最后通过整数求解的最终优化结果.MATLAB求解钢筋下料问题自动化程度高,根据实际问题简单调整下料参数便可完成整个优化过程,在提高工作效率的同时可以有效节约项目材料成本.【期刊名称】《建筑施工》【年(卷),期】2018(040)002【总页数】3页(P292-294)【关键词】钢筋下料;MATLAB;整数规划;优化【作者】漏家俊【作者单位】上海市基础工程集团有限公司上海 200002;上海市非开挖建造工程技术研究中心上海 200002【正文语种】中文【中图分类】TU17随着建筑业的热度不断减缓,建筑市场的竞争也日益加剧,利润空间的压缩导致不少建筑企业举步维艰。
承建方一方面要具备雄厚的技术实力和经济实力,另一方面要有科学管理的能力,需要通过不断对地项目成本进行优化与控制以寻求最大限度的成本节约,确保整个工程的盈利目标[1]。
钢筋作为建筑设计、施工和造价的重要组成部分,其造价占据整个项目造价的30%~40%[2],因此对于钢筋下料优化的研究能为企业创造巨大的利益。
针对钢筋优化下料研究较多有一维线性规划法、启发式的遗传算法、混合遗传算法、模拟退火算法等[3],其中后几种方法对钢筋优化人员专业化要求高,难于在项目实际应用过程中推广。
而传统的人工优化下料方法受人为影响因素大,过程繁琐,难以保证能够十分有效地进行钢筋下料优化。
随着信息化时代的到来,计算机的应用面越来越广泛,本文建议通过采用现代化信息技术MATLAB辅助进行钢筋下料优化,通过简洁的编译实现优化过程,达到为企业节省钢筋损耗开支的目的。
1 数学模型钢筋优化下料问题可以简单表述为:企业拥有原材为定尺长度(l)的钢筋一批,下料长度为a1、a2、…、an,钢筋对应下料数量分别为b1、b2、…、bn根;c(j,i)为针对单根原料分割方法中相应下料长度的数量;x1、x2、…、xn代表每一种分割方法所采用的次数。
基于python的钢筋下料优化算法关于基于Python的钢筋下料优化算法摘要:本文将介绍一种基于Python的钢筋下料优化算法。
钢筋下料是指根据建筑施工图纸中的钢筋需求,将钢筋材料按照一定规则进行切割和制造加工,以适应具体施工需要。
传统的钢筋下料通常是根据经验和人工计算来进行,效率较低且容易出错。
而基于Python的优化算法可以通过数学模型和计算机技术,快速准确地计算出最优方案,实现钢筋材料的有效利用。
本文将分为三个部分来详细介绍基于Python的钢筋下料优化算法。
首先,我们将介绍算法的原理和基本思想,包括数学模型的构建和优化目标的设定。
其次,我们将详细介绍算法的实现过程,包括算法流程图和具体的代码实现。
最后,我们将通过一个具体的案例来验证算法的有效性,并对算法的优缺点进行分析和讨论。
通过本文的介绍,读者将能够了解和掌握基于Python的钢筋下料优化算法的原理和实现方法,从而提高钢筋下料的效率和准确性。
关键词:Python;钢筋下料;优化算法;数学模型;效率;准确性一、算法的原理和基本思想1.1 数学模型的构建钢筋下料问题可以看作一种组合优化问题。
首先,我们需要将建筑施工图纸中的钢筋需求转化为数学模型。
通常,钢筋的规格和长度是已知的,我们需要根据建筑施工图纸中的需求,将规格和长度进行匹配,以确定需要使用的钢筋数量和长度。
同时,我们还需要考虑到钢筋的切割和制造加工的限制条件,如最大切割长度、加工时间等。
基于以上考虑,我们可以构建如下的数学模型:- 变量:- Xi:第i根钢筋的数量;- Lij:第i根钢筋经过某一切割方案后得到的第j段长度;- Yij:第i根钢筋经过某一切割方案后得到的第j段长度是否需要加工;- Xij:第i根钢筋经过某一切割方案后得到的第j段长度的数量;- 目标函数:- min ∑(∑Xij),i=1...n,j=1...m;- 约束条件:- ∑Lij=XiLi,i=1...n;- ∑Xij≤Xijmax,i=1...n,j=1...m;- ∑Yij=Yijmax,i=1...n,j=1...m;- Xij≤∑Lij,i=1...n,j=1...m;- Yij≤Xij,i=1...n,j=1...m;其中,n表示钢筋的种类数量,m表示切割得到的钢筋段数,Li表示钢筋i的长度,Xijmax表示第i根钢筋切割后得到的第j段长度的最大数量,Yijmax表示第i根钢筋切割后得到的第j段长度需要经过加工的最大数量。
(1)优化背景:|常规钢筋工程下料。
(2)优化实施:做一个正方形方格表,取原点记为 o,相邻两轴为x、y,
在边 ox_oy 上标记 1.2、3、...表示下料的根数。
以供应钢筋长度为 14m,下料钢筋长度为 1.9m、2.3m、3.3m 为例,一根 14m 钢筋下 1.9m 长的钢筋
为 7.37 根,下 2.3m 长的钢筋为 6.09 根,下 3.3m 长的钢筋为 4.24 根。
在 ox 边上,取 1.9m 下料根数 7.37 根处,标记点 A;在 oy 边上,取 2.3m
下料根数 6.09 根处,标记点 B;在 ox 边上,取 3.3m 下料根数 4.24 根处,标
记点 C;在 oy 边上,取 3.3m 下料根数 4.24 根处,标记点 D。
连接 AB、AD、BC,在△0AB、△0AD、△0BC 中,距离 AB、AD、BC 最近的点为最佳组合。
(3)实施效果:AB 段:1×1.9+5×2.3=13.4m 和 7×1.9=13.3m,对比可节约0.1m;AD 段:2×1.9+3×3.3=13.7m)和 3.3×4=13.2m,对比可节约 0.5m;BC 段
:2×3.3+3×2.3=13.5m 和 3.3×4=13.2m 对比可节约 0.3m。
将以,上搭配方
法进行比较,可以根据下料数量,找出余料数量最小的搭配组合。
(4)提示:提高钢筋放样人员综合能力,对钢筋剩余短料用途做到心中有数,如梁垫铁马凳、洞口侧面附加筋等零量构件可以利用短料加工。
(1)优化背景:某工程地上两层,地下局部地下室,二层以上局部夹层,柱间距 18m,大跨度框架结构,主次梁交接处设附加吊筋。
(2)优化实施:根据“16G101-1 ”P88 页:附加吊筋长度为两弯起段长度加三个水平段长度,其中弯起段伸至梁上侧,计算伸至主梁上部第一排钢筋与伸至第二排钢筋处均不违反图集规定,故可按伸至第二排钢筋处放样,如图。
且吊筋下料时除扣除保护层厚度,梁上下排钢筋所占去空间,还应考虑一定的钢筋下料操作空间,如图。
(3)实施效果:依据图集优化,实现降本增效。
(4)提示:与相关部门沟通协调,做好交底工作。
钢筋优化下料措施
编制人:
审核人:
批准人:
目录
一、钢筋优化配料 (3)
二、优化断料 (3)
三、优化下料 (3)
四、下料管理 (6)
五、废料利用 (7)

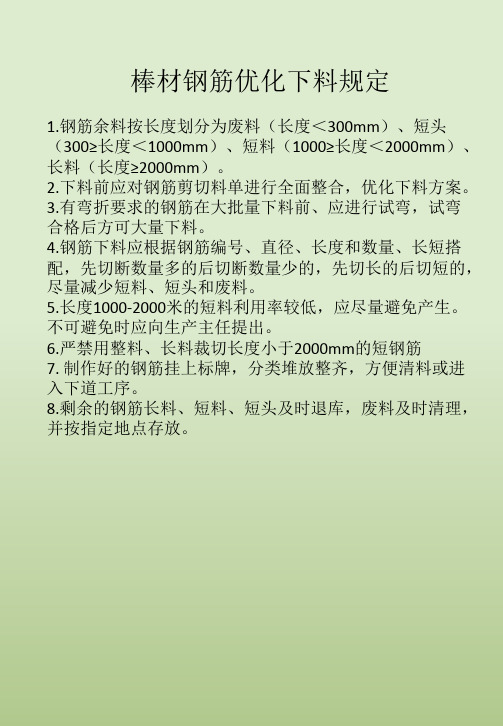

一、钢筋优化配料
钢筋下料需要考虑在规范允许的钢筋段点范围达到一个钢筋长度最
优组合的形式,尽量与钢筋的定尺长度的模数相吻合,以达到节约人工、机械和钢筋的目的。
二、优化断料
钢筋料单出来以后,现场截料时优化,减少短料和度料。
根据统筹法和
智能筛选优化技术,对料单中的钢筋进行全面整合,把度料减少到最低。
钢筋切断应根据钢筋号、直径、长度和数量、长短搭配,先断数量多的后断数量少的,先断长料后断短料,尽量减少和缩短短钢筋头,以节约钢材。
三、优化下料
1、有选择进料
如料长2.23m、2.23×4=8.92m、2.23×5=11.15m自然应进9m长钢筋。
每根钢筋一段4即可。
如柱主筋Φ22,柱纵筋采用电渣压力焊接头,不考虑渣焊烧损耗、柱主筋长度为4.4m。
可下断4.50m,上一层柱主筋下料即可减少0.1m选择9m定尺钢筋、度料为0。
如层高为3.3m。
柱主筋Φ14,柱筋下料长度考虑搭接长度为3300+686=3986、选择9m定尺钢筋、一断三。
2、长短合理搭配
在钢筋加工制作过程中,同一种钢筋往往有多种下料尺寸,不能按下料单中的先后顺序下料,而应先截长料、所余钢筋有时与其他编号钢筋长度接近、可利用之反之就会浪费钢筋。
这是钢筋下料时节省钢筋的一项原则。
如框梁梁需用以下负弯矩筋,现场与9m长Φ25钢筋。
①号筋Φ25L=4.2m
②号筋Φ25L=4.7m
如果按下料单下料的顺序分别下料、在截①号筋时9-4.2×2=0.6短头出现,而如果先截②筋剩余4.3m,钢筋用来断用搭配法下①号筋4.2m料,只有0.1短
头出现。
在钢筋下料时对短料的用途处做到心中有数。
如预制过梁、梁垫铁、马凳、烟道、管道侧面的附加筋、次梁端头负弯矩筋、楼梯等这些零量构件可以利用度料来加工。
3、钢筋相加下料
如两种长度的Φ20钢筋,其数量相近。
现场有9m长钢筋。
①Φ20 3.9m
②Φ20 4.9m
3.9m +
4.9m =8.8m 只有0.2m短头。
4、钢筋混合下料
如两种长度的Φ20负弯距筋。
现场有12m的钢筋
①Φ20 3.8 m
②Φ20 4.2 m
不要单独下料,可进行优化组合
3.8×2+
4.2=11.8 只有0.2m短头
在钢筋下料时,为了减少钢筋短头、需要经常采用相加法和混合法下料。
这两种方法尤其适用于有多个下料尺寸的较粗钢筋的下料,是柜架结构中常用的下料方法。
在柜架结构的钢筋工程施工中,一般安排两个小组分别制作大梁的主筋。
一组负责钢筋成型后的下料长度大于现场整尺长度的钢筋制作;另一组负责钢筋下料长度小于现场整尺长度的钢筋制作。
后一组在下料前应把有多个成型及下料尺寸的某种钢筋下料单抄写在一起,然后运用加法与混合法进行比对计算,设计出节省钢筋的最佳方案。
5、柱筋上下结合下料
如框架层高为4.2m,但在常见的9m或12m整尺钢筋上截取4.2m柱筋,均有大量的废短头及焊接头出现。
如果把第二层柱与第三层结合起来推算,这两根柱筋加起来总长为4.2m+4.2m=8.4m,也有废料,如果第二层柱筋取用4.5m(易从9m长整尺钢筋上取得),第三层柱筋取用4m(易从12m整尺钢筋上取得),则 4.5m+4m=8.5m,二层柱纵筋露出长度650mm,则第三层柱纵筋露出 4.5-4.2+0.65=0.95m,第四层柱纵筋露出长度0.65+0.1-3×30(电渣焊损耗值)=0.66m。
结果既没有短头出现,也避免了短头钢筋又考虑了柱纵筋的焊接损耗。
6、钢筋代用下料
如框架中端支座负弯矩钢筋下料长度为4550mm。
现场有9m长整尺钢筋。
不能太机械死板,而应灵活机动。
从9m长整尺钢筋上截取4.5m长钢筋,废料0。
但钢筋长度比需用长度短了50mm,应验算一下,在支座内水平投影长度是否不小于0.4L aE和是否伸至主锚区内弯折。
节约钢筋的前提是要保证质量而不偷工减料。
7、短尺定做钢筋下料
有的钢筋经销处能进长短不齐但质量合格的钢筋,长度大多在7m以下,可以根据需要截取各种长度的短料,价格也不贵。
进这种钢筋短料,不仅无短头,而且也省去了机械切断费用,所以当工程中需要钢筋短料时,可以根据下料单提前呈报、定做。
8、改接头钢筋下料
梁上部纵筋接长常常采用绑扎搭接,如果采用焊接方法接长,既节省了绑扎长度的钢筋,也节省了绑扎区需要加密的箍筋。
梁下部纵筋也不要全部在支座处锚固,能通则通,一能减少钢筋用量,二是减轻节点处钢筋的拥挤,保证混凝土对钢筋的全握囊并能方便混凝土的浇捣。
9、废短钢筋头降格使用下料
如框架梁端头需用Φ20负弯矩筋,料长1.88m,现场有直径Φ22、长2m左右的短钢筋头。
可以截取1.88m长Φ22短钢筋头代替Φ20钢筋使用,如果钢筋根数不变会增大构件配筋率,可进行钢筋等面积代换。
10、无短头起头钢筋下料法
板钢筋ф12按绑扎搭接,现场有12m长钢筋。
施工规范规定:绑扎接头在同一截面内的百分率不大于25%。
所以板钢筋起头至少4根相差1.3倍搭接长度的钢筋为一组,然后平行排列。
为避免出现短头,可按以下方法起头。
先截取长度+后余长度=12m
(1)2m+10m=12m
(2)3m+9m=12m
(3)4m+8m=12m
(4)5m+7m=12m
可任取两组,并成一组,也可以把12m整长钢筋作为每一组的第5根。
但制作时并不与每一组起头捆在起而单在布筋时单独排列。
这种起头方法没有短头钢筋。
在框架梁起头时,如果现场只有一种长度的整尺钢筋,可以把整尺钢筋一分为二,与整尺钢筋各50%起头。
11、短头对接下料
工地上往往堆放着一些暂时不用的短头钢筋,有时经焊接后能做短料。
但这些短头钢筋长短不齐,如果每种钢筋进行对比,速度太慢。
现介绍一个便捷的比对方法。
先在地上画出两道平行的所需钢筋短料的尺寸线,然后把钢筋短头在地上对齐后,分别沿两道尺寸线平行摆放,再站在与钢筋垂直的一侧查看,如果钢筋两个端头和重叠量等于或略大于焊接预留量,可把这两根钢筋拿出进行焊接,之后截成所需的短料。
这种方法不仅快捷,而且废短头钢筋很少,但不能作为受力钢筋使用。
按照《混凝土结构设计规范》(GB 50010)规定,在钢筋焊接区段内,即2倍的35d(动荷载时2×45d)或2×500mm范围内的短钢筋是不能用来连续焊接使用的。
这其实就是排列组合的问题,无穷解!只能取最近的值!
四、下料管理
贯彻钢筋优化下料,要有人管,加强班组的自身建设,提高综合水平,从而达到省工、省料降低成本,提高经济效益。
五、废料利用
利用钢筋下脚料:
1、φ18及以上钢筋,制作多层受力钢筋之间的垫棍;
2、用小直径钢筋下脚料,焊接成剪力墙内固定钢筋位置的梯筋。
3、用下脚料钢筋焊接各种电梯井安全防护门、栏杆、场地排水明沟篦子等。
4、用φ2
5、φ20、φ18、φ12钢筋做承台与顶板的马凳筋。
