U-PVC排水管安装方法要点
- 格式:doc
- 大小:104.50 KB
- 文档页数:14
室内UPVC塑料排水管施工方案及要点一、方案概述:室内UPVC塑料排水管施工方案,是指在建筑物内部进行污水排放、废水排放等工作时使用的管道系统。
UPVC塑料排水管具有耐腐蚀、密封性好、施工方便等优点,因此在建筑物内部的排水系统中得到了广泛应用。
本方案将详细介绍UPVC塑料排水管的施工流程和注意事项。
二、施工流程:1.准备工作:确定排水管的走向和起始点,清理施工区域,保证施工区域干净整洁。
2.排水管的安装:按照设计要求和装修计划进行管道的安装,需确保管道的安装准确、平整,连接部位应密封牢固。
3.排水管的固定:将排水管固定在建筑物内墙体或地面上,固定点要均匀,确保管道的稳固。
4.钢筋混凝土箱的施工:在需要用到的地方,进行钢筋混凝土箱的施工,以便进行大量污水的暂存。
5.其他配套设施:根据需要,安装检查井、清水井等配套设施,以便日常的维护和保养。
三、注意事项:1.施工前应细致检查所使用的UPVC塑料排水管的质量,不得使用有损坏和内部结构松散的管材。
2.施工人员应全程严格按照设计要求进行施工,不得随意修改管道走向和位置,以免影响整体排水效果。
3.排水管的连接部位要密封牢固,不得有漏水现象,连接处应采用专用胶水或其他密封材料进行处理。
4.施工现场应保持整洁,施工结束后应及时整理垃圾等杂物,保持室内环境的清洁卫生。
5.施工过程中,施工人员应注意自身的安全,佩戴好必要的安全装备,避免发生意外事故。
四、施工验收:施工结束后,应组织相关人员进行施工的验收工作。
验收内容包括:排水管道的走向是否与设计要求一致,排水管的连接部位是否牢固,是否有水渗漏等现象,配套设施是否安装完善等。
五、维护与保养:完成室内UPVC塑料排水管的施工后,需要定期进行维护与保养工作。
维护工作主要包括:定期清理管道内的污垢和异物,定期检查管道连接部位的密封情况,发现问题及时处理,以免影响排水效果。
本方案详细介绍了室内UPVC塑料排水管的施工流程和注意事项,施工人员在施工过程中务必按照指导进行操作,保证管道的质量和施工效果。
UPVC排水管安装方案一、材料准备1.UPVC排水管及配件:包括管道、弯头、三通、法兰、密封垫圈等。
2.工具:电动螺丝刀、切割刀、刷子、尺子、胶线等。
二、管道设计1.确定排水管道的走向和位置:根据排水需要,确定排水管道的走向和位置,包括主管道和支管道。
2.管道直径的选择:根据排水量大小和管道长度,选择合适的管道直径。
一般来说,直径较大的管道可以排放更多的废水。
3.管道斜度的确定:根据排水原理和排水量,确定管道的斜度,以确保水能够顺畅流动。
一般来说,每米管道长度的坡度应为0.5-1厘米。
三、管道安装1.准备工作:在安装前,确保工作区域干燥清洁,并准备好所需的工具和材料。
2.测量和标记:根据管道设计,使用胶线和尺子测量和标记管道安装位置,确保安装准确。
3.切割管道:使用切割刀沿着标记线切割管道。
切割时要保证切口平整光滑。
4.清洁管道:使用清洁刷和清洁剂清洁管道内壁,确保无污垢和杂质。
5.抹胶处理:在管道切口处涂抹胶水,确保密封效果,并将管道插入配件中。
6.接头固定:使用电动螺丝刀拧紧配件的螺丝,将管道和配件固定好。
注意不要过度拧紧,以免损坏管道。
7.检查和测试:完成一段管道的安装后,仔细检查管道连接是否牢固,并进行压力测试,确保没有漏水。
8.完善排水系统:根据实际需要,安装排水口、下水道等配件,完善排水系统。
四、注意事项1.安全操作:在安装过程中,要注意使用合适的个人防护装备,如手套和护目镜,以防止意外伤害。
2.合理设计:在管道设计和安装时,要根据实际情况和需求,合理选择管道直径和坡度,确保排水畅通。
3.注意细节:在管道安装过程中,要注意细节,如切割口的平整度、接口的密封性等,以确保安装质量。
4.定期维护:UPVC排水管安装完成后,定期进行维护,如清洗管道、检查漏水等,以延长使用寿命。
总结:UPVC排水管是一种常见的排水系统,其安装需要按照一定的步骤和要求进行。
合理设计、仔细操作和定期维护,可以确保排水系统的正常运行和安全使用。

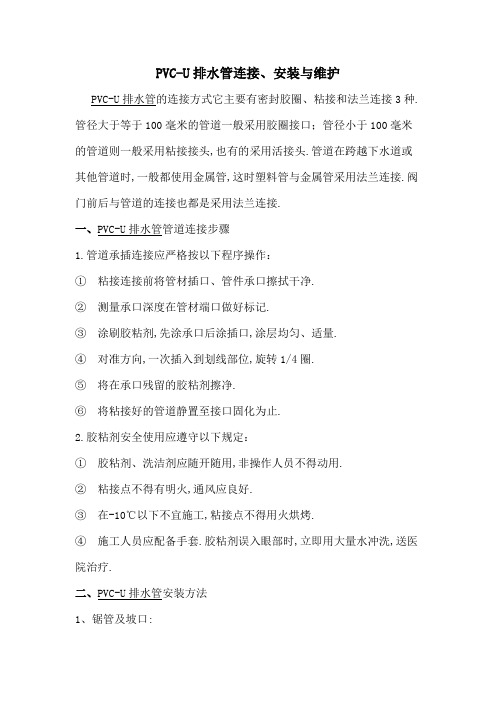

PVC-U排水管连接、安装与维护PVC-U排水管的连接方式它主要有密封胶圈、粘接和法兰连接3种.管径大于等于100毫米的管道一般采用胶圈接口;管径小于100毫米的管道则一般采用粘接接头,也有的采用活接头.管道在跨越下水道或其他管道时,一般都使用金属管,这时塑料管与金属管采用法兰连接.阀门前后与管道的连接也都是采用法兰连接.一、PVC-U排水管管道连接步骤1.管道承插连接应严格按以下程序操作:①粘接连接前将管材插口、管件承口擦拭干净.②测量承口深度在管材端口做好标记.③涂刷胶粘剂,先涂承口后涂插口,涂层均匀、适量.④对准方向,一次插入到划线部位,旋转1/4圈.⑤将在承口残留的胶粘剂擦净.⑥将粘接好的管道静置至接口固化为止.2.胶粘剂安全使用应遵守以下规定:①胶粘剂、洗洁剂应随开随用,非操作人员不得动用.②粘接点不得有明火,通风应良好.③在-10℃以下不宜施工,粘接点不得用火烘烤.④施工人员应配备手套.胶粘剂误入眼部时,立即用大量水冲洗,送医院治疗.二、PVC-U排水管安装方法1、锯管及坡口:2、锯管长度根据实测,并结合各连接管件的尺寸逐层确定.锯管工具宜选用细齿锯、割刀和割管机等工具.断口应平整,断面处不得有任何变形.待粘接的插口部分可用中号板锉锉成15o~30o坡口.坡口长度一般不小于3mm,坡口厚度宜为管壁厚度的1/3~1/2.坡口完成后,应将残屑清除干净.3、承插接口的保护:4、承插接口连接完后,应将挤出的胶粘剂用棉纱或干布蘸少许丙酮等5、清洁剂擦洗干净.根据胶粘剂的性能和气候条件静至接口固化为止.6、冬季施工时固化时间应适当延长.三、PVC-U排水管的施工维护1、当小口径管道采用溶剂粘接时,须将插口处倒小圆角,以形成坡口,并保证断口平整且垂直轴线,这样才能粘接牢固,避免漏水.2、一般管径大于等于100毫米的PVC管都采用胶圈接口.安装前必须安排人员将管子插口部位倒角,要检查胶圈质量是否合格.安装时必须将承口、胶圈等擦干净.3、传统管道安装的管沟开挖只要求能把管道放入管沟和能进行封口即可,在没有松动原有土层时,可不用加压夯实垫层.4、一般PVC管支管开叉可用三通或立式止水栓开叉.在施工时可加一个马鞍形配件半个二合三通,并用U形螺栓卡紧,这样就加厚了管壁,然后直接在上面钻孔开牙,再用外螺纹塑料件接出.试验表明用这种方法施工后试压验收完全可以达到规范的要求.另外在管内水流产生推力的位置,比如弯头、三通及管端封板处等部位都应设置止推墩以承受水流的推力.5、PVC管作为一种新型非金属管,用现有金属管道探测设备,不能探测到其具体位置,但若管道埋设施工时在管道上面埋设一条电线就可方便地解决这个问题.。
UPVC排水管安装方案UPVC(聚氯乙烯不可塑化物)排水管是一种常用的排水系统,具有耐腐蚀性、耐化学性、耐高温性和耐高压性等优点。
下面是一份UPVC排水管的安装方案,供参考。
1.准备工作首先,确定排水管的安装位置和路径。
根据建筑物的结构和功能需要,确定排水管的布置方案,包括主管道、支管道和分水器的位置。
其次,购买所需的UPVC排水管材料和配件。
根据实际需求选择合适的管径和配件,确保安装的正常运行。
最后,准备所需的工具和安装辅助材料,包括切割工具、胶水、密封胶带、电锯等。
确保工具的质量和使用安全。
2.安装主管道首先,将主管道沿着预定的路径安放在地面或墙壁上,并使用支架或卡扣固定。
确保管道的坡度适当,以保证排水的顺畅。
然后,根据需要使用切割工具将管道切割成所需的长度。
尽量减少接头的数量,同时确保切割的平整和密封性。
接下来,使用胶水和密封胶带将管道连接起来。
先在管道的一端涂抹胶水,然后将接头插入,并用力旋转几秒钟以确保牢固连接。
用密封胶带在接头处包裹,以防止漏水。
最后,安装盖板或检查井盖,确保盖板牢固且平整。
3.安装支管道和分水器首先,根据预定的位置将支管道连接到主管道上。
使用相同的方法和材料连接支管道,确保连接牢固和密封。
然后,将分水器连接到支管道上。
使用胶水和密封胶带将分水器连接到支管道,确保连接牢固和密封。
根据需要安装分水器和检查井,以便日后的检修和维护。
最后,根据实际需要和安全要求,进行必要的测试和检查。
使用水或压力检测设备测试系统的密封性和可靠性。
确保系统可以正常运行并符合相关标准和规范。
4.安装附件和维护根据需要安装排水系统的附件,如排气阀、降噪管等。
确保附件连接牢固和密封,以提高排水系统的功能和效果。
此外,定期检查和维护排水系统。
清除管道中的堵塞物,定期清洗和保养系统,以确保系统的正常运行和延长使用寿命。
总结:UPVC排水管的安装需要经过仔细的规划和准备工作。
正确的安装方案和专业的施工方法是确保排水系统顺畅运行和使用寿命的关键。
PVC-U硬聚氯乙烯给水管道安装一、注意事项1、管道铺设应在沟底标高和管道基础质量检查合格后进行,在铺设管道前要对管材、管件、橡胶圈等重新作一次外观检查,发现有问题的管材、管件均不得采用。
2、管道的一般铺设过程是:管材放入沟槽、接口、部分回填、试压、全部回填。
在条件不允许,管径不大时,可将2或3根管在沟槽上接好,平稳放入沟槽内。
3、在沟槽内铺设硬聚氯乙烯给水管道时,如设计未规定采用其它材料的基础,应铺设在未经扰动的原土上。
管道安装后,铺设管道时所用的垫块应及时拆除。
4、管道不得铺设在冻土上,铺设管道和管道试压过程中,应防止沟底冻结。
5、管材在吊运及放入沟内时,应采用可靠的软带吊具,平稳下沟,不得与沟壁或沟底激烈碰撞。
6、在昼夜温差变化较大的地区,施工刚性接口管道时,应采取防止由温差产生的应力而破坏管道及拔口的措施.粘接接口不宜在5℃以下施工。
橡胶圈接口不宜在-10℃以下施工。
7、在安装法兰接口的阀门和管件时,应采取防止造成外加拉应力的措施。
口径大于100 mm的阀门下应设支墩。
8、管道转弯的三通和弯头处是否设止推支墩及支墩的结构型式应由设计决定。
管道的支墩不应设置在松土上,其后背应紧靠原状土,如无条件,应采取措施保证支墩的稳定;支墩与管道之间应设橡胶垫片,以防止管道的破坏。
在无设计规定的情况下,管径小于l00mm的弯头,三通可不设止推支墩。
9、管道在铺设过程中可以有适当的弯曲,但曲率半径不得大于管径的300倍。
10、在硬聚氯乙烯管道穿墙处,应设预留孔或安装套管,在套管范围内管道不得有接口。
硬聚氯乙烯管道与套管间应用油麻填塞。
11、在硬聚氯乙烯管道穿越铁路、公路时,应设钢筋混凝土套管,套管的最小直径为硬聚氯乙烯管道管径加600mm。
12、管道安装和铺设工程中断时,应用木塞或其它盖堵将管口封闭,防止杂物进入。
13、硬聚氯乙烯管道上设置的井室的井壁应勾缝抹面;井底应做防水处理;井壁与管道连接处采用密封措施防止地下水的渗入。
室内UPVC塑料排水管道安装施工方案室内UPVC塑料排水管道是一种常见的排水系统,用于室内卫生间、厨房、洗衣房等地方的污水排放。
其特点是轻巧、耐腐蚀、易安装和维修等,因此在建筑行业中被广泛采用。
以下是室内UPVC塑料排水管道安装施工方案的详细说明。
一、材料和工具准备1.UPVC塑料管道:选用符合国家标准的管材,符合要求的直径和长度。
2.PVC排水管道配件:包括弯头、三通、四通、法兰、密封球等。
3.切割工具:使用锯条、管材切割器或电锯等工具进行管道的切割。
4.清洁工具:使用刷子、布等工具进行管道内部和外部的清洁。
5.粘接剂:选用符合要求的PVC粘接剂,确保粘接强度。
6.手工具:包括码尺、螺丝刀、榔头、刀具等工具。
二、测量和布置1.根据设计图纸,测量和确定排水管道的位置和高度。
2.将测量结果标记在墙壁和地面上,作为管道的参考点。
3.根据标记点,利用码尺等工具绘制出管道的布置图。
三、安装管道1.根据布置图,在墙壁和地面上钻孔,安装管道支架。
支架的间距根据管道的直径和长度确定。
2.一段段地安装UPVC塑料管道。
首先将管道放置在支架上,然后使用粘接剂将管道与管道配件连接起来。
3.确保管道连接口处没有残留物,使用刷子和布清洁管道和管道配件的内部和外部。
4.在管道的弯头、三通、法兰等关键位置使用密封球进行密封,以确保排水系统的密封性能。
5.定期检查管道的安装情况,确保所有管道都被正确安装。
6.在安装完所有的管道后,进行水压测试,以确保管道系统的密封性能。
四、验收和维护1.对安装完成的管道进行验收,检查是否存在漏水、渗水和管道连接是否牢固等问题。
2.做好管道系统的标志和验收记录,以备日后维护和维修使用。
3.定期进行管道系统的维护和保养,以延长管道的使用寿命。
以上是室内UPVC塑料排水管道安装施工方案的大致步骤和要点。
在实际施工过程中,需要根据具体情况进行调整和操作。
同时,为了确保工程质量,建议在施工过程中严格按照国家标准进行操作,并确保使用符合要求的材料和工具。
塑料UPVC排水管道安装技术方案一、前期准备1.测量勘测:根据工程设计图纸,对需要安装UPVC排水管道的区域进行测量勘测,确定安装位置和管道走向。
2.材料准备:根据设计要求和测量结果,准备好所需的UPVC排水管道及管件、密封胶圈、固定卡扣等物料。
3.设备准备:准备好各种安装工具,如切割机、热风枪、油灰刷、胶水刷等。
二、管道布置1.根据设计图纸,在地面上标明管道线路,并确保线路顺畅,没有障碍物阻挡。
2.根据线路标明出口位置,控制出口位置与地下道口的对齐。
3.清除地面杂物,保持安装区域的干净整洁。
三、管道切割与连接1.根据设计要求,使用切割机将UPVC排水管切割成所需长度。
2.使用热风枪加热切口,并使用倒角刀将切口边缘处理成45度角。
3.使用胶水刷将胶水均匀地涂抹在切口上,并插入管道连接口,确保连接口紧密接合。
4.确保连接口完全干燥后,再次涂抹胶水进行二次粘合,以增强连接牢固度。
5.在连接口上安装密封胶圈,确保管道连接处密封严密。
四、管道固定1.在管道安装完毕后,根据需要在每个管道连接处使用固定卡扣进行固定。
2.使用螺丝钉将固定卡扣固定在墙壁或地面上,确保管道不会松动或晃动。
3.在管道连接处加装支架或支撑,以增强管道的稳定性和承重能力。
五、管道测试1.完成管道安装后,对整个管道系统进行测试,以确保没有漏水现象。
2.使用压力表对管道进行压力测试,试验压力一般为设计压力的1.5倍。
3.在测试过程中,检查管道连接处是否有渗漏或断裂现象,及时进行修补或更换。
4.在测试完成后,将管道调整到正常使用状态,以便进行后续的验收工作。
六、验收与维护1.对安装完毕的管道系统进行验收,确保管道系统安装质量符合设计要求和施工规范。
2.检查管道系统是否符合安全、环保和卫生要求,并及时修复和维护。
3.建立管道维护计划,定期检查和清洁管道系统,保障其正常运行和使用寿命。
4.对管道系统进行定期维修和更换,确保管道系统的安全性和可靠性。
pvc-u排水管连接安装操作要点及注意事项如下:
要点:
1. 根据图纸要求和实际情况,测量预留口位置的尺寸,并绘制加工草图。
2. 根据草图量好管道尺寸,进行断管。
断口要平齐,锯管工具用细齿锯、割刀及割管机等工具。
断口后要把残屑清理干净。
3. 粘接前,对承插口进行插入试验,插入深度为的3/4,不能全部插入。
试插成功后,用棉布将承插口要粘接位置的水分或灰尘擦干净,如果是油污用丙酮擦除。
4. 用毛刷蘸取粘接剂,先涂抹承口再涂抹插口,动作迅速垂直插入。
插入时插口稍微转动,有利于粘接剂能分布均匀,还应等待3分钟左右,防止接口脱胶。
5. 安装固定支撑件,但不宜卡固过紧。
采用金属支架时,必须在与管外径接触处垫好橡胶垫片。
6. 排水立管最低层和最高层应设检查口,检查口中心距地面为1.0米。
7. PVC排水管的承插接口连接完后,应将挤出的胶粘剂用棉纱或干布蘸少许丙酮等清洁剂擦洗干净,根据胶粘剂的性能和气候条件静至接口固化为止。
8. 管道安装好后应及时堵管洞,按规范要求支模封堵,安装后的管道严禁攀登或借做他用。
9. PVC排水管在冬季施工时固化时间应适当延长。
注意事项:
1. 在安装过程中,应该避免让泥土、纸屑等杂物进入管道内部,以免影响排水效果。
2. 在连接管道时,应该确保接口牢固、密封性好,以免出现漏水现象。
3. 在安装过程中,应该严格按照图纸和规范进行操作,以免影响安装质量和安全。
4. 在安装完毕后,应该进行通水试验,检查排水效果和是否存在漏水现象。
5. 在使用过程中,应该定期进行检查和维护,及时发现并解决存在的问题。
UPVC排水管的施工要点1.前期准备:在开始安装UPVC排水管之前,确保对工作区进行充分的准备。
这包括清理工作区,移除杂物和障碍物,以确保施工的顺利进行。
还要预先购买所需的工具和材料,以便在需要时能够立即使用。
2.设计和规划:在进行UPVC排水管的施工之前,必须进行仔细的设计和规划。
这将涉及确定管道的位置、斜度和连接点等。
确保遵循当地建筑规范和排水管道的设计原则,以保证排水系统的正确性和效率。
3.材料选择:选择高质量的UPVC排水管材料非常重要。
这些管道必须具有耐腐蚀、耐高温、抗紫外线和耐化学性等特性。
确保选用符合相关标准的材料,并购买来自可靠生产商的认证产品。
4.测量和剪切管道:根据设计规划,测量和标记UPVC排水管的长度。
使用专用的切割工具或锯片,确保准确地剪切管道。
遵循厂家的操作说明,避免将管道切割成过长或过短的长度。
5.安装管道支架:在安装UPVC排水管之前,必须先安装管道支架。
这些支架将支持管道的重量,确保其稳固和平稳运行。
使用合适的螺栓和螺母,将支架安装在建筑物的墙壁上。
确保支架安装在正确的位置,并且间距均匀,以支持管道的重量。
6.连接管道:连接排水管道是UPVC排水系统施工中的关键步骤。
使用适当的管道连接件,如弯头、三通和法兰,将管道连接起来。
遵循厂家的安装指南,确保连接紧固且密封。
使用合适的密封材料,如防水胶带或密封胶,确保管道连接处没有漏水。
7.斜度和排水口位置:UPVC排水管系统必须具有一定的斜度,以确保废水能够顺利流动。
根据当地建筑规范和设计要求,确保管道的斜度适当。
同时,确定排水口的位置和数量,以便废水能够有效地排出。
8.压力测试:在UPVC排水管的施工完成之前,必须进行压力测试。
关闭所有排水口和排气阀,利用空气泵或水泵将水压注入管道。
保持特定时间,以便检查是否有水压下降或漏水现象。
检查所有连接点的密封性和管道的整体性能。
9.正式验收:完成UPVC排水管施工后,安排正式的验收程序。
PVC-U排水管安装技术交底1. 引言本文档旨在说明PVC-U排水管的安装技术要点以及相关注意事项,以确保正确、安全地进行安装工作。
2. PVC-U排水管的选择在选择PVC-U排水管时,应注意以下几点:- 确保选用符合当地标准的合格产品;- 根据实际使用要求选择合适的规格和尺寸;- 检查管材表面是否光滑、无明显缺陷。
3. 安装前的准备工作在安装PVC-U排水管之前,需要进行以下准备工作:- 清理安装场地,确保没有障碍物、沉积物等;- 准备必要的工具和安全防护设备;- 检查安装区域的环境条件,如是否有高温、强酸碱等特殊环境。
4. PVC-U排水管的安装步骤PVC-U排水管的安装步骤如下:1. 按照设计要求和管道布置图确定管道的布置位置;2. 在安装区域进行标线,以确保管道安装位置准确;3. 切割PVC-U管材,注意保持切口平整光滑;4. 使用合适的PVC胶水将管材连接起来,确保连接牢固;5. 安装排水管的支撑架,确保管道的稳定性;6. 进行管道测试,检查是否存在渗漏等问题;7. 完成安装后,进行清理工作,确保安装环境整洁。
5. 安全注意事项在安装PVC-U排水管时,需注意以下安全事项:- 佩戴劳动防护用品,如手套、口罩等;- 避免接触PVC胶水和其他化学物质,以免引发危险;- 合理使用和存放工具,防止意外伤害;- 遵守当地的安全操作规程。
6. 总结通过本文档的交底,我们了解了安装PVC-U排水管的技术要点和注意事项。
在进行安装工作时,需要确保选择合适的管材、做好准备工作,按照正确的步骤进行安装,并注意安全事项,以保证工程的质量和安全性。
以上为PVC-U排水管安装技术交底文档,希望能为您的工作提供帮助。
一、特点及选用范围1.1施工管理的科学性:运用全面质量管理方法。
健全的质量保证体系和技术措施控制了施工全过程。
1.2安装工艺的合理性:适用紧凑的施工工序搭接与劳动组织安排,使得工序交叉窝工与工程质量返工现象得到扼制,既节约了人工,又减少了材料的浪费。
1.3施工工艺的可行性:本工法经实际施工的实践与完善,具有较详细的操作工艺要求及要点,管道接口部位采取得力有效措施,保证接口密封性能,具有较广泛的可行性。
1.4本“工法”内容完整,有一套完整的数据和操作工艺。
1.5本“工法”适用于民用和工业厂房建筑的生活排污、排水管道的安装。
二、工艺原理UPVC管安装同金属管道安装原理基本一样,不同的是UPVC管主要是采用粘合剂将不同型号、规格的管材、管件组装成一个系统。
运用全面质量管理方法,并成立QC小组,进行质量技术攻关。
制定分层、分段,从管道预制到干管支管等依次安装的施工工序,从而保证管道安装施工的高质量。
三、施工准备(一)宏通管业安装现场准备1、核实施工现场。
埋地管道,应挖好沟槽,沟槽要平直,必须有坡度,沟底夯实。
暗装管道(包括设备层,竖井,吊顶内的管道)首先应该核对各种管道的标高,坐标的排列有无矛盾,预留孔洞,预埋件己配合完成。
土建模板己拆除,操作场地清理干净,安装高度超过3.5米应搭好脚手架。
室内明装管道要与结构进度相隔二层的条件进行安装,室内地平线弹好,粗装修抹灰己完成。
安装场地无障碍物。
2、落实现场施工条件,即检查材料到货质量情况,包括从管道存放到预加工场地及安装场地的道路距离操作条件等。
3、向业主或监理公司提请材料报验和申报施工方案。
(二)技术、安全交底1、技术交底内容1.1施工方案内容1.2图纸要求,规范、标准和相关规定及操作中应注意的关键问题。
特别是支吊架设置形式间距等。
1.3产品的性能特点及使用说明(厂方说明书)四、操作工艺及要点4.1预制加工检查管材外观,弯曲部门调直。
具体方法是将管道置于调直平台上,管内注入蒸气或100°C沸水,使管变软,在自重作用下自行冷却调直。
根据现场实际情况绘制加工草图,度量断管尺寸。
管道断口注意:断口平齐,用蝴蝶锉或电磨机除去断口内外毛刺,并对外棱倒角,角度15至30度。
粘结前,承插口先做接口组对试验并编号,承插时,切忌不全部插入,一般为承口深度的3/4,粘结时,承插口清洗干净,油污用丙酮洗掉。
在预加工场地要粘结的部位,用粗砂纸对承口、插口的内外边缘横向打毛。
用毛刷涂粘合剂时,先涂抹承口后涂插口,不得漏涂,随后用力垂直插入,插入后将插口稍做转动,以利粘合剂均匀,并用木捶敲击,使管段插入承口到位。
粘结后,在不同温度下,2分钟以内均可粘结牢固,超过2分钟后不应再拆下或转动。
多口粘结注意预留口方向,三通安装注意顺水方向,以便自然形成坡度。
焊接接口处,对口一定要正。
4.2支吊架制安支吊架制安同金属管道支吊架制安同样工序进行,支吊架设置形式间距墙施工规范,厂家配套供给卡件最好。
4.3平干管安装根据设计要求,开挖沟槽,预留孔洞套管制做托吊架。
施工条件具备时,将预制好的管段,按预制好管段运至安装部位进行安装。
各管段粘结时,必须按粘结工艺依次进行。
各预留口位置准确,水平干管安装完后,用充气橡胶堵板封闭,做闭水试验。
注意托吊管粘牢后,再按水流方向找准坡度,最后将预留口封严和堵洞。
如果系统小,可待平干管立干管做好后,统一做闭水试验。
施工中埋地UPVC管可以不做防腐,但沟槽必须要夯实平整。
回填土时,先用细砂回填至管上皮100mm,上覆过筛土,夯实时勿碰损管道。
4.4立管安装根据需要搭设脚手架,要平衡、牢靠。
将预制好管段按编号运到现场。
首先清理己预留伸缩节,拧下锁母,取出U形橡胶圈,清理杂物,复查上层洞口是否合适,立管插入应先划好插入长度标记,然后涂上肥皂液,套上锁母及U形橡胶圈。
安装时,先将主管上端伸入上一层洞口内,垂直用力插入伸缩节,深度至标记为U型钢制抱卡一定要坚固于伸缩节上沿。
然后找平找正,并测量顶板距三通口中心的距离是否符合要求,无误后,封死上层预留伸缩节开口和楼墙面预留间隙。
4.5支管安装根据需要搭设操作平台,复查孔洞预留件是否合适并修整,按预制编号运送管段并安装。
注重管道坡度要求,此项工作应在抹面层灰后进行。
4.6器具连接管安装检查建筑物地面,墙面做法,找准预留口,按准确尺寸修整预留口。
分部位个数实测尺寸并做记录,然后预制加工编号。
运至现场安装粘结时,预留管口必须清理干净。
同前面提及做闭水试验。
闭水试验中,如发现操作不当造成漏水现象或维修渗漏接口时,能焊接的可以焊上补漏。
4.7通水试验卫生器具及管道全部安装完毕并系统闭水试验结束后,逐系统、逐点做通水试验。
通水试验在油漆粉刷与清洁处理最后工序前进行。
4.8关于伸缩节的设置安装UPVC排水管,必须按设计要求的位置和数量装设伸缩节,用以补偿管道的冷缩热胀。
一般情况下:(1)立管每层(层净高不超过4米)装伸缩节一只,位置应距地坪或蹲便台70至100mm。
(2)室内横管直线管段长不超过2米,管道本身稍有补偿,可不考虑装伸缩节;横管直线管段大于2米,应装设伸缩节;横管上伸缩节应设置水流汇合配件上游端。
(3)伸缩节胀缩量一般留20至30mm。
对于伸缩节的固定方式及其余不详之处参阅设计规程CJJ29-89。
4.9不同方法连接UPVC管技术要点A焊接是在200至220°C热空气下进行的,焊缝形式同金属管道,坡口角度为35左右。
应注意焊枪喷出的热空气清洁与否,直接影响到焊缝质量,一定要求热空气清洁、无尘、无水滴、油滴。
B法兰连接,应注意法兰与管道焊接后,法兰密封面凸出部分必须挫平或车平,法兰垫片必须布满整个法兰密封面。
C承接口连接必须严格控制承接口间隙,一般要求在0.15至0.3mm,胶合面要干燥清洁,涂粘结剂之前,先用丙酮或二氯乙烷擦试干净,承口应无歪斜或厚度不均,并无裂纹等缺陷。
D套管连接时,套管与接管也应涂粘合剂,套管纵缝和两端环缝也应焊起来。
但套管连接是在管道对口焊接后进行的。
E螺纹连接法同金属管道,但不常用五、材料使用说明5.1UPVC管是聚氯乙烯树脂为主要原料的塑料制品,其特点是:(l)UPVC管耐腐蚀,绝缘性能强,抗冲击强度高,流体阻力小,较同径铸铁流量提高30%。
(2)UPVC管质轻耐用,安装方便,比同样规格铸铁管工程成本低。
(3)UPVC管为白色,色泽明快,其表面光亮平滑,室内该管材管件可使室内环境气氛产生整洁轻松的时代感。
5.2管材、管件性能指标(l)管材、管件完整无缺陷,内外表面光滑平整,不允许有气泡和明显的痕纹,凹陷,色泽不匀及分解变色等。
(2)管件端面与轴线垂直切平,管材直线度公差小于1%。
5.3管材、管件规格尺寸见下表:管件承插口公称直径管材外径近件内径内径深度55 55、9 55.9 30 56.2582 82.6 82.6 50 83.00110 110 110 50 110.75 160 160 160 160.35 六、设备机具施工区域内,机具配置较简单。
主要机具一览表(班/天)序号名称规格、型号单位数量1 手锯SG10-80(粗牙)条 42蝴蝶锉电磨1号(25mm)个台2l3 电动焊塑枪Q1H2 650W 把l4 电焊枪AX-300 台 15 手电钻SDZr18--2mm 把 16 冲击钻GSB18--2mm 把l7 砂轮切割机100(普通用)台 18 半圆刮刀L=200 把 2七、劳动组织及安全7.1本“工法”劳动组织管理体系严密、精干、高效,在施工现场由管道专业工程师、施工技术员、管工、焊工,质检员等组成QC小组,技术攻关。
7.2建筑用UPVC管主要用排污、排水,一般作业面比较小,本工法每作业班8-10人,人员设置情况见下表:主要工种人数、岗位职责一览表。
序号工种人数岗位职责l 管道施工技术员1人1、组织指导现场施工;2、绘制管线施工图;3、搜集整理有关资料2 质检员1人l、检查材料质量2、检查施工质量3、监督返工情况4、施工质量评定3 管工6-8人1、清理整洁施工现场2、管道预制加工及支吊架制安3、管道安装就位4、闭水试验、通水试验1、支吊架制安焊接4 焊工1-2人2、管道焊接部位施焊7.3安全措施1、做好技术交底和安全教育工作。
2、加强施工安全管理(1)有安全专职监督人员随时对施工现场进行巡回检查。
(2)严格执行安全管理制度,安全人员有权制止违反安全的施工作业,并提出处理意见。
(3)所有机具设备,脚手架搭设,临时用电等均应符合《建筑安装工人安全技术操作规程》的规定。
(4)服从命令,听众指挥,严防伤害他人或被他人伤害。
八、质量控制8.1建立完整的质量保证体系,有效地运用全面质量管理的科学方法,使管材嘈件、粘合剂、焊丝、操作工艺评定、机具设备的应用等各个环节都得到有效的质量控制,从而保证管道施工质量。
8.2质量控制点及质量要求以数据进行质量分析和质量评估,按标准进行工序交接。
质量控制点及标准一览表8.3技术措施及管理措施1、技术依据a.材料使用说明书b.施工规范GBJ242-82c.标准图册(川87301)c.设计规程GJJ29-892、必须有管道施工质量保证手册,手册中必须有以下内容:a.原材料采购、存放管理制度;b.该材料施工注意事项;c.施工用具、设备管理办法;d.施工质量评定制度:e.产品性能、特点及使用说明;f.质量、安全事故奖惩办法;g.劳动成果的保护制度;h.质量保证体系及控制环节图。
3、必须人手一册国家建筑安装工人安全操作技术规程。
