通风班组长现场作业风险预控和隐患防治首先,我们需要对作业现场进行全面的安全评估,识别可能存在的风险因素。
例如,检查通风设备的完好性和正常运行情况,确保其能够提供足够的新鲜空气,并且排出废气。
此外,我们还应该检查通风系统的电源设施,确保其安全可靠。
另外,如果现场存在需要清理的有害物质或危险物品,我们应该制定详细的清理方案,并配备合适的个人防护用具,以防止工人受到污染或化学品伤害。
其次,我们需要组织全体班组成员参加必要的培训,提高他们的安全意识和应急处理能力。
培训内容可以包括通风作业的相关规定和操作规程,紧急事故处理步骤以及个人防护用具的正确佩戴方法等。
通过培训,我们能够提高班组成员对风险因素的识别和判断能力,从而降低事故发生的可能性。
此外,我们还应建立健全的监督机制,确保每位班组成员积极履行职责,遵守安全操作规程。
我们可以定期组织安全检查,对通风设备、电源设施和个人防护用具进行检查和维护,及时发现和排除潜在隐患。
对于发现的问题,我们要迅速采取措施进行整改,并及时向上级汇报。
最后,我们还需与其他班组和相关部门进行密切配合,开展安全交流和经验分享。
通过与其他班组的通风作业交流,我们可以学习到其他人的经验和教训,进一步提升我们的风险预控和隐患防治能力。
同时,我们也要与相关部门保持紧密联系,了解最新的安全要求和规定,及时进行调整和完善。
总之,作为通风班组长,我们要始终将风险预控和隐患防治工作放在首位,确保班组成员的人身安全和作业顺利进行。
通过全面的安全评估、培训、监督和配合,我们能够有效地降低事故风险,保障通风作业安全顺利进行。
(续)一、加强风险识别与预控作为通风班组长,我们首先要具备对风险的敏感性和判断力,能够迅速识别可能存在的风险因素。
在作业前,我们应该全面了解项目所涉及的通风设备、材料和作业环境,并结合相关规范和标准,判断可能存在的风险。
针对不同风险,我们要制定相应的预控措施和应急预案,并确保班组成员全面掌握并遵守。

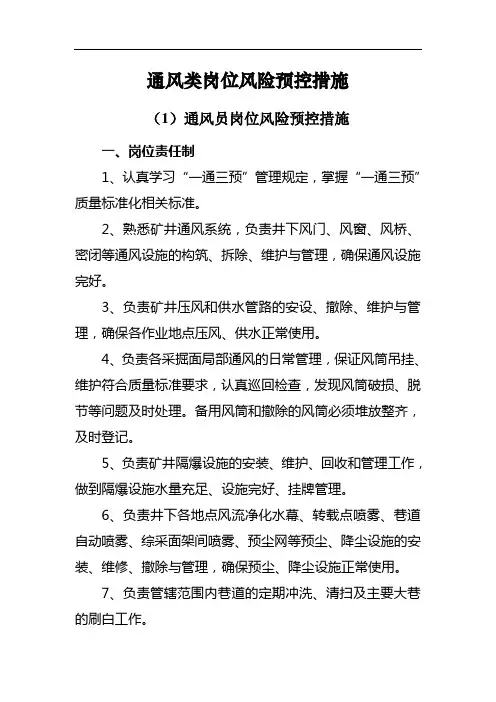

通风类岗位风险预控措施(1)通风员岗位风险预控措施一、岗位责任制1、认真学习“一通三预”管理规定,掌握“一通三预”质量标准化相关标准。
2、熟悉矿井通风系统,负责井下风门、风窗、风桥、密闭等通风设施的构筑、拆除、维护与管理,确保通风设施完好。
3、负责矿井压风和供水管路的安设、撤除、维护与管理,确保各作业地点压风、供水正常使用。
4、负责各采掘面局部通风的日常管理,保证风筒吊挂、维护符合质量标准要求,认真巡回检查,发现风筒破损、脱节等问题及时处理。
备用风筒和撤除的风筒必须堆放整齐,及时登记。
5、负责矿井隔爆设施的安装、维护、回收和管理工作,做到隔爆设施水量充足、设施完好、挂牌管理。
6、负责井下各地点风流净化水幕、转载点喷雾、巷道自动喷雾、综采面架间喷雾、预尘网等预尘、降尘设施的安装、维修、撤除与管理,确保预尘、降尘设施正常使用。
7、负责管辖范围内巷道的定期冲洗、清扫及主要大巷的刷白工作。
8、经常巡回检查责任区域内一通三预相关设施,发现隐患和问题,立即汇报并采取措施处理。
9、厉行节约,杜绝材料浪费,坚持修旧利废,能回收再利用的物料绝不丢弃。
10、完成其它临时交办的“一通三预”相关工作。
二、工作流程开班前会→领取当班工作任务→学习当班工作中安全注意事项→更换下井工装→领取工具、材料→巡回检查沿途“一通三预”设施→现场核定人数→检查作业地点安全情况→排除安全隐患→安全确认→准备施工工具、材料→班组长下达作业命令→开始作业→班组长巡回检查及班中汇报→完成当班任务→验收当班工作任务→安全确认→班组长核定人数→组织升井装运物料:备车→领取材料→搬运材料→准备装车工具及材料→装车→固定牢固→安全确认→联系运输队及相关单位放料→材料到位→安全确认→卸料→井下搬运→堆放→挂牌管理通风设施构筑:搅拌水泥→构筑下层墙体→固定脚手架→安全确认→构筑上层墙体→抹面→工程质量验收→拆除脚手架→打扫卫生→编号挂牌管理通风设施拆除:固定脚手架→疏散现场人员→安全确认→拆除上部墙体→拆除脚手架→拆除下部墙体(风门)→清理废渣→打扫卫生管路安装(拆除):联系运输机(绞车)司机→联系受影响地点负责人→安全确认→关闭控制阀门→安全确认→排水排气→安全确认→固定脚手架→安全确认→管路安装固定(拆除)→安全确认→疏散管路沿线附近人员→安全确认→试水试气→安全确认→撤除脚手架→通知运输机(绞车)司机安装风筒:联系运输机(绞车、掘进机)司机→展开风筒→疏散受影响人员→安全确认→连接风筒→安全确认→架设脚手架→吊挂风筒→安全确认→风筒编号→拆除脚手架→安全确认→通知运输机(绞车、掘进机)司机拆除风筒:联系运输机(绞车、掘进机)司机→撤除风筒传感器→架设脚手架→安全确认→断开风筒接口→拆除风筒→折叠风筒→搬运、堆放风筒→挂牌管理→通知运输机(绞车、掘进机)司机隔爆、预尘设施安装:选择安装位置→联系运输机(绞车、掘进机)司机→安全确认→架设脚手架→固定隔爆(预尘)设施支架→吊挂隔爆水袋(净化水幕、预尘网)→连接供水管路(隔爆水袋加水)→编号、挂牌管理洒水灭尘:选择接水口→疏通接水口→安全确认→连接软管→疏通软管→安全确认→打开控制阀门→正常洒水→关闭控制阀门→安全确认→撤除软管安装局部通风机:选择地点→检查安全状况→排除安全隐患→安全确认→安设底架→安全确认→安设风机→安全确认→架设过渡节→接风筒→联系电钳工接线→试机→安全确认→正常通风→挂牌管理拆除局部通风机:检查安全状况→排除安全隐患→安全确认→停止风机运转→联系电钳工断电撤线→安全确认→拆除风筒及过渡节→拆除风机→拆除底架→搬运风机及底架风镐、风钻使用:选择接气口→疏通接气口→安全确认→连接软管→疏通软管→安全确认→连接风镐(风钻)→安全确认→打开控气阀门→调试风镐(风钻)→安全确认→正常工作→关闭控气阀门→安全确认→排除管路内积存高压风→安全确认→拆除风镐(风钻)连接→拆除管路三、岗位风险辨识和预控措施1、装卸材料时车辆不完好容易造成翻车碰伤人员。
通风设施工作业现场“危险预知”序号危险因素伤害预知预防措施1材料工具利刃工具没有护套,材料没有捆扎牢固造成人员伤害。
材料工具备齐,利刃装入护套,材料捆扎牢固。
2搬运设施物料搬运砖沙物料时,物料从编织袋坠落伤人;装运物料过重造成人员扭伤。
往编织袋装料时,确保编织袋能承受的了,装运物料在单人可承受范围。
3底板、环境底板湿滑造成人员摔伤,杂物过多绊倒施工人员造成伤害。
行走留心脚下,及时清理工作环境。
4有害气体作业现场通风不畅,有害气体积聚,造成人员伤害。
专人检查瓦斯等有害气体情况,作业现场保证通风良好,有害气体超限不得进入工作,不损坏通风设施。
5支护作业地点支护失效或过早拆除支架,空顶作业造成伤害。
保证作业地点支护完好,必须拆除支架时,临时支护必须到位,作业时留专人观顶。
6运输机在运输机上方或工作范围作业时,运输机启动或装运大块物料、杂物,拉翻操作台,拉伤人员。
在运输机上方或工作范围作业时,确保不受运输机影响;否则对运输机停电闭锁。
7矿车在轨道或大巷作业时,车辆通过造成撞翻操作台、撞伤人员。
在轨道或大巷作业时,确保不受运输影响;否则,轨道前后范围设警标、阻车器。
8绞车钢丝绳轨道作业时,绞车开动、钢丝绳弹起,拉翻操作台,拉伤人员。
在轨道作业时,确保不受运输影响;否则,对绞车停电闭锁。
9高空作业大断面巷道施工,操作平台不牢靠,没有戴保险带,无人监护。
搭牢操作平台,高空作业时戴保险带,并有专人监护。
10风门井下安装维修风门时,没有及时对门扇进行固定;修风门时,没有挂示警标,来回过车、过人开关门造成风压突然改变,风门翻倒或突然关闭伤人。
装风门前对需要固定的风门固定牢固,修风门时挂示警牌,或安排专人看守。
11密闭墙构建火区密闭墙时,封闭顺序出错,造成瓦斯爆炸事故;修补密闭墙,墙内突然涌出大量有害气体或突然爆炸,造成人员伤害。
密闭火区,严格听从指挥顺序施工,建成后马上撤人,待火区稳定;修补密闭墙时,设专人检查有害气体情况,出现异常,及时撤人。
