桥台枕梁、搭板施工方案编号:南宁市龙湖路工程桥台枕梁、搭板专项施工方案编制人:____________________审核人:____________________批准人:____________________单位名称:广西市政工程集团有限公司编制日期:二〇一七年十月一日一、编制依据 (2)二、工程概况 (2)2.1、基本情况 (2)2、施工平面布置 (2)三、工期计划及主要材料 (2)3.1、主要材料(附表一) (2)3.2、工期计划 (2)四、施工方案 (2)4.1、施工工艺流程 .................................................................... 错误!未定义书签。
4.2、施工准备 ............................................................................ 错误!未定义书签。
1)施工现场准备 .................................................... 错误!未定义书签。
2)技术准备 ............................................................ 错误!未定义书签。
3)材料准备 ............................................................ 错误!未定义书签。
4)施工测量准备: ................................................ 错误!未定义书签。
5)人员准备: ........................................................ 错误!未定义书签。
4.3、施工方法 ............................................................................ 错误!未定义书签。

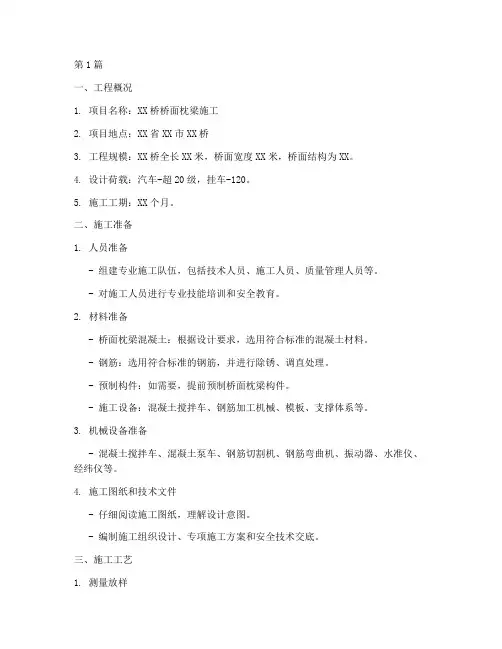

第1篇一、工程概况1. 项目名称:XX桥桥面枕梁施工2. 项目地点:XX省XX市XX桥3. 工程规模:XX桥全长XX米,桥面宽度XX米,桥面结构为XX。
4. 设计荷载:汽车-超20级,挂车-120。
5. 施工工期:XX个月。
二、施工准备1. 人员准备- 组建专业施工队伍,包括技术人员、施工人员、质量管理人员等。
- 对施工人员进行专业技能培训和安全教育。
2. 材料准备- 桥面枕梁混凝土:根据设计要求,选用符合标准的混凝土材料。
- 钢筋:选用符合标准的钢筋,并进行除锈、调直处理。
- 预制构件:如需要,提前预制桥面枕梁构件。
- 施工设备:混凝土搅拌车、钢筋加工机械、模板、支撑体系等。
3. 机械设备准备- 混凝土搅拌车、混凝土泵车、钢筋切割机、钢筋弯曲机、振动器、水准仪、经纬仪等。
4. 施工图纸和技术文件- 仔细阅读施工图纸,理解设计意图。
- 编制施工组织设计、专项施工方案和安全技术交底。
三、施工工艺1. 测量放样- 根据设计图纸,进行桥面枕梁的定位放样。
- 使用水准仪和经纬仪进行高程和轴线控制。
2. 模板安装- 选择合适的模板材料,如钢模板、木模板等。
- 模板安装前应进行编号和检查,确保尺寸准确。
- 模板安装应牢固,接缝严密,防止漏浆。
3. 钢筋加工与绑扎- 钢筋加工应符合设计要求,包括尺寸、形状、弯曲度等。
- 钢筋绑扎应牢固,交叉点应绑扎牢固,避免移位。
4. 混凝土浇筑- 浇筑前,对模板、钢筋进行检查,确保符合要求。
- 采用分层浇筑法,每层厚度控制在20-30cm。
- 浇筑过程中,使用振动器进行振动,排除气泡。
- 浇筑完成后,及时进行养护,保持混凝土湿润。
5. 养护- 混凝土浇筑完成后,应立即进行养护,养护时间不少于7天。
- 养护期间,应保持混凝土表面湿润,避免开裂。
6. 预制构件安装- 预制构件安装前,应进行质量检查,确保符合设计要求。
- 安装时,使用吊车进行吊装,确保位置准确。
7. 支撑体系拆除- 在混凝土强度达到设计要求后,方可拆除支撑体系。
桥梁桥台搭板施工方案一、施工前准备在进行桥梁桥台搭板施工之前,首先需要进行施工前的准备工作,主要包括以下几个方面:1.1 材料准备确定搭板施工所需的材料,包括搭板、支撑架、连接件等,确保材料完好无损。
1.2 人员组织确定施工人员及其分工,制定施工计划,确保施工过程有序进行。
1.3 设备调试检查和调试使用的设备,确保设备正常运行,保障施工效率和安全。
1.4 安全防护制定安全施工方案,设置警示标识,确保施工现场安全。
二、搭板施工过程2.1 搭板的搭设首先进行桥梁桥台上的搭板搭设,按照设计要求和搭板施工图纸进行布设,确保搭板平整、牢固。
2.2 支撑架的设置在搭设好的搭板上设置支撑架,支撑架的高度和位置要符合设计要求,确保支撑结构稳定。
2.3 连接件的安装安装连接件将搭板和支撑架连接起来,确保搭板与支撑架之间的连接牢固可靠。
2.4 调整和固定对搭板和支撑架进行调整,使其水平、垂直,然后进行固定,确保施工质量和安全。
三、施工验收3.1 施工质量检查完成搭板施工后,进行施工质量检查,检查搭板安装是否符合要求,是否牢固稳定。
3.2 安全验收对施工现场进行安全验收,检查安全设施是否完善,是否符合安全标准。
3.3 施工记录对搭板施工过程进行记录,包括施工人员、施工时间、使用材料等信息,形成施工档案。
四、总结与展望通过本次桥梁桥台搭板施工,我们总结出了一套有效的施工方案,提高了施工效率,保障了施工质量和安全。
在未来的桥梁建设中,我们将继续优化施工方案,提升施工质量,为桥梁建设贡献更多力量。
桥台梁施工方案
一、前言
桥台梁施工是桥梁建设中的重要环节,直接关系到桥梁的安全性和稳定性。
本文将详细介绍桥台梁施工的方案及注意事项。
二、施工前准备
在开始桥台梁施工之前,需要做好以下准备工作:
1.完成桥梁设计方案的审查和确认;
2.制定详细的桥台梁施工方案;
3.确保施工现场的安全和环境卫生;
4.配备所需的施工人员和设备。
三、桥台基础施工
桥台基础是桥梁结构的承重部分,其施工应遵循以下步骤:
1.清理桩基净空,检查桩基质量;
2.测量桩基位置和高程,制定桥台基础的模板;
3.浇筑混凝土桩基,确保桥台基础的承载能力。
四、桥墩和桥台施工
桥墩和桥台是桥梁结构的支撑部分,其施工应按照以下步骤进行:
1.组装桥台和桥墩的模板,设置支撑和调整模板位置;
2.浇筑混凝土桥墩和桥台,采取适当的振捣措施,确保混凝土质量;
3.拆除模板,清理现场。
五、桥面铺装施工
桥面是桥梁的行车部分,其铺装施工包括以下步骤:
1.确定桥面铺装的材料和类型;
2.铺设桥面铺装材料,保证铺装质量和平整度;
3.进行桥面的防水和防滑处理。
六、施工安全注意事项
在桥台梁施工过程中,务必注意以下安全事项:
1.严格执行安全操作规程,佩戴好安全防护用具;
2.遵守施工现场的安全规定,注意施工区域的标识和限制;
3.注意施工人员的作业协调和配合,避免发生意外。
结语
桥台梁施工是一项复杂而重要的工程,只有严格按照施工方案和要求进行,才能确保桥梁结构的安全性和稳定性。
希望本文所述的桥台梁施工方案能为相关工程实践提供参考。
桥台及台身施工方案设计一、施工组织设计在进行桥台及台身施工前,需要详细规划施工组织设计。
这包括确定施工队伍的组织架构、明确各岗位的职责、制定施工进度计划、规划材料供应与物流路线、安排施工机械和设备等。
通过科学的施工组织设计,确保施工过程的协调性和高效性。
二、施工准备工作在施工前,需要进行充分的准备工作。
具体包括:对施工现场进行勘察,了解地质条件和周围环境;根据施工设计图纸进行放样,确定桥台及台身的位置和尺寸;准备所需的施工材料和设备,如模板、钢筋、混凝土、起重机等;搭建临时设施,如施工便道、施工现场的临时用电和用水等。
三、地基处理与基础施工桥台及台身的地基处理是施工的关键环节。
根据地质勘察结果,选择合适的地基处理方法,如挖除软弱土层、注浆加固、铺设砂垫层等。
在地基处理完成后,进行基础施工,包括基础的开挖、排水、钢筋的绑扎和焊接等。
四、模板施工与验收模板施工是桥台及台身施工中的重要环节。
根据设计图纸制作模板,确保模板的尺寸和形状符合设计要求。
模板安装应准确、牢固,确保浇筑混凝土时不变形。
在模板施工完成后,进行验收,确保模板的质量满足施工要求。
五、钢筋绑扎与焊接钢筋是桥台及台身结构的重要组成部分。
根据设计图纸,对钢筋进行精确的下料和加工。
钢筋的绑扎和焊接应符合相关规范,确保钢筋的连接牢固、稳定。
同时,钢筋的保护层应满足设计要求,以防止钢筋锈蚀。
六、混凝土浇筑与养护混凝土浇筑是桥台及台身施工的关键步骤。
在浇筑前,应对模板、钢筋等进行全面检查,确保浇筑条件满足要求。
混凝土浇筑应连续、均匀,避免出现空洞、裂缝等缺陷。
浇筑完成后,及时进行养护,保证混凝土的强度和耐久性。
七、施工安全措施在桥台及台身施工过程中,安全始终是第一位的。
制定详细的施工安全措施,包括设立安全警示标志、配置安全防护设施、进行定期的安全检查和培训等。
加强施工现场的安全管理,确保施工过程的安全可控。
八、施工工艺流程桥台及台身的施工工艺流程如下:施工准备:包括现场勘察、材料设备准备、临时设施搭建等。
桥台梁施工方案范文桥台梁施工方案是桥梁工程中关键的一环。
桥台梁是连接桥墩和桥面的承重构件,它不仅承受行车荷载,还承受桥面自重以及额外的动、静荷载。
因此,在桥台梁的施工中,除了满足结构安全要求外,还需要考虑施工的效率和质量。
一、施工准备1.确定施工方案和设计参数。
以设计图纸为基础,细化施工步骤和说明,确保施工过程中的每一个环节都能符合设计要求和施工标准。
2.安排施工人员和设备。
根据桥梁的大小和工期,合理安排工人和设备,确保施工进度和质量。
3.准备施工材料和工具。
根据设计要求和施工方案,准备好所需的材料和工具,以保证施工过程的顺利进行。
二、桥台梁基础施工1.挖掘基坑。
根据设计要求和地质条件,合理确定基坑的位置和形状,并进行深度挖掘。
挖掘过程中要注意边坡的稳定和基坑的排水。
2.基础打桩。
根据基础设计要求,选取合适的桩型和桩径,并进行打桩施工。
打桩时要保证桩的垂直度和承载力。
3.砼浇筑。
根据设计要求,选取适当的混凝土配合比和工艺措施,进行砼浇筑。
砼浇筑过程中要注意抗渗和抗冻等性能。
三、桥台梁施工1.结构布置。
根据设计要求和施工方案,进行桥台梁的大致布置。
确定梁的数量、间距和长度等参数,并进行定位和调整。
2.模板安装。
根据桥台梁的形状和尺寸,制作合适的模板,并进行模板的安装和调整。
模板的安装要牢固可靠,且满足施工要求和施工标准。
3.钢筋加工和安装。
根据设计要求,对桥台梁的钢筋进行加工和预埋,然后安装到模板中。
钢筋的加工和安装需符合施工图纸和钢筋加工规范。
4.砼浇筑。
根据设计要求,选取适当的混凝土配合比和工艺措施,进行砼浇筑。
砼浇筑过程中要注意控制浇筑速度和振捣效果。
5.模板拆除。
砼养护期满后,进行模板拆除。
模板的拆除要注意安全,避免对桥台梁产生损坏。
6.桥梁质量检验。
对已施工完成的桥台梁进行质量检验,检查是否符合设计要求和施工标准。
如有不合格,及时进行整改。
四、其他注意事项1.施工过程中要注意安全。
采取防护措施,确保施工人员的安全,避免发生事故。

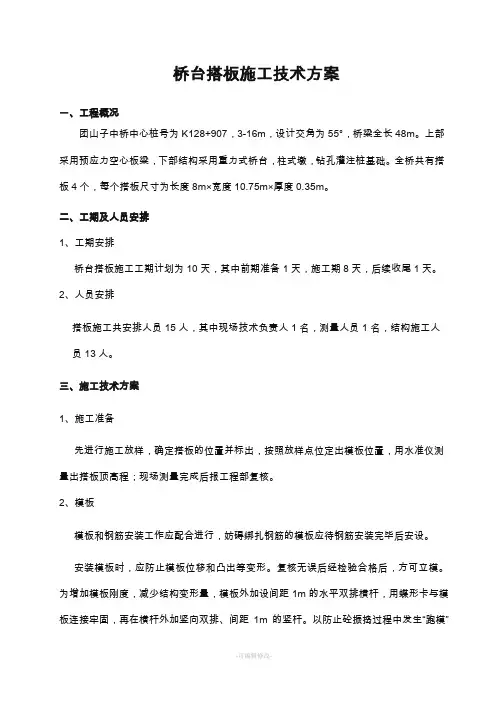

桥台搭板施工技术方案一、工程概况团山子中桥中心桩号为K128+907,3-16m,设计交角为55°,桥梁全长48m。
上部采用预应力空心板梁,下部结构采用重力式桥台,柱式墩,钻孔灌注桩基础。
全桥共有搭板4个,每个搭板尺寸为长度8m×宽度10.75m×厚度0.35m。
二、工期及人员安排1、工期安排桥台搭板施工工期计划为10天,其中前期准备1天,施工期8天,后续收尾1天。
2、人员安排搭板施工共安排人员15人,其中现场技术负责人1名,测量人员1名,结构施工人员13人。
三、施工技术方案1、施工准备先进行施工放样,确定搭板的位置并标出,按照放样点位定出模板位置,用水准仪测量出搭板顶高程;现场测量完成后报工程部复核。
2、模板模板和钢筋安装工作应配合进行,妨碍绑扎钢筋的模板应待钢筋安装完毕后安设。
安装模板时,应防止模板位移和凸出等变形。
复核无误后经检验合格后,方可立模。
为增加模板刚度,减少结构变形量,模板外加设间距1m的水平双排横杆,用蝶形卡与模板连接牢固,再在横杆外加竖向双排、间距1m的竖杆。
以防止砼振捣过程中发生“跑模”现象,影响砼的外观质量。
模板立好后按要求检查其位置、尺寸、稳定性及各种预埋件的设置情况,监理工程师认可后方能进行下道工序施工。
3、钢筋加工及安装钢筋加工(1)进场钢筋必须按不同钢种、等级、牌号、规格分别堆放,不得混杂,并设有识别标志;同时要抽样进行力学性能检测,合格后方可用于施工。
(2)钢筋使用前表面应干净、无锈,如有油渍、漆皮等应清除干净。
(3)钢筋加工设置集中加工场,加工场地要硬化,搭设钢筋加工棚,现场加工成品集中堆放,各种型号及位置的钢筋要明显分开,实施“下垫上盖”措施,避免钢筋锈蚀,影响工程质量。
(4)钢筋焊接采用电弧焊,采用双面焊缝时接头的长度不小于5d,采用单面时,焊缝接头的长度不小于5d(d钢筋直径),钢筋搭接端部应先预弯,保证焊接钢筋成品轴线在一条直线上。
桥台搭板施工方案及工艺方法一、搭板施工方案1.资料准备:准备好所需的木板、钢筋、螺栓和相关工具。
2.测量定位:根据设计要求,在桥台上确定搭板的位置和尺寸,并进行测量定位。
3.搭设支架:根据桥台的高度和形状,搭建适当的支架,并进行调整和固定。
4.安装挡板:在支架上安装挡板,以防止搭板时出现滑动和倾斜的情况。
5.钢筋加工:根据设计要求,对需要加固的部位进行钢筋加工,并进行焊接。
6.预埋件安装:在搭板位置上,根据设计要求安装好预埋件,以便后续操作。
7.木板安装:根据测量的尺寸,将木板按照预定的顺序和位置安装好。
8.固定连接:使用螺栓等固定连接件,将木板与支架、挡板等部件进行连接和固定。
9.检查确认:检查整个搭板的安装质量和连接牢固度,并进行必要的修正和调整。
10.使用维护:搭板安装完成后,及时清理施工现场,并加强维护和保养。
二、搭板施工工艺方法1.搭设支架:根据桥台的高度和形状,选用合适的支架类型,并搭建好支架结构,确保稳定和安全。
2.安装挡板:在支架上安装挡板,高度应根据木板的厚度和操作需要进行调整,以确保搭板时的稳定性。
3.钢筋加工:根据设计要求,对需要加固的部位进行钢筋加工,包括弯曲、切割、焊接等工序。
4.预埋件安装:根据设计要求,在搭板位置预留好预埋件孔洞,然后安装好预埋件,包括膨胀螺栓、焊接钢板等。
5.木板安装:根据测量的尺寸,按照预定的顺序和位置安装木板,可以使用吊车、叉车等设备进行吊装和安装。
6.固定连接:使用螺栓等连接件,将木板与支架、挡板等部件进行连接和固定,确保稳固和安全。
7.检查确认:在搭板安装完成后,进行全面的检查和确认,包括搭板的平整度、牢固度和稳定性等方面。
8.使用维护:搭板施工结束后,及时清理施工现场,进行保养和维护,确保搭板在使用过程中的安全和有效性。
总结:桥台搭板施工方案主要包括资料准备、测量定位、搭设支架、安装挡板、钢筋加工、预埋件安装、木板安装、固定连接、检查确认和使用维护等步骤。

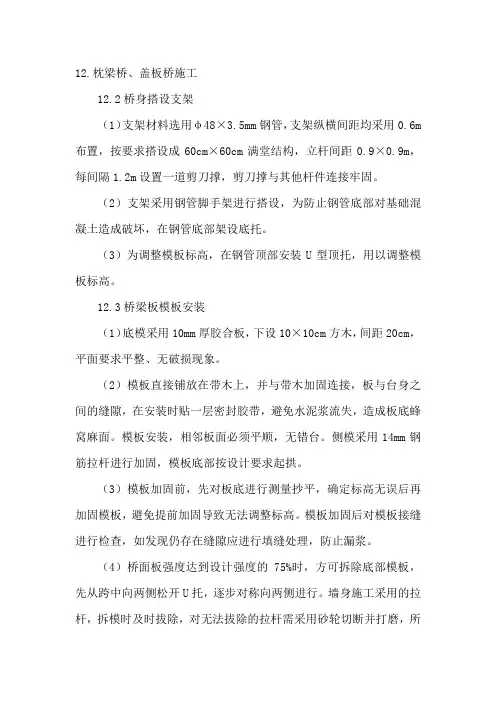

12.枕梁桥、盖板桥施工12.2桥身搭设支架(1)支架材料选用φ48×3.5mm钢管,支架纵横间距均采用0.6m 布置,按要求搭设成60cm×60cm满堂结构,立杆间距0.9×0.9m,每间隔1.2m设置一道剪刀撑,剪刀撑与其他杆件连接牢固。
(2)支架采用钢管脚手架进行搭设,为防止钢管底部对基础混凝土造成破坏,在钢管底部架设底托。
(3)为调整模板标高,在钢管顶部安装U型顶托,用以调整模板标高。
12.3桥梁板模板安装(1)底模采用10mm厚胶合板,下设10×10cm方木,间距20cm,平面要求平整、无破损现象。
(2)模板直接铺放在带木上,并与带木加固连接,板与台身之间的缝隙,在安装时贴一层密封胶带,避免水泥浆流失,造成板底蜂窝麻面。
模板安装,相邻板面必须平顺,无错台。
侧模采用14mm钢筋拉杆进行加固,模板底部按设计要求起拱。
(3)模板加固前,先对板底进行测量抄平,确定标高无误后再加固模板,避免提前加固导致无法调整标高。
模板加固后对模板接缝进行检查,如发现仍存在缝隙应进行填缝处理,防止漏浆。
(4)桥面板强度达到设计强度的75%时,方可拆除底部模板,先从跨中向两侧松开U托,逐步对称向两侧进行。
墙身施工采用的拉杆,拆模时及时拔除,对无法拔除的拉杆需采用砂轮切断并打磨,所有拉杆孔及拉杆切除部位必须采用M7.5级以上砂浆填实,摸平。
12.4桥梁板钢筋安装(1)梁板钢筋在钢筋加工场集中加工,平板车运送至施工现场进行绑扎。
钢筋加工时先在操作平台上将钢筋的弯曲角度标在平台上,确保钢筋半成品的尺寸准确。
(2)已加工的半成品钢筋应按不同的编号,分别存放。
运至现场后如不能立即使用的钢筋应采取下垫上盖,下部垫起高度50cm。
(3)钢筋焊接满足单面焊接焊缝长度不小于10d,双面焊接焊缝长度不小于5d(d为钢筋直径)。
(4)钢筋安装前在模板对应底层主筋的位置安装3cm厚与梁板标号相同的混凝土垫块,保证混凝土的保护层厚度。
第1篇一、工程概况本项目为某桥梁工程,位于我国某城市,全长约1000米。
本工程桥梁上部结构采用预应力混凝土连续梁,下部结构采用桥台、桥墩、桩基础。
本次施工方案主要针对桥台的施工进行编制。
二、施工准备1. 施工组织(1)成立桥台施工项目部,明确项目经理、技术负责人、安全员等岗位人员。
(2)制定详细的施工组织设计,明确施工流程、施工方法、质量控制、安全管理等内容。
(3)组织施工人员培训,提高施工队伍的整体素质。
2. 施工材料(1)混凝土:选用符合设计要求的混凝土,确保强度、耐久性等指标。
(2)钢筋:选用符合设计要求的钢筋,确保钢筋质量。
(3)模板:选用符合设计要求的模板,确保模板刚度、稳定性。
(4)其他材料:水泥、砂、石子、粉煤灰等。
3. 施工设备(1)混凝土搅拌设备:混凝土搅拌站、混凝土搅拌车等。
(2)钢筋加工设备:钢筋加工机、钢筋弯曲机、钢筋切断机等。
(3)模板及支撑设备:模板、支撑、脚手架等。
(4)运输设备:平板车、吊车等。
(5)测量设备:全站仪、水准仪、经纬仪等。
(6)安全防护设备:安全帽、安全带、防护眼镜等。
三、施工工艺1. 施工流程(1)测量放样:根据设计图纸,进行桥台位置放样,确定桥台中心线、轴线、尺寸等。
(2)基础开挖:按照设计要求,进行基础开挖,确保基础尺寸、深度符合要求。
(3)基础处理:对基础进行清理、平整,确保基础表面无杂物、积水。
(4)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。
(5)模板安装:按照设计要求,进行模板安装,确保模板刚度、稳定性。
(6)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土强度、密实度等指标。
(7)混凝土养护:按照规范要求,进行混凝土养护,确保混凝土强度、耐久性。
(8)模板拆除:按照规范要求,进行模板拆除,确保模板拆除后桥台表面平整、无损伤。
(9)桥台修饰:对桥台表面进行修饰,确保桥台外观美观。
2. 施工方法(1)基础开挖:采用挖掘机进行基础开挖,确保基础尺寸、深度符合设计要求。
第1篇一、项目背景随着我国经济的快速发展,交通运输事业取得了举世瞩目的成就。
桥梁作为交通运输的重要组成部分,其建设规模和水平不断提高。
桥面枕梁作为桥梁结构中的重要构件,其施工质量直接影响到桥梁的整体性能和使用寿命。
本方案针对某桥梁工程桥面枕梁施工进行设计,旨在确保施工质量、提高施工效率,确保桥梁工程的安全、优质、高效完成。
二、工程概况1. 工程名称:某桥梁工程2. 工程地点:某市某区3. 工程规模:全长XX米,桥梁跨径XX米4. 施工单位:某建筑工程有限公司5. 施工时间:2022年X月至2023年X月三、桥面枕梁施工方案设计1. 施工工艺(1)桥面枕梁采用现场预制,采用C50混凝土,设计强度等级为C50,抗拉强度不小于5.0MPa。
(2)桥面枕梁截面尺寸为:宽XX米,高XX米,长度XX米。
(3)桥面枕梁施工分为以下几个步骤:①模板制作与安装②钢筋绑扎③混凝土浇筑④养护与拆除模板⑤混凝土养护⑥质量检查与验收2. 施工准备(1)材料准备①水泥:选用符合国家标准的普通硅酸盐水泥。
②砂:选用中粗砂,含泥量不大于3%。
③石子:选用粒径为5-25mm的碎石,含泥量不大于1%。
④外加剂:选用符合国家标准的减水剂。
⑤钢筋:选用符合国家标准的钢筋,直径为XXmm。
(2)设备准备①混凝土搅拌机②钢筋绑扎机③振捣器④模板⑤运输车辆⑥养护设备3. 施工步骤(1)模板制作与安装①模板材料:选用钢模板,厚度为XXmm。
②模板制作:根据桥面枕梁截面尺寸,制作相应的模板。
③模板安装:将模板拼装成整体,并在模板底部设置排水孔,以确保混凝土浇筑过程中的排水。
(2)钢筋绑扎①钢筋加工:将钢筋按照设计要求进行加工,确保钢筋长度、直径符合要求。
②钢筋绑扎:按照设计图纸,将钢筋绑扎成整体,确保钢筋间距、锚固长度等符合规范要求。
(3)混凝土浇筑①混凝土搅拌:按照设计配合比,将水泥、砂、石子、外加剂等材料进行搅拌。
②混凝土运输:采用混凝土运输车辆将搅拌好的混凝土运输至施工现场。
桥台搭板施工方案 The final edition was revised on December 14th, 2020.桥台搭板施工方案一、编制说明1、本施工方案是根据朝天区2015年渡改人行桥白岩板桥建设项目相关的设计图纸及技术补充规范及我公司现场考察所获得的调查资料和现行国家有关本工程应遵循的设计、施工规范、验收评定标准及其它相关规定、标准编制而成。
2、本施工方案以我公司成熟的施工管理技术、机械设备配套能力及多年从事同类工程的施工经验为基础编制。
二、编制依据1、朝天区2015年渡改人行桥白岩板桥建设项目相关的设计图纸及技术补充规范;2、总体施工组织设计;3、现场实际考察情况,该分项工程任务情况及质量、工期要求。
4、本公司机械设备,技术力量,施工能力等具体情况。
;5、交通部颁发的各种规范、规程及法规文件:《公路工程技术标准》(JTG B01-2003)《公路桥涵设计通用规范》(JTG D60-2004)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)《公路桥涵施工技术规范》(JTJ041-2000)《公路工程抗震设计规范》(JTJ004-89)《公路圬工桥涵设计规范》(JTG D61-2005)《公路交通安全设施设计规范》(JTG D81-2006)三、工程概况、工程简介白岩板桥桥台搭板为现浇C15片石砼基层+C30砼现浇板组成。
施工时必须在桥头设置明显的标志牌和防护网。
参予单位1、施工单位:四川广安智丰工程建设有限公司2、设计单位:新疆维吾尔自治区交通规划勘察设计研究院3、监理单位:四川天昊公路工程检测质询有限公司4、业主单位:广元市朝天海事处四、施工准备1、技术准备由项目总工程师组织工程技术人员,各职能部门人员认真查看复核施工方案、施工设计图及工程相关的规范、规程、标准。
组织编写专项实施性施工方案,经业主及监理审定批准后,下发至作业组,并向全体施工人员进行交底,使本方案作为工作的依据,指导工程施工。
桥台枕梁、搭板施工方案在桥梁施工中,桥台、枕梁和搭板是至关重要的组成部分。
它们的施工方案直接影响着整体的质量和安全。
本文将介绍桥台、枕梁和搭板的施工方案,包括施工前的准备工作、具体操作步骤以及施工注意事项。
1. 桥台施工方案桥台是支撑桥梁的基础结构,其施工至关重要。
在进行桥台施工之前,需要进行以下准备工作:•确定施工图纸并进行详细的施工方案设计;•准备好所需的材料和设备,包括混凝土、钢筋、模板等;•清除施工现场,并确保施工区域平整。
具体操作步骤如下:1.测量和标志桥台的位置和高度;2.搭建桥台的模板,并安装钢筋;3.浇筑混凝土,并进行振捣和养护;4.拆除模板,进行表面修整。
在施工过程中,需要注意以下事项:•严格按照设计要求和规范进行施工;•定期检查施工质量,并及时调整;•安全第一,严格遵守安全操作规程。
2. 枕梁施工方案枕梁是桥梁上承受车辆荷载的主要构件,其施工质量直接关系到桥梁的安全性。
在进行枕梁施工之前,需要进行以下准备工作:•确定枕梁的尺寸和材料,包括预制枕梁或就地浇筑的混凝土枕梁;•协调好吊装设备和作业人员,确保施工顺利进行。
具体操作步骤如下:1.安装枕梁吊装设备,并进行吊装作业;2.将枕梁放置在桥台上,并进行调整;3.进行枕梁的连接和固定。
在枕梁施工过程中,需要注意以下事项:•枕梁吊装时要保持吊装平稳,防止发生意外;•枕梁连接和固定时要进行检查,确保牢固可靠;•施工现场要做好安全防护,避免人员伤害和设备损坏。
3. 搭板施工方案搭板是桥梁施工过程中用于支撑和作业的临时构件,其施工方案也是关键之一。
在进行搭板施工之前,需要进行以下准备工作:•确定搭板位置和类型,根据实际情况选择合适的搭板类型;•检查搭板的材料和结构,确保质量合格。
具体操作步骤如下:1.搭设搭板,根据设计要求和规范进行布置;2.安装和固定搭板支撑,并进行调整;3.进行搭板作业,包括安装钢筋、模板等。
在搭板施工过程中,需要注意以下事项:•搭板要保持水平稳定,防止发生倾斜和坍塌;•检查搭板支撑和固定是否牢固可靠;•作业人员要做好安全防护,避免高空坠落等危险发生。
银川-百色高速公路(G69)甜水堡至庆城至罗儿沟圈段TLSY3合同段K200+888.0马莲河特大桥(引桥)柱式墩、系梁、盖梁、承台、桥台及搭板施工方案编制:审核:甜罗TLSY3合同段项目经理部二O一七年四月目录1.编制依据 (1)2.编制范围 (1)3.工程概况 (2)4.施工准备 (4)4.1技术准备 (4)4.2临时设施建设 (5)4.3机械设备、人员等准备 (5)4.4主要材料供应计划 (8)5.总体施工方案、流程 (9)5.1概述 (9)5.2圆柱墩施工 (10)5.3墩系梁施工 (19)5.4盖梁施工 (23)5.5支座垫石施工 (29)5.6承台施工 (30)5.8搭板施工 (36)6.工期保证措施 (38)6.1工期保证组织机构 (38)6.2工期保证措施 (39)7.成品半成品防护措施 (40)8.冬季和雨季施工安排 (42)9.质量保证体系及措施 (44)9.1质量管理组织机构 (44)9.2质量保证体系 (46)9.3质量保证制度措施 (48)9.4检测、试验保证措施 (49)9.5加强施工技术管理 (49)10、安全保证体系及措施 (50)11.文明施工和环保措施 (51)11.1文明施工措施 (51)11.2环境保护措施 (52)桥梁柱式墩、系梁、盖梁、承台、桥台专项施工方案1.编制依据1.1《两阶段施工图》;1.2《公路桥涵施工技术规范》(JTG/T F50-2011);1.3《公路工程施工安全技术规程》(JTJ076-95);1.4《公路工程质量检验评定标准》(JTGF80/1-2004);1.5《公路工程混凝土结构防腐蚀技术规范》(JTG/T B07-01-2006);1.6《公路桥梁抗震设计细则》(JTG/T B02-01-2008);1.7《工程招标文件》;1.8我单位所拥有的技术装备力量、机械设备状况、管理水平及科技成果和多年积累的工程施工经验。
2.编制范围银川-百色高速公路(G69)甜水堡至庆城至罗儿沟圈段TLSY3合同段,K200+888.0马莲河特大桥引桥墩柱、系梁、盖梁、承台、桥台施工方案。
桥面枕梁施工方案设计引言桥梁是现代交通建设中的重要组成部分,其承载着车辆和行人的交通需求。
而桥面枕梁作为桥梁的关键部分,对桥梁的结构稳定性和使用寿命起着重要的作用。
因此,在桥梁的设计和施工中,桥面枕梁的施工方案设计至关重要。
本文将对桥面枕梁施工方案进行设计,包括施工前的准备工作、枕梁的制作和安装、施工过程中的质量控制等方面进行详细介绍。
施工前的准备工作在开始桥面枕梁的施工之前,需要做好一系列的准备工作,以确保施工的顺利进行。
主要包括以下几个步骤:1.桥梁设计概况:了解桥梁的设计要求,包括荷载标准、施工要求等,并进行详细的勘察和测量工作。
2.材料准备:根据桥梁设计要求,选择适当的材料用于枕梁的制作,包括钢筋、混凝土等。
3.设计枕梁结构:根据桥梁的设计要求和现场实际情况,设计枕梁的结构和尺寸,包括截面形状和尺寸、钢筋布置等。
4.施工计划:制定详细的施工计划,包括施工的时间安排、工序分解等,以确保施工的有序进行。
5.施工现场准备:清理施工现场,保证施工的安全和顺利进行。
枕梁的制作和安装枕梁制作1.钢筋加工:根据设计要求,对钢筋进行加工和焊接,确保钢筋的尺寸和形状符合要求。
2.模板制作:根据桥梁设计要求,制作适当的模板,用于浇筑混凝土。
3.混凝土浇筑:将混凝土依据设计要求,浇筑到模板中,确保混凝土的质量和密实度。
枕梁安装1.准备工作:将枕梁运输到施工现场,检查枕梁的尺寸和形状是否符合要求。
2.枕梁安装:根据设计要求,使用吊车或其他工具将枕梁安装到桥墩上,确保枕梁的水平和垂直度。
3.枕梁连接:根据设计要求,将枕梁与桥梁主体进行连接,确保连接的牢固性和稳定性。
施工过程中的质量控制在枕梁的施工过程中,需要进行严格的质量控制,以确保枕梁的质量和使用寿命。
主要包括以下几个方面:1.施工质量检查:对枕梁的制作和安装过程进行质量检查,包括钢筋的焊接质量、混凝土的质量等。
2.枕梁尺寸检测:对枕梁的尺寸进行检测,确保其与设计要求相符。
编号:市龙湖路工程桥台枕梁、搭板专项施工方案编制人:____________________审核人:____________________批准人:____________________单位名称:广西市政工程集团有限公司编制日期:二〇一七年十月一日一、编制依据 (2)二、工程概况 (2)2.1、基本情况 (2)2、施工平面布置 (2)三、工期计划及主要材料 (2)3.1、主要材料(附表一) (2)3.2、工期计划 (2)四、施工方案 (2)4.1、施工工艺流程.................................... 错误!未定义书签。
4.2、施工准备........................................ 错误!未定义书签。
1)施工现场准备 .............................. 错误!未定义书签。
2)技术准备 .................................. 错误!未定义书签。
3)材料准备 .................................. 错误!未定义书签。
4)施工测量准备: ............................ 错误!未定义书签。
5)人员准备: ................................ 错误!未定义书签。
4.3、施工方法........................................ 错误!未定义书签。
4.5、检查验收........................................ 错误!未定义书签。
五、质量保证措施 (6)5.1、质量目标 (6)5.2、承台施工质量目标分解: (6)5.3.质量保证体系: (7)5.4、技术保证 (7)5.5、质量控制 (7)5.6、混凝土浇筑雨季施工质量保证措施 (9)六、文明施工环境保护措施 (9)6.1、安全施工、文明施工保证措施 (9)6.2、安全保证措施 (12)一、编制依据1、《公路桥涵施工技术规》(JTG/T50-2011)2、《城市桥梁工程施工与质量验收规》(CJJ2-2008)二、工程概况1、基本情况本桥梁位于K0+130处,为20m+20m+20m的钢筋混凝土板拱桥,桥梁全长83.62m。
起点桩号为K0+088.19,终点桩号为K0+171.81。
桥平面位于直线段,正交桥,栏杆布置到桥台侧墙端部。
全桥纵坡为2.3%。
上部结构采用普通钢筋混凝土板拱,按双幅桥设计,中间设置2cm的沉降缝;下构桥台采用U台明挖扩大基础,桥墩基础为桩基础。
在桥梁右半幅河床下有地下高压电缆,存在征拆难度。
经有关各方协调,根据实际情况,再桥梁沉降缝处分幅施工。
先施工左半幅,待地下高压电力线缆迁移后再施工右半幅。
2、施工平面布置(附后)三、工期计划及主要材料3.1、主要材料(附表一)3.2、工期计划本桥台枕梁、搭板工程工期计划120天,计划从2017年10月1日至2018年 1月29日。
四、施工方案1、工程简介桥台搭板为 C30砼现浇钢筋混凝土。
施工时必须在桥头设置明显的标志牌和防护网。
一、施工准备1)现场准备工作1、正式开工前首先作好场地准备,包括模板的制做场,形成施工通道。
2、工地接通水电、搭设工地围栏;3、桥台回填已完成,并检验合格。
2)技术准备1、由项目总工程师组织工程技术人员,各职能部门人员认真查看复核施工方案、施工设计图及工程相关的规、规程、标准。
2、作好前期的测量工作,所使用仪器必须经检校合格后方能使用。
测量成果必须准确,并经过复测检查,报审,确保万无一失。
3、根据地勘等相关资料,对模板支架进行仔细验算,确保工程质量和安全。
4、作好施工预案,充分考虑可能发生的意外情况及应对措施。
3)材料准备施工材料已进场,经现场检验合格,材料报批已经监理现场验收并同意使用。
并已按相关规要求进行见证取样,送检。
附件二:工程设备准备情况一览表。
4)施工测量准备:基准点复测工作已完成,基准点测量复核报告已经监理测量工程师批复。
施工现场临时基准点布设工作已完成(具备施工工作面)。
5)人员准备:附件三:人员配备一览表一、施工工艺流程,见下图:我项目桥头搭板设计为C30砼现浇钢筋混凝土,枕梁、搭板施工前,必须保证桥头枕梁、搭板下的压实度满足设计要求。
施工时严格按照设计文件控制搭板两端高程,模板支立牢固,并在浇筑过程中振捣密实,完毕后,及时收面养生,保证搭板的表面平整,边缘顺直。
报监理工程师验收。
5.3、操作工艺a、测量定位: 采用全站仪坐标定位法测设路基中心位置。
b、钢筋制作:钢筋在施工过程中要逐一核对设计的钢筋型号、规格、尺寸、数量,按设计要求在现场加工成型,并分类堆放,挂牌标识。
C、钢筋绑扎要严格按图示规格、型号、数量、间距进行操作,作到横平竖直,间距准确。
为使骨架有足够的刚度,采用绑扎、焊接相结合的方法施工,钢筋在绑扎前,用钢刷除去表面的铁锈。
在浇注混凝土时不得使钢筋错位和变形,在安装钢筋时不能让钢筋沾上油污。
钢筋接头采用搭接电弧焊(搭接长度大于等于5d),两钢筋搭接端部应预先折向一侧,使两结合钢筋轴线一致,接头采用双面焊,焊缝长度不小于5d(d为钢筋直径),采用单面焊时,焊缝长度不小于10d(d为钢筋直径)。
d、模板:模板采用木模板。
模板(板厚2mm)的加工几何尺寸满足设计要求,具有一定的刚度,满足施工规要求。
模板接缝平整、严密、不漏浆。
模板使用前对其刚度、几何尺寸和平整度、严密性进行检查、校对,修正后方可使用。
每次模板使用前清除表面污垢,涂刷脱模剂。
e、混凝土灌注:在钢筋、模板施工完成之后,自检合格,并报监理工程师检查合格,然后进行混凝土施工。
所用混凝土均采用商砼。
混凝土运输采用2辆混凝土罐车运输。
砼运至现场后,采用吊车输送入模。
混凝土采用分层插入式机械振捣,混凝土振捣要充分,严格杜绝蜂窝麻面出现。
砼拆模以后要及时进行浇水养护并覆盖,养护时间不小于7天。
六、质量检验标准工程施工过程中严格按照(JTB F80/1-2004)《公路工程质量检验评定标准》进行施工。
钢筋安装实测项目桥头搭板实测项目五、质量保证措施5.1、质量目标1)本工程总体质量目标,合格。
2)本分项工程质量达到以下目标:⑴结构做到坚外美,各部尺寸准确。
混凝土强度符合设计要求。
⑵分项工程质量合格率100%。
⑶工程质量达到合格等级5.2、桥台台施工质量目标分解:2)主控项目:水泥混凝土强度等级必须达到设计强度的要求;承台表面无缺楞掉角、蜂窝麻面;现浇钢筋混凝土承台偏差应符合下表要求:桥台施工质量标准5.3.质量保证体系:1)认真贯彻质量方针和目标,搞好质量管理的基础工作,保证质量体系的有效运行,制定项目经理、总工、质控员、安全员、施工员、技术员、材料员及操作人员的岗位责任制。
2)项目部根据质量目标,编制创优活动计划,职责落实到人。
有目的、有计划的开展创优活动,同时制定奖罚办法,调动各级人员的积极性,从而使质量目标得以实现。
3)施工中执行持证上岗制度,从项目经理、项目总工、质控人员、测量、试验人员、施工操作人员均持证上岗。
4)工程实行专业化施工,配备桥梁专业施工队。
5.4、技术保证1)严格执行施工规和质量评定标准,实施质量目标管理,使质量目标层层分解,落实到岗位和个人。
2)严格执行图纸会审和技术交底制度,施工人员严格按有效的图纸、设计文件、技术交底及有关规标准和操作规程施工。
认真执行隐检、预检制度,加强“三检”制度的落实,未按规定进行检验的工序,不许转入下道工序。
3)坚决执行原材的进货验证和检验制度,做到不合格的材料不准进场,未经检验合格的材料不准使用。
保证各种测量、试验、计量等器具的精度符合施工生产的需要。
4)测量:导线控制测量、水准控制测量,严格按照规要求使用其规定的仪器设备,所测成果必须在规误差,如有超限必须重测。
保证达到测量精度要求,确保工程质量。
5.5、质量控制1)执行首件验收制度。
首件钢筋加工、安装完成经自检合格后,约请政府主管工程质量的监督部门、业主、设计、监理等有关各方共同进行验收,验收合格后开始第一座承台混凝土的浇筑施工。
2)承台定位采取全站仪测定,用红色油漆标识。
并弹上外边线,详细划出底层筋的位置。
由于墩柱钢筋预埋在承台,所以在承台垫层上需要放出墩柱中心线,在承台钢筋完成后在其上再放出墩柱中心线,上下校核。
附件十:质量保证体系框图质量管理小组组织机构图5.6、混凝土浇筑雨季施工质量保证措施1)模板隔离层在涂刷前要及时掌握天气预报,以防隔离层被雨水冲掉。
2)遇到大雨应停止浇筑混凝土,按施工缝要求设置停浇缝已浇部位应加以覆盖。
要了解2~3d的天气预报,尽量避开大雨浇筑砼。
3)雨期施工时,应加强对混凝土粗细骨料含水量的测定,及时调整用水量。
4)模板支撑下回填要夯实,并加好垫板,雨后及时检查有无下沉。
5)下雨时不得进行钢筋焊接、对接等工作,急需时应做好防雨棚工作。
六、文明施工环境保护措施6.1、安全施工、文明施工保证措施(一)项目经理部成立以项目经理为主任,总工及专职安全员为副主任的安全领导小组,主管施工安全工作,并成立安全小组,负责施工中的有关安全事宜,明确施工中队负责人为各施工中队的安全小组长,下设专职安全员数名,根据规有关规定,由安全领导小组向安全小组长进行交底,指导、监督和检查安全工作以及参与事故调查处理,安全小组分别负责施工安全、交通安全及生活场所的防火、防台风及防盗安全工作等问题。
具体安全施工保证措施:1、坚持“安全第一,预防为主”的方针,把安全工作放在第一位,以贯彻执行《建筑施工安全技术规》有关规定为主要容,认真落实安全生产责任制;强化安全管理,增强安全意识,保证安全生产。
2、思想上重视安全工作。
首先是领导的思想要重视,要批判"安全事故难免论"和对安全生产漠不关心的官僚主义态度,纠正"只管生产,不管安全"、"只抓进度,不抓安全"、"不出事故,不抓安全"的错误倾向,其次是加强对每个职工进行安全生产的思想教育,使每个职工牢固树立"安全第一"的思想。
3、加强安全管理措施,制定切实可行的安全技术措施。
针对钻桩工程、起重吊装以及采用新工艺、新方法的工程特点制定相应安全技术要求,由各施工段安全小组写书面要求,层层传达交底。
严格执行安全检查管理制度,坚持原则,认真追查和严肃处理施工中发生的安全事故,以引起广大职工、群众对安全生产的高度重视,杜绝事故的发生。
5、除项目经理部日常的安全工作外,坚持每月组织安全小组进行一次定期全面的检查,并形成制度,对施工安全、驻地安全及规程执行情况进行全面检查、总结和提出意见,发现问题及时整改,把事故隐患消灭在萌芽状态。
