Led显示屏安装方案

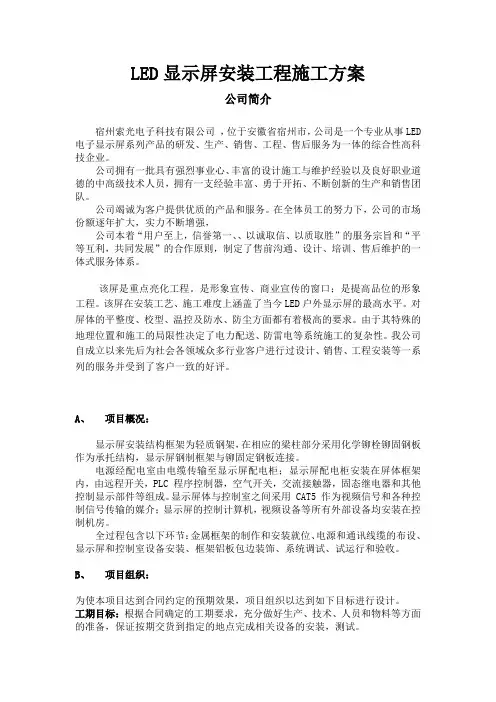

本项目的显示屏安装结构采用轻质钢架和化学铆栓铆固钢板作为承托结构,确保安装的稳固和可靠。电源通过电缆传输至显示屏配电柜,配电柜内装有远程开关、PLC程序控制器、空气开关、交流接触器、固态继电器和其他控制显示部件等,确保显示屏的正常运行。显示屏的控制计算机、视频设备等外部设备安装在控制机房,通过CAT5传输视频信号和各种控制信号。全过程包括显示屏深化设计与研发、显示屏设备的生产制造、金属框架的制作和安装、电源和通讯线缆的布设、显示屏和控制室设备安装、框架铝板包边装饰、系统调试、试运行和验收。
为确保本项目的工期、质量、安全、文明施工和环保目标的实现,我们成立了由公司总经理为组长的项目组,统一进行项目实施的组织和协调工作。现场工作由公司技术总监主要承担现场协调和设备安装调试工作,主要承担结构制作、包边装饰和其他电器安装工作。各专业劳动力投放计划表中,电焊工、弱电电工和其他用工分别投放2人、8人和6人。施工进场设备包括交流电焊机、电锤、砂轮切割机、数字万用表、接地电阻测试仪、500V兆欧表和辅助工具等,均为良好状态。
在质量控制方面,我们以合同相关技术指标和部分行业标准为原则,制定详细的质量保证计划,确保优质高效地履行合同。同时,我们制订严密的安全保证措施,杜绝一切人身、设备责任事故,保证安装施工期间零事故率。在文明施工方面,我们科学管理、有序生产、团结协作、多方配合,保护环境及原有设施,场地整洁。遵守国家有关环境保护的规定,确保不污染、不破坏现场环境。
我们注重产品的老化及检测管理,确保产品的质量和稳定性。在生产过程中,我们严格执行老化测试标准,确保产品在正式投入使用前经过充分的老化测试,以便发现和解决潜在的问题。同时,我们建立了完善的检测管理制度,对产品进行全面的检测和测试,以确保产品符合国家和行业标准。我们还定期对检测设备进行校准和维护,以确保检测结果的准确性和可靠性。我们的目标是提供高质量、稳定性和可靠性的产品,为客户提供更好的服务。
按照工艺要求的环境和方法对产品进行老化,期间有专人负责记录和检验,确保符合合同规定的标准。在包装和运输方面,采用专车和柜式车辆运输,并使用塑料袋、发泡聚乙烯和纸箱包装,所有附属设备均采用原厂包装。安装和调试前,提前准备好所需的技术资料、规程、技术力量、仪器设备和专用工具设备等,并指派经验丰富的工程师负责指导和监督。在安装过程中,重点控制安装工艺和核查显示屏箱体精度,确保安装质量和效果。系统调试分为出厂前调试、设备安装后调试和系统试运行、竣工验收测试等,遵循招标文件技术规范和合同规定,并尊重业主提出的建议。在安装现场和安全管理方面,进行现场管理和监督,及时运输和清理机械工具、设备、材料。
在施工现场,必须严格按照业主对施工现场的规定要求进行组织施工建设,并服从业主和监理的统一管理。为了做到统一布置和安排,需要进行宣传教育,定期检查并认真记录。同时,施工现场的场容场貌也需要注意,包括拉好隔离带和安全防护网等。材料堆放要合理且整齐,不乱堆放、任意抛散,以免污染周围环境。工作现场做到人走场清,工完料尽,垃圾和余料集中存放,及时外运。在开工前,还需注意保护现场周围的其他设施,设置明显标志,采取相应之保护措施。对于能产生较大噪音的施工,应该集中在10:00至14:00和15:00至20:00时段进行,以确保对周围环境的影响降到最低。
在电源施工中,敷设电源线时不在同室取电时,需要布设线管。室外布线由承包施工方负责隐蔽工程布管布线及开挖恢复等施工。施工中须避让其他管线并尽量减少施工面积。正在敷设的线路不得连接电源。安装负责人需要进行督导。在Led显示屏安装方案中,电源连接时需要确认供电端处于“分断”状态,并从用电端开始连接,连接无误后再连接供电端。电源线的颜色需要区分地线、零线及A、B、C等相线,无条件以颜色区分时,需要在线端挂(套)固定标识区分。
在通讯线缆施工中,屏体和控制系统不在同室时需要布设线管。室外布线、隐蔽工程及开挖恢复等施工中,需要避让其他管线并尽量减少开挖面积,安装负责人需要进行督导。基础施工需要按照图纸要求进行施工,并与管线施工相互配合,安装负责人需要进行督导。钢结构施工也需要按照图纸要求进行施工,安装负责人需要进行督导。装饰及封闭、包边施工需要按照图纸要求及客户确认的材料(含颜色)施工,安装负责人需要进行督导。
在设备安装中,散热设备安装需要由供应商负责,要求安装通电即开机制冷运行,室外机稳固可靠,冷凝水排放符合环保要求。在箱体安装中,需要配备充足人力,确保安全,并注意保护设备,不得磕碰造成设备外观损坏。
准备工作包括安装吊装挂件、滑轮、绳索或带锁止倒链葫芦进行提升,并检查提升机构的稳固性和可靠性。同时,准备足够的安全防护器材,如安全帽和安全带,并在进入施工现场时必须戴上安全帽。在高空作业时,必须系好安全带,并将安全带的尾绳就近扣在安全、牢靠的固定件上。
逐行就位时,需要拆开箱体包装,利用吊装设施将箱体提升至钢架,按照箱体编号逐行就位。就位后的箱体必须立即进行预紧固,以确保箱体的稳定性。调整箱体时,需要将发光面不平整度调整至≤1mm,矫正箱体顶部水平面和侧面垂直面,以及调整箱体模组之间缝隙至≤1mm。每行箱体调整前,需要拉好水平线,并按照水平线对箱体进行调整,调整后再进行紧固。
照明设备的安装需要布设金属或塑胶管线,以保证照明电源的布置不会影响通行和安装维修作业。配电箱的安装必须牢固可靠,保护接地也必须可靠。设备暂时存放时,必须确保放置稳固,并防止水、灰、坠落物和其他外力侵害。
Led显示屏安装方案需要根据施工总体进度制定分部具体施工进度计划表,严格控制各作业准时完成。同时,需要合理安排施工进度与作业计划,均衡安排施工力量,减少因工序衔接出现的拖延现象,提高施工效率。
在消防和安全管理方面,工程实施必须进行全方位的安全管理以预防为主。任何行为都必须对安全负责,严格遵守各项操作规程和技术规范,从意识上、技术上、装备上、管理上来保证人身和设备的安全。同时,工程现场需要配备防火安全员,负责防火和安全工作,并按有关规定配置灭火器,采取防火措施。施工人员不得携带火种进入现场,杜绝施工人员在现场吸烟现象。在用火方面,需要严格执行现场用火制度,易燃材料集中管理和存放,并设有明显标志,使用后的余料及时撤出现场。使用焊接设备前需要向业主和防火主管提出申请,并清理场地;使用中设专人进行监督;使用后需要检查焊接场地和周围环境,确保不留火险隐患。场施工人员需要购买意外伤害保险或工伤保险,并加强施工现场的保卫工作,特别是贵重器材和设备的保护。布置任务与安全教育和提示同步,工序和过程交接必须有安全介绍和说明方面的内容。在用电方面,所有设备机具都必须做接地保护,所有临时的配置都必须符合安全标准和业主的规定要求,电缆穿越建筑物、通道等易受机械损伤场所加保护套管。
在施工现场,每个人都有权指出安全隐患,而安全员则负责采取相应的措施消除这些隐患。
在高空作业时,离开地面1.5米以上即被视为空中作业。使用登高器具前,必须先检查并确保器具牢固稳定。登高人员需要保持精神集中,现场其他人员不得呼唤正在登高的人员。登高人员在移动时不得负重,攀爬时移动速度要慢,并至少保持一只手和一只脚处于稳定状态。在室外风雨天气或照明不足时,登高作业必须停止。
在空中作业时,作业人员必须正确使用安全带和安全帽,并在使用前检查安全器具的完好性。不得使用具有安全隐患的防护用品。工具、部件等所有物品不能处于无约束状态,也不得高空抛物。
现场摆放的物品必须稳固可靠,并依托于固定物体。
在安装现场,必须配备安全员负责安全施工管理。
