深基坑专项设计施工方案审查要点
一、专项设计方案审查要点
1、提交资料
1)经政府有关部门批准的立项、规划等文件或附件(包括工程用地红线范围图)。
2)审图机构审查合格岩土工程勘察报告。
3)建筑总平面图、地下结构平面图和剖面图、场地周围地下管线图、地质资料。
4)基坑深度2倍范围内的建筑物和地下设施的类别、分布情况和结构层次、基础形式和埋深等相关数据及情况描述。
5)深基坑工程设计文件。
6)审查需要提供的其他资料。
2、审查内容
二、专项施工方案审查要点
1、提交资料
1)施工组织设计(方案)报审表。
原件,必须有项目监理机构章,项目总监理工程师签字及注册章。
2)基坑支护设计文件。
复印件,已通过专家论证审查与设计文件同时送审时可免。
3)周边环境示意图(含规划红线,周边建、构筑物,道路,地下管线图、地下障碍物等)。
复印件,加盖建设单位(建设单位委托的其他单位)公章,与设计文件同时送审时可免。
4)经施工图审机构审查合格的在基坑开挖2倍深度范围内的工程地质勘察报告。
复印件,加盖建设单位(建设单位委托的其他单位)公章,与设计文件同时送审时可免。
5)专项施工方案。
原件,加盖施工单位公章(如属分包的,应加盖总承包单位公章),评审完毕后退还1份给施工单位。
6)建设单位委托的具备相应资质的第三方提交的对基坑工程现场监测方案。
7)施工单位提交的应急救援预案。
2、审查内容:。
深基坑安全管理十大要点
深基坑安全管理涉及多个方面,以下提供十个要点供参考:
1. 施工方案:编制专项施工方案,方案应按规定审核、审批。
特别是开挖深度超过3m的基坑(槽)的土方开挖、支护、降水工程,以及地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。
2. 审核和审批:基坑工程施工前应制定专项施工方案,由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
3. 专家论证:超过一定规模条件的基坑工程专项施工方案应按规定组织专家论证。
4. 环境变化:如果基坑周边环境或施工条件发生变化,专项施工方案应重新进行审核、审批。
5. 汽车运土:在基坑周边,汽车运土或装载机铲土时,应有人指挥,遵守现场交通标志和指令,严禁在基坑周边行走运载车辆。
6. 锚杆拉固:基坑开挖过程,应按设计要求,及时配合做好锚杆拉固工作。
7. 基础施工:基坑开挖到设计标高后,坑底应及时满封闭,及时进行基础施工,防止基坑暴露时间过长。
8. 石方爆破:开挖过程,如需石方爆破,应制定包括药量计算的专项安全作业方案,报公安部门审批后才准施爆,并严格按有关爆破器材规定运输、领用、存放和管理。
9. 安全措施:深基坑内应有通风、防尘、防毒和防火措施。
10. 人员安全:确保所有工作人员都接受了必要的安全培训,熟悉工作环境和安全规程,并知道如何应对紧急情况。

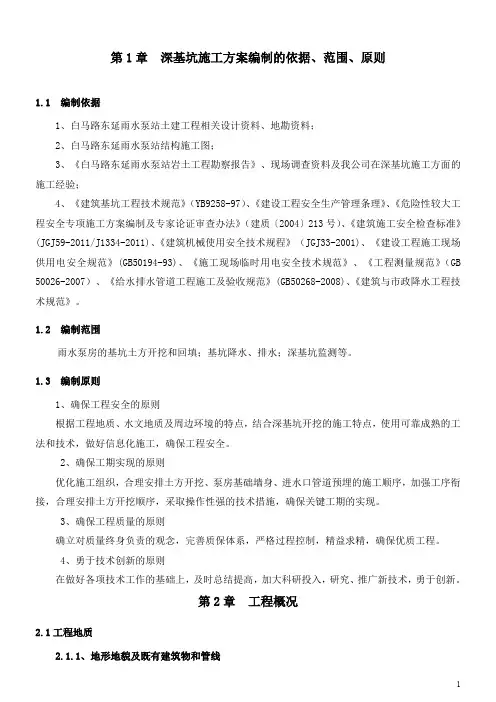

第1章深基坑施工方案编制的依据、范围、原则1.1 编制依据1、白马路东延雨水泵站土建工程相关设计资料、地勘资料;2、白马路东延雨水泵站结构施工图;3、《白马路东延雨水泵站岩土工程勘察报告》、现场调查资料及我公司在深基坑施工方面的施工经验;4、《建筑基坑工程技术规范》(YB9258-97)、《建设工程安全生产管理条理》、《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质〔2004〕213号)、《建筑施工安全检查标准》(JGJ59-2011/J1334-2011)、《建筑机械使用安全技术规程》(JGJ33-2001)、《建设工程施工现场供用电安全规范》(GB50194-93)、《施工现场临时用电安全技术规范》、《工程测量规范》(GB 50026-2007)、《给水排水管道工程施工及验收规范》(GB50268-2008)、《建筑与市政降水工程技术规范》。
1.2 编制范围雨水泵房的基坑土方开挖和回填;基坑降水、排水;深基坑监测等。
1.3 编制原则1、确保工程安全的原则根据工程地质、水文地质及周边环境的特点,结合深基坑开挖的施工特点,使用可靠成熟的工法和技术,做好信息化施工,确保工程安全。
2、确保工期实现的原则优化施工组织,合理安排土方开挖、泵房基础墙身、进水口管道预埋的施工顺序,加强工序衔接,合理安排土方开挖顺序,采取操作性强的技术措施,确保关键工期的实现。
3、确保工程质量的原则确立对质量终身负责的观念,完善质保体系,严格过程控制,精益求精,确保优质工程。
4、勇于技术创新的原则在做好各项技术工作的基础上,及时总结提高,加大科研投入,研究、推广新技术,勇于创新。
第2章工程概况2.1工程地质2.1.1、地形地貌及既有建筑物和管线拟建场地位于北京市顺义区白马路。
场地地形较平坦,地面高程在36.87~36.96m之间。
2.1.2、场地地层概述拟建场地属于潮白河洪冲积扇,表层为人工填土层,其下为一般第四纪沉积土层。
深基坑开挖专项施工方案编制及审查要点----内容主要来自20190517监理协会深基坑培训内容摘录汇总1、关于专家论证范围。
根据建办质[2018]31号关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知,需专家论证的超危工程深基坑方案是指开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
根据甬建发[2009]162号《关于进一步做好危险性较大的分部分项工程管理工作的若干意见》,需专家论证的超危工程深基坑方案是指开挖深度超过4m(含4m)的基坑(槽)的土方开挖、支护、降水工程,以及开挖深度虽未超过4m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
对于消防水池、水泵房等小基坑,施工方往往认为,卸土至开挖面至槽底(底板垫层底),挖深<4m,即可避免开挖方案专家论证。
建议监理判断观点:应当按卸土区域是否超过基坑影响范围(基本要求:围护桩开始计算卸土宽度是否超过受影响的基坑周边环境,根据GB50497-2009《建筑基坑工程监测技术规范》:按基坑施工安全等级的不同,基坑边需保护的周边环境是指从基坑边缘以外1~3倍基坑开挖深度)来界定。
否则卸土只能算放坡卸载。
2、危大工程专项方案审批注意点。
根据住建部令第37号《危险性较大的分部分项工程安全管理规定》,第十一条“专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
危大工程实行分包并由分包单位编制与项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。
”监理审核建议:施工单位是否加盖公章,存在分公司或者分包的是否加盖其单位公章(公章应是到工商部门备过案的单位印章,不应是公司普通工程工程技术章或项目章)。
若无公章,则不予审核,避免施工单位未经公司审批直接报专家论证。
此外若项目距离地铁较近,则论证前还需施工方提交当地地铁交通设施保护办公室审核并出具意见,并根据地保办意见要求施工单位增加地保措施。

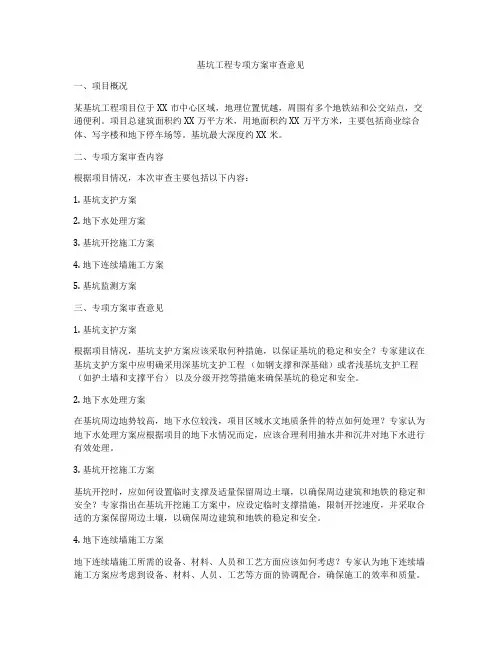

基坑工程专项方案审查意见一、项目概况某基坑工程项目位于XX市中心区域,地理位置优越,周围有多个地铁站和公交站点,交通便利。
项目总建筑面积约XX万平方米,用地面积约XX万平方米,主要包括商业综合体、写字楼和地下停车场等。
基坑最大深度约XX米。
二、专项方案审查内容根据项目情况,本次审查主要包括以下内容:1. 基坑支护方案2. 地下水处理方案3. 基坑开挖施工方案4. 地下连续墙施工方案5. 基坑监测方案三、专项方案审查意见1. 基坑支护方案根据项目情况,基坑支护方案应该采取何种措施,以保证基坑的稳定和安全?专家建议在基坑支护方案中应明确采用深基坑支护工程(如钢支撑和深基础)或者浅基坑支护工程(如护土墙和支撑平台)以及分级开挖等措施来确保基坑的稳定和安全。
2. 地下水处理方案在基坑周边地势较高,地下水位较浅,项目区域水文地质条件的特点如何处理?专家认为地下水处理方案应根据项目的地下水情况而定,应该合理利用抽水井和沉井对地下水进行有效处理。
3. 基坑开挖施工方案基坑开挖时,应如何设置临时支撑及适量保留周边土壤,以确保周边建筑和地铁的稳定和安全?专家指出在基坑开挖施工方案中,应设定临时支撑措施,限制开挖速度,并采取合适的方案保留周边土壤,以确保周边建筑和地铁的稳定和安全。
4. 地下连续墙施工方案地下连续墙施工所需的设备、材料、人员和工艺方面应该如何考虑?专家认为地下连续墙施工方案应考虑到设备、材料、人员、工艺等方面的协调配合,确保施工的效率和质量。
5. 基坑监测方案为确保基坑施工期间周边建筑和地铁的安全,应设置何种监测措施?专家建议基坑施工期间应设置周边建筑和地铁的监测措施,如设置测斜仪、位移仪等,及时监测基坑周边的变化情况,并及时采取相应措施。
综上所述,某基坑工程专项方案审查意见主要包括基坑支护、地下水处理、基坑开挖施工、地下连续墙施工和基坑监测方案等方面。
在审查中,必须严格按照相关规划和技术标准进行评估,并采取相应的措施来确保基坑工程施工的安全和稳定。
监理审查施工组织设计或专项施工方案要点国务院于2003年11月12日针对建筑行业颁布了《建设工程安全生产管理条例》以下简称《条例》并于2004年2月1日起正式实施。
《条例》中第十四条明确规定了“工程监理单位应当审查施工组织设计中的安全技术措施或专项施工方案是否符合工程建设强制性标准”并在第五十七条明确了相应的法律责任。
为认真贯彻《条例》、指导和督促监理单位落实安全生产监理责任,做好建设工程安全生产的监理工作,切实加强建设工程的安全管理,建设部于2006年10月16日又下发了《关于落实建设工程安全生产监理责任的若干意见》(以下简称《意见》,在第一、(一)3条进一步细化明确了监理审查施工单位编制的施工组织设计中安全技术措施和危险性较大的分部分项工程专项施工方案是否符合强制性标准的主要内容,这是落实安全生产监理责任、加强建设工程安全管理,做好安全监理事前控制,体现“安全第一、预防为主”方针和“以人为本”科学发展观的一项重要保证措施。
本文就依据“意见”中要求审查的主要内容结合实际工作作予表述。
1、安全技术措施是安全生产活动的保障(1)施工组织设计中的安全技术措施或专项施工方案是施工单位保证安全施工的纲领性和操作性文件。
由于建筑工程项目具有特点不同、复杂程度不同、施工阶段不同、露天高空及作业环境不同等特点,所采取的技术措施和参与人员不同,所以要求编制的施工组织设计或专项施工方案要有针对性,要针对不同工程的特点,分析可能出现不安全的因素,制定相应的安全技术措施,采取有效的防范对策,以严密的计划组织来保障安全施工,确保安全生产目标的实现。
(2)要做好对安全技术措施或专项施工方案的审查工作。
监理人员首先要从思想上加强安全管理意识,提高履行安全监理职责重要性的认识,在专业上要掌握一定的安全管理知识和安全技术内容,要有一定的专业工作经验,要熟悉安全生产相关的法律、法规、规范、标准及强制性条文,才能做好对安全技术措施或专项施工方案的审查工作,才能发现和判别其是否符合强制性标准,是否有针对性,是否对安全生产有保证。

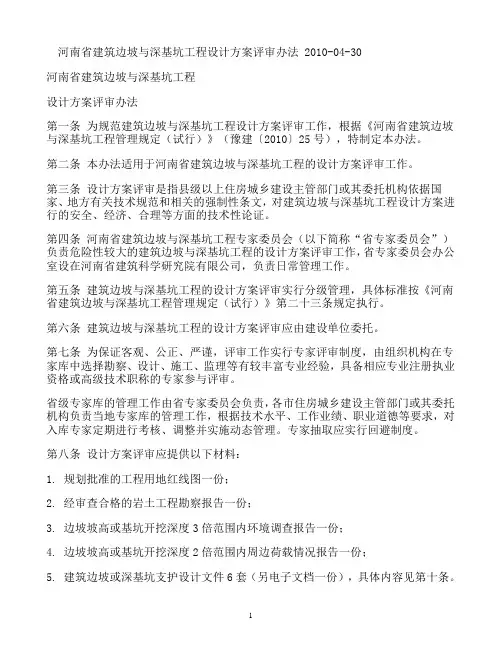

河南省建筑边坡与深基坑工程设计方案评审办法 2010-04-30河南省建筑边坡与深基坑工程设计方案评审办法第一条为规范建筑边坡与深基坑工程设计方案评审工作,根据《河南省建筑边坡与深基坑工程管理规定(试行)》(豫建〔2010〕25号),特制定本办法。
第二条本办法适用于河南省建筑边坡与深基坑工程的设计方案评审工作。
第三条设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
第四条河南省建筑边坡与深基坑工程专家委员会(以下简称“省专家委员会”)负责危险性较大的建筑边坡与深基坑工程的设计方案评审工作,省专家委员会办公室设在河南省建筑科学研究院有限公司,负责日常管理工作。
第五条建筑边坡与深基坑工程的设计方案评审实行分级管理,具体标准按《河南省建筑边坡与深基坑工程管理规定(试行)》第二十三条规定执行。
第六条建筑边坡与深基坑工程的设计方案评审应由建设单位委托。
第七条为保证客观、公正、严谨,评审工作实行专家评审制度,由组织机构在专家库中选择勘察、设计、施工、监理等有较丰富专业经验,具备相应专业注册执业资格或高级技术职称的专家参与评审。
省级专家库的管理工作由省专家委员会负责,各市住房城乡建设主管部门或其委托机构负责当地专家库的管理工作,根据技术水平、工作业绩、职业道德等要求,对入库专家定期进行考核、调整并实施动态管理。
专家抽取应实行回避制度。
第八条设计方案评审应提供以下材料:1. 规划批准的工程用地红线图一份;2. 经审查合格的岩土工程勘察报告一份;3. 边坡坡高或基坑开挖深度3倍范围内环境调查报告一份;4. 边坡坡高或基坑开挖深度2倍范围内周边荷载情况报告一份;5. 建筑边坡或深基坑支护设计文件6套(另电子文档一份),具体内容见第十条。
第九条根据《河南省建筑边坡与深基坑工程管理规定(试行)》第二十四条规定,设计文件复核除按设计方案评审要求提供材料外(设计文件提供两套即可),尚应提供岩土工程设计合同一份。
施工组织设计及专项施工方案监理审核要点根据《建设工程安全生产管理条例》、《建设工程监理规》(GB/T50319-2013),住房城乡建设部于2018年2月12日通过了《危险性较大的分部分项工程安全管理规定》(住建部第37文)2018年6月1日实施。
要做好施工组织设计和专项施工方案的审查工作,项目监理机构监理人员应熟悉和了解以下几方面容。
一、需要编制专项施工方案围住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知(建办质〔2018〕31号),具体规定了危大工程围。
危大工程围详见附件1。
需要编制专项施工方案。
超过一定规模的危大工程围详见附件2。
需要编制专项施工方案,专项施工方案需要论证审批。
二、关于专项施工方案容危大工程专项施工方案的主要容应当包括:(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;(二)编制依据:相关法律、法规、规性文件、标准、规及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收容、验收人员等;(八)应急处置措施;(九)计算书及相关施工图纸。
三.施工组织设计(专项方案)编制和审批:1.施工组织设计应由项目负责人主持编制,可根据需要分阶段编制和审批;2.施工组织总设计应由总承包单位技术负责人审批;单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;施工方案应由项目技术负责人审批;重点(难点)分部(分项)工程和专项工程施工方案,应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准;3、建筑工程实行施工总承包的,专项方案应由施工总承包单位组织编制。

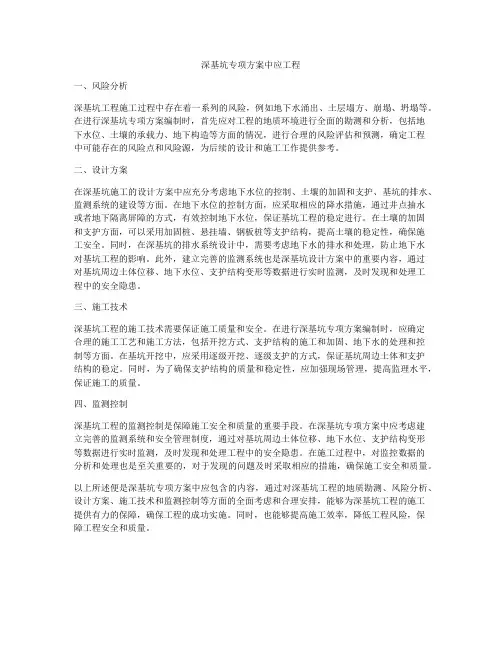

深基坑专项方案中应工程一、风险分析深基坑工程施工过程中存在着一系列的风险,例如地下水涌出、土层塌方、崩塌、坍塌等。
在进行深基坑专项方案编制时,首先应对工程的地质环境进行全面的勘测和分析,包括地下水位、土壤的承载力、地下构造等方面的情况,进行合理的风险评估和预测,确定工程中可能存在的风险点和风险源,为后续的设计和施工工作提供参考。
二、设计方案在深基坑施工的设计方案中应充分考虑地下水位的控制、土壤的加固和支护、基坑的排水、监测系统的建设等方面。
在地下水位的控制方面,应采取相应的降水措施,通过井点抽水或者地下隔离屏障的方式,有效控制地下水位,保证基坑工程的稳定进行。
在土壤的加固和支护方面,可以采用加固桩、悬挂墙、钢板桩等支护结构,提高土壤的稳定性,确保施工安全。
同时,在深基坑的排水系统设计中,需要考虑地下水的排水和处理,防止地下水对基坑工程的影响。
此外,建立完善的监测系统也是深基坑设计方案中的重要内容,通过对基坑周边土体位移、地下水位、支护结构变形等数据进行实时监测,及时发现和处理工程中的安全隐患。
三、施工技术深基坑工程的施工技术需要保证施工质量和安全。
在进行深基坑专项方案编制时,应确定合理的施工工艺和施工方法,包括开挖方式、支护结构的施工和加固、地下水的处理和控制等方面。
在基坑开挖中,应采用逐级开挖、逐级支护的方式,保证基坑周边土体和支护结构的稳定。
同时,为了确保支护结构的质量和稳定性,应加强现场管理,提高监理水平,保证施工的质量。
四、监测控制深基坑工程的监测控制是保障施工安全和质量的重要手段。
在深基坑专项方案中应考虑建立完善的监测系统和安全管理制度,通过对基坑周边土体位移、地下水位、支护结构变形等数据进行实时监测,及时发现和处理工程中的安全隐患。
在施工过程中,对监控数据的分析和处理也是至关重要的,对于发现的问题及时采取相应的措施,确保施工安全和质量。
以上所述便是深基坑专项方案中应包含的内容,通过对深基坑工程的地质勘测、风险分析、设计方案、施工技术和监测控制等方面的全面考虑和合理安排,能够为深基坑工程的施工提供有力的保障,确保工程的成功实施。
深基坑专项设计方案审查要点
深基坑专项设计方案审查要点
审查内容
1 资质资格审查
深基坑工程设计单位是否具有相应的设计、监测资质,相关审查文件图章(含出图章、注册章)是否齐全、有效,各级责任人签章应齐全、有效。
外地单位应提交进市登记手续,具有合理的技术人员班子。
2 设计条件
2.1 相关设计资料
标有建筑红线的地形图、地下建筑平面图与剖面图、基础结构施工图、桩位图等,结构设计对基坑围护的要求、地质资料等。
2.2 周边环境条件
(1)周边管线类型、材质、规格、埋深及与基坑的相对关系;周围道路性质、路面结构、载重情况、流量等;周边现有建(构)筑物的基础与结构形式,与基础的相对关系,现有位移、开裂情况;临近水体、边坡与基坑的相对关系;与本基坑相邻近的基坑工程、桩基工程的施工进度,可能对本基坑产生的影响,以及双方协调的情况。
(2)临近道路、管线、水体及其它建(构)筑物的结构质量的检测资料及对环境保护要求;
(3)位于地铁、隧道等大型地下设施安全保护区范围内的基坑工程,以及城市生命线或位移有特殊要求的精密仪器使用场所附近的基坑工程的特别保护要求。
3 支护设计
3.1 设计原则
(1)建筑基坑的安全等级原则上根据《建筑地基基础工程施工质量验收规范》GB50202- 并应结合《建筑基坑支护技术规程》(JGJ120-99)的有关规定确定。
(2)基坑支护设计应充分考虑场地的工程地质与水文地质条件、基坑平面特征、周边环境、时空效应,对挡土、支护、防水、挖土、监测和信息化施工作总体设计,一级基坑工程宜采用动态设计法。
(3)满足边坡和支护结构强度、稳定性及安全度的要求。
(4)安全系数的选取与基坑的安全等级相匹配。
(5)采用与主体地下结构相结合的基坑支护设计,应当与主体工程设计密切配合,依据工程建筑设计和结构设计文件资料进行设计,并考虑围护结构和主体结构基础沉降的适应性。
3.2荷载取值
(1)计算土压力、水压力的有关参数指标取值合理,并与具体工况相适应。
(2)一般地面超载、影响区范围内建(构)筑物荷载取值应真实、可靠,并考虑施工荷载及临近施工的影响
(3)对于作为主体结构一部分的支护结构,应考虑地震作用;3.3 基坑支护设计验算
支护结构设计验算应从稳定、强度、变形三个方面满足设计要求,必要时应有不同软件的互校。
(1)基坑支护结构均应进行承载能力极限状态的计算,计算内容包括:根据基坑支护形式及其受力特点进行土体稳定性计算;基坑支护结构的受压、受弯、受剪计算;当有锚杆或支撑时,应对其进行承载力计算和稳定性验算。
(2)对于安全等级为一级及对支护结构变形有限定的二级基坑,尚应对基坑周边环境及支护结构进行变形验算。
(3)应对不同工况的基坑支护结构设计进行比较验算。
4 地下水控制设计
4.1 设计原则
根据基坑开挖深度、土层分布及水文地质条件并满足支护结构设计的要求及基坑周边建(构)筑物变形及环境影响要求,选择的地下水的控制方案安全、经济、合理。
4.2 设计及验算
(1)地下水参数的选取是否合理。
(2)进行降、排、止水的多方案分析,设计的地下水的控制方案是否合理,并满足基坑本身及周边环境要求。
(3)进行降水设计的基坑,应估算基坑涌水量,并预测降水对临近建筑的影响。
降水井与回灌井的类型、布局、深度是否经济、合理,降水井的结构构造及施工方法是否符合相关技术、规范要求并与地方经验相适应。
(4)对于基坑支护的截水设计,采用的止水帷幕类型、布局、长度、厚度,应根据工程的具体情况确定,其结构构造应符合相关技术、规范及施工要求。
