[整理]塔吊拆除旁站记录
- 格式:doc
- 大小:22.50 KB
- 文档页数:8
塔吊拆除旁站监理记录范本
---。
塔吊拆除旁站监理记录。
日期,___________。
时间,___________。
地点,___________。
监理人员,___________。
施工单位,___________。
项目名称,___________。
1. 塔吊拆除前的准备工作。
检查施工单位是否按照相关安全规范进行了必要的准备工作,
包括清理施工现场、设置警示标识等。
2. 拆除过程观察。
监理人员应记录拆除过程中的关键步骤,包括拆除顺序、使用的设备和工具、工人的操作等。
特别要注意是否存在安全隐患以及操作是否符合相关规定。
3. 安全防护。
观察施工现场的安全防护措施,包括是否设置了安全警示标识、工人是否佩戴安全帽和安全带等。
4. 施工质量评估。
对拆除过程中出现的问题或质量缺陷进行记录和评估,包括是否出现设备损坏、材料浪费、对周围环境的影响等。
5. 安全生产管理。
检查施工单位的安全生产管理制度执行情况,包括是否进行了安全教育培训、是否建立了应急预案等。
6. 其他问题。
记录其他与塔吊拆除相关的问题,如施工单位配合情况、现场管理情况等。
7. 监理人员意见。
监理人员可根据观察和评估提出意见和建议,包括对施工单位存在的问题提出整改要求。
8. 监理人员签名。
---。
以上是一份可能的塔吊拆除旁站监理记录范本,监理记录的内容应根据实际情况进行调整和完善,以确保对塔吊拆除过程的全面监管和记录。
塔吊工程安全旁站监理记录一、工程概况本次塔吊工程位于XX市的大型建筑工地,建设单位为XX公司,监理单位为XX公司,总工期为XX年。
工程涉及塔吊的安装、调试、使用和拆除等环节,施工过程中存在各种安全风险。
为了确保工程施工的安全性和顺利进行,特安排监理人员进行旁站监理。
二、旁站监理人员本次旁站监理人员由本单位监理中心安排,共有一名资深工程师和两名工程技术人员,他们具备相关专业知识和丰富的施工经验。
三、旁站监理步骤1.安全文件审查在开工之前,监理人员对施工单位提供的安全文件进行全面审查,包括施工方案、安全生产责任制、应急预案等。
经审查,施工单位的安全文件完善,符合有关规定,适合施工工程。
2.施工现场检查3.施工作业指导监理人员经常与工地现场的技术负责人进行沟通,就施工过程中出现的问题进行有效指导。
并提供技术支持,解答各类疑问,确保工程按照设计要求进行。
4.安全会议记录监理人员每周组织一次安全会议,邀请施工单位相关人员参加。
会议上就安全生产进行交流、宣讲,强调安全责任和安全标准,并对施工过程中存在的安全隐患提出整改要求。
会议记录详细记录了会议的内容,以备后期查阅和整改追踪使用。
5.安全检查报告监理人员每月撰写一份安全检查报告,对施工过程中存在的安全隐患进行详细记录。
报告包括安全隐患的类型、数量、等级,整改要求等内容,并提交给建设单位和施工单位。
监理人员跟踪整改情况,确保整改措施得到有效落实。
6.安全培训监理人员组织施工人员进行安全培训,包括塔吊操作安全、危险源识别、应急处理措施等内容。
培训记录详细记录了培训的时间、人员、内容,以备后期查阅和记载。
四、旁站监理效果通过旁站监理,有效提高了建筑工地塔吊施工的安全水平和施工效率。
监理人员及时发现并整改了一些不符合安全要求的问题,减少了安全事故发生的可能性。
施工单位和施工人员的安全意识明显提高,能够主动识别和排除安全隐患,工程施工过程更加安全、顺利。
在监理过程中,监理人员与施工单位保持了良好的沟通和合作关系,及时解答各类施工问题,确保工程施工按照设计要求进行。
旁站监理记录表之樊仲川亿创作
工程名称:逸品康城小区工程编号:100712
山东省建设工程监理协会监制
旁站监理记录表
工程名称:逸品康城小区工程编号:101031
山东省建设工程监理协会监制
旁站监理记录表
工程名称:逸品康城小区工程编号:101031
山东省建设工程监理协会监制
旁站监理记录表
工程名称:逸品康城小区工程编号:100906
山东省建设工程监理协会监制
旁站监理记录表
工程名称:逸品康城小区工程编号:101126
山东省建设工程监理协会监制
旁站监理记录表
工程名称:逸品康城小区工程编号:110331
山东省建设工程监理协会监制
旁站监理记录表
工程名称:逸品康城小区工程编号:110318
山东省建设工程监理协会监制。
塔吊拆除监理旁站记录砼浇筑1、气候:晴、雨、气温(平均气温)2、部位或工序:平面位置(轴线区间)、楼层(或标高)构件名称:柱、剪力墙、梁、板等砼浇捣。
3、施工情况(1)砼强度等级:浇筑砼量立方米(2)砼供应方式:商品砼(或现场搅拌砼)(3)使用的机械设备:泵送砼(或塔吊料斗)、振动棒台数:台(4)施工人数:浇捣人,看钢筋、模板人。
4、监理情况:全过程旁站监理(1)检查砼配合比通知单及送料单;(2)检查记录现场质检员或岗位工长值班人,姓名:___(3)检查浇捣方法:符合施工方案要求,浇捣良好(或有问题);(4)观察浇捣过程中钢筋位置,模板变形情况;(5)随机见证取样做砼试块___组;(6)观察砼和易性,抽捡砼塌落度为___mm,严禁现场加水;(7)到商砼搅拌站抽查电脑配比单___份;(8)现场搅拌时,抽查砼配料计量情况,记录实测水泥、砂、石、水及外加剂重量。
5、发现问题(1)砼配合比与设计配合比不符;(2)发现钢筋位置偏移过大或楼面钢筋踩塌严重或某处砼保护层厚度控制不好;(3)发现有胀模、漏浆现象;(4)砼浇捣顺序不连续,新旧砼连接不好;接搓处杂物未清理干净;砼振捣顺序不好,某处振捣力度不够,可能出现漏振;(5)砼太稀或太干,影响浇筑或堵管;(6)浇捣过程中遇大雨,防雨措施不力,造成砼泥浆流淌。
6、处理意见及时通知现场质检员___,值班人员___。
或带班人,采取措施,整改到位。
或书面通知项目部整改。
7、施工单位当日值班签字。
2008年第七期--- 工作交流•如何写好《旁站监理记录表》喻学斌(上海三维工程建设咨询有限公司)摘要:《旁站监理记录表》是一份全面而又真实的原始资料,也是反映监理工作水平、工作成效的一个依据,它既能体现旁站监理人员的技术素养、业务水平,也可以展示其履行监理职责的能力和工作成效,还可反映出监理企业的管理水平。
本文结合作者自身的实践经验,对如何写好《旁站监理记录表》进行了探讨。
关键词:工程建设旁站监理规范旁站监理记录引言随着国家基础产业建设步伐的进一步加大、加快,监理工作的必要性和重要性也越来越凸显。
旁站监理记录表之阳早格格创做
工程称呼:劳品康乡小区工程编号:100712
山东省建造工程监理协会监造
旁站监理记录表
工程称呼:劳品康乡小区工程编号:101031
山东省建造工程监理协会监造
旁站监理记录表
工程称呼:劳品康乡小区工程编号:101031
山东省建造工程监理协会监造
旁站监理记录表
工程称呼:劳品康乡小区工程编号:100906
山东省建造工程监理协会监造
旁站监理记录表
工程称呼:劳品康乡小区工程编号:101126
山东省建造工程监理协会监造
旁站监理记录表
工程称呼:劳品康乡小区工程编号:110331
山东省建造工程监理协会监造
旁站监理记录表
工程称呼:劳品康乡小区工程编号:110318
山东省建造工程监理协会监造。

塔吊拆除旁站记录

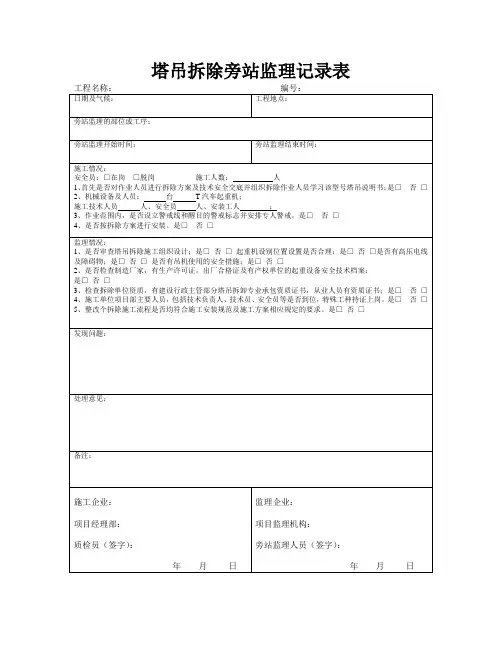

一、前言
塔吊是建筑工地上不可或缺的设备之一,它可以大大提高建筑物的施工效率。
然而,在建筑物竣工后,塔吊的拆除也是必要的。
本文将详细记录一次塔吊拆除过程中的站务记录。
二、站务记录
1. 前期准备
在进行塔吊拆除前,需要对周围环境进行检查和清理。
首先,需要确保周围没有行人和车辆通过;其次,需要清理周围的杂物和垃圾,以确保拆除过程中不会受到任何干扰。
2. 拆除过程
2.1 拆卸钢丝绳
首先需要拆卸钢丝绳。
在此之前,需要将所有电源关闭,并确保所有操作员都远离现场。
然后,使用起重机将钢丝绳缓慢地放松,并逐个
剪断每个连接点。
2.2 拆卸塔身
接下来需要拆卸塔身。
在此之前,需要将所有电源关闭,并确保所有操作员都远离现场。
然后,使用起重机将塔身缓慢地降落至地面,并逐层分解每个连接点。
2.3 清理现场
拆卸完成后,需要对现场进行清理。
首先,需要将所有杂物和垃圾清理干净;其次,需要检查周围环境是否受到任何损害,并及时修复。
3. 安全注意事项
在进行塔吊拆除过程中,需要注意以下安全事项:
3.1 需要确保所有操作员都具备相关的技能和经验,并严格按照操作规程进行操作。
3.2 在拆卸钢丝绳和塔身时,需要使用起重机进行操作,并确保起重机的安全性能良好。
3.3 在拆卸过程中,应避免将杂物和垃圾掉落至地面,并及时清理现场。
4. 结论
本次塔吊拆除过程中,我们严格按照相关规程进行操作,并在操作过
程中注意了安全事项。
最终成功完成了任务,并对周围环境进行了清
理和修复。

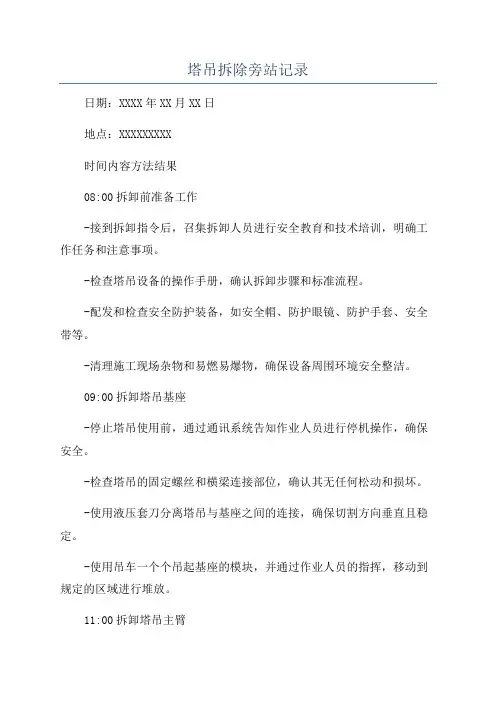

塔吊拆除旁站记录日期:XXXX年XX月XX日地点:XXXXXXXXX时间内容方法结果08:00拆卸前准备工作-接到拆卸指令后,召集拆卸人员进行安全教育和技术培训,明确工作任务和注意事项。
-检查塔吊设备的操作手册,确认拆卸步骤和标准流程。
-配发和检查安全防护装备,如安全帽、防护眼镜、防护手套、安全带等。
-清理施工现场杂物和易燃易爆物,确保设备周围环境安全整洁。
09:00拆卸塔吊基座-停止塔吊使用前,通过通讯系统告知作业人员进行停机操作,确保安全。
-检查塔吊的固定螺丝和横梁连接部位,确认其无任何松动和损坏。
-使用液压套刀分离塔吊与基座之间的连接,确保切割方向垂直且稳定。
-使用吊车一个个吊起基座的模块,并通过作业人员的指挥,移动到规定的区域进行堆放。
11:00拆卸塔吊主臂-确保现场人员远离危险区域。
-使用吊车将主臂逐个吊离,并将其放置在指定的平整地面上,避免任何损坏。
-检查吊车和拆卸设备的工作状态和连接的稳定性,确保操作安全。
13:00拆卸塔吊副臂-停止所有与副臂相关的操作和电源供应。
-使用专业设备和工具,帮助拆卸人员将副臂逐个拆解,并小心地放置在指定区域进行堆放。
-检查副臂的连接点和支撑位置,确保其不会倾斜或滑动,保证施工现场的安全。
15:00清理和整理-将拆卸所产生的废弃物和杂物进行分类整理并清理现场。
-对各项设备进行清洁和维护,确保下次使用时能够正常运行。
-拆卸人员参与共同清理,确保现场留无垃圾。
16:00安全总结和交接-进行安全总结和经验分享,总结工作中存在的不足和问题,并提出改进建议。
-确认工作完成情况,完成拆卸记录和报告,进行交接。
以上为塔吊拆除旁站记录,该记录详细记录了拆卸塔吊前的准备工作,包括安全教育、技术培训、安全装备的检查等。
拆卸过程中,记录了各个步骤的具体操作和采用的方法,以及检查和确认的环节,确保操作的安全性。
最后,对施工现场进行了清理和整理,并进行安全总结和交接工作。
这份记录的目的是保证拆卸过程的安全性,并为今后类似工作提供参考和总结,以确保工作的质量和效率。
塔式起重机拆除检查及旁站记录表1. 引言本文记录了对某项目建设用塔式起重机进行拆除检查的过程及旁站记录表。
塔式起重机因为具有起重量大、吊装高度高等优点,广泛应用于建设领域。
但在使用过程中,不可避免地会出现各种各样的问题。
检查是保障塔式起重机安全使用的重要环节。
拆除是塔式起重机结束使用时需要进行的环节。
本文详细记录了拆除检查及过程中发现的问题。
2. 拆除检查流程2.1 检查人员本次检查由工程师李某、安全人员张某共同组成的检查小组进行。
2.2 检查前准备在进行检查前,先与相关单位协调安排施工时间和现场安全。
检查前需要对塔式起重机进行检查,确认无人员和物品停留在起重机周围,并进行隔离措施。
2.3 拆除检查流程1.首先对塔式起重机外观进行检查,确认是否存在异常情况;2.对塔式起重机主体结构进行检查,确认塔身、塔臂、转载机构等部件是否存在结构问题;3.检查塔式起重机操作系统(操纵盒和行走控制器)是否正常。
4.最后检查检查距离与安全范围,确认安全后开展拆除工作。
2.4 拆除处理1.开始拆除前,必须将塔式起重机彻底停止,并关闭电源。
2.通过降低钢丝绳来拆卸塔身。
3.必须由安全人员指挥工人进行拆除。
4.若在拆卸的过程中发现起重机存在问题,安全人员必须立即停止拆卸,并转告现场管理人员。
3. 旁站记录表序号时间内容签字18:30检查是否有异常情况张某28:45检查塔身、塔臂、转载机构问题李某39:20检查系统是否正常,确认安全后拆除张某、李某49:30拆除工作工人1、工人2 510:00塔式起重机拆除完成张某4. 结论本次拆除检查的目的是为了保障塔式起重机安全拆除。
通过检查和拆卸,我们确认了塔式起重机没有存在过大的问题,同时也指出了需要改进的地方。
在拆除过程中,我们更加积极地发现并排除了潜藏危险,以保障当地人民的财产、安全和生命。
[整理]塔吊拆除旁站记录
旁站监理记录表

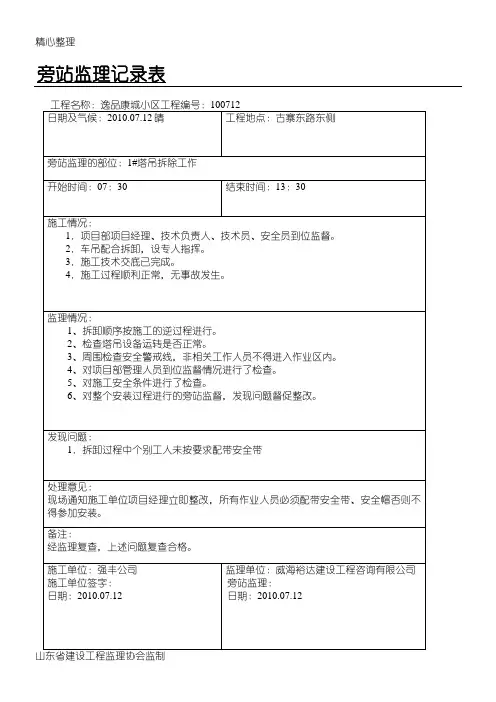

工程名称:逸品康城小区工程编号:100712
日期及气候: 2010.07.12 晴工程地点:古寨东路东侧
旁站监理的部位:1#塔吊拆除工作
开始时间: 07:30 结束时间: 13:30
施工情况:
1(项目部项目经理、技术负责人、技术员、安全员到位监督。
2(车吊配合拆卸,设专人指挥。
3(施工技术交底已完成。
4(施工过程顺利正常,无事故发生。
监理情况:
1、拆卸顺序按施工的逆过程进行。
2、检查塔吊设备运转是否正常。
3、周围检查安全警戒线,非相关工作人员不得进入作业区内。
4、对项目部管理人员到位监督情况进行了检查。
5、对施工安全条件进行了检查。
6、对整个安装过程进行的旁站监督,发现问题督促整改。
发现问题:
1(拆卸过程中个别工人未按要求配带安全带
处理意见:
现场通知施工单位项目经理立即整改,所有作业人员必须配带安全带、安全帽否则不得参加安装。
备注:
经监理复查,上述问题复查合格。
施工单位:强丰公司监理单位:威海裕达建设工程咨询有限公司
施工单位签字: 旁站监理:
日期:2010.07.12 日期:2010.07.12
山东省建设工程监理协会监制
旁站监理记录表工程名称:逸品康城小区工程编号:101031 日期及气候: 2010.10.31 晴工程地点:古寨东路东侧
旁站监理的部位:3#塔吊拆除工作
开始时间: 07:00 结束时间: 17:30
施工情况:
1(项目部项目经理、技术负责人、技术员、安全员到位监督。
2(车吊配合拆卸,设专人指挥。
3(施工技术交底已完成。
4(施工过程顺利正常,无事故发生。
监理情况:
1、拆卸顺序按施工的逆过程进行。
2、检查塔吊设备运转是否正常。
3、周围检查安全警戒线,非相关工作人员不得进入作业区内。
4、对项目部管理人员到位监督情况进行了检查。
5、对施工安全条件进行了检查。
6、对整个安装过程进行的旁站监督,发现问题督促整改。
发现问题:
1(拆卸过程中个别工人未按要求配带安全帽
处理意见:
现场通知施工单位项目经理立即整改,所有作业人员必须配带安全带、安全帽否则不得参加安装。
备注:
经监理复查,上述问题复查合格。
施工单位:强丰公司监理单位:威海裕达建设工程咨询有限公司
施工单位签字: 旁站监理:
日期:2010.10.31 日期:2010.10.31
山东省建设工程监理协会监制
旁站监理记录表工程名称:逸品康城小区工程编号:101031
日期及气候: 2010.10.31 晴工程地点:古寨东路东侧
旁站监理的部位:10#塔吊拆除工作
开始时间: 07:30 结束时间: 17:30
施工情况:
1(项目部项目经理、技术负责人、技术员、安全员到位监督。
2(车吊配合拆卸,设专人指挥。
3(施工技术交底已完成。
4(施工过程顺利正常,无事故发生。
监理情况:
1、拆卸顺序按施工的逆过程进行。
2、检查塔吊设备运转是否正常。
3、周围检查安全警戒线,非相关工作人员不得进入作业区内。
4、对项目部管理人员到位监督情况进行了检查。
5、对施工安全条件进行了检查。
6、对整个安装过程进行的旁站监督,发现问题督促整改。
发现问题:
1(拆卸过程中个别工人未按要求配带安全带,安全帽
处理意见:
现场通知施工单位项目经理立即整改,所有作业人员必须配带安全带、安全帽否则不得参加安装。
备注:
经监理复查,上述问题复查合格。
施工单位:强丰公司监理单位:威海裕达建设工程咨询有限公司
施工单位签字: 旁站监理:
日期:2010.10.31 日期:2010.10.31
山东省建设工程监理协会监制
旁站监理记录表工程名称:逸品康城小区工程编号:100906
日期及气候: 2010.09.06 多云转阴工程地点:古寨东路东侧
旁站监理的部位:4#塔吊拆除工作
开始时间: 07:30 结束时间: 18:00
施工情况:
1(项目部项目经理、技术负责人、技术员、安全员到位监督。
2(车吊配合拆卸,设专人指挥。
3(施工技术交底已完成。
4(施工过程顺利正常,无事故发生。
监理情况:
1、拆卸顺序按施工的逆过程进行。
2、检查塔吊设备运转是否正常。
3、周围检查安全警戒线,非相关工作人员不得进入作业区内。
4、对项目部管理人员到位监督情况进行了检查。
5、对施工安全条件进行了检查。
6、对整个安装过程进行的旁站监督,发现问题督促整改。
发现问题:
1(拆卸过程中个别工人未按要求配带安全带,安全帽
处理意见:
现场通知施工单位项目经理立即整改,所有作业人员必须配带安全带、安全帽否则不得参加安装。
备注:
经监理复查,上述问题复查合格。
施工单位:强丰公司监理单位:威海裕达建设工程咨询有限公司
施工单位签字: 旁站监理:
日期:2010.09.06 日期:2010.09.06
山东省建设工程监理协会监制
旁站监理记录表工程名称:逸品康城小区工程编号:101126
日期及气候: 2010.11.26 晴工程地点:古寨东路东侧
旁站监理的部位:5#塔吊拆除工作
开始时间: 07:00 结束时间: 17:30
施工情况:
1(项目部项目经理、技术负责人、技术员、安全员到位监督。
2(车吊配合拆卸,设专人指挥。
3(施工技术交底已完成。
4(施工过程顺利正常,无事故发生。
监理情况:
1、拆卸顺序按施工的逆过程进行。
2、检查塔吊设备运转是否正常。
3、周围检查安全警戒线,非相关工作人员不得进入作业区内。
4、对项目部管理人员到位监督情况进行了检查。
5、对施工安全条件进行了检查。
6、对整个安装过程进行的旁站监督,发现问题督促整改。
发现问题:
1(拆卸过程中个别工人未按要求配带安全帽
2、现场有非作业人员进出
处理意见:
现场通知施工单位项目经理立即整改,所有作业人员必须配带安全带、安全帽否则不得参加安装,非作业人员严禁出入。
备注:
经监理复查,上述问题复查合格。
施工单位:强丰公司监理单位:威海裕达建设工程咨询有限公司
施工单位签字: 旁站监理:
日期:2010.11.26 日期:2010.11.26
山东省建设工程监理协会监制
旁站监理记录表工程名称:逸品康城小区工程编号:110331
日期及气候: 2011.3.31 晴工程地点:古寨东路东侧
旁站监理的部位:11#北塔吊拆除工作
开始时间: 07:00 结束时间: 17:30
施工情况:
1(项目部项目经理、技术负责人、技术员、安全员到位监督。
2(车吊配合拆卸,设专人指挥。
3(施工技术交底已完成。
4(施工过程顺利正常,无事故发生。
监理情况:
1、拆卸顺序按施工的逆过程进行。
2、检查塔吊设备运转是否正常。
3、周围检查安全警戒线,非相关工作人员不得进入作业区内。
4、对项目部管理人员到位监督情况进行了检查。
5、对施工安全条件进行了检查。
6、对整个安装过程进行的旁站监督,发现问题督促整改。
发现问题:
1(拆卸过程中个别工人未按要求配带安全帽
2、现场有非作业人员进出
处理意见:
现场通知施工单位项目经理立即整改,所有作业人员必须配带安全带、安全帽否则不得参加安装,非作业人员严禁出入。
备注:
经监理复查,上述问题复查合格。
施工单位:强丰公司监理单位:威海裕达建设工程咨询有限公司
施工单位签字: 旁站监理:
日期:2011.3.31 日期:2011.3.31
山东省建设工程监理协会监制
旁站监理记录表
工程名称:逸品康城小区工程编号:110318
日期及气候: 2011.3.18 多云工程地点:古寨东路东侧
旁站监理的部位:二期车库顶防水
开始时间: 8:00 结束时间: 17:00
施工情况:
1、施工过程项目管理人员参加监督
2、施工过程顺利正常,无事故发生
3、使用万宝牌SBC300克,贴两遍
旁站监理的控制重点:
1、对施工原材料进行检查
2、检查了项目部管理人员到位监督情况。
3、防水施工过程中,监理参加旁站。
现场发现质量问题:
个别部位灰浆不饱满,起鼓。
局部基层清理不到位
现场处理意见:
现场通知施工单位项目经理整修。
备注:
对上述问题,经复查整改合格。
施工单位:强丰公司监理单位:威海裕达建设工程咨询有限公司施工单位签字: 旁站监理:
日期:2011.03.18 日期:2011.03.18
山东省建设工程监理协会监制。
