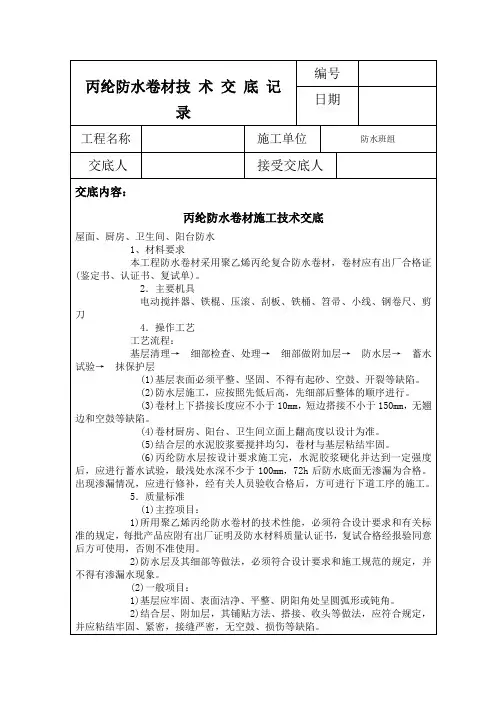

一、施工条件1、工具准备:平铲、扫帚、钢丝刷、高压吹风机等;盛粘结剂的大、小铁桶;弹线用的小线、包粉袋;裁剪卷材用的剪刀;滚刷、油漆刷;压贴卷材的大、小压辊;皮尺、钢卷尺等。
2、安全防护机具:安全帽、防护手套、口罩、消防器材等。
3、基层准备:①基层坚实、平整、干燥、干净;②穿出基层的构件须安装完毕;;③外露钢筋头处理完毕、砼缺陷如蜂窝麻面孔洞修复;二、地下室筏板防水施工工艺及要点1、基层处理→细部处理→展卷放线→刷胶黏剂→卷材铺设→卷材压贴→清扫检查→验收(有无空鼓、起边等问题)→成品保护;2、在保护墙、转角处、阴阳角、管道等部位,应贴宽度500mm以上附加层;3、每卷铺设前均应弹线,按线检查搭接尺寸作为控制的依据,大面积不得拉紧,应自然、平整状态,对准弹好的基线施工;把卷材依线自然布置在基层上,平整顺直,不得扭曲,尽量少接头,有接头部位应相互错开;4、卷材搭接宽度:长边搭接均为100mm,短边搭接为150mm。
5、贴立面防下滑措施:立面卷材应高出保护墙300mm,翻边至保护墙背面,采用竹胶板或方木用步步紧模板加固件夹紧加固。
6、在立面与平面的转角处,卷材的接缝应留设在平面上,距立面不小于600mm;7、卷材铺贴应先铺平面,后埔立面,交叉处交叉搭接;8、从底面折向立面的卷材与营救性保护墙的接触部位采用空铺;9、基层胶合剂使用之前,须经搅拌均匀后方可使用,涂刷应均匀,不漏底,不堆积。
10、平行于第一幅卷材进行下幅卷材铺贴,压贴前要检查卷材铺放是否平整顺直,搭接尺寸是否准确,卷材应干净、干燥。
压贴时,用压轱贴紧。
不得出现空鼓、起皮等现象。
三、工程质量验收1.卷材防水层检验数量和验收标准检验数量:卷材防水层的施工质量检验数量,应按铺贴面积每100m2 抽查1处,每处10m2 ,且不得少于3处。
2.卷材防水层验收的组织和内容(1)卷材防水层施工应按工序或分项进行验收,构成分项工程的各检验批应符合规范相应质量标准的规定。
表C2-1工程名称白银银馨家园保障性住房项目交底日期施工单位二十一冶建设有限公司银馨家园项目经理部分项工程名称卫生间防水工程交底提要聚乙烯丙纶防水卷材技术交底交底内容:一、施工准备:1、材料审查:出具安全生产许可证,各类人员上岗证以及材料供应商的准用证、检测报告、合格证、说明书、防伪标志。
2、材料复试:材料依据计划进场后,经理部试验员,在监理工程师的监督下依据规定取样送检、待复试合格后方可使用。
执行标准:GB18173-1-20003、施工前组织专业班组认真学习有关施工规范及本施工方案并进行详细的书面交底。
4、防水基面办理文字交接检,执行贯标要求。
5、施工工具:电动搅拌器、小平铲、扫帚、橡胶刮板、压辊、料桶等二、施工要点:厨卫间面积小,管道多,大部分形状复杂,施工难度大,当前防水工程中发生渗漏的现象,大多发生在节点部位上,因此卫生间防水工程的关键是做好每处节点部位的防水(一)、基层要求:1.基层应压实平整光滑均匀一致,不得有松动、起皮、起砂现象,强度一般不应小于5MP,如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平。
2.基层有裂缝小于0.5mm时,可用密封材料刮封,其厚度为2mm,宽度为30mm,上铺一条隔离条,当裂缝超过0.5mm时,应沿裂缝将找平层凿开,形成上口宽20mm、深15~20mm 的V型缝,清扫干净,逢中填嵌密封材料,再做100mm宽的涂料层。
3.基层应干燥,一般以含水率小于9%为宜,其简单测试方法是将1m×1m的SBS防水卷材覆盖在基层表面,覆盖3-4小时,如果卷材覆盖处无明显水印,紧贴基层一侧卷材也无水印即说明基层含水率已小于9%可以施工。
4.基层与突出结构的连接处以及基层的转角处均应做在圆弧,其半径不应小于20㎜。
(二)、节点部位施工:1.地漏处:表C2-1工程名称白银银馨家园保障性住房项目交底日期施工单位二十一冶建设有限公司银馨家园项目经理部分项工程名称卫生间防水工程交底提要聚乙烯丙纶防水卷材技术交底(1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。
丙纶防水施工技术交底技术交底记录工程名称:厨房、卫生间防水施工单位:交底提要:编号:交底日期:2016年4月7日第一页一、材料要求:本工程采用WJG-奇宝251高分子符合(聚乙烯丙纶)防水卷材。
卫生间采用2层300g高分子聚乙烯丙纶防水卷材。
卷材应有出厂合格证(鉴定书、认证书、复试单)。
二、主要机具:电动搅拌器、铲、扫帚、橡胶刮板、压辊、料桶等。
三、作业条件:1.基层应压实平整光滑均匀一致,不得有松动、起皮、起砂,开裂现象,强度一般不应小于5MP,防止上人踩坏。
泛水应符合设计要求,施工环境温度应不低于5℃。
2.如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平。
3.基层与突出结构的连接处以及基层的转角处均管根及阴阳角处,应抹成圆弧或八字角。
4.找平层连接的地漏、管根、出水口、卫生洁具根部等边沿处,收头要圆滑,部件安装必须牢固,用密封膏封严,经检查并办完隐蔽工程验收。
5.在通风条件较差,光线不足,操作困难的场所施工,应采取通风、照明等措施。
6.所用聚乙烯丙纶防水卷材的技术性能,必须符合设计要求和有关标准的规定,每批产品应附有出厂证明及防水材料质量认证书,复试合格经报验同意后方可使用,否则不准使用。
7.防水层及其细部等做法,必须符合设计要求和施工规范的规定,并不得有渗漏水现象。
第二页四、节点部位施工:1.地漏处:1).地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。
2).地漏上口四周用10mm×15mm建筑密封膏封严,上做防水层。
2.下水管处:1).管根防水层下面四周用10mm×15mm建筑密封膏封严。
2).管根四周50mm处,最少高出地面50mm。
3).立管位置靠墙或转角处,向外坡度为5%。
4).防水层应卷起高度不小于20mm,同时与管根周围的密封材料交圈。
审核人:交底人:接受交底人:备注:本表由施工单位填写,交底单位与接受交底单位各存一份。
表C2-1工程名称大兴区旧宫镇绿隔地区建设旧村改造二期1号地B地块二类居住用地、中学用地、托幼用地项目一、二、三标段交底日期施工单位北京市第五建筑工程集团有限公司分项工程名称防水工程交底提要聚乙烯丙纶防水卷材技术交底交底内容:1 施工准备1.1 材料及主要机具:1.1.1聚乙烯丙纶防水卷材:规格:厚度0.7mm,宽度1.15m;长度100m,水泥选用42.5R普通水泥;胶凝材料选用聚合物高分子卷材胶粘剂。
1.1.2主要机具:搅拌机具、刮板、剪子、刀子、滚刷、压辊、毛刷、钢丝刷、、小线、色粉袋、大小铁桶、笤帚、巻尺等。
2.3 作业条件:2.3.1 铺贴防水层的C15垫层应加浆抹光,表面应平整光滑,含水率在30%-50%时就可施工,施工时必须将基层表面的异物、砂浆疙瘩和其他尘土杂物清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。
2.3.2为了施工方便必须先将防水层外边线打出,并砌筑保护墙,保护墙内高度不小于650mm,用防水砂浆抹压光滑密实,并在立面与平面相交处做圆弧处理。
3 操作工艺3.1 工艺流程:基层清理――水泥粘结材料配制――特殊部位进行增补处理(附加层)――铺贴防水卷材、排气、压实、接收头处理――做保护层。
3.2 基层清理:施工前将验收合格的垫层上杂物、尘土清理干净。
3.3粘结材料配制:水泥(42.5R普通水泥):聚合物高分子卷材胶粘剂比例为一袋胶粘剂用一带水泥;配置时先将水和胶加入容器内搅拌融解,在加入水泥搅拌至无凝块、无沉淀即可使用,配置的水泥胶粘接剂应在4个小时内用完,并根据情况随时补水调和。
3.4 特殊部位处理:先将立面与平面相交处涂刷一层水泥胶凝材料,然后贴一层巻材加强层,高度宽度均不小于250mm,沉降缝处先用水泥砂浆抹成圆弧状,涂一层水泥胶凝材料,沿长度方向贴一层巻材加强层3.5 铺贴聚乙烯丙纶防水卷材防水层3.5.1 铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。
一、适用范围:本技术交底适用于兴文县粤华星光天地小区5#、6#、7#住宅楼地下室聚乙烯丙纶防水卷材(400g/m2)施工.二、施工准备:(一)、机具准备:搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等.(二)、材料准备:所用材料进场有“三证一书”:1、材料为山东省建筑材料质量监督检查站检查报告;2、材料具备出厂合格证;3、具备生产厂家检测报告,同时有产品说明书等。
材料进场后必须现场取样,然后随意抽取1卷,截取1000*1000卷材防水,取样应在监理和甲方人员的见证下抽取。
送交有关实验室或见证试验室做试验;试验合格后方可使用。
(三)、作业条件:1、提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期。
2、基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥。
3、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成45度折角,以保证防水卷材粘贴牢固。
三、施工工艺及方法:1、底板防水施工①施工工艺:基层清理--涂刷底层处理剂—-弹出附加层边线——-铺贴卷材标准线-—附加层施工——第一层卷材防水层施工--第二层卷材防水层施工—-—封边—-抹20厚1:2水泥砂浆找平层。
②施工方法:①基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角、管根等部位必须认真清理.②涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序。
其目的是清理基层灰尘,起到沾接牢固的目的。
③弹线:在基层上用墨线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线.④附加层施工:阴阳角等复杂部位必须先做附加层,附加层采用聚乙稀丙纶布,附加层的有效覆盖宽度>500mm,按照弹好的位置线用聚合物水泥胶与基层粘贴牢固。
⑤卷材铺贴方法:在垫层和胎膜上全部采用满铺法:将成卷的防水卷材按弹好的标准位置放于基层下面,把聚合物水泥防水胶按一袋胶粘剂1公斤与6到12公斤水泥干混均匀后,用电动工具边搅拌边加水27.5至32。
聚乙烯丙纶复合防水卷材技巧交底之五兆芳芳创作一、施工准备(一)作业条件1、施工前审核图纸,编制防水工程施工计划;屋面防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗.2、找平层施工完毕,并经养护、枯燥,含水率不大于9%.3、找平层坡度应合适设计要求.不得有空鼓、开裂、起砂、脱皮等缺陷.4、各类阴阳角、管根抹圆角.5、立面上卷最小高度要包管≥250mm.6、做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖.7、下水口的位置、出墙距离不克不及影响雨漏斗的装置,不克不及与各楼层的通气孔、空调孔紧贴.8、平安防护到位并经平安员验收,备好卷材及配套资料,存放和操纵应远离火源,避免产生事故.9、出屋面的各类管道、避雷设施施工完毕,会同专业技巧担任人、相关工长、质检员进行工序交代查抄,及格后填写相应查抄、验收表格,方可进行防水层的施工.(二)资料及要求1、规格、材质满足设计要求.2、防水卷材:三元乙丙橡胶防水卷材.必须有出厂质量及格证,有相应资质等级检测部分出具的检测陈述、产品性能和使用说明书;进场后应进行外不雅查抄,及格后按规则取样复试,并实行有见证取样和送检.3、底胶:聚氨酯底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为玄色胶体.4、CX一404胶:为黄色混浊胶体,用于下层及卷材粘结.5、聚氨酯涂膜资料:用于处理接缝、增补、密封处理,分甲、乙组份.6、丁基粘结剂:用于卷材接缝,分A、B两组份,A为黄浊胶体,B为玄色胶体.7、聚氨酗嵌缝膏:用于密封卷材收头部位,分甲、乙组份.8、二甲苯或乙酸乙酯:用于稀释或清洗东西.9、高聚物改性沥青防水卷材:是分解高份子聚合物改性沥青油毡.10、氯丁橡胶沥青胶粘剂:由氯丁橡胶参加沥青及溶剂等配制而成,为玄色液体.11、橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝.12、庇护层资料:依设计要求.13、70号汽油、二甲苯,用于清洗受污染的部位.(三)施工机具电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、转动刷、汽油喷灯、钢卷尺、铰剪、笤帚、小线、粉笔、红±粉.二、质量要求质量要求合适《屋面工程质量验收标准》(GB50207-2002)的规则.项序项目允许偏差或允许值(mm)4卷材铺贴标的目的铺贴反应正确5搭接宽度允许偏差-10mm三、工艺流程(热熔法施工)清理下层→涂刷下层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→庇护层四、操纵工艺(一)清理下层施工前将验收及格的下层概略尘埃、杂物清理洁净.(二)涂刷下层处理剂高聚物改性沥青卷材施工,按产品说明书配套使用,下层处理剂是将氯丁橡胶沥青胶粘剂参加产业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于下层衷面上,常温经过4h后,开始铺贴卷材.(三)附加层施工一般热熔法使用改性沥青卷材对防水层施工前,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的规模应合适设计要求.(四)铺贴卷材1、卷材的层数、厚度应合适设计要求.多层铺贴时接缝应错开.将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热下层和卷材的交代处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面方才熔化时,将卷材向前滚铺、粘贴.2、卷材应平行屋脊从檐日处往上铺贴,双向流水坡度卷材搭接应顺流水标的目的,长边及端头的搭接宽度,满粘法均为80mm,且端头接茬要错开50mm.3、卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长边与流水坡向垂直.注意卷材配制应削减阴阳角处的接头.4、铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不成拉得太紧,且不得有皱褶、空鼓等现象.(五)热熔封边将卷材搭接处用喷枪加热,趁热使两者粘结牢固,以边沿挤出沥青为度;末端收头用密封膏嵌填严密.(六)防水层蓄水试验卷材防水层完工后,确认做法合适设计要求,将所有雨水口堵住,然后注水,水面应超出跨越屋面最高点20mm,24h落后行认真不雅察,尤其是管根、风道根,不渗不漏为及格,不然应进行返工.(七)查验卷材防水层施工完成,专业工长自检及格后,应由项目专业质量查抄员填写,查验批质量验收记实.查验批质量验收应由专业监理工程师(扶植单位项目专业技巧担任人)组织项目专业质量查抄员等进行验收并签认.(八)防水庇护层施工上人屋面按设计要求做各类刚性防水层屋面庇护层.不上人屋面做庇护层有两种形式:1、防水层概略涂刷氯丁橡胶沥青胶粘剂,随即撒石片,要求铺撒均匀,粘结牢固,形成石片庇护层.2、防水层概略涂刷银色反光涂料.五、成品庇护1、已铺的卷材防水层,应采纳揩施进行庇护,严禁在防水层上进行施任务业和运输,并应实时做防水层的庇护层.2、穿过屋面、墙面防水层处的管道,施工中与完工后不得损坏变位.3、变形缝、水落日等处防水层施工前,应进行临时封堵,防水层完工后,应清除,包管管、缝内通畅,满足使用功效.4、屋面施工时不得污染墙面、檐口及其他成品.六、应注意的质量问题1、屋面不服整;找平层不服顺,造成积水,施工时应挂线放坡,找平层施工中应拉线查抄.做到坡度合适要求,平整无积水.2、空鼓:铺贴卷材时下层不枯燥,铺贴不认真,边角处易出现空鼓;铺贴卷材时应掌握下层含水率,不合适要求不克不及铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固.3、渗漏:多产生在细部位置.铺贴附加层时,卷材剪配、粘贴操纵应使附加层紧贴到位,封严、压实,不得有翘边等现象.4、女儿墙卷材封口未压实固定,无油膏封口.5、管根未做圆弧、上面无伞罩,无沥青麻丝环抱纠缠收头.6、卷材入下水口缺乏10mm.。
聚乙烯丙纶防水卷材技术交底
For personal use only in study and research; not for commercial use
莂聚乙烯丙纶复合防水卷材技术交底
肀一、施工准备
袆(一)作业条件
薃1、施工前审核图纸,编制防水工程施工方案;地下室防水工程必须由具备相应资质等级的专
业施工队施工,作业人员须持证上岗。
聚乙烯丙纶复合防水卷材综合运用优势材料承担防水
系统的分解功能,形成整体性能良好稳定的防水系统,可以进行湿作业。
螁2、垫层施工完毕,并经养护、干燥。
蒆3、垫层应符合设计要求.不得有空鼓、开裂、起砂、脱皮等。
羈4、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
羅(二)材料及要求
膁1、规格、材质满足设计要求。
芇2、防水卷材:
螅聚乙烯丙纶高分子防水卷材必须有出厂质量合格证,有相应资质等级检测部门出具的检测
报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
肃(三)施工机具
蚀电动搅拌器、抹子、滚动刷、钢卷尺、剪刀、笤帚、小线、粉笔、
羇二、质量要求
袆1、防水层施工前应清理基层砼面保证干燥、洁净、平整,无开裂及起砂现象;四周及阴、阳角处,
如发现油污、铁锈等要用钢丝刷、砂纸和有机溶剂清除干净。
膂2、防水层施工不得在雨天进行。
聿涂料防水层的甩槎应注意保护,搭接缝宽度应大于100mm,接涂前应将其甩茬表面处理干净。
应先做转角处、变形缝等部位的涂料加强层,后进行大面涂刷。
一.实用规模:本技巧交底实用于兴文县粤华星光寰宇小区5#.6#.7#室庐楼地下室聚乙烯丙纶防水卷材(400g/m2)施工.二.施工预备:(一).机具预备:搅拌容器.搅拌电钻.手提桶.橡胶刮板.铰剪.扫帚.铁锹等.(二).材料预备:所用材料出场有“三证一书”:1.材料为山东省建筑材料质量监视检讨站检讨陈述;2.材料具备出厂及格证;3.具备临盆厂家检测陈述,同时有产品解释书等.材料出场后必须现场取样,然后随便抽取1卷,截取1000*1000卷材防水,取样应在监理和甲方人员的见证下抽取.送交有关实验室或见证实验室做实验;实验及格后方可应用.(三).功课前提:1.提前做好材料出场的复试工作,在施工前要提进步行,以免影响工期.2.基本垫层及防水呵护墙即砖胎模已施工完毕,并经由过程有关人员验收,筹划好相干的验收手续,且垫层及防水呵护墙粉刷层已湿润.3.按防水卷材粘贴请求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成45度折角,以包管防水卷材粘贴稳固.三.施工工艺及办法:1.底板防水施工①施工工艺:下层清算-- 涂刷底层处理剂-- 弹出附加层边线--- 铺贴卷材尺度线-- 附加层施工--第一层卷材防水层施工--第二层卷材防水层施工---封边--抹20厚1:2水泥砂浆找平层.②施工办法:①下层处理:先用铲刀和扫帚及其它对象将概况的凸起物.砂浆和疙瘩等清算干净,并将尘土.杂物清扫干净,对阴阳角.管根等部位必须卖力清算.②涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷平均涂布于下层概况上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序.其目标是清算下层尘土,起到沾接稳固的目标.③弹线:在下层上用墨线,弹出卷材附加层地位边线和卷材铺贴尺度的地位分格线.④附加层施工:阴阳角等庞杂部位必须先做附加层,附加层采取聚乙稀丙纶布,附加层的有用笼罩宽度>500mm,按照弹好的地位线用聚合物水泥胶与下层粘贴稳固.⑤卷材铺贴办法:在垫层和胎膜上全体采取满铺法:将成卷的防水卷材按弹好的尺度地位放于下层下面,把聚合物水泥防水胶按一袋胶粘剂1公斤与6到12公斤水泥干混平均后,用电动对象边搅拌边加水27.5至32.5公斤,搅拌平均后参加残剩的水泥,然后用电动搅拌器搅拌平均,搅拌至无沉淀无凝块无泡沫即可用,并在规准时光内用完.并将其底面与下层之间的空气全体排出.卷材搭接:卷材的长边.短边之间压边均不小于10cm.在立面与平面的转角处,卷材的接缝应在平面上,距立面不小于600mm处.接缝处要用聚合物粘贴稳固,以边沿挤出聚合物为及格,随即刮封接口,防止消失张嘴和翘边,使之成为一个完全的防水层.卷材与下层粘结面积不该小于90%.⑥第一层聚乙烯丙纶防水卷材施工完毕经检磨练收及格后,方可进行第二层聚乙烯丙纶防水卷材的施工,即将成卷的防水卷材按弹好的尺度地位放于第一层聚乙烯丙纶防水卷材上面,用聚合物水泥防水菲林材粘接,边用双手压紧卷材慢慢地滚铺,将基底面与下层粘贴稳固.上.下两层卷材顺一个偏向平行铺贴,接缝须错开三分之一卷材幅宽,端部接头应错开300mm以上,卷材铺贴后24h内严禁上人或在其长进行下一道工序施工.大面积的卷材铺贴完,要对卷材的反正接缝进行封边处理,将流出的聚合物刮封接口,使其成为显著的刮封接口.⑦封边处理:大面积的卷材铺贴完,要对卷材的反正接缝进行封边处理,将流出的胶粘剂用铁抹子轻轻抹平,使其形成显著的胶粘带条.⑧铺贴卷材经监理和甲方人员检磨练收及格后,方可抹20厚1:2.5水泥砂浆找平层.⑨与其他临边建筑防水卷材要富于200—300mm以便于防水的整体2.外墙立面防水施工:①外墙立面防水施工工艺同底板防水施工工艺②施工办法:1)清算下层:请求下层无杂物.尘土或滞留砂浆,用2m长直尺检讨,下层与直尺之间的最大闲暇不该超出5mm;闲暇仅许可平缓变更,且每米长度内不得多于一处.2)下层处理完毕后,涂刷涂刷底层处理剂,请求采取满涂.3)对构造墙体阴阳角做500mm宽聚乙烯丙纶设防水附加层. 4)立面铺贴大面卷材,其工艺流程与底板第一层施工工艺雷同, 5)外墙与底板砖胎模之间防水层预留错缝搭接长度处,采取加300mm宽封口条的办法加固.6)卷材末尾收头用橡胶沥青嵌缝膏嵌固填实.3.顶板防水施工:同底板防水施工四.检讨与验收:1.防水下层:①下层必须稳固,无松动现象.②下层概况的阴阳角处均做成圆角或钝角③下层概况应干净.湿润,不得有起砂.起皮等现象.④下层处理剂涂刷平均无漏刷,不得消失透底等现象.⑤卷材防水层概况应平整,用2m长直尺检讨,下层与直尺间的最大闲暇不该超出5mm,且每米长度内不得多于一处,闲暇仅许可平缓⑥然后补抹1:2水泥砂浆找平层,起到呵护底层的感化,周边竖直偏向砖胎模的用棉毡防护或用模板遮挡.2.防水层:原材料出场检讨与验收:①原材出场必须有“三证一书“.并现场进行抽样检磨练收,验收内容包含规格.外不雅质量磨练和物理机能实验.若材料分批出场,则请求100~500卷抽取3卷,小于100卷也抽取2卷进行复验,胶粘剂每5t为一批,缺少5t 按一批抽样,水泥依据现场总数目随机抽取,取样应在监理和甲方的见证下抽取.②规格.外不雅质量检讨:按请求抽样取卷材试样,开卷进行检讨,全体指标达到尺度规格即为及格.个中有一项指标达不到请求应在受检产品中加倍取样复验,全体达到尺度划定即为及格.复验时有一项指标不及格,则以为该产品外不雅不及格.外不雅质量检讨尺度见下表:卷材外不雅质量检讨项目序号项目外不雅质量请求1 断裂.皱折.孔洞.剥离不许可2 边沿不整洁.不平均无显著差别3 胎体未浸透.露胎不许可4 涂盖不平均不许可③物理机能实验:外不雅检讨及格后,将取样的卷材切除距外层卷头2.5m后,顺纵向取全幅卷材宽度两块送实验室,进行拉伸机能.耐热度.柔度.和不透水性实验.3.施工验收:①卷材铺贴办法和搭接.收头相符施工规范划定,粘贴稳固,衔接周密,不得有毁伤.皱折.翘边及鼓泡等缺点.卷材粘结面积不该小于90%.②卷材搭接宽度的许可误差为±10mm.五.包管措施:1.质量包管措施:①按施工组织设计中的质量包管系统运作程序和检讨轨制,严厉进行事前预防.进程掌握.②防水专业施工队成立现场质量包管机构,由防水公司项目司理.施工质量员.技巧.安然员构成.③每道工序施工前,义务工长应向施工班组做好技巧交底,并明白操纵办法和质量尺度.施工人员应持有扶植行政主管部分或其指定单位颁布的执业资历证书.④每道工序施工进程中治理人员应进行进程监视,施工完后由专职质量检讨员.监理进行检磨练收及格后,方可进行下道工序.⑤质量通病的预防与掌握1).应铺压严实,将空气消除干净,使卷材粘贴稳固;2).胶粘剂涂刷应平均,不露底,不聚积,掌握胶粘剂涂刷与卷材铺贴的距离时光,粘应时不得用力拉伸卷材,3).管道等细部卷材附加层,裁剪时应与构造外形相相符,并粘贴压实.周密.2.成品呵护措施:①防水下层作好后应做好呵护工作,底板垫层强度未达到1.2Mpa前制止上人.②下层验收后,除防水器具和材料外其他制止入内,防止磕碰下层.底油涂刷前严禁上人.③因为防水工程的特别性,既要增强施工进程的质量掌握;又要增强成品的掌握;已铺好的卷材防水层,应实时呵护措施,不得受尖物的刺碰,以免毁伤防水层.④阴阳角.管根等防水层,不得毁伤变形.⑤防水层验收及格后,要派专人关照,作好书面交底,义务到人.⑥所有铺好的防水层上,严禁穿钉鞋的人员进入施工现场,不得堆放防水以外的材料.装备;严禁凿眼打洞.⑦在作防水呵护层时,手推车等硬物必须加软呵护,尽量应用平锨,推手推车时,防水层上必须有靠得住的铺垫物.⑧防水施工前应卖力听取气候陈述,在气象晴好时抓紧时光施工,雨天或五级风沙天暂停施工,以免概况消失缺点.⑨底板.外墙钢筋绑扎时应留意不该碰撞防水呵护墙,防止穿破呵护层破坏防水层.防止施工进程电焊,机戒不测埙坏卷材.3.安然包管措施:①严厉按照施工组织设计安然包管系统程序运作和检讨轨制进行检讨,事前预防.进程监视.义务工长在防水施工前,先对工人进行防火安然技巧交底并落实到班组.②防水材料库房应通风优越,严禁炊火.③动用临电装备必须经由项目电工赞成,并由电工实行运行,无缺后方可应用.。
