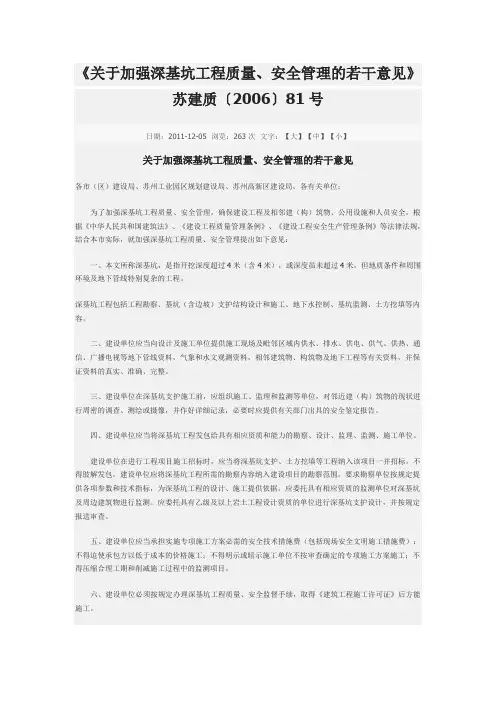

《关于加强深基坑工程质量、安全管理的若干意见》苏建质〔2006〕81号日期:2011-12-05 浏览:263次文字:【大】【中】【小】关于加强深基坑工程质量、安全管理的若干意见各市(区)建设局、苏州工业园区规划建设局、苏州高新区建设局,各有关单位:为了加强深基坑工程质量、安全管理,确保建设工程及相邻建(构)筑物、公用设施和人员安全,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等法律法规,结合本市实际,就加强深基坑工程质量、安全管理提出如下意见:一、本文所称深基坑,是指开挖深度超过4米(含4米),或深度虽未超过4米,但地质条件和周围环境及地下管线特别复杂的工程。
深基坑工程包括工程勘察、基坑(含边坡)支护结构设计和施工、地下水控制、基坑监测、土方挖填等内容。
二、建设单位应当向设计及施工单位提供施工现场及毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物、构筑物及地下工程等有关资料,并保证资料的真实、准确、完整。
三、建设单位在深基坑支护施工前,应组织施工、监理和监测等单位,对邻近建(构)筑物的现状进行周密的调查、测绘或摄像,并作好详细记录,必要时应提供有关部门出具的安全鉴定报告。
四、建设单位应当将深基坑工程发包给具有相应资质和能力的勘察、设计、监理、监测、施工单位。
建设单位在进行工程项目施工招标时,应当将深基坑支护、土方挖填等工程纳入该项目一并招标,不得肢解发包。
建设单位应将深基坑工程所需的勘察内容纳入建设项目的勘察范围,要求勘察单位按规定提供各项参数和技术指标,为深基坑工程的设计、施工提供依据。
应委托具有相应资质的监测单位对深基坑及周边建筑物进行监测。
应委托具有乙级及以上岩土工程设计资质的单位进行深基坑支护设计,并按规定报送审查。
五、建设单位应当承担实施专项施工方案必需的安全技术措施费(包括现场安全文明施工措施费);不得迫使承包方以低于成本的价格施工;不得明示或暗示施工单位不按审查确定的专项施工方案施工;不得压缩合理工期和削减施工过程中的监测项目。
河南省住房和城乡建设厅关于印发《河南省建筑边坡与深基坑工程管理规定》(试行)的通知文章属性•【制定机关】河南省住房和城乡建设厅•【公布日期】2010.03.01•【字号】豫建[2010]25号•【施行日期】2010.03.01•【效力等级】地方规范性文件•【时效性】失效•【主题分类】城乡建设综合规定正文河南省住房和城乡建设厅关于印发《河南省建筑边坡与深基坑工程管理规定》(试行)的通知(豫建〔2010〕25号)各省辖市建委(建设局),各有关扩权县建设局:为加强对建筑边坡与深基坑工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,根据国家有关法律、法规和规范,结合我省实际,我厅制定了《河南省建筑边坡与深基坑工程管理规定》(试行),现印发给你们,请各地认真贯彻执行。
二○一○年三月一日河南省建筑边坡与深基坑工程管理规定(试行)第一章总则第一条为加强对建筑边坡与深基坑工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,根据国家有关法律、法规和住建部《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)精神,结合我省实际,制定本规定。
第二条本规定所称建筑边坡(以下简称“边坡”),是指在建(构)筑物场地或其周边,由于建(构)筑物和市政工程开挖或填筑施工所形成的高度超过8m(含8m)人工边坡和对建(构)筑物安全或稳定有影响的自然边坡,或虽未超过8m,但地质情况和周围环境较复杂的边坡。
本规定所称深基坑(以下简称“基坑”),是指开挖深度超过自然地面下5m (含5m)或深度虽未超过5m,但地质条件和周围环境复杂的基坑。
本规定所称边坡与基坑工程,包括边坡与基坑支护、地下水控制、地表水的疏导与排泄、土方开挖、基坑回填、基坑周边环境保护、监测等内容。
第三条本规定适用于河南省行政区域内边坡与基坑工程的环境调查、勘察、设计、施工、监理、监(检)测及其相关的管理活动。
第四条河南省住房城乡建设主管部门负责全省范围内的边坡与基坑工程的建设管理工作。
深基坑放坡开挖专家论证方案A 综合说明A.1编制内容说明根据《天津市建设工程基坑降水及土方开挖方案论证文件编制标准》要求并结合本工程实际情况,本方案内容包括:方案编制依据与工程概况、土方开挖方案、降水方案、监测专项方案、应急专项方案、季节施工措施、质量保证措施及安全生产、文明施工、环境保护保证措施等。
本工程不属于超深基坑(开挖深度超过14m),且周边环境不复杂,无地下管线和建构筑物,故不需要在土方开挖前对支护结构进行渗漏检测。
按照《基坑降水及土方工程施工方案报件标准》要求,方案含盖范围为:自工程桩、围护结构、止水帷幕完成后开始,至土方挖完、垫层浇筑完成期间的施工内容。
包括降水井施工及降水运行、土方开挖施工、不包括土方回填及底板封井。
A.2编制依据A.2.1基坑支护设计图纸A.2.2市建设科技委对基坑支护设计方案的论证意见A.2.3市建设科技委对本工程基坑降水及土方施工方案的论证意见A.2.4地质勘察报告《图书馆工程岩土工程勘察报告》(详细勘察阶段)A.2.5有关国家及地方的规范、规程1、《建筑基坑工程技术规程》(DB29-202-2010)2、《建筑地基处理技术规范》(JGJ79-2012)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《建筑基坑工程监测技术规范》(GB50497-2009)5、《建筑机械使用安全技术规程》(JGJ33-2012)6、《建筑桩基技术规范》(JGJ94-2008)7、《地下防水工程质量验收规范》(GB 50208-2011)8、《混凝土结构工程施工质量验收规范》(GB 50204-2011)9、《钢筋焊接及验收规程》(JGJl8-2003)10、《建筑工程施工质量评价标准》(GB/T50375-2006)A.3专家论证意见回复A.3.1意见一1、补充基坑支护论证内容回复:已作为附件,将复印件附于方案中。
2、地下基础施工处于雨季,应采取引流管疏干地下水措施。
(建筑工程管理)河南省建筑边坡与深基坑工程豫建〔2010〕57号河南省住房和城乡建设厅关于印发《河南省建筑边坡和深基坑工程设计方案评审办法》的通知各省辖市住房和城乡建设局(委),各扩权县建委(局):为加强对建筑边坡和深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,根据《河南省建筑边坡和深基坑工程管理规定(试行)》(豫建〔2010〕25号),我厅制定了《河南省建筑边坡和深基坑工程设计方案评审办法》,现印发你们,请遵照执行。
二○壹○年四月二十二日河南省建筑边坡和深基坑工程设计方案评审办法第壹条为规范建筑边坡和深基坑工程设计方案评审工作,根据《河南省建筑边坡和深基坑工程管理规定(试行)》(豫建〔2010〕25号),特制定本办法。
第二条本办法适用于河南省建筑边坡和深基坑工程的设计方案评审工作。
第三条设计方案评审是指县级之上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡和深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
第四条河南省建筑边坡和深基坑工程专家委员会(以下简称“省专家委员会”)负责危险性较大的建筑边坡和深基坑工程的设计方案评审工作,省专家委员会办公室设在河南省建筑科学研究院有限X公司,负责日常管理工作。
第五条建筑边坡和深基坑工程的设计方案评审实行分级管理,具体标准按《河南省建筑边坡和深基坑工程管理规定(试行)》第二十三条规定执行。
第六条建筑边坡和深基坑工程的设计方案评审应由建设单位委托。
第七条为保证客观、公正、严谨,评审工作实行专家评审制度,由组织机构在专家库中选择勘察、设计、施工、监理等有较丰富专业经验,具备相应专业注册执业资格或高级技术职称的专家参和评审。
省级专家库的管理工作由省专家委员会负责,各市住房城乡建设主管部门或其委托机构负责当地专家库的管理工作,根据技术水平、工作业绩、职业道德等要求,对入库专家定期进行考核、调整且实施动态管理。

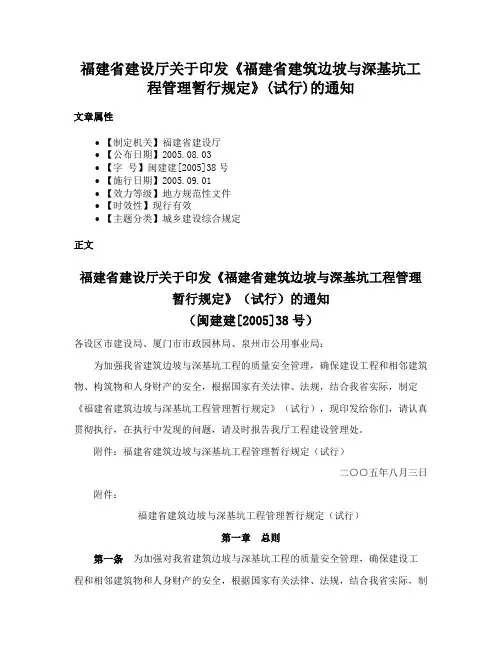

福建省建设厅关于印发《福建省建筑边坡与深基坑工程管理暂行规定》(试行)的通知文章属性•【制定机关】福建省建设厅•【公布日期】2005.08.03•【字号】闽建建[2005]38号•【施行日期】2005.09.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文福建省建设厅关于印发《福建省建筑边坡与深基坑工程管理暂行规定》(试行)的通知(闽建建[2005]38号)各设区市建设局、厦门市市政园林局、泉州市公用事业局:为加强我省建筑边坡与深基坑工程的质量安全管理,确保建设工程和相邻建筑物、构筑物和人身财产的安全,根据国家有关法律、法规,结合我省实际,制定《福建省建筑边坡与深基坑工程管理暂行规定》(试行),现印发给你们,请认真贯彻执行,在执行中发现的问题,请及时报告我厅工程建设管理处。
附件:福建省建筑边坡与深基坑工程管理暂行规定(试行)二○○五年八月三日附件:福建省建筑边坡与深基坑工程管理暂行规定(试行)第一章总则第一条为加强对我省建筑边坡与深基坑工程的质量安全管理,确保建设工程和相邻建筑物和人身财产的安全,根据国家有关法律、法规,结合我省实际,制定本规定。
第二条本规定所称建筑边坡,是指在建(构)筑物场地或其周边,由于建(构)筑物和市政工程开挖或填筑施工所形成的人工边坡和对建(构)筑物安全或稳定有影响的自然边坡;高度超过8m或虽未超过8m,但地质情况和周围环境较复杂的边坡。
本规定所称深基坑,是指开挖深度超过4m的基坑或深度虽未超过4m,但地质情况和周围环境较复杂的基坑。
本规定所称建筑边坡与深基坑工程,包括边坡与基坑支护、地下水控制、地表水的疏导与排泄、土方开挖、监测等内容。
第三条本规定适用于本省范围内建筑边坡与深基坑工程勘察、设计、施工、监理和监测及其相关的管理活动。
第二章一般规定第四条建设单位应当在勘察前对建筑边坡或深基坑附近的建筑物、构筑物、道路、地下管线等现状,以及同期施工的相邻建设工程施工情况进行调查,并应当将调查资料及时提供给勘察、设计、施工、监测单位。
深基坑专项施⼯⽅案(专家评审)xx项⽬主桥承台深基坑开挖专项施⼯⽅案专家组评审意见xx项⽬于xx年xx⽉xx⽇xx项⽬部会议室召开了关于西⼀⼤桥主桥承台深基坑开挖专项施⼯⽅案专家论证会。
与会专家真正听取了项⽬部对主桥承台深基坑开挖施⼯⽅案的介绍,经过讨论后形成以下评审意见:⼀、该施⼯⽅案基本可⾏,安全措施考虑较全⾯,⽅案编制内容可指导现场施⼯;⼆、建议1.为确保开挖过程中不出现安全事故,建议在基坑四周边加密布设监控量测点,定时对监控点的量测,⽤数据来确定开挖的边坡是否稳定;2.增加基坑周临时排⽔措施,防⽌⾬⽔、⽣产⽤⽔顺着边坡流⼊基坑,造成基坑边坡滑塌;3.基坑四周不得存放重物,开挖出的⼟⽅直接清运,不得堆放在基坑四周,防⽌边坡受外⼒失稳⽽造成垮塌。
4.基坑开挖过程中,现场安全员全程监督,确保⽆违规操作。
专家组组长签名:xxx年xx⽉xx⽇签到表⼯程项⽬名称:合同段:⽬录深基坑开挖专项施⼯⽅案 ................................................................... - 1 -1.⼯程概况 ......................................................................................... - 1 -2.编制依据 ......................................................................................... - 1 -3.⼯程地质、⽔⽂及场地条件 ......................................................... - 2 -3.1地质结构 .................................................................................. - 2 -3.2⽔⽂条件 .................................................................................. - 2 -3.3施⼯场地 .................................................................................. - 2 -4.施⼯计划 ......................................................................................... - 2 -4.1⼯期计划 .................................................................................. - 3 -4.2⼈员配备 .................................................................................. - 3 -4.3机械配备 .................................................................................. - 4 -5.主要施⼯⽅法 ................................................................................. - 4 -5.1基坑开挖⽰意图 ...................................................................... - 4 -5.2施⼯⽅法 .................................................................................. - 5 -6.安全保证措施............................................................................... - 11 -7.基坑抢险应急措施 ....................................................................... - 12 -8、季节性施⼯与夜间施⼯ ............................................................... - 12 -8.1 季节性施⼯ ........................................................................... - 12 -8.2 夜间施⼯措施 ....................................................................... - 13 -9、附件:防汛应急预案 ................................................................... - 12 -深基坑开挖专项施⼯⽅案1.⼯程概况XXXX。
一、项目背景(一)项目概况本项目为某市某区域地下综合管廊工程,工程规模较大,地质条件复杂,基坑开挖深度深,周边环境复杂,施工难度较大。
为确保工程质量和施工安全,编制了本专项施工方案。
(二)编制依据1. 国家及地方相关法律法规、标准规范;2. 工程设计文件及地质勘察报告;3. 施工合同及施工组织设计;4. 相关工程经验及参考资料。
二、评审内容(一)施工组织1. 施工组织结构合理,责任明确;2. 施工进度安排合理,确保工期;3. 施工资源配置充足,满足施工需求;4. 施工现场管理措施到位,确保施工安全。
(二)施工技术1. 基坑支护设计合理,符合规范要求;2. 基坑开挖及支护施工技术先进,确保施工质量;3. 施工工艺流程清晰,施工步骤合理;4. 施工过程中各项技术措施到位,确保施工安全。
(三)施工安全1. 安全管理制度完善,责任落实到位;2. 施工现场安全防护措施到位,确保人员安全;3. 针对深基坑施工特点,制定了针对性的安全防护措施;4. 应急预案完善,应对突发事件能力较强。
(四)环境保护1. 施工现场环境保护措施到位,符合环保要求;2. 施工过程中减少对周边环境的影响;3. 做好施工现场的垃圾处理和废水排放。
三、评审意见(一)总体评价本专项施工方案编制内容齐全,技术措施合理,安全防护措施到位,环境保护措施符合要求,能够确保工程质量和施工安全。
评审专家组一致认为,本专项施工方案可行。
(二)具体意见1. 施工过程中,要严格按照方案执行,确保施工质量;2. 加强施工现场管理,确保施工安全;3. 加强与相关部门的沟通协调,确保工程顺利进行;4. 优化施工工艺,提高施工效率;5. 做好施工过程中的环境保护工作。
四、结论根据评审意见,本专项施工方案评审通过。
希望施工单位认真落实评审意见,确保工程质量和施工安全,为我国地下综合管廊工程建设做出贡献。
学府华庭二期工程基坑降水及土方开挖施工方案专家论证意见回复一、补充工程总平面图(不可以卫星图代替)回复:已补充。
见附件1二、补充工程周边环境图,标明本工程地下室与红线的距离,注明北侧已建高层的距离,并说明东侧待建建筑的拟建时间。
回复:已补充。
见附件1待建建筑物的拟建时间见P6三、补充基础施工平面布置图,图中注明各种临时设施的具体位置、现场围挡及出入口的位置、临时道路的走向、宽度及与基坑的距离。
回复:已补充。
见附件1四、塔吊基础与筏板基础之间应留有100~200m的软隔离层,以避免建筑物下沉造成塔吊基础对筏板基础的损坏。
回复:已修改,见P31。
五、应对土方开挖方法进行细化,遵循先撑后挖、分层开挖的原则,带有锚杆及钢支撑部位应先行挖土至设计支撑标高,锚杆及钢支撑完成且锚杆强度达到设计强度要求后,方可进行下部土的开挖。
回复:已修改。
见P34。
六、应明确坑中坑的开挖时间,认真分析使用长臂挖机进行坑中坑土方开挖的可行性,并对坑中坑的深度加以核实。
回复:已修改。
见P39。
七、加强降水运行管理,降排水严禁出现井倒井现象。
由于本工程基坑而积达12.5万m2,故建议坑内设置临时集水箱,数量根据现场实际需要确定回复:已修改。
见附件4 。
八、土方开挖除进行施工区段划分外,还应明确每个施工区段的土方开挖的平面流向,明确出土口的位置及加固措施。
回复:已修改。
见附件2 。
九、应按《建筑基坑工程监测技术规范》GB50497-2009的要求以及设计要求设置基坑及周边环境的监测点,补充所有监测项目的监测布点图。
回复:已补充。
见附件5 。
十、应根据工程实际分析确定重大风险源并制定切实可行的应急措施。
回复:已修改。
见P71-73 。
十ー、建议取消坑顶设置的排水沟,可采用砌筑挡水墙及坑顶地面适当向外找坡、硬化的方法,防止地表水流入基坑。
回复:已修改见P42示意图。
1、本工程采用放坡开挖,放坡使用钢板桩抗滑,钢板桩加一道钢帽,钢板桩是钢管角撑的支护形式。
编号:
建筑边坡与深基坑工程设计方案评审意见表
项目名称:某项目基坑支护设计
委托单位:某房地产有限公司
河南省住房和城乡建设厅印制
说明
一、本意见表是对建筑边坡与深基坑工程设计方案进行的安全、
经济、合理等方面的技术性论证意见。
二、施工期间的设计变更如涉及支护体系的改变或主要设计参
数的调整,请及时与组织机构联系,必要时需重新评审或论证。
三、建筑边坡/深基坑工程具有时效性,如边坡/深基坑回填时限超过设计时限,应视边坡/深基坑工程具体情况重新评定设计文件的
有效性。
工程名称某项目基坑支护工程
建设单位某房地产有限公司项目负责人
建设地点工程等级一级
边坡/深基坑
工程勘察单位地质勘察工程公司资质等级岩土工程甲级边坡/深基坑
工程设计单位地质勘察工程公司资质等级岩土工程甲级主体设计单位建筑设计有限公司资质等级建筑甲级
评审会议时间2014年3 月12 日评审会议地点现场会议室
专家组评审意见
2014年3 月12 日,受某房地产有限公司委托,河南省建筑边坡与深基坑工程评审委员
会组织专家组成某项目基坑支护工程项目评审委员会。
经现场踏勘,建设单位介绍工程概况、
设计人员介绍设计情况,项目评审委员会成员质询、讨论、研究、汇总,形成如下评审结论
意见:
一、工程概况
拟建工程场地位于郑州市,场地大致呈三角形,东西最大长度为290m,南北最大宽度为102m。
拟建建筑包括栋高层及整体地下车库。
基坑开挖深度为15.0m和13.5m。
地下土层以粉土和粉质粘土为主,勘察期间地下水位为自然地面下约8m。
二、选型部分
支护采用桩锚结构,并根据不同开挖深度和环境条件分3个剖面区别对待,总体支护方案选型合理。
三、设计计算书部分
1、结合现场情况和地勘资料,复核超载值和土体抗剪强度取值,对支护计算进行复核;
2、补充上部土钉墙计算书;
3、补充腰梁计算书。
四、说明及图纸部分
1、进一步调查清楚周围环境情况;
2、结合主体结构图纸和施工要求,复核基坑开挖深度和肥槽宽度;
3、复核锚索水平间距和竖向间距,明确锚索预应力锁定值;
4、补充腰梁构造图;
5、复核土钉墙面层厚度;
6、完善变形监测点布置。
专家组长:
时间:年月日
结论:
1、设计方案评审结果:
通过。
出具正式施工图纸,报原评审机构。
√基本通过,需局部修改。
修改后出具正式施工图纸,报原评审机构复核,修改方案时间不计入该项目评审时限。
□不通过。
重新设计,重新报审。
2、监测方案专项评审:
□需要。
编制正式监测方案,报原设计方案评审机构评审。
√不需要。
请严格按设计方案中的监测要点编制监测方案并实施。
3、该边坡/深基坑的设计使用时限为12个月。
专家签名
姓名单位职称/执业资格签名备注万嘉康河南德阳设计审查咨询有限公司高工/注册岩土组长李致美化工部郑州基础工程有限公司高工/注册岩土成员李建斌河南省郑州地质工程勘察院高工/注册岩土成员丁怀民河南徐辉建筑工程设计有限公司高工/注册结构成员许录明河南省建筑科学研究院有限公司教高/注册岩土成员。
