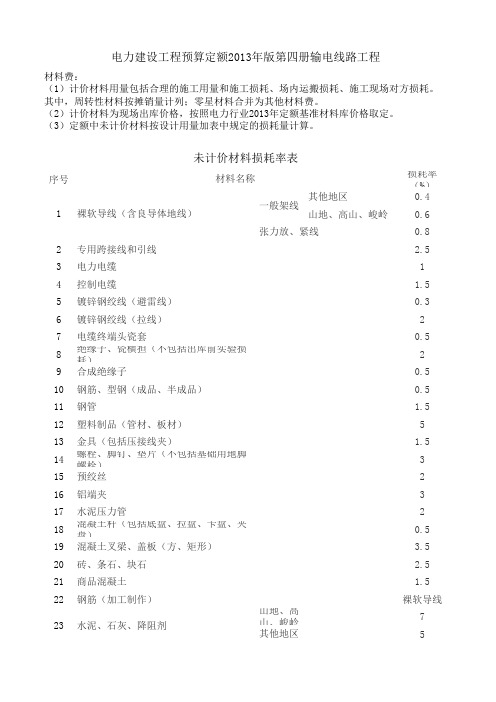

序号损耗率(%)其他地区0.4山地、高山、峻岭0.60.82专用跨接线和引线 2.53电力电缆14控制电缆1.55镀锌钢绞线(避雷线)0.36镀锌钢绞线(拉线)27电缆终端头瓷套0.58绝缘子、瓷横担(不包括出库前实验损耗)29合成绝缘子0.510钢筋、型钢(成品、半成品)0.511钢管1.512塑料制品(管材、板材)513金具(包括压接线夹)1.514螺栓、脚钉、垫片(不包括基础用地脚螺栓)315预绞丝216铝端夹317水泥压力管218混凝土杆(包括底盘、拉盘、卡盘、夹盘)0.519混凝土叉梁、盖板(方、矩形) 3.520砖、条石、块石 2.521商品混凝土 1.522钢筋(加工制作)裸软导线山地、高山、峻岭75材料名称1裸软导线(含良导体地线)一般架线张力放、紧线23水泥、石灰、降阻剂其他地区材料费:(1)计价材料用量包括合理的施工用量和施工损耗、场内运搬损耗、施工现场对方损耗。
其中,周转性材料按摊销量计列;零星材料合并为其他材料费。
(2)计价材料为现场出库价格,按照电力行业2013年定额基准材料库价格取定。
(3)定额中未计价材料按设计用量加表中规定的损耗量计算。
电力建设工程预算定额2013年版第四册输电线路工程未计价材料损耗率表山地、高山、峻岭1510山地、高山、峻岭1815其他地区其他地区注:1、裸软导线、地线按输电线路设计用量计算,包括线路弛度及跳线等长度。
2、裸软导线损耗率中不包括与电器连接应预留的长度。
3、电力电缆和控制电缆损耗率中不包括备用预留的长度,以及因敷设有弯曲或有弛度而增加的长度。
输电用电力电缆不计算施工损耗。
4、拉线的计算长度应以拉线的展开长度(包括制作所需要的预留长度)为准。
5、钢管杆不计损耗。
24石子25砂。
电力安装工程装置性材料概预算定额及计价清单对照手册作者:编委会出版社:电力科技出版社2009年9月出版册数规格:全二卷16开精装定价:¥598元优惠价:¥260元详细目录第一篇电力建设工程装置性材料预算价格第一章阀门第二章管件第三章黑色金属第四章电缆第五章电线第六章电瓷及金具第七章耐火保温材料第八章塑料及橡胶制品第九章其他(含有色金属)第十章塔材及混凝土制品塔材混凝土杆热镀锌铁构件预制品地线横担第二篇发电工程装置性材料综合预算价格冷风道热风道烟道原煤管道制粉管道送粉管道主蒸汽管道再热热段管道再热冷段管道旁路系统管道主给水管道锅炉排污管道汽机抽汽管道厂用蒸汽管道中低压给水管道疏放水管道生水管道厂外除灰管道脱水仓系统管道酸碱计量管道酸碱贮存系统管道酸碱废处理管道树脂清洗及装卸管道凝结水处理管道汽水取样管道除盐水厂区衬胶管道除盐水厂区非衬胶管道给水泵房管道深井泵房管道循环水泵房管道循环水管道厂区补水管道厂外补水管道启动锅炉加药及汽水取样管道压缩空气(氢气)管道综合水泵房管道净化水站管道化学工业废水集中处理系统管道热控电缆热控系统脉动管路通信电缆计算机电缆全厂消防电缆安全滑线全厂接地电缆托架电缆保护管保温制品抹面砌筑空冷机组管道落煤管平台扶梯第三篇变电工程装置性材料综合预算价格铝母线管型母线电力电缆控制电缆电缆支架及保护管电缆防火材料接地变电构支架。
电力建设工程预算定额国家能源局关于颁布2013版电力建设工程定额和费用计算规定的通知国能电力[2013]289号各有关单位:为适应电力工业发展的需要,规范电力工程建设投资,维护工程建设各方利益,我局委托中国电力企业联合会组织编制了《2013版电力建设工程定额和费用计算规定》,具体包括《电网工程建设预算编制与计算规定》、《火力发电工程建设预算编制与计算规定》、《电力建设工程概算定额——建筑工程、电气安装工程、热力设备安装工程、通讯工程、调试工程》,以及《电力建设工程预算定额——建筑工程、电气安装工程、热力设备安装工程、线路工程、通讯工程、调试工程、加工配制品》。
现印发你们,请遵照执行。
国家能源局(印)2013年8月1日电力建设工程预算定额第六册通信工程总说明一、《电力建设工程预算定额》(2013年版)共分七册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册输电线路工程第五册调试工程第六册通信工程第七册加工配制品二、本册为第六册《通信工程》(以下简称本定额),适用于电力专用通信网、信息网及视频监控、电子围栏、门禁系统、输电线路在线监测、光纤入户等相关工程建设。
三、本定额是编制施工图预算的依据,是编制概算定额的基础,也是编制标底、最高投标限价和投标报价的参考依据。
四、本定额主要编制依据有:1.GB/T7329-2008 电力线载波结合设备2.GB/T7946-2008 脉冲电子围栏及其安装和安全运行3.GB/T18018-2007 信息安全技术路由器安全技术要求4.GB/T50314-2006 智能建筑设计标准5.GB50374-2006 通信管道工程施工及验收规范6.GB50395-2007 视频安防监控系统工程设计规范7.GA/T367-2001 视频安防监控系统技术要求8.DL/T544-2012 电力通信运行管理规程9.DL/T545-2012 电力系统微波通信运行管理规程10.DL/T548-2012 电力系统通信站过电压防护规程11.DL/T598-2010 电力系统自动交换电话网技术规范12.DL/T788-2001 全介质自承式光缆13.DL/T795-2001 电力系统数字调度交换机14.DL/T798-2002 电力系统卫星通信运行管理规程15.DL/T832-2003 光纤复合架空地线16.DL/T860系列变电站通信网络和系统17.DL/T981-2005 电力系统控制及其通信数据和通信安全18.DL/T1146-2009 DL/T860实施技术规范19.DL5009 电力建设安全工作规程20.YD/T5032-2005 会议电视系统工程设计规范(附条文说明)21.DL/T5344-2006 电力光纤通信工程验收规范22.DL/T5391-2007 电力系统通信设计技术规定23.DL/T5392-2007 电力系统数字同步网工程设计规范24.电力建设工程工期定额(2012年版)五、本定额是在设备、装置性材料等施工主体完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录的前提下,在正常的气候、地理条件和施工环境条件下,按照施工图阶段合理的施工组织设计,选择常用的施工方法与施工工艺,考虑合理交叉作业条件下进行编制。

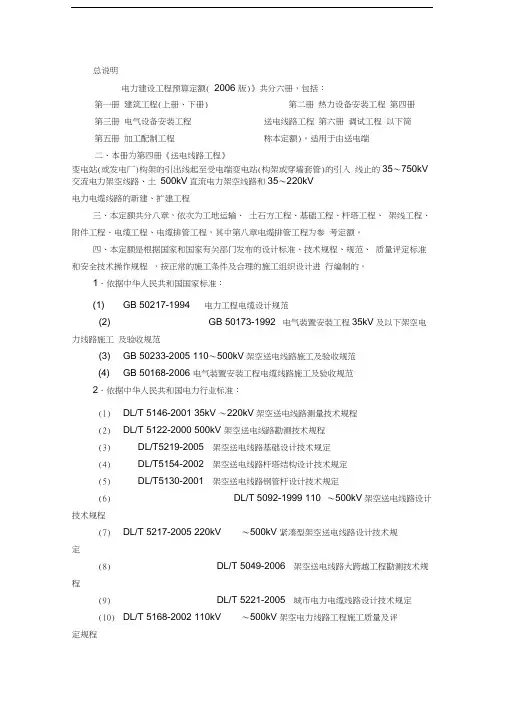

总说明电力建设工程预算定额( 2006 版)》共分六册,包括:变电站(或发电厂)构架的引出线起至受电端变电站(构架或穿墙套管)的引入 线止的35〜750kV 交流电力架空线路、土 500kV 直流电力架空线路和35〜220kV 电力电缆线路的新建、扩建工程三、本定额共分八章,依次为工地运输、 土石方工程、基础工程、杆塔工程、 架线工程、附件工程、电缆工程、电缆排管工程,其中第八章电缆排管工程为参 考定额。
四、本定额是根据国家和国家有关部门发布的设计标准、技术规程、规范、 质量评定标准和安全技术操作规程 ,按正常的施工条件及合理的施工组织设计进 行编制的。
1.依据中华人民共和国国家标准: (1) GB 50217-1994电力工程电缆设计规范(2)GB 50173-1992 电气装置安装工程35kV 及以下架空电力线路施工 及验收规范(3) GB 50233-2005 110〜500kV 架空送电线路施工及验收规范 (4)GB 50168-2006 电气装置安装工程电缆线路施工及验收规范2.依据中华人民共和国电力行业标准:(1) DL/T 5146-2001 35kV 〜220kV 架空送电线路测量技术规程 (2) DL/T 5122-2000 500kV 架空送电线路勘测技术规程(3) DL/T5219-2005 架空送电线路基础设计技术规定 (4) DL/T5154-2002 架空送电线路杆塔结构设计技术规定 (5) DL/T5130-2001 架空送电线路钢管杆设计技术规定(6)DL/T 5092-1999 110 〜500kV 架空送电线路设计技术规程(7)DL/T 5217-2005 220kV 〜500kV 紧凑型架空送电线路设计技术规定(8)DL/T 5049-2006 架空送电线路大跨越工程勘测技术规程(9)DL/T 5221-2005 城市电力电缆线路设计技术规定(10) DL/T 5168-2002 110kV 〜500kV 架空电力线路工程施工质量及评定规程第一册 建筑工程(上册、下册) 第三册 电气设备安装工程 第五册 加工配制工程二、本册为第四册《送电线路工程》第二册 热力设备安装工程 第四册 送电线路工程 第六册 调试工程 以下简称本定额)。
电力建设工程预算定额(2006年版)第三册电气设备安装工程一、适用范围:2006年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。
二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。
三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。
未考虑冬、雨季等特殊条件下施工的因素。
(2)具备完整的施工图纸及说明。
(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。
(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。
2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。
(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。
(3)设备本体接地按扁钢考虑。
(4)设备安装定额不包括设备本体的现场整体喷漆。
3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。
(2)定额中每个工日按8h工作制计算。
(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。
(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。
在编制变电工程预算时定额人工费每工日增加1元。
(5)定额内工日均包括安装与单体调试之间的相互配合用工。
4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。
(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。
XX电网工程建设预算编制与计算标准实xx 细则(2013年版)第一章总则第一条为加强广西电网工程建设预算管理,统一建设预算的编制和计算规则,合理确定工程造价,根据国家能源局发布的《电网工程建设预算编制与计算规定》(2013 年版)(以下简称《预规》),结合广西电网有限责任公司(以下简称公司)具体情况,制定本细则。
第二条本细则适用于各种投资渠道建设的35kV〜1000kV交流输变电(串联补偿)工程、士800k\及以下直流输电工程、换流站工程以及系统通信工程的新建、扩建和改建工程。
第三条变电站扩建和改建工程按变电站的高压侧电压等级执行相关费用标准。
第四条本细则与《预规》配套使用,本细则未提及部分费用计算标准按《预规》有关规定执行。
第五条《预规》及本实施细则作为电网工程投资估算、初步设计概算、施工图预算和工程量清单报价(以下简称预算)的编制和费用计算依据,应与电力建设工程投资估算指标、概算定额、预算定额和工程量清单计价规范配套使用。
第二章建筑安装工程费第六条人工费1、人工工日单价按照2013 年电力行业定额基准工日单价执行,各册定额基准工日单价标准为:普工34元/工日,建筑技工48元/工日,安装技工53元/工日,输电技工55 元/工日,调试技工75 元/ 工日。
2、人工费价格水平调整,根据电力工程造价与定额管理总站《关于颁布〈电力建设工程概预算定额价格水平调整办法〉的通知》(定额[2014]13号)规定执行,按照编制当期颁布的综合系数进行调整。
编制预算时,人工费调整金额汇入“编制基准期价差”,只计取税金,作为建筑安装工程费的组成内容。
第七条材料费电网工程建设预算中的材料费包括消耗性材料费和装置性材料费两部分。
1、消耗性材料费消耗性材料在建设预算定额中已经计价,消耗性材料价格水平调整,根据电力工程造价与定额管理总站文件《关于颁布〈电力建设工程概预算定额价格水平调整办法〉的通知》(定额[2014]13 号)规定执行。
电力定额问题解答汇总11.我们这个冷却塔工程是水工砼,但砼外掺量用量很大,每立方砼达到26kg,每公司3元,每方砼外掺料投入成本是78元,太高了,请问各位专家,电建定额对砼外掺剂是如何测处定额用量和费用的,我们该如何办理这个签证呀?定额是按正常的气候、地理条件、环境条件下施工考虑的,是按电力建设相应工程的现阶段条件下施工组织设计,合理施工机械配备,建筑施工与设备安装的合理交叉作业条件考虑的。
定额中的人工,材料、施工机械消耗量反映了现阶段电力建设行业建筑施工技术水平的社会平均水平。
除定额中规定可以调整或换算者外,不得因具体工程实际机械规格、施工组织、操作方法等的不同而调整定额。
如实际设计与定额内容差距较大,可经过与业主、监理单位协商办理相应的设计变更或材料代用手续. 砼外掺是指什么外掺?2.请各位专家指点,我是个新人,去年做了1000m2的双曲线冷却塔,在计算水泥网格板时,我看到计算规则这样写的:按水泥网格板填料的单层面积计算。
图纸上的水泥网格板填料共有16层,每层大概937m2,定额中的基价是2000多元100m2 ,那到底是应该9.37*2000多,还是(9.37*16)*2000多呢?就是说到底是按一层还是16层呢?施工单位说应该按16层,可我觉得规则的意思是按1层,况且如果按16层计算大概要50多万,有这么贵吗?按16层计算。
3.预算定额第十四章‚脚手架工程?说明:满堂条形脚手架承重时,人工、材料、机械乘以系数2.2。
我想请教一下:什么样的脚手架叫作条形脚手架?是否有相应的长宽比判断标准?满堂条形脚手架属于满堂脚手架,如为条形且承重时,人工、材料、机械乘以系数2.2。
4.按照预算定额,平板仅适用于一般附属生产建筑物,那我想请问一下,主厂房钢梁浇制板是执行有梁板还是执行平板合理?执行有梁板子目。
5. 1016,在2001年版电力概预算定额中的钢筋划分怎么是直径10以下和直径16以下,这样划分是有什么理由还是印刷有误?这几天一直找不到答案,请专家予以解答。
附件1内蒙古自治区2013版电网建设工程定额和费用计算规定管理办法1、适用范围本编制办法适用于内蒙古自治区西部(含锡林郭勒盟)电网35kV~1000kV交流输变电工程,±800kV及以下直流送电工程,换流站工程,系统通信工程。
其他电压等级及类似工程可参照使用。
2、编制工程建设预算的依据2013年版《电网工程建设预算编制与计算规定》(以下简称“预规”)、《电力建设工程概算定额—建筑工程、电气安装工程、通讯工程、调试工程》,以及《电力建设工程预算定额—建筑工程、电气安装工程、线路工程、通讯工程、调试工程、加工配制品》。
3、定额人工费、材料费、机械费及建设预算编制3.1人工费3.1.1人工工日单价按照定额中规定的电力行业基准工日单价执行。
其中人工费为定额中的人工费。
3.1.2人工费调整:人工费的调整执行经电力工程造价与管理总站(以下简称“总站”)批准后由内蒙古自治区电力建设定额站(以下简称“我站”)发布的人工调整系数。
调增(减)部分按价差处理,只计取税金。
3.2材料费3.2.1安装工程3.2.1.1安装工程计价材料执行定额中规定的材料价格,3.2.1.2未计价材料预算执行中国电力企业联合会颁发的《电力建设工程装置性材料预算价格(2013年版)》(中电联定额[2013]469号)(以下简称“装材预算价”),作为取费价格。
实际价与装材预算价的差按价差处理,只计取税金。
3.2.1.3未计价材料估、概算执行中国电力企业联合会颁发的《电力建设工程装置性材料综合预算价格(2013年版)》(中电联定额[2013]470号)(以下简称“综合预算价”),作为取费价格。
综合预算价与市场信息(或招标)价的差按价差处理,只计取税金。
3.2.1.4定额中的计价材料调整执行经总站批准后由我站发布的材料机械调整系数。
调增(减)部分按价差处理,只计取税金。
3.2.2建筑工程建筑工程定额中主要材料价格的调整执行总站发布的材料调整办法,调整部分的材料价差(包括正、负差)只计取税金。
