一完整高层建筑项目全流程施工过程高层建筑项目的全流程施工过程可以分为以下几个阶段:设计准备阶段、基础施工阶段、主体结构施工阶段、装饰工程施工阶段和竣工验收阶段。
1.设计准备阶段:在进行高层建筑项目施工前,首先需要进行设计准备工作。
这包括会审设计方案、编制施工图纸、制定施工组织设计、确定施工方法和施工技术要求等。
2.基础施工阶段:基础施工是高层建筑项目的第一步,目的是为了确保建筑物的稳定性和安全性。
这包括进行土方开挖、测量定位、垂直度控制、地基处理、基坑支护和地下构筑物施工等。
3.主体结构施工阶段:主体结构施工是高层建筑项目的核心阶段,包括砌体结构、钢结构和混凝土结构三种主要施工方式。
具体工作包括进行地下室施工、安装预制构件、浇筑混凝土、安装梁柱和楼板等。
4.装饰工程施工阶段:装饰工程施工是对高层建筑内部空间进行装饰和装修的过程,包括石膏板墙面装饰、吊顶安装、地面铺设、门窗安装、管线敷设和室内粉刷等。
此外,还需要进行空调、水电、通风等设备的安装和调试。
5.竣工验收阶段:在建筑工程完成后,需要进行必要的竣工验收工作。
这包括对施工质量和工程量进行检查和核对,验收安全防护措施和施工材料,进行安全评审和使用许可等。
此外,在整个工程过程中,还需要进行项目管理、施工组织和安全管理等工作。
工程的实施需要建立施工组织,确保供应链的畅通,组织施工人员的培训和指导,监督施工现场的安全和质量,以及协调各方的工作进度。
总之,高层建筑项目的全流程施工过程包括设计准备、基础施工、主体结构施工、装饰工程施工和竣工验收等阶段。
每个阶段都需要进行相应的工作,在保证质量和安全的前提下按照施工计划和施工图纸进行施工,并加强施工组织和项目管理。
完整高层建筑全流程施工过程看完一目了然
一、前期准备
1、现场勘测和测量:首先完成基础工程前的现场勘测,测量与分析
地质概况,勘定建筑的范围和位置、确定地基平整度和仰角。
并分析结构
系统、抗震设计类型、开挖深度等。
2、方案设计:根据项目方案要求和勘测结果,完成设计图纸的设计,包括建筑结构、抗震构造、机电设备、环境和景观等,并将设计报告编制
完成。
同时完成材料的采购,并工程材料进场准备。
3、地下排水系统安装:安装地下排水系统,给建筑物供排水用。
4、地基处理:完成地基处理,处理现场土地上存在的大量草木杂碎,除去高低不平的地面,让其达到承载与防潮的要求。
二、开挖施工
1、拆迁:进行拆迁,将影响高层建筑的构造、设备、道路等进行清理,以便进行后续施工。
2、土石方施工:进行土石方施工,按照土石方图纸要求,挖掘土方,并加固表层土壤,以便高层建筑的安全与稳定。
3、桩基施工:进行桩基施工,按照桩基图纸要求,钻制防水桩,加
固桩身,检验桩质量,做到钻桩平整,满足设计要求。
4、临时基础施工:进行临时基础施工,安装地基处理系统。
高层住宅楼装饰装修施工方案一、前期准备工作在进行高层住宅楼的装饰装修施工前,需要做好以下准备工作:1.方案设计:首先要确定装修方案,包括风格、材料和颜色等方面。
2.施工图纸:根据设计方案绘制施工图纸,详细标注装修内容及施工要求。
3.材料采购:提前采购好所需装修材料,确保材料品质和数量满足施工需求。
4.人员配备:安排施工人员及监理人员,保障施工人员技术过硬。
二、施工工艺流程1. 拆除及粗加工阶段•拆除旧装修:清除旧有装修,包括地板、墙面、天花板等。
•进行粗加工:修补墙面、找平地面,确保基础工作平整。
2. 水电改造阶段•布置水电线路:按设计要求重新布置水电线路,确保安全可靠。
•安装排水管道:安装卫生间、厨房等排水管道,确保排水畅通。
3. 泥木工程阶段•石膏线施工:铺设石膏线,勾勒出装修线条。
•吊顶制作:安装吊顶,修饰天花板。
4. 铺装装饰阶段•地面铺装:铺设地砖、地板等装饰材料。
•墙面装修:贴墙纸、涂刷涂料等,完成墙面装饰。
5. 后期收尾阶段•门窗安装:安装门窗,完成门窗装饰。
•开展清洁工作:清理施工现场,确保整体环境整洁。
三、施工质量把控为确保高层住宅楼装饰装修施工质量,需要注意以下事项:1.材料质量:使用优质环保材料,避免甲醛等有害物质。
2.施工工艺:严格按照设计方案施工,保证施工质量。
3.进度控制:合理安排施工进度,确保工期正常推进。
4.安全防护:严格遵守施工安全规范,做好安全防护工作。
四、施工后验收施工完成后,需要进行验收,包括以下几个方面:1.工程质量:检查装修质量是否符合设计要求。
2.安全隐患:查验施工过程中是否存在安全隐患。
3.环境整洁:检查施工现场是否清洁整洁。
4.设备完好:确认门窗、电器设备等是否安装完好。
以上是高层住宅楼装饰装修施工方案的相关内容,希望能提供参考。
高层打桩工程施工流程表一、前期准备1. 场地清理:施工前要对施工场地进行清理,包括清除杂物、草木、垃圾等,确保施工场地的整洁和平整。
2. 现场勘查:对施工场地进行勘查,了解地下情况、周围环境、地基条件等,并根据勘查结果进行设计和施工方案的制定。
3. 设备调试:对施工所需的打桩设备进行检查和调试,确保设备的正常运行和安全使用。
4. 施工方案:根据现场勘查结果和设计要求,制定施工方案,包括施工工艺、施工参数、施工方法等内容。
5. 安全预案:制定施工安全预案,包括施工期间的安全措施、应急预案、防护措施等,确保施工过程中的安全。
二、施工准备1. 地基处理:根据设计要求,对地基进行处理,包括挖掘、填土、压实等,确保地基的平整和稳固。
2. 材料准备:准备好施工所需的材料,包括打桩设备、钢筋、混凝土等,确保施工的连续进行。
3. 现场标志:对施工场地进行标志,设置施工界限、安全标志等,确保施工过程中的安全和有序进行。
4. 施工人员:组织施工人员进行培训和动员,确保施工人员的安全意识和工作责任。
5. 现场设施:搭建临时施工设施,包括办公室、工棚、卫生间等,确保施工人员的生活和工作条件。
6. 施工通道:设置施工通道和运输通道,确保施工设备和材料的顺利运输和进出。
三、施工过程1. 打桩定位:根据设计图纸和施工方案,对打桩位置进行定位,确保打桩位置的准确和精确。
2. 打桩准备:将打桩设备运输到指定位置,做好设备的安全固定和调整,准备好打桩工具和辅助设备。
3. 打桩工序:根据设计要求和施工方案,进行打桩工序,包括桩基准备、浆液充填、排水预处理等,确保打桩的质量和效果。
4. 桩帽浇筑:在打桩完成后,对桩帽进行浇筑,包括混凝土搅拌、浇筑和养护等工序,确保桩帽的质量和强度。
5. 施工记录:对施工过程进行记录和验收,包括打桩参数、质量检测、安全检查等内容,确保施工的规范和合格。
四、收尾工作1. 施工清理:对施工现场进行清理,包括清除废料、材料堆放、临时设施拆除等,确保施工现场的整洁和安全。
⼲货!⾼层建筑全流程施⼯过程!拿⾛不谢!⼩编今天⽤图⽂来说明⾼层建筑全流程施⼯过程,建议建筑⼟建施⼯⼯程新⼿必看,看完相当于跟完⼀个完整的项⽬。
1、垫层熟悉施⼯图→看规划红线→复核⽔准点→塔吊基础施⼯(设集⽔沟)→原始地貌标⾼测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖⼟→放线→⼈⼯挖⼟平⼟→测量桩头标⾼并做好标记→破桩头→⼤⼩应变检测→地槽验收→放线→⽊⼯⽀模→垫层砼→拆模→清理打垫层要注意的问题有:打垫层要注意的问题有1、打垫层前要控制好模板的⾼度、标⾼、平⾯尺⼨等,⼟不能超挖,也不能少挖啊。
2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合⽐单是否⼀样。
3、要留砼试块、垫层砼配合⽐单以及⽯⼦、砂⼦的检查复试报告等。
4、砼在施⼯时,要观察砼表⾯的平整度,不⾏叫施⼯单位刮尺刮平。
5、打砼时,要考虑备⽤电源、备⽤振动棒等⼯具。
6、浇砼时,监理⼀般要旁站的。
2、基础基础柱定位放线→技术交底→⽊⼯⽀模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→⽔电预埋→基础砼→拆模→清理→基础验收→⼟⽅回填3、外架搭设技术交底→外架硬化→排⽔沟→集⽔沟→外架搭设→硬质封闭→挂安全⽹→外架验收4、主体主体柱定位放线→技术交底→柱筋绑扎→抄⽔平(1⽶关系线)→⽔电预埋→⽊⼯⽀模→板筋绑扎→⽔电预埋→检查(垂直、⼏何尺⼨、节点)→砼浇注→养护→拆模→清理→弹建筑1⽶线→砼强度检测→房屋沉降观测→⼈货梯基础→⼈货梯(报装)安装5、砌体砌体放线→技术交底→植筋→植筋拉拔检测→反坎⽀模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加⽓块→拉结筋安放→检查垂平度→窗台压顶⽀模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1⽶线→安放砼过梁→顶砌→安装消防箱→构造柱⽀模→构造柱砼→构造柱拆模→清理6、抹灰(油漆)技术交底→外墙挂钢丝⽹→湿⽔→甩浆→灰饼→护⾓→洞⼝交接→门窗安装→湿⽔→抹糙⾯灰→抹⾯层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→⼀遍腻⼦→⼆遍腻⼦→打磨→底漆→⼀遍⾯漆→⼆遍⾯漆→零星收⼝→⽔电安装→洞⼝吊洞→油漆技术交底→内墙挂钢丝⽹→湿⽔→甩浆→灰饼→护⾓→⽔电预埋→补线槽→门窗安装→湿⽔→抹糙⾯灰→抹⾯层灰→养护→弹建筑1⽶线→门窗交接→门窗收⼝→清理→门窗打胶→安装玻璃→⼀遍腻⼦→⼆遍腻⼦→打磨→底漆→⼀遍⾯漆→⼆遍⾯漆技术交底→⼀遍保温→⼆遍保温→抗裂砂浆→⽹格布→抗裂砂浆→弹建筑1⽶线→门窗交接→门窗收⼝→清理→门窗打胶→安装玻璃→⼀遍腻⼦→⼆遍腻⼦→打磨→底漆→⼀遍⾯漆→⼆遍⾯漆技术交底→安装伸缩缝→去保护膜→挂钢丝⽹→扫浆→抹灰→油漆或贴砖→电梯井拆架→井道交接→电梯安装→电梯门收⼝→清理7、外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细⽯砼修补→补砖、补漆→拆除安全⽹→检查外⽴⾯→外墙验收→外架报拆→拆除外架→清理8、栏杆技术交底→结构预埋→⽴挺安装→挂⽚安装→⽊扶⼿安装→⽊扶⼿油漆→清理9、层⾯技术交底→⽔电安装→吊洞→⼈⼯清理→R⾓→结构闭⽔→基层交接→防⽔施⼯→防⽔闭⽔→防⽔交接→砂浆找平→保温板→PVC 透⽓管安装→内设4@200×200钢筋⽹→留缝宽10@6000×6000(周边必须留缝)→C20细⽯砼→留缝处灌油→清理10、地坪技术交底→⽔电打压→地坪机械清理→湿⽔→灰饼→扫浆→浇注→养护→清理→地板安装11、墙砖技术交底→⽔电打压→排版→找⽅→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→⼩五⾦安装12、地砖技术交底→⽔电打压→⽔电安装→吊洞→⼤理⽯门坎⽯安装→⼈⼯清理→R⾓(有防⽔要求)→结构闭⽔→基层交接→防⽔施⼯→防⽔闭⽔→防⽔交接→排版→找⽅→铺贴→清理→勾缝→清理13、户内门技术交底→打眼→钉⽊塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14、吊顶技术交底→⽔电打压→弹线→画龙⾻分档线→安装主龙⾻吊杆→安装主龙⾻→安装次龙⾻→隐蔽验收→安装⽯膏板→刷防锈漆→安装压条→清理15、⼈货梯拆除⼈货梯(报拆)拆除→收⼝16、进户门技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17、⽔电技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、⽔管→补线槽→打压→安装⽴管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18、物业验收分项验收→瓷⽚→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→⼤理⽯→专项验收→打压→通球→闭⽔→淋⽔→电测试19、管⽹施⼯→园建施⼯20、交付前验收备案→预验收→整改→⼯地开放→整改→验收合格→收钥匙21、交付交付许可证→确定交付时间→安全各⼯种⼈员、⼯具→交付→整改→交钥匙。

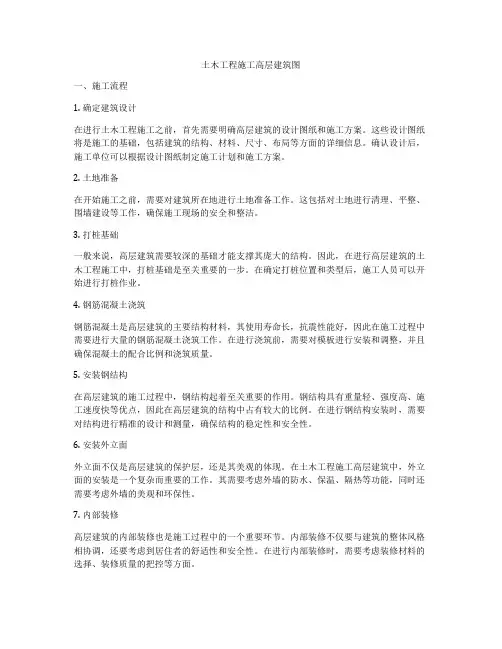

土木工程施工高层建筑图一、施工流程1. 确定建筑设计在进行土木工程施工之前,首先需要明确高层建筑的设计图纸和施工方案。
这些设计图纸将是施工的基础,包括建筑的结构、材料、尺寸、布局等方面的详细信息。
确认设计后,施工单位可以根据设计图纸制定施工计划和施工方案。
2. 土地准备在开始施工之前,需要对建筑所在地进行土地准备工作。
这包括对土地进行清理、平整、围墙建设等工作,确保施工现场的安全和整洁。
3. 打桩基础一般来说,高层建筑需要较深的基础才能支撑其庞大的结构。
因此,在进行高层建筑的土木工程施工中,打桩基础是至关重要的一步。
在确定打桩位置和类型后,施工人员可以开始进行打桩作业。
4. 钢筋混凝土浇筑钢筋混凝土是高层建筑的主要结构材料,其使用寿命长,抗震性能好,因此在施工过程中需要进行大量的钢筋混凝土浇筑工作。
在进行浇筑前,需要对模板进行安装和调整,并且确保混凝土的配合比例和浇筑质量。
5. 安装钢结构在高层建筑的施工过程中,钢结构起着至关重要的作用。
钢结构具有重量轻、强度高、施工速度快等优点,因此在高层建筑的结构中占有较大的比例。
在进行钢结构安装时,需要对结构进行精准的设计和测量,确保结构的稳定性和安全性。
6. 安装外立面外立面不仅是高层建筑的保护层,还是其美观的体现。
在土木工程施工高层建筑中,外立面的安装是一个复杂而重要的工作。
其需要考虑外墙的防水、保温、隔热等功能,同时还需要考虑外墙的美观和环保性。
7. 内部装修高层建筑的内部装修也是施工过程中的一个重要环节。
内部装修不仅要与建筑的整体风格相协调,还要考虑到居住者的舒适性和安全性。
在进行内部装修时,需要考虑装修材料的选择、装修质量的把控等方面。
8. 竣工验收在高层建筑的土木工程施工完成后,需要进行竣工验收。
验收包括对建筑的结构、外观、内部设施等进行检查,确保建筑的安全和完整。
如果发现问题,需要及时进行整改和处理。
二、常见问题及解决方案1. 土地环境问题在进行土木工程施工高层建筑时,可能会遇到土地环境问题,比如土地不平整、质地较差等。

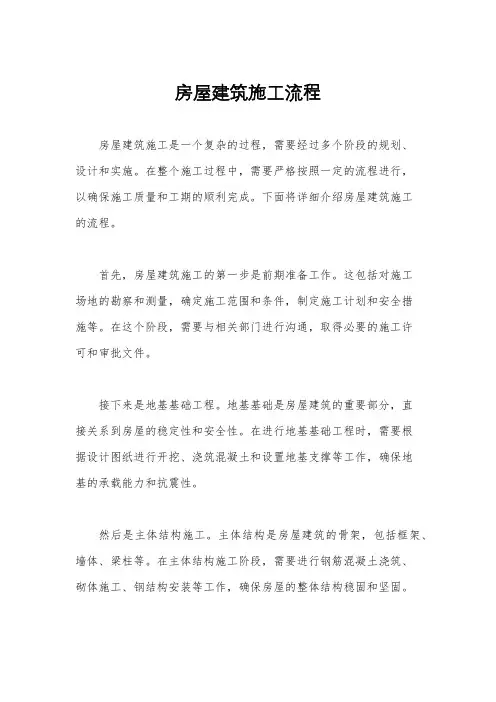

房屋建筑施工流程房屋建筑施工是一个复杂的过程,需要经过多个阶段的规划、设计和实施。
在整个施工过程中,需要严格按照一定的流程进行,以确保施工质量和工期的顺利完成。
下面将详细介绍房屋建筑施工的流程。
首先,房屋建筑施工的第一步是前期准备工作。
这包括对施工场地的勘察和测量,确定施工范围和条件,制定施工计划和安全措施等。
在这个阶段,需要与相关部门进行沟通,取得必要的施工许可和审批文件。
接下来是地基基础工程。
地基基础是房屋建筑的重要部分,直接关系到房屋的稳定性和安全性。
在进行地基基础工程时,需要根据设计图纸进行开挖、浇筑混凝土和设置地基支撑等工作,确保地基的承载能力和抗震性。
然后是主体结构施工。
主体结构是房屋建筑的骨架,包括框架、墙体、梁柱等。
在主体结构施工阶段,需要进行钢筋混凝土浇筑、砌体施工、钢结构安装等工作,确保房屋的整体结构稳固和坚固。
紧接着是建筑装饰工程。
建筑装饰是房屋建筑的重要环节,包括内外墙装饰、地面铺装、天花板吊顶、门窗安装等。
在进行建筑装饰工程时,需要根据设计要求进行材料选择和施工工艺,确保装饰效果和使用功能的完美结合。
最后是收尾工程和验收。
在房屋建筑施工的最后阶段,需要进行收尾工程和验收工作。
这包括设备安装、通风排烟、给排水、电气照明等工程的完成和验收,以及施工现场的清理和环境保护工作。
总的来说,房屋建筑施工流程是一个系统工程,需要各个环节紧密配合,严格按照设计要求和施工标准进行。
只有做好每个细节工作,才能确保房屋建筑的质量和安全。
希望本文能对您有所帮助,谢谢阅读!。
高层施工流程高层施工是建筑工程中的重要环节,它涉及到施工安全、效率和质量等多个方面。
在进行高层施工时,需要严格按照一定的流程进行,以确保施工顺利进行,同时保障施工人员的安全。
本文将详细介绍高层施工的流程,以供相关人员参考。
首先,进行高层施工前,需要对施工现场进行全面的安全检查。
这包括检查施工设备的完好情况、施工材料的质量、施工场地的平整度等多个方面。
只有确保施工现场的安全性,才能保障后续施工的顺利进行。
接下来,进行高层施工的准备工作。
这包括搭建施工脚手架、安装施工设备、调配施工人员等。
在进行准备工作时,需要严格按照相关规范和标准进行,确保每一个细节都符合安全要求。
然后,进行高层施工的具体操作。
根据施工图纸和工程要求,进行混凝土浇筑、钢结构安装、外墙装饰等工作。
在进行具体操作时,施工人员需要严格按照操作规程进行,确保施工质量和安全。
在高层施工的过程中,需要不断进行安全检查和质量检验。
只有及时发现和解决问题,才能保障施工的顺利进行。
同时,施工现场需要保持整洁有序,确保施工人员的工作环境安全舒适。
最后,进行高层施工的收尾工作。
这包括清理施工现场、整理施工设备、进行最终的安全检查和质量验收等。
在收尾工作中,需要对整个施工过程进行总结和评估,为今后的施工工作提供经验和参考。
综上所述,高层施工流程包括安全检查、准备工作、具体操作、检查验收和收尾工作等多个环节。
只有严格按照流程进行,才能保障施工的安全、高效和质量。
希望本文能对相关人员在进行高层施工时提供一定的参考和帮助。
高层建筑课件(完整版)教学内容:本节课我们将学习高层建筑的相关知识。
我们将介绍高层建筑的定义、分类和特点。
我们将学习高层建筑的设计原理,包括结构设计、建筑设计和环境设计。
然后,我们将探讨高层建筑的施工技术和施工流程。
我们将了解高层建筑在我国的发展现状和未来趋势。
教学目标:1. 了解高层建筑的定义、分类和特点;2. 掌握高层建筑的设计原理;3. 了解高层建筑的施工技术和施工流程;4. 了解高层建筑在我国的发展现状和未来趋势。
教学难点与重点:难点:高层建筑的结构设计原理;高层建筑的施工技术和施工流程。
重点:高层建筑的定义、分类和特点;高层建筑的设计原理。
教具与学具准备:教具:多媒体课件、模型、图纸等。
学具:笔记本、彩色笔、剪刀、胶水等。
教学过程:一、实践情景引入展示我国一些著名的高层建筑图片,让学生初步了解高层建筑的外观和特点。
二、教材内容讲解1. 高层建筑的定义、分类和特点讲解高层建筑的定义,即建筑高度超过24米的建筑物。
介绍高层建筑的分类,包括住宅建筑、商业建筑、办公建筑等。
阐述高层建筑的特点,如占地面积小、空间利用率高、景观效果好等。
2. 高层建筑的设计原理讲解高层建筑的设计原理,包括结构设计、建筑设计和环境设计。
结构设计要考虑建筑物的稳定性、安全性和耐久性;建筑设计要考虑空间布局、美观性和功能性;环境设计要考虑建筑与周围环境的关系、生态环保等。
3. 高层建筑的施工技术和施工流程讲解高层建筑的施工技术和施工流程,包括地基处理、桩基施工、地下室施工、主体结构施工、屋面施工等。
三、例题讲解出示一些关于高层建筑的设计和施工的例题,让学生运用所学知识进行解答。
四、随堂练习发放练习题,让学生结合所学知识进行练习,巩固所学内容。
五、课堂小结六、板书设计高层建筑定义:建筑高度超过24米的建筑物分类:住宅建筑、商业建筑、办公建筑等特点:占地面积小、空间利用率高、景观效果好设计原理:1. 结构设计:稳定性、安全性、耐久性2. 建筑设计:空间布局、美观性、功能性3. 环境设计:建筑与周围环境的关系、生态环保施工技术:1. 地基处理2. 桩基施工3. 地下室施工4. 主体结构施工5. 屋面施工作业设计:1. 请简述高层建筑的定义、分类和特点。
一个完整高层建筑项目全流程施工过程1.前期准备阶段:在这个阶段,项目团队必须进行详细的规划和预算工作。
首先,需要进行地勘和设计工作,确保地块可以建设高层建筑,并满足城市规划和设计要求。
然后,需要进行可行性研究,确定项目的可行性和经济效益。
接下来,需要申请相关的建设许可和施工许可等手续。
最后,制定详细的建设计划,包括各个工程阶段的时间表和资源分配。
2.土建施工阶段:土建施工阶段是整个建筑项目的核心阶段。
首先,需要进行场地准备工作,包括清理和平整地块、建立围墙和临时设施等。
然后,进行基坑开挖和地基处理工作,确保建筑的稳定性和安全性。
接下来,进行主体结构的施工,包括建筑框架、楼板、梁柱等。
在这个阶段,还需要进行相关的土石方、钢筋混凝土和预应力构件的制作和安装工作。
最后,进行屋面施工和外墙施工,确保建筑的防水和防腐蚀性能。
3.安装工程阶段:安装工程阶段是将各种设备和系统安装到建筑中的过程。
首先,需要进行给排水系统的安装工作,包括水管、下水道和消防系统等。
然后,进行电气系统和通信系统的安装工作,包括电缆、开关、插座和网络设备等。
接下来,进行空调和暖通系统的安装工作,确保建筑的舒适性和温度控制。
最后,进行电梯和防火门等特殊设备的安装工作。
4.装饰工程阶段:装饰工程阶段是对建筑进行装修和装饰的过程。
首先,进行室内装修工作,包括地面铺装、墙壁涂料和天花板装饰等。
然后,进行门窗和玻璃幕墙的安装工作,确保建筑的采光和通风性能。
接下来,进行室内家具和装饰品的安装工作。
最后,进行室外景观和绿化的布置工作,包括花园、草坪和树木等。
5.竣工验收阶段:在竣工验收阶段,项目团队必须进行建筑的全面检查和测试。
首先,进行建筑的结构和功能性能测试,确保建筑的承载能力和使用安全性。
然后,进行室内装饰和设备的功能性测试,包括水电设备、通风设备和安全设备等。
接下来,进行消防验收和环境保护验收,确保建筑的消防和环保要求。
最后,进行相关的文件和手续的整理和交接工作,完成建筑的竣工验收。
高层建筑施工流程是一个复杂且系统化的过程,包含了多个阶段和子环节,下面将按照一般的施工顺序概述主要流程:1.施工准备阶段o地质勘察:对拟建场地进行详细的地质勘查,了解地质结构、承载力等信息。
o设计与规划:完成建筑设计、结构设计、施工图设计及施工组织设计。
o场地准备:房地产公司进行“三通一平”工作,即通水、通电、通路和场地平整。
2.基础工程o施工测量:设立施工控制网,进行精密定位和放线。
o基坑工程:围护结构施工(如地下连续墙、锚杆支护等),然后进行土方开挖。
o桩基础施工:桩机就位,打桩作业,之后进行桩检测验。
o基础结构施工:包括垫层施工、承台、梁柱钢筋绑扎、模板安装、混凝土浇筑、养护等。
3.主体结构施工o垂直运输系统搭建:安装塔吊或其他垂直运输设备。
o脚手架搭设:按施工进度要求搭设施工脚手架。
o现浇混凝土结构施工:逐层进行梁、板、柱、剪力墙等结构构件的钢筋绑扎、模板安装和混凝土浇筑。
o大体积混凝土施工:针对地下室、核心筒等大体积部位采取保温保湿、温控措施。
o钢结构施工:若为钢结构高层建筑,则进行钢结构制作、运输、吊装及焊接等工作。
4.二次结构与装饰装修o砌筑工程:墙体砌筑及填充墙施工。
o抹灰工程:内墙、外墙抹灰。
o楼地面工程:楼面找平、防水、饰面层施工。
o装饰装修工程:包括门窗安装、外墙装饰、内墙涂料、吊顶、地面铺装、卫生间防水处理、楼梯扶手栏杆安装等。
5.屋面工程o屋面板铺设、防水处理、保温隔热层施工及排水系统的安装。
6.机电安装o水电暖通等管线预埋、安装及调试。
7.竣工验收o完成所有施工内容后,进行内部初验、专项验收及最终的竣工验收。
8.交付使用o经过验收合格后,将建筑移交给业主并投入使用。
以上流程是一个概括性的介绍,实际操作中还需结合项目特点、地方规范、环保要求和技术进步等因素灵活调整施工计划和方法。
楼房施工流程楼房施工是一个复杂而又精细的过程,需要经过多个环节的设计、准备和施工才能完成。
本文将详细介绍楼房施工的流程,希望能对相关人员有所帮助。
首先,楼房施工的第一步是规划和设计。
在确定施工地点后,施工方需要与设计师和相关部门进行沟通,制定出楼房的设计方案和施工图纸。
设计方案需要考虑到建筑的结构、功能、美观以及符合当地的建筑规范和标准。
施工图纸则是根据设计方案制定的详细施工图纸,包括各个部位的尺寸、材料、施工工艺等信息。
接下来是施工前的准备工作。
这个阶段包括场地的清理、基础的施工、材料的准备等。
清理场地是为了给施工提供一个整洁、安全的工作环境。
基础的施工包括地基的挖掘、浇筑混凝土等工作,确保建筑的基础牢固。
材料的准备则是根据设计方案和施工图纸确定需要的材料,包括水泥、钢筋、砖块等,确保施工过程中能够及时供应所需材料。
随后是主体结构的施工。
主体结构施工是整个楼房施工过程中最重要的环节之一,包括梁柱的浇筑、墙体的砌筑、楼板的铺设等工作。
在这个阶段,施工方需要严格按照设计图纸和施工工艺进行施工,确保建筑的结构安全稳固。
然后是建筑的装饰和设施安装。
这个阶段包括内外墙的装饰、地面的铺设、门窗的安装、水电设施的铺设等工作。
装饰和设施的安装需要考虑到建筑的实用性和美观性,确保建筑能够满足人们的生活和工作需求。
最后是建筑的验收和交付。
在建筑全部施工完成后,相关部门会对建筑进行验收,检查建筑的结构、设施、安全等方面是否符合相关标准和规定。
通过验收后,建筑方可将建筑交付给业主或使用者。
综上所述,楼房施工流程包括规划设计、施工前准备、主体结构施工、装饰设施安装和验收交付等多个环节。
每个环节都需要严格按照设计方案和施工图纸进行操作,确保建筑的质量和安全。
希望本文对楼房施工流程有所帮助,谢谢阅读。
完整高层建筑全流程施工过程,看完一目了然建筑工程项目案例为一栋高层住宅楼,总高30层,地下1层,高强预应力管桩-筏板基础,框剪结构。
一、前期施工准备阶段1、地质勘察地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。
2、文物勘察根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。
考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。
3、建筑边坡与深基坑工程的设计方案评审设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。
4、工程测量定位是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪。
5、施工现场市政临水临电报批建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。
6、三通一平三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。
一个完整高层建筑项目全流程施工过程高层建筑项目的施工过程可以分为多个阶段,包括项目准备、土建施工、装饰装修和竣工验收等环节。
以下是一个典型的高层建筑项目全流程施工过程的详细说明:1.项目准备阶段:在项目准备阶段,建筑项目的业主和设计团队将对项目进行前期规划和设计。
这一阶段包括确定项目的定位、功能、规模和建筑风格等,并进行可行性研究和土地调查。
在完成设计方案后,还需要进行相关权益资格审批、招标和合同签订等手续,确保项目的合法性。
2.土建施工阶段:土建施工阶段是高层建筑项目的主要施工阶段,涉及到地基开挖、基础施工、主体结构施工等。
首先,需要对土地进行平整和开挖,并进行地基处理和施工。
然后,在铺设基础的同时进行主体结构的施工,包括建造柱、梁和楼板等。
这个阶段也包括了大型机械设备的安装、管道系统的布置等。
3.装饰装修阶段:在主体结构施工完成后,开始进行装饰装修阶段的工作。
这个阶段包括室内外的装饰设计和施工,涉及到墙面、地板、天花板、门窗、空调系统、电气设备等。
这些工作需要根据设计图纸进行精确的施工,并保证装修质量符合相关标准和规定。
4.竣工验收阶段:施工完成后,需要进行竣工验收阶段的工作。
这个阶段包括对整个建筑项目的质量检测和安全评估,确保建筑物的使用条件符合相关法规和建筑标准。
同时,还需要进行环保检测和消防验收,并办理相关的手续,如房地产权属证书、使用许可证等。
除了上述主要阶段外,高层建筑项目还需要进行相关的监理和质量保障工作。
监理机构将根据合同和设计要求对整个项目进行监督和检查,确保施工进度和质量的有效控制。
质量保障工作包括材料选择、工艺流程和工作人员的技术培训等,以确保施工质量的稳定和可靠。
在整个施工过程中,安全管理也是一个重要的环节。
施工单位需要建立安全管理体系,制定安全作业规范和操作流程,并严格执行。
对于高层建筑项目来说,安全控制措施要更加严格,包括施工现场的安全防护、高空作业的安全管理和消防设施的布置等。
详述装配式建筑施工全流程的各个环节装配式建筑是一种在工厂生产模块化构件,然后在现场组装安装的建筑方式。
相对于传统施工方法,装配式建筑具有施工速度快、质量可控、环保节能等优势。
本文将详述装配式建筑施工全流程的各个环节,包括设计阶段、生产制造阶段以及现场安装阶段。
一、设计阶段1.1 概念设计概念设计是整个装配式建筑过程的第一步,它基于业主的需求和项目的规划方案,包括建筑外观、功能布局等内容的初步确定。
同时需要考虑到模块化构件的设计标准和要求。
1.2 构件设计构件设计是将概念设计转化为具体的模块化构件的过程。
在这一阶段,需要根据标准化和可重复利用原则来进行构造部件和连接方式的选择,并结合结构计算和防火安全等要求进行设计。
1.3 交叉协调交叉协调是指不同专业之间在模块化构件中沟通与协调,确保各项技术参数满足要求。
这包括结构、给排水、电气、暖通等不同专业之间的配合和沟通。
二、生产制造阶段2.1 材料采购在生产制造阶段,首先需要进行材料采购。
这包括各种建筑材料、设备和构件所需的原材料的选购。
对于装配式建筑来说,模块化构件十分关键,因此需要精心选择供应商,并确保原材料的质量。
2.2 模块化构件生产模块化构件的生产是整个装配式建筑过程中最核心的环节。
基于施工图纸,工厂将进行模块化构件的加工、组装和维护等工作。
同时需要进行严格的质量检查,确保每个构件符合设计要求。
2.3 品质控制品质控制是保证装配式建筑施工质量的一项重要工作。
通过引入ISO9000质量管理体系,严格控制每个环节的操作规范和标准,在所有工序中都要进行品管检验,有效避免了装配过程中出现问题。
三、现场安装阶段3.1 运输与卸载模块化构件在完成生产后会被运输至施工现场。
在运输过程中需要注意保护构件的完整性,避免受到损坏。
一旦到达施工现场,需要进行安全高效的卸载工作。
3.2 测量与定位测量与定位是确保模块化构件在现场安装过程中精准对接的关键环节。
通过精确的测量和放线,将每个构件按照设计位置进行安装,并确保各个构件之间的对接严密。
完整高层建筑全流程施工过程,看完一目了然建筑工程项目案例为一栋高层住宅楼,总高30层,地下1层,高强预应力管桩-筏板基础,框剪结构。
一、前期施工准备阶段1、地质勘察地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。
2、文物勘察根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。
考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。
3、建筑边坡与xx工程的设计方案评审设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。
4、工程测量定位是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪。
5、施工现场市政xx临电报批建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。
6、三通一平三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。
随着现场办公信息化,增加通讯、通网(五通)或通讯、通网、通邮、通气(七通))7、工地围栏及大门建设1)施工现场实行封闭式施工。
主要路段围墙不低于2.5米,一般路段的围墙不低于1.8米(用于企业宣传的围挡钢架及基础应进行专项设计)。
2)主入口处应设置大门,高度与围墙相适应,宽度不宜小于己于5米。
大门内侧应设置门卫室,其内张贴门卫制度。
大门外侧应当在围墙醒目处悬挂五牌一图,包括工程概况牌、组织网络牌、消防保卫牌、安全生产牌、文明施工管理牌和施工总平面布置图。
办公区、生活区搭建8、组织员工培训及图纸会审为提高项目部参建员工的综合业务素质与管理水平,有必要在项目正式开工前对员工进行培训;图纸会审是指工程各参建单位(建设单位、监理单位、施工单位)在收到设计院施工图设计文件后,对图纸进行全面细致的熟悉,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。
图纸会审由建设单位负责组织并记录(也可请监理单位代为组织)。
通过图纸会审可以使各参建单位特别是施工单位熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,从而将因设计缺陷而存在的问题消灭在施工之前。
二、地基与基础施工阶段1、基坑放线根据城市规划部门给定的水准点位,依据土方开挖图施测建筑工程基坑开挖边线,撒灰线时要考虑工作面和放坡系数。
2、基坑降水施工若设计基底高程低于地下水位,在基坑开前要进行降水工程,降水方法一般是指采用各类井点降低地下水位的方法。
深基坑施工常需要挖掘到地下水位以下的含水层中。
因此开挖前需把地下水位降低到边坡面和坑底以下,以防止边坡的塌陷和涌流,并保证施工过程中处于疏干和坚硬的工作条件下进行开挖,持续时间为从基坑开挖前开始直到基坑施工完毕并回填土方为止。
3、第一次土方开挖第一次土方开挖为桩基施工作准备(开挖应分层、分段开挖,分层对基坑进行支护)4、基坑支护为保证地下结构施工及基坑周边环境的安全,对基坑侧壁及周边环境采用的支挡基坑支护、加固与保护措施,属是个临时工程,但基坑支护工程施工周期长,从开挖到完成地面以下的全部隐蔽工程,常需经历多次降雨、周边堆载、振动、施工不当等许多不利条件,其安全度的随机性较大,事故的发生往往具有突发性。
最常用的支护型式为土钉墙喷锚支护。
5、桩基施工由桩和连接桩顶的桩承台桩组成的深基础或由柱与桩基连接的单桩基础,简称桩基,按受力特点可分为摩擦桩和端承桩,按照施工方式可分为预制桩和灌注桩。
建筑工程常用的管桩全称为高强预应力砼管桩(PHC)因其单桩承载力高,单位承载力价格低,施工快、工效高、工期短,现场整洁等优点在建筑工程中被广泛应用。
6、单桩静载检测桩基施工结束并达到休止期后(对于砼灌注桩,龄期达到28d或预留同条件养护试块强度达到设计强度),开始做单桩静载检测,其抽检数量为施工桩总数的1%,且不小于3根。
7、第二次大开挖至基底设计标高桩间土开挖应注意对桩身的保护,并遵循““开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,预留20~30CM进行人工清挖,引定位桩检查基坑开挖尺寸、标高是否正确。
8、机械截桩头超过设计桩顶标高的部分采用机械截除(个别低于设计标高按设计要求接桩),截桩完成后应保证同一基坑内桩顶标高一致(高于基垫层顶5CM),确保桩身无破损。
9、桩基小应变检测桩目的:检测桩身缺陷及其位置,判定桩身完整性类别,抽检数量不应小于总桩数的20%,且不少于10根。
10、地基验槽人工清槽完成,由建设单位组织勘察单位,设计单位,施工单位、监理单位(即参建五大责任主体)共同检查验收。
验收目的:1)核对其平面位置、平面尺寸、槽底标高是否满足设计要求;2)核对土质和地下水情况是否满足岩土工程勘察报告及设计要求;3)检查是否存在软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等及相应的位置、深度、性状。
11、基础垫层砼浇筑砖胎模一般用于地下室底板侧壁,由于是外防水,须在垫层上做防水,且防水要延伸到砖胎模上,以便以后浇注完混凝土后,防水能上翻到侧壁混凝土墙上,如果底板侧壁用模板的话,无法做防水,所以采用了用砖做模板的办法,另外在一些浇完混凝土后模板无法拆除或者拆除难度很大的地方也有采用砖来代替一般模板的办法。
12、桩芯钢筋笼制作、安放、砼浇筑目的:为实现桩顶与基础筏板有效连接,加强桩顶抗剪强度;填芯深度设计无要求时,为桩径的3倍。
13、防水层及保护层施工尤其注意:桩头防水应严格按设计要求施工确保与底板防水层整体一致,保护层施工完毕后,引定桩测设出筏板边线、剪力墙、柱子等位置(即基础放线,用红漆标示主要构件位置)。
14、基础筏板施工施工内容包括:钢筋绑扎、上下层钢筋支架制作、安装,墙柱插筋、电梯井、集水坑、后浇带等支模,测温仪安放、电气接地网焊接、砼浇筑;参考工期15天。
15、地下室外墙防水正负结构完成,模板拆除后开始施工,施工内容:基层处理、防水层、保护层等参考工期10天。
16、基础回填土地下防水层保护层完成开始施工,施工内容:分层摊铺,分层压实、压实度检测。
17、负一层主体结构施工施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等,参考工期20天18、1、2层主体结构施工(非标层)施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等。
参考工期20天(工序同地下室结构)19、3~30主体结构施工(标准层)施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等。
参考工期每层6天,共180天。
20、屋顶设备用房及造型主体结构施工施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等,参考工期20天。
21、施工电梯安装主体结构施工至16层(主体结构完成)开始安装,(随主体结构提升),为二次结构工程施工创造条件,工期5天,不占用总工期22、卫生间、厨房间排气道安装二次结构施工前3天安装,施工内容:洞口清理、吊运、安放钢筋支承、就位、临时固定、洞口封堵等。
23、砌体及二次结构主体结构至17层开始施工,施工内容:卫生间、空调板止水带支模、砼浇筑,砌体拉结筋、GZ、GL、QL、窗台压顶等植筋,砌体砌筑,砼构件钢筋绑扎、支模、砼浇筑等,标准工期每层5天,共180天,占用总工期58天。
三、节能工程施工阶段节能工程包括:墙体节能、幕墙节能、门窗节能、屋面节能、地面节能、配电与照明节能。
四、建筑装饰装修施工阶段1、内墙抹灰施工二次结构完成至17层开始,施工内容:基层处理、不同材料交接处钉钢丝网片、浇水、喷浆、打点、冲筋、分层抹灰、护角、包口、养护等,装饰工程均应样板先行,经各部门验收合格后方可大面积施工。
参考工期每层4天,共144天。
2、外墙面抹灰二次结构完成经结构验收合格开始施工,施工内容:外架局部调整、基层处理、不同材料交接处钉钢丝网、浇水、喷浆、挂垂线、分洞口、分层抹灰、养护等。
参考工期90天。
3、外墙面砖粘贴外墙面抹灰完成50%开始施工,施工内容:根据面砖模数分线排砖、墙面浇水湿润、刷胶水结合层、粘贴、勾缝、养护、清洗等。
参考工期90天。
4、铝合金门窗、阳台栏杆安装外墙面砖施工至35天开始施工,施工内容:校核洞口、门窗框固定、装饰管安装、缝缝隙填塞、打胶、玻璃、五金安装、成品保护,参考工期60天。
5、外架拆除外立面完成,经查与外立面相关的各项施工内容施工整改完毕。
外架拆除时应注意对铝合金外窗、外饰面等成品进行保护,参考工期40天。
6、xx头外装外架拆除完成开始施工,施工内容:幕墙(石材、玻璃)、钢架玻璃雨棚、全玻门、内装交接处收口等。
参考工期30天。
7、室内砼(砂浆)楼地面施工内墙面抹灰、管道口吊洞完成开始施工,施工内容:基层清理、浇水湿润、打点、冲筋、刷素水泥结合浆、摊铺砼(砂浆)、槎平、压实,养护等,参考工期每层2天,共72天。
8、卫生间防水层施工室内砼(砂浆)楼地面层完成后开始施工,施工内容:面层试水、渗点处理、墙根倒角、细部处理基层干燥、刷处理剂、加设附加层(管道及墙根部)、刷涂膜防水层、闭水试验、防水保护层施工等,参考工期每层1天,共34天。
9、楼梯间踏步施工室内砼(砂浆)楼地面层完成后开始施工,施工内容:踏面放踏步线、基层处理、刷素水泥结合层、抹底层灰找平、找方、水泥砂浆面层槎平、压光、养护、成品保护等,参考工期每层1天,共34天。
10、楼梯扶手、护窗栏杆施工楼梯间踏步完成后开始施工,施工内容:扶手、栏杆制作、安装、成品保护等,参考工期每层1天,共34天。
11、室内涂饰施工室内楼地面层完成50%后开始施工,施工内容:基层处理、找角、打底找平、分遍批涂、刷面漆、刷踢脚线、成品保护等,参考工期每层2天,共68天。
