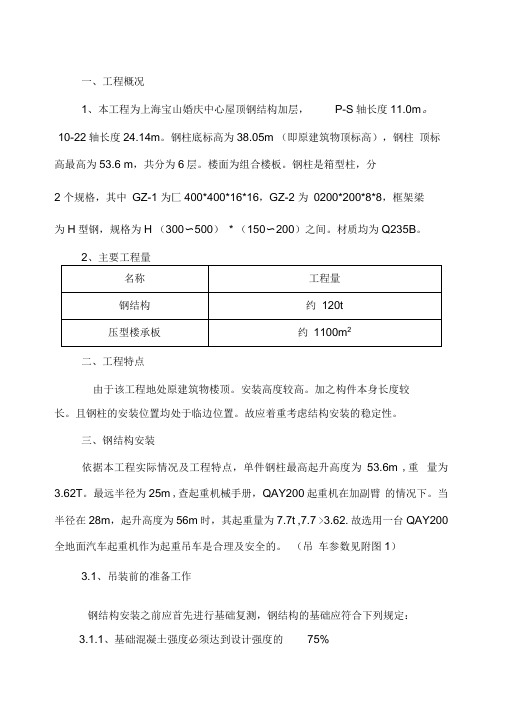

一、工程概况1、本工程为上海宝山婚庆中心屋顶钢结构加层,P-S轴长度11.0m。
10-22轴长度24.14m。
钢柱底标高为38.05m (即原建筑物顶标高),钢柱顶标高最高为53.6 m,共分为6层。
楼面为组合楼板。
钢柱是箱型柱,分2 个规格,其中GZ-1 为匚400*400*16*16,GZ-2 为0200*200*8*8,框架梁为H型钢,规格为H (300〜500)* (150〜200)之间。
材质均为Q235B。
二、工程特点由于该工程地处原建筑物楼顶。
安装高度较高。
加之构件本身长度较长。
且钢柱的安装位置均处于临边位置。
故应着重考虑结构安装的稳定性。
三、钢结构安装依据本工程实际情况及工程特点,单件钢柱最高起升高度为53.6m ,重量为3.62T。
最远半径为25m ,查起重机械手册,QAY200起重机在加副臂的情况下。
当半径在28m,起升高度为56m时,其起重量为7.7t ,7.7 >3.62. 故选用一台QAY200全地面汽车起重机作为起重吊车是合理及安全的。
(吊车参数见附图1)3.1、吊装前的准备工作钢结构安装之前应首先进行基础复测,钢结构的基础应符合下列规定:3.1.1、基础混凝土强度必须达到设计强度的75%3.1.2、父接的基础至少应是一个安装单兀的基础。
3.1.3、基础应平整,二次灌浆范围应凿毛。
3.1.4、基础的行、列线标志和标高基准点齐全准确。
3.2、钢结构安装前的施工技术准备应做到以下几点:321、安装前进行施工技术和安全技术交底,熟悉施工工序、质量标准、安全措施、周围环境,做到心中有数。
3.2.2、构件运输到现场,要有出厂合格证、材料清单、质量保证资料等。
3.2.3、构件到达之前,必须对现场进行平整,满足吊车行走及构件组对,堆放、安装需要。
3.2.4、对已变形的构件必须矫正,经检查合格后方可安装。
3.2.5、若有需要在地面组装好后再进行安装的构件,组装现场必须垫平。
3.2.6、钢柱安装前,在其标高+1.0m处用红三角做上记号。
钢结构加固施工组织设计1. 引言本文档旨在提供钢结构加固施工组织设计的完整版,以确保施工过程顺利、高效、安全地进行。
本文档包括施工组织设计的目标、施工组织架构、施工工序安排和资源管理等内容。
2. 施工组织设计的目标- 确保施工过程符合相关法律法规和技术标准;- 提高施工效率,保证工期的合理安排;- 确保施工安全,减少事故风险;- 控制施工成本,确保项目的经济可行性。
3. 施工组织架构钢结构加固施工组织架构应包括以下职责和人员:- 项目经理:负责整体施工组织与管理;- 技术负责人:负责施工技术指导与质量控制;- 安全负责人:负责施工安全管理与事故预防;- 供应管理人员:负责材料采购与供应管理;- 现场监理人员:负责施工现场监管与质量检查。
4. 施工工序安排- 检查和评估:对钢结构进行全面检查和评估,确定加固需求;- 设计方案制定:制定钢结构加固的施工设计方案,包括施工方法、工艺和工序等;- 材料准备:采购所需的加固材料,并进行储存和准备工作;- 施工准备:组织现场施工前的准备工作,包括设备搭建、场地清理等;- 施工进行:按照设计方案进行钢结构加固的施工作业;- 质量检查:进行钢结构加固的质量检查,确保施工质量符合要求;- 完工验收:进行钢结构加固施工的最终验收,确保施工结果符合设计要求。
5. 资源管理- 人力资源:根据施工工序的需要,合理配备所需的人力资源;- 物资资源:合理规划和管理所需的加固材料和施工设备;- 时间资源:合理安排工期,确保施工进度的合理推进。
以上是钢结构加固施工组织设计的完整版内容,通过合理的组织和管理,可确保施工过程的顺利进行,实现项目的成功交付。
钢结构施工组织设计方案钢结构施工组织设计方案一、项目介绍本项目是针对某建筑工地的钢结构施工而制定的组织设计方案。
本项目位于XX地区,占地面积XX平方米,主要包括钢结构的搭建、安装、调试等。
二、项目目标1. 实现按照设计要求准确搭建钢结构;2. 确保施工过程中的安全性和质量控制;3. 提高施工效率,尽快完成施工。
三、施工组织设计方案1.施工组织管理机构本项目设立如下施工组织管理机构:1.1 项目经理:负责工程总体组织、协调、控制,并与相关部门协调沟通。
1.2 技术负责人:负责技术方案的编制和实施,监督工程施工质量。
1.3 施工队长:负责具体施工的安排和组织,负责现场安全管理。
2.项目准备工作2.1 制定施工计划:根据设计要求和项目工期制定详细的施工计划,并与相关部门进行沟通协调。
2.2 确定施工机械和设备:根据工程要求确定所需施工机械和设备,并进行采购和租赁。
2.3 确定材料供应商:选择可靠的材料供应商,并与其签订合作协议。
3.施工流程3.1 钢结构搭建3.1.1 场地准备:按照施工计划,对场地进行清理和平整,确保施工地点的安全性。
3.1.2 基础施工:按照设计要求进行基础施工,包括地基处理、基础浇筑等。
3.1.3 钢结构安装:根据工程图纸要求,进行钢结构的搭建和安装,确保准确度和安全性。
3.1.4 调试验收:对已搭建完成的钢结构进行调试和验收,确保质量合格。
3.2 安全管理3.2.1 制定安全方案:根据相关标准和法规,制定详细的施工安全方案。
3.2.2 安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识和技能。
3.2.3 安全监控:在施工现场安装监控设备,监控施工过程中的安全问题。
3.3 质量控制3.3.1 质量检查:对施工过程中的关键节点进行质量检查,确保施工质量符合要求。
3.3.2 定期检测:定期进行结构的各项检测,及时发现并解决问题。
四、附件罗列本所涉及的附件如下:1. 工程设计图纸2. 工程施工计划3. 技术方案4. 施工安全方案5. 施工机械和设备清单6. 施工人员名单五、法律名词及注释本所涉及的法律名词及注释如下:1. 建筑工地安全管理条例:指国家对建筑工地安全管理方面的具体规定。
加建二层钢结构施工组织设计1.施工项目概况本项目为在原有一层建筑基础上进行二层加建的钢结构工程。
施工地点位于市区,周围环境复杂,道路狭窄,需注意周边居民的生活和环境保护。
2.施工组织设计目标本次施工的目标是按时按质完成二层钢结构加建工程,确保施工安全,保护周边环境,有效协调各方资源,实现项目的顺利进行。
3.施工组织管理机构与职责(1)项目经理:负责全面组织和管理施工,协调各方资源,制定施工计划和安全管理方案。
4.施工工序及方法(1)土方工程:清理施工场地,确保施工场地平整,并采取防尘措施,避免对周边环境的污染。
(2)基础施工:根据设计要求,进行扩建基础的施工,确保加建结构的稳定性。
(3)钢结构安装:首先进行钢结构构件的加工和制造,然后进行现场安装,确保安全可靠。
(4)屋面施工:进行屋面结构的安装和防水处理,确保防水效果。
(5)外墙装饰及内装修:进行外墙装饰和内部装修,包括涂料、砖砌、地面铺设等。
(6)安装设备:根据设计需求安装相关设备,确保设备的正常运行。
5.施工计划与进度安排(1)制定详细的施工计划,确定施工的起止时间和各个工序的工期。
(2)根据施工工序的特点,合理安排施工顺序,确保进度的连续性。
(3)建立项目进度表,进行动态管理,及时调整施工进度。
6.施工安全与环境保护措施(1)制定安全管理规章制度,确保施工场地的安全。
(2)配备足够的安全警示标志,加强施工现场的安全管理,定期进行安全巡查和培训。
(3)采取防尘措施,减少施工对周边环境的污染。
(4)合理配置施工设备,确保设备的正常运行和操作人员的安全。
7.施工质量控制措施(1)制定相应的质量管理制度和施工规范,保证施工质量。
(2)加强对施工材料的检验和验收,杜绝使用不合格材料。
(3)定期进行工程质量检查,发现问题及时整改。
8.施工物资和人员需求(1)根据施工计划,提前采购施工所需材料,并进行储备,确保施工的连续性。
(2)配备足够数量的施工人员,确保施工的顺利进行。
钢结构加层施工组织设计本施工组织设计的目标是确保工程在施工过程中,能够高效、安全、文明地完成建设任务。
为此,我们将制定详细的施工方案,加强施工管理和质量控制,确保工程质量符合相关标准和规范。
二、编制依据本施工组织设计的编制依据包括业主提供的施工图纸、建筑施工技术规范、建筑施工质量管理条例、建筑施工安全生产监督管理条例、上海市建设工程文明施工管理暂行条例,以及国家、部颁、上海的施工技术(验收)规程、规范等相关法律法规和标准。
同时,我们还参考了本工程施工的主要技术规范(规程),如《工程测量规范》、《建筑工程施工质量验收统一标准》、《建筑地基与基础工程施工及验收规范》、《砌体工程施工质量验收规范》、《混凝土结构工程施工质量验收规范》、《钢结构工程质量验收规范》、《钢结构高强螺栓连接的设计、施工及验收规程》、《建筑钢结构焊接规程》、《钢结构制作工艺规程》、《压型金属板设计施工规程》、《建筑设计防火规范》、《建筑给水排水及采暖工程施工质量验收规范》、《建筑电气工程施工质量验收规范》、《建筑施工高处作业安全技术规范》、《施工现场临时用电安全技术规范》等。
三、工程概况本工程为加层工程,原有建筑物为框架结构,现在五层至屋面之间的主体框架上增设钢结构加层。
钢梁锚栓在原框架梁柱上,梁上铺1.2厚的压型板,上再浇筑C25砼,组合板厚度为110mm。
本工程约1200m2.钢结构材料、钢板材采用Q235B及Q345B钢,柱脚锚栓采用Q235A钢制造,连接高强度螺栓采用大六角头摩擦型高强度螺栓(强度等级为0.9级扭剪型),普通螺栓采用Q235AC级。
手工焊接材料:Q235钢材的采用E43xx焊条,Q345钢材采用E50xx焊。
四、施工部署本工程施工部署的目标是按照施工方案和施工计划,组织施工人员和设备,实施施工工作,确保工程质量、安全和进度。
为了达到这个目标,我们将采取以下措施:1.制定详细的施工方案和施工计划,明确施工任务、工期和质量要求。
钢结构加层施工方案施工方案:一、方案背景随着城市人口的增加和土地资源的有限性,旧有建筑需求进行扩建和改造已成为常态。
而钢结构加层在此背景下被广泛应用,可实现快速、高效、经济的建筑扩展,满足人们对于更多功能空间的需求。
二、施工前准备1. 工程调研:对原建筑结构进行全面评估,包括结构强度、承载力、抗震性等参数的测定。
2. 施工计划编制:制定详细施工计划,包括工期安排、材料准备、施工顺序等方面的考虑。
三、工程施工流程1. 设计与审批:委托专业设计机构进行钢结构加层的设计,并按照相关法规进行审批手续。
2. 旧建筑准备:对旧建筑进行拆除或改造,确保原有结构的稳定性。
3. 钢结构加层施工:a. 锚固装置制作安装:根据设计要求制作并安装钢结构的锚固装置,保证钢结构与原有建筑的连接牢固。
b. 钢柱吊装:通过吊装设备将钢柱逐层安装到规定位置,采用螺栓将其与锚固装置连接。
c. 钢梁安装:根据设计要求逐层将钢梁安装在钢柱上,确保稳定性。
d. 钢板铺设:将预制的钢板依次铺设在钢梁上,形成加层结构的基础。
e. 钢板焊接:对钢板进行焊接,以提高整体加层结构的强度。
f. 其他设备安装:根据实际需要,安装楼梯、扶手等附属设备。
4. 检验与验收:在施工过程中应进行质量检验,确保钢结构加层的安全可靠。
完成施工后,进行竣工验收,确保工程质量达到相关标准。
四、施工要点及注意事项1. 工期控制:在施工前做好详细的计划,合理安排各项工作,确保项目按时完成。
2. 安全施工:重视现场安全,合理设置安全警示标志,确保施工人员的人身安全。
3. 质量控制:施工过程中加强质量监督,确保钢结构加层的质量达到设计要求。
4. 施工环境保护:合理管理施工现场,减少对周围环境的影响,做到环境友好施工。
五、成本与效益分析1. 成本分析:钢结构加层施工相对传统扩建方式来说,成本更低,施工速度更快,材料的浪费率相对较小。
2. 效益分析:钢结构加层施工可实现空间的快速扩展,能够满足人们对功能空间的增加需求,提高旧建筑的使用率,增加产出效益。
钢结构施工组织设计方案一、引言钢结构是一种重要的建筑材料,其应用范围广泛,具有抗震性能好、施工周期短等优点。
然而,在进行钢结构施工时,合理的施工组织设计方案对于项目的顺利进行至关重要。
本文旨在提出一种针对钢结构施工的组织设计方案,以确保施工过程的高效、安全和质量。
二、项目概述本项目为一座多层钢结构建筑,总建筑面积为xxx平方米,共有xx栋楼,设计高度为xx米。
施工期限为xx个月。
三、施工组织设计方案3.1 施工流程钢结构施工过程包括预制件加工、基础施工、钢柱安装、钢梁安装、节点连接、屋面安装等多个环节。
3.2 组织机构本项目设立总监工、施工总承包方、钢结构加工厂家等多个组织机构。
总监工负责施工全过程的协调和质量管理,施工总承包方负责具体施工工作的组织和协调,钢结构加工厂家负责预制件的加工。
3.3 施工队伍钢结构施工所需的施工队伍包括钢结构安装队、焊接队、起重机械操作队等。
施工队伍应具备钢结构施工相关证书,并定期接受安全培训。
3.4 施工设备钢结构施工所需的设备包括起重机械、焊接设备、检测设备等。
设备应符合国家标准,并定期进行检测和维护。
3.5 安全措施钢结构施工过程中应加强安全管理,确保工人的人身安全。
施工现场应设置明显的安全标志和警示标识,施工人员应佩戴合格的安全防护用品,并遵守相关安全操作规程。
3.6 质量控制钢结构施工的质量控制包括预制件的质量检验、焊接质量的控制、节点连接的检验等。
在施工过程中,应建立完善的质量管理体系,定期进行质量检查和评估。
3.7 进度计划根据施工工序和施工量,制定详细的施工进度计划,并进行定期跟踪和调整,确保施工按时完成。
四、风险控制钢结构施工中存在一定的风险,如高空作业风险、起重机械操作风险等。
针对这些风险,我们应制定详细的安全管理措施,并确保施工人员严格遵守。
五、环境保护在钢结构施工中,应注重环境保护工作,控制施工过程中产生的噪声、粉尘等污染物的排放,同时合理使用资源,减少对环境的影响。
钢结构工程施工组织设计方案一、项目概述本项目是位于XX省的一座钢结构工程,总建筑面积为XXX平方米,包括XX层楼。
本项目采用钢结构作为主要承重结构,具有独特的设计风格和高要求的施工标准。
本设计方案主要涉及了施工组织、安全管理、工程机械、人员配置、进度计划等方面的内容,旨在确保工程顺利进行并达到预期的质量标准。
二、施工组织设计1. 总体组织结构本工程由总监理工程师、总工程师、施工经理、质量工程师、安全工程师、物资管理员等人员组成的施工领导小组负责统筹管理。
具体工作包括项目进度、质量管理、安全生产、技术指导、物资调度等。
2. 施工分包单位本项目将按照项目特点分为XX个分包单位进行施工,每个分包单位负责特定工程内容的施工任务。
3. 管理办公室设立管理办公室,负责信息传递、文件管理、资料汇总等工作。
管理办公室应配备专职人员,确保信息畅通、工作有序。
4. 现场生产指挥部设立现场生产指挥部,负责具体的施工管理工作。
指挥部应配备足够的管理人员,确保现场施工顺利进行。
5. 班组设置根据工程特点和施工程序,设立合理的班组,负责具体施工任务。
班组应根据需要配备足够的技术人员和作业人员,确保施工质量。
三、安全管理1. 安全生产意识本工程要求所有参与人员高度重视安全生产问题,坚决执行各项安全规章制度,确保安全生产。
同时,加强安全教育培训,提高员工的安全意识。
2. 安全生产措施制定详细的安全生产计划,明确各项安全措施和责任分工,保证施工过程中安全生产。
加强施工现场的安全防护,对危险点加强监督和管理。
3. 安全应急预案建立健全的安全应急预案,应对各类突发事件,确保施工安全。
每个工程状况必须有明确的应对措施,确保安全应急处置能力。
四、工程机械配置1. 合理配置根据工程规模和施工要求,合理配置各种机械设备,确保施工顺利进行。
包括吊车、泵车、混凝土搅拌车、爬升机等。
2. 定期检查对已有设备进行定期检查和维护,确保设备性能稳定可靠。
钢结构施工工程施工组织设计doc.完整版模板一:钢结构施工工程施工组织设计1. 项目概述1.1 工程名称1.2 工程地点1.3 建设单位1.4 总包单位...2. 工程目标2.1 工程规模2.2 工期要求2.3 质量要求...3. 主要施工工艺与方法3.1 钢结构构件制造工艺3.2 钢结构安装工艺3.3 地基处理工艺3.4 混凝土施工工艺...4. 组织体系与责任分工4.1 项目部组织架构4.2 各专业责任分工4.3 监理机构职责...5. 施工方案5.1 钢结构材料选型方案 5.2 施工设备选型方案 5.3 施工工艺流程安排 5.4 安全施工措施...6. 施工进度计划6.1 开工准备阶段计划 6.2 某某工序计划6.3 某某工序计划...7. 质量管理措施7.1 质量控制目标7.2 质量检测方法与频次 7.3 质量纠正措施...8. 安全管理措施8.1 安全教育培训计划 8.2 工地安全设施设置 8.3 应急预案...9. 环境保护措施9.1 施工现场环保措施 9.2 废弃物处理方案9.3 环境监测计划...附件:1. 工程图纸2. 项目合同3. 施工设备清单...法律名词及注释:1. 建设单位:进行工程建设的法人或其他组织。
2. 总包单位:承担整个工程的施工并对施工成果负责的单位。
模板二:钢结构施工工程施工组织设计1. 引言1.1 文档目的1.2 文档范围1.3 参考文献2. 工程概述2.1 工程名称2.2 工程地点2.3 工程主管部门2.4 建设单位...3. 施工目标与要求3.1 施工目标3.2 施工要求3.3 施工限制条件 ...4. 组织体系与责任分工 4.1 项目组织架构 4.2 主要人员职责 4.3 各专业责任分工 ...5. 工程工艺与方法5.1 钢结构制作工艺 5.2 钢结构安装工艺 5.3 地基处理工艺 5.4 墙体施工工艺...6. 施工计划与进度6.1 施工总进度计划6.2 子分部工程进度计划 6.3 平行施工工序安排 ...7. 质量管理7.1 质量目标7.2 质量控制措施7.3 质量检测方法...8. 安全管理8.1 安全目标8.2 安全组织与教育8.3 安全设施与措施...9. 环境保护9.1 环境保护目标9.2 噪音与震动控制9.3 废弃物处理与排放...附件:1. 工程施工图纸2. 合同文件3. 施工设备清单...法律名词及注释:1. 工程主管部门:负责管理与监督工程施工的部门或行政机构。
一、工程概况本项目位于我国某城市,为现有钢结构建筑进行加层施工。
原有建筑为多层钢结构厂房,占地面积约为5000平方米,层高为6米。
本次加层工程拟在原有建筑基础上增加一层,增加面积为2000平方米,层高为5米。
加层后,建筑总层数为两层,总建筑面积为7000平方米。
二、施工准备1. 施工组织(1)成立项目部,负责整个加层工程的施工管理。
(2)设立施工班组,明确各班组职责,确保施工顺利进行。
(3)组织施工人员培训,提高施工队伍的整体素质。
2. 施工材料(1)钢材:Q235B级钢材,符合国家相关标准。
(2)混凝土:C30级混凝土,符合国家相关标准。
(3)钢筋:HRB400级钢筋,符合国家相关标准。
(4)防水材料:SBS改性沥青防水卷材,符合国家相关标准。
3. 施工设备(1)起重设备:塔吊、汽车吊等。
(2)混凝土搅拌设备:混凝土搅拌站、混凝土泵等。
(3)钢筋加工设备:钢筋切断机、钢筋弯曲机等。
(4)焊接设备:CO2气体保护焊机、电弧焊机等。
三、施工工艺1. 钢结构焊接(1)采用CO2气体保护焊进行焊接,确保焊接质量。
(2)焊接前对焊接部位进行打磨,去除油污、锈蚀等。
(3)焊接过程中,严格控制焊接电流、电压、焊接速度等参数。
2. 混凝土施工(1)混凝土搅拌:按照设计要求,控制混凝土配合比,确保混凝土强度。
(2)混凝土运输:采用混凝土搅拌车进行运输,确保混凝土运输过程中的质量。
(3)混凝土浇筑:采用泵送浇筑,确保混凝土密实度。
3. 钢筋绑扎(1)钢筋加工:根据设计图纸,加工钢筋长度、形状等。
(2)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确。
4. 防水施工(1)防水层铺设:按照设计要求,铺设SBS改性沥青防水卷材。
(2)防水层施工:采用热熔法进行施工,确保防水层粘结牢固。
四、施工进度安排1. 施工准备阶段:1个月2. 钢结构焊接阶段:2个月3. 混凝土施工阶段:2个月4. 钢筋绑扎阶段:1个月5. 防水施工阶段:1个月6. 竣工验收阶段:1个月五、质量保证措施1. 施工前,对施工人员进行技术交底,确保施工人员了解施工工艺和质量要求。
钢结构加层施工组织设计第一章编制目的与依据一、编制目的:本施工组织设计编制的目的是为-------工程项目施工阶段,提供较为完整的纲领性技术文件,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
二、编制依据(1)业主提供的施工图纸;(2)建筑施工技术规范;(3)建筑施工质量管理条例;(4)建筑施工安全生产监督管理条例;(5)上海市建设工程文明施工管理暂行条例;(6)国家、部颁、上海的施工技术(验收)规程、规范;(7)本工程施工的主要技术规范(规程):《工程测量规范》(50026-93)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地基与基础工程施工及验收规范》(GB50202-2002)《砌体工程施工质量验收规范》(GB50203-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《钢结构工程质量验收规范》(GB50205-2001)《钢结构高强螺栓连接的设计、施工及验收规程》(JGJ82-91)《建筑钢结构焊接规程》(JGJ81-2002)《钢结构制作工艺规程》(DBJ08-216-95)《压型金属板设计施工规程》(YBJ216-88)《建筑设计防火规范》(GBJ16-87)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《建筑电气工程施工质量验收规范》(GB50303-2002)《建筑施工高处作业安全技术规范》(JGJ33-2001)《施工现场临时用电安全技术规范》(JGJ46-2005)第二章工程概况---------加层工程,原有建筑物为框架结构,现在五层至屋面之间的主体框架上增设钢结构加层(钢梁锚栓在原框架梁柱上,梁上铺1.2厚的压型板,上再浇筑C25砼,组合板厚度为110mm)。
本工程约1200m2。
钢结构材料、钢板材采用Q235B及Q345B钢,柱脚锚栓采用Q235A 钢制造,连接高强度螺栓采用大六角头摩擦型高强度螺栓(强度等级为0.9级扭剪型);普通螺栓采用Q235A C级。
手工焊接材料:Q235钢材的采用E43xx焊条,Q345钢材采用E50xx 焊第三章施工部署一、实施目标为充分发挥企业优势,科学组织安装作业,我们将选派高素质的项目经理及工程技术管理人员。
按项目法施工管理,严格执行ISO9001质量保证体系,积极推广新技术、新工艺、新材料。
精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标:1、质量目标:一次验收合格合格率100%。
2、工期目标:本工程工期为60日历天。
3、安全、文明施工:采取有效措施,杜绝工伤、伤亡及一切火灾事故发生,创文明标化工地。
4、科技进步目标:为事项上述质量、工期、安全文明施工等目标,充分发挥科技的作用,在施工中积极采用成熟的科技成果和现代化的管理技术。
二、现场管理人员组织构架及人员组成为实现本工程建设的优质、高效、安全、文明、低耗的目标而奋斗,本工程采用项目法施工的管理体制。
(一)、施工管理体制的设置原则1、形成有一定权威性的领导班子,能够统一指挥、协调各方面关系,确保工程目标顺利完成。
2、根据工程规模、技术复杂程度等因素建立管理组织。
3、采用项目管理体制的同时,经济合同手段辅助以部分行政手段,明确各方面的责、权、利。
(二)项目法施工在本工程施工中实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本基文明施工等负全责。
项目经理要以工程项目管理为核心,以优质、高效、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工、大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。
在推行项目法施工的同时,从文件、材料采购到产品标识、过程控制等环节中。
切实执行ISO9001标准和公司质量保证体系文件,达到创优良高效的目标。
项目经理对工程项目行使计划、组织、协调、控制、监督、指挥职能、全权处理项目事务,其下设技术组、经营组及材料设备组。
项目经理部对公司实行经济责任承包制。
项目内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质、安全、高效、低耗地完成项目任务而努力工作。
(三)、组建项目经理部本工程项目的施工管理,委派我司管理和实践经验丰富的同志担任项目部主要负责人,选聘技术过硬、管理水平高的技术人员、管理人员、专业工长组建项目部。
项目管理层由项目经理、技术负责人、安全主管、质量主管、材料主管、机械主管和后勤主管等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划、组织、协调、控制和决策,对各生产施工要素实施全过程动态管理。
项目经理对工程项目进行计划管理。
计划管理主要体现在工程项目综合进度计划和经济计划。
进度计划包括:施工总进度计划,分部分项工程进度计划,施工进度控制计划,设备供应进度计划,竣工计划和试生产计划。
经济计划包括:劳动力需用量及工资计划,材料计划,构件及加工半成品需用量计划,施工机具需用量计划,工程项目降低成本措施基降低成本计划,资金使用计划,利润计划等。
作业层人员的配备:施工人员均挑选有丰富施工经验和劳动技能的职工,分工种组成作业班组,挑选技术过硬、思想素质好的职工担任班组长。
为保证项目部管理层指令通畅有效,工作安排采用“施工任务书”的形式。
要求签发人和执行人签字确认,项目经理层作为执行的监督者。
(四)、项目经理部组织机构工程部:由分项工程工长组成,直接管理和指挥班组施工生产。
质量部:质量控制、质量检查。
资料室:资料整理、材料送检。
安全部:安全检查、文明施工、生活卫生检查。
三、施工准备工作1、施工图深化:(1)根据建设单位意图,了解其总体设想,并根据中国市政工程西南设计研究总院的施工图进行施工。
(2)积极参与图纸会审,及时提出问题请求答复,并积极配合建设单位及设计单位完成施工图的深化。
2、原材料供应阶段:(1)根据建设单位并经审图机构审核的施工蓝图要求积极采购原材料,所有原材料的供应必须符合ISO9001质量标准要求。
(2)原材料采购过程中,如某些材料市场上未能采购到,应积极同业主和设计单位联系,在业主和设计签字认可的情况下遵循等强度代换原则方可使用。
(3)所有原材料采购师必须索取材料分析单、检验报告和质量保证书等质量证明文件。
3、制作运输阶段:(1)钢结构开始制作前,应安排相关人员进行技术交底工作。
(2)技术交底完成,根据工程设计要求编制详细的制作工艺方案,提出施工机具要求、安排制作人员、焊接材料工艺等工作。
(3)因本工程钢构件为厂内制作,现场安装,所以钢构件制作应详细区分各安装单元构件,制作完成后依据(GB50205-2001)验收签发构件合格证。
(4)钢结构制作施工过程中,应注意各种资料的收集、整理工作。
(5)钢结构制作完工发运前,应联系好各种运输车辆,及时将各种检验合格的构件按照安装顺序依次运输。
(6)构件在运输过程中应合理堆放,避免构件弯曲变形。
4、安装阶段:(1)材料运达工地现场前2天公司将派人进驻现场,整理场地、联系各种运输车辆及装卸设备,为工程安装工作做好充分的机具准备。
(2)工程安装前我司依据事先编制的劳动力配置计划做好施工人员的配备,进行施工前安装技术及安全交底,并做好记录,同时贯彻落实工程质量与安全目标。
(3)工程开工前,应会同建设单位人员办理好工程前的各项手续,并做好安装工程策划。
(4)安装过程中,各工序相互交接时应有验收记录,并且对存在的不合格品及时进行返工返修。
5、竣工验收:(1)由现场管理部门做好建设单位及有关部门的协调,确定竣工验收的时间、地点、方式。
(2)竣工验收前现场管理部门做好现场卫生清洁工作、工程资料的汇总和整理,并出具《竣工报告》及其他资料。
(3)竣工验收后,应将竣工资料送交建设单位及质监部门签字确认工程质量等级,并送至相关部门存档。
四、施工协调管理1、与设计单位的工作协调:(1)我们将在施工过程中积极与设计配合,解决施工中的疑难问题。
(2)积极参与施工图会审,充分考虑施工过程中可能会出现的各种结构问题,完善图纸设计。
(3)对施工中出现的情况,除按建筑师、监理的要求及时处理外,还应会同建设单位、设计单位和监理单位做好隐蔽工程验收、中间质量验收和竣工验收工作。
2、与建设单位的协调:(1)按照与建设单位签订的施工会同。
精心施工,确保工程的各项技术指标和安全性能达到建设单位要求。
(2)会同建设单位的工程技术人员做好施工过程中现场签证和技术变更工作。
(3)施工过程中主动接受建设单位的监督,定期向建设单位汇报工程进度状况,对于施工中需要建设单位出面协调的工作,应立即向有关负责人汇报并请求解决。
3、与土建、水、电专业的协调:(1)根据建设单位的总体要求,做好预埋件的埋设、校正、复核工作。
(2)根据施工图及合同要求,向有关专业通报施工计划,并按规定对基础进行复测并做好记录。
(3)在施工过程中还应与水、电安装等专业配合做好各种安全防护工作,服从建设单位对各专业的统一协调、指导和监督工作。
4、与监理单位的配合:(1)监理公司在施工过程中对工程实施全过程监督,在施工过程中出现的问题应立即整改,并经监理工程师认可后方可施工。
(2)隐蔽工程的验收应提前24小时通知现场监理工程师,验收合格后办妥验收签证后方可进入下道工序施工。
(3)在具备交工验收条件时,应提前5天提交“交工验收报告”建设单位、监理单位及有关单位对工程进行全面验收评定。
第四章主要分部分项工程施工方案一、原有结构的表面处理该工程原有为框架结构,混凝土柱、梁表面批嵌了老粉涂料。
为保证新老界面的完美结合,需将原柱梁表层的粉刷层及涂料铲除。
并用手提砂轮机将表面清理干净。
二、建筑物定位放样1、根据本工程的特点,综合现场情况依据设计总面图,先确定建筑物四个外角点为放样基准点,再确定层高标高线,并经复核符合要求后,报有关单位复核、认定,签证。
2、定位放样工作完成后,做好《建(构)筑物工程测量复核单》,经有关方面签证后,才能开工。
三、钢结构工程施工方案(一)钢结构安装工程质量控制程序及施工安装工艺流程1、钢结构安装工程质量控制程序:(1)前期工作:编制施工组织设计→材料、机具准备→钢构件制作加工→基层验收→测量放线→构件验收→构件校正→构件预拼装(2)施工阶段:钢构件就位→校正→临时固定→校正→固定。
(3)验收阶段:钢材及零部件合格证→连接材料合格证→构件检测报告、焊接试件→测量记录→吊装记录→质量记录→竣工图2、钢结构施工安装流程表:(1)安装工艺流程:施工准备→构件进场→→钢梁安装→围护结构安装→零星构件安装→收尾拆除施工设备→竣工验收。
(2)梁柱及梁梁连接程序:对接调整→安装螺栓固定→安装高强螺栓→高强螺栓初拧→高强螺栓终拧。
