上海市水务局关于崇明区陈家镇断头河整治工程(展南河等)初步设计报告批复意见的函文章属性•【制定机关】上海市水务局•【公布日期】2019.03.29•【字号】沪水务〔2019〕322号•【施行日期】2019.03.29•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文上海市水务局关于崇明区陈家镇断头河整治工程(展南河等)初步设计报告批复意见的函沪水务〔2019〕322号崇明区水务局:你局《关于报批〈崇明区陈家镇断头河整治工程(展南河等)初步设计报告〉的请示》(沪崇水务〔2018〕401号)收悉。
经研究,有关批复意见函复如下:一、工程任务通过拆坝建桥、开挖河道、新建护岸,种植绿化,沟通水系等工程措施,提高区域防汛除涝能力,改善河道水环境,发挥河道的综合功能。
二、工程内容和规模工程范围为崇明区陈家镇展南河等14条段河道,整治总长度2030.4m。
主要工程内容为:新开河道4处共计193.7m;土方工程27743.6 m3(其中:机械开挖5335.90m3、水力冲挖9474.90 m3、回填土方12932.80m3);,新建护岸4062.13m;新建桥梁38座;种植绿化28082.17 m2(其中:陆域绿化14702.88 m2,斜坡绿化11277.84 m2,水生植物2101.45 m2)。
三、建设标准工程等别为Ⅲ等,主要建筑物级别为3级,临时建筑物为5级水工建筑物。
箱涵、桥梁设计荷载采用公路-Ⅱ级。
除涝标准采用20年一遇最大24小时面雨量及相应同步潮型。
地震烈度按7度设防。
堤顶高程按不低于4.0m。
四、主要建筑物设计同意工程总体布置。
主要护岸为既有板桩+密排木桩、浆砌块石+景观堆石、密排木桩、L型挡墙等结构形式。
同意桥梁工程设计,桥梁为36座单跨、2座三跨布置,上部结构为空心板梁,灌注桩基础。
同意箱涵、绿化工程设计。
五、施工组织设计同意初设报告提出的施工组织设计方案。
六、投资概算经审核,工程概算总投资6993.91万元,其中工程费5573.95万元(含景观等工程费用416.73万元),独立费753.58万元,预备费316.38万元,建设用地费350万元。
目录第一章编制说明 (2)1.1工程概况 (2)1.2施工条件 (4)1.3编制依据 (5)1.4工程特点、难点分析及应对措施 (6)1.5施工目标 (8)第二章施工总体部署 (9)2.1施工区的划分 (9)2.2施工准备工作 (9)2.3工程施工安排原则 (10)2.4土方平衡及处置 (10)2.5施工工艺总流程 (11)第三章主要分部分项工程施工技术方案及控制措施 (13)3.1测量控制 (13)3.2护岸(河道)工程施工 (14)3.2.1河道开挖 (15)3.2.1.1河道水力冲挖 (15)3.2.1.2护坡机械开挖 (19)3.2.2护岸结构清基及回填 (20)3.2.3护岸施工 (20)3.2.4雨水排放口施工 (22)3.2.5防汛道路修筑 (25)3.3绿化种植 (26)第四章施工总体平面布置及全场性临设工程 (31)4.1布置原则 (31)4.2施工道路 (31)4.3临设及用水、用电 (31)第五章施工总体进度计划、单位工程施工进度计划及保证 (37)5.2主要单位工程施工进度计划 (37)5.3施工总进度计划 (37)5.4施工进度计划保证措施 (39)第六章劳动力、材料、机械等资源需要量计划及控制 (40)6.1劳动力需求计划及控制 (40)6.2材料需求计划及控制 (40)6.3机械需求计划及控制 (41)第七章质量目标、计划及保证措施 (43)7.1质量目标 (43)7.2质量保证体系 (43)7.3质量管理组织措施 (47)7.4各分部分项工程质量保证措施 (48)7.5雨季施工保证措施 (54)7.6冬季施工措施 (55)第八章防台度汛措施 (56)8.1工程建筑物防台度汛措施 (56)8.2设备及人员的防台(含大风)方案 (56)8.3防台度汛保障措施 (56)8.4防台度汛的具体措施 (57)8.5突发强对流天气应急措施预案 (57)8.6台风袭击的防范措施 (57)第九章安全生产计划及管理目标 (58)9.1安全生产目标 (58)9.2安全生产组织与管理网络图 (58)9.3安全生产管理措施 (58)9.4安全生产保证措施 (60)9.5安全危险源的辨识及对应措施 (64)9.5.1重大危险源分析及对应措施 (64)9.5.2一般危险源分析及对应措施 (64)9.6管线保护措施 (66)第十章文明施工、环境保护计划及管理目标 (68)10.1文明施工目标 (68)10.2文明施工、环境保护管理网络图 (68)10.3文明施工、环境保护管理 (68)10.4文明施工、环境保护保证措施 (71)第十一章项目管理体系及项目经理、技术负责人资历................ 错误!未定义书签。
赤水市官渡集镇河道治理一标段施工组织设计方案编制:审核:批准:贵州铜仁三江水电建筑有限公司是目录第一章编制依据、原则及范围-----------------------------------------------2第二章工程概况及设计概况--------------------------------------------------3第三章工程特点及施工方案拟定--------------------------------------------3第四章施工组织-----------------------------------------------------------------5第五章主要施工方法-----------------------------------------------------------14第六章工程投入的主要物资(材料)情况描述及进场计划----------43第七章工程投入的主要施工机械设备情况描述及进场计划---------45第八章劳动力安排情况描述------------------------------------------------45第九章确保工程质量的技术组织措施------------------------------------46第十章确保安全生产的技术组织措施------------------------------------54第十一章确保文明施工的技术组织措施------------------------------------56第十二章确保工期的技术组织措施------------------------------------------61第十三章施工进度计划安排及进度计划------------------------------------66第十四章总平面布置图及临时用地表--------------------------------------67附表 1 拟投入的主要施工机械设备表 (68)附表 2 劳动力计划表 (69)附图1 施工工期网络图附图2 施工总平面布置图第一章编制依据、原则及范围一、编制依据1、本工程的施工招标文件及招标答疑纪要;2、本工程的施工图纸;3、本工程施工所遵守的规程、规范如下:(1)《市政排水管渠工程质量检验评定标准》CJJ3-90;(3)《给水排水管道工程施工及验收规范》GB50268-97;(4)《堤防工程施工规范》(5) 其它有关的法令、法规、标准、规范;4、现场的调查资料。
崇明岛南横引河多种功能综合利用河道设计钱壁君【摘要】以上海市崇明岛南横引河(新建港~庙港)河道整治工程为例,介绍了多种功能综合利用的河道工程设计.文章通过河道断面比选、护坡材料比选及挡墙结构比选,确保工程能够同时满足防汛除涝、引淡避成、改善水环境质量及航运等要求,并且选用了景观性及生态性突出的护岸结构型式,满足水景观功能,并形成风静、水清、景美、宜人的水生态环境,可为同类河道工程设计提供借鉴与参考.【期刊名称】《山西水利》【年(卷),期】2018(000)011【总页数】3页(P19-21)【关键词】多功能河道;生态景观;南横引河;崇明岛【作者】钱壁君【作者单位】上海勘测设计研究院有限公司,中国上海200434【正文语种】中文【中图分类】TV851 概况崇明岛地处长江口,三面环江,东临东海,是我国第三大岛,也是我国现今河口沙洲中最大的一个河口沙岛。
岛内河道密布,纵横交错,水面率为8.05%,河网密度达9.42 km/km2,有一定的调蓄能力,这些河道担负着全岛引水、排涝、城乡居民生活用水及工农业用水的重任。
南横引河(环岛运河南段)位于崇明南部,现状河道西起崇西水闸,东至团旺河,全长77.38 km,分为西、中、东三段,其中西段为崇西水闸~三沙洪、中段为三沙洪~小漾港、东段为小漾港~团旺河,南横引河途经11个镇,穿越25条竖河,并与北横引河(环岛运河北段)及团旺河合围形成环岛运河。
由于现状河道淤积严重,调蓄量和引排能力大大降低,河道坍失情况也比较严重,已经不适应岛内发展的要求,为了改善崇明南部地区的排水条件、水环境质量及航运条件,南横引河西段于2002年进行了局部疏拓。
并于2015年实施了航道疏浚工程,航道等级定为VI级,航道疏浚设计河道底高程为-1.0 m,底宽20 m,疏浚边线距现状护岸5 m以上,对于护岸前沿水域,主要对河底及两侧坡脚的河道淤泥部分进行了局部疏浚,以保证现有护岸结构安全,不产生安全隐患。
上海市水务局关于崇明环岛运河南河(庙港~三沙洪)河道整治工程初步设计报告的批复文章属性•【制定机关】上海市水务局•【公布日期】2017.06.15•【字号】沪水务〔2017〕727号•【施行日期】2017.06.15•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文上海市水务局关于崇明环岛运河南河(庙港~三沙洪)河道整治工程初步设计报告的批复沪水务〔2017〕727号上海市堤防(泵闸)设施管理处:你处《关于报送〈崇明环岛运河南河(庙港~三沙洪)河道整治工程初步设计〉的请示》(沪堤防〔2017〕26号)收悉。
经研究,现批复如下:一、工程任务和规模(一)同意工程的主要任务为:引淡避咸、防洪除涝、供水需求、内河航运、水景观光,随着东风西沙水库的建成,供水的功能主要是灌溉用水及备用水源。
(二)同意工程的主要内容为:疏拓河道11.30km。
其中土方工程152.89万m3;新建两岸护岸总长度为18.558km;两岸陆域控制宽度为6m,陆域控制范围内新建3m宽防汛道路,面积为5.85万m2;新建坡面和堤顶绿化10.47万m2;新建支河桥梁3座,拆除桥梁1座;新建农田排水涵管138座,拆除涵洞(箱涵)40座。
(三)同意工程规模为:4.00m高程河口宽度78m,河底宽度50m,河底高程-0.50m,3.70m高程以下过水断面面积280m2,3.00m高程以下过水断面面积224m2。
二、工程布置和主要建筑物设计(一)工程布置:同意河道设计岸线按照规划蓝线布置。
(二)工程建设标准:同意工程为Ⅲ等工程,护岸等主要建筑物为3级水工建筑物,围堰等临时建筑物为5级水工建筑物。
同意除涝按20年一遇最大24小时降雨(1963年雨型)标准;河道通航等级Ⅵ级;地震烈度按7度设防。
(三)主要建筑物设计:原则同意护岸结构形式。
请设计单位根据市水务规划院技术经济审查报告的意见对主要护坡型式做进一步比选优化;细化不同护岸之间的连接设计;深化桥梁细部结构设计。

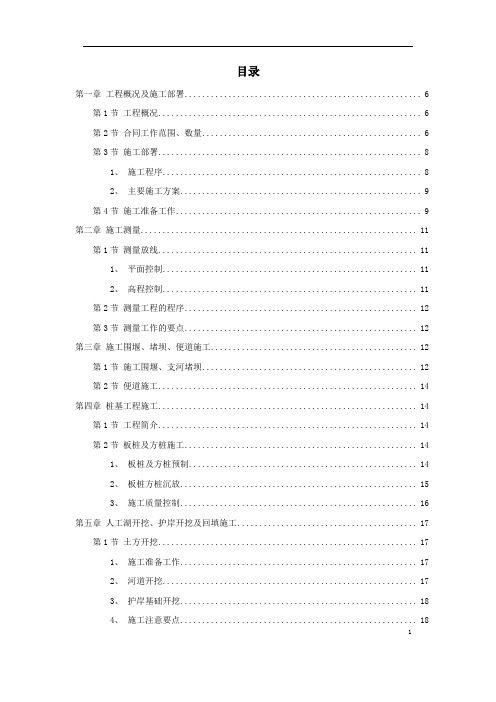

目录第一章工程概况及施工部署 (6)第1节工程概况 (6)第2节合同工作范围、数量 (6)第3节施工部署 (8)1、施工程序 (8)2、主要施工方案 (9)第4节施工准备工作 (9)第二章施工测量 (11)第1节测量放线 (11)1、平面控制 (11)2、高程控制 (11)第2节测量工程的程序 (12)第3节测量工作的要点 (12)第三章施工围堰、堵坝、便道施工 (12)第1节施工围堰、支河堵坝 (12)第2节便道施工 (14)第四章桩基工程施工 (14)第1节工程简介 (14)第2节板桩及方桩施工 (14)1、板桩及方桩预制 (14)2、板桩方桩沉放 (15)3、施工质量控制 (16)第五章人工湖开挖、护岸开挖及回填施工 (17)第1节土方开挖 (17)1、施工准备工作 (17)2、河道开挖 (17)3、护岸基础开挖 (18)4、施工注意要点 (18)15、质量、安全控制措施 (18)第2节土方回填 (19)1、土料要求 (19)2、施工工艺 (19)3、质量保证措施 (19)第六章安全生产、文明施工与环境保护措施 (20)第1节环境管理 (20)1、现场场外环境 (20)2、生活区做到 (20)3、生活垃圾入垃圾箱及时运走 (21)第2节安全生产 (21)1、安全施工方面 (21)2、用电管理 (21)3、机械管理 (21)4、“三宝”管理 (22)第3节卫生防疫 (22)1、饮用卫生 (22)2、饮食卫生 (22)3、除害灭病 (22)4、环境卫生 (22)5、医疗保健 (23)6、器材设置 (23)第4节综合治理 (23)1、人员管理 (23)2、治安管理 (23)3、邻里友好 (23)第5节自然灾害预防 (24)第6节宣传教育 (24)1、标牌设置 (24)22、宣传告示 (24)第7节软件管理 (25)1、建立制度:建设工地要建立健全以下各项管理制度。
(25)2、责任人管理: (25)第8节廉政建设 (25)第9节竣工后的工地处理 (25)第10节安全保证体系 (26)第11节安全措施 (26)第12节地下管线保护措施 (26)第13节文明施工目标计划及管理机构 (26)第七章砼工程施工 (27)第1节施工准备工作 (27)1、砼 (27)2、模板 (28)第2节砼浇筑施工工艺 (28)1、护岸底板砼施工 (28)2、护岸压顶和坡面砼格埂施工 (28)第3节砼养护 (29)第4节质量保证措施与安全技术措施 (29)1、质量保证措施 (29)2、安全技术措施 (30)第八章砌石工程施工 (30)第1节施工测量放样 (30)第2节块石、砂浆运输 (30)第3节施工工艺 (31)第4节质量保证措施 (31)第九章施工总进度计划及进度保证措施 (31)第1节总进度目标 (31)第2节进度安排要点 (32)3第3节主要工程项目施工进度安排 (32)第4节进度保证措施 (32)1、从施工计划编制上保证 (33)2、积极开展技术攻关 (33)3、从机械配备和人员落实上保证 (33)4、从材料供应上保证 (34)5、从安全生产上保证 (34)6、从资金落实上保证 (34)7、从后勤生活上保证 (34)8、从现场管理上保证 (34)9、从把好工程质量关上保证 (35)第十章施工总平面布置 (38)第1节给排水 (38)1、生活及施工供水 (38)2、施工排水 (38)第2节供电系统 (38)第3节场内交通 (38)第4节通讯工程 (39)第5节施工辅助设施 (39)第6节生活福利设施 (39)第十一章施工技术措施 (40)第1节施工技术措施 (40)第2节降低工程成本措施 (42)第十二章质量保证体系及措施 (42)第1节质量管理目标 (42)第2节质量保证体系 (43)1、组织保证体系图 (43)2、材料管理质量保证体系 (44)第3节建立“三检制”、实行多项质量监控制度 (44)4第4节落实岗位生产责任制 (45)第5节分部分项工程质量保证技术措施 (45)1、严格把好原材料及成品、半成品关 (45)2、构筑物轴线及高程控制 (45)3、基础土方开挖质量保证措施 (46)4、回填土质量保证措施 (46)5、混凝土工程质量技术保证措施 (46)6、钢筋工程质量技术保证措施 (47)7、模板及支撑质量保证措施 (47)8、桩基质量保证措施 (47)9、砌石质量保证措施 (48)5工程概况及施工部署第一节工程概况本工程位于上海市某城区,为某城某河道整治一期工程,本标段位于某西岸,北起某路,南至某高速公路,河道全长3.037公里。
上海市水务局关于崇明环岛运河南横引河东段(北陈路~中滨路)河道整治工程初步设计报告的批复文章属性•【制定机关】上海市水务局•【公布日期】2014.11.27•【字号】沪水务〔2014〕1155号•【施行日期】2014.11.27•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利其他规定正文上海市水务局关于崇明环岛运河南横引河东段(北陈路~中滨路)河道整治工程初步设计报告的批复沪水务〔2014〕1155号上海市堤防(泵闸)设施管理处:你处《关于〈报送崇明环岛运河南横引河东段(北陈路~中滨路)河道整治工程初步设计〉的请示》(沪堤防〔2014〕103号)收悉。
经研究,现批复如下:一、工程任务和规模(一)同意工程的主要任务为:防洪、除涝和改善水环境。
(二)同意工程的主要内容为:疏浚河道中心线长度0.25km,新开河道中心线长度2.35km;新建两岸护岸总长度5.06km;新建6m宽防汛通道,长度4.86km;新建绿化4.39km。
(三)同意工程规模为:河口宽度78m,河底宽度40m,河底高程-0.50m。
二、工程布置和主要建筑物设计(一)工程布置:同意河道设计岸线按照规划蓝线布置。
(二)工程建设标准:同意工程为Ⅲ等工程,护岸等主要建筑物为3级水工建筑物,围堰等临时建筑物为5级水工建筑物。
同意除涝按20年一遇最大24小时降雨(1963年雨型)标准;同意地震烈度按7度设防。
(三)主要建筑物设计:原则同意护岸结构设计为混凝土连锁块护岸结构型式,请设计单位根据我局科技委咨询评估报告的意见进一步完善护岸结构型式比选。
(四)施工组织设计:基本同意《初设报告》确定的主体工程施工方案。
请在施工图阶段按照咨询评估报告有关意见,进一步复核优化本工程的施工组织设计方案。
三、工程投资概算工程总投资23309.09万元,其中:工程费用3641.43万元,独立费用381.18万元,预备费201.13万元,管线搬迁费3757.95万元,征地拆迁前期费15327.40万元。
上海市水务局关于《崇明区水利规划(2021-2035年)》行业审核意见的通知文章属性•【制定机关】上海市水务局•【公布日期】2023.07.17•【字号】沪水务〔2023〕474号•【施行日期】2023.07.17•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文上海市水务局关于《崇明区水利规划(2021-2035年)》行业审核意见的通知沪水务〔2023〕474号崇明区水务局:你局《关于报送〈崇明区水利规划(2021-2035年)〉行业审查的请示》)(沪崇水务〔2023〕33号)及《崇明区水利规划(2021-2035年)(报审稿)》(以下简称《水利规划》)收悉。
经研究,有关意见通知如下:一、规划范围同意规划范围与崇明区2035总体规划一致,面积约1413平方公里,其中崇明岛1269.1平方公里,长兴岛89.5平方公里,横沙岛54.4平方公里。
上海现代农业产业园(横沙新洲)、南通市启东市启隆镇、南通市海门区海永镇纳入研究范围。
二、规划水平年同意规划水平年为2035年,其中近期为2025年。
三、规划标准(一)防洪标准同意防洪标准为主海塘防御200年一遇高潮位+12级风(不低于同频风)。
(二)除涝标准同意除涝标准为20年一遇。
采用1963年9月设计暴雨雨型及相应潮型,24小时排除不受涝。
最大24小时面雨量为:崇明岛片196.9毫米,长兴岛片、横沙岛片198.9毫米。
四、规划方案(一)河网水系规划1.河网水系布局原则同意崇明岛规划“一环二十八纵”,长兴岛规划“一环一横四纵”,横沙岛规划“一环三横一纵”共39条骨干河道、2000余段条支级河道、200余个湖泊及以小型湖泊、农田水利、景观廊道等形式的弹性水面组成的河网水系规划布局。
崇明区主干、次干河道规划控制要素详见附件1、附件2。
同意崇明区规划河湖水面率不低于10.5%,在此基础上对各街镇的河湖水面率指标进行分配。
崇明区河湖水面率分镇规划指标详见附件3。
目录第一章编制总说明 01.1 编制依据 (1)1.2 目标计划 (1)1.3 承诺 (2)1.4 企业优势 (2)第二章工程概况 (3)2.1 工程建设概况 (3)2.2 工程施工概况 (4)第三章施工技术方案 (5)3.2 施工布署 (7)3.3 主要施工方法和技术措施 (7)第四章质量保证措施 (16)4.1 质量目标 (16)4.2 质量保证技术措施 (17)第五章安全文明施工措施 (24)5.1 目标计划 (24)5.2 安全生产管理措施 (24)5.3 文明施工管理措施 (29)第六章施工进度计划 (33)6.1 编制依据 (33)6.2 施工进度安排 (33)6.3 工期保证措施 (36)第七章物资资源进场 (39)7.1 机械设备投入计划 (39)7.2 主要施工机械(具)配备表 (39)第八章施工现场平面布置 (41)8.1 布置设计原则 (41)8.2 布置设想及要求 (41)第一章编制总说明我公司能有机会参加2014年度崇明基本农田保护区老滧港(建设水厂—北横引河)河道整治工程(五标段)的投标,感到非常荣幸,通过认真学习和研究招标文件及设计文件,并在踏勘了施工现场,分析了各种影响施工的因素和本工程承包的特点、难点后,有充分的信心和能力来保证招标文件规定的本工程范围内各项任务的全面、优质完成。
现根据招标图纸要求和招标文件规定的施工规范及质量检验评定标准编制本技术标1.1编制依据1.1.1 实质响应招标文件、补遗文件、设计图纸技术要求及招标单位有效文件。
1.1.2 完全按照国家、行业及上海市的现行工程建设施工、规范及验收标准。
1.1.3 严格遵守国家及上海市现行安全生产、文明施工的有关规定。
1.2 目标计划1.2.1 质量目标:一次性验收合格。
1.2.2 安全目标:杜绝人员重大伤亡、设备损毁事故。
1.2.3 文明施工目标:争创局级文明工地。
1.2.4 工期目标计划230天内完成老滧港全线护岸工程、疏浚工程、河道生态绿化工程,拟开工日期为2014年10月11日,拟完工日期2015年5月30日。
1 工程概况本工程所在的新海镇位于崇明岛西北部。
2工程等级及建筑物级别本工程要建筑物护岸为3级水工建筑物,围堰等临时工程为5级水工建筑物。
3工程范围及主要内容工程涉及新海镇中心横引河西段河道,起讫位置为陈海公路桥西侧至北横引河,全长5.00公里。
为镇级河道。
工程的任务主要是:对新海镇内的河道进行生态治理,包括护岸建设、河道疏拓、水桥建设、沿河绿化种植以及其他设施配套等工程内容,发挥河道调蓄、防洪除涝和水资源调度的功能,防止岸坡坍塌、减小水土流失、解决河道淤积等问题,修复河道水生态系统、改善水质、改善区域生态环境,达到安全、资源、环境、景观、休闲等综合功能,完善河道功能,为节约和保护农业资源、改善农村人居环境贡献一份力量,并为崇明岛地区水环境保护和生态环境建设起到一些积极作用。
本工程高程系统采用吴淞高程系统,坐标系统采用上海城建坐标系统。
本工程位置图见附图。
4 勘测内容和要求4.1 测量4.1.1 测量范围(1)地形图测量:测量范围为河口线两侧各20米,测量精度1:500,提供电子版地形图比例为1:1000;(2)河道断面测量:断面间距50米,河道弯道处可适当加密,断面测量横向长度同地形测量范围。
测量比例1:100。
4.1.2 测量深度本次测量成果应满足施工图阶段深度。
4.1.3 测量要求对工程测量范围内进行地形修测,标明老驳岸、构筑物、管线、现有桥梁、小河浜、鱼(虾)塘的尺寸及标高等。
河道测量断面应与河道走向正交,断面图中应标出与平面图对应的特征点。
如有老护岸结构,断面图上应尽可能标出原护岸结构材料性质,如浆砌石、砼或土坡。
查明岸上已有管线(电线电缆、埋管及沿岸排水管)及绿化树木、房屋等,并标明位置、类型和规格及数量。
4.2 勘察4.2.1 内容及要求(1)河道工程根据有关规范要求及护岸分布情况进行初步的钻孔布置。
钻孔间距为100~200m(河道两岸应错开布置)。
当场地地质情况变化较大时,应适当加密勘探孔。
(此文档为word格式,下载后您可任意编辑修改!)目录第一章编制说明 (2)1.1工程概况 (2)1.2施工条件 (4)1.3编制依据 (5)1.4工程特点、难点分析及应对措施 (6)1.5施工目标 (8)第二章施工总体部署 (9)2.1施工区的划分 (9)2.2施工准备工作 (9)2.3工程施工安排原则 (10)2.4土方平衡及处置 (10)2.5施工工艺总流程 (11)第三章主要分部分项工程施工技术方案及控制措施 (13)3.1测量控制 (13)3.2护岸(河道)工程施工 (14)3.2.1河道开挖 (15)3.2.1.1河道水力冲挖 (15)3.2.1.2护坡机械开挖 (19)3.2.2护岸结构清基及回填 (20)3.2.3护岸施工 (20)3.2.4雨水排放口施工 (22)3.2.5防汛道路修筑 (25)3.3绿化种植 (26)第四章施工总体平面布置及全场性临设工程 (31)4.1布置原则 (31)4.2施工道路 (31)4.3临设及用水、用电 (31)4.4施工总体平面布置图 (33)第五章施工总体进度计划、单位工程施工进度计划及保证 (37)5.1工期目标 (37)5.2主要单位工程施工进度计划 (37)5.3施工总进度计划 (37)5.4施工进度计划保证措施 (39)第六章劳动力、材料、机械等资源需要量计划及控制 (40)6.1劳动力需求计划及控制 (40)6.2材料需求计划及控制 (40)6.3机械需求计划及控制 (41)第七章质量目标、计划及保证措施 (43)7.1质量目标 (43)7.2质量保证体系 (43)7.3质量管理组织措施 (47)7.4各分部分项工程质量保证措施 (48)7.5雨季施工保证措施 (54)7.6冬季施工措施 (55)第八章防台度汛措施 (56)8.1工程建筑物防台度汛措施 (56)8.2设备及人员的防台(含大风)方案 (56)8.3防台度汛保障措施 (56)8.4防台度汛的具体措施 (57)8.5突发强对流天气应急措施预案 (57)8.6台风袭击的防范措施 (57)第九章安全生产计划及管理目标 (58)9.1安全生产目标 (58)9.2安全生产组织与管理网络图 (58)9.3安全生产管理措施 (58)9.4安全生产保证措施 (60)9.5安全危险源的辨识及对应措施 (64)9.5.1重大危险源分析及对应措施 (64)9.5.2一般危险源分析及对应措施 (64)9.6管线保护措施 (66)第十章文明施工、环境保护计划及管理目标 (68)10.1文明施工目标 (68)10.2文明施工、环境保护管理网络图 (68)10.3文明施工、环境保护管理 (68)10.4文明施工、环境保护保证措施 (71)第十一章项目管理体系及项目经理、技术负责人资历 ..... 错误!未定义书签。
11.1施工组织管理体系........................... 错误!未定义书签。
11.2拟投入本合同工作主要人员资历............... 错误!未定义书签。
第一章编制说明1.1 工程概况崇明陈家镇南横引河(东段)河道整治工程位于上海市崇明县陈家镇,工程东起东滩启动区界限以西1.0km,西至郊野公园东界。
本工程为在原鱼蟹塘基础上新开挖河道,修筑护坡,并在坡面及坡顶设置防汛通道及绿化。
主要建设内容为:新开挖河道836m;新建护岸1661.86m;新建防汛通道2360.9 m2;种植绿化1.2336万m2;新建道路雨水排水口1座。
1、河道结构新建河道为在原鱼蟹塘基础上开挖新河道,河道总长836m,桩号为C2+513.8~C3+349.8,河口宽78m,河底宽度40m,河底标高为-0.5m,两侧1:4放坡,放坡段横向长度8.8m,之后设置3.3m宽平台,平台标高1.7m,然后1:3放坡,放坡段横向长度6.9m,之后北岸设置3m宽绿化和3m宽防汛通道,南岸设置6m宽绿化。
2、护岸结构新建护岸总长1671.9m,其中北岸桩号为N2+520~N3+375.4,南岸桩号为S2+521.3~S3+337.8。
护岸结构为:在1.7m平台内侧设置0.4*0.5mC20素砼镇脚,镇脚临水侧采用15%水泥土回填,在6.9m护坡上设置0.15m厚MU15混凝土连锁砌块,连锁砌块结构自下而上依次为:100mm厚粗砂垫层、100mm厚碎石垫层、150mm厚MU15混凝土连锁砌块,连锁块空隙2.5m高程以上采用种植土填充,2.5m以下采用碎石填充。
坡顶设置0.3*0.4mC20素砼格梗。
格梗及镇脚每9.9m为一个标准段,采用20mm厚聚乙烯低发泡泡沫板分缝,外周采用单组份聚氨酯密封膏嵌缝20mm。
3、雨水排放口结构雨水排放口设置在河道南岸,桩号为S2+553,排放口为新埋设D1000承插式钢筋砼管,管口为浇筑砼底板、导流墙以及浆砌石坡面。
承插管管道外径1.2m,内径1.0m,管底外口标高1.44m,向河道方向设置1%的坡度,管底基础自下而上依次为素土夯实、100mm厚砾石砂垫层、150mm厚C20素砼基础。
管道口设置0.4m厚钢筋砼底板,两侧设置0.3m厚C30钢筋砼导流墙,底板与河道底部之间设置0.3m厚浆砌块石。
底板与墙身之间采用20mm厚聚乙烯低发泡泡沫板分缝,内侧设置止水带,外周采用单组份聚氨酯密封膏嵌缝20mm。
4、防汛通道防汛通道设置在河道北岸,总长855.4m,桩号为N2+520~N3+375.4。
防汛通道宽度3m,设置1.5%倾向河道的横坡,结构自下而上为:素土夯实、100mm厚级配碎C30砼路面。
两侧设置C30素砼路缘石。
防汛通道每隔150m设置胀缝。
5、绿化北岸设置3m宽绿化,南岸设置6m宽绿化,北岸绿化主要包括:迎春、木槿、金森女贞、紫叶小平、阔叶山麦冬、香樟、金叶大花六道木、南天竹、云南黄馨、高羊茅、狗牙根、黄金菊;南岸绿化主要包括:迎春、金森女贞、香樟、云南黄馨、狗牙根、海桐、黄山栾树、花叶蔓长春、紫荆、阔叶十大功劳、金山绣线菊,每50m为一个标准布置段。
本工程主要建筑物级别为3级水工建筑物,堤防为3级堤防,排涝标准20年一遇。
设计滴定高程4m,堤顶施工期荷载10kn/m2,正常运行期间5kn/m2。
构筑物按地震烈度7度设防。
1.2施工条件1、水文条件崇明陈家镇南横引河(东段)河道整治工程为新开挖河道,原地址为鱼塘和土堤等,不影响河道的正常施工。
2、气候条件上海崇明岛地处北亚热带,气候温和湿润,四季分明,夏季湿热,盛行东南风,冬季干冷,盛行偏北风,属典型的季风气候(亚热带季风气候)。
台风、暴雨、梅雨,干旱等是常见的灾害性气候。
崇明县年平均降水量为1003.7毫米,但年际间变化很大,季节性变化也较明显。
全年总雨日(日降水量≥0.1毫米),最多年为150天,最少年为99天,降水主要集中在4~9月份,平均每月降水量都在100毫米以上(102.8~140.0毫米)。
这六个月的降水量为707.3毫米,占全年降水量的70.7%;总雨日平均为75.1天,占全年总雨日的57.8%。
4月雨日最多,12月雨日最少;雨量最大的是6月,雨量最小的是1月。
崇明县全年平均日照时数为2104.0小时,日照百分率为47%。
2月日照时数最少,为131.1小时。
4月、5月、9月、10月日照条件也较差。
8月日照时数最多,为254.1小时。
日照年际变化较大,最多年为2408.2小时,最少年为1817.2小时。
全年太阳总辐射量为每平方厘米115.32千卡,最多年、最少年分别为125.37千卡、104.67千卡。
初霜期平均为11月4日,终霜期平均为3月29日,全年有霜期136天,无霜期229天。
崇明县11月至2月多北风和西北风,3月至8月盛行东南风,9月、10月常吹北风和东北风。
3、地质经现场勘查,鱼蟹塘原地面高程在2.9~3.2m,根据勘察单位提供的勘探报告,原地面4.6~2.8m为素填土,2.8~1.9m为粉质粘土,1.9~-4.85m为砂质粉土。
本工程河底标高为-0.5m,处于砂质粉土层,适宜大型机械施工。
4、交通条件经现场踏勘,现场可采用陆上运输方式进行。
场外交通依靠沪陕高速、长江隧桥高等级的路桥配合陈南公路、瀛陈公路和C166村级道路等低等级公路进入,场内南岸运输依靠现有的瀛东公路,该路宽度在7m左右,适合大型车辆行走,场内北岸依靠现有6m宽的鱼蟹塘大堤修整后即可使用,且在桩号C2+630、C2+732、C2+884、C3+100均有连接南北岸的鱼蟹塘大堤,宽度在4m左右,可临时修整后作为便道使用;5、临时用电、用水施工现场临时用电,可临时借用工程临近的东湖游览区或者工程终点的上海新杨企业发展有限公司电源作为生产和生活用电接入口。
生活用水借用东湖游览区或者上海新杨企业发展有限公司厂区水源,生产用水,可采用工程终点内河水源经处理符合要求后使用。
6、临时设施、生产区布置根据现场勘查情况分析,临设布置情况为:工程终点为上海新杨企业发展有限公司的厂区,且厂区内现在大量闲置房屋和土地,可临时借用闲置房屋简单装修后作为项目部使用,亦可借用其闲置土地临时搭建临时生活设施。
且现有道路连接厂区和瀛东路,交通较为方便。
生产区主要为机械、土方、连锁砌块、碎石、粗砂临时堆放。
因南岸瀛东路不能封闭,为保证同步施工,拟将生产区设置于施工现场北岸,桩号分别为N2+620、N2+730、N2+884、N3+100,且北岸现有小河浜一条,进场后采用土方回填压实后,作为以上设备和材料的堆放点。
上述各项生产、生活临时设施的布置详见施工总平面布置图1.3 编制依据1.3.1 崇明陈家镇南横引河(东段)河道整治工程招标文件和施工招标图;崇明陈家镇南横引河(东段)河道整治工程施工招标文件崇明陈家镇南横引河(东段)河道整治工程施工招标补充招标文件1.3.2 施工技术规范(不仅限于此)SL197-2013《水利水电工程测量规范》SL677-2014《水工混凝土施工规范》SDJ303-2004《水利水电工程施工组织设计规范》SL239-1999《堤防工程施工质量评定与验收规程》SL223-1999《水利水电建设建设工程验收规程》DG/TJ08-90-2014《上海市水利工程质量检验评定标准》SL260-2014《堤防工程施工规范》JGJ/T10-1995《混凝土泵送施工技术规程》JGJ18-2012《钢筋焊接及验收规程》JGJ52-2006《普通混凝土用砂、石质量及检验方法标准》GB50194-1993《建设工程施工现场供电安全规范》GB50202-2002《建筑地基基础工程施工质量验收规范》CJJ/T82-99《城市绿化工程施工及验收规范》CJJA3_82-2012《园林绿化工程施工及验收规范》1.4工程特点、难点分析及应对措施1.4.1 工程特点、难点分析根据对招标文件、招标图纸的理解,结合现场勘察情况,我司认为本工程的重点、难点如下:1.施工岸线较长,文明施工整体封闭难度大;本工程全线长约0.8km,在进行安全文明施工过程中,组织进行全封闭施工难度大,成本高。
