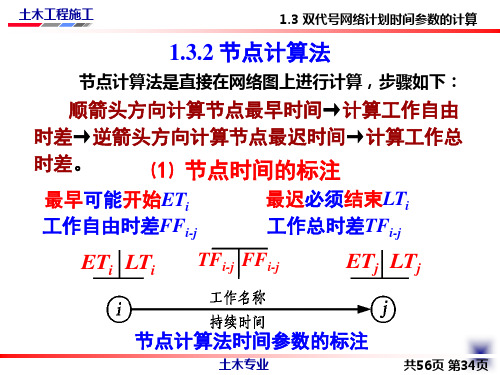

节点时间计算法 PPT
- 格式:ppt
- 大小:9.56 MB
- 文档页数:34
节点计算法计算时间参数一:参数标注ET i LT i ET j L T j工作名称持续时间D i-jET i :以i节点为开始节点的各项工作的最早开始时间LT i:以i节点为完成节点的各项工作们最迟完成时间二:节点最早时间的计算:1:起点节点i如未规定最早时间ET i时,其值等于零,即:ET I =02:节点j最早开始时间=节点i最早开始时间+D i-jET j=ET i +D i-j ﹙取最大值﹚三:网络计划工期计算:1:计算工期=终点节点n的最早开始时间T c =ET n2:计划工期=计算工期T p=T c四:节点最迟时间计算:1:终点节点n的最迟时间L T n=计划工期T pLT n =T P2:节点i的最迟时间=节点j的最迟时间-D i-jLT i =LT j -D i-j﹙取最小值﹚五:工作时间参数的计算:1:工作i-j的最早开始时间----ES i-j的计算:工作i-j的最早开始时间=节点i的最早开始时间ES i-j=ET i2:工作i-j的最早完成时间---EF i-j的计算:工作i-j的最早完成时间=节点i的最早开始时间+D i-jEF i-j =ET i +D i-j3:工作i-j的最迟完成时间----LF i-j的计算:工作i-j的最迟完成时间=节点j的最迟完成时间LF i-j =LT j4:工作i-j的最迟开始时间----LS i-j的计算:工作i-j的最迟开始时间=节点j最迟完成时间-D i-jLS i-j =LT j-D i-j5:工作i-j的总时差----TF i-j的计算:工作i-j的总时差=节点j最迟完时间-节点i的最早开始时间-D i-jTF i-j=LT j -ET i -D i-j 6:工作i-j的自由时差----FF i-j的计算:工作i-j的自由时差=节点j的最早开始时间-节点i的最早开始时间-D i-j FF i-j=ET j -ET i -D i-j教你如何用WORD文档(2012-06-27 192246)转载▼标签:杂谈1. 问:WORD 里边怎样设置每页不同的页眉?如何使不同的章节显示的页眉不同?答:分节,每节可以设置不同的页眉。
