钻孔灌注桩基础施工方法
- 格式:doc
- 大小:30.00 KB
- 文档页数:16
钻孔灌注桩基础施工方案嘿,小伙伴,今天我们来聊聊钻孔灌注桩基础施工方案。
这可是个大工程,涉及到建筑物的根基,马虎不得。
行了,废话不多说,咱们直接进入主题。
一、工程概况得了解这个工程的概况。
钻孔灌注桩是一种常用的桩基形式,适用于各种土层,具有承载能力强、沉降量小、施工速度快等优点。
本次工程位于某城市新区,地质条件复杂,建筑物要求高,所以选择了钻孔灌注桩作为基础。
二、施工准备1.人员准备:组建一个专业的施工队伍,包括项目经理、技术负责人、施工员、安全员等。
2.设备准备:钻孔灌注桩施工需要用到的主要设备有钻机、搅拌机、泵车、混凝土输送泵等。
3.材料准备:混凝土、钢筋、水泥、砂石等建筑材料,确保质量达标。
4.施工图纸及技术规范:熟悉施工图纸,了解工程要求,掌握相关技术规范。
三、施工流程1.测量放线:按照设计图纸,对桩基位置进行测量放线,确保桩位准确。
2.钻孔施工:采用旋挖钻机进行钻孔,钻孔直径、深度等参数按照设计要求进行。
3.钢筋笼制作:根据设计要求,制作钢筋笼,确保钢筋笼的质量和尺寸。
4.混凝土浇筑:将混凝土浇筑到钻孔中,采用泵车输送混凝土,确保浇筑质量。
5.桩顶处理:混凝土浇筑完成后,对桩顶进行处理,确保桩顶质量。
6.检查验收:施工完成后,对桩基进行质量检查,确保满足设计要求。
四、施工要点1.钻孔过程中,要控制好钻孔速度和压力,防止孔壁坍塌。
2.钢筋笼制作时,要确保钢筋间距、直径等参数符合设计要求。
3.混凝土浇筑过程中,要控制好浇筑速度和压力,防止混凝土离析。
4.桩顶处理时,要确保桩顶混凝土的密实度,防止桩顶开裂。
5.施工过程中,要加强现场管理,确保施工安全。
五、施工安全1.建立健全施工现场安全管理制度,明确责任分工。
2.施工人员必须佩戴安全帽、安全带等防护用品。
3.钻孔过程中,要注意防止钻头卡钻、折断等事故发生。
4.混凝土浇筑过程中,要防止混凝土溅伤人。
5.定期对施工现场进行安全检查,发现问题及时整改。

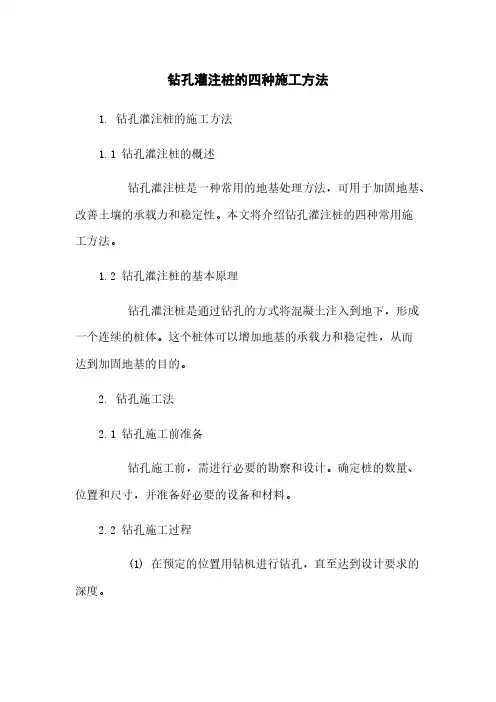

钻孔灌注桩的四种施工方法1. 钻孔灌注桩的施工方法1.1 钻孔灌注桩的概述钻孔灌注桩是一种常用的地基处理方法,可用于加固地基、改善土壤的承载力和稳定性。
本文将介绍钻孔灌注桩的四种常用施工方法。
1.2 钻孔灌注桩的基本原理钻孔灌注桩是通过钻孔的方式将混凝土注入到地下,形成一个连续的桩体。
这个桩体可以增加地基的承载力和稳定性,从而达到加固地基的目的。
2. 钻孔施工法2.1 钻孔施工前准备钻孔施工前,需进行必要的勘察和设计。
确定桩的数量、位置和尺寸,并准备好必要的设备和材料。
2.2 钻孔施工过程(1) 在预定的位置用钻机进行钻孔,直至达到设计要求的深度。
(2) 钻孔完成后,将钻孔巡查和清理,确保钻孔的质量和准确性。
(3) 在钻孔进口放置钢筋笼,保证钢筋的位置正确,并且有足够的长度穿出地面。
(4) 开始灌注混凝土,在灌注过程中,要注意控制灌注速度和灌注压力,确保桩体的质量和一致性。
(5) 灌注结束后,进行振捣和抹光,使混凝土达到预期的强度和外观。
3. 爆破施工法3.1 爆破施工前准备爆破施工法需要进行详细的勘察和设计。
确定桩的数量、位置和尺寸,并获得相关的爆破许可证。
3.2 爆破施工过程(1) 进行钻孔,直至达到设计要求的深度。
(2) 在钻孔中放置爆破药物,根据设计要求选择合适的爆破药物。
(3) 进行爆破操作,控制爆破的力度和方向,确保桩体的质量和稳定性。
(4) 爆破后进行挖掘和清理,使桩体达到预期的尺寸和形状。
4. 挤拔施工法4.1 挤拔施工前准备挤拔施工法需要进行详细的勘察和设计。
确定桩的数量、位置和尺寸,并准备好必要的设备和材料。
4.2 挤拔施工过程(1) 在预定的位置进行挖掘坑,确保坑底水平和垂直度。
(2) 在坑底放置钢筋笼,然后用特殊的挤拔设备将混凝土挤入坑中。
(3) 挤拔过程中,控制挤拔速度和挤压力,确保桩体的质量和一致性。
(4) 挤拔结束后,进行振捣和抹光,使混凝土达到预期的强度和外观。
附件:本文档无附件。
钻孔灌注桩施工方法1、桩基施工全部为钻孔桩基础,钻孔桩均采用冲击钻机。

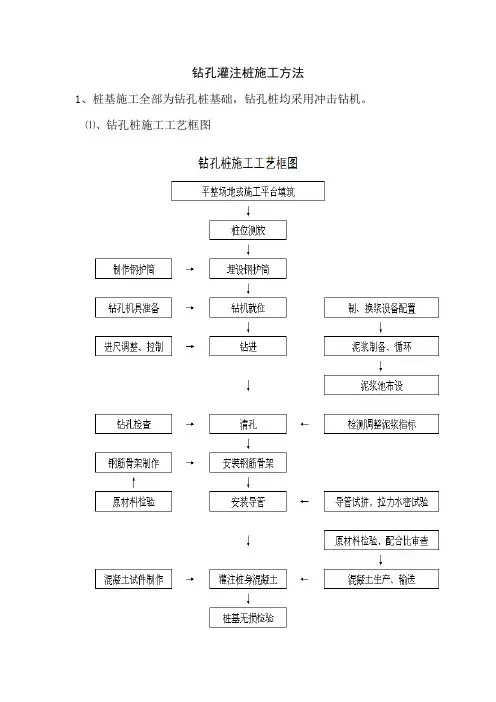

⑴、钻孔桩施工工艺框图(2)桩基准备:在桩基施工前先定位放线和原地貌测量,清除桩基施工范围内淤泥并回填砂砾石,分层碾压密实方便桩基施工机械就位施工,桩基主要采用占河道较小的反循环冲击钻施工,现场挖3×3×2m泥浆池,先将泥浆沉淀,沉淀后渣装入全封闭的货箱,用汽车运出弃于就近弃土场,待桩基施工完毕后再清除河道内回填的砂砾石并碾压密实,浇筑垫层(现浇桥面脚手架基础)。
(3)、埋设护筒①、钻孔前设置坚固、不漏水的孔口护筒,即孔口护筒采用5mm 钢板制作,内径比桩径大10~20cm,长度为1-1.5m(地质条件差的桩位应加长),护筒底部与土层相接处用粘土夯实,护筒外面与原土之间也要用粘土填满、夯实,严防地表水顺该处渗入。
②、护筒埋设准确竖直,由项目部测量队复合坐标及护筒顶标高。
护筒中心竖直线与桩中心线重合,平均允许误差为5cm,竖直线倾斜不大于1%,可实测定位。
护筒顶部高出施工地面10~20cm。
③、护筒埋置深度应根据设计要求或桩位的水文地址情况确定,特殊情况应加深以保证钻孔和灌注混凝土的顺利进行。
(4)、泥浆准备:①、泥浆的制备采用原土造浆,泥浆池在桩位附近就近开挖,废弃泥浆用泥浆车拉走。
②、泥浆性能指标应符合下列规定:泥浆比重:正循环钻机入孔泥浆比重为1.05~1.2⑹、钻机安装及钻孔:①、安装冲击钻机前,底架应垫平,保持稳定,不得产生位移和沉陷。
钻头或钻杆中心与桩位中心偏差不得大于5cm。
②、开孔孔位必须准确,应使初成孔壁、竖直、圆顺、坚实。
③、钻孔时,孔内水位宜高于护筒底脚0.5m以上或地下水位以上1.5~2.0m。
④、钻孔时,起落钻头速度宜均匀,不得过猛或骤然变速。
⑤、钻孔作业应连续进行,因故停钻时,钻头提离孔底5m以上,钻孔过程中应经常检查并记录土层变化情况,并与地质剖面图核对。
钻孔达到设计深度后,对孔位、孔径、孔深和孔形进行检验,并填写钻孔记录表。

第1篇一、工程概况钻孔灌注桩是一种广泛应用于地基基础工程中的桩基础形式,具有施工速度快、质量可靠、适应性强等特点。
本工程钻孔灌注桩施工方案适用于各类地质条件,包括砂土、粘性土、岩层等。
二、施工准备1. 技术准备:熟悉工程地质资料,了解桩基设计要求,掌握钻孔灌注桩施工工艺。
2. 材料准备:钢筋、水泥、砂、石子等原材料应满足设计要求,并经过检验合格。
3. 机械设备准备:钻机、泥浆泵、混凝土搅拌机、振动器等设备应齐全,并处于良好状态。
4. 人员准备:组织施工队伍,明确施工任务和职责,进行技术交底。
三、施工工艺1. 桩位定位:采用全站仪、经纬仪等测量仪器进行桩位放样,确保桩位准确无误。
2. 护筒埋设:根据设计要求,在桩位处埋设护筒,护筒顶端标高应高出原地面或围堰面50cm。
3. 钻孔施工:根据地质条件选择合适的钻孔方法,如冲击成孔、旋挖成孔等。
4. 清孔:钻孔完成后,进行清孔,确保孔底沉碴厚度满足设计要求。
5. 钢筋笼制作与吊装:根据设计要求制作钢筋笼,吊装至孔口,确保钢筋笼位置准确。
6. 浇注混凝土:在钢筋笼上方安装导管,进行混凝土浇注,控制导管埋深。
7. 终孔处理:混凝土浇注完成后,进行终孔处理,确保桩顶标高满足设计要求。
四、施工质量控制1. 材料检验:对钢筋、水泥、砂、石子等原材料进行检验,确保符合设计要求。
2. 钻孔质量:控制钻孔垂直度、孔径、孔深等指标,确保钻孔质量。
3. 清孔质量:清孔过程中,检查孔底沉碴厚度,确保满足设计要求。
4. 混凝土质量:控制混凝土配合比,确保混凝土强度和耐久性。
5. 桩顶标高:确保桩顶标高满足设计要求。
五、安全措施1. 严格遵守安全操作规程,确保施工安全。
2. 定期对机械设备进行检查、维护,确保设备安全运行。
3. 设置安全警示标志,提醒施工人员注意安全。
4. 加强施工人员安全教育,提高安全意识。
六、环境保护1. 合理安排施工时间,减少对周边环境的影响。
2. 处理好施工废水、废气和固体废弃物,防止污染环境。
钻孔灌注桩施工方案详细版一、项目概述钻孔灌注桩是一种常见的地基加固工法,适用于各类土质条件下的建筑工程。
本文将详细介绍钻孔灌注桩的施工方案。
二、施工准备工作1. 确定施工的位置和数量,根据设计要求预留出足够的土地。
2. 准备所需的设备和机械,包括钻机、搅拌站、输送泵等。
3. 根据设计要求,制定施工图纸和工序,并准备相关施工材料,如钢筋、混凝土等。
三、施工步骤1. 确定钻孔位置,采用钻机进行钻孔,根据设计要求控制孔径和孔深。
2. 钻孔完毕后,将钻孔清理干净,确保孔底无杂物。
3. 按照设计要求,将钢筋编织成钻孔灌注桩的骨架,注意钢筋的布置密度和位置。
4. 将编织好的钢筋放入钻孔中,确保骨架的稳定。
5. 准备混凝土搅拌站,按照设计比例将水泥、砂、石料等混合均匀,形成混凝土。
6. 将搅拌好的混凝土通过输送泵输送至钻孔中,灌注至孔底,同时利用振捣器进行振捣,确保混凝土的密实性。
7. 灌注完成后,进行钻孔灌注桩的标志标定,以便后续的施工和验收。
8. 根据施工图纸和要求,及时记录施工的各个参数和指标。
四、施工注意事项1. 施工过程中要注意人员的安全,严禁在作业区域内穿行或停留。
2. 确保设备和机械的正常运行,定期检查和维护设备。
3. 严格按照设计要求施工,确保钻孔灌注桩的质量和稳定性。
4. 注意环保要求,合理处理废弃物和污水,保护环境。
5. 施工过程中要进行清洁工作,及时清理作业区域的杂物和泥土。
6. 在施工过程中,要根据实际情况及时调整施工方案,保证施工的顺利进行。
五、施工质量控制1. 对每个钻孔进行逐一验收,检查孔径、孔深和骨架的布置情况。
2. 对灌注混凝土进行抽样检验,检测混凝土的强度和密实性。
3. 按照设计要求对钻孔灌注桩进行静载试验,确保桩身的稳定性和承载能力。
4. 做好施工记录,记录每个施工环节的参数和指标,确保施工过程的监控和质量控制。
六、施工安全措施1. 严格遵守工作程序和操作规程,确保施工的安全性。
钻孔灌注桩施工方案一、钻孔桩施工程序二、施工方法1、钻孔准备(1)平整桩基范围内的场地,清除杂物,在桩基范围内回填0∙6米回填砂,再铺0.2米石粉或细砂并平整;道路部位采用石硝,填筑高度与工作面齐平。
(2)采用十字法拉线埋设护筒,护筒比桩径大IOCnU护筒沉落后,周边用粘土回填夯实。
护筒下沉时要核对桩轴线,保证与护筒中心一致,护筒高出地面30cm。
2、成孔(1)钻机就位前,对各项准备工作进行检查。
钻机就位后,用枕木作机座,要使底座和顶端平稳,保证在钻进和运行中不产生位移,倾斜和沉陷,否则及时找出原因,及时处理。
(2)钻机就位施钻时,将钻机底盘调成水平状态,当钻头吊入护筒开始钻下第一钻时,应小心使钻尖对准设计中心,然后盖上封口板,卡上推钳,试转数圈。
(3)开钻时,在桩孔内投入一定数量的粘土及相应的水,钻机不进尺空转,利用钻头搅制泥浆,搅拌后抽至循环池泥浆的相对密度为1.05〜1.20,待循环池及桩孔全部储够该桩泥浆后,先启动泥浆泵和转盘,后进行进尺钻进,慢速钻进,(4)在钻进过程中,进尺的快慢根据土质情况来控制,并经常对钻孔泥浆的相对密度和粘度等检查观察,在粘性土及含砂率小的泥岩中,宜用中等转速稀泥浆(相对密度为1.05-1.20)钻进,在砂性土及含砂率高的地层中,宜用低转速、大泵量、稠泥浆(相对密度为1.20〜1.45)钻进。
确保泥浆护壁的相应厚度和质量。
(5)钻进成孔过程中,经常捞取钻渣,观察地层的变化,以及时调整泥浆的稠度,确定是否增加或减少转速,在岩土变化处均捞取渣样,判明分层发表情况,并记入记录表中。
当钻进入基岩后,每10〜30厘米应分段取样一次。
(6)施工作业分班连续进行,职确因故须停止钻进时,将钻头停放在也底不超过12小时,以免被泥浆埋住钻头。
(7)及时详细填写钻孔施工记录,交接班时,交代钻进情况及下一班应注意事项。
3、终孔及清孔钻孔桩施工时密切注意地层的变化,当孔深已达到设计标高,但岩样硬度未能达到设计要求时,则仍继续钻孔并同时通知监理及设计人员,变更该孔的终孔标高。
钻孔灌注桩施工方法㈠落放轴线:复核建筑物红线及水准点,按图落放轴线,放出桩点,采用 DS3 水准仪和电子经纬仪。
具体如下:1、按桩位图与控制点连接推算出各桩位的理论坐标数据。
放样时采用极坐标法进行施测,用全站仪进行测量、定点。
2、根据放样位置埋设护筒,然后再校核桩位中心在护筒中的准确位置,并利用十字交叉法,用测量绳十字交叉,交叉点对准桩中心测绳两头引到护筒口上用红漆油做好标记,钻机就位时在护筒标记上拉好十字线,钻机转盘中心也拉好十字线,用测锤对准护筒上十字中心(即桩位中心),校正转盘上的中心,使之符合要求。
3、为确保测量数数据的准确无误,桩位坐标的推算由两名测量专业人员进行推算校核。
桩位放样时由一名测量专业人员放样,另一名校核。
4、在施工中采用二次校核的方法进行护筒埋设,先放样定点,在所测桩位中心先打入一根钢筋或木桩作桩位标志,按放样位置埋设护筒。
护筒埋设好后,在护筒内再校核桩位的准确中心位置,并在护筒口上用红漆油做好十字交叉的标记,钻机就位时在标记上拉好十字线,并且严格按十字线中心对中。
5、埋设护筒要求护筒与桩位垂直并同心,误差小于50mm,护筒厚度8mm,护筒高度0.5m,要用粘土回填夯实,以免护筒移动。
㈡桩位定位:采用十字定位法定位桩点后,挖排放泥浆槽及安放护筒,护筒计划采用加长式护筒使其穿过冲填层,保证桩孔不会产生塌孔,护筒中心与桩点对应,偏移量不超出规范要求。
钻机就位时,主动钻杆中心对准孔位中心,机台转盘用水平尺测量水平度。
经自检和监理验收合格后进行下道工序。
㈢埋设护筒:为防止钻进施工中护筒外圈返浆造成塌孔和护筒脱落,护筒要埋入自然地面以下1.0m(粘性土)或1.5m(砂土),高出自然地面200mm。
护孔内径比设计桩径大100mm,其中心与桩位中心线偏差不得大于20mm,护筒其垂直度偏差小于1/150。
钻孔开始前埋设护筒,以保证钻机沿桩位垂直方向顺利工作,同时保护孔口和提高桩孔内的泥浆水头。

钻孔灌注桩基础施工方案
一、项目简介
钻孔灌注桩基础是一种常用于建筑工程中的基础施工技术,它
通过在地下使用钻机进行钻孔作业,并在孔底注入混凝土来形成钻
孔灌注桩。
这种基础形式适用于各种土质和地质条件,并且在实际
施工中具有较高的可靠性和稳定性。
本文将从施工前准备、施工步骤、质量控制等方面对钻孔灌注桩基础施工方案进行详细介绍。
二、施工前准备
1.设计方案确认:在进行施工前,需确认设计方案并获取相关
设计图纸和规范要求。
2.排除场地障碍:清理施工场地,排除可能影响施工的障碍物。
3.施工设备及人员准备:配备所需的钻机、混凝土搅拌机、吊
车等施工设备,并组织经验丰富的施工人员。
三、施工步骤
1.钻孔操作:按照设计要求和相关规范,选用合适直径的钻头
进行钻孔。
在钻孔过程中,要保持孔壁的稳定,并根据情况进行钻
进和钻孔土样的采集。
2.钢筋布置:在钻孔完成后,根据设计要求将钢筋布置在孔洞内,并固定牢固。
3.注浆处理:使用适当的注浆设备将混凝土注入钻孔中,注浆
过程要均匀、连续,保证混凝土充满整个孔洞,并与钢筋紧密结合。
4.固化养护:完成注浆后,对刚注入的混凝土进行养护处理,
以确保混凝土的强度和稳定性。
四、质量控制
1.原材料控制:对所使用的钻孔灌注桩基础材料(如钢筋、混
凝土等)进行严格的质量控制,确保其符合相应的标准要求。
2.施工过程控制:在施工过程中,对钻孔、钢筋布置、注浆等
环节进行监控,确保施工过程的质量。
3.验收测试:在基础施工完成后,进行相应的验收和测试,包
括对孔径和混凝土强度等参数的检测。

⒊钻孔灌注桩基础1)施工方式钻孔灌注桩采用回旋钻机成孔,依照不同孔径别离采用不同直径的钻头。
利用导管法灌注水下混凝土。
为避免坍孔,施工中严格操纵井口护筒埋设、泥浆比重和孔内水头,清孔后迅速灌注水下混凝土。
本标段共配备4台KP2000型回旋钻机,完成全标段的钻孔工作。
2)施工工艺钻孔桩施工工艺见“钻孔桩施工工艺流程图”。
⑴施工预备①场地平整:场地平坦时,用推土机平整场地,清除现场杂物,硬化场地。
②桩位测量:在平整好的场地上测定桩位,用方木桩准确标识各桩的中心位置及高程。
③埋设护筒:护筒采用钢护筒,用6mm厚钢板卷制。
护筒内径大于钻头直径25cm,护筒长度视地质情形而定(一样为2-6m)。
安装时护筒顶应高出水位2m(使护筒内水头产生20kPa以上静水压力)且高出地面30cm。
④钻孔泥浆:钻孔泥浆:在开钻前,应选择和备足良好的造浆粘土或膨润土,利用冲击造浆。
钻孔中泥浆比重一样地层,松散地层。
泥浆粘度一样地层16-20s卵石层为25-35s。
⑵钻孔①钻机就位前,应付要紧机具及配套设备进行检查、维修。
放置钻机的起吊滑轮线、钻头和钻孔中心线三者应在同一铅垂线上,其校核误差不得大于2cm。
②钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上。
针对不同地质层选用不同的钻头、钻进速度、钻进压力及适当的泥浆比重。
③开钻时,应将钻头提高距孔底20-30cm将真空泵加足清水,启动真空泵把水引到泥石泵后,启动泥石泵把管路中的泥水混合物排到沉淀池,形成反循环,启动钻机慢速钻进。
当一节钻杆钻完时,停止转盘,并使反循环延续工作至孔底沉渣大体排净(约1-3min),然后关闭泥石泵接长钻杆,经检查一切正常后继续钻进。
在粘土中钻进时,用一档转速,放松吊绳,自由进尺。
在砂砾层中钻进时,采用一、二档转速,并操纵进尺,以避免陷没钻头或抽吸钻渣的速度跟不上。
④钻孔作业必需持续进行,不得中断。
因特殊情形必需停钻时,孔口应加珍惜盖,并严禁钻头留在孔内,以防埋钻。

(完整版)钻孔灌注桩基础施工方案范本 1:钻孔灌注桩基础施工方案1. 引言1.1 项目概述1.2 目的1.3 范围1.4 术语定义(法律名词及注释)2. 前期准备工作2.1 地质勘察2.2 方案设计2.3 材料采购3. 钻孔设备与工具准备3.1 钻机选型3.2 桩材质准备3.3 钻孔设备与工具清单4. 施工过程4.1 钻孔平台搭建4.2 钻孔操作规范4.3 钻孔过程中的注意事项4.4 钻孔质量控制5. 灌注桩制作5.1 混凝土配合比设计5.2 灌注过程控制5.3 桩混凝土强度监测5.4 灌注桩质量控制6. 工程施工安全措施6.1 钻孔过程的安全注意事项 6.2 灌注过程的安全控制6.3 安全事故应急预案7. 附录7.1 施工工艺图纸7.2 施工材料证明书7.3 施工质量检测报告8. 结论8.1 项目总结8.2 施工效果评价附件:1. 工程图纸2. 材料证明书3. 施工质量检测报告法律名词及注释:1. 钻孔灌注桩:一种构筑物基础形式,通过钻孔施工并灌入混凝土,以达到加固地基的目的。
2. 地质勘察:针对工程所在区域的地质条件进行详细调查和研究的过程。
3. 施工效果评价:对工程施工结果进行评估和总结的过程。
范本 2:钻孔灌注桩基础施工方案1. 引言1.1 项目背景1.2 目的与范围1.3 术语定义(法律名词及注释)2. 基础设计2.1 地质勘察报告分析2.2 施工方案设计2.3 材料选用及规格3. 前期工作准备3.1 施工设备准备3.2 环境保护准备3.3 周边交通组织4. 钻孔施工4.1 钻孔设备及工具配置4.2 钻孔平台搭建4.3 钻孔操作流程4.4 钻孔质量控制5. 灌注桩制作5.1 混凝土配合比控制5.2 灌注过程要点5.3 灌注桩质量检验5.4 灌注桩质量控制6. 施工安全措施6.1 钻孔安全注意事项 6.2 灌注过程安全控制6.3 灾害事故应急预案7. 施工质量控制7.1 施工工艺与技术管控 7.2 施工质量监督检查7.3 现场质量控制要点8. 结尾8.1 工程总结8.2 建议和改进意见附件:1. 地质勘察报告2. 混凝土配合比设计表3. 施工设备配置清单法律名词及注释:1. 钻孔灌注桩:一种基于地下土层特性,通过钻孔施工并灌注混凝土,用于地基加固的建造工程形式。
钻孔灌注桩施工方法钻孔灌注桩(Drilled Shaft Piles)是一种常见的地基工程方法,是通过钻机将钻孔逐渐放深,期间加入灌注料,然后放入钢筋,最后形成混凝土桩体。
这种施工方法通常应用于大型桥梁、高层建筑以及其他大型建筑物的基础建设中。
以下是钻孔灌注桩施工的基本方法和步骤:1. 确定钻孔位置和深度在施工前需要对工程现场进行地质勘探,确认钻孔位置和深度。
一般需要根据设计图纸和地质勘探报告确定。
2. 设置钻机设置好钻机需要满足以下要求:•钻机必须保持水平状态,防止施工中倾斜造成钻孔位置偏移或者坍塌•钻机的排气口和机头附近必须孔洞与孔框朝向同一方向,防止在和钻桥契合时发生问题•钻机的传动采用液压驱动,外形光滑整齐,结构紧密,操作灵活方便3. 钻孔施工过程中使用钻机进行钻孔,斜孔的情况通常是在桥墩位于山坡或狭窄区域内时发生。
在钻孔过程中,注意以下几点:1.钻孔速度不能太快,不同地质条件下有不同的时间标准;2.钻杆下件同时需要随孔深逐渐加长,以防止钻机不稳定或坍塌;3.深度达到指定深度后应该停穿,等到收到技术员的召唤后即可停机;4.钻杆下件的压紧力度也要不断掌握,要注意强化压紧力度以增强施工的安全。
4. 清孔清孔工作很重要,清除孔里受挤压的土壤,必须保证清孔时可加紧管壳式钻杆下、取下。
清孔快速的好处就在于增强混凝土质地,双股绞砾的自动清孔方式是目前为止最普遍的软土深层桥梁基础技术,如抓火龙是计算清孔设计口径的关键方法之一。
5. 放钢筋在清洗好钻孔之后,在孔内安装钢筋。
吊挂钢筋需要预先进行计算。
由于灌注料液态较差,应在钻孔深处进行的操作过程中配置尽可能少的钢筋和细小部件。
钢筋的位置和数量需要根据设计方案进行计算。
一般情况下,在孔的底部埋入主筋。
外围钢筋的设置应依据孔径的大小和各部位的承载力而定。
6. 灌注混凝土施工在封顶后,要尽快混合混凝土料。
混合时,需要注入粉状物料、停工料、胶良砂和水,经过混合后形成浆状。
小直径钻孔灌注桩基础施工方法一、微型桩施工前应具备的资料(1)微型桩施工前应具备下列资料。
1)场地工程地质资料和必要的水文地质资料。
2)场地和邻近区域内的地下管线、地下构筑物、危房、精密仪器车间等的调查资料。
3)桩基工程的施工组织设计或施工方案。
4)水泥、砂、石、钢筋等原材料及其制品的质检报告。
(2)施工组织设计应结合工程特点,有针对性地制订相应的质量管理措施,主要包括以下内容。
1)施工平面图:标明桩位、编号、施工顺序、水电线路和临时设施的位置。
2)确定成孔机械、配套设备以及合理施工工艺的有关资料,以及相应的泥浆处理措施。
3)施工作业计划和劳动力组织计划。
4)机械设备、备件、工具、材料供应计划。
5)桩基施工时,对安全、劳动保护、防火、防雨、防台风、爆破作业、文物和环境保护等方面应按有关规定执行。
6)保证工程质量、安全生产和季节性(冬雨季)施工的技术措施。
二、微型桩施工的一般规定(1)定位误差:定位平面误差≤10mm。
(2)施工误差:①垂直度≤1%;②桩顶水平位移偏差≤50mm;③标高偏差≤50mm。
(3)成孔桩长:设计桩长+超灌50cm+超钻20cm,基坑开挖后,把超灌部分凿去。
(4)钢筋笼保护层厚度不应小于3cm。
(5)钢筋笼制作应满足相关规程要求。
(6)微型桩与承台连接需满足如下要求:1)桩顶嵌入承台的长度,不宜小于100mm。
2)微型桩桩顶主筋锚入承台的长度不应小于40倍主筋直径,且应满足GB 50010《混凝土结构设计规范》的要求。
3)桩顶主筋应外倾成喇叭形(大约与竖直线夹角为15°),并应设置箍筋或螺旋筋,其直径与桩身箍筋直径相同,间距为100~200mm。
4)当承台高度不满足锚固要求时,竖向锚固长度不应小于20倍纵向主筋直径,并向柱轴线方向呈90°弯折。
三、施工机械及材料详见本书第二章第十三节。
四、投石注浆成桩施工方法(一)成桩步骤及工序1.成孔(1)钻机在工作平台上就位后,直桩应保持钻机底盘水平,斜桩应用罗盘检查钻杆的倾斜度(见图1231)。
钻孔灌注桩主要施工方法钻孔灌注桩是一种常见的基础工程施工技术,广泛应用于建筑、桥梁、码头等工程领域。
它具有承载力高、稳定性好、适应性强等优点。
下面将详细介绍钻孔灌注桩的主要施工方法。
一、施工准备1、场地平整在施工前,需要对施工现场进行平整,清除杂物和障碍物,确保施工场地坚实、平整,便于桩机的安装和移动。
2、桩位测量放样根据设计图纸,使用全站仪等测量仪器准确放出桩位,并设置明显的标志。
3、护筒制作与埋设护筒一般采用钢板制作,其内径应比桩径大 200 400mm。
护筒的埋设深度应根据地质情况确定,一般在 1 2m 之间,护筒顶端应高出地面03m 以上,以防止地面水流入孔内。
4、泥浆制备泥浆在钻孔灌注桩施工中起着重要的作用,它可以护壁、悬浮钻渣和冷却钻头。
泥浆的性能指标应根据地质情况和施工要求进行调整,一般包括比重、黏度、含砂率等。
二、钻孔1、钻机就位将钻机安装在平整、坚实的地面上,调整钻机的水平和垂直度,使钻头中心与桩位中心重合。
2、钻进根据地质情况选择合适的钻进方式和钻头。
在钻进过程中,要控制好钻进速度和钻进压力,避免钻孔偏斜和坍孔。
同时,要及时清理孔内的钻渣,保持孔内清洁。
3、终孔检查当钻孔达到设计深度后,应对孔深、孔径、孔位和孔形等进行检查,确认符合设计要求后方可进行下一步施工。
三、清孔1、第一次清孔在钻孔完成后,立即进行第一次清孔。
清孔的方法一般采用正循环或反循环清孔,将孔内的钻渣和泥浆清除干净,使孔底沉渣厚度符合设计要求。
2、第二次清孔在安放钢筋笼和导管后,进行第二次清孔。
清孔的方法与第一次清孔相同,清孔结束后,应立即进行混凝土灌注。
四、钢筋笼制作与安放1、钢筋笼制作钢筋笼应在施工现场制作,根据设计图纸的要求,将钢筋焊接或绑扎成钢筋笼。
钢筋笼的尺寸和钢筋间距应符合设计要求,同时要保证钢筋笼的刚度和稳定性。
2、钢筋笼安放钢筋笼安放时,应采用吊车或塔吊等起重设备进行。
在安放过程中,要保持钢筋笼的垂直和居中,避免碰撞孔壁。
钻孔灌注桩施工技术1.施工前应具备工程地质资料和水文地质资料,具备所用各种原材料及制品的质量检验报告。
2.施工时应按有关规定,制定安全生产、保护环境等措施。
3,灌注桩施工应有齐全、有效的施工纪录。
二、钻孔灌注桩施工技术要点(一)施工平台1.除在旱地施工外,场地为浅水时,宜采用筑岛法施工。
筑岛面积应按钻孔方法、机具大小而定。
岛的高度应高出最高施工水位o.5~1.0m。
2.场地为深水时,可采用固定式平台或浮式平台。
平台须稳固牢靠,能承受施工时的静载和动载。
3.水中施工平台应防止船只碰撞,应在平台首尾设置警示灯等标志以及救生器材,以保人身安全。
(二)护筒设置1.护筒一般由钢板加工而成,其内径宜比桩径大200~400mm。
2.护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,倾斜不大于1%。
3.旱地或筑岛平台处护筒可用挖坑埋设法,护筒底部和四周所填黏质土必须分层夯实。
4.水域护筒设置,应严格注意平面位置,竖向倾斜和两节护筒的连接质量均需符合上述要求。
连接处要牢固、耐压、不漏水。
5.护筒高度宜高出地面0.3m或水面1.0~2.0m。
当孔内有承压水时,护筒应高于稳定后的承压水位2.Om以上。
当承压水位不稳定或稳定后的水位高出地下水位很多,则应做试桩,鉴定此处做钻孔灌注桩的可行性。
当处于潮水影响区,护筒应高于最高施工水位l,5~2.Om,并应采取稳定护筒内水头的措施。
6.护筒埋设深度应根据设计要求或桩位的水文地质情况确定,一般为2.0~4.Om,特殊情况应加深以保证施工顺利进行。
有冲刷影响时,应深入局部冲刷线以下不少于1.0~1.5m。
三、泥浆1.钻孔泥浆由水、黏土(或膨润土)和添加剂配制而成。
根据成孔所用不同设备、工艺以及地质条件调整泥浆的配合比,以获得适用的泥浆。
2.当桩的直径大于2.5m时,泥浆的选择要根据地质情况、孔位、钻桩性能、泥浆材料条件等确定。
四、钻孔1.应按地质剖面图选用适当的钻机和泥浆。
钻孔灌注桩基础施工方法要点1、钢护筒打入护筒埋设采用人工挖埋护筒底部、周边与土层相接处用50cm厚粘土夯实,严防水流渗入。
护筒埋设准确竖直,护筒顶面中心和护筒底面中心位置与设计桩中心偏差应小于5,护筒竖向的倾斜度不大于1%。
2、制造泥浆制浆前,先把粘土尽量打碎,使其在搅拌中容易成浆,缩短成浆时间,提高泥浆质量。
制浆时,可将打碎的粘土直接投入筒内,使用冲击锥冲击制浆,待粘土已冲搅成泥浆时,即可进行钻孔。
多余的泥浆用管子导入钻孔外泥浆池贮存,以便随时补充孔内泥浆。
钻孔时,采用自流回灌式泥浆循环系统,由泥浆池、沉淀池、循环槽和泥浆搅拌站组成。
泥浆池容积应为桩孔容积的1.5——2.0北以上。
泥浆池、沉淀池、循环槽和泥浆搅拌站在施工时根据现场实际情况进行合理布置。
泥浆原料粘土的性能要求:泥浆原料尽可能使用膨润土,使用粘土时符合以下要求:(1)自然风干后,用手不易掰开捏碎;(2)干土破碎时,断面有坚硬的尖锐棱角;(3)用刀切开时,切面光滑、颜色较深;(4)水湿后有粘滑感,如水和成泥膏后,容易搓成1mm的细长泥条,用手指揉捻,感觉砂粒不多,侵水后能大量膨胀;(5)胶体率不低于95%;(6)含砂率不大于4%;(7)制浆能力不低于2.5L/kg.选用优质粘土和添加剂造浆,入孔泥浆比重控制在1.1~1.3范围(特殊情况单独设计)。
泥浆性能指标应经试验检验并达标。
钻进中应随时检验泥浆比重、粘度、含砂率、胶体率等,并填写泥浆试验记录表。
废弃泥浆沉淀后送污土场处理。
3、钻孔钻机就位前,对主要机具进行检查、维修和安装,保证配套设施的就位及水电供应的接通。
钻孔前,根据施工图设计所提供地质、水文资料,绘制钻孔处地质剖面图,挂在钻台上,以供对不同土层选择适当的钻头、钻进压力和速度以及适当的泥浆比重参考数据。
钻进过程中,应注意土层变化,在土层变化处均应捞取渣样,判断土层,并记入记录表中。
钻机安装就位后,底座和顶端应平稳,不得产生位移和沉陷。
钻孔灌注桩基础施工工艺流程一、工艺流程场地布置→桩位放样→埋设护筒→旋挖机就位→旋挖钻进成孔→一次清孔→成孔验收→钢筋笼吊装→安装导管→二次清孔→水下灌注混凝土→成桩→提拔护筒→钻机移位。
二、施工要点2.1、桩位放线1、测量方法首先,根据已提供的坐标,经过复核合格后,用极坐标法放出桩的平面位置,用另一控制点上进行复核检查。
标高用水准仪测出护筒顶标高,以控制孔深和钢筋笼标高、混凝土面标高。
依据设计图纸的桩位进行测量放线,使用全站仪测定桩位。
在桩位点打300mm深的木桩,桩上标定桩位中心,并采用“十字栓桩法”作好标记,并加以保护。
测量结果经自检、复检后,报请监理复核,复核无误并签字认可后,方可施工。
2、测量管理(1)测量队伍我项目部设专职测量人员,负责测量统筹管理和复核,经复核合格,报监理复核合格后,方可开钻。
(2)测量仪器测量班配备如下测量仪器和设备:J2级全站仪1套(测角中误差±2″,测距精度3mm±2ppm)包括主机、脚架、棱镜和觇牌;DS3水准仪1套,包括主机、脚架、水准尺和尺垫。
2.2、埋设护筒采用钢护筒,护筒直径大于钻头直径,护筒顶标高应高于施工面200~300mm,并确保筒壁与水平面垂直,隔离地面水,稳定孔口土壤和保护孔壁不塌,以保证其垂直度并防止泥浆流失,以利钻孔工作进行。
护筒周围用粘土分层夯实。
护筒定位时应先对桩位进行复核,然后以桩位为中心,定出相互垂直的十字控制桩线,并作十字栓点控制,挖护筒孔位,吊放入护筒,同时用十字线校正护筒中心及桩位中心,使之重合一致,并保证其护筒中心位置与桩中心偏差小于20mm。
钻孔前应再次测定桩位,并确保护筒底端坐在原状土层。
2.3、桩机就位目前现场基底部分区域处在淤泥层,且地下孔隙水位上涌,受其影响场地西侧、东侧及能源地面泥泞,无法满足桩机的承载力要求。
为确保安全,桩基施工前利用砖渣铺设承载力不足的区域,铺设厚度约1.0m。
桩机就位前要求场地处理平整坚实,以满足施工垂直度要求,桩机按指定位置就位后,须在技术人员指导下,调整角度及对孔。
钻孔灌注桩基础施工方案一、工程概述本工程为_____项目,位于_____,总建筑面积为_____平方米。
其中钻孔灌注桩基础部分是整个工程的重要基础结构,其施工质量直接关系到建筑物的稳定性和安全性。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径等设计要求。
编制施工组织设计和专项施工方案,并进行技术交底。
确定施工测量控制点,进行桩位的测量放线。
2、材料准备钢筋:根据设计要求,选用合格的钢筋,并进行检验和复试。
混凝土:采用商品混凝土,提前与搅拌站联系,确定混凝土的配合比和供应计划。
其他材料:如护筒、泥浆材料等,应保证质量和数量满足施工需求。
3、设备准备钻孔设备:根据地质条件和桩径、桩长等要求,选用合适的钻孔机械,如旋挖钻机、冲击钻机等。
起重设备:配备吊车或塔吊,用于钢筋笼的吊运和安装。
灌注设备:准备混凝土灌注导管、料斗等。
4、现场准备平整场地,清除杂物,修筑施工便道。
设置泥浆池和沉淀池,保证泥浆的循环和排放。
安装水电设施,确保施工用电和用水的供应。
三、施工工艺流程1、测量放线根据设计图纸和测量控制点,使用全站仪或经纬仪进行桩位的测量放线。
桩位偏差应符合规范要求,经复核无误后,在桩位四周设置护桩。
2、埋设护筒护筒采用钢板制作,内径应比桩径大 200 400mm。
护筒埋置深度应根据地质情况确定,一般为 15 20m,护筒顶面应高出地面 03m 左右。
护筒中心与桩位中心偏差不应大于 50mm,垂直度偏差不应大于1%。
3、泥浆制备泥浆采用膨润土或优质粘土配制,根据地质情况和施工经验确定泥浆的比重、粘度等性能指标。
泥浆在钻孔过程中起到护壁、排渣和冷却钻头的作用。
4、钻孔钻机就位后,应调整钻机的水平和垂直度,保证钻孔的垂直度偏差符合规范要求。
按照钻进工艺要求,控制钻进速度和钻进压力,及时补充泥浆,保持孔内水头高度。
钻进过程中应做好钻孔记录,记录地层变化情况和钻进参数。
5、清孔钻孔达到设计深度后,进行第一次清孔,采用换浆法或抽浆法清除孔底沉渣。
钻孔灌注桩的四种施工方法
钻孔灌注桩的施工方法包括回旋钻(正循环法、反循环法)、冲击钻、冲抓钻、潜水电钻,还有旋挖钻、长螺旋钻等。
1、回旋钻。
利用泥浆携带打碎的钻渣.其中正循环法是泥浆通过钻杆中心从钻头喷入钻孔,泥浆夹带钻渣上升,排入沉淀池。
反循环法则相反。
对卵石层和硬质岩层不适合。
2、冲击钻。
利用卷扬机提升钻头,冲击成孔利用掏渣桶捞取钻渣和清孔。
工艺简单.效率低.特别适合卵石层和硬质岩层。
成孔质量差(扩孔、钻机移位、卡钻头、掉钻头)。
3、旋挖钻。
新型桩孔施工方法。
其原理:利用钻杆和钻斗的旋转,使土屑装满钻斗后提升钻斗出土。
通过钻斗的旋转、挖土提升、卸土和泥浆置换护壁.反复循环而成孔。
特点:自带动力,造价高,效率可提高20倍,施工质量好、尘土泥浆污染少适合各种地质条件,可以实现桅杆垂直度的自动调节和钻孔深度的计量。
4、长螺旋钻水下灌注成桩技术。
施工原理:采用长螺旋钻钻孔至设计标高,用混凝土泵将混凝土从钻头底部压出,边压灌混凝土边提升钻头直至成桩,然后利用专门震动装置将钢筋笼一次插入桩体,形成钢筋混凝土桩。
特点:与普通水下灌注桩施工工艺比较,长螺旋钻水下灌注成桩施工,由于不需要泥浆护壁,故无泥皮,无沉渣,无泥浆污染,施工速度快。
造价低。
工艺要点:成孔一配置混凝土一泵送混凝土一植入钢筋笼。
2。
4。
1 钻孔灌注桩基础:本桥采用钻孔灌注桩,根据钻探地质报告,拟采用回旋钻机钻孔。
施工方法如下:1)平整场地:清除对施工有障碍的物体,精确地施测出桩位,做好标识,根据现场地形特点,选择好排水排泥的渠道,排水排泥渠道需取得有关部门的同意,不得对周围环境生产破坏、干扰.钻孔生产的泥浆渣用专用运输车送到环卫局指定的地点。
2)埋置护筒:护筒采用2m,护筒埋置需高出地面30cm,要保证护筒的平面位置和垂直度,护筒周围和底角要紧密不透水,护筒中心轴线与桩位中线偏差不超过5cm,护筒壁清洁,且偏斜不得大于1%。
施工后及时将护筒提出机外。
3)护壁泥浆:采用粘土造浆,根据地质情况,施工时要严格掌握泥浆比重等各项指标.在钻孔过程中随时用比重仪测定泥浆稠度符合上述指标.4)钻孔①根据钻探地质报告,拟采用回旋钻机钻孔,在钻孔前对钻机严格检查,内容包括:钻机的功率,钻锤、钢丝绳、泥浆泵等,不合格的要更换,不齐全的立即配置.②在护筒上施测“十"字线,以便钻孔机就位,钻机就位后,使底座平整,立架牢固,不产生位移和沉降。
③钻进作业需监理工程师在场。
5)清孔:钻孔完成后,专职技术人员验孔,验孔采用孔规,孔规直径为设计桩径,长度为4-6D。
验孔内容包括:孔深、孔形、孔径和倾斜度.检查无误报监理工程师认可.成孔检查验收合格后,在灌注砼前用抽浆法清孔,清孔时注意保持孔内水头,防止坍孔。
泥浆沉淀厚度控制在30cm之内.6)钢筋加工安装①钢筋笼子在现场加工成形,根据情况可分节制作,钢筋骨架内制作有强劲的内撑架,防止钢筋骨架在运输和就位时变形。
钢筋骨架上事先安设控制钢筋骨架与孔壁净距的砼垫块,这些垫块等距离绑扎,其沿桩长的间距不超过2m,横向圆周不得少于4处。
钢筋骨架底面高程允许偏差为±5cm。
②用吊车将笼子徐徐放入孔中,保持垂直稳定,不能碰触井壁。
顶面采取加固措施,防止灌注过程中钢筋骨架上升。
③钢筋笼现场绑扎成形,用车起吊徐徐放入孔中并对中.7)下导管:用吊车将导管徐徐放入孔中,导管下口距离桩底严格控制在25-40cm左右,由技术员控制。
一、钻孔灌注桩基础的施工方法:1、准备阶段:1.1施工人员对本工程桩基础的施工地点的地质情况、桩位、桩径、桩长、标高等了解清楚。
1.2桩位放样,测量人员将钢管打入强风化层作为定位桩。
1.3插打钢护筒,钢护筒壁厚12mm,根据各墩不同地质情况决定护筒长度,护筒下沉深度穿过覆盖层。
2、钻孔阶段:2.1安设钻机,使钻杆中心重合,其水平位移及倾斜度误差按规范要求调整。
2.2用冲击钻钻孔时,应待相邻孔位上已灌注好的砼凝固并已达到一定强度时,才能开钻。
2.3钻孔过程采用正循环回转钻进施工技术,在黏土层,适当少投泥土,靠钻进自行造浆,在砂土层则加大泥浆浓度固壁。
钻进速度始终和泥浆排出量相适应。
2.4孔内始终保持0.2kg/cm2的静水压力,护筒内水位始终高于地下水位,遇松散地层时,适当增大泥浆相对密度和稠度,尽量减轻冲液对孔壁的影响,同时降低转速和钻压以满足施工质量控制要求。
2.5钻进过程严禁孔内掉进钻头、钻杆及其它异物,经常检查钻头的磨损情况。
2.6钻进过程随时留取渣样,每米不少于1组,在离设计标高1.0~1.5m范围内,每30cm留1组,每根桩渣样不少于3组。
3、清孔阶段:3.1清孔是钻孔桩施工中保证成桩质量的重要一环。
通过清孔尽可能使沉渣全部清除,使砼与基岩接合完好,以提高桩底承载力。
3.2终孔后,将钻头提至距孔底的0.2~O.3m处,使之空转,然后将残存在孔底的钻渣吸出;必要时投入适量纯碱以提高泥浆比重和胶结能力,使沉渣排出孔外。
3.3当钢筋笼下沉固定后,再次复检孔深和沉渣厚度等。
若沉渣超标,可用导管中附属的风管再次清孔,直至全部符合设计要求和工艺标准。
3.4清孔结束前,将泥浆比重调整到规定范围,以保证水下砼的顺利灌注,同时保证成桩质量。
4、钢筋笼的制作及安装阶段:4.1进场的钢筋必须出具合格证或产品质量检验报告,同时还按现行钢筋检验标准取样试验,不符合质量要求的钢材严禁使用。
4.2在成孔过程中及时组织钢筋笼的加工制作。
钢筋笼采用分节制作后搭接焊的方式,接头错开,在同一截面内,接头数不超过钢筋总数的50%,同时声测管固定在笼的内部,均匀分布在圆周的四个点上。
4.3起吊钢筋笼时,吊点准确,保证垂直度,然后对准孔位徐徐下放,吊装过程中,节与节之间进行焊接,必须保证焊接长度和质量,且要控制焊接时间不宜过长。
5、砼灌注阶段:5.1砼用粒径小于50mm石子,水泥用425号普通水泥或矿渣水泥,坍落度4~8cm,采取在施工现场内用机械拌制。
砼料用小型机动翻斗车或双轮手推车运至桩孔旁,向桩孔内浇筑。
砼料下料采用串桶,深桩孔用砼溜管,如地下水大(孔中水位上升速度大于6mm/min),应采用砼导管水中浇筑砼工艺(详见后述)。
5.2砼要垂直灌入桩孔内,并应连续分层浇筑,每层厚度不超过1.5mm;小直径桩孔,6m以下利用砼的大坍落度和下冲力使其密实;6m以内分层捣实;大直径桩应分层捣实,或用卷扬机吊导管上下插捣;对直径小、深度大的桩,人工下井振捣有困难时,可在砼中掺水泥用量0.25%木钙减水剂,使砼坍落度增至13~18cm,利用砼大坍落度下沉力使之密实,但桩上钢筋部位仍应用振捣器振捣密实。
5.3灌注水下砼的施工工艺:5.3.1灌注前对桩孔质量、回淤沉碴厚度、泥浆指标、桩底标高进行一次全面检查,防止意外事故发生。
5.3.2灌注水下砼的导管逐节拼接,导管直径为25cm,每节长度为2m~4m,以便调节高度。
拼接后进行压水试验,合格后方可使用。
5.3.3砼的初存量应保证首次填充的砼入孔后,使导管埋入砼的深度大于1m,在灌注过程中,导管埋深不大于4m。
5.3.4每灌注一车砼后,用测锤测量砼面的上升高度,并作好记录,绘制单桩柱状图,根据此数据,换算该桩的桩径各段的扩孔率。
5.4为保证桩身的质量,钻孔桩灌注砼过程应连续灌注一次完成。
二、钻孔灌注桩基础的质量控制:1、成孔质量的控制:成孔是砼灌注桩施工中的一个重要部分,其质量如控制得不好,则可能会发生塌孔、缩径、桩孔偏斜及桩端达不到设计持力层要求等,还将直接影响桩身质量和造成桩承载力下降。
因此,在成孔的施工技术和施工质量控制方面应着重做好以下几项工作。
1.1 采取隔孔施工程序:砼钻孔灌注桩和打入桩不同,打入桩是将周围土体挤开,桩身具有很高的强度,土体对桩产生被动土压力。
砼钻孔灌注桩则是先成孔,然后在孔内成桩,周围土移向桩身土体对桩产生动压力。
尤其是在成桩初始,桩身砼的强度很低,且砼灌注桩的成孔是依靠泥浆来平衡的,故采取较适应的桩距对防止坍孔和缩径是一项稳妥的技术措施。
1.2 确保桩身成孔垂直精度:这是灌注桩顺利施工的一个重要条件,否则钢筋笼和导管将无法沉放。
为了保证成孔垂直精度满足设计要求,应采取扩大桩机支承面积使桩机稳固,经常校核钻架及钻杆的垂直度等措施,并于成孔后下放钢筋前作井径、井斜超声波测试。
1.3 确保桩位、桩顶标高和成孔深度:在护筒定位后及时复核护筒的位置,严格控制护筒中心与桩位中心线偏差不大于50mm,并认真检查回填土是否密实,以防钻孔过程中发生漏浆的现象。
在施工过程中自然地坪的标高会发生一些变化,为准确地控制钻孔深度,在桩架就位后及时复核底梁的水平和桩具的总长度并作好记录,以便在成孔后根据钻杆在钻机上的留出长度来校验成孔达到深度。
虽然钻杆到达的深度已反映了成孔深度,但是如在第一次清孔时泥浆比重控制不当,或在提钻具时碰撞了孔壁,就可能会发生坍孔、沉渣过厚等现象,这将给第二次清孔带来很大的困难,有的甚至通过第二次清孔也无法清除坍落的沉渣。
因此,在提出钻具后用测绳复核成孔深度,如测绳的测深比钻杆的钻探小,就要重新下钻杆复钻并清孔。
同时还要考虑在施工中常用的测绳遇水后缩水的问题,因其最大收缩率达1.2%,为提高测绳的测量精度,在使用前要预湿后重新标定,并在使用中经常复核。
为有效地防止塌孔、缩径及桩孔偏斜等现象,除了在复核钻具长度时注意检查钻杆是否弯曲外,还根据不同土层情况对比地质资料,随时调整钻进速度,并描绘出钻进成孔时间曲线。
当钻进粉砂层进尺明显下降,在软粘土钻进最快0.2m/min左右,在细粉砂层钻进都是O.015m/min 左右,两者进尺速度相差很大。
钻头直径的大小将直接影响孔径的大小,在施工过程中要经常复核钻头直径,如发现其磨损超过10mm就要及时调换钻头。
1.4 钢筋笼制作质量和吊放:钢筋笼制作前首先要检查钢材的质保资料,检查合格后再按设计和施工规范要求验收钢筋的直径、长度、规格、数量和制作质量。
在验收中还要特别注意钢筋笼吊环长度能否使钢筋准确地吊放在设计标高上,这是由于钢筋吊笼放后是暂时固定在钻架底梁上的,因此,吊环长度是根据底梁标高的变化而改变,所以应根据底梁标高逐根复核吊环长度,以确保钢筋的埋入标高满足设计要求。
在钢筋笼吊放过程中,应逐节验收钢筋笼的连接焊缝质量,对质量不符合规范要求的焊缝、焊口则要进行补焊。
同时,要注意钢筋笼能否顺利下放,沉放时不能碰撞孔壁;当吊放受阻时,不能加压强行下放,因为这将会造成坍孔、钢筋笼变形等现象,应停止吊放并寻找原因,如因钢筋笼没有垂直吊放而造成的,应提出后重新垂直吊放;如果是成孔偏斜而造成的,则要求进行复钻纠偏,并在重新验收成孔质量后再吊放钢筋笼。
钢筋笼接长时要加快焊接时间,尽可能缩短沉放时间。
1.5 灌注砼前泥浆的制备和第二次清孔:清孔的主要目的是清除孔底沉渣,而孔底沉渣则是影响灌注桩承载能力的主要因素之一。
清孔则是利用泥浆在流动时所具有的动能冲击桩孔底部的沉渣,使沉渣中的岩粒、砂粒等处于悬浮状态,再利用泥浆胶体的粘结力使悬浮着的沉渣随着泥浆的循环流动被带出桩孔,最终将桩孔内的沉渣清干净,这就是泥浆的排渣和清孔作用。
从泥浆在砼钻孔桩施工中的护壁和清孔作用,我们可以看出,泥浆的制备和清孔是确保钻孔桩基础工程质量的关键环节。
因此,对于施工规范中泥浆的控制指标:粘度测定17~20min;含砂率不大于6%;胶体率不小于90%等在钻孔灌注桩施工过程中必须严格控制,不能就地取材,而要专门采取泥浆制备,选用高塑性粘土或膨润土,拌制泥浆必须根据施工机械、工艺及穿越土层进行.配合比设计。
灌注桩成孔至设计标高,应充分利用钻杆在原位进行第一次清孔,直到孔口返浆比重持续小于1.10~1.20,测得孔底沉渣厚度小于50mm,即抓紧吊放钢筋笼和沉放砼导管。
沉放导管时检查导管的连接是否牢固和密实,以防止漏气漏浆而影响灌注。
由于孔内原土泥浆在吊放钢筋笼和沉放导管这段时间内使处于悬浮状态的沉渣再次沉到桩孔底部,最终不能被砼冲击反起而成为永久性沉渣,从而影响桩基工程的质量。
因此,必须在砼灌注前利用导管进行第二次清孔。
当孔口返浆比重及沉渣厚度均符合规范要求后,应立即进行砼的灌注工作。
2、成桩质量的控制:1.1为确保成桩质量,要严格检查验收进场原材料的质保书(水泥出厂合格证、化验报告、砂石化验报告),如发现实样与质保书不符,应立即取样进行复查,对不合格的材料(如水泥、砂、石、水质),严禁用于砼灌注桩。
1.2 钻孔灌注桩一般采用串桶下料,深桩孔用砼溜管,如钻孔灌注水下砼的施工主要是采用导管灌注,砼的离析现象还会存在,但良好的配合比可减少离析程度,因此,现场的配合比要随水泥品种、砂、石料规格及含水率的变化进行调整,为使每根桩的配合比都能正确无误,在砼搅拌前都要复核配合比并校验计量的准确性,严格计量和测试管理,并及时填入原始记录和制作试件。
1.3 为防止发生断桩、夹泥、堵管等现象,在砼灌注时应加强对砼搅拌时间和砼坍落度的控制。
因为砼搅拌时间不足会直接影响砼的强度,砼坍落采用18cm~20cm,并随时了解砼面的标高和导管的埋人深度。
导管在砼面的埋置深度一般宜保持在2m~4m,不宜大于5m和小于1m,严禁把导管底端提出砼面。
当灌注至距桩顶标高8m~10m时,应及时将坍落度调小至12cm~16cm,以提高桩身上部砼的抗压强度。
在施工过程中,要控制好灌注工艺和操作,抽动导管使砼面上升的力度要适中,保证有程序的拔管和连续灌注,升降的幅度不能过大,如大幅度抽拔导管则容易造成砼体冲刷孔壁,导致孔壁下坠或坍落,桩身夹泥,这种现象尤其在砂层厚的地方比较容易发生。
在灌注过程中必须每灌注2m3左右测一次砼面上升的高度,确定每段桩体的充盈系数,《建筑施工操作规程》规定桩身砼的充盈系数必须大于l。
同时要认真进行记录,这对日后发现有问题的桩或评价桩的质量有很大作用。
钻孔灌注桩的整个施工过程属隐蔽工程项目,质量检查比较困难,如桩的各种动测方法基本上都是在一定的假设计算模型的基础上进行参数测定和检验,并要依靠专业人员的经验来分析和判读实测结果,同一个桩基工程,各检测单位用同一种方法进行检测,由于技术人员的实践经验的差异,其结论偏差很大的情况也时有发生。
