土钉墙隐蔽工程验收记录
- 格式:doc
- 大小:50.00 KB
- 文档页数:4

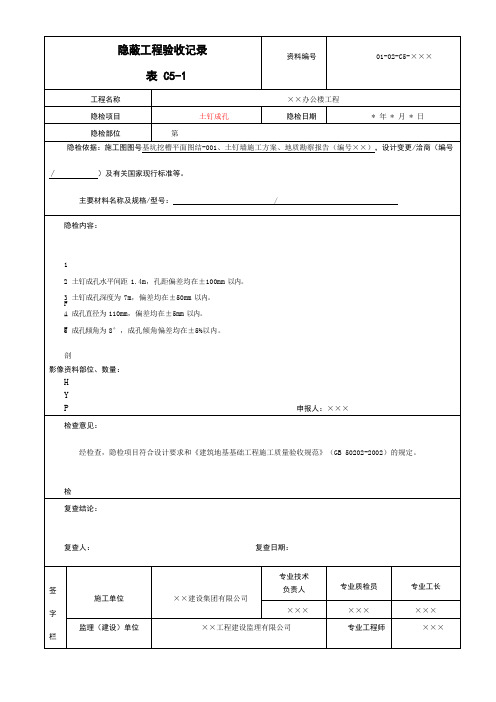

土钉墙检验批质量验收记录土钉墙是指在土质地基中使用钢筋混凝土桩或钢筋混凝土墙板作为抵抗土压力的结构体系。
土钉墙通常用于边坡、挡墙、隧道等工程中,能够有效地抵抗土壤的压力和剪切力,提高工程的稳定性和安全性。
土钉墙的质量验收是保证工程质量的一项重要工作,下面是一份土钉墙检验批质量验收记录。
一、工程概况1.工程名称:土钉墙工程2. 工程地点:xx市xx区xx路xx号3. 工程单位:xx建筑工程有限公司4. 施工单位:xx土建工程有限公司5. 质量检验机构:xx质量检测中心二、检验内容1.土钉墙的施工材料验收(1)钢筋:按照设计要求检查钢筋的直径、长度、弯曲、锈蚀情况等。
(2)混凝土:检查混凝土的配合比、强度等指标是否符合要求。
(3)土钉:检查土钉的长度、直径、防锈措施等是否符合要求。
2.土钉墙的施工工艺检验(1)土钉墙的布置情况:检查土钉墙的布置位置、排列间距、深度等是否符合设计要求。
(2)土钉的预埋长度:检查土钉的预埋长度是否符合要求。
(3)土钉的固结措施:检查土钉的固结方式,如夯实、灌浆等,并检查固结效果。
3.土钉墙的质量验收(1)土钉墙的垂直度:使用测量仪器检测土钉墙的垂直度,并记录测量结果。
垂直度的偏差应在设计允许范围内。
(2)土钉墙的表面平整度:通过目视和触摸检查土钉墙的表面是否平整,无明显凹凸。
(3)土钉墙的混凝土质量:取样检测混凝土的强度,是否符合设计要求。
(4)土钉墙的接口质量:检查土钉墙与其他结构的接口是否牢固,无开裂、松动等现象。
(5)土钉墙的防水措施:检查土钉墙的防水层是否完整、牢固。
三、记录方式对于每一项检验内容,填写检验记录表,包括检验项目、检验方法、检验依据、检验结果等内容,同时可以拍照记录。
四、质量验收结果与处理1.检验结果:(1)施工材料验收结果:分别列出钢筋、混凝土、土钉的验收结果。
(2)施工工艺验收结果:列出土钉墙的布置情况、预埋长度、固结措施的验收结果。
(3)质量验收结果:分别列出土钉墙的垂直度、表面平整度、混凝土质量、接口质量、防水措施的验收结果。
怎样填写隐蔽工程检查记录隐蔽工程是指在施工过程中上道工序被下道工序所掩盖,无法再次进行其自身的质量检查的部位。
对隐蔽工程进行检查,并通过表格的形式将工程隐蔽检查项目的隐蔽内容、质量情况、检查意见、复查意见等记录下来,形成隐蔽工程检查记录,作为以后各项建筑安装工程合理利用、维护、改造、扩建等重要的技术资料。
隐蔽工程不可以逆向作业,隐蔽工程被后续工序隐蔽后,其施工质量很难检验及认定,如果不认真做好隐蔽工程的验收检查,就容易给工程留下隐患,为了做好隐蔽工程的检查,保证前后工序顺利进行,凡未经隐蔽工程检查或检查不合格的工程,不得进行下道工序的施工,隐蔽工程检查记录要做到内容简练、明了,数据准确、可靠,隐蔽工程检查的程序明确。
隐蔽工程检查程序隐蔽工程施工完成后,由现场专业工程师进行自检,填写自检记录,自检合格报专职质检工程师进行检查,专职质检工程师检查合格填写隐蔽工程检查记录表,由项目技术负责人组织,监理工程师及有关分包单位、企业内的质量检查员、施工员参加验收。
监理工程师验收提出整改要求,整改后需复验的必须通知监理工程师复验。
地基基础和结构分部所含分项工程及重大或特殊部位还要邀请有关设计人员、质量监督人员、企业技术负责人、专业技术负责人共同参加验收。
自检不合格不得报验。
监理工程师验收不合格不得进行下一道工序施工。
未经监理工程师验收不得进行下一道工序施工.若检查存在问题,则在验收结论中给予明示.对存在的问题,必须按处理意见进行处理。
隐蔽工程检查的依据资料:(1)施工图纸、设计说明;(2)图纸会审记录、设计变更材料;(3)施工及验收规范、质量检验评定标准以及有关设计施工规程;(4)材料、构件、设备出厂合格证、检验报告或材料复试报告;(5)有关分项工程质量验收记录。
隐蔽工程具体包括:建筑地基基础工程一、土方工程:基槽、房心回填前检查基底清理、基底标高、基底处理情况等。
二、排桩墙支护工程三、水泥土桩墙支护工程四、锚杆及土钉墙支护工程五、钢或混凝土支撑系统六、地下连续墙工程七、沉井(箱)八、降水与排水九、灰土地基工程十、土工合成材料地基十一、粉煤灰地基十二、强夯地基十三、注浆地基十四、预压地基十五、振冲地基十六、高压喷射注浆地基十七、水泥土搅拌桩地基十八、土和灰土挤密桩复合地基十九、水泥粉煤灰碎石桩复合地基二十、夯实水泥土桩复合地基二十一、砂桩地基二十二、静力压桩二十三、先张法预应力管桩二十四、混凝土预制桩二十五、钢桩二十六、混凝土灌注桩地下防水工程隐蔽内容一、防水混凝土工程1、检查混凝土的结构厚度,迎水面钢筋保护层厚度;2、混凝土的变形缝、施工缝、后浇带、穿墙螺栓,预埋件等设置的位置、形式和构造等;3、人防出口止水做法;二、水泥砂浆防水层三、卷材防水层1、防水层基层、防水材料规格、厚度、铺设方式、阴阳角处理、搭接密封处理等;2、变形缝、穿墙管道等细部构造等情况.四、涂料防水层五、细部构造检查变形缝、施工缝、后浇带、穿墙管道、预埋件等设置的形式和构造情况。
隐蔽工程验收记录表1. 引言本文档记录了隐蔽工程验收的过程和结果。
隐蔽工程验收是指在建筑、装修等工程项目中,对隐蔽部位进行检查和验收的过程。
隐蔽部位是指在施工过程中无法直接观察到的部分,例如墙体内部、管道、电线等。
2. 验收人员本次隐蔽工程验收的验收人员包括:•工程负责人(姓名)•建筑监理(姓名)•施工方代表(姓名)3. 验收时间本次隐蔽工程验收的时间为(具体时间),工程负责人提前通知了相关人员并安排了验收的时间。
4. 验收内容本次隐蔽工程验收主要包括以下内容:•隐蔽部位的测量和检查•施工材料的合格性检查•隐蔽部位的质量验收•相关图纸和文件的检查和审核5. 验收步骤5.1 隐蔽部位的测量和检查验收人员按照相关设计图纸和规范要求,对隐蔽部位进行测量和检查,确保其符合设计要求和质量标准。
检查的主要内容包括:•墙体的垂直度和平整度•地面的平整度和水平度•管道的连接和密封情况•电线和电缆的走向和固定情况5.2 施工材料的合格性检查验收人员对使用的施工材料进行合格性检查,主要包括:•砖块的强度和尺寸检查•水泥的标准和质量检查•钢筋的规格和强度检查•电线和电缆的规格和质量检查5.3 隐蔽部位的质量验收验收人员对隐蔽部位的质量进行验收,主要包括:•墙体的抹灰情况和平整度•地面的砼浇筑质量和平整度•管道的连接和固定情况•电线和电缆的布线和连接情况5.4 相关图纸和文件的检查和审核验收人员对隐蔽工程的相关图纸和文件进行检查和审核,确保施工过程和结果符合设计要求和质量标准。
6. 验收结果本次隐蔽工程验收的结果如下:1.隐蔽部位的测量和检查符合设计要求和质量标准。
2.施工材料的合格性检查合格。
3.隐蔽部位的质量验收均合格。
4.相关图纸和文件的检查和审核合格。
7. 问题和改进意见在隐蔽工程验收的过程中,发现以下问题:1.部分墙体的平整度不达标,需要重新抹灰。
2.部分电线连接不牢固,需要重新固定。
3.部分管道连接处存在漏水情况,需要进行修补。

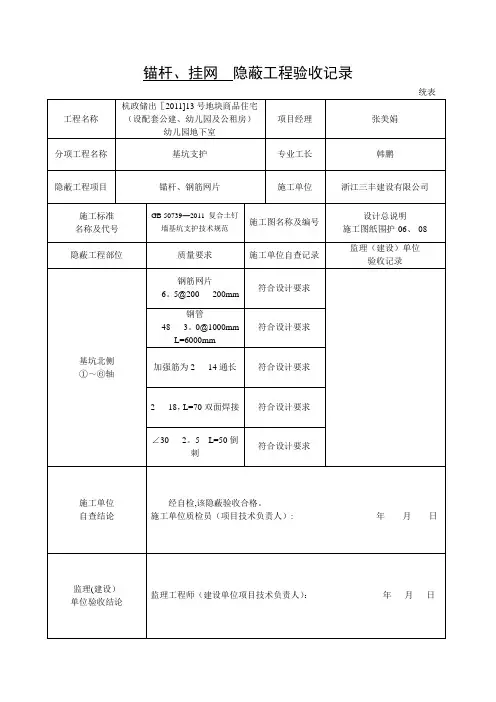

锚杆与土钉墙支护分项工程检验质量验收记录项目概述本篇文档主要介绍锚杆与土钉墙支护分项工程的检验质量验收记录。
该工程主要是利用钢筋混凝土支护结构对岩石或土壤进行固结和加固,防止其滑坡或塌方,保障人民生命财产安全。
工程要求本工程需要满足以下基本要求:1.按照国家规范设计,满足安全、耐久、经济合理的原则。
2.确保设计方案、图纸符合工程实际情况,墙体的支护结构、强度、稳定等符合要求。
3.实测数据和验收标准均为合格,具有可靠性和稳定性。
检验质量验收记录工程概况本工程所在地为山西省太原市杏花岭区,涉及地下车库工程,包括地下车库地面、梯坑等场地地基工程设计,共涉及30米宽、20米深,底板面积为600平方米。
墙体共设置40个锚杆、800个土钉。
检测内容本次检验主要内容包括锚杆和土钉墙支护钢筋混凝土强度、基坑大小、土体工程性质等检测。
其中强度检测需要对锚杆和土钉墙支护之间的连接件,锚杆和其周围混凝土的粘结等进行必要的检测。
检测标准本工程的检测标准主要依据国家相关规定和要求,具体包括以下标准:•《钢筋混凝土工程施工质量验收规范》GB50204-2002•《建筑工程质量验收规范》GB 50203-2002•《民用建筑质量验收规范》GB 50300-2001•《建筑工程验收标准》GB50300-2001检测方法和结果土钉墙1.选取土钉墙处进行检测,在墙体表面插入锤击孔,判断墙体表层土的密实程度。
2.检测土钉的直径、长度、间距等参数指标,并确认符合设计要求。
3.检测土钉的倾斜度和锚固深度,测量倾斜度不大于2%,锚固长度不小于3倍钉径。
检测结果表明土钉墙工程各项指标均符合要求。
锚杆1.将d=28mm、L=1000mm的试验锚杆埋入墙体内,进行100Kn静力试验,进行测量结果如下表所示。
锚杆编号最大载荷(Kn)抗拉强度(MPa)1 98.5 1202 97.0 1183 96.5 117.54 98.0 119.55 96.0 117平均数97.2 118.52.对锚杆的氧化程度和锚杆与混凝土的粘结程度进行视察,锚碇紧固件、张力机等设备检查合格。
工程名称:新龙路小学(含幼儿园)编号:B.1.4 -jxtdA01致:江苏建科工程咨询有限公司我方已完成教学楼A区A1-A2段坡顶坡面土钉钻孔、注浆、和挂网、混凝土喷浆等工作,经自检合格,请予以验收。
附件:□隐蔽工程质量检验资料□检验批质量检验资料□分项工程质量检验资料□测量放线资料□施工项目经理部(章):江苏南通二建集团有限公司项目经理或项目技术负责人(签字):年月日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间监理验收及平行检验情况:1、收到施工单位自检资料和验收记录表共页,该项报验内容系第次报验。
2、检查人(签字):年月日监理验收意见:□验收合格,可进行后续施工。
□验收不合格,不得进入下道工序施工,应于月日前整改完毕自检合格后重新报验。
项目监理机构(章):江苏建科工程咨询有限公司专业监理工程师(签字):年月日注:本报验表分为隐蔽工程质量报验(B.1.41)、检验批质量报验(B.1.42)、分项工程质量报验(B.1.43)、测量放线报验(B.1.44)及其他报验(B.1.4 )。
第五版表江苏省住房和城乡建设厅监制工程名称:新龙路小学(含幼儿园)编号:B.1.4 -jxtdA02致:江苏建科工程咨询有限公司我方已完成教学楼A区A2-A1段坡顶坡面土钉钻孔、注浆、和挂网、混凝土喷浆等工作,经自检合格,请予以验收。
附件:□隐蔽工程质量检验资料□检验批质量检验资料□分项工程质量检验资料□测量放线资料□施工项目经理部(章):江苏南通二建集团有限公司项目经理或项目技术负责人(签字):年月日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间监理验收及平行检验情况:1、收到施工单位自检资料和验收记录表共页,该项报验内容系第次报验。
2、检查人(签字):年月日监理验收意见:□验收合格,可进行后续施工。
□验收不合格,不得进入下道工序施工,应于月日前整改完毕自检合格后重新报验。
项目监理机构(章):江苏建科工程咨询有限公司专业监理工程师(签字):年月日注:本报验表分为隐蔽工程质量报验(B.1.41)、检验批质量报验(B.1.42)、分项工程质量报验(B.1.43)、测量放线报验(B.1.44)及其他报验(B.1.4 )。
编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位1~2/L~F 轴5-5剖基坑第三道与第四道土钉墙面喷锚支护工程施工图号基护-23-04施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据基坑设计图纸与围护方案要求,本工程基坑采用水泥搅拌桩复合土钉墙相结合支护工程,土钉采用洛阳铲成孔,成孔直径为110MM,土钉注浆材料为纯水泥浆,土钉墙面层喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见施工单位项目专业质量检查员签名: 项目专业技术负责人签名:专业监理工程师签名:建设单位项目专业技术负责人年 月 日编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位1~2/F~E 轴8-8剖基坑第三道与第四道土钉墙面喷锚支护工程施工图号基护-施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据基坑设计图纸与围护方案要求,本工程基坑采用水泥搅拌桩复合土钉墙相结合支护工程,土钉采用洛阳铲成孔,成孔直径为110MM,土钉注浆材料为纯水泥浆,土钉墙面层喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见施工单位项目专业质量检查员签名: 项目专业技术负责人签名:专业监理工程师签名:建设单位项目专业技术负责人年 月 日编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位A~F/1轴1-1剖基坑-3米~米处喷锚支护工程施工图号基护-施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据基坑设计图纸与围护方案要求,本工程基坑1-1剖米以上采用放坡开挖喷锚支护,坡度为1:,坡面喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见施工单位项目专业质量检查员签名: 项目专业技术负责人签名:专业监理工程师签名:建设单位项目专业技术负责人年 月 日编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位施工图号基护-施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据基坑设计图纸与围护方案要求,本工程基坑1A-1A 剖米以上采用放坡开挖喷锚支护,坡度为1:,坡面喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见正大门出口处施工单位项目专业质量检查员签名: 项目专业技术负责人签名:年 月 日专业监理工程师签名:建设单位项目专业技术负责人年 月 日编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位6~8/L-K 轴2-2剖基坑-3米处喷锚支护工程施工图号基护-施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据基坑设计图纸与围护方案要求,本工程基坑2-2剖米以上采用放坡开挖喷锚支护,坡度为1:1,坡面喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;简图:喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见施工单位项目专业质量检查员签名: 项目专业技术负责人签名:专业监理工程师签名:建设单位项目专业技术负责人年 月 日编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位4~6/L~K 轴3-3剖基坑-3米~米处喷锚支护工程施工图号基护-施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据基坑设计图纸与围护方案要求,本工程基坑3-3剖米以上采用放坡开挖喷锚支护,坡度为1:1,坡面喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;简图:喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见施工单位项目专业质量检查员签名: 项目专业技术负责人签名:专业监理工程师签名:建设单位项目专业技术负责人年 月 日编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位1~4/L~K 轴4-4剖基坑-3米~米处喷锚支护工程施工图号基护-施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据基坑设计图纸与围护方案要求,本工程基坑4-4剖米以上采用放坡开挖喷锚支护,坡度为1:1,坡面喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;简图:喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见施工单位项目专业质量检查员签名: 项目专业技术负责人签名:专业监理工程师签名:建设单位项目专业技术负责人年 月 日编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位14~18/A 轴7A-7A 剖基坑-3米处喷锚支护工程施工图号基护-施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据设计联系单,原7-7剖做法修改为7A-7A 剖做法,基坑7A-7A1剖-3米以上采用放坡开挖喷锚支护,坡度为1:,坡面喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见施工单位项目专业质量检查员签名: 项目专业技术负责人签名:专业监理工程师签名:建设单位项目专业技术负责人年 月 日编号:01-17/02-08工程名称分部子分部工程名称 地基基础项目经理施工单位验收部位E~G/18轴7A-7A 剖基坑米处喷锚支护工程施工图号基护-施工执行标准名称及编号地基基础工程施工质量验收规范GB50202-2002分项工程名称/检验批编号喷锚支护联系单号或日期检查项目检查情况说明或简图:根据设计联系单,原7-7剖做法修改为7A-7A 剖做法,基坑7A-7A 剖米以上采用放坡开挖喷锚支护,坡度为1:,坡面喷射C20混凝土,厚度为80MM,内配双层钢筋网片Φ200,施工质量符合设计与规范要求;喷射混凝土的厚度 符合要求 钢筋网片间距、安装位置 符合要求检查验收意见施工单位项目专业质量检查员签名: 项目专业技术负责人签名:专业监理工程师签名:建设单位项目专业技术负责人年 月 日。
工程隐蔽工程验收记录项目名称:XXXX工程验收单位:XXXX公司验收时间:XXXX年XX月XX日一、隐蔽工程基本信息1.工程名称:XXXX工程2.工程地点:XXXX3.总包单位:XXXX公司4.分包单位:XXXX公司5.隐蔽工程内容:XXXXX二、验收依据1.相关建设法律法规2.项目设计文件3.施工方案及施工图纸4.监理部门的监理意见5.相关验收标准和规范三、验收过程1.验收人员:由总包单位、分包单位、监理单位及工程所有者代表组成的验收组2.验收时间:在工程完成一定部分后进行隐蔽验收3.验收程序:3.1验收组按照工程进度计划,逐一对各隐蔽工程进行验收;3.2验收组对隐蔽工程是否符合相关设计要求、施工方案及施工图纸进行检查;3.3验收组进行实际测量,对各测量项目进行比对;3.4验收组进行记录,对存在的问题进行整理;3.5验收组根据整理的问题,提出相应的整改措施和要求;3.6验收组与总包单位、分包单位进行磋商,达成对问题的整改意见;3.7验收组进行最终验收,对整改情况进行评定。
四、验收结果1.验收合格的隐蔽工程项目:(1)项目1:XXXX(2)项目2:XXXX(3)...2.验收不合格的隐蔽工程项目:(1)项目1:存在XXXX问题,要求总包单位立即整改;(2)项目2:存在XXXX问题,要求分包单位立即整改;(3)...3.相关整改措施:(1)针对验收不合格的隐蔽工程项目,总包单位和分包单位需立即采取整改措施;(2)根据相关问题,总包单位和分包单位需提交整改方案,并按照验收组要求进行整改;(3)监理单位将对整改措施进行监督,确保整改达到要求。
五、其他事项1.工程所有者代表对整个验收过程表示满意,并对总包单位和分包单位的努力予以表扬;2.总包单位和分包单位表达了对整个工程的自豪感,并答应按时按质完成后续工程的施工。
六、验收结论经过详细的检查和整改,所有的隐蔽工程项目最终达到了相关验收标准和规范要求。
整个工程符合设计文件要求,施工质量良好,验收合格。
