LOGO穿隧道运架一体式架桥机北京万桥兴业机械有限公司BEIJING WOWJOINT MACHINERY CO.山区高速铁路桥梁施工创新技术w w w .t h e m e g a l l e r y .c o m山区中桥梁建设城镇郊区并行桥建设串联多种桥建设建设情况高速铁路桥梁建设的新特点w w w .t h e m e g a l l e r y .c o m其他施工方式存在问题施工难度大(特别在峡谷、深沟等地形时)施工成本高工期不易控制在山区隧道口进行混凝土双线整孔箱梁桥的架设采用现浇或移动模架的方式有如下问题:w w w .t h e m e g a l l e r y .c o m其他架桥施工方式存在不足在山区桥梁施工中,通常采用的运架分离方法有如下问题:1)在隧道口架桥需在桥台和洞口之间有至少大于40米距离;2)架桥机外形尺寸大,通过隧道需拆装一些大型部件;架桥机通过隧道需要数天时间,甚至更长3)隧道口拆装部件难度较大,劳动强度高;需要辅助吊机具配合;4)两套设备不能同时架设并置箱梁桥;5)通过250km/h 线路隧道时,箱梁须切翼缘板或扩大隧道断面6)施工综合成本高。
7)采用特殊低位运梁车运梁通过。
隧道内仰拱填充二次。
w w w .t h e m e g a l l e r y .c o m2.3米高的运梁车通250km/h隧道状况2.3米高的运梁车通250km/h隧道状况•运梁车走行在路基上时,运梁车无法驮运箱梁通过250公里双线隧道;•运梁车贴近仰拱走行通过双线隧道时,具有很大的局限性。
w w w .t h e m e g a l l e r y .c o m辅助导梁式架桥机后支腿折叠后,无法通过客运专线时速350公里及250公里隧道问题及缺点---通过隧道时,拆解部件多;---拆解部件,吊机站位困难;---通过隧道口时间长,每次影响工期10天左右。
---选用低位运梁车(新购),或大规模改造运梁车进出隧道口,都需纵向空间。

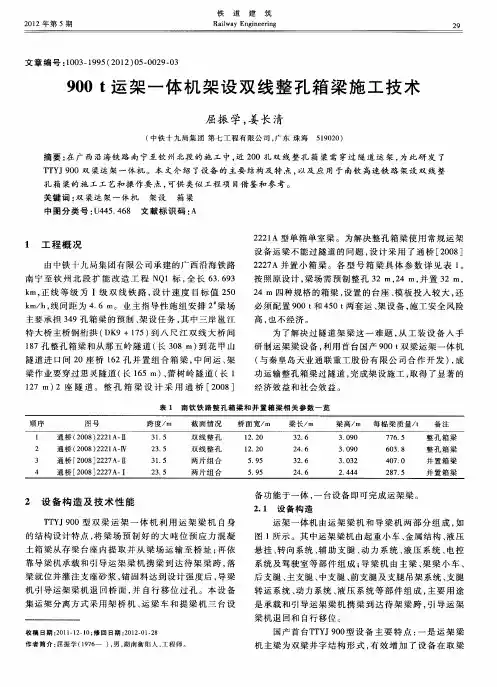

TTYJ900型运架一体机出隧道口零距离预制砼梁架设方案与应用作者:段力群来源:《中国高新技术企业》2013年第04期摘要:文章简单介绍了TTYJ900型运架一体机性能特点,着重讲解了运架一体机出隧道口零距离首孔架设900t预制砼梁施工方案,并结合实践,在实际工况施工中证实该方案的可行性以及根据现场实际情况,调整施工工艺,提高施工效率及安全性。
关键词:运架一体机;隧道口零距离;首孔砼梁架设;运架梁机;导梁机中图分类号:TU445 文献标识码:A 文章编号:1009-2374(2013)06-0026-021 概述当今,我国高速铁路发展迅速,架桥配套特种设备开发应用越发成熟。
预制简支砼梁架设施工设备由单一的机型向多种机型发展,后续开发研制的新型架梁设备工况适用性越来越强,对进、出隧道口特殊工况的砼梁架设也完全满足。
我国西南地区多山地,高铁线路多桥隧,运架一体式架桥机应运而生。
运架一体机由运架梁机和导梁机两大部分组成,适用于中国时速350km、250km铁路客运专线20m、24m、32m双线整孔预制砼梁的吊装、运输及架设,具有施工速度快、机动灵活、可实现隧道内砼梁运输及隧道口零距离砼梁架设等特点。
2 出隧道口零距离砼梁架设理论方案说明运架一体机出隧道口零距离架梁中的零距离是指隧道口距离首孔桥台(或零号墩)小于一定值(L)时,导梁机必须采取低位姿态运行方案才能完成首孔砼梁架设,这一定值(L)根据首孔砼梁梁长确定,具体为:梁长32m,L=43m;梁长24m,L=35m;梁长20m,L=31m。
由于隧道断面内轮廓及砼梁断面外轮廓双重参数限制,理论演示提运梁机提梁出隧道时,砼梁下净空最大值小于导梁机主梁高度,无法喂梁,致使导梁机需降低位才能满足喂梁要求,完成出隧道口首孔砼梁架设。
而后,导梁机升至正常位,进行后续砼梁架设。
因此,运架一体机出隧道口零距离砼梁架设为特殊工况,操作复杂,导梁机高低位转换升降具有一定的危险性。
目录一、工程概况 (1)二、编制依据 (1)三、工程特点 (1)四、设备简介 (2)1、SC900H穿隧道运架一体机 ...................................................................................... 错误!未定义书签。
五、架梁施工工艺流程 (2)1、箱梁架设工艺流程 ..................................................................................................... 错误!未定义书签。
六、具体作业指导 (3)1、架梁前准备工作 (3)1.1、箱梁检查 (4)1.2、墩台检查、处理 (4)2、支座安装作业指导 (5)3、运梁作业指导 (5)4、架梁施工作业指导 (6)4.1、过孔作业指导 (6)4.2、喂梁作业指导 (8)4.3、落梁作业指导 (10)4.4、灌浆锚固作业指导 (10)七、特殊情况下架梁作业指导 (10)一、进出隧道口架梁 (10)1、进隧道口架梁 (10)2、出隧道口架梁 (11)二、变跨架梁 (13)八、人员组织 (14)1、装梁工班人员安排 (14)2、运梁工班人员安排 (14)3、架梁工班人员安排 (14)4、其他人员安排 (14)九、安全保证措施 (14)1、安全教育制度 (15)2、工序检查、签字制度 (15)3、系统分项检查 (15)4、严格的检查、保养制度 (15)5、严格的岗位责任制度 (15)十、质量标准 (15)京沈铁路客运专线辽宁段箱梁架设工程作业指导书一、工程概况北票制梁场位于京沈京沈客专辽宁段TJ-7标施工区域内(正线里程DK478+500处),占地面积204亩,有效面积204亩,担负DK455+855.15-DK491+911.64段内下柳条沟大桥、关山河套大桥、关山河套中桥、西大荒中桥、西大荒1号大桥、西大荒2号大桥、采云堂特大桥、瓦匠沟大桥、小瓦匠沟大桥、蒙古营河特大桥、大板沟特大桥、下河套特大桥、小苏营子中桥、牤牛河特大桥、东洼特大桥、东地特大桥、马友营河特大桥、大乌兰特大桥、平房子特大桥等20座桥梁,共565片(其中32m548片、24m17片)简支箱梁的架设任务。

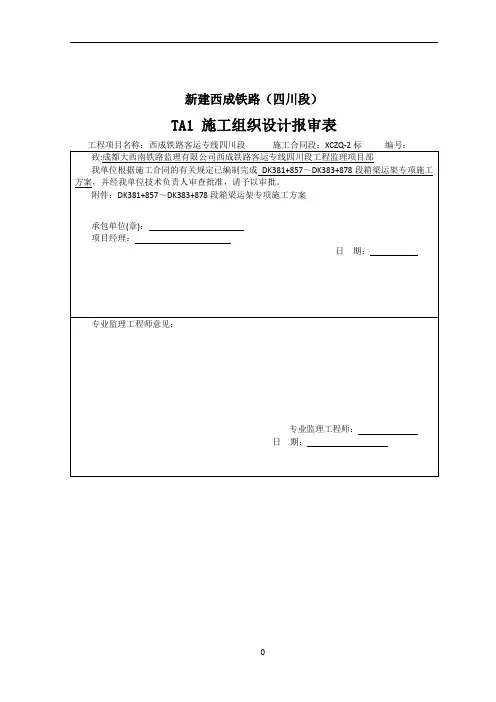

新建西成铁路(四川段)TA1 施工组织设计报审表注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
目录第一章、编制依据 (2)第二章、工程概况 (3)一.施工任务简介 (3)二.运架施工方案简介 (3)三.运架一体机组成及其参数 (4)四.线路概况 (4)五.架梁施工计划 (8)六.架桥机运梁车通过各工况技术要求 (9)第三章、施工组织安排 (10)一.建设总体目标 (10)二.施工组织机构设置 (10)三.总体施工计划安排 (12)第四章、施工准备 (13)一.主要设备及机具 (13)二.架梁前检查项目 (13)三.架梁前的技术准备 (14)四. 架梁前的验收项目 (14)第五章、施工方法及工艺要求 (16)一.架梁施工一般规定 (16)二.施工工艺及注意要点 (16)第六章、质量目标、质量管理体系及措施 (41)一.工程质量目标 (41)二.质量管理体系 (44)三.工程质量管理措施 (45)四.竣工文件编制验交 (50)第七章、安全保证措施 (52)一.施工现场安全技术措施 (52)二.运梁作业安全技术措施 (52)三.架梁作业安全技术措施 (53)四.保证人身安全的具体措施 (53)五.运架一体机安全操作规程 (54)第八章、突发事件应急预案 (58)一.安全保障措施总则 (58)二.安全保障体系组织机构图 (59)三.人员安全 (59)四.设备安全 (60)五.成品(梁、墩台)保护的安全 (61)六.高空作业安全管理措施 (61)七.安全应急预案 (62)第九章、环境保护、文明施工措施 (74)一.环境保护、文明施工 (74)二.环保水保应急预案 (75)运架一体机架梁专项施工方案第一章、编制依据一、编制依据1.《高速铁路桥涵工程施工技术指南》(铁建设【2010】241号)2.《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)3.《客运专线预应力混凝土预制梁暂行技术》(铁科技函[2004]120号)4.铁路架桥机架梁暂行规程(铁建设【2006】181号)5.架桥机安全规程(GB26469-2011)6.铁路简支梁桥球TGQZ型型钢支座安装图(西成施桥通04)8.《西成铁路测量暂行规定》9.西成铁路客运专线(四川段)XCZQ-2标指导性施工组织设计10.SLJ900型流动型箱梁架桥机安全操作规程11.国家、铁道部现行铁路工程建设施工规范、验收标准、安全规则等12.国家、铁道部现行试验标准规范13. 现场调查取证、结合实际施工能力及类似工程施工工法、科技成果第二章、工程概况一.施工任务简介中铁十七局集团XCZQ-2标运架三公司共承担西成铁路客运专线四川段(DK388+196~DK425+902)及(DK378+684~DK381+858)段共计439孔箱梁的架设任务(预制梁由昭化制梁场提供374孔,利州制梁场提供65孔),其中32米箱梁394孔,24米箱梁45孔。
简支箱梁运输和架设方案一、运输和架设施工方案简支箱梁的运输路径为:制梁台座→存梁台座→纵向运梁通道→装梁区→桥面运梁车→待架孔位,箱梁在场内采用900t轮胎式搬运机移梁。
箱梁由900t搬运机提梁装入运梁车,运梁车运梁至待架孔位。
架桥机和运梁车的拼装主要采用900t搬运机实施。
JQ900A型架桥机在梁场拼装完成后由运梁车驮运至桥头对位架梁。
梁体架设顺序按照工期安排先架设一个方向的箱梁,之后架桥机返回梁场调头架设相反方向的箱梁。
架设完成一个方向后,运梁车驮运架桥机回梁场调头,再驮运架桥机到相反方向的第一座桥桥头对位架梁,本标段架桥机调头时间安排3天。
二、运、架梁施工进度分析箱梁运、架施工进度分析从箱梁运、架施工日进度分析表和工序用时分析图可以看出,当运距5km 内两天架设5孔梁的运架时间在27小时以内,当运距为5~10km时每天架设2孔梁的运架时间在12.5小时以内据此确定架梁进度指标为:运距7km以下每天架设2.5孔,7km以上运距每天架设2孔,完成一个方向的架梁任务回到梁场调头的时间安排3天。
每个箱梁场安排一个架梁作业面进行施工。
三、运架梁设备优良的大型运架梁设备是实现箱梁运输和架设工程的重要保证,为此研制、引进、购买了900t轮胎式搬运机、YL900型轮胎式运梁车、JQ900A型步履式架桥机,将有力地保证运架梁方案的实现。
①900t轮胎式搬运机900t轮胎式搬运机用于场内箱梁搬运。
为避免箱梁在起吊和搬运过程中受到局部过载(应力集中或冲击载荷)、弯矩过大、扭曲、坠落、碰撞等损害,采取以下多重防护措施:A、采用I型兜底托梁。
主横梁与吊臂梁之间由铰销联接,允许在一定限度内主横梁绕铰销中心旋转,满足搬运机吊梁爬坡、或局部有少量沉降不均时箱梁两端存在一定高差要求,避免因此对箱梁支点处以及吊具造成局部过载。
B、兜底托梁支点与箱梁底板接触面采用耐磨硬橡胶垫板,保证具有较大的接触面积和摩擦阻力,避免局部过载和箱梁的纵向位移。

运架一体机架梁安全操作规程
1 运架一体机运梁至待架孔后折转主支腿时,应保证主支腿有足够的高度空间,以免支腿下横梁碰撞桥墩垫石。
2 折转主支腿时,应密切注意折转情况,避免折转不够或过头,以便顺利插入斜杆钢销,斜杆钢销插到位后方可进行下一步操作。
3 过孔后车走行过程中应对主支腿水平力的大小进行实时监控,如发现架桥机前进而数字不变,或无显示说明监控系统无效,此时应检查修复后方可作业。
如果过程中出现卡、别,则监控数据会迅速增大(上钢销150kN报警,170kN断电;下钢销570kN报警,650kN断电),以确保主支腿安全。
4 曲线架梁时,为保证辅助支腿到达待架孔前方桥墩中心(横向偏差±10cm),后车在前行过程中,需向曲线外侧斜行,斜行的角度视曲线半径大小经计算确定,并经实践予以修正。
5 过孔时辅助支腿到位,主支腿前行时,禁止与辅助支腿发生碰撞。
6 过孔或喂梁过程中,走行即将到位时及时降速,然后慢行到规定位置;
7 运架一体机过孔及喂梁过程中要时刻注意架桥机走行情况,发现异常情况立即停车检查;
8 喂梁到位后马上施加驻车制动,并在后车架车轮前后安放楔木;
9 所有工作人员应经过安全培训且经考试合格后方能上岗,操作人员要持证上岗,所有人员禁止酒后上岗。
高速铁路40.6m移动模架现浇梁施工工法高速铁路40.6m移动模架现浇梁施工工法是一种用于高速铁路梁件施工的先进施工技术。
该工法具有施工速度快、质量可靠、适应范围广等特点。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及一个工程实例等内容。
一、前言:高速铁路是现代交通运输的重要组成部分,而高速铁路梁件的施工是整个铁路建设中的关键环节。
传统的梁施工工法存在施工周期长、工艺复杂等问题,为了满足高速铁路建设的需求,高速铁路40.6m移动模架现浇梁施工工法应运而生。
该工法通过移动模架和现浇梁的结合,实现了快速、高效的梁施工,成为了高速铁路梁件施工的首选工法。
二、工法特点:高速铁路40.6m移动模架现浇梁施工工法具有以下特点:1. 施工速度快:采用移动模架技术,能够实现大幅度减少施工周期,提高施工效率,满足高速铁路建设的紧迫需求。
2. 质量可靠:通过精确的工艺控制和质量检验手段,确保梁施工质量符合设计要求,保证了高速铁路的安全运营。
3. 适应范围广:该工法适用于不同类型和不同长度的高速铁路梁件施工,具有很好的适应性和通用性。
4. 工艺简单:相比传统的梁施工工法,高速铁路40.6m移动模架现浇梁施工工法工艺简单,操作易于掌握,减少了施工人员的培训成本和技术难度。
三、适应范围:高速铁路40.6m移动模架现浇梁施工工法适用于高速铁路梁件的施工,可以适应不同类型和不同长度的梁施工,包括箱梁、T梁和I型梁等。
该工法适用于屋盖跨数大,施工周期紧迫的高速铁路项目,适应范围广泛,具有很好的适应性。
四、工艺原理:高速铁路40.6m移动模架现浇梁施工工法的工艺原理是通过移动模架将混凝土槽模板移动到安装好的钢筋架梁段位置上,然后在模板内浇筑混凝土,最后进行养护。
该工法采用现浇施工方式,通过混凝土的凝固和养护过程,使模板和混凝土形成一体,形成高强度、高稳定性的梁体。
900T运架梁一体机架设箱梁施工工法一、前言900T运架梁一体机架设箱梁施工工法是一种高效、安全、省时省力的桥梁施工工法。
该工法以900T运架梁一体机为核心设备,采用了一体化的机械化施工方式,能够完成箱梁的提升、运输和安装等工序,从而提升施工效率。
二、工法特点900T运架梁一体机架设箱梁施工工法具有如下特点:1. 机械化施工:工法利用900T运架梁一体机进行施工,实现了施工过程的机械化,大大提高了施工效率和准确性。
2. 高运载能力:900T运架梁一体机能够承载高达900吨的重量,能够胜任各种规格和重量的箱梁施工。
3. 灵活便捷:该工法具有灵活性和便捷性,能够适应不同工况和复杂场地条件,提高了工作的适应性和适用性。
4. 可节省人力资源:采用机械化施工,减少了人力投入,节省了施工成本,提高了施工效率。
5. 推动施工进度:该工法的高效率和快速完成施工过程的能力,能够有效推动工程进度,加快项目交付。
三、适应范围900T运架梁一体机架设箱梁施工工法适用于各类公路、铁路桥梁项目,特别是对于跨度大、施工周期短的项目效果显著。
同时,由于该工法的机械化施工特点,适用于各种工程类型,包括高速公路、城市快速路、高铁、地铁等。
四、工艺原理900T运架梁一体机架设箱梁施工工法是基于以下原理进行施工的:1. 设备机械化:通过采用900T运架梁一体机,将施工过程中的人力工作转化为机械化操作,提高了施工效率和准确性。
2. 模块化设计:将箱梁分为若干个模块,通过一体化设备进行整体提升和运输,减少人力工作量和时间。
3. 专业团队协调:需要有专业的团队进行协调和管理,确保施工过程中的各个环节无缝衔接,提高工程质量和工期进度。
五、施工工艺900T运架梁一体机架设箱梁施工工法的施工过程包括以下几个阶段:1. 设备准备阶段:准备900T运架梁一体机及相关配套设备,进行设备调试和检验。
2. 箱梁吊装阶段:通过900T运架梁一体机将箱梁进行吊装,将其提升到设计位置。
9-6 运架一体式架桥机架梁施工工艺9-6-1概述本型架桥机是一种集吊梁、运梁、架梁为一体的新型架桥机,适用于时速250km/h、350km/h 客运专线、高速铁路20m、24m双线整孔预应力混凝土箱梁的架设和运输。
能够通过便道、铁路路基、各类涵洞、已架箱梁、16m及以下“T”型梁、混凝土连续梁、板式刚构连续梁、结合梁等将预制的预应力混凝土箱梁从预制梁场运架梁工位,完成箱梁的标准梁作业,首、末跨架设、变跨架设、曲线架设和坡道架设。
能通过架桥机携导梁实现桥间短途转移。
9-6-2 作业内容箱梁运输、架桥机对位、箱梁架设、支座安装、重力灌浆。
9-6-3 质量检验标准及检验方法一、工程材料质量标准及检验方法(一)支座的检查1、支座应按照《铁路桥梁盆式橡胶支座》(TB/T 2331)及铁道部颁布的客运专线铁路桥梁盆式橡胶支座技术条件的有关规定进行检查。
2、检查测量支座的外型尺寸、外观质量、组装质量、核对支座的规格、型号、合格证书。
3、检查支座锚栓的规格、质量、外露长度是否符合设计要求和相关标准的规定。
4、检查橡胶支座在储存和搬运时,有无日晒、雨雪浸淋和撞击,有无与酸、碱、油类及有机溶剂接触,有无远离热源1m以上。
5、检查待安装的支座类型是否符合线路设计纵向坡度的要求。
(二)箱梁的检查1、箱梁架设前由上级主管部门主持,制梁、架梁、监理单位参加,共同对成品箱梁进行检查和交接。
2、成品箱梁检查内容:(1)混凝土梁体、桥面、封端混凝土外观质量;(2)梁体全长、跨度、梁高等外形尺寸;(3)预埋件位置、螺栓孔、中心线、板面平整度、清洁度;(4)吊装孔位置、孔径、垂直度、连接齿槽面;(5)混凝土浇注、张拉、管道压浆日期、张拉记录、静载试验报告。
3、检查测量箱梁的外形尺寸和外观质量应符合箱梁设计图纸和出厂验收记录的要求。
4、检查箱梁吊孔尺寸、位置、运输支点座符合箱梁设计图纸要求。
二、主要工序质量控制标准及检验方法(一)箱梁在起吊过程中要保证四个吊点在同一个平面内,吊杆要垂直对正箱梁的吊装孔,插入、垂直起吊,吊杆的安装高度要一致,避免歪拉斜吊,损坏梁体。
高速公路桥梁装配式下构墩梁一体化架设安装施工工法高速公路桥梁装配式下构墩梁一体化架设安装施工工法一、前言在高速公路桥梁建设中,桥梁下构墩梁的架设安装是一个关键的施工环节。
传统的桥梁下构墩梁施工工法需要现场浇筑混凝土,在施工过程中存在时间长、成本高、对施工环境要求高等问题。
为了解决这些问题,高速公路桥梁装配式下构墩梁一体化架设安装施工工法应运而生。
二、工法特点该工法的主要特点是采用装配式下构墩梁一体化架设,将主梁和桥墩通过装配方式制作成一体,并将其整体安装到预留的基础上。
具体的特点如下:1. 工期短:采用预制装配的方式,可以在厂房内进行生产,减少现场施工时间,从而大大缩短了工期。
2. 质量可控:在工厂内对桥梁下构墩梁进行制作和质量控制,确保了产品的质量稳定,减少了现场施工过程中的质量问题。
3. 成本节约:由于减少了现场施工时间和人工投入,从而大大降低了成本。
4. 施工安全:采用模块化的装配方式,可以减少现场作业人员的数量,降低了施工过程中的安全风险。
三、适应范围该工法适用于高速公路桥梁建设中的各种类型的桥梁,可以根据实际情况进行设计和制作。
四、工艺原理1. 工法与实际工程之间的联系:该工法将桥梁的主梁和桥墩通过装配方式制作成一体,与实际工程的设计要求相符。
2. 采取的技术措施:在制作过程中,采用模具进行模块化制作,保证了产品的准确度和一致性。
在安装过程中,采用专用设备进行定位和安装,确保了产品的精准度和稳定性。
五、施工工艺1. 预制制作:在工厂内对主梁和桥墩进行分别制作,采用模具,确保产品的尺寸和几何形状的准确性。
2. 运输和装配:将主梁和桥墩运输到工地,并通过专用设备将其进行装配,确保产品的整体性。
3. 安装调整:将装配好的下构墩梁整体安装到预留的基础上,并通过调整设备进行位置和水平度的调整。
4. 连接固定:将下构墩梁与上部结构进行连接固定,确保整个桥梁的稳定性和安全性。
六、劳动组织在施工过程中,需要合理组织施工人员和设备,确保施工进度和质量。
浅谈穿隧运架一体机在高铁箱梁运架梁施工中的应用已有工程实例表明高速铁路项目中应用最多的是箱梁,该梁在预制场进行预制,运输至施工现场后安放在桥墩上,因此其具有造价便宜、施工简单、对地基要求低、养护方便等优点。
SC900H运架一体机广泛应用在高速铁路箱梁运架梁施工过程中。
本文结合具体工程项目,基于SC900H运架一体机的参数特点,分析运架梁施工技术特点,实践证明采用该施工措施,能够顺利完成该项目箱梁运架施工。
标签:穿隧运架一体机;高速铁路项目施工;箱梁运架梁施工近年来,随着我国经济实力的增强和高速铁路(简称高铁,下同)技术的日趋成熟,越来越多的高铁建设工程项目破土动工。
截至2019年年末,中国高铁总里程数居世界第一,其高铁总里程达到3.5万公里以上。
我国幅员辽阔、地形地貌多样,修建高速铁路离不开地基处理、开凿隧洞、架设桥梁,高铁工程项目综合多方面的工艺和技术,为了保证高铁运行稳健,修建桥梁显得尤其重要。
我国在实现建设如此庞大里程高铁工程项目的过程中,积累了丰富的施工经验。
研究表明高铁项目中应用最多的梁是箱梁,这种梁在梁场预制好后运输至施工现场,然后安放在桥墩上,其具有造价便宜、施工简单、养护方便等优点。
高铁项目中,预制箱梁运、架施工相对而言技术难度较大、安全风险较高,严重的还会造成施工安全问题。
因此,在高铁预制箱梁的施工过程中,除了采取常规桥梁施工的安全措施、技术外,还要有一套专门的运、架设备和施工技术,以保证高质量和安全施工。
本文结合具体工程项目,结合SC900H运架一体机的参数特点,论述了运架梁施工的技术特点。
1项目概况及工程特点1.1 项目概况新建赣州至深圳铁路(简称赣深铁路)中铁十六局集团第一工程有限公司博罗制梁场运架梁起讫里程:正线从石滩大桥DK324+993起至丰文凹2号大桥DK356+310止共31317m,联络线从上行线剑潭东江特大桥HBSDK9+477至上行联络线白石渠特大桥HBSDK12+934止共3457m,线路总长34774m。

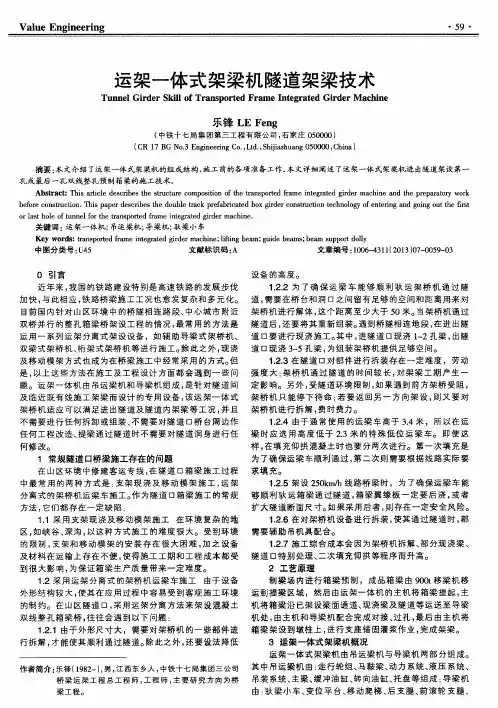

运架一体机导梁桥面180°调头技术摘要:随着高速铁路的快速发展,铁路的建设也如火如荼的进行。
由于我国地势复杂,运架一体机也越来越频繁的被投入到高铁建设中来。
运架一体机具有双向架设功能,但是与其配套的导梁必须完成180°的调头,才能进行反向的架梁作业。
主要介绍专用的调头装置在桥面上如何实现180°调头的方法和工艺,提高架梁工作效率。
关键词:运架一体机;导梁;调头;调头装置一、工程概况及方案长株潭城际铁路湘潭段湘潭制梁场,采用跨线龙门吊梁到桥面上装梁的装梁工况,没有运梁通道,运架一体机只能在桥面上拼装完后进行装梁架梁。
梁场设置在线路中央,先架设完小里程方向再调头回来架设大里程方向,由于场地的限制,只能在桥面上调头。
二、运架一体机调头的方式(一)运架一体机携导梁在调头场地内调头该方法需要设置调头场地,场地的面积需要至少100m*100m的无障碍空地,场地需要按照路基标准进行硬化、平整后,方可进行调头作业。
运架一体机提起导梁后,通过自身的动力进行180°的回转,完成调头作业。
此方法比较简单,但是对场要求比较高。
(二)通过拆解导梁完成调头运架一体机将导梁运至拆解场地后,将导梁进行拆解,每一节段用吊机进行180°调头后,再重新进行拼装,完成导梁的调头。
此方法时间周期长,需要作业劳动人员比较多,而且拼装用的高强度螺栓在拆解后不能再重复循环使用,需重新购买。
(三)使用调头装置调头将调头装置设置在已架箱梁的吊梁孔上,通过调头装置自身的液压动力完成调头。
此方法需要在路线的平坡段内进行,以调头中心为圆心,半径60m的圆形面积内领空无障碍。
这三种情况可根据实际施工的需要进行合理的选择,如果制梁场内或者架设箱梁的区段内有适合此大小和硬化条件具备的情况下,则采用运架一体机提导梁在调头场地内调头;如果运架一体机不能满足在场地内调头,侧采取调头装置在桥面完成1800调头。
此文着重介绍了采用调头装置在桥面调头的施工工艺。
运架一体机架梁工程施工方法及工艺1 运架一体机技术参数运架一体机能用于在混凝土梁场吊运客运专线900吨混凝土箱梁,并能够在桥位架设900吨混凝土箱梁。
运架梁一体机还可吊运导梁机转移工地,也能吊运混凝土箱梁穿越客运专线双线隧道。
运梁时可以路基及已架好梁的桥面上行驶,对路基及桥面不造成任何损害。
可在不需要任何辅助设施的情况下,利用设备自身功能和辅具,进行工地转移、调头,也可通过单跨及多跨连续现浇梁,并架设现浇梁前后的箱梁。
⑴主要技术参数最大箱梁自重:900吨箱梁长度形:32.6米,24.6米,施工海拔高度:≤2000米工作温度: -35℃/+50℃工作状态最大风速:6级非工作状态风速:12级最小水平架设半径 :2000米最大工作坡度:3.0%单件最大重量:≤25吨单件最大尺寸:满足公路和铁路的运输条件①运架梁机技术参数吊具下额定起吊能力:900吨跨度:51.9米爬坡能力:3.0 %最小转向半径(在±15度时):≤150米起吊高度(地面至箱梁顶面):6米吊钩行程:6米满载吊梁天车横/纵向微调量:±200毫米后吊梁天车空载纵向行程:12 米后吊梁天车空载纵向变跨方式 :液压油缸推进满载吊梁小车油缸调节速度:0-0.5米/分钟空载吊梁小车油缸调节速度:0-1.5米/分钟空载吊钩提升速度 :0-1.0 米/分钟满载吊钩提升速度 :0-0.5米/分钟马达与卷筒间的制动器:常闭盘式紧急制动器(卷扬):双钳盘式满载平地走行速度 :0-4公里/小时空载平地走行速度 :0-8公里/小时双作用缓冲油缸:32个轮组垂直升降行程 :±350毫米纵向走行时转向角 :±15°90°转向后转向角 :±5°轮胎接地比压:≤6.8bar燃油:柴油柴油发动机功率 :2 x 440千瓦②导梁机技术参数满载架梁小车走行速度:0-3.0米/分钟非满载时架梁小车走行速度:0-6.0米/分钟所有运输安装部件的起吊部位应设有安全合理的吊点。
③设计指标架桥机整机工作级别为A3,机构工作级别为M4;架桥机利用等级为U0,载荷状态为Q3;起吊冲击系数 1.05起升钢丝绳安全系数≥6吊杆拉伸应力安全系数≥8结构强度计算安全系数≥1.5机构传动零件安全系数≥1.5过孔抗倾覆安全系数≥1.52架梁施工工艺流程架梁施工工艺流程见图运梁一体机架施工工艺流程。
运梁一体机架梁施工工艺流程(1)施工准备a 主要内容一体机机具及材料准备,桥梁外观质量检查,支座十字线、孔跨距离、锚栓孔位置、孔径及深度、垫石平整度及标高复测,凿毛支座部位的支承垫石表面,清除预留孔中的杂物,一切影响运架一体机走行净空的障碍物调查和排除,架梁施工人员培训,架梁作业施工组织设计编制,根据施组要求向制梁场提供桥梁预制顺序等。
b 运架梁机调头作业场地设置运架梁机由于自身结构的限制,只能单向架设箱梁,而在架设施工当中为了缩短运梁时间,制梁场设在主线范围中段。
运架梁机架设箱梁必须沿正反两个方向架设,需进行调头作业。
在遇到架设障碍后或架设完成一个方向后,运架梁机可自信返回至梁场或专用调头线上进行调头后,进入反方向的架梁工序。
c技术准备⑴组织人员熟悉设计图纸,进行图纸会审工作,听取设计单位的设计交底。
⑵根据梁场设置情况,编制架梁施工组织,确定架梁方向和顺序,并认真组织技术交底。
⑶根据工程进度情况,核实架梁进度计划,了解沿线交通、电力线、通讯线及影响走行的障碍物情况。
⑷建立完善的检修、保养制度,定期对重要部件进行探伤检查。
⑸在箱梁梁端准确标识出中心线,检测梁高。
d 架梁前检查验收工作⑴桥梁工程检查复核桥梁中线、墩台里程、支座十字线、支承垫石高程及预埋件等线下交接资料,测量支座螺栓孔深度、孔径及桥梁孔跨距离等。
⑵检查工作完成后,凿毛支座安装部位的支承垫石表面,清除预留孔中及墩台上的杂物。
⑶组装完成后的运架一体机应经过检查、验收和试吊签证,所有运载工具、走行道路、提升吊梁、支承托架等,均必须经过重载试验,并有签证记录。
⑷所有吊具、横梁均应经过检查、重载试验。
梁上吊装孔的尺寸、位置、预埋件、钢筋布置、运输支点位置等设专人检查并满足设计要求。
⑸成品梁架设前,由建设单位主持,制梁、架梁、监理单位参加,共同对成品箱梁进行检查和交接。
由制梁单位向架梁单位提供“箱梁移交检验记录”,并移交《箱梁制造技术证明书》。
架梁单位向监理单位提供《箱梁制造技术证明书》复印件。
成品箱梁检查的内容为:①混凝土梁体、桥面、封端混凝土外观质量。
②梁体全长、跨度、梁高等外形尺寸。
③预埋件位置、中心线、板面平整度、清洁度。
④吊装孔位置、孔径、垂直度。
e 人员培训参加架梁的所有施工人员必须经过高速铁路桥梁施工培训并对运架梁机械性能及施工技术细则熟悉和全面掌握后才能上岗操作。
特殊工种人员必须进行强化培训,经考试合格后方可发证上岗。
f 下部工程交接在架梁之前,必须对下部工程仔细进行验收。
主要是根据设计图纸对线下墩台十字线、支承垫石顶面高程、同一墩台上横向两支座中心的距离、计算跨距进行精确测量,必须符合允许的误差规定。
⑴墩台混凝土必须是原装原色、色泽一致、结构尺寸精确、棱角分明、强度符合设计要求,且表面光洁平整,接茬顺直;混凝土表面严禁涂、刷、抹。
⑵墩台纵向错动量允许误差为±20mm;墩台横向错动量允许误差为±10mm。
⑶墩台前后,左右边缘距设计中心线尺寸误差不超过±20mm,表面平整度允许偏差不超过5mm,墩台平面扭角允许误差不超过±2°。
⑷支承垫石高程允许偏差为0~-10mm,平整度不大于2mm,每孔混凝土梁一端两支承垫石顶面高差不超过5mm。
(2)运架一体机架梁作业循环a首孔箱梁架设⑴梁场组装调试后由提梁机提运导梁机至桥头(提前放置平滚轮)图1 运架梁机移至桥头⑵放置主滚轮支腿并锚固图2 锚固支腿⑶前移导梁一跨,放下前支腿和辅支腿并锚固(前移动力来自架梁小车)图3 前移第一节导梁⑷继续前移导梁图4前移第二节导梁⑸导梁前移到位,运架梁机离开前导梁后端需锚固图5 导梁前移到位锚固⑹支腿转移至待架状态。
图6运架梁机退出b正常架设⑴运架梁机梁场取梁。
图7 运架梁机运梁⑵运架梁机与架梁小车对接。
图8 运架梁机对位⑶架梁机后车与架梁小车同步前移梁体。
图9 运架梁机吊梁前移到位⑷到位时后车制动,前抽下导梁,让出梁位落梁。
图0 导梁前移落梁⑸下导梁后抽11m,锚固,运梁车退回,解除与架梁小车连接,返回梁场取梁。
图1 架梁完成c 末两孔架设⑴用前吊架起吊辅支腿,至待架状态。
图2导梁前移到位⑵运架梁机提梁与架梁小车对接,并前移到位。
图3 运架梁机吊梁前移到位⑶前抽导梁让出梁位落梁(事先在前方摆放平滚轮)。
图4导梁前移落梁⑷梁回退11m,使运架梁机退到桥面。
图5 运架梁机后退11m ⑸梁退回一跨,用前吊架吊起前滚轮支腿。
图6 前吊吊运前滚轮支腿⑹梁前移,主滚轮转移到前方桥墩。
图7 倒运前滚轮支腿⑺梁后移,用前吊架吊起主滚轮支腿。
图8 倒运主滚轮支腿⑻梁前移到待架状态。
图9 导梁前移到位⑼运架梁机取梁,和架梁小车连接,并同步前移到位。
图0运架梁机吊梁前移到位⑽移导梁让出梁位,落梁。
图1导梁前移落梁d桥间转移架设完最后一孔梁后,运架梁机前移提起导梁机,即可进行转场。
图2 运架梁机转场e过隧道运梁通过250公里隧道运梁时,调节液压悬挂行程,使其降低150mm,这样使整机高度下降使得运架梁机外形尺寸不超过隧道限界;此外,卷扬机动作使混凝土梁下表面下降至距地面距离为约1000mm,此时可保证混凝土梁翼缘板距隧道限界约300mm距离,运架梁机可以运梁顺利通过隧道。
该过程中,由于吊具设计为整体吊具梁形式,可以有效减小梁摇摆幅度。
(3)桥梁支座安装根据桥梁设计,桥梁支座形式为金属支座。
a 支座材料检验及存放⑴支座到达现场后,必须检查产品合格证,附件清单和有关材质报告单或检查报告,并对支座外观进行全面检查。
⑵支座和配件质量应满足设计要求,支座连接正常,不得任意松动上、下板连接螺栓。
⑶支座存放应避免阳光直接照射、雨雪浸淋,并保持清洁;严禁与酸、碱、油类、有机溶剂等影响支座的物体接触,并距热源1m以上。
b 预制箱梁架设支座安装安装支座分两步,即支座上座板与箱梁底面预埋板的连接安装;支座底板与垫石连接安装。
⑴支座与梁底面的安装支座与梁底面的安装在梁场进行,采用小吨位的叉车装运和抬升,人工配合安装,注意应按照线路纵向坡度复核活动支座及固定支座位置是否符合设计,特别是单向活动支座应注意单向活动方向。
对位于坡道上的桥梁,固定支座原则上安装在桥梁的下坡端。
梁体的坡度是采用改变上支座板顶面坡度的方式来实现的,在不同坡度段的桥梁要注意选择相应厚度的上支座板支座。
支座安装在箱梁底面以后,应拧紧支座至设计力矩与梁体的连接螺栓,在支座与梁底预埋板之间不得留有间隙,如有间隙,应采用注浆方式进行填充。
⑵支座在墩顶与垫石连接安装架设箱梁时,箱梁应先落在四个测力千斤顶上,再对支座下座板与支承垫石之间、锚栓孔内进行压力灌浆。
①千斤顶支点反力控制落梁应采用支点反力控制。
架梁时首先应按设计位置将箱梁准确落在两端作为临时支点的测力千斤顶上,通过千斤顶调整梁体支点标高,同时应保证每支点反力与四个支点反力的平均值的差值百分比不超过±5%。
支承垫石顶面与支座底面间隙应控制在20~30mm(灌浆厚度),采用压力注浆方式填充,待浆体填实并达到设计允许强度后,方可落梁,拆除临时千斤顶。
②支座重力灌浆采用重力灌浆法向支座与垫石间隙处灌注砂浆,使支座锚固螺栓孔和支座与垫石间隙充满无收缩高强C50砂浆。
注浆应从支座中心部位向四周进行,直至注浆材料全部灌满为止。
灌浆用的模板与垫石顶面应采取可靠措施,防止在重力灌浆时发生漏浆。
在没有可靠保温措施,注浆材料保温性能未进行试验验证时,严禁在负温度条件下进行注浆施工。
注浆材料在达到强度以后,拆除模板,对漏浆处进行补浆。
最后拧紧下支座板地脚螺栓,拆除支座上下盖板临时连接角钢。
在注浆材料强度大于20MPa时才能拆除临时千斤顶,在拆除临时千斤顶前严禁架桥机过孔。
(4)架梁过程中的测量控制⑴架梁前应精密测定墩台中心,并设出纵横十字线及中心线交点(曲线桥工作线交点)。
跨距用光电测距仪组合测定,考虑最佳测程精度,亦可间接求算。
当实测或求算跨距与设计跨距的差值超过2mm时,应根据墩设计允许偏差逐墩调整跨距。
⑵以墩台中心十字线或梁中心线交点(曲线桥)为准,在墩顶上用钢卷尺按设计尺寸放出支座十字线及梁端轮廓线,并用墨线标出。
⑶根据设计图纸检查复核垫石顶面高程,误差不超过2mm。
⑷对准千斤顶外边缘轮廓线放好千斤顶,并根据梁顶面设计高程调整好千斤顶顶面标高。
