保厂用电、黑启动
- 格式:doc
- 大小:40.00 KB
- 文档页数:10

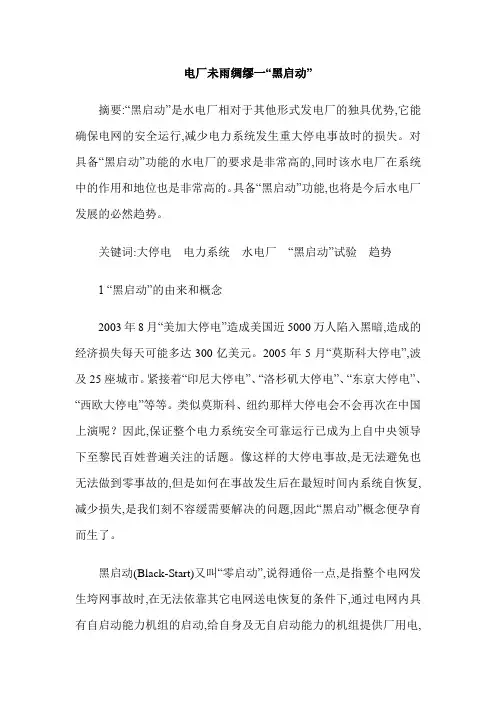

电厂未雨绸缪一“黑启动”摘要:“黑启动”是水电厂相对于其他形式发电厂的独具优势,它能确保电网的安全运行,减少电力系统发生重大停电事故时的损失。
对具备“黑启动”功能的水电厂的要求是非常高的,同时该水电厂在系统中的作用和地位也是非常高的。
具备“黑启动”功能,也将是今后水电厂发展的必然趋势。
关键词:大停电电力系统水电厂“黑启动”试验趋势1 “黑启动”的由来和概念2003年8月“美加大停电”造成美国近5000万人陷入黑暗,造成的经济损失每天可能多达300亿美元。
2005年5月“莫斯科大停电”,波及25座城市。
紧接着“印尼大停电”、“洛杉矶大停电”、“东京大停电”、“西欧大停电”等等。
类似莫斯科、纽约那样大停电会不会再次在中国上演呢?因此,保证整个电力系统安全可靠运行已成为上自中央领导下至黎民百姓普遍关注的话题。
像这样的大停电事故,是无法避免也无法做到零事故的,但是如何在事故发生后在最短时间内系统自恢复,减少损失,是我们刻不容缓需要解决的问题,因此“黑启动”概念便孕育而生了。
黑启动(Black-Start)又叫“零启动”,说得通俗一点,是指整个电网发生垮网事故时,在无法依靠其它电网送电恢复的条件下,通过电网内具有自启动能力机组的启动,给自身及无自启动能力的机组提供厂用电,使机组逐个启动并网,进而逐步扩大电力系统的恢复范围,最终实现整个电力系统的恢复。
“黑启动”是一个形象化的提法,一个“黑”字,足以说明这种启动的原始状态和条件的恶劣。
2 “黑启动”试验的水电厂概述火溪河发源于四川岷山山脉摩天岭北麓,是绵阳涪东上游左岸最大的一条支流,全长114km,全流域集水面积1494km2。
现已建成了“一库四级”水电厂,自上而下,为水牛家、自一里、木座、阴坪,总装机容量400MW。
龙头水电厂——水牛家具有多年调节能力,水库正常蓄水位2270.00m,总库容约1.435亿m3,其中调节库容1.092亿m3,该电站对下游梯级的补偿效益显著,可以增加下游3个梯级电厂期平均出力39.2%(56.1MW),平均年发电量增加0.377亿kw.h,并使枯水期电量占年发电量的比重提高到39.1%。

一、编制目的为提高电厂在电力系统全停情况下快速恢复供电的能力,确保电网安全稳定运行,保障电力供应,特制定本预案。
二、编制依据1. 《电力行业安全生产法规》2. 《电力系统黑启动技术规程》3. 《电厂应急预案编制规范》4. 企业实际情况三、适用范围本预案适用于电厂在电力系统全停情况下,由电厂内部自行启动恢复供电的应急行动。
四、组织机构及职责1. 成立电厂黑启动应急指挥部,由电厂厂长担任总指挥,分管生产、安全、技术等领导担任副总指挥,各部门负责人为成员。
2. 设立应急办公室,负责预案的组织实施、协调和监督。
3. 各部门职责:(1)生产部门:负责黑启动方案的制定、实施和设备调试;负责黑启动期间的生产调度和运行管理。
(2)安全部门:负责黑启动期间的安全监督、检查和事故处理;负责应急预案的宣传、培训和演练。
(3)技术部门:负责黑启动设备的维护、检修和技术支持;负责黑启动方案的优化和改进。
(4)设备管理部门:负责黑启动设备的采购、安装、调试和运行管理。
五、黑启动方案1. 黑启动原则:按照先主设备、后辅助设备,先关键设备、后非关键设备的顺序进行黑启动。
2. 黑启动步骤:(1)启动发电机组:按照黑启动方案,启动发电机组,恢复机组运行。
(2)恢复厂用电:启动厂用电,确保生产、生活设施正常运行。
(3)恢复外送电:按照黑启动方案,逐步恢复外送电。
(4)恢复负荷:按照黑启动方案,逐步恢复负荷。
六、应急响应1. 事故发生时,立即启动应急预案,各相关部门按照预案要求,迅速行动。
2. 生产部门负责黑启动方案的执行,确保设备正常运行。
3. 安全部门负责黑启动期间的安全监督和事故处理。
4. 技术部门负责黑启动设备的维护、检修和技术支持。
5. 设备管理部门负责黑启动设备的运行管理。
七、应急保障1. 设备保障:确保黑启动设备完好,具备启动条件。
2. 人员保障:加强黑启动人员培训,提高应急响应能力。
3. 资金保障:确保黑启动所需资金及时到位。

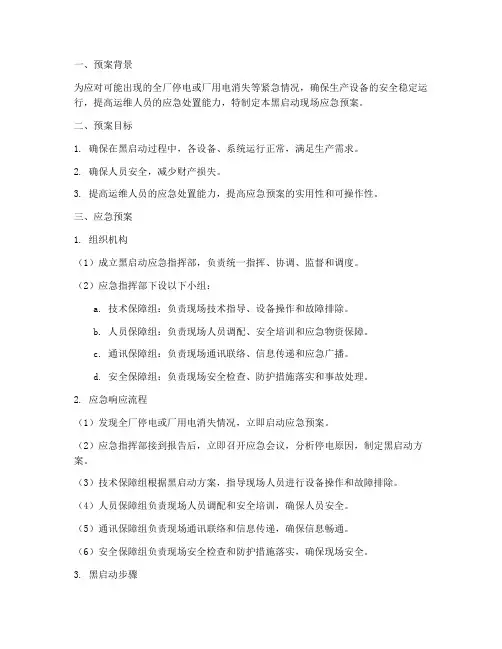

一、预案背景为应对可能出现的全厂停电或厂用电消失等紧急情况,确保生产设备的安全稳定运行,提高运维人员的应急处置能力,特制定本黑启动现场应急预案。
二、预案目标1. 确保在黑启动过程中,各设备、系统运行正常,满足生产需求。
2. 确保人员安全,减少财产损失。
3. 提高运维人员的应急处置能力,提高应急预案的实用性和可操作性。
三、应急预案1. 组织机构(1)成立黑启动应急指挥部,负责统一指挥、协调、监督和调度。
(2)应急指挥部下设以下小组:a. 技术保障组:负责现场技术指导、设备操作和故障排除。
b. 人员保障组:负责现场人员调配、安全培训和应急物资保障。
c. 通讯保障组:负责现场通讯联络、信息传递和应急广播。
d. 安全保障组:负责现场安全检查、防护措施落实和事故处理。
2. 应急响应流程(1)发现全厂停电或厂用电消失情况,立即启动应急预案。
(2)应急指挥部接到报告后,立即召开应急会议,分析停电原因,制定黑启动方案。
(3)技术保障组根据黑启动方案,指导现场人员进行设备操作和故障排除。
(4)人员保障组负责现场人员调配和安全培训,确保人员安全。
(5)通讯保障组负责现场通讯联络和信息传递,确保信息畅通。
(6)安全保障组负责现场安全检查和防护措施落实,确保现场安全。
3. 黑启动步骤(1)检查柴油发电机状态,确保其处于备用状态。
(2)检查相关设备,确保其处于正常运行状态。
(3)启动柴油发电机,并连接至厂用电系统。
(4)逐级合上各级开关,实现柴油发电机带全厂厂用电运行。
(5)进行1号机组对1号主变零起升压的操作,确认1号主变升压状态正常。
(6)模拟向110kV母线及母线PT充电、向110kV顺谟线送电等操作项目。
4. 应急结束(1)黑启动完成后,应急指挥部召开会议,总结经验教训。
(2)对应急人员进行表彰和奖励。
(3)完善应急预案,提高应急响应能力。
四、预案培训与演练1. 定期组织应急预案培训,提高运维人员的应急处置能力。

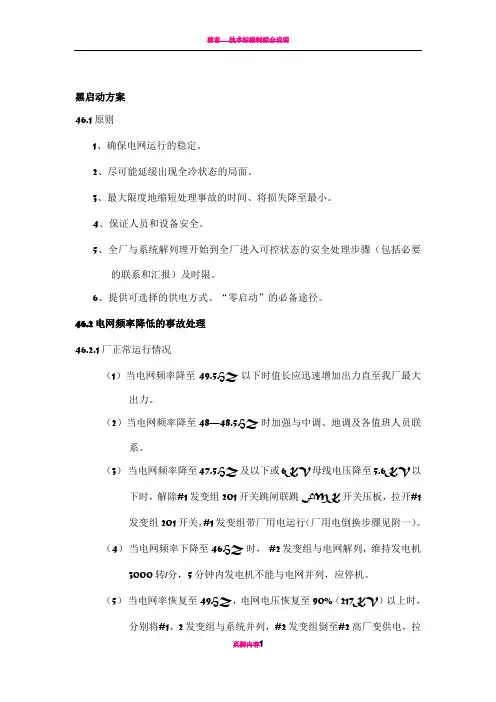

黑启动方案46.1原则1、确保电网运行的稳定。
2、尽可能延缓出现全冷状态的局面。
3、最大限度地缩短处理事故的时间、将损失降至最小。
4、保证人员和设备安全。
5、全厂与系统解列理开始到全厂进入可控状态的安全处理步骤(包括必要的联系和汇报)及时限。
6、提供可选择的供电方式、“零启动”的必备途径。
46.2电网频率降低的事故处理46.2.1厂正常运行情况(1)当电网频率降至49.5HZ以下时值长应迅速增加出力直至我厂最大出力。
(2)当电网频率降至48—48.5HZ时加强与中调、地调及各值班人员联系。
(3)当电网频率降至47.5HZ及以下或6KV母线电压降至5.6KV以下时,解除#1发变组201开关跳闸联跳FMK开关压板,拉开#1发变组201开关,#1发变组带厂用电运行(厂用电倒换步骤见附一)。
(4)当电网频率下降至46HZ时, #2发变组与电网解列,维持发电机3000转/分,5分钟内发电机不能与电网并列,应停机。
(5)当电网率恢复至49HZ,电网电压恢复至90%(217KV)以上时,分别将#1、2发变组与系统并列,#2发变组倒至#2高厂变供电,拉开601A、601B开关,合上#0高备变600刀闸,#0高备变恢复备用,投入各段快切装置。
(6)注意事项:●#1发变组带厂用电时,注意周波、电压的调整。
●切换厂用电时要注意#1高变的容量,不得使#1高厂变长时间过负荷。
●备用分支串带时,注意厂馈线的最大负荷能力。
●处理事故过程中,及时与中调、地调联系,并及时向有关领导汇报。
●为确保厂用电源,一切设备的启、停均应得到值长的许可。
●优先考虑通讯及直流电源,保证通讯畅通。
●机组各参数超过规定值时,按规程规定处里。
46.3 电网事故,机组全部跳闸,全厂失压(凤凰站全停)46.3.1机组全部跳闸,外部电源无法送入,#1、2机、炉全停,全厂失压时,应保证通讯畅通,及时更换和维护蓄电池。
(1)直流电压不能维持时,应断开如事故照明,UPS电源等直流负荷。

XX电厂1×30MW发电机组电厂黑启动方案批准:审核:编写:XX永能生物科技有限公司2017年11月XX电厂黑启动方案1.编制黑启动方案的目的:1.1为了应对各种人为或自然灾害等难以预料因素造成电网全部或局部瓦解、崩溃、发生大面积停电等事故的反应能力,并在不可预见的电网事故发生时能及时迅速地进行事故判断和处理,根据上级调度要求,制定XX永能生物质电厂“黑启动”方案。
1.2当发生系统瓦解事故从而造成XX电厂与系统解列仅带厂用电运行甚至厂用电中断时,各单位运行人员能做到准确、有序、迅速地恢复厂用电,保证机组正常运行,并对重要设备尽快恢复供电,从而保证整个电网尽快恢复正常供电方式。
1.3通过对本方案的编写、制定及学习、贯彻,可检验本厂各种设施、设备的配置、性能及操作、管理能力,及时发现存在的薄弱环节与隐患,以制定相应的防范措施,使运行人员得到系统的综合培训,提高对事故的处理能力。
2.标准运行方式:XX电厂共有一台发电机组:I期装有一台1×30MW机组。
正常情况下#1发电机组,#1主变、#1、#2厂用变、化水变、脱硫变全部投入运行,负荷调整在25MW—30MW之间;#1、机组经主变升压后输出到110kV母线;2.1 110kV系统运行方式:2.1.1 正常情况下110kV母线经主变101开关运行。
2.1.2 #1主变101开关、天永线111开关运行于110kV 母线。
2.1.3 天永线为电厂的联络线,正常情况下天永线输出负荷:25~27MW;2.2厂用电运行方式2.2.1 I期厂用电运行方式:2.2.1.1 10kVII、III段分别带#1、2炉引、送风机、、给水泵、、循环水泵、#1、#2低厂变、化水变、#0备用变、脱硫变、等负荷运行。
2.2.1.3 400VI、II段、等通过各自变压器运行于10kV II、III系统,带#1机组400V主要辅机电气设备运行。
2.2.1.4 直流220V段母线正常情况下由#1硅整流供电,蓄电池组蓄电池正常浮充备用,#1机组正常控制、保护用直流电源均取自该系统;其中直流220V 段硅整流交流电源及通讯交流电源均取自400VI II段。

水电站非常重要的后备功能之一黑启动了解下大面积跳闸后的系统自大面积恢复通俗地称为黑启动。
所谓黑启动,是指对整个系统前因故障停运后,系统全部停电(不排除孤立小电网仍维持运),处于全“黑”状态,不必依赖别的网络帮助,通过系统中具有自启动能力的发电机组启动,带动无自启动能力的发电机组,逐渐扩大系统恢复范围,最终实现整个系统的恢复。
黑启动是水电站非常重要的后备功能之一。
当电网发生失压事故且短时不能恢复送电时,黑启动对于水电站确保迅速恢复厂用电及保证设备安全,甚至对非常重要整个电网迅速恢复等方面均兼具重要意义。
黑启动是电网骨干电源点的基本要求之一。
水电站以其自身的特点特别适合作为黑启动的电源水电站。
水电站和火电站并不相同,具有辅助设备单纯、厂用电少,启动速度快等优点,理所当然成为正式发布黑启动电源的首选。
水电站的黑启动是指在无厂用交流电的情况下,仅仅透过电厂储存的2种能量———逆变器蓄电池储存的电能量和液压系统储存的液压能量,完成机组自启动,对内恢复厂用电,对外配合电网系统管理系统分析恢复电网运行。
机组具有黑功能不仅是电站在全厂失电情况下安全生产自救的必要措施,也是电网健康发展的需要。
水电站涉及黑功能的设备及系统主要有:(1)机组调速系统水电站黑启动的关键是在失去厂用交流电时能否维持控制水轮机导叶开启的调速系统的操作自吸泵悬吊。
机组调速器油压应按尤为最不利工况考虑,即在紧急停机甩负荷之时,调速系统剩余油压应能至少保证接力器至全关位置1次,并摆动若干次且可以全关1次,然后机组接入接入电网带上水压,接力器全开1次(对有协联要求的水轮机同时要求其转轮接力仪器要求也相应动作)。
在此基础上要求仍能机组事故停机的油压,即在黑启动过程结束后尚能保持最低允许油压力值。
同时应注意油压槽的油气比例,压油槽中油位不应稍高于低于略低于操作油位。
(2)励磁系统在黑启动过程重新启动中励磁系统应注意以下几点:第1,由于厂用电消失,同时若励磁功率柜风机不是由本柜供电,从而使得励磁功率柜风机不能运行,因此要注意励磁功率柜的温升不至使功率柜烧毁。

全厂停电黑启动预案样本由于需要大容量的启动电源,火力发电厂不能实现真正意义上的黑启动,故对于火力发电厂来讲,黑启动是指在电网崩溃、发生电网大面积停电时,整个电厂停止对外供电且不能及时从系统获得备用或启动电源,需经一段时间才能从系统取得启动电源,恢复机组的启动。
根据本公司实际情况,编制《全厂停电黑启预案》如下。
1.黑启动方案的主要目标1.1确保运行机组安全稳定停运,最大限度保证设备安全。
1.2确保直流电源和交流保安电源持久稳定供电,满足系统失电期间本厂设备安全需要。
1.31.4确保系统提供厂用电源后,迅速、可靠将机组开出并网。
2.组织机构2.1现场指挥:当值值长。
职责:事故发生时现场设备运行操作指挥、现场人员合理调配、启动工作和启动方式的安排.2.2成员:当值运行人员。
职责:按规程和本方案规定正确进行事故处理,不发生人员责任的不安全现象。
2.3设备管理部值班人员。
职责:负责事故发生后故障设备的抢修、特殊运行条件设置的配合工作。
2.4发电运行部事故处理应急小组。
职责:接受当值值长指挥,配合当值人员正确进行事故处理。
2.5技术协助:生产技术部经理、各专业主管、专工。
职责:事故发生时现场运行操作和抢修工作的技术指导,为领导决策提供技术支持。
2.6指导与决策:主管生产的副总经理、总工。
职责:负责事故发生时的现场指导协调与决策工作。
2.7物资管理部职责:做好应急备品、备件的供应工作。
2.8行政工作部职责:做好后勤保障工作,并组织10—20个辅助工进主厂房,辅助工由值长负责安排具体任务。
若辅助工无法及时到现场,值长可以通知公司消防人员协助抢险。
2.9质安管理部职责:做好危险场所保卫工作。
组织在厂保安参加厂区巡逻,无关人员及外单位人员未经公司领导批准不得进入厂区。
2.10出现电网(或全厂)全停时,全厂各级生产人员接到通知后,必须无条件尽快赶到厂区集控室和相关现场岗位,指挥、协助当班人员紧急处理事故。
2.11由于全网停电可能引起社会秩序的暂时混乱,相关人员应该采用各种可能的途径,以最短的时间到达厂区,并听从事故处理项目组指挥。

一、背景为提高我单位应对突发停电事件的能力,确保电力系统安全稳定运行,根据我国电力行业相关规定和公司安全生产要求,结合本单位实际情况,特制定本次黑启动应急演练方案。
二、演练目的1. 检验黑启动应急预案的实用性和可操作性;2. 提高运维人员对突发停电事件的应急处置能力;3. 增强各部门之间的协同配合能力;4. 提高电力系统的抗风险能力。
三、演练时间及地点1. 时间:2024年X月X日;2. 地点:本单位所属变电站。
四、演练内容1. 演练情景:模拟110kV变电站发生电网系统事故,造成全厂停电;2. 演练步骤:(1)事故判断汇报:运维人员迅速判断事故原因,向上级汇报;(2)故障点分析:对故障点进行详细分析,制定解决方案;(3)黑启动操作:按照应急预案,进行黑启动操作;(4)厂用电迅速恢复:确保厂用电在短时间内恢复正常;(5)事故解除:确认电力系统恢复正常运行,解除事故状态。
五、演练组织及人员安排1. 组织机构:成立黑启动应急演练指挥部,下设办公室、现场指挥组、应急抢修组、物资保障组、安全保障组等;2. 人员安排:各部门负责人及运维人员参加演练,明确各自职责。
六、演练实施及效果评估1. 演练实施:按照演练方案,各小组密切配合,顺利完成演练任务;2. 效果评估:(1)应急预案的可操作性:演练过程中,应急预案得到有效执行,达到预期效果;(2)运维人员的应急处置能力:参演人员反应迅速,操作熟练,应对突发事件能力得到提升;(3)各部门之间的协同配合:各小组在演练过程中,密切配合,确保演练顺利进行;(4)电力系统的抗风险能力:通过演练,提高了电力系统的抗风险能力。
七、总结及改进措施1. 总结:本次黑启动应急演练取得了圆满成功,达到了预期目标;2. 改进措施:(1)进一步完善应急预案,针对演练中发现的问题进行修改;(2)加强运维人员培训,提高应急处置能力;(3)加强各部门之间的沟通与协作,提高协同配合能力;(4)定期开展应急演练,提高电力系统的抗风险能力。

火电厂黑启动应急预案王云飞审定:陈永顺陈铸文编写:李亚辽宁大唐国际锦州热电有限责任公司二 0 0 八年十二月目录1 总则2 概况3 应急预案内容3.1 应急指挥机构及其职责3.2 危险事件的预防3.3 应急预案的启动3.4 危险事件的应对3.5 生产、生活坚持或复原方案火电厂黑启动应急预案1 总则遵循“安全第一,预防为主”的方针,坚持防备和救援相结合的原则,以危险事件的推测、预防为基础,以对危险事件过程处理的快捷准确为核心,以全力保证人身、电网和设备安全为目标,以建立危险事件的长效治理和应急处理机制为全然,提高快速反应和应急处理能力,将危险事件造成的缺失和阻碍降低到最低程度。

2 概况2.1 黑启动是指“黑状态”下的启动,所谓“黑状态”指:系统瓦解造成电网大面积停电,我厂升压站母线失压,机组全部跳闸,交、直流电源消逝,输电线路全部失压,电网对所有用户停止供电,调度通信中断。
2.2辽宁大唐国际锦州热电有限责任公司地处辽宁西部,现已安装两台300MW机组,共有二回出线,一回线为南山一号线,二回线为南山二号线,终点是锦州南山变。
3 应急预案内容3.1应急指挥机构及其职责3.1.1 应急救援指挥部总指挥:王云飞副总指挥:王裕建崔晓东陈永顺付清成员:崔建军郎强邹彦东张宝红王仪珊刘清治陈铸文汤凯军于清海王惠洁赵志新高战义3.1.2 专业应急小组:1、运行应急组:组长:陈铸文成员:武志军郑永胜王世东李根全冯坚强宫玉平张新红李亚2、继电爱护应急组组长:张晓亮成员:康兰彬林长彭宋伟明3、电气专业应急组组长:粟浩岚成员:徐文志孟永陈刚谭春力赵宇4、热工专业应急组组长:王春天成员:郑辉5、汽机专业应急组组长:饶晓敏成员:郭健刘勇奇张进业扬援越卢国栋6、锅炉专业应急组组长:赵晓军成员:杜志刚李春学刘永平孙记谭志斌7、物资保障组组长:汤凯军成员:张济海林永国刘浩许建斌8、通讯保障组组长:张晓亮成员:康兰彬林长彭宋伟明9、安全保障组组长:王仪珊成员:张春哲10、消防救援组组长:王仪珊成员:王孝11、后勤保障组组长:赵志新成员:12、保安救援组组长:王仪珊成员:许振华各小组成员受上一级主管领导的指挥,负责各预案的执行实施。
火电厂黑启动应急预案1.预案目的火电厂黑启动应急预案旨在在火电厂停电或其他紧急情况下,实施灵活和有效的措施,迅速启动发电设备,恢复电力供应,保障公共安全和生产运营的连续性。
2.应急组织2.1 应急指挥部应急指挥部设在火电厂内,由厂长担任指挥部指挥员,副厂长、运行部、电气部、设备部、安全保卫部和应急救援队等部门负责人组成,负责协调应急工作。
2.2 应急指挥人员火电厂会提前指定应急指挥人员和各个部门应急责任人员,确保在发生紧急情况时能够快速响应和配合。
3.应急流程3.1 预警和报警当发生停电或其他紧急情况时,相关设备会发出警报声,同时应急指挥部接收到报警信息后,立即启动应急预案。
3.2 确认情况应急指挥部立即核实报警信息,发送人员到现场进行调查,确认紧急情况的程度和原因,并及时汇报给指挥部。
3.3 启动备用电源如果停电是由于外部供电故障引起的,应急指挥部会立即启动备用电源,以确保主要设备的运行。
3.4 恢复火电机组发电根据实际情况,应急指挥部会指示电气部和设备部进行必要的检修和维护工作,确保火电机组的正常运行。
同时,运行部会采取措施恢复电力供应。
3.5 指导人员疏散如果紧急情况威胁到火电厂现场人员的安全,应急指挥部会指导人员迅速撤离现场,并安排人员进行疏散和安全转移。
3.6 紧急救援和事故处理如果发生事故或其他紧急情况,必要时应急指挥部会联络外部救援力量进行救援和事故处理,确保事故得到及时控制和处理。
4. 应急演练和培训火电厂会定期组织应急演练和培训,以提高应急指挥人员和员工的应急响应能力,确保预案能在紧急情况下得到有效执行。
5. 应急设备和物资准备火电厂会在必要的情况下,储备充足的应急设备和物资,包括备用电源、应急通讯设备、医疗急救设备、应急照明设备等,以应对各类紧急情况。
通过制定和执行火电厂黑启动应急预案,可以确保在发生紧急情况时火电厂能够快速响应、高效运作,恢复电力供应和保障生产运营的连续性,降低了紧急情况对公共安全和社会经济的影响。
XXX电厂XXX电厂黑启动方案批准:审核:编写:XXX发电厂XXX年X月XXX电厂黑启动方案1.编制黑启动方案的目的1.1为了提高各种人为或自然灾害等难以预料因素造成电网全部或局部瓦解、崩溃、发生大面积停电等事故的反应能力,并在不可预见的电网事故发生时能及时迅速地进行事故判断和处理,根据上级调度要求,制定XX电厂“黑启动”方案。
1.2当发生系统瓦解事故从而造成沾化电厂与系统解列带北部电网运行或仅带厂用电运行甚至厂用电中断时,各单位运行人员能做到准确、有序、迅速地恢复厂用电,保证机组正常运行,并对重要用户尽快恢复供电,从而保证整个电网尽快恢复正常供电方式。
1.3通过对本方案的编写、制定及学习、贯彻,可检验本厂各种设施、设备的配置、性能及操作、管理能力,及时发现存在的薄弱环节与隐患,以制定相应的防范措施,使运行人员得到系统的综合培训,提高对事故的处理能力。
2.标准运行方式:XXX电厂共有四台燃煤机组:I期装有两台2×135MW机组,II 期装有两台2×165 MW机组。
正常情况下#1—4机组,#1—4主变全部投入运行,负荷调整在316MW—600MW之间;#1、2机组经三绕组主变升压后分别输出到110kV、220kV母线;#3、4机组经两绕组主变升压后输出到220kV母线。
2.1220kV系统运行方式:2.1.1 正常情况下220kV1、2母线经母旁200开关联络运行,220kV4母线备用。
2.1.2 #1主变201开关、#3主变203开关、XXI线212开关、XXI 线215开关运行于220kV 1母线。
2.1.3 #2主变202开关、#4主变204、XX线211开关、XX II线213开关、XXII线214开关运行于220kV 2母线2.1.4 220 kV各线路运行状况及负荷统计如下:2.1.4.1 XXI、II线为XX电厂的联络线,正常情况下XXI线输出负荷:90~190MW;XX II线输出负荷:130~280MW。
电厂黑启动方案1. 引言电厂黑启动是指在电厂面临断电或停电情况下,通过一系列的操作和措施使电厂恢复正常运行的过程。
黑启动是电厂运行中的一个重要环节,它涉及许多技术和安全因素。
本文档将介绍电厂黑启动方案的主要内容,包括黑启动流程、关键控制点和应急预案等。
2. 黑启动流程电厂黑启动流程是指在电厂断电之后,通过一系列操作将电厂恢复到正常运行状态的过程。
以下是典型的电厂黑启动流程:2.1 准备工作在黑启动之前,需要进行一些准备工作,包括检查设备状态、准备黑启动设备和工具等。
2.2 启动备用电源在电厂断电之后,需要启动备用电源,以维持电厂关键设备的供电。
备用电源通常包括柴油发电机组和蓄电池等。
2.3 初始化电厂设备在备用电源启动之后,需要逐步初始化电厂各个设备,包括锅炉、汽轮机、发电机等。
这包括检查设备状态、清除残余气体和液体等。
2.4 恢复电力供应在设备初始化之后,可以开始恢复电力供应。
这包括启动主变压器、联络线路等,将电厂连接到电网中。
2.5 恢复正常运行在电力供应恢复之后,电厂可以逐步恢复正常运行。
包括调整设备参数、检查电流和电压等,确保设备安全运行。
3. 关键控制点在电厂黑启动过程中,有一些关键的控制点需要特别注意,以确保黑启动顺利进行。
以下是一些常见的关键控制点:3.1 电源备份系统电源备份系统是电厂黑启动的关键环节之一。
黑启动过程中,备用电源需要正常启动,并且能够提供稳定的供电。
3.2 设备初始化设备初始化是电厂黑启动的核心步骤之一。
在设备初始化过程中,需要逐步检查设备状态,并清除残余气体和液体,以确保设备的正常运行。
3.3 电力恢复电力恢复是电厂黑启动的最终目标。
在恢复电力供应之前,需要确保主变压器、联络线路等设备的正常启动和连接,以将电厂连接到电网中。
3.4 设备运行监控设备运行监控是电厂黑启动过程中的关键环节。
在设备运行过程中,需要密切监控设备的参数,并及时采取措施解决可能的问题,确保设备的安全运行。
发电厂黑启动操作规程黑启动是指在发电厂停电或从冷态启动时,通过重新启动各种启动设备和系统,使发电机组重新投入运行的过程。
为确保黑启动操作的安全、可靠和高效,发电厂需要制定黑启动操作规程,明确每个环节的具体操作步骤和注意事项。
1. 操作目的黑启动操作旨在确保发电厂在停电或冷态启动后能够快速恢复发电,保障电网的稳定运行。
此操作规程的目的是规范黑启动操作流程,提高操作的安全性和可靠性。
2. 操作人员黑启动操作需要由经过专门培训的合格操作人员进行。
操作人员需要掌握黑启动操作的基本原理和流程,并熟悉发电设备和系统的启动过程。
3. 操作流程黑启动操作流程如下:3.1. 准备工作在进行黑启动操作之前,需要进行以下准备工作:1.核对操作人员的安全装备和个人防护用品,确保其完好无损,并佩戴好防护装备。
2.核对黑启动操作所需的设备和工具,确保其完好无损。
3.检查黑启动相关设备和系统的仪表、阀门、开关等,确保其处于正常状态。
4.确定黑启动操作的负责人,并进行交接班。
3.2. 黑启动操作步骤1.开始启动发电机组前,首先确认停电或冷态启动的原因,排除相应故障后方可进行黑启动操作。
2.按照发电机组启动顺序,依次启动引风机、给水泵、鼓风机等启动设备。
3.启动引风机后,逐个启动锅炉系统,注意控制锅炉负荷和温度的变化。
4.同时启动给水泵,确保水源充足,并逐渐升高锅炉水位。
5.当锅炉压力和温度达到要求时,启动鼓风机,为燃烧提供充足的氧气。
6.启动发电机组并升频,同时监测各个参数的变化,并及时调整控制参数。
7.确保发电机组逐渐达到额定负荷和稳定运行。
3.3. 黑启动操作注意事项1.操作人员在操作过程中需保持沉着冷静,遵循操作规程,严格执行操作步骤。
2.操作人员需密切关注各个设备和系统的运行状态,及时发现并处理异常情况。
3.操作人员需时刻关注各个参数的变化,如压力、温度、液位、流量等,并根据需要进行调整。
4.在黑启动操作过程中,严禁操作人员擅自改动任何参数和设备设置,如无特殊情况,不得停机或切换设备。
编制“黑启动”方案的目的:(一)从备战、防汛及预防其它各种人为自然灾害等意外因素造成成电网全部或局部瓦解、崩溃发生大面积停电、并且从我厂预防由此而引起的设备、人身事故出发特编制此方案。
(二)在发生我厂与系统解列、事故时各专业要做到准确、有序、迅速地恢复机组运行,并能对用户尽快恢复供电。
(三)制定本方案检验我厂从值长到各专业运行人员应急、应变及处理事故能力和我厂“黑启动”能力。
(四)下列人员应熟悉并认真执行本方案:生产厂长、总工程师、副总工程师、生产部主任、专工、值长、生产各部门主任、专工、运行人员。
二、“黑启动”方案组织机构:三、我厂系统正常运行方式:(一)220KV采用双母线带专用旁路的接线方式,正常情况下,220KV系统双母线并列运行,母联开关在合闸位置,220KV旁路母线及旁路开关在良好备用状态,旁路母线联接的所有—4刀闸及旁路开关所属—1/2刀闸均在断开位置,并断开其刀闸操作电源。
(二)220KV母线固定联接方式1、#1母线: #1主变、电港Ⅰ线、电海线、#01启备变。
2、#2母线: #2主变、电港Ⅱ线、电九线.(三)变压器中性点运行方式1、正常方式:#01启备变在Ⅰ母线接地、#2主变在Ⅱ母线接地。
2、非正常方式:(1)#2主变停运时,#1主变运行在Ⅰ母线接地,#01启备变倒至Ⅱ母线接地。
(2)#01启备变停电时,#1主变在Ⅰ母线接地,#2主变在Ⅱ母线接地。
(3)单母线运行时,保留原中性点接地不变。
(四)6KV系统运行方式每台机设有一台高厂变,由主变低压侧经封闭母线引接电源,机炉的双套辅机分别接在两段6KV工作母线上。
两台机组共设一台启备变,从220KV母线取得电源,另设两段6KV公用母线,正常由启备变供电,带全厂公用负荷,同时兼作#1、#2机6KV母线的备用电源。
当启备变运行中跳闸或退出检修时,6KV公用段可由#1机或#2机高厂变供电。
6KV工作段母线与6KV公用段母线之间设有备用电源自投装置。
一、编制目的为确保机组在发生全厂停电等极端情况下,能够迅速、安全、有效地恢复运行,最大限度地减少事故损失,特制定本预案。
二、适用范围本预案适用于公司所有发电机组在发生全厂停电、主变损坏等极端情况下,进行黑启动操作。
三、预案编制依据1. 国家及地方相关法律法规、政策标准;2. 电力行业标准;3. 公司安全生产规章制度。
四、黑启动定义黑启动是指在电力系统全停的情况下,逐步恢复系统正常运行的过程。
主要分为以下步骤:1. 发电机组自启动;2. 电网恢复;3. 机组并网。
五、组织机构及职责1. 成立黑启动应急指挥部,负责指挥、协调、监督黑启动工作的全面实施。
2. 应急指挥部下设以下工作组:(1)现场指挥组:负责现场指挥、协调和沟通;(2)设备维护组:负责设备的检查、维护和修复;(3)人员保障组:负责人员的调配、培训和保障;(4)信息报送组:负责信息收集、整理和报送。
六、黑启动程序1. 发生全厂停电等极端情况时,立即启动黑启动应急预案。
2. 现场指挥组立即向应急指挥部报告情况,启动应急响应。
3. 设备维护组对设备进行检查,确保设备状态良好。
4. 人员保障组对人员进行调配,确保人员到位。
5. 信息报送组及时收集、整理和报送相关信息。
6. 发电机组自启动,逐步恢复电网运行。
7. 机组并网,恢复正常供电。
七、应急响应1. 机组自启动:(1)启动柴油发电机组,确保厂用电供应;(2)启动备用水源,确保消防用水;(3)启动通风设备,确保现场空气质量;(4)启动照明设备,确保现场照明。
2. 电网恢复:(1)检查主变压器、线路等设备,确保设备状态良好;(2)恢复主变压器、线路等设备的供电;(3)逐步恢复厂用电、生活用电等供电。
3. 机组并网:(1)检查机组运行状态,确保机组状态良好;(2)进行并网操作,恢复机组并网。
八、应急保障1. 人员保障:加强人员培训,提高应急处理能力。
2. 设备保障:定期检查、维护设备,确保设备处于良好状态。
电厂黑启动方案随着全球能源需求的不断增长,电力行业正面临诸多挑战。
为了满足日益增长的能源需求,电厂的运行可靠性和灵活性显得尤为重要。
在电网故障或自然灾害等突发事件中,黑启动方案被广泛应用于电厂,以保障电力供应的稳定性。
一、黑启动概述所谓黑启动,即指在电网故障导致厂站停电的情况下,通过电厂自身的供电装置实现电厂的重新启动,重新接入电网。
黑启动是电网恢复供电的重要手段,它可以确保电厂在故障发生后尽快重新投入运行,避免电网长时间停电,降低电力供应中断带来的经济损失。
二、黑启动的关键步骤1. 诊断电网故障电厂黑启动的第一步是准确诊断电网故障。
准确确定停电原因、故障范围和故障等级对于后续的黑启动至关重要。
通过监测设备和故障指示器,可快速定位故障点,并及时采取相应措施。
2. 保障黑启动电源在进行黑启动前,必须确保有足够的电源供应。
传统黑启动通常使用柴油发电机组作为启动电源。
然而,近年来,随着可再生能源的发展,黑启动方案也在逐渐升级。
光伏电池和储能系统等可再生能源技术被引入黑启动方案中,以提高其可持续性和环保性。
3. 启动主发电机组黑启动的核心是启动和同步主发电机组。
在黑启动过程中,通过控制系统的协调,逐步启动并同步各个主发电机组,以确保供电系统恢复正常运行。
在这一过程中,需要谨慎操作,确保各个设备之间的协调与同步。
4. 恢复电网接入一旦主发电机组恢复运行,接下来的任务就是将电厂重新接入电网。
通过逐步将负载接入并与电网同步,确保电力供应平稳恢复。
此阶段需要充分考虑电网的稳定性和安全性,以避免进一步事故和损失。
三、黑启动方案的优化之路随着科技的进步和电力行业的发展,黑启动方案也在不断优化和演变。
以下是一些优化黑启动方案的可能途径:1. 智能化监测与诊断借助先进的传感器和监测设备,实现对电网故障的智能化监测和诊断,能够更快速、准确地定位故障点。
通过人工智能和数据分析等技术手段,优化黑启动的诊断与决策过程,提高黑启动的效率和可靠性。
黑启动(Black-Start)1、黑启动(Black-Start)指整个电网或系统因故障停运后,不依赖别的网络的帮助,通过系统中具有自启动能力的机组的启动,带动无自启动能力的机组,逐步扩大电力系统的恢复范围,最终实现整个电力系统的恢复。
2、黑启动方案指电力系统发生大规模停电后,尽快有序地恢复或重构一种新的稳定运行方式的预案和实操方案。
3、黑启动电源电网黑启动电源,即具有自启动能力的机组,它可以在无外界帮助下,停运后能快速恢复发电,通过输电线送启动功率至其他机组,带动其他机组。
(1)水电机组(包括抽水蓄能电厂)作启动电源最为方便。
水轮发电机组没有复杂的辅机系统,厂用电少,启动速度快,是方便、理想的黑启动电源。
水电厂还具备良好的调频和调压能力。
但应注意径流式水电机组由于受丰枯水影响,可能在某些时候无法启动。
(2)火电机组也可以作为启动电源。
如燃油发电机可以在自备柴油发电机启动的情况下实现快速启动。
此外,某些火电厂在外部电网失电时可实现自保厂用电。
这些电厂均可以作为黑启动电源。
4、黑启动原则(l)选择黑启动电源应根据预案和当前实际情况灵活选择。
(2)恢复重要的负荷a.首先启动黑启动电源附近的大容量机组; b.重要枢纽变电站,特别是站内自备电源不足,且正常站内用电取自高压侧母线的变电站; c.重要用户,如电力调度中心、政府机关、电信及移动通讯等;其中,由于政府机关、电力调度中心和通讯部门在黑启动过程中扮演决策、指挥、调度和通讯的重要角色,应考虑优先保证送电。
5、黑启动过程(1)准备阶段:调度员根据所了解及反馈的信息准确判断电网已大面积停电;各厂站自行启动事故备用电源(柴油机或蓄电池),确保主机、主设备安全,确保直流操作电源及通信、监控系统电源;为保证系统迅速可*地恢复,各厂站按规定执行本厂站初始可控态;各具备黑启动能力机组的自启动等。
(2)网络恢复阶段:即由黑启动机组向输电线路充电,建立各小网;各小网建立后再扩大与合并;逐步完成网络重建。
《火电厂黑启动应急预案》xx年xx月xx日•黑启动概述•黑启动应急预案•黑启动应急组织及职责•黑启动应急预案实施•黑启动应急资源保障•黑启动应急培训与演练•黑启动应急处置与评估目录01黑启动概述1 2 3黑启动是指火电厂在全厂停电的情况下,利用厂内设施和资源,迅速启动发电机组并恢复对外供电的过程。
黑启动不依赖外部电源,完全依靠火电厂内部设施和资源实现启动和供电。
黑启动的目的是尽快恢复厂内重要负荷的供电,保障生产、生活和公共事业的正常运转。
03保障公共事业火电厂黑启动能够迅速恢复公共事业的电力供应,如交通、医疗、教育等,保障社会正常运转。
01保障生产火电厂是工业生产的重要基础设施,黑启动能够迅速恢复生产所需的电力供应,保障生产的顺利进行。
02保障生活火电厂在电力系统中扮演着重要的角色,黑启动能够及时恢复生活用电,保障人民群众的基本生活需求。
黑启动要求能够在短时间内完成启动和供电,以满足紧急情况下的需求。
快速响应黑启动过程中需要高度自动化的设备和技术支持,以减少人工干预和操作失误。
高度自动化由于是全厂停电情况下的启动,黑启动时设备资源和技术资源有限,需要合理规划和分配。
资源限制黑启动特点02黑启动应急预案国家相关法律法规和标准规范黑启动应急预案的编制必须符合国家相关法律法规和标准规范的要求,确保预案的合法性和合规性。
预案编制依据行业相关规定和指导意见黑启动应急预案的编制还需符合行业相关规定和指导意见的要求,确保预案与行业标准相一致。
火电厂实际情况和经验总结黑启动应急预案的编制必须结合火电厂的实际情况和经验总结,确保预案的针对性和实用性。
黑启动应急预案适用于火电厂内部的应急管理和应对工作,确保火电厂在黑启动情况下的安全稳定运行。
火电厂内部黑启动应急预案还适用于与火电厂相关的单位和部门,如电网公司、调度中心、消防部门等,确保各方在应急情况下的协调应对。
相关单位和部门预案适用范围预案编制原则黑启动应急预案的编制必须遵循科学的原则和方法,确保预案的技术性和科学性。
应急预案编号:SXSL_FD-XJ-AQ-2014预案版本编号:FH—3.0三峡水利发电有限公司向家嘴水电站保厂用电、黑启动应急处置方案万州江河水电开发有限公司向家嘴电站编制2014-04-17发布向家嘴电站保厂用电、黑启动应急处置方案1总则1.1编制目的在恶劣天气、特殊时段等情况下为确保厂内设备、大坝泄洪闸门电源正常;能够正确、有序、快速、安全的开展保厂用电操作,特制定本现场处置方案。
1.2编制依据按照《三电集团系统复电方案(黑启动方案)》和《发电有限公司保供电预案》。
1.3适用范围本方案适用于向家嘴电站厂用电消失、恶劣天气、电网垮网、重要节假日(时段)的保供电现场应急处置。
2 事件特征2.1 危险性分析及事件类型影响正常、连续供电;影响泄洪闸的正常开启及其他设备正常运行;可能导致电网瓦解。
2.2事前可能的征兆2.2.1 我厂所处区域及周边区域雷雨、暴雨、大风、洪水或其它紧急情况2.2.2地方网络周波、电压不稳定,系统振动。
3 应急组织及职责3.1 应急小组:组长:值班厂领导成员:综合办管理人员、运维班人员、当值运行人员3.2小组人员职责3.2.1 组长职责:统一协调、监督保供电工作,接受公司应急小组成员统一指挥。
3.2.2综合办管理人员职责:在值班厂领导的带领下,组织、协调、指导、监督本部门人员参加应急处置工作。
3.2.3运维班人员:根据现场应急小组安排,协助当值运行人员有效、正确处置,及时处理现场设备缺陷。
3.2.4当值运行人员:根据现场应急小组安排,及时联系当值调度员,保证应急方案的有效、正确执行4 应急响应4.1 保厂用电方案4.1.1向家片区出现雷电、暴雨、大风、洪水或其它恶劣天气情况。
4.1.2调度下达命令,要求自保厂用电。
4.1.3电网异常,导致厂用电消失。
4.2黑启动方案电网瓦解,系统电源消失,我厂机组全部解列。
5 应急处置5.1 保厂用电现场处置5.1.1一般规定5.1.1.1为了保证厂用电安全以及两台机组发的电能送出,6KV母线分段开关应合上,长期处于合闸运行状态。
5.1.1.2两台厂变41T、42T互为备用。
厂用电母线不分段运行,“备用电源自投装置”退出运行。
数字保护测控装置投入,各保护压板应投入;开关上的拨码选择开关在“自动”位置。
若41T供电,41T低压侧1号厂用盘进线开关1QF合上,厂变42T低压侧4号厂用盘进线开关2QF处于分闸位置;若42T供电,则与之相反。
5.1.1.3为了避免因两回出线同时与系统并网而产生环流,规定10KV长楼线451应长期处于热备用状态,作为事故备用电源。
5.1.1.4 当35KV长向线321与系统解列运行或6KV分段610开关断开母线分段运行时,10KV长楼线可与系统并列(暂不执行)。
5.1.1.5 厂变的退出必须做好防止低压侧厂用屏空气开关的合闸倒送电的措施。
5.1.2处置方案根据我站主接线及厂用电系统图、电站在系统中的地位及防洪压力、机组黑启动及柴油发动机黑启动操作快捷等情况综合,制定保厂用电方案。
当满足方案一的条件时,优选方案一保厂用电。
当方案一的条件不满足,则根据事故后的情况判断,如果满足方案二的条件,则优选方案二快速黑启动机组保厂用电;如果事故后机组不满足黑启动的条件,则选择方案三,由柴油发电机黑启动保厂用电。
通过我们演练总结,正常情况机组黑启动完成时间在10分钟左右,而由柴油发电机黑启动完成时间在30分钟以上。
5.1.2.1一台机组专供厂用电(方案一)当天气特别恶劣、系统特别不稳定,坝前水位较低,上游来水量小,一台机组满负荷运行水位不上涨,不存在泄洪压力的情况下为保厂用电不中断,将6KV分段610开关解列,由2号机组专供厂用电,厂用电由6KVⅡ段母线41T供电,厂用电母线不分段运行。
此时2号厂用盘联络开关3QF,厂变41T低压侧1#厂用盘进线开关1QF 在合闸位置,4#厂用盘2QF开关在分闸位置。
5.1.2.2机组黑启动供厂用电(方案二)当系统事故导致厂用电中断,且调度通知无法及时恢复时,由机组黑启动恢复厂用电,黑启动操作步骤:(1)确定厂用电完全中断,35KV、10kv线路同时事故,调度通知无法及时恢复(2)断开601、602开关(3)分4#厂用屏进线开关2QF,拉开厂变42T低压侧4#厂用屏进线刀闸2DK(41T供电此步骤不操作)(4)检查2#厂用屏联络开关3QF在合位(5) 推上1#厂用屏进线刀闸1DK,合上1#厂用屏进线开关1QF.(6)机组技术供水改为清水池供水(7)确定2#(或1#)机组调速器油压正常,该机组无事故、故障满足开机条件(8)在2#(或1#)机组LCU屏按信号复归,(打开锁定,开启机组技术供水),再按开机至空载按钮(9)机组转速、电压至额定值时。
在机组LCU屏选择开机就地、同期解除,开关操作位置选择“LCU”,手动合闸,厂用电恢复。
(10)全面检查并记录、汇报,等待调度命令。
5.1.2.3柴油发电机供厂用电(方案三)当电网系统、机组同时事故厂用电中断,且调度通知无法及时恢复时,由柴油发电机启动恢复厂用电。
5.1.2.3.1柴油发电机组启动操作步骤(1)检查水箱内水满(2)检查机内机油位在正常范围(3)检查柴油箱内有足够柴油(4)打开油箱至柴油发电机的供油阀(5)打开油箱油位闸阀(6)分开厂变41T低压侧1#厂用盘进线开关1QF,拉开1#厂用屏41T 进行刀闸1DK(7)拉开42T低压侧4#厂用屏进行刀闸21DK(8)合上柴油发电机组出线电缆进4#厂用屏进线刀闸22DK(9)检查2QF在分闸位置,推上2DK刀闸(10)将清水池水泵房1#、2#软启动装置选择开关切换至断开位置。
(11)清水池水泵75KW 电机启动电流过大,超过柴油发电机的最大出力(12)将速度开关拨在“低速”位置(13)向顺时针方向旋转一下启动钥匙,发电机组启动运转(14)观察发电机组电压在220V左右并稳定(15)将速度开关拨在“高速”位置;观察发电机组电压、频率在400V、50Hz并稳定(16)测量三相电压平衡。
(17)合上柴油发电机出口空开4QF(18)合上4#厂用屏进线开关2QF(19)厂用电恢复后检查一切应正常(20)当发电机向负荷供电后,测量三相输出电流差不超过105.1.2.3.2柴油发电机组停机操作步骤断开柴油发电机出口空开;将速度开关拨在“低速”位置;向反时针方向旋转一下启动钥匙,发电机组停止运转;检查一切正常,封闭柴油桶,预防柴油蒸发。
5.1.2.3.3柴油发电机供电操作步骤(1)确定厂用电完全中断,35KV、10kv线路同时事故,调度通知无法及时恢复(2)断开1QF,拉开1DK;(3)拉开4#厂用屏42T进线刀闸21DK、合上柴油发电机组进4#屏进线刀闸22DK;断开坝区1#屏至清水池水泵房电源空开(清水池水泵75KW 电机启动电流过大,超过柴油发动机的最大出力)(4)合上4号厂用屏开关2QF;(5)检查柴油发电机组出线空开确在断开位置(6)启动柴油发电机组;当柴油发电机组输出电压、频率稳定后(400V、50Hz),合上柴油发电机组出口空开4QF(7)厂用电恢复后检查一切应正常,测量三相电流相差不超过10%。
5.1.2.3.4柴油发电机停机切换至系统供厂用电操作步骤(1)调度通知系统送电至我厂35KV或10KV线路,确定系统线路恢复正常。
(2)将系统电源送至我厂6KV母线(3)断开4#厂用屏开关2QF(4)拉开4#厂用屏刀闸2DK(5)拉开厂变42T低压侧4#厂用屏刀闸22DK(6)合上1号厂用屏开关1QF(7)确定2#厂用屏分段开关3QF在合位,推上1#厂用屏41T进线刀闸1DK,合上厂变41T低压侧1#厂用屏进线开关1QF,厂用电恢复。
(8)断开柴油发电机组出口空开4QF,(9)将速度开关拨至在“低速”位置(10)向反时针方向旋转一下启动钥匙,柴油发电机组停止运转(11)检查一切正常,关闭柴油发电机油箱至柴油发电机的供油闸阀。
(12)关闭油箱油位闸阀(5)将清水池水泵房1#、2#软启动装置选择开关切换至“自动”位置(6)全面检查,恢复厂用原有正常运行方式。
5.1.2.3.5由柴油发电机恢复厂用电后启动机组,改由机组专供厂用电(1)启动柴油发动机恢复厂用电(步骤省)(2)当厂用电恢复后检查机组调速器油压正常、顶盖排水泵、集水井渗漏排水泵启动正常(3)启动机组技术供水2#增压泵(或1#增压泵)(4)启动2#机组至空载。
(如果选择1#机组带厂用电则启动1#机组至空载,下同)(5)在2#机组LCU屏解除同期闭锁,手动合2#机组出口开关002,;(6)断开4号厂用屏开关2QF,拉开4号厂用屏隔离刀闸2DK;(7) 合上41T低压侧隔离刀闸1DK,合上41T低压侧开关1QF;(8)断开柴油发电机组出口空开4QF,停柴油发电机组,厂用电由柴油发动机组供电切换为由2#机组专供厂用电;(8)将清水池水泵房1#、2#软启动装置选择开关切换至“自动”位置(9)全面检查设备正常后汇报调度,作好记录。
5.2现场人员分工5.2.1综合办管理人员和运维班人员在接到通知后5分钟内,必须赶到生产现场,进行现场指挥、监督,在当值人员不够时,参与现场处置。
5.2.2当值值长主动加强与调度联系,服从调度安排,统一、正确安排值班人员保供电操作。
5.2.3当值班组立即检查各设备状态、设备保护动作情况,汇报调度。
5.2.4如发生设备故障,立即将故障设备情况报告综合办和值班领导,综合办组织运维人员或立即联系修试厂人员进行及时检查、抢修。
5.2.5如机组正常,安排1-2人到水机进行机组开机、监测,及厂用屏(要求高岗位值班员)的操作,并携带对讲机与值长实时联系。
5.2.6安排1-2人在中控室进行现场操作、记录。
5.3事故报告流程发生事故,必须按“三条线”原则上报公司,并实时报告现场状况、处置方案等情况。
5.3.1注意事项5.3.1.1在保证人身安全的前提下进行处置。
5.3.1.2所有人员必须服从调度、公司应急小组统一指挥安排,按“保人身、保设备、保电网”原则进行应急处置。
5.3.1.3在处置中考虑周全,防止发生非同期、带负荷等误操作,对下达的误操作命令或有疑问时可不操作,待核实清楚后再操作。
5.3.1.4与调度通讯中断情况下,不得擅自进行对线路送电操作,应做好组网准备,加强与其它电厂联系,并采取各种方式与调度进行联系。
