输变电工程质量通病防治工作要求及技术措施
- 格式:pptx
- 大小:416.48 KB
- 文档页数:20


南小庄旧城改造地下车库H轴至a轴交1至31轴及A3#楼
工程质量通病防治技术措施
一、 钢筋混凝土现浇板裂缝
通病表现形式:现浇板易产生贯通性裂缝或上表面裂缝;现浇板外角部位易产生斜裂缝;现浇板沿预埋线管易产生裂缝。
治理主要措施;
1.1 住宅的建筑平面宜规则,避免平面形状突变。当平面有凹口时,凹口周边楼板的配筋宜适当加强。当楼板平面形状不规则时,宜设置梁使之形成较规则的平面。
在未设梁的板的边缘部位设置暗梁,提高该部位的配筋率,提高混凝土的抗裂性能。
1.2 应加大现浇板的刚度,现浇钢筋混凝土双向板设计厚度不应小于100mm,厨房、厕浴、阳台板不得小于80mm,当埋设线管较密或线管交叉时,板厚不宜小于120mm。对于过长的单向板,设计时应进行抗裂验算,合理确定加密分布筋的配置。
1.3 现浇板配筋设计宜采用热轧带肋钢筋细且密的配筋方案。
1.3.1屋面及建筑物两端的现浇板及跨度大于4.2m的板应配置双层双向钢筋,钢筋间据不宜大于150mm,直径不应小于8mm。
1.3.2 外墙转角处应设置放射性钢筋,钢筋数量、规格不应小于7Φ10,长度应大于板跨的1/3.且不得小于1.2m。
1.3.3 在现浇板的板宽急剧变化处、大开洞削弱处等易引导收缩应力集中处,钢筋间距不应大于150mm,直径不应小于8mmm,并应在板的上面布置纵横两个方向的温度收缩钢筋。板的上、下表面沿纵横两个方向的配筋率均不应小于截面积的0.15%,且不小于Φ6@200.
1.3.4管线应尽量布置在梁内,当楼板内需埋置管线时,管线必须布置在上下钢筋网片之间,且不宜立体交叉穿越,确需立体交叉的不应超过二层管线。线管在敷设时交叉布线处可采用线盒,同时在多根线管的集散处宜采用放射形发布,尽量避免紧密平行排列,以确保线管底部的混凝土浇筑顺利且振捣密实。当两根以上管并行时,沿管方向应增加Φ4#150宽500mm的钢筋网片,做到在应力集中部位有双层布筋。
输变电工程质量通病防治工作要求及技术措施
集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-
输变电工程质量通病防治工作要求及技术措施
1.路径经过的规划区、开发区、林区、矿区、泄洪区和重要跨越(如:河流、铁路、重要公路、通讯线路、大物及风景区等)必须取得当地政府及主管部门的许可协议。
2.
重要跨越的杆(塔)位置的选择,应满足被跨越物所属行业的相关规定。
3.
路径经过流沙、泥水、沼泽地时不宜采用插入角钢式基础,宜采用浅埋武基础。
4.
杆(塔)位置应考虑施工场地的需求,并方便维护运行。
5.
铁塔接地孔的位置应便于接地体的安装,并保证工艺美观。接地孔的位置应设在塔脚板或包铁上缘以上200mm处,水平位置应以便于引下线顺畅引下为宜;接地引下线连板上设两个螺栓孔,下孔为运行孔,上孔为备用孔。连板的形状可采周长方形或正方形两种。
6.
架空避雷线与变电架构连接处应加装绝缘子,引下线应有便于测量的断开点。
第五十条路径复测质量通病防治的技术措施:
1.杆(塔)位置应符合施工图的干、断面要求。复核重要跨越物间的安全距离,对新增加的跨越物应及时通知设计单位校核。
2.线路方向桩、转角桩、杆塔中心桩应有可靠的保护措施,防止丢失和移动。
3.线路途经山区时,应校核边导线在风偏状态下对山体的距离。
第二十三章基础施工质量通病防治的技术措施
第五十一条基础分坑、开挖质量通病防治的技术措施:
1.遇特殊地质条件(如:流沙、泥水、稻固、山地等)、开挖前应将杆塔中心桩引出。辅助桩应采取可靠保护措施,基础浇制完成后,必须恢复塔位中心桩。
2.拉线杆(塔)基础分坑时应以中心桩高程为准,其主杆、拉线坑埋深应符合设计要求。
3.基坑开挖应设专人检查基础坑的深度,及时测量,防止出现超深或欠挖现象。
4.掏挖基础如需放炮时,应采用多点放小炮的方式,严禁放大炮爆破,避免破坏原地质结构。
输变电工程质量通病防治工作要求及技术措施
输变电工程作为电力系统的重要组成部分,其质量直接关系到电网的稳定运行和用电安全。然而,近年来在输变电工程建设中,由于各种原因,出现了一些质量问题,严重影响了工程的安全性和可靠性。为了保证输变电工程的质量,防止质量问题的发生,需要对输变电工程质量通病进行防治。
一、输变电工程质量通病
1.设计不合理。输变电工程设计需要考虑多个因素,包括用电负荷、变电站选址、线路走向等,如果设计不合理,会影响工程的安全性和可靠性。
2.施工不规范。输变电工程需要经过多个施工环节,如果施工不规范,如未按照设计要求施工、施工材料不符合要求等,会导致工程质量问题。
3.材料质量不合格。输变电工程所使用的材料质量直接关系到工程的安全性和可靠性,如果材料质量不合格,会导致工程质量问题。
4.设备选型不当。输变电工程所使用的设备需要考虑多个因素,如设备的技术参数、环境要求等,如果选型不当,会导致工程质量问题。
二、防治措施
1.加强设计管理。设计是输变电工程的基础,需要加强设计管理,确保设计合理、合规。
2.加强施工管理。施工是输变电工程的关键环节,需要加强施工管理,确保施工规范、材料符合要求。
3.严格材料管理。材料是输变电工程的重要组成部分,需要严格材料管理,确保材料质量符合要求。
4.加强设备管理。设备是输变电工程的重要组成部分,需要加强设备管理,确保设备选型合适、设备质量符合要求。
5.加强监督检查。监督检查是防治输变电工程质量问题的重要手段,需要加强监督检查,发现问题及时处理。
6.加强培训教育。输变电工程涉及多个专业领域,需要加强培训教育,提高从业人员的专业素质。
三、技术措施
1.采用全过程质量管理。全过程质量管理是质量管理的一个重要理念,可以有效避免质量问题的发生。
2.采用现代化施工技术。现代化施工技术可以提高施工效率和施工质量,有效避免工程质量问题的发生。
3.采用先进的材料和设备。先进的材料和设备可以提高工程的安全性和可靠性,有效避免工程质量问题的发生。

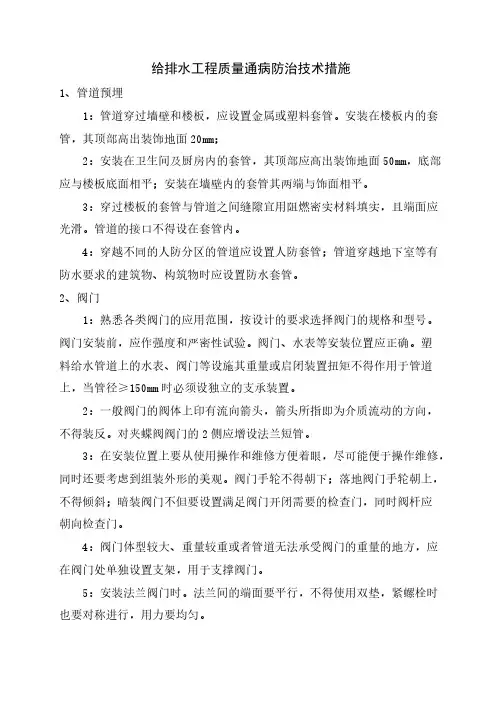

给排水工程质量通病防治技术措施
1、管道预埋
1:管道穿过墙壁和楼板,应设置金属或塑料套管。安装在楼板内的套
管,其顶部高出装饰地面20mm;
2:安装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm,底部
应与楼板底面相平;安装在墙壁内的套管其两端与饰面相平。
3:穿过楼板的套管与管道之间缝隙宜用阻燃密实材料填实,且端面应
光滑。管道的接口不得设在套管内。
4:穿越不同的人防分区的管道应设置人防套管;管道穿越地下室等有
防水要求的建筑物、构筑物时应设置防水套管。
2、阀门
1:熟悉各类阀门的应用范围,按设计的要求选择阀门的规格和型号。
阀门安装前,应作强度和严密性试验。阀门、水表等安装位置应正确。塑
料给水管道上的水表、阀门等设施其重量或启闭装置扭矩不得作用于管道
上,当管径≥150mm时必须设独立的支承装置。
2:一般阀门的阀体上印有流向箭头,箭头所指即为介质流动的方向,
不得装反。对夹蝶阀阀门的2侧应增设法兰短管。
3:在安装位置上要从使用操作和维修方便着眼,尽可能便于操作维修,
同时还要考虑到组装外形的美观。阀门手轮不得朝下;落地阀门手轮朝上,
不得倾斜;暗装阀门不但要设置满足阀门开闭需要的检查门,同时阀杆应
朝向检查门。
4:阀门体型较大、重量较重或者管道无法承受阀门的重量的地方,应
在阀门处单独设置支架,用于支撑阀门。
5:安装法兰阀门时。法兰间的端面要平行,不得使用双垫,紧螺栓时
也要对称进行,用力要均匀。阀门安装后,应对其进行常开或者常关标识..。
3、管道支架安装
1:管道支架选用
1)管道不允许由任何位移的部位,应设置固定支架,固定支架要牢固
在可靠的结构上。
2)在管道无垂直位移或垂直移动很小的地方,可装设活动支架或刚性
支架。活动支架的形式,应根据对管道摩擦的不同程度来选择,对摩擦产
生的作用力无严格限制时,可采用滑动支架;当要求减少管道轴向作用力
时应用滚动支架;
3)在水平管道上,只允许在管道单向水平位移的部位或在铸铁阀件两
侧适当距离部位,装设导向支架。
