深水井施工技术规范
- 格式:doc
- 大小:41.50 KB
- 文档页数:4
打深水井施工方案1. 引言深水井是一种用于获取地下水资源的重要手段,可以满足人们日常生活和工业用水的需求。
本文档介绍了打深水井的施工方案,包括前期准备、施工过程以及后期维护等内容。
2. 前期准备在开始施工前,需要进行以下准备工作:2.1 地质勘探在选定井址之前,需要进行地质勘探工作,以确定地下水的潜在资源、水源的质量和井底的地质情况。
这将有助于确定最佳的井址和施工方法。
2.2 设计施工方案根据地质勘探结果,设计一个合适的施工方案。
方案应包括井径、井深、井壁支护措施以及其他必要的设备和工具。
2.3 申请施工许可在施工前,需要向相关部门申请施工许可证。
这要求提交相关的勘探资料和设计方案,以确保施工过程符合相关法规和标准。
3. 施工过程深水井的施工过程一般包括以下几个步骤:3.1 确定井址根据前期的地质勘探结果,选择一个合适的井址。
井址应远离污染源和地质灾害风险区。
3.2 钻孔钻孔是打深水井的关键步骤。
下面是钻孔的一般步骤:- 准备钻井设备和工具。
- 在井址上挖一个基坑,确保设备和工具稳固。
- 使用钻杆和钻头开始钻孔。
钻孔的深度应该与设计方案一致。
- 钻孔过程中要及时排出钻屑,保证钻孔的顺利进行。
3.3 钢管套管在完成钻孔后,需要进行钢管套管工作以加固井壁,防止井塌和污染源的渗入。
套管需要根据地质情况进行选型,并确保与钻孔的契合度。
3.4 安装抽水设备在完成钢管套管后,需要安装抽水设备,以便将地下水抽到地面。
抽水设备的选型要根据设计方案中的需求和地下水的特性。
4. 后期维护完成深水井的施工后,需要进行后期维护工作,以确保井的正常运行和水源的质量。
以下是一些常见的维护工作:4.1 定期检查定期检查井的状态,包括井壁的稳定性和钢管的完整性等。
如果发现问题,及时采取合适的措施修复。
4.2 清洁井口定期清洁井口,以防止杂质和污染物进入水源。
4.3 检测水质定期检测水质,确保地下水的质量符合国家标准和项目要求。
深水井施工方案一、基本要求根据本工程招标要求,本项目共建深水井一口,深度为600米,如有变动,最深不超过650米。
二、成井工艺要求1、打地质孔:深井钻孔要求垂直度偏斜不大于1%,摸清含水层的埋藏深度和含水砂层的粒径,合理的配置滤水管的位置,选择合适的滤料,保证水质量和出水量。
成孔孔径应按设计图纸确保成孔孔径,应按尺寸选用合适的钻头进行施工。
2、扩孔换浆:在成井过程中应控制泥浆稠度,为防止孔臂形成较厚泥皮影响进水以及孔内泥浆沉淀影响井深,下管前必须将清水池或稀浆压入孔底,由下而上将井里稠浆换稀,保证深井进水效果和下管深度。
3、下管方法:宜提掉下管。
为减轻钻塔负荷,考虑井管的抗拉强度,钢丝绳抗拉强度和卷扬机的提升能力,井管接头处应分段放置浮托板,增加浮力。
按设计要求,井管的管径为250~300mm,管材为预制砼管。
4、填滤料:回填滤料是增大过滤器及周围有效孔隙滤,减小地下水流入滤管的阻力,增大出水量,防止涌沙,延长水井水井使用寿命的重要措施。
回填钻孔的质量取决于滤料的质量和填料方法。
回填滤料时,应在井内送水,以冲掉滤料的杂质和粉砂。
滤料的主要材料为颗粒饱满,级配适当的石子。
5、滤料的要求: 滤料的形状应以均质圆形颗粒为宜,采用石子,应无杂质。
根据含水层本身颗粒级配情况,选择相适应的滤料规格。
6、洗井:洗井的目的是要彻底清除井内泥浆,破坏井壁泥皮,抽出渗入含水层中的泥浆和细小颗粒,使过滤器周围形成一个良好的人工过滤层,以增加井孔的出水量,为防止泥皮硬化,在下管填料后立即洗井。
为节省洗井时间,建议采用化学剂分解稀温泥浆,然后利用活塞抽拉洗井法,在管内反复提位,造成瞬时局部填空,破坏泥臂进行选井。
最后用空气压缩荡抽水,清出井内沉淀泥浆,至水清砂净,取后含砂量不超过1/1000时结束洗井。
三、管井结构1、管井由井口、井管实段、进水滤管段、沉砂管以及井外回填滤料和井外填堵封段等组成。
2、井口所处的周围应用粘土封闭,以防止地面污水和潜水层渗入井内。
水井的各项技术标准
一、农业用井
1、机井位置:甲方根据总体施工设计安排,确定选择机井座落位置。
2、机井深度:深水井暂定50 米,施工中可根据井内实际的含水砂层来确定成井深度。
3、机井结构:铸铁管,1-2米砾料填埋。
4、机井质量:机井质量及施工过程符合《机井技术规范》(SL256-2000)相关规范要求,出水量不小于每小时60-80 m3,含沙量不超过万分之一.
5、水质符合《农田灌溉水质标准》(GB5084-92)。
二、生活用井
1、机井位置:甲方根据总体施工设计安排,确定选择机井座落位置.机井位置须远离高低压电线及电缆、管道等设施,保证有足够的施工场地堆放物料等。
2、机井深度:深水井暂定300 米,施工中可根据井内实际的含水砂层来确定成井深度。
3、机井结构:此井选用螺旋钢管;1—2cm砾料填埋。
4、机井质量:机井质量及施工过程符合《机井技术规范》(SL256—2000)相关规范要求,出水量每小时不少于80 m3,含砂量不超过十万分之一。
5、水质要求符合生活饮用水卫生标准(GB5749-85),需经有
资质部门检验合格后方可交付使用。
深水井施工技术规范 This manuscript was revised by the office on December 10, 2020.华能济宁电厂#16、21、22深水井及泵房等移位置换技术规范书为改善城市环境,提高城市品位,迎接省运会的召开,济宁市委、市政府对大运河东岸滨河大道及以东200米范围内进行高规格景观开发治理。
华能济宁电厂#16、21、22深水井及泵房位于大运河东岸滨河大道东侧,兴唐运河大桥以南,这3台深水井及泵房位于开发景观带区域内并影响滨河大道的扩宽及景观治理整体效果,为既不影响发电和居民供热,又不影响景观治理整体效果,确定对3台深水井及泵房进行移位置换,置换后深水井及泵房达到原来的供水功能,正常供水后封堵和拆除原#16、21、22深水井、泵房、管线及电缆等设施。
对另外3座泵房进行加固处理。
二、工程内容1、先确定3台深水井替换的新井位置,进行凿井、成井,凿井深度180米。
2、新泵房应满足起吊高度,泵房吊装孔及吊梁起吊荷重不低于6吨。
泵房的外部形状按照景观治理效果设计建造(包括泵房内的深井潜水泵、全部电气设备移位拆除和安装)。
3、深井水母管的移位、支管的连接及过度,地下埋设深度不低于800mm。
4、原有深井封停,原有泵房拆除,原有连接管道不能保留的废弃。
5、3座泵房进行加固。
6、根据济宁电厂方面提供的数据及要求,原16-1#深井出水量约为150m3/h,井深约180米,动水位约50m;21#、22#深井出水量约为150m3/h井深180米,动水位约50m。
深井水泵出口压力不低于。
参考以上数据,选用QJ系列深井潜水泵。
待成井后,根据成井参数再行调整。
泵房均采用半地下式混凝土结构。
平面尺寸为×,建筑地下高度,地面高度米。
泵房±对应绝对标高为米(85高程)。
主要工程量表三、凿井技术要求1、16-1#泵房现在紧邻滨湖路东路沿石,位置和新滨湖路冲突。
改造后挪至新滨湖路路沿石东100米,郭庄路北100米处。
深井降水工程施工规范一、工程概述深井降水工程是一种利用地下水位降低技术来控制地下水位的工程。
它主要应用于土建工程施工中,特别是在地下水位较高、土壤较湿润的情况下,可以通过深井降水来降低地下水位,确保施工安全。
本文将针对深井降水工程的施工规范进行详细介绍。
二、施工前准备工作1. 深井位置确定:在进行深井降水工程之前,需要确定深井的位置,并根据地质勘探数据和工程要求确定井筒直径和井深。
2. 设计排水方案:根据工程要求和地质条件,设计合理的排水方案,确定深井的数量、井筒排水装置的布置方式等。
3. 选择施工方法:根据地下水位和土质情况选择合适的施工方法,比如潜孔灌注桩、井筒钻进等。
4. 进行现场勘察:在施工前,需对施工现场进行详细勘察,了解地质情况、地下水位等信息,为后续施工提供依据。
5. 制定施工计划:根据设计要求和现场情况,制定详细的施工计划,包括施工进度、施工方法等内容。
6. 安全措施:在施工前需制定安全措施计划,保障施工过程中工人和设备的安全。
三、施工工艺1. 井筒钻进:根据设计要求,选用合适的井筒钻进设备进行作业,保证井筒的质量和深度。
2. 井筒灌浆:在井筒钻进完成后,对井筒进行灌浆处理,确保井筒的稳定性和密封性。
3. 安装排水装置:根据设计要求安装排水装置,包括泵、管道等设备,保证排水效果。
4. 开启深井降水:根据设计要求,启动排水泵,进行深井降水作业,确保地下水位在规定范围内。
5. 定期监测:施工过程中需要定期对深井降水效果进行监测,根据监测结果调整施工方案。
6. 安全管理:在施工过程中要严格遵守安全操作规程,确保施工安全。
四、施工质量控制1. 深井质量监控:在施工过程中,需要对井筒的质量进行监控,包括井筒的孔径、平整度等方面。
2. 排水效果监测:对深井降水的效果进行监测,确保地下水位降低到设计要求的水平。
3. 施工记录:对施工过程中的关键数据和操作进行记录,以备查验。
4. 安全检查:定期对施工现场进行安全检查,保障施工安全。
华能济宁电厂#16、21、22深水井及泵房等移位置换技术规范书为改善城市环境,提高城市品位,迎接省运会的召开,济宁市委、市政府对大运河东岸滨河大道及以东200米范围内进行高规格景观开发治理。
华能济宁电厂#16、21、22深水井及泵房位于大运河东岸滨河大道东侧,兴唐运河大桥以南,这3二、1米。
23。
456,井深约180米,动水位约50m;21#、22#深井出水量约为150m3/h井深180米,动水位约50m。
深井水泵出口压力不低于0.5MPa。
参考以上数据,选用QJ系列深井潜水泵。
待成井后,根据成井参数再行调整。
泵房均采用半地下式混凝土结构。
平面尺寸为5.3m×5.9m,建筑地下高度2.6m,地面高度6.02米。
泵房±0.000对应绝对标高为41.00米(85高程)。
主要工程量表三、凿井技术要求1铺设,南接2不低于3口为30,焊工4、深水井取水封层不低于60米,封层材料采用海带、粘泥球分层封堵。
5、深水井指标要求:深水井出水流量不小于150m3/h,含砂量<1/20万,成井后提供济宁市水质检测中心对3眼深水井的水质化验报告。
6、深水井达到质量要求,验收合格后,施工方交使用方竣工验收报告及竣工资料(包括井壁内衬管、桥式滤水管全部配管分布总图及施工过程报告)一式4份。
7、凿井、成井后深水井井壁垂直度不大于1/1000。
四、验收及质量要求1、深水井凿井工作完毕,施工方负责将原深潜泵安装恢复,达到正常运行后,由电厂方技术人员进行验收。
2、深水井验收标准按照凿井技术要求1-5项进行。
3、验收合格后,办理相应验收报告,开据相应的工程发票,招标方向施工方付清工程款项。
123。
一、工程概况本工程位于我国某地区,拟建一口深水井,井深约为1500米。
该井主要用于地下水资源的开采,以满足周边地区生产和生活用水需求。
为确保工程顺利进行,特制定本施工方案。
二、施工准备1. 施工组织成立以项目经理为组长,技术负责人、施工负责人、安全负责人为成员的施工领导小组,负责整个工程的施工组织与协调。
2. 施工材料根据工程需求,准备以下施工材料:水泥、砂石、钢筋、木材、焊接材料、管道、阀门、水泵、电缆等。
3. 施工设备准备以下施工设备:钻机、搅拌机、运输车辆、挖掘机、装载机、焊接设备、水泵、电缆敷设设备等。
4. 施工人员组织一支经验丰富的施工队伍,包括钻工、电工、焊工、泵工、测量员等。
三、施工工艺1. 钻孔施工(1)根据设计要求,选择合适的钻机进行钻孔施工。
(2)按照钻孔工艺要求,进行钻孔作业,确保钻孔质量。
(3)钻孔过程中,严格控制孔深、孔径、孔斜等参数。
2. 套管施工(1)根据钻孔质量,确定套管下井深度。
(2)将套管下入孔内,采用焊接方式连接套管。
(3)确保套管连接牢固,防止漏失。
3. 钻进水泥浆施工(1)根据地质条件,配制合适的水泥浆。
(2)在套管内注入水泥浆,形成水泥浆固结层。
(3)确保水泥浆固结层质量,防止井壁坍塌。
4. 井口施工(1)安装井口装置,包括井口平台、井口套管、井口阀门等。
(2)进行井口焊接,确保井口密封性。
(3)安装井口泵房,连接电缆、管道等。
5. 水泵安装与调试(1)根据设计要求,选择合适的水泵。
(2)将水泵安装于井口泵房,连接电缆、管道等。
(3)进行水泵调试,确保水泵运行正常。
四、施工质量控制1. 钻孔质量:严格控制钻孔深度、孔径、孔斜等参数,确保钻孔质量。
2. 套管质量:确保套管连接牢固,防止漏失。
3. 水泥浆固结层质量:严格控制水泥浆配比、注入量等参数,确保水泥浆固结层质量。
4. 井口密封性:确保井口密封性,防止漏失。
5. 水泵运行质量:确保水泵运行正常,满足用水需求。
打深水井施工方案深水井施工方案一、前期准备工作:1. 选址:根据需要取水的地点选择适当的位置,远离污染源和废水排放口。
2. 测量:进行地形勘测,确定施工井口位置和井深。
3. 申请审批:根据当地规定,办理审批手续,获得施工许可证。
二、施工工艺及步骤:1. 土方开挖:根据设计要求,在选定的井口位置,进行土方开挖,确保井口留有足够的空间和工作面积。
2. 钻孔:采用水井钻机进行钻孔作业,在钻孔过程中定期停机取芯,以观察地层构造和水位情况,并根据实际情况进行调整。
3. 井壁加固:在钻孔完毕后,安装套管。
套管使用井壁稳固的材料,如钢管或塑料管等,将其沉入孔内并与井口接头牢固连接,以防止井壁塌方和保护井水不被污染。
4. 清洗井眼:安装完套管后,使用泵泡水充分清洗井孔,将钻孔中的泥沙等杂质冲洗掉,以保证取水口质量和井内清洁度。
5. 完工验收:完成井施工后,进行试水,观察井水出口水质和流量,确保工程质量符合设计要求。
三、安全措施:1. 钻孔过程中,钻工、钻杆等设备要定期检查,确保其运转正常,避免发生事故。
2. 施工现场要划定安全警示标志,保持场地整洁干净,防止杂物造成危险。
3. 施工人员需穿戴符合规定的安全防护用品,如安全帽、防护眼镜、防滑鞋等,确保施工过程中人身安全。
四、材料和设备:1. 钻孔机:采用水井钻机,具备一定的钻孔直径和钻孔深度。
2. 套管:使用井壁稳固的材料,如钢管或塑料管等。
3. 清洗设备:使用泵进行水清洗工作,确保井孔的清洁度。
五、效益及风险分析:1. 深水井的建设可以提供清洁健康的地下水资源,满足人们生活和工业生产的用水需要。
2. 深水井建设的风险主要有地层情况不稳定、地下水资源不足、井水水质不合格等问题,需要在施工过程中加强监测和管理,确保施工质量和井水质量。
六、后期维护:1. 定期检查:每年对已建成的深水井进行定期检查,观察井底情况和井水水质,发现问题及时维修。
2. 维护保养:井口周围有杂物或树木,要及时清除,以免污染井水。
打深水井施工方案1. 引言深水井是一种用于获取地下水资源的重要设施,可以为农田灌溉、居民生活和工业生产等提供稳定的水源。
本文档将介绍一种常用的深水井施工方案,包括前期准备、施工流程、关键技术和安全措施等内容。
2. 前期准备在施工深水井前,需要进行一系列的前期准备工作,以确保施工的顺利进行。
2.1 地质勘探在选择深水井施工地点之前,需要进行地质勘探工作,了解地下水资源分布、地质结构和地下水位等信息。
地质勘探可以通过地质钻探和地下水位监测等手段进行。
2.2 设计方案根据地质勘探结果和深水井的用途需求,制定合理的施工方案。
设计方案包括井口位置确定、井径和井深的选择、井管和滤管的材质和尺寸等内容。
2.3 材料准备根据设计方案,准备好所需的施工材料,包括井管、滤管、井口附件等。
材料的选择应符合设计要求,并具备一定的耐腐蚀、耐压和耐磨损能力。
2.4 人员培训组织施工人员进行必要的培训,使他们了解深水井施工流程和操作规范,提高施工效率和安全性。
3. 施工流程深水井施工的主要步骤包括井口开凿、钻井、井眼净化和井口装嵌等。
3.1 井口开凿首先,在选择的施工地点开凿井口。
井口的直径通常较大,以便后续作业的进行。
3.2 钻井钻井是深水井施工的关键环节。
在井口周围搭建钻机,使用钻具进行钻井作业。
钻井中要注意控制钻进速度,避免地层塌陷和钻具卡住。
3.3 井眼净化钻井结束后,需要对井眼进行净化处理。
可以通过送水冲洗、高压气泡冲洗和化学溶解等方法,将井眼中的杂质和污染物清除干净。
3.4 井口装嵌井口装嵌是深水井施工的最后一步。
按照设计方案,将井管和滤管等材料安装到井口位置,并进行固定。
同时,安装井口附件,如井盖、护栏等,以确保深水井的安全和美观。
4. 关键技术深水井施工过程中,有以下几个关键技术需要掌握和应用。
4.1 钻井技术钻井技术是深水井施工的核心技术之一。
需要熟悉钻具的选择和使用、钻进速度的控制、井眼稳定性的保持等。
4.2 井眼净化技术井眼净化技术用于清除井眼中的杂质和污染物,提高井水质量。
深水井施工方案1. 引言深水井是指井深大于50米的水井,由于其存在一定的困难和风险,因此在进行施工前需要制定详细的施工方案。
本文档将介绍深水井施工方案的详细步骤和注意事项。
2. 施工准备在进行深水井施工之前,需要做好以下准备工作:•深水井的设计和定位•采购所需的设备和材料•招募合适的施工人员和技术人员•获得必要的施工许可证和安全审查3. 施工步骤3.1. 打桩定位根据设计图纸确定井口位置,使用打桩机将井口位置标记出来。
3.2. 钻孔使用钻机进行钻孔作业。
根据设计要求选择合适的钻头和钻杆。
在钻孔过程中,要定期检查钻头的磨损情况,并及时更换或修复。
3.3. 抽芯取样在钻孔过程中,定期使用抽芯装置取样,以便后续分析土壤和岩石的性质。
取样时应注意保持样品的完整性和标记样品来源的信息。
3.4. 补心灌浆当钻孔到达一定深度后,需要进行补心灌浆操作。
补心灌浆的目的是加固井壁,防止其坍塌。
在灌浆过程中,要确保灌浆液的均匀和充实度。
3.5. 安装套管在钻孔到达设计深度后,需要进行套管安装。
套管的材料和尺寸应根据设计要求选择。
在安装套管前,要对井眼进行彻底清洁,并使用套管夹具保持套管垂直。
3.6. 井涌处理在套管安装完成后,可能会出现井涌现象。
井涌是指地下水由于地下水位较高而涌入钻孔的现象。
对于井涌问题,可以采取措施如封堵或用泥浆稠化剂进行处理。
3.7. 灌浆封固在套管安装和井涌处理后,需要进行灌浆封固操作。
灌浆封固的目的是加固井身,防止地下水渗入井内。
灌浆材料可根据设计要求选择,并使用灌浆泵进行注入操作。
3.8. 完井在完成灌浆封固后,进行井筒调试,包括清洗井筒、检查井底情况等。
同时,根据设计要求进行井口完井操作,包括安装井盖、井口道路的修复等。
最后,进行竣工验收和文档整理工作。
4. 安全注意事项在深水井施工过程中,应牢记以下安全注意事项:•遵守相关施工规范和操作规程•戴好安全帽和防护手套等个人防护装备•安全使用钻机和其他施工设备•定期检查井筒和设备的安全性能•遵循施工现场的安全管理制度和指导结论通过本文档的介绍,我们了解了深水井施工的详细步骤和注意事项。

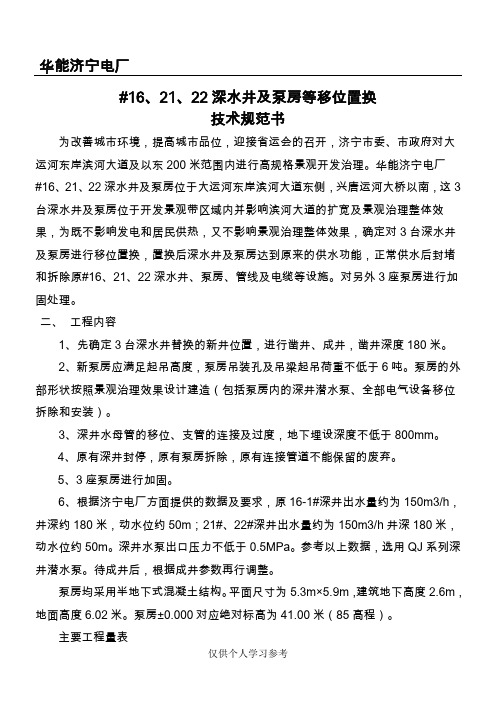

华能济宁电厂
#16、21、22深水井及泵房等移位置换
技术规范书
为改善城市环境,提高城市品位,迎接省运会的召开,济宁市委、市政府对大运河东岸滨河大道及以东200米范围内进行高规格景观开发治理。
华能济宁电厂#16、21、22深水井及泵房位于大运河东岸滨河大道东侧,兴唐运河大桥以南,这3台深水井及泵房位于开发景观带区域内并影响滨河大道的扩宽及景观治理整体效果,为既不影响发电和居民供热,又不影响景观治理整体效果,确定对3台深水井及泵房进行移位置换,置换后深水井及泵房达到原来的供水功能,正常供水后封堵和拆除原#16、21、22深水井、泵房、管线及电缆等设施。
对另外3座泵房进行加固处理。
二、工程内容
1、先确定3台深水井替换的新井位置,进行凿井、成井,凿井深度180米。
2、新泵房应满足起吊高度,泵房吊装孔及吊梁起吊荷重不低于6吨。
泵房的外部形状按照景观治理效果设计建造(包括泵房内的深井潜水泵、全部电气设备移位拆除和安装)。
3、深井水母管的移位、支管的连接及过度,地下埋设深度不低于800mm。
4、原有深井封停,原有泵房拆除,原有连接管道不能保留的废弃。
5、3座泵房进行加固。
6、根据济宁电厂方面提供的数据及要求,原16-1#深井出水量约为150m3/h,井深约180米,动水位约50m;21#、22#深井出水量约为150m3/h井深180米,动水位约50m。
深井水泵出口压力不低
于0.5MPa。
参考以上数据,选用QJ系列深井潜水泵。
待成井后,根据成井参数再行调整。
泵房均采用半地下式混凝土结构。
平面尺寸为5.3m×5.9m,建筑地下高度2.6m,地面高度6.02米。
泵房±0.000对应绝对标高为41.00米(85高程)。
三、凿井技术要求
1、16-1#泵房现在紧邻滨湖路东路沿石,位置和新滨湖路冲突。
改造后挪至新滨湖路路沿石东100米,郭庄路北100米处。
22#泵房挪至新滨湖路路沿石东20米处。
铺设Φ219钢管沿泵房东侧2m铺设,往南至21#泵房。
21#泵房挪至新滨湖路路沿石东20米处。
铺设Φ325钢管沿泵房东侧2m铺设,南接22#泵房,北至20#泵房接入原管道。
2、凿井施工方在施工过程中,必须严格按照水利施工规范进行施工。
凿井直径不低于650mm,井深180米,井壁管采用Φ377×8优质#20无缝钢管,取水层采用桥式滤水管,桥式滤水管采用Φ377×6 优质钢管冲压而成,为防止细砂进入桥式滤水管,周围应严格做好包网处理,按照生活用水质量要求,采取相应的特殊工艺处理措施。
井管外部的环状间隙,采用颗分滤料、填密实,不得泄漏。
3、井壁管焊接要求:井壁管和桥式滤水管的各焊口配合应衔接良
好,分别开坡口为30—350 并符合有关对口质量要求,管与管之间的垂直度不大于1/1000,焊工必须符合要求并持有市一级以上有关劳动部门颁发的焊工合格证件。
4、深水井取水封层不低于60米,封层材料采用海带、粘泥球分层封堵。
5、深水井指标要求:深水井出水流量不小于150 m3/h,含砂量<1/20万,成井后提供济宁市水质检测中心对3眼深水井的水质化验报告。
6、深水井达到质量要求,验收合格后,施工方交使用方竣工验收报告及竣工资料(包括井壁内衬管、桥式滤水管全部配管分布总图及施工过程报告)一式4份。
7、凿井、成井后深水井井壁垂直度不大于1/1000。
四、验收及质量要求
1、深水井凿井工作完毕,施工方负责将原深潜泵安装恢复,达到正常运行后,由电厂方技术人员进行验收。
2、深水井验收标准按照凿井技术要求1-5项进行。
3、验收合格后,办理相应验收报告,开据相应的工程发票,招标方向施工方付清工程款项。
五、施工责任
1、施工方负责整个3眼深水井施工及整个工程内容范围内的安全和技术工作,并负责安全和技术质量监督工作。
2、供料方式:施工方包工包料。
3、施工方随投标文件提供施工方案和工程预算。
六、提供的有关资料:企业法人营业执照、凿井的技术资质证明、法人代表委托书、组织机构代码证及税务登记证等。
七、工程总工期:从开工到工程结束共日历天。
八、工程施工总费用万元(可单独投入商务部分)。
