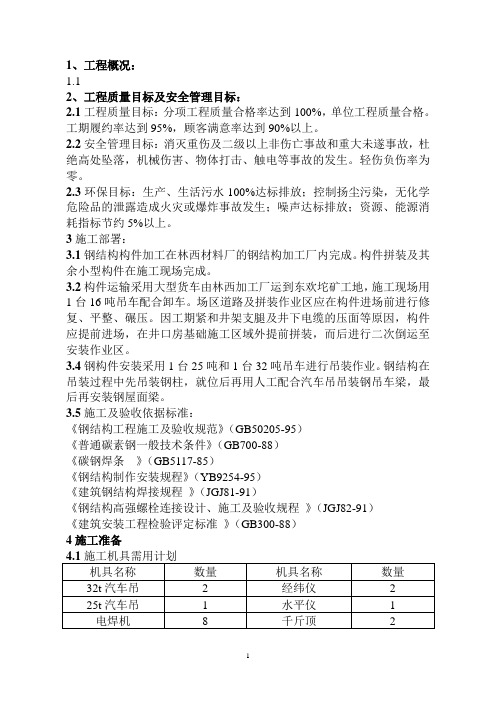

1、工程概况:1.12、工程质量目标及安全管理目标:2.1工程质量目标:分项工程质量合格率达到100%,单位工程质量合格。
工期履约率达到95%,顾客满意率达到90%以上。
2.2安全管理目标:消灭重伤及二级以上非伤亡事故和重大未遂事故,杜绝高处坠落,机械伤害、物体打击、触电等事故的发生。
轻伤负伤率为零。
2.3环保目标:生产、生活污水100%达标排放;控制扬尘污染,无化学危险品的泄露造成火灾或爆炸事故发生;噪声达标排放;资源、能源消耗指标节约5%以上。
3施工部署:3.1钢结构构件加工在林西材料厂的钢结构加工厂内完成。
构件拼装及其余小型构件在施工现场完成。
3.2构件运输采用大型货车由林西加工厂运到东欢坨矿工地,施工现场用1台16吨吊车配合卸车。
场区道路及拼装作业区应在构件进场前进行修复、平整、碾压。
因工期紧和井架支腿及井下电缆的压面等原因,构件应提前进场,在井口房基础施工区域外提前拼装,而后进行二次倒运至安装作业区。
3.4钢构件安装采用1台25吨和1台32吨吊车进行吊装作业。
钢结构在吊装过程中先吊装钢柱,就位后再用人工配合汽车吊吊装钢吊车梁,最后再安装钢屋面梁。
3.5施工及验收依据标准:《钢结构工程施工及验收规范》(GB50205-95)《普通碳素钢一般技术条件》(GB700-88)《碳钢焊条》(GB5117-85)《钢结构制作安装规程》(YB9254-95)《建筑钢结构焊接规程》(JGJ81-91)《钢结构高强螺栓连接设计、施工及验收规程》(JGJ82-91)《建筑安装工程检验评定标准》(GB300-88)4施工准备4.2主要施工原材料质量要求结构用钢材的牌号及力学性能应符合设计的要求。
吊车梁采用Q345-E 钢,其它构件采用Q235-B钢,由于材料的牌号较多,原材料进厂后,材料员要根据材质单对其牌号、规格进行标志,特别是不同牌号而规格相近的要分区存放,严防误用。
焊接材料、螺栓、油漆采购时应依据设计要求。
钢结构构件加工工艺标准一、施工准备:1、图纸会审:进行图纸会审,与甲方、设计人员、监理充分沟通,了解设计意图。
2、审核施工图:根据工厂、工地现场的实际起重能力和运输条件,核对施工图中钢结构的分段是否满足要求;工厂和工地的工艺条件是否能满足设计要求。
3、详图设计:根据设计文件进行构件详图转换设计,以便与加工制作和安装。
4、根据构件特点和工厂实际情况,为保证产品质量和操作方便,应适当设计制作部分工装、夹具、模具。
5、组织必要的工艺实验,如焊接工艺评定等试验,尤其是对新工艺、新材料要做好工艺试验,作为指导生产的依据。
6、编制材料采购计划和施工制作工期进度生产计划。
二、材料要求:1、钢材入库和存放应有专人负责,并及时记录验收和存放情况。
2、钢材应按种类、材质、炉批号、规格等分类平整堆放,并做好标记,堆放场地应有排水设施。
3、所采购的Q235、Q345钢,其质量应分别符合现行国家标准《碳素结构钢》GB/T700和《低合金高强度结构钢》GB/T1591的规定。
4、对质量有疑义的钢材,对设计有复验要求的刚才要进行复检,材料复检达到国家标准要求才能使用。
5、焊接材料:①、焊条应符合现行国家标准《碳钢焊条》GB/T117、《低合金钢焊条》GB/T5118。
②、焊丝应符合现行国家标准《熔化焊用钢丝》GB/T14957,《气体保护电弧焊用碳钢、低合金钢焊丝》GB/T8110及《碳钢药芯焊丝》GB/T10045,《低合金钢埋弧用焊剂》GB/T17493。
③、埋弧焊用焊丝和焊剂应符合现行国家标准《埋弧焊用碳钢焊丝和焊剂》GB/T5293,《低合金钢埋弧用焊剂》GB/T12740的规定。
6、材料管理:①、钢结构工程所采用的钢材,焊接材料,紧固件、涂装材料等应附有产品的质量合格证文件、中文标志及检验报告,各项指标应符合现行国家产品标准和设计要求。
②、进场的原材料,除有出厂质量证明书外,还应按合同要求和有关现行标准在甲方、监理的见证下,进行现场见证取样、送样、检验和验收,做好记录,并想甲方和监理提供检验报告。
钢结构生产流程1 钢结构制作施工工艺适用范围:适用于建筑钢结构的加工制作工序,包括工艺流程的选择、放样、号料、切割、矫正、成型、边缘加工、管球加工、制孔、摩擦面加工、端部加工、构件的组装、圆管构件加工和钢构件预拼装。
第一节材料要求1.1.1钢结构使用的钢材、焊接材料、涂装材料和紧固件等应具有质量证书,必须符合设计要求和现行标准的规定。
1.1.2进厂的原材料,除必须有生产厂的出厂质量证明书外,并应按合同要求和有关现行标准在甲方、监理的见证下,进行现场见证取样、送样、检验和验收,做好检查记录。
并向甲方和监理提供检验报告。
1.1.3在加工过程中,如发现原材料有缺陷,必须经检查人员、主管技术人员研究处理。
1.1.4材料代用应由制造单位事先提出附有材料证明书的申请书(技术核定单),向甲方和监理报审后,经设计单位确认后方可代用。
1.1.5严禁使用药皮脱落或焊芯生锈的焊条、受潮结块或已熔烧过的焊剂以及生锈的焊丝。
用于栓钉焊的栓钉,其表面不得有影响使用的裂纹、条痕、凹痕和毛刺等缺陷。
1.1.6焊接材料应集中管理,建立专用仓库,库内要干燥,通风良好。
1.1.7螺栓应在干燥通风的室内存放。
高强度螺栓的入库验收,应按国家现行标准《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82的要求进行,严禁使用锈蚀、沾污、受潮、碰伤和混批的高强度螺栓。
1.1.8涂料应符合设计要求,并存放在专门的仓库内,不得使用过期、变质、结块失效的涂料。
第二节主要机具1.2.1主要机具钢结构生产长用工具。
第三节作业条件1.3.1完成施工详图,并经原设计人员签字认可。
1.3.2施工组织设计、施工方案、作业指导书等各种技术准备工作已经准备就绪。
1.3.3各种工艺评定试验及工艺性能试验和材料采购计划已完成。
1.3.4主要材料已进厂。
1.3.5各种机械设备调试验收合格。
1.3.6所有生产工人都进行了施工前培训,取得相应资格的上岗证书。
第四节操作工艺1.4.1工艺流程1.4.2操作工艺1.放样、号料1)熟悉施工图,发现有疑问之处,应与有关技术部门联系解决。
钢结构生产质量问题及防治措施3篇钢结构生产质量问题(一)一、下料:1、腹板、翼板板材对接不符合规范要求(腹板拼接长度2600mm,翼板拼接长度2两倍板宽)2、切割边缘不平整,局部缺口较大3、切割尺寸偏差较大,不符合规范标准(翼、腹板宽度允许偏差±3mm)4、清渣不到位5、下料余量过多(等截面H型钢允许余量±20mπι,变截面允许余量±30mm,吊车梁不放余量)二、组立1、焊接H型钢一端不平齐2、腹板与翼板的间隙过大3、翼板垂直度不符合规范标准(垂直度允许偏差:翼板宽度b÷100,且不大于3mm)4、腹板偏心度不符合规范标准(偏心度允许偏差2mm)5、定位焊间隔长度不一,焊点大小不一致6、截面大于50OmnI的焊接H型钢未打斜撑三、埋弧焊1、吊运构件、翻转构件时操作不当,造成构件变形2、气孔多。
(不允许有气孔)3、补焊,打磨不到位,打磨外观差,不顺滑,且大部分挖磨4、焊脚尺寸大小不一致,焊道跑偏四、副件1、副件未按图纸制孔,主要为偶撑板,规格不一2、切割外观差(耳板的切割转角应采用弧角)3、三角板的规格不一致4、放置零部件时堆放不整齐,未按各个项目分类放置五、矫正1、单钩吊运构件一次起吊2支以上2、构件在矫正时强行用行车吊构件,造成构件变形3、翼板垂直度不符合规范标准(垂直度允许偏差:翼板宽度b÷IOO,且不大于3mm)4、腹板变形5、机台所造成的构件变形,操作人员未及时反馈保修六、装配1、切割坡口角度不一致,外观差,焊渣未清理2、端板与翼板的角度与图纸不符3、焊道间隙过大,影响二保焊外出成型4、规格相似的零部件用错5、构件整体尺寸,对角线,零部件尺寸,方向,垂直度与图纸要求不符,或偏差过大6、装配前未能及时熟悉图纸,经常出现错误,合格率低甚至批量错误七、气保焊1、对大截面构件施焊时不打撑杆2、大截面,长度长的构件翻面时用人力强行推倒3、焊脚尺寸大小不一致4、外观成型差:气孔、夹渣、弧坑、咬边、流淌、焊瘤、漏焊、飞溅多、不平整等缺陷5、对接焊缝高低不平,大小不一,不在一条直线上八、修复1、从气保焊区吊运构件一次性数量超过6支或重量超标2、割口的处理不到位3、清渣、打磨、补缺不到位,尤其是对接焊缝的打磨4、构件变形、旁弯火焰矫正不到位5、焊缝气孔补不到位,补焊后打磨不到位,甚至未打磨九、次构件1、占用安全通道现象严重,构件随意摆放2、切割外观、焊缝外观差3、清渣、打磨不到位4、零部件装配错位,装配角度不符图纸要求十、油漆1、摩擦面进行涂装(高强螺栓摩擦面未贴纸,端板摩擦面有流淌油漆)2、吊运过程中对构件造成刮伤,擦伤的损害十一、发货1、副件班的备带板因制造时未登记造成未能达到发货要求2、前面工序不合格构件未能及时处理影响发货3、未参照平面图及构件清单进行堆货,且未及时与工程部或业主沟通4、枕木未及时整理,堆场杂乱钢结构工程质量通病的防治措施(二)一、构件运输、堆放变形1、现象:构件在运输或堆放时发生变形,出现死弯或缓弯。

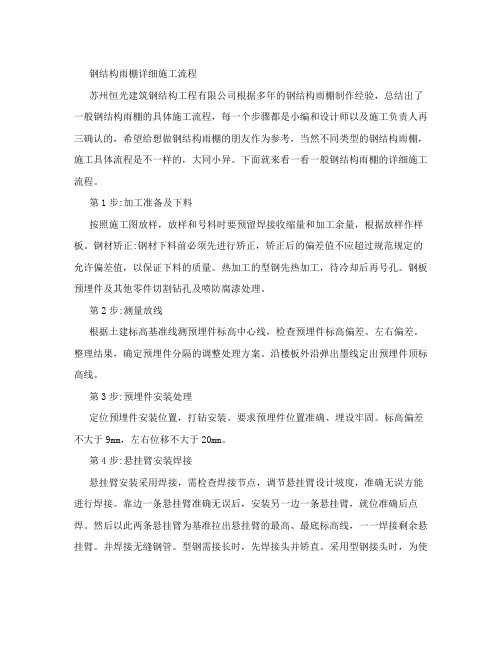

钢结构雨棚详细施工流程苏州恒光建筑钢结构工程有限公司根据多年的钢结构雨棚制作经验,总结出了一般钢结构雨棚的具体施工流程,每一个步骤都是小编和设计师以及施工负责人再三确认的,希望给想做钢结构雨棚的朋友作为参考,当然不同类型的钢结构雨棚,施工具体流程是不一样的,大同小异。
下面就来看一看一般钢结构雨棚的详细施工流程。
第1步:加工准备及下料按照施工图放样,放样和号料时要预留焊接收缩量和加工余量,根据放样作样板。
钢材矫正:钢材下料前必须先进行矫正,矫正后的偏差值不应超过规范规定的允许偏差值,以保证下料的质量。
热加工的型钢先热加工,待冷却后再号孔。
钢板预埋件及其他零件切割钻孔及喷防腐漆处理。
第2步:测量放线根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差。
整理结果,确定预埋件分隔的调整处理方案。
沿楼板外沿弹出墨线定出预埋件顶标高线。
第3步:预埋件安装处理定位预埋件安装位置,打钻安装。
要求预埋件位置准确、埋设牢固。
标高偏差不大于9mm,左右位移不大于20mm。
第4步:悬挂臂安装焊接悬挂臂安装采用焊接,需检查焊接节点,调节悬挂臂设计坡度,准确无误方能进行焊接。
靠边一条悬挂臂准确无误后,安装另一边一条悬挂臂,就位准确后点焊。
然后以此两条悬挂臂为基准拉出悬挂臂的最高、最底标高线,一一焊接剩余悬挂臂。
并焊接无缝钢管。
型钢需接长时,先焊接头并矫直。
采用型钢接头时,为使接头型钢与钢板预埋件紧贴,应按设计要求铲去楞角。
对接焊缝应在焊缝的两端焊上引弧板,其材质和波口型式与焊件相同,焊后气割切除并磨平。
第5步:校准检验悬挂臂安装后首先检查现场连接部位的质量。
悬挂臂安装质量主要检查悬挂臂竖向面的不垂直度;受压对悬挂臂竖向面的侧面下垂;悬挂臂坡度。
保证悬挂臂符合设计受力状态及整体稳定要求。
第6步:连接受力拉索定位拉杆基准线、标高线,按要求安装预埋件,焊接栏杆。
第7步:不锈钢玻璃爪安装焊接按设计尺寸弹出纵横线及设计标高,用夹具夹紧,进行定位点焊,装配完毕,焊接玻璃爪底座。
钢柱制作安装工程技术规范要求钢柱结构的制做安装,按现行钢结构制作和安装规范执行,钢结构的制作与基础施工同时进行。
1、钢柱制作钢柱是厂房主要支承结构构件,其制作特点是:构件截面尺寸和高度大,钢板厚,焊缝多,变形控制困难,几何尺寸要求严,制作工艺复杂(由钢结构专业厂家加工制作)。
(1)制作工艺流程原材料矫正→放样、号料→下料(剪切和气割)→零件平直除渣→刨边、钻孔→半成品分类堆放→清理坡口油锈→钢板接料→焊接→超声波探伤→矫正→H 型部件拼装→坡口焊→焊缝检查→H型翼缘板矫正→柱总组装、端铣(H型切割磨平)→焊接→焊缝检查→矫正→成品钻孔→摩擦面处理→检查几何尺寸→除锈→油漆→成品出厂(2)放样a.搭设放样平台面积10m×25m,用钢板、H字钢及角钢构成。
平台可兼作操作平台进行构件组装。
b.在放样平台上,用1:1的比例把构件的形状和尺寸划在放样平台上然后根据得到的实际尺寸来制作样板或样杆,作为切割、弯制、铣刨、制孔等加工的依据。
同时对各构件节点板实际放样进行校核。
(3)下料a.搭设下料:焊枪、切割台架,尺寸为3m×10m,用工字钢和角钢组成。
b.选用定尺板,在其上绘制排板图和接料图,按图下料切割。
下料时要考虑预留焊接收缩量及二次加工余量。
(4)加工工艺a.端铣对设计要求刨平顶紧的柱端面,采用H型钢切割机进行H型切割,切割后对局部不平处用角向磨光机进行修磨,顶紧处的缝隙用塞尺检查,合格后再进行定位焊。
b.钻孔螺栓孔,特别是高强螺栓孔、群孔和排孔,要求孔距准确,应用钻模钻孔。
c.刨边焊接坡口用刨边机刨边,刨坡口。
(5)摩擦面处理高强度螺栓连接摩擦面应采用喷砂处理,现场用钢丝刷垂直内力方向清除浮锈。
高强度螺栓连接摩擦面的抗滑移系数u=0.4。
高强度螺栓应符合现行国家标准《钢结构用高强度大六角头螺栓,大六角螺母,垫圈技术条件》(GB/T1231-2006)或《钢结构用扭剪型高强度螺栓连接副技术条件》(GB/T3633-1995)的规定。
过程质量限制停止点流程图1、排料:根据工艺要求及实际材料的规格材质进行合理排版.2、拼板2.1、先拼接后下料,特殊工程需先下料后拼接时,应采用引弧引出板,气体保护焊焊缝引弧、引出板长度应大于25mm,埋弧焊,引弧引出板长度应大于80mm.2.2、翼缘板拼接长度不应小于600,腹板拼接宽度不应小于300mm.2.3、当板厚28mm拼接时,焊件需开剖口.首先用碳弧气刨清根必须刨到反面原焊缝焊肉,其次使用角磨机进行打磨〔打磨至外表金属光泽无夹渣、气孔、裂纹等缺陷〕时,最后进行焊接.2.4、引弧、引出板宜采用火焰切割、碳弧气刨或机械等方法去除,去除时不得伤及母材并将切割口处修磨至与焊缝端部平整.严禁使用锤击或扳手类工具去除引弧引出板.2.5、不得在焊区以外的母材上引弧,电弧擦伤的焊疤应打磨干净;构件焊接完毕,焊工应清理焊缝表面的熔渣及两侧飞溅物.对接焊缝缝隙两侧边不允许存在弧坑、缺口等焊接缺陷.2.6、对接焊缝外形尺寸规定:、拼接完成后必须保证钢板平面度,出现折弯现象必须校平前方可转入下道工序.下料1、放样、号料1.1.放样下料所用的钢尺、量具须经计量部门检验合格前方可使用.1.2.严格根据放样排幅员进行号料、放样,特别注意材质、板厚是否相符,且钢板号料时去除“生边〞边缘5〜10mm.1.3.放样和号料应根据工艺要求预留制作和安装时的焊接收缩量及切割加工余量.注所下材料必须符合以下要求:焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距不应小于200mm.翼缘板拼接长度不应小于600mm;腹板拼接宽度不应小于300mm,长度不应小于600mm.1.4.样板、地样必须全部检查,检验合格前方可使用或切割〔异形零件、部件直接在钢板上放样、划线时必须按90°坐标作图方法进行放样、划线,基准线必须用墨线清楚弹出〕.1.5.放样时平行线距离和分段尺寸,允许偏差±1mm.对角线差,允许偏差1.5mm.宽度、长度,允许偏差±1mm:2、切割2.1.检查上道工序所制作构件是否符合本道工序质量要求〔拼板平整度,焊缝外观不允许存在焊接缺陷〕;2.2.确认基准线、轨道线和铺助线,所下板材需要端头找方情况下必须与轨道线基准线同时进行.2.3.半自动切割必须画平行轨道线,不得随意切割.2.4.直条切割机切割时板料边定位和轨道平行.2.5.切割完后必须把切割工件上的氧化铁、切割缺陷等清理干净,钢材外表的浮锈、泥沙、粘连物必须去除干净,零部件必须有明显的用油漆笔标识〔规格、材质、构件编号、操作人员〕分类、分区域整洁堆放.2.6.材料气割面应无裂纹、夹渣、分层和大于1mm的缺棱,气割外表应平整、清洁,不应有明显的凹、损伤,坡口面氧化皮清理得是否干净.3制孔3.1.制孔应采用钻孔,严禁采用割孔,制孔除数控设备制孔以外其余制孔必须采用模板方法套制.3.2.主体构件制孔时在构件组装之前制孔或安装加筋板前画出制孔基准定位线在安装完加筋板后进行制孔〔有焊缝等级要求或坡口方向必须确认制孔的方向3.3.限制孔径、孔距尺寸、孔群加工注意对角线尺寸组立质量限制标准1、检查、核对上道工序工件的质量和数量,不符合质量要求的应拒绝接收,更不得接续加工.1.1、组立时应严格按图纸及工艺进行组立,组立应对零件编号、规格、尺寸进行复查.1.2、H型钢翼缘板与腹板的拼接焊缝应错开200mm以上,上下翼缘板不应在同一断面,或按相关工艺要求.1.3、组立前须清理零部件的毛刺、飞边;腹板与翼板紧贴,最大间隙不大于1mm;翼缘板拼接焊缝与腹板紧贴处应磨平以保证间隙要求.1.4、翼缘板与腹板端头应按图纸及工艺要求装配,腹板组装后不得扭曲.1.5、定位点焊部位应光滑、平整对称,不得有偏位、咬边等缺陷.定位点焊的长度和间距应满足:1.6、当钢梁腹板厚度t216mm且腹板与翼缘板的连接焊缝为荣投行时,腹板与翼缘板接触面位置的1 型连接焊缝周围50mm应用砂轮机外表的氧化皮、铁锈、油污等杂物,此位置打磨需全部露出金属光泽. 2、组立后型钢的允许偏差应满足下表要求:装配质量限制标准1、组装所用的钢尺、量具须经计量部门检验合格前方可使用.2、通用组装胎架搭设应有足够的强度和刚度,胎架便于工件装、卸,最好是点接触,预防焊疤、焊缝影响拼装精度,胎架必须经检验合格前方可投入使用,并定期复检.3、异形构件组装,严格按图纸1:1进行放样,胎模〔地样〕上必须画出轴心线、定位线、边缘线、加工线等基准线.4、在构件组装之前所有板件必须先矫正,不得强行组对,以免构件弯曲或扭转;5、钢梁、钢柱的牛腿、筋板、孔板拼装时,必须与眼孔中定位,多层牛腿在同一直线时,牛腿拼装面必须在同一直线〔拉线检查〕.6、相同批量构件,半成品拼装必须标识构件编号和构件流水号,成品构件必须标识构件编号和轴线号.7、全熔透焊缝位置必须打磨处理,焊缝坡口内不得有氧化渣、铁锈、油污等,严禁在焊缝坡口间隙内填塞焊条头、钢筋、铁块.8、去除引弧板时不允许用锤敲击,应使用气割切除,但不得损伤母材,切割缺陷必须补磨平整,去除氧化渣,铁屑、灰尘,〔禁止超应力组装〕.9、翼板拼接缝和腹板拼接缝的间距不小于200mm.上下翼缘板不应在同一断面;腹板拼接宽度不小于300 mm,长度不小于600 mm;以上拼接焊缝的质量等级均按一级焊缝要求.10、劲型柱、箱型柱组装时,端口尺寸必须用工装模具定位;11、构件组装完成后必须用钢印方法编号,钢柱、桥梁、桁架或特殊构件必须按技术要求标识测量基准或安装定位线.焊接工序质量限制标准1、焊工必须经测试合格并取得合格证书.持证焊工必须在其测试合格工程及其认可范围内施焊.2、焊条、焊丝、焊剂等焊接材料与母材相匹配,且严格按设计及施工工艺要求进行施焊.3、焊缝坡口内不得有氧化渣、铁锈、油污,定位焊药皮、坡口必须用电动钢丝刷清理干净,严禁在焊缝坡口间隙内填塞焊条头、钢筋、铁块;4、必须按焊接工艺要求施焊,不得随意改变焊接方法和焊接材料种类规格,构件两端必须加设引弧板.5、焊缝感观应到达:外形均匀,成型良好,焊道与焊道、焊道与根本金属间过渡平滑,焊渣和飞溅物去除干净,焊缝接头部位过度应平滑,收弧要饱满,无未封口现象〔熔透部位焊完24小时后再进行报验UT检测〕. 7、坡口焊缝,反面清根必须彻底,其质量应到达一、二级焊缝探伤要求;并在施焊焊缝位置50mm处用油漆笔标识清楚操作人员.注的角焊缝其局部焊脚尺寸允许低于设计要求值但总长度不得超过焊缝长度10%; 2.焊接H形梁腹板与翼缘板的焊缝两端在其两倍翼缘板宽度范围内,焊缝的焊脚尺寸不得低于设计值.校正打磨一、交接检查:检查核对上道工序工件的质量,不符合质量要求的应拒绝接收,更不得接续加工.二、矫正1、碳素结构钢在环境温度低于一l 60c低合金结构钢在环境温度低于一l 2℃时,不应进行冷矫正和冷弯曲.碳素结构钢和低合金钢在加热矫正时,加热温度不应超过900.配低合金结构钢在加热矫正后应自然冷却.2、型钢腹板局部平面度〔f〕在1米范围内允许偏差为:S<6mm时,fW3.0mm: 6mmWbW 14mm时,fW2.0mm; b>14mm时,fW1.5mm 〔b为钢板厚度〕.3、合缝板顶紧接触面不应少天75%紧贴,且边缘间隙不应大于0.8mm.4、焊接后的构件其矫正质量符合下表要求,吊车梁不得下挠,吊车梁上翼缘板与轨道接触面平面允许偏差不大于1.0mm.5、合缝板钢板的局部平面度〔f〕在300mm范围内允许偏听偏差为b;b<14mm时,fW1mm;b>14mm时, fW0.5mm;在300〜600mm 范围内允许偏差为:3W14mm 时,fW1.5mm; 5>14mm 时,fW1.0mm;在600~1000mm 范围风允许偏差为:3W14mm 时,fW2.5mm;b>14mm时,fW2.0mm; 〔3为钢板厚度〕.6、矫正后的钢材外表不应有明显的凹凸面和损伤,划痕深良不得超过0.5mm.且不应大于该钢材厚度负允许偏差的1/2.三、打磨1、矫正完成后,应对组装的焊疤、飞溅物、毛刺进行打磨清理,构件外表不得有明显的凹坑〔面〕、损伤和划痕〔包括吊夹具端制造成的扭曲〕.2、对接焊缝的引弧板或熄弧板采用气割切除,不能割伤母材,并修磨不整,不得用锤击落.3、高强度螺栓连接摩擦面应保持枯燥、整洁、不应有飞边、毛刺、焊接飞溅物、焊疤、氧化皮、污垢等. 四、标记:按规定要求将构件编号打上钢印,并将待转序的构件有序的放好.严禁出现因放置不当造成构件变形或将待转序的构件与其它未完工的构件混在一起!除锈质量限制标准1、除锈必须在二次加工全部完成,且办理了构件转序手续或经加工组组长同意后才准备进行.3、构件外表的毛刺、电焊药皮、焊瘤、飞溅物、灰尘和积垢等,应在除锈前清理干净,同时也要铲除疏松的氧化皮和较厚的锈层;4、钢材外表如有油污和油脂,应在除锈前去除干净.涂装、吊运质量限制标准1、涂装前操作工应清理灰尘,检查构件外表是否到达规定要求〔除锈后的钢材外表不应的焊渣、焊疤、灰尘、油污、水和毛刺等〕,不符合要求的,应重新清理或除锈.2、涂装用的油漆、涂料和稀释剂的品种、型号.涂装通数、漆膜厚度均应符合设计或合同规定要求.当设计对涂装遍数、漆膜厚度无要求时,宜根据技术部要求进行作业:每道干漆膜厚度宜为30um,允许偏差为-5um.当天用的涂料应在当天配置,并不得随意添加稀释剂.3、涂装时环境温度和相对湿度应符合涂料产品说明书的要求,当产品说明书无要求时,环境温度宜在5—38之间相对湿度85%构件外表结露时不得涂装,涂装后4小时内不得淋雨.4、钢构件但凡高强度螺栓国家连接并的磨擦系数要求的范围内不允许涂刷油漆或的污渍,安装焊缝周围应留出30〜50mm 范围不涂装,与混凝土相接触和外表不得涂装油漆.5、油漆应涂刷均匀、细致,无明显色差、流坠、皱皮、针眼、气泡、不得有脱皮、返锈、误涂、漏涂等缺陷.6、涂装完成后,构件的标志、标记和编号应清楚完整.三、吊运1、构件转序前,需办理相关转序手续或经加工班组组长同意前方可吊运.2、在吊运中应注意构件的涂层的保护,构件、零件不变形、不损坏,涂层不受损.3、构件堆放应整洁,垫块应平整,稳定,预防构件在堆放中出现变形.4、按规定允许的局部气孔及补焊打磨不够平滑处应用腻予处理好.5、转入成品区的构件如发生变形损坏、涂层损伤,应及时修正,补漆或向有关职能部门反映,以确保发货前构件完好无损.折弯、压型工序质量限制要求一、折弯1、构件折弯应根据技术部的细化图或绘制的相关工艺单进行.2、天沟翻边或钢板折边应做样板加工,角度误差不得大于30,超过允许范围的应及时返工.二、压型1、材料的品种、型号、规格、涂层和外观质量应符合设计要求及相关标准规定.2、压型金属板成形后,其基板不应有裂纹.3、有涂层、镀层压型金属板成形后,涂层、镀层不应有肉眼可见的裂纹,剥落和划痕等缺陷.4、压型金属板成形后,外表应干;争,不应有明显凹凸和皱褶.5、压型金属板的尺寸允许偏差:表13.2.3压型金属板的尺寸允许偏差(mm)表1325压型金属板施工现场制作的允许偏差(mm)。
钢结构施工方法和技术措施钢结构施工方法和技术措施提要:钢结构装载与加固的基本要求是必须能够经受正常的汽车运输中产生的各种力的作用,以便保证钢结构在运输的全过程中不致发生移动自钢结构施工方法和技术措施1、钢件的加工制作:.钢材采用Q235-B钢,主要规格为H450×250×8×12、H500×250×8×16、H360×200×6×10、?600×14等品种,H型钢材质符合GB/T700及GB/T1591的规定,同时符合50011-2001第条的要求。
购买钢材时有生产厂家的材质单和相关的证明。
钢件制作在公司北京加工基地工厂内进行。
.首先根据节点图把所有板件的零件图拆出并进行下料加工,在梁上和连接板上划线钻孔,要保证螺栓孔距的准确性,然后进行节点焊接,一定要注意倾斜角度。
(数量多的节点焊接时也要做焊接胎具,保证节点的互换性。
钢结构的焊接应尽可能的使用夹具,以有效的控制焊接变形和使主要的焊接工作处于平焊位置进行。
焊接施工顺序对焊接变形及焊后残余应力有很大影响,在焊接时为尽量减小结构焊接后的变形和焊后残余应力,结构焊接应尽量实行对称焊接,让结构受热点在整个平面内对称、均匀分布,避免结构因受热不均匀而产生扭曲和较大焊后残余应力。
焊条采用E43。
2.运输和现场堆放.在运输过程中,由我公司派专人负责汽车装运,并派人员押车到施工工地,对装卸的质量作全面的负责与监控,发现问题及时解决并及时反馈给总部,以便作出第一时间的处理,从真正意义上把质量放在第一位。
.钢结构装载与加固的基本要求是必须能够经受正常的汽车运输中产生的各种力的作用,以便保证钢结构在运输的全过程中不致发生移动、滚动和坠落等情况。
.钢结构运输应按安装顺序进行配套发运。
.运输构件时,根据构件规格、重量为条件,以最长主柱构件为准,来选用运输车辆。
大型货运汽车载物高度从地面起不准超过4米,宽度不准超出厢,长度前端不准超出车身,后端不准超出车身2米。
冬季施工措施(钢结构)目录一、冬季钢结构施工下料二、负温焊接三、钢构件的成型和矫正四、钢结构涂刷五、钢结构安装六、冬季采暖一、冬季钢结构施工下料1.在冬季使用放样的样板,制作时应使用0.5-0.75mm的铁皮。
不建议使用塑料板,因为在负温下易脆裂。
在制作样板和放样时,需要注意气温的影响,特别是构件长度方向的影响,否则会影响安装质量。
2.在低于-20℃的气温条件下,不得对碳素结构钢进行剪切和冲孔。
对于合金结构钢,不得在低于-15℃的气温条件下进行。
这是因为在低温下,钢材脆性增大,切口处更易产生裂纹。
如必须进行时,应局部进行加热到正温时方可进行。
3.在负温下需要对边缘加工的零件,应采用精密切割加工,焊缝坡口应采用自动切割。
4.对于重要结构的焊缝坡口,应采用机械加工或自动切割加工,不宜用手工气割加工。
注意不得出现鳞状表面。
5.在冬季使用氧乙炔气切割钢材时,应注意以下几点:5.1.乙炔和氧气都应置于暖棚中。
5.2.冬季使用的乙炔发生器应放置在C以上的条件下,以防止水结冻和影响使用效果。
5.3.一般情况下,氧气瓶在使用时也应置于暖棚中,以免影响使用效果。
如露天放置时,应注意保温。
二、负温焊接1.在负温下进行焊接时,需要采用负温焊接材料,以确保焊接的质量。
2.在焊接前,应对焊接部位进行预热。
预热温度应根据钢材的材质和厚度来确定。
3.焊接时应采用高效的保温措施,以确保焊接温度不受环境影响。
4.在焊接过程中,应注意保护焊接部位,避免受到外界影响。
三、钢构件的成型和矫正1.在负温下进行钢构件的成型和矫正时,需要采用适当的加热措施,以确保钢材不会变形或开裂。
2.在进行钢构件矫正时,应注意使用适当的工具和设备,以避免对钢材造成损害。
四、钢结构涂刷1.在负温下进行钢结构涂刷时,需要采用适当的涂料和涂刷工具,以确保涂刷的质量。
2.在涂刷前,应对钢材表面进行清洁处理,以确保涂料能够牢固附着在钢材上。
五、钢结构安装1.在负温下进行钢结构安装时,需要采用适当的起重设备和固定措施,以确保安装的质量。
钢结构零件的下料、加工及矫正
一、零件放样及下料
(一)放样
1)采用CAD电脑软件对钢箱梁、组合梁各构件进行准确放样,部分结构复杂部位结合立体图进行立体放样,绘制各构件零件详图,作为绘制下料套料图及数控编程的依据。
2)放样时按工艺要求预留制作和安装焊接收缩补偿量、加工余量及线形调整量。
(二)下料
1)下料前核对钢材的牌号、规格、材质等相关资料,检查钢材表面质量。
2)下料严格按工艺套料图进行,保证主要构件受力方向与钢材轧制方向一致。
钢板及大型零件的起吊转运采用磁力吊具,U型肋、扁钢加劲板等采用专用吊具起吊,保证钢板及下料后零件的平整度。
3)钢板采用激光、等离子或火焰切割下料,主要设备有SLCF-X30x180数控激光切割机、澳大利亚FABRICATOR3500型门式数控钻割机、德国梅塞尔6500数控等离子—氧乙炔多头切割机、CNC-4A 门式数控切割机、LC-3.0-8门式自动多头切割机、华联DS2-700D数控火焰切割机、自动切割机等。
4)U型肋采用仿形轨道自动切割机进行切割。
5)精密切割零部件边缘允许偏差±1.0mm。
精密切割精度要求见下表。
表-1 精密切割精度
6)火焰切割的工艺要求
(1)在钢材加工之前,应用有代表性的试件进行火焰切割工艺评定。
对于切割前已经过抛丸除锈预处理并喷上车间底漆的钢材,其进行火焰切割工艺评定的试件,亦应涂上同样的底漆。
(2)进行火焰切割工艺评定的试件,当厚度为20mm时,其工艺评定的结果亦适用于小于20mm的各种厚度的钢材;厚度为40mm时,其工艺评定的结果亦适用于大于20mm而小于40mm的各种厚度的钢材;当厚度大于40mm时,应按每5mm为一级,分别进行工艺评定。
(3)火焰切割试件实验,应验证制作工作的热量控制技术并保证:
①火焰切割面无裂纹;
②局部硬度不超过Hv(10)350;
③不呈现其它危害永久性结构使用性能的缺陷。
④火焰切割的边缘应打磨或用机加工法除去明显的焰切痕迹线。
5)气割切割零部件边缘允许偏差规定值为:
精密气割边缘:±1.0mm
自动或半自动气割边缘:±1.5mm
手工气割边缘:±2.0mm
6)精密切割边缘表面质量应符合表-2之规定。
自动、半自动手工切割边缘表面质量应符合表-3的规定。
表-2精密切割边缘表面质量要求
表-3 自动、半自动、手工气割边缘表面质量
7)对于工艺要求再行机加工的气割零部件,其尺寸偏差可按工艺技术文件或图纸上注明的尺寸执行。
或者采用铣刨公差 0.5mm。
8)单元件制作中如采用反变形工艺、板件下料采用无余量切割,必须先进行相关工艺试验,取得工艺参数,并经监理工程师批准后方可实施。
二、零件加工及矫正
(一)零件加工
1)横隔板人孔及管线孔加劲圈用三芯辊或油压机加工成型;冷弯曲加工作业均在车间内进行,环境温度不低于-5℃;
2)吊点耳板的索孔采用镗床加工,平面及斜面采用刨床加工;
3)过渡坡口和板边加工采用刨边机加工;
4)制孔分别用四海数控钻床及摇臂钻床进行加工。
5)主要受力零件冷作弯曲时,内侧弯曲半径不得小于板厚的15倍,小于者必须热煨。
冷作弯曲后零件边缘不得产生裂纹。
6)转圆处底板在13000kN油压机上用专用模具冷压加工成型
7)横隔板人孔及管线孔加劲圈用三芯辊或油压机加工成型;冷弯曲加工作业均在车间内进行,环境温度不低于-5℃。
8)吊点耳板的索孔采用镗床加工,平面及斜面采用刨床加工;
9)零件加工允许偏差符合规范要求。
(二)矫正
1)钢板采用九辊和十一辊校平机进行矫平;
2)切割后的零件,由于受热不均引起的变形,采取在4000kN或13000kN油压机上矫平,矫平时,环境温度不宜低于-5℃;
3)冷矫正后的钢料表面不应有明显的凹痕和其他损伤,否则仍需进行整形。
采用热矫时,热矫温度应控制在600-800℃,矫正后零件温度应缓慢冷却,降至室温以前,不得锤击零件钢材或用水急冷;
4)由冲压成型的零件,应根据工艺试验结果用冷加工法矫正,矫正后不应出现裂纹和撕裂。
5)当采用冷加工制作U型肋时,U型肋外缘不得有裂纹,否则应采取热煨。
6)零件矫正允许偏差符合表-4要求。
表-4零件矫正允许偏差。
