东联二号路(东城大道-礼仪坝段)工程施工组织设计方案
- 格式:doc
- 大小:315.50 KB
- 文档页数:58
二工区施工期间旳交通疏导方案一、详细交通疏导方案我工区负责旳广珠城际铁路部分包括五星特大桥: 起: DK70+609.75 止: DK71+730.10 全长: 1120.35m工业园大桥: 起: DK72+348.20 止: DK72+523.20 全长: 175 m宫花特大桥: 起: DK72+649.93 止: DK74+067.02 全长: 1417.09 m宫花大桥: 起: DK74+573.67 止: DK74+798.01 全长: 224.34 m神涌特大桥: 起: DK74+883.83 止: DK75+810.95 全长: 927.12 m 湖里溪大桥: 起: DK76+606.40 止: DK76+945.27 全长: 338.87 m其中五星特大桥、工业园大桥和宫花特大桥跨越了某些都市主干道。
由于施工路线长、构造物分散、工期紧、多种分项工程同步动工旳特点.结合本工程,特制定施工期间旳交通组织疏解方案如下:1.五星特大桥, 此桥12#~13#墩跨越了中山港大道, 22#~23#墩跨越中山大道, 两条都市主干道, 为保证施工期间交通安全畅通, 交通疏解方案如下: 12#、13#墩位于中山港大道两侧, 施工不影响车辆正常通行, 但影响正常行人通行, 因此在进行12#墩施工时, 封闭既有人行道, 在11#12#墩之间新修一条人行道;在进行13#墩施工时封闭既有人行道, 在13#14#墩之间新修一条人行道, 这样可以保证行人旳正常通行, 施工时还需做好围蔽, 设置警示标志, 组织人员疏导。
22#、23#墩位于中山大道两侧, 均不影响车辆行人旳正常通行, 施工时做好围蔽, 设置警示标志, 组织人员疏导, 这样就保证了施工期间交通安全畅通, 同步我部在施工期间将注意维护道路完好。
2、工业圆大桥, 此桥3#~4#墩横跨工业圆大街, 其中3#墩位于中腾家俱制品厂旳2#楼和恒峻电子厂旳2#楼近街端, 4#墩位于袁宏模具五金加工厂, 这三个厂家已征迁范围内, 只有远处一种洋溢手袋厂, 施工时车辆可以绕道行驶, 施工期间做好围蔽, 设置警示标志, 组织人员疏导。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)河沥园区东城大道、东城路等七条路绿化及护坡工程工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日目录1、工程概况 (3)2、项目组织与管理 (4)3、施工部署 (6)4、资源供应计划 (10)5、详细施工方案 (13)6、质量保证体系及措施 (30)7、安全保证体系和措施 (32)8、主要施工管理措施 (35)9、环境保护管理与文明施工 (44)10、回访保修 (47)附表一、拟投入本标段的主要施工设备表 (49)附表二、拟配备本标段的试验和检测仪器设备表 (50)附表三、劳动力计划表 (51)附表四、计划开、竣工日期和施工进度网络图 (52)附表五、施工总平面图 (53)附表六、临时用地表 (54)一、工程概况1.1、工程概况本工程为河沥园区东城大道、东城路等七条路绿化及护坡工程,预算造价约2305万元,主要工作内容有种植土回填、整理绿化用地、乔灌木栽植、草坪铺设、人行道铺砌、道路边坡处理等项目。
本工程建设单位为宁国经济技术开发区管委会,属政府投资项目,拟定开工日期为2018年2月下旬,竣工日期为2018年6月下旬,计划工期为120日历天,工程养护期一年。
工程质量要求合格,确保一次性验收通过,争创优良工程。
工程承包方式为全包:即包工包料、包工期、包质量、包安全保修、包养护。
1.2、施工技术规范和质量评定标准1)《城市园林绿化工程施工及验收规范》(DB11/T212-2003);2)《城市园林绿化用植物材料木本苗》(DB11/T211-2003);3)《城市园林绿化养护管理标准》(DB11/T213-2003);1.3、编制依据1)本工程招标文件及施工图纸2)国家现行的有关规定3)地方其他相关规定1.4、编制说明1)本施工组织设计在施工中用于指导现场的施工生产。
2)本施工组织设计根据招标文件要求、工程实际情况及现有施工条件,本着充分利用和发挥我公司现有施工实力及技术特长,体现先进性、合理性、可行性的特点为原则来编制,以指导本工程施工,达到快速、优质、高效、安全的管理目的。
S204线万盛至綦江梨园坝段二级公路改建项目(綦江段)一期工程施工组织设计编制单位:重庆市渝万建设集团有限公司编制日期:2010年8月目录第一部分施工组织设计的文字说明1、编制依据及原则1.1、编制依据1.2、施工组织设计原则2、工程概况2.1、地理位置2.2、地形地貌2.3、水文情况2.4、气候情况3、设备、人员动员周期及设备、人员、材料进场方法3.1、设备、人员动员周期3.2、设备、人员、材料运到施工现场的方法3.3、主要材料来源4、施工组织机构及人员配备4.1、技术准备4.2、施工组织机构5、施工总体平面布置5.1 施工平面布置原则5.2 临时房屋设施5.3 水、电设施5.4 施工便道5.5 拌和站5.6 片、碎石开采6、工程目标、施工瓶颈及施工思路6.1、工程目标6.2、施工瓶颈6.3、施工思路7、资源投入计划、进度计划及工期安排7.1 机械设备的配备7.2 试验设备的配备7.3 工人配备7.4 进度计划及工期安排8、主要工程项目施工方案及施工方法8.1、路基土石方8.2、防护工程8.3、排水工程8.4、涵洞工程8.5、水泥稳定碎石底基层、基层施工9、三高施工组织9.1、高挖方施工9.2、高填方路堤施工9.3、高边坡防护施工9.4。
、高挡墙施工10、各分项工程的施工顺序11、应急抢险措施及检测预警方案11.1、触电事故急救措施11.2、防火急救预案11.3、水灾、泥石流、路基滑坡等灾害急救预案11.4、传染病防治预案及措施11.5、发生事故的应急救援程序11.6、有关规定12、质量保证体系及质量保证措施12.1、质量保证体系12.2、质量保证措施131、确保工期的措施及冬季和雨季的施工安排13.1、确保工期的措施13.2、雨季的施工安排14、安全保证体系及安全生产措施14.1、安全保证体系14.2、确保施工安全的措施14.3、爆破物品及施爆工程的管理,以及对周边环境的安全保护15、文明施工措施及环境保护措施15.1、文明施工措施15.2、环境保护措施16、变更应对措施17、其它应说明的事项17.1、廉政建设保证措施17.2、民工工资兑现方案附件:施工总体计划表第二部分主要分项工程施工工艺框图第一部分施工组织设计的文字说明1、编制依据及原则本施工组织设计是根据以下有关文件资料和建设单位的要求以及施工的实际性情况进行编制的:1.1、编制依据:S204线万盛至綦江梨园坝二级公路改建项目(綦江段)一期工程WL11标段合同文件。
第1篇一、招标项目概述1. 项目名称:永康城东路施工方案2. 项目地点:永康市城东路3. 项目规模:全长约5公里,包括道路、排水、照明、绿化等工程4. 项目背景:为改善永康市城市交通环境,提高居民出行质量,市政府决定对城东路进行改造升级。
5. 招标范围:施工方案编制及实施二、招标内容1. 编制施工组织设计,包括但不限于施工进度计划、施工工艺、施工方法、质量控制措施、安全文明施工措施等。
2. 编制施工图设计,包括但不限于道路、排水、照明、绿化等设计图纸。
3. 完成施工图预算编制。
4. 实施施工方案,确保工程质量和进度。
三、投标人资格要求1. 具有独立法人资格,具备有效的营业执照。
2. 具有公路工程施工总承包二级及以上资质。
3. 具有良好的财务状况和信誉,无不良记录。
4. 具有类似工程经验,近三年内完成过类似规模的道路工程。
5. 具有完善的质量管理体系和安全生产管理制度。
四、招标文件获取1. 招标文件获取时间:自公告发布之日起至2023年4月10日,每天上午9:00至11:30,下午14:00至17:00(北京时间)。
2. 招标文件获取地点:永康市公共资源交易中心。
3. 招标文件售价:人民币1000元/套,售后不退。
五、投标文件递交1. 投标文件递交截止时间:2023年4月20日10:00(北京时间)。
2. 投标文件递交地点:永康市公共资源交易中心。
3. 投标文件递交方式:现场递交。
六、开标时间及地点1. 开标时间:2023年4月20日10:00(北京时间)。
2. 开标地点:永康市公共资源交易中心。
七、评标办法1. 采用综合评分法,满分100分。
2. 技术部分占70分,包括施工组织设计、施工图设计、施工图预算等。
3. 质量部分占20分,包括企业资质、业绩、信誉等。
4. 价格部分占10分,按投标报价得分。
八、其他事项1. 投标人应严格按照招标文件要求编制投标文件,确保投标文件真实、完整、有效。
2. 投标人应确保投标文件在投标截止时间前送达指定地点。

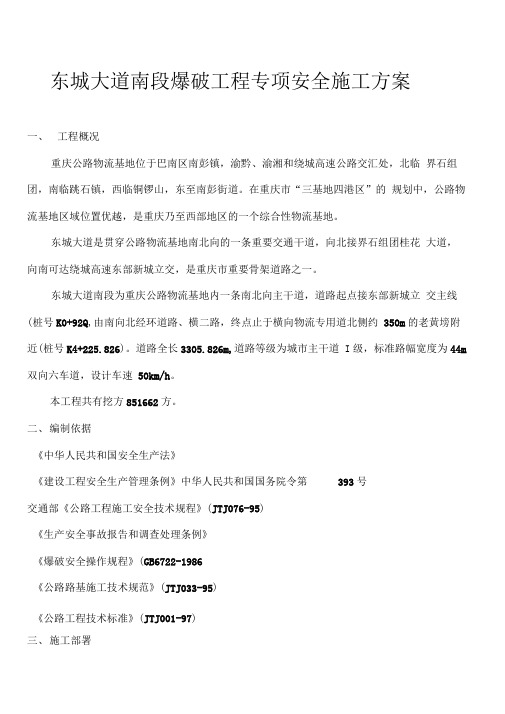

东城大道南段爆破工程专项安全施工方案一、工程概况重庆公路物流基地位于巴南区南彭镇,渝黔、渝湘和绕城高速公路交汇处,北临界石组团,南临跳石镇,西临铜锣山,东至南彭街道。
在重庆市“三基地四港区”的规划中,公路物流基地区域位置优越,是重庆乃至西部地区的一个综合性物流基地。
东城大道是贯穿公路物流基地南北向的一条重要交通干道,向北接界石组团桂花大道,向南可达绕城高速东部新城立交,是重庆市重要骨架道路之一。
东城大道南段为重庆公路物流基地内一条南北向主干道,道路起点接东部新城立交主线(桩号K0+92Q,由南向北经环道路、横二路,终点止于横向物流专用道北侧约350m的老黄塝附近(桩号K4+225.826)。
道路全长3305.826m,道路等级为城市主干道 I级,标准路幅宽度为44m 双向六车道,设计车速50km/h。
本工程共有挖方851662方。
二、编制依据《中华人民共和国安全生产法》《建设工程安全生产管理条例》中华人民共和国国务院令第393号交通部《公路工程施工安全技术规程》(JTJ076-95)《生产安全事故报告和调查处理条例》《爆破安全操作规程》(GB6722-1986《公路路基施工技术规范》(JTJ033-95)《公路工程技术标准》(JTJ001-97)三、施工部署1、施工原则:安全第一、质量第一、工期第一。
牢牢抓住安全、质量、工期三条线,统筹安排,合理布置,精心组织施工,圆满履行合同,实现全面创优,让业主满意,监理满意。
2、施工进度计划计划开工日期:2010年12月5日。
完工日期:2011年11月25日3、材料、机具准备四、施工危险源和可能造成的伤害爆破工程是一种高危险源的工程,它的危险源主要是:瓦斯爆炸、火药爆诈、高页脚内容2处坠落、火灾、坍塌、物体打击等可能造成的伤害:高处坠落、物体打击、爆破伤害,中毒等安全事故。
可以造成伤残、死亡等。
五、安全作业方法及要求(一)爆破施工的安全要求爆破在公路建设中被广泛采纳使用,高速公路穿越的地质条件越来越复杂,涉及到的高挖方地段特别多,在这些路段爆破技术的使用就显得特别的重要。
罗定市2014年新建配网工程项目(第6标段)10kV白荷线#38杆侧新建双东府前配变台区及低压配套工程施工组织设计方案批准:审核:编写:广东信德电力建设有限公司2014年7月目录1 工程概况 (1)1.1工程简述 (1)1。
2施工平面路径示意图 (2)2 施工组织 (2)2.1组织机构关系图 (2)3 施工进度计划 (3)3。
1施工工序及工期规划 (3)3.2工期保证的措施 (3)4 施工准备与资源配置计划 (4)4.1施工准备 (4)4。
2资源配置计划 (4)5 主要施工方法 (6)5。
1电缆管道土建施工 (6)5.2电缆敷设 (9)5.3电缆头制作工程 (9)5.4土石方工程 (17)5.5混凝土杆组立 (20)5。
6 铁塔基础工程 (23)5。
7杆塔安装工程 (26)5.8横担、金具及绝缘子安装工程 (28)5。
9 导地线展放 (30)5。
10台架变压器安装 (32)5.11 隔离开关安装 (34)5.12避雷器安装 (36)5。
13跌落式开关安装 (38)5。
14低压配电线路 (39)6 质量管理 (42)6.1质量管理方针及目标 (42)6.2质量保证措施 (42)7 安全管理 (43)7.1安全管理方针及目标 (43)7。
2安全管理措施 (44)7。
3应急预案 (48)八、环境保护及文明施工 (49)8。
1环境保护 (49)8.2加强施工管理、严格保护环境。
(49)8。
3文明施工的目标、组织机构和实施方案 (50)1 工程概况1.1工程简述及工程特点1。
1。
1工程简述本项目在城东站10kV白荷线#38塔T接10kV线路JL/G1A-70/10路径长60米。
新建双东府前配变,新建SH15—200kVA变压器1台,新装计量终端设备1套,1台无功补偿60kVar,12m电杆2根,高压拉线2组,变台接地1组,台架硬底化1套;新建低压线路3。
8km,新组立8米电杆20根,10米电杆2根,低压拉线5组,重复接地3组,未装修房屋安装槽钢10条。
一、项目背景随着城市建设的不断发展,现有道路已无法满足日益增长的交通需求。
为缓解交通压力,提升城市形象,本项目对大道进行东延工程,以满足周边居民的出行需求。
以下是大道东延工程施工方案。
二、工程概况1. 项目名称:大道东延工程2. 项目地点:某市某区3. 项目规模:全长XX米,道路红线宽度XX米,双向六车道4. 项目内容:道路工程、排水工程、照明工程、绿化工程等5. 工程投资:XX万元6. 工期:XX个月三、施工方案1. 施工准备(1)组织机构:成立项目指挥部,下设施工、技术、质量、安全、物资、财务等部门,明确各部门职责。
(2)人员配置:招聘具备相关资质的施工人员,并进行岗前培训。
(3)材料设备:采购施工所需的各类材料、设备,确保质量合格。
2. 施工工艺(1)道路工程①路基施工:按照设计要求进行路基填筑,确保路基平整、密实。
②基层施工:采用水泥稳定碎石基层,严格控制水泥剂量、拌合均匀,确保基层质量。
③面层施工:采用沥青混凝土面层,严格控制施工温度、厚度,确保面层平整、密实。
(2)排水工程①排水管道施工:按照设计要求,采用HDPE双壁波纹管进行排水管道施工,确保管道质量。
②检查井施工:按照设计要求,采用钢筋混凝土制作检查井,确保检查井质量。
(3)照明工程①照明设备安装:按照设计要求,安装LED路灯,确保照明效果。
②电缆敷设:采用埋地电缆敷设,确保电缆安全、可靠。
(4)绿化工程①绿化种植:按照设计要求,选择适宜的绿化植物,确保绿化效果。
②绿化养护:加强绿化养护,确保绿化植物生长良好。
3. 施工进度安排(1)施工准备阶段:1个月(2)路基施工阶段:2个月(3)基层施工阶段:1个月(4)面层施工阶段:1个月(5)排水、照明、绿化工程阶段:1个月(6)工程验收阶段:1个月四、质量控制1. 施工过程中,严格按照设计要求和施工规范进行施工。
2. 加强原材料、半成品、成品的检验,确保质量合格。
3. 加强施工过程中的质量控制,确保工程质量。
给、排水施工专项技术方案一、工程概况 (2)二、编制依据 (3)三、管材、基础及接口形式 (3)(一)、排水管材、基础及接口形式 (3)(二)、给水管材、基础及接口形式 (4)四、给排水主要工程数量及埋深 (5)五、给排水工程施工顺序 (12)(一)、总体施工原则 (12)(二)、施工顺序 (12)六、给、排水施工具体施工要求 (12)(一)、给、排水管道施工 (12)(二)、给、排水检查井、收水井、雨水口施工 (13)(三)、给排水管道施工 (13)1、测量放样 (13)2、沟槽开挖 (14)3、管道基础施工 (14)4、管道铺设 (18)5、管座浇注 (20)6、管道试验 (21)7、管道回填 (24)(四)、检查井施工 (25)七、给、排水施工质量保证措施 (26)(一)沟槽开挖 (26)(二)管道敷设 (27)(三)沟槽回填 (28)(四)管道试验 (28)八、给排水施工安全、文明施工措施 (28)九、管理网络 (30)(1)施工管理组织网络 (30)(2)质量管理网络图 (32)(3)安全管理网络图 (32)(4)文明施工管理网络图 (33)十、施工机械设备、人员投入 (34)十一、给、排水施工工艺框图 (35)十二、给、排水施工计划安排 (36)一、工程概况通途路(泰山路-梅墟)工程Ⅱ合同段西起点桩号K2+080,北至桩号K7+280道路全长约5.2Km。
于宁波绕城高速公路东段的丁家山立交至好思房立交并行,宁波绕城高速公路东段全线高架于通途路上,高架桥桥墩设置于通途路机非分隔带内;丁家山立交绕城高速与通途路通过匝道沟通,工程范围以匝道起始端为分界。
(一)、排水工程本工程雨、污水主管均布置与南、北辅道位置。
主线雨水通过雨水收集井和横向雨水管汇流南北辅道主管排入就近河道。
本工程污水管污水流向以丁家山立交为界,丁家山立交西侧污水接入Ⅰ标段污水主管后排往外环路污水管;丁家山立交以北污水排往穿山疏港高速路污水主管。
施工组织设计目录一、工程概况1、工程简介2、工程地质及气象水文3、建设标准4、工程特点及施工条件5、主要技术经济指标6、主要工程量二、施工部署三、施工进度计划1、工程进度计划2、工期保证措施四、设备、人员动员周期和设备、人员、材料运到施工现场的方法五、主要工程项目的施工方案、施工方法1、路面基层施工2、路面面层施工六、各分项工程的施工顺序七、确保工程质量和工期的措施1、质量目标及保证措施2、工期保证措施八、重点和难点工程的施工方案、方法及其措施1、新旧路接茬施工2、如何消除纵向施工缝3、井室周围处理及沿线管线保护九、冬季和雨季的施工安排十、质量、安全保证体系十一、其他应说明的事项1、降低造价的主要措施2、承揽本工程的有利条件及优势说明第一章、工程概况(一)工程简介XX市东区建设道路二期工程位于YY省XX市历下区和历城区(高新区),该区地处山丘陵区,南高北低。
区内拟建工业南路、旅游路、9#路。
工程工期:本合同段合同工期自2004年3月31日开工,至2004年10月31日竣工(其中工业南路2004年8月31日竣工),总工期210天。
本标段工程包括9#路工程,全长1915.510米。
横断面为绿化带宽度18.5 米+23米机动车道+18.5米绿化带,路基全宽60米,道路横坡为1.5%。
路面车行道结构为(自上而下):3cm细粒式改性沥青砼AC-13Ⅰ,4cm中粒式沥青砼AC-16Ⅰ,5cm中粒式沥青砼AC-20Ⅰ,16cm水泥稳定碎石,36cm二灰碎石(每层厚18cm)总厚度64cm㎝。
本标段工业南路工程为旧路改造工程,西起二环东路,东与东区12号路交汇,全长9750米,沿线16条主次干道与之相交,跨越5处现状桥涵一处铁路平交道口。
道路最大纵坡1.54%,最小道路纵坡0.3%。
远期规划红线宽90米,其中车行道31米,两侧分别为花坛、辅道、人行道、绿化带。
车行道路拱横坡采用双面坡,坡度为1.5%,路拱形式为直线接圆曲线行路拱。
目录第一章:编制依据和原则第二章:工程概况第三章:项目管理组织机构第四章:施工准备第五章:施工总平面布置与管理第六章:施工进度计划及工期保证措施第七章:工程施工关键点及重点的主要施工方案与技术措施第八章:工程质量控制和保证措施第九章:施工安全保证措施第十章:文明施工保护措施第十一章:环境保护措施第十二章:现场机器设备的管理与使用第十三章:材料的采供与管理第十四章:冬雨季施工措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章编制依据和原则1 编制依据和原则1.1编制说明本施工组织设计是我公司在对广安经济技术开发区新桥园区东西次干道二期工程建设项目施工进行了认真的现场实际考察和了解,在综合各个方面的因素之后进行的全盘部署。
在做到保障安全和质量的前提下,积极保证施工进度的落实,并在施工中严格按照相关工作程序执行,保证人民生活生产和基础设施建设恢复与发展,努力做好各个方面的协调工作。
我公司以投资方及用户满意为指导思想,以诚信服务于顾客,创精品工程为目的,为业主和广安区人民提供满意、优质的工程项目。
1.2编制原则1。
2.1以设备保工艺、以工艺保质量的原则。
坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上保证质量目标的实现.1。
2.2确保工期的原则。
根据招标文件中规定的工期,编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、材料等,确保工期目标的实现。
1。
2。
3均衡生产、突出重点的原则。
在合理安排工期、搞好工序衔接的前提下,优先安排重点部位和段落的施工,并在现场管理、施工技术和物资供应等方面重点保障,确保按计划工期完工;其它工程按照均衡施工的原则,认真组织施工.1。
2。
4统筹兼顾、合理安排的原则。
结合施工现场的实际情况,合理安排施工顺序和布置施工场地,优化施工工艺,正确处理工程建设与环境保护和周边交通的关系,最大限度地减少施工对当地环境和交通的影响。
录第一章工程概况第二章编制依据及说明一、编制依据二、编制说明第三章工程项目组织与管理一、管理组织二、工程项目部及项目负责人三、项目管理目标四、程技术资料档案管理第四章施工具体部署一、施工任务划分二、施工顺序安排三、工期安排四、工种劳动力需要计划五、本工程主要建筑材料六、主要施工机械一览表第五章主要工程项目的施工方案及方法一、施工准备二、测量放线三、基坑开挖四、主体施工五、装饰工程六、主体混凝土结构工程七、砌体工程八、路基的恢复施工第六章质量保证措施一、质量检查组织机构二、质量保证措施第七章安全、文明生产的技术组织措施一、安全管理二、文明施工管理第八章施工进度计划及确保工期的技术组织措施一、施工进度及工期控制的方法二、施工进度计划的动态控制三、保证工期的管理措施四、保证工期的技术措施第一章工程概况东联二号路(东城大道~礼仪坝段)为城市主干路的人行地下通道,《遵义市新火车站礼仪坝片区控制性详细规划》,对片区内地块进行功能定位规划。
结合本项目道路及相交路近远期建设,并考虑两侧土地开发,广场、中学、小学、公共服务设施、建筑物等的布置情况,拟新建7座人行地下通道。
1、通道概况本工程分别位于K3+747.2、K4+082、K4+796.8、K5+802、K6+415.5、K7+115和收费站处。
工程采用明挖法施工,7座通道净高均为2.6M。
K3+747.2处通道净宽5M,其余6座通道净宽均为4M。
纵向为单向坡,坡度为1%,流向礼仪河,横向为单向坡,坡度为0.5%,单侧布置排水沟。
K3+747.2处通道进出口梯道净宽为3.5M,其余6座通道进出口梯道净宽为3M。
踏步高15CM,宽为30CM。
2、工程地质原拟建项目在区域上为溶蚀槽谷地貌,场地处于溶蚀槽谷地带,呈南北向的小溪经过场地,场地原为耕地。
现经我公司技术人员现场勘查,该场地已为机压土石方回填路基。
3、水文地质由于岩性不同,地下水埋置条件及其类型均有一定差异。
本场地地下水对混凝土结构不具腐蚀性:对钢筋混凝土结构中的钢筋不具腐蚀性:对钢结构具弱腐蚀性。
第二章编制依据及说明一、编制依据1、东联二号路(东城大道~礼仪坝段)人行地下通道工程施工图设计。
2、国家现行的有关施工及验收规范,质量评定标准和有关操作规程,主要包括:(1)工程测量规范(CB50026)(2)城市人行天桥与人行地道技术规范(CJJ 69-95)(3)钢筋混凝土用热轧带肋钢筋(GB1449-1)(4)钢筋混凝土热轧光圆钢筋(GB13013-91)(5)地基与基础工程施工及验收规范(GB50202)(6)混凝土结构工程施工质量验收规范(0B50204)(7)混凝土质量控制标准(GB50164)(8)建筑工程施工质量验收统一标准(6B50300)(9)地下工程防水技术规范(CB50108)(10)地下防水工程质量验收规范(GB50208)(11)《建筑抗震设计规范》(GB50011~2001);(12)《供配电系统设计规范》(GB50052-95)(13)《低压配电设计规范》(GB50054-95)(14)《通用用电设备配电设计规范》(GB50055-93)(15)《电力工程电缆设计规范》(GB50217-94)(16)《民用建筑电气设计规范》(JGJ/T16-2008)3.贵州省及遵义市有关建筑施工技术、质量、安全等规程和规定。
4.本公司长期从事类似工程施工所积累的技术经验,管理制度和办法。
二、编制说明本施工组织设计的编制是在深刻领会工程的技术要求和设计图纸的意图,结合本公司多年施工大型建筑工程的经验和教训,从公司现有技术装备、人力资源出发,对项目部的组成、施工部署、计划安排、主要施工方法的确定、技术措施的规定、机械设备和周转材料的投入等方面的工程施工方案。
力求具体实际、规划合理,措施得当,在施工中具有较强的可操作性和过程控制作用,确保本工程能如期保质的完成。
第三章工程项目组织与管理一、管理组织本公司在本项目的组织与管理上,将继续推行项目负责制和目标责任管理,组成精干务实的项目部。
派出有经验丰富,作风正直的项目经理对该工程全权负责,选配具有较强组织能力和协调工作的技术负责人负责现场的技术,抽调技能较高、能吃苦耐劳的施工班组承担本工程项目的具体施工任务。
发挥公司质量管理体系的保证作用,全力支持本项目部的工作,确保本工程能有序的管理、精心施工。
创出优质高效的成绩,确保工程顺利完工。
项目部管理机构见附表二、工程项目部及项目负责人1.工程项目负责人具有项目经理资质,曾组织过类似工程的施工、有丰富的施工经验,较强的组织协调能力和与业主、监理等单位的沟通能力,全面负责本项目的管理工作。
工程项目部设生产负责人,负责整个工程的生产和计划,调度和施工过程的协调工作,监督、控制各施工工长对施工组织管理和安全管理。
工程项目部设技术负责人兼项目主管工程师负责技术质量管理和安全技术措施的编制。
2.项目部分工职责 2.1生产组A .在项目经理领导下负责生产指挥、调度、根据项目总进度计划编制月、旬施工作业计划,经审批后负责贯彻实施,按月、旬提出材料、设备、工具供应计划和劳动力调整计划。
B .负责生产安排、生产过程控制及项目内的资源调度、负责联系协调各专业工程(包括甲方分负项目)穿插的配合和作业调节器整,确保按计项目经理技术组负责人生产组负责人安全组负责人材料机械组后勤保卫组技术员质检员试验员放线员施工员安全员材料员机械员后勤员保卫员项目副经理划实施。
C.负责贯彻技术交底、安全交底和质量、安全以及文明施工措施并组织实施,管生产必须管安全。
D.主持或参与工程质量、施工安全和文明施工过程中出现不合格项的评审,对不合格品的处理和按规定实施工纠正及项防措施。
E.负责监督,检查施工过程的检验和试验及工程质量记录。
F.负责组织对成品、半成品的保护工作。
2.2技术组A.在项目技术负责人的领导下,负责施工技术管理工作,接受公司工程部的监督与指导。
参加项目经理组织的每月二次质量、安全和文明施工的检查评比。
B.负责图纸会审、施工组织设计,特殊关键工序的施工方法及技术措施、施工技术交底、安全技术交底、成品的半成品保护措施的编制。
C.负责新技术、新工艺、新材料的推广应用,参加新材料、特殊物资、大型机械设备的进货验收。
D.负责项目质量计划的编制、隐蔽验收、中间验收和竣工验收工作。
E.参加对不合格项评审、处置、监督纠正和预防措施的实施。
F.负责施工预算,施工图纸、技术资料、文件和质量记录以及标准化工作的管理、竣工文件编制。
G.负责计量管理和工程材料、半成品的检验与试验的控制。
H、协助项目经理做好大型项目的第二级技术交底和安全交底。
2.3安全组A.在技术负责人的领导下负责项目安全管理,施工安全和文明施工管理以及监督检查工作。
并接受公司质安业务指导和监督。
B.协助项目经理组织的每月两次安全和文明施工的检查评比工作并负责对不合格项整改的检查验收工作。
C.负责施工过程中施工安全的巡回检查工作,对不合格作出标识并及时通知施工员、操作班组实施整改,对出现大的安全问题,负责向公司和有关部门通报。
D.参加对施工机械、脚手架的护收并实施监督,先验收后使用。
2.4材料机械组A.负责物资采购、验收、运输、储存、保管和工程材料进货取样送试验室做材质检验。
B.负责对物资供应商的考察与选择,建立与合格供应商的联系,确保从合格供应商处采购物资,按设计图纸和招标书要求的牌号采购,保证物资的按时供货和质量符合要求。
C.编制物资采购计划,机械设备工具添置计划。
D.负责处理不合格物资,对物资质量争议的处理。
主持垂直运输机械的验收,负责机械设备运行状态管理,设备的大、中、小修计划。
2.5后勤保障组A.在项目经理领导下,负责项目劳动力调动、招聘的管理工作、施工现场的安全保卫和管理工作。
B.负责劳动保护,职工福利与宿舍区的管理工作。
C.组织各职能组对新人场工人的安全教育和技术考核,技术培训工作。
三、项目管理目标公司本着"以承诺的工期、交优良的产品来维护业主的效益。
以严密的组织,科学的管理,实现优质高效,把企业的形象再推进一步”的宗旨。
1.质量目标:确保合格等级标准,确保一次性验收通过;2.工期目标:总工期90天,保证全部实现阶段性控制目标;3.安全生产目标:实现“五无”目标。
杜绝重伤事故,控制轻伤事故率在2‰以内。
4.文明施工目标:达到文明施工合格工地标准。
5.社会效益目标:各方评价良好、业主放心满意。
四、工程技术资料、档案管理1.文件资料管理A.严格按照国家的档案法和遵义市关于城建案归档管理细则、竣工图编制和城建档案的组卷、整装、移交的管理文件要求和本公司关于工程技术资料,档案管理规定。
B.项目资料员负责管理施工图纸、设计变更;甲方、监理、质检单位发来的文件;上级主管部门发来的通知、规定的文件和施工规范标准。
建立文件登记、借阅制度。
C.项目资料员负责保管工程施工试化验资料,及时登记、分类保管。
D.施工记录由各分项工程分管工程师填写、登记、保管、工程竣工前整理、分类装订,于竣工验收时交有关单位审查。
2.质量记录清单A.地基验槽记录B.隐蔽工程记录C.混凝土工程施工记录D.排液地面、防水屋面渗漏试验记录E.水泥、钢筋、使用记录F.混凝土、砂浆强度统计表G.施工日记H.施工测量记录(交桩记录、基线复核、定位控制、沉降观测、垂直度观测)J.给排水施工记录K.电气工程施工记录L.通风工程施工记录3.保证资料清单A.材料合格证、准用证、生产许可证B.钢材、水泥、砂、石、钢筋焊接试验报告C.防水材料试验报告D.砂浆、混凝土配合比试验报告E.砂浆、混凝土试块抗压、抗渗试验报告F.回填土夯实试验报告G.给排水、水压、闭水试验记录H.电气工程试验记录I.通风工程试车记录J.计量器具检验报告第四章施工具体部署一、施工任务划分:在保证总工期的前提下,按照先地下后地上的原则,对整个施工过程按主要项目划分如下:1.临时道路工程:包括道路安全措施施工和道路的铺设;2.电讯、电力电缆保护工程;4、基坑开挖及支护工程:包括按方案的二次开挖;土石方的回填;4.地下通道的主体工程;5.挡土墙的施工;6.(东城大道~礼仪坝段)大道的恢复施工。
二、施工顺序安排临时道路工程→电讯、电力电缆保护工程→基坑开挖及支护工程→地下通道的主体工程→挡土墙的施工→(东城大道~礼仪坝段)大道的恢复施工→其他三、工期安排按业主方所要求的3个月工期和本方案安排,各分项工程所作的工期如下:施工准备 3天测量放线 7天交通安全保护措施 2天临时道路工程 12天电讯、电力电缆保护工程 5天基坑开挖及支护工程 45天地下通道的主体工程 60天挡土墙的施工 12天(东城大道~礼仪坝段)大道的恢复施工 15天其他零星项目 10天竣工验收 3天四、主要工种劳动力需要计划劳动力安排计划及措施分部工程工种名称人数(人)劳动力分工及配合施工准备泥工木工电工电焊工水暖工钢筋工测量工其它20302512045围栏施工、管线迁移开挖临时用房搭建、模板制作临时用电管线引入、灯具安装管线迁移焊接临时用水管线引入及临时用水敷设钢筋下料制作施工测量放样包括保卫人员及施工人员、各工种之间配合及辅导施工基坑开挖泥工机械工木工电工电焊工水暖工钢筋工测量工其它6080303432048基坑土石方开挖、垫层砼浇筑土石方外运及空压机操作基坑围护结构施工、模板下料制作现场施工设备安装基坑排水钢筋下料制作位置及标高测量控制保卫、测量及施工人员、各工种之间配合及辅导施工结构工程泥工钢筋工木工电工水暖工机械工测量工其它80454033728混凝土浇筑钢筋下料制作、钢筋绑扎模板下料制作、支拆、垂直支撑安装拆除电气管线预埋基坑排水边墙及顶板回填测量检测保卫、测量及施工人员、各工种之间配合及辅导施工装修工程泥工木工电工电焊工其它4583610内墙及顶棚粉刷楼梯扶手安装电气、灯具安装现浇墙面刮毛及麻面处理、墙面装修、各工种之间配合及辅导施工五、本工程主要建筑材料1、混凝土:主体结构采用C35~C40、S8防水钢筋混凝土;底板垫层采用C15混凝土;;3、采用I级(φ)、Ⅱ级(Φ)钢筋,材质分别符合现行国家标准《钢筋混凝土用热轧带肋钢筋》(GB1449-l)及《钢筋混凝土用热轧光圆钢筋》(GB13013-91):4、防水材料:采用2mm厚PE膜自粘橡胶防水卷材,采用标准JC840-1990,施工缝处设缓膨性止水条。
