钢筋工程量计算规则-图清楚
- 格式:doc
- 大小:367.50 KB
- 文档页数:14
1350的每个弯钩长度=4.9 d;900的每个弯钩长度=3。
5 d;3、弯起钢筋的增加长度弯起钢筋的弯起角度一般有300、450 、600三种,其弯起增加值是指钢筋斜长与水平投影长度之间的差值。
4、箍筋的长度箍筋的末端应作弯钩,弯钩形式应符合设计要求。
当设计无具体要求时,用Ⅰ级钢筋或低碳钢丝制作的箍筋,其弯钩的弯曲直径D不应大于受力钢筋直径,且不小于箍筋直径的2。
5倍;弯钩的平直部分长度,一般结构的,不宜小于箍筋直径的5倍;有抗震要求的结构构件箍筋弯钩的平直部分长度不应小于箍筋直径的10倍。
箍筋的长度两种计算方法:(1)可按构件断面外边周长减去8个砼保护层厚度再加2个弯钩长度计算。
(2)可按构件断面外边周长加上增减值计算。
箍筋增减值调整表形状直径d(mm)备注(保护层按25mm考虑的)4 6 6。
5 8 10 12增减值抗震结构1350/1350 -88 -33 -20 22 78 133 增减值=25×8—27.8d一般结构900/1800 -133 -100 —90 -66 -33 0 增减值=25×8—16。
75d一般结构900/900 —140 -110 —103 -80 —50 -20 增减值=25×8—15d (三)钢筋的锚固长度钢筋的锚固长度,是指各种构件相互交接处彼此的钢筋应互相锚固的长度。
如图所示图中La的有关规定竖向钢筋¢12 ¢14混凝土强度等级C15 C20 C15 C20La 600 480 700 560(四)钢筋计算其他问题在计算钢筋用量时,还要注意设计图纸未画出以及未明确表示的钢筋,如楼板中双层钢筋的上部负弯矩钢筋的附加分布筋、满堂基础底板的双层钢筋在施工时支撑所用的马凳及钢筋砼墙施工时所用的拉筋等。
这些都应按规范要求计算,并入其钢筋用量中。
(五)砼构件钢筋、预埋铁件工程量计算1、现浇构件钢筋制安工程量:抽筋按理论重量计算。
合计:627+197.4=824.4 ㎏预埋铁件工程量=0.824 t4、钢筋工程量计算实例(1)钢筋混凝土现浇板如图所示计算10块板的钢筋工程量解:①Φ8=(2。
钢筋工程量计算一、理论部分1、钢筋单位理论质量:是指钢筋每米长度的质量,单位是kg/m。
钢筋密度按7850kg/m³计算。
2、钢筋单位理论质量=(πd²/4)X7850X(1/1000000)=0.006165d²,其中d——钢筋的公称直径。
钢筋弯钩按弯起角度分为180°(旋转90°的“U”)、135°、90°三种。
见图1-103、钢筋锚固长度(LAe 、La )是指钢筋伸入支座内的长度。
(如梁内钢筋伸入到柱内)见图1-12所示4、为了便于钢筋的运输、保管及施工操纵,钢筋是按一定长度(定尺长度)生产出厂的,如6m、8m、12m 等,所以在实际施工时必须进行连接。
钢筋的连接包含焊接、机械连接和绑扎搭接等方式。
5、绑扎搭接:是利用钢丝(扎丝)将两根钢筋绑扎在一起的接头方式,其用于纵向受拉的接头。
见图1-186、钢筋计算公式:钢筋质量=∑(钢筋长度X单位理论质量X构件数量),其中钢筋长度——钢筋混凝土构件中钢筋的长度,根据施工图纸及相关尺度图集计算;单位理论质量——钢筋的单位理论质量;构件数量——按施工图纸计算。
7、独立基础和杯口独立基础配筋,均为双向配筋,其注写规定如下:①以B代表各种独立基础底板的底部配筋。
X向配筋以X打头注写,y向配筋以y打头注写,见图2-8(a)中集中标注的14@200. Y:12@15: 当两向配筋相同时,则以x&y打头注写。
见图2-8(b)中集中标注的14@200②当圆形独立基础采取双向正交配筋时,以x&y打头注写;当圆形独立基础采取放射状配筋时,以RS 打头,先注写径向受力钢筋(间距以径向排列钢筋的最外端度量),并在“/”后注写环向配筋。
见图2-9当独立基础底板的边长不小于2.5m时,钢筋长度按基础底板的边长缩短10%,即按边长的90%交错配置,最靠边的钢筋除外。
见图2-4所示。
8、条形基础钢筋标注:条形基础钢筋标注采取集中标注。
钢筋工程量计算规那么(一〕钢筋工程量计算规那么1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。
2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
3、先法预应力钢筋,按构件外形尺寸计算长度,后法预应力钢筋按设计图规定的预应力钢筋预留道长度,并区别不同的锚具类型,分别按以下规定计算:〔1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留道长度减0.35m,螺杆另行计算。
〔2〕低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留道长度计算,螺杆另行计算。
〔3〕低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0.3m计算。
〔4〕低合金钢筋采用后硅自锚时,预应力钢筋长度增加0. 35m计算。
〔5〕低合金钢筋或钢绞线采用JM, XM, QM型锚具道长度在20m以时,预应力钢筋长度增加lm;道长度20m以上时预应力钢筋长度增加1.8m计算。
〔6〕碳素钢丝采用锥形锚具,道长在20m以时,预应力钢筋长度增加lm;道长在20m以上时,预应力钢筋长度增加1.8m.〔7〕碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0. 35m计算。
〔二〕各类钢筋计算长度确实定钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+〔图纸注明的搭接长度、弯起钢筋斜长的增加值〕式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下:1、钢筋的砼保护层厚度受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。
〔2〕处于室正常环境由工厂生产的预制构件,当砼强度等级不低于C20且施工质量有可靠保证时,其保护层厚度可按表中规定减少5mm,但预制构件中的预应力钢筋的保护层厚度不应小于15mm;处于露天或室高湿度环境的预制构件,当外表另作水泥砂浆抹面且有质量可靠保证措施时其保护层厚度可按表中室正常环境中的构件的保护层厚度数值采用。

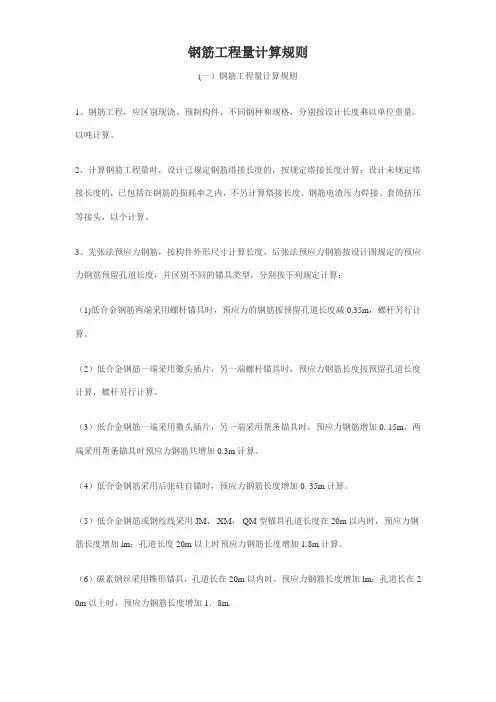

钢筋工程量计算规则(一)钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。
2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。
(2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。
(3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0。
3m计算。
(4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。
(5)低合金钢筋或钢绞线采用JM, XM, QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加1.8m计算。
(6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在2 0m以上时,预应力钢筋长度增加1.8m.(7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0。
35m计算。
(二)各类钢筋计算长度的确定钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值)式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下:1、钢筋的砼保护层厚度受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。
(2)处于室内正常环境由工厂生产的预制构件,当砼强度等级不低于C20且施工质量有可靠保证时,其保护层厚度可按表中规定减少5mm,但预制构件中的预应力钢筋的保护层厚度不应小于15mm;处于露天或室内高湿度环境的预制构件,当表面另作水泥砂浆抹面且有质量可靠保证措施时其保护层厚度可按表中室内正常环境中的构件的保护层厚度数值采用。
钢筋工程量计算规则(一)钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。
2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。
(2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。
(3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0.3m计算。
(4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。
(5)低合金钢筋或钢绞线采用JM, XM, QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加1.8m计算。
(6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在2 0m以上时,预应力钢筋长度增加1.8m.(7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0. 35m计算。
(二)各类钢筋计算长度的确定钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值)式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下:1、钢筋的砼保护层厚度受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。
(2)处于室内正常环境由工厂生产的预制构件,当砼强度等级不低于C20且施工质量有可靠保证时,其保护层厚度可按表中规定减少5mm,但预制构件中的预应力钢筋的保护层厚度不应小于15mm;处于露天或室内高湿度环境的预制构件,当表面另作水泥砂浆抹面且有质量可靠保证措施时其保护层厚度可按表中室内正常环境中的构件的保护层厚度数值采用。
钢筋工程量计算规则及方法1. 引言钢筋工程量计算是指根据设计图纸和相关标准,通过一定的计算规则和方法,计算出需要采购和安装的钢筋数量。
准确的工程量计算是施工过程中确保质量和进度的重要环节。
本文将介绍钢筋工程量计算的规则和方法,以帮助施工人员正确计算钢筋工程量。
2. 计算方法2.1. 钢筋长度计算钢筋长度计算是指根据设计图纸中的标高和钢筋的布置要求,计算出需要的钢筋长度。
计算方法如下:钢筋长度 = 标高差 + 覆盖层高度 + 折弯部分长度 + 连接部分长度 - 弯曲后伸长部分长度其中,标高差是指不同标高之间的高度差;覆盖层高度是指钢筋到混凝土表面的距离;折弯部分长度是指钢筋在施工过程中需要折弯的部分的长度;连接部分长度是指钢筋连接处需要留出的长度;弯曲后伸长部分长度是指钢筋在弯曲后伸长的部分的长度。
2.2. 钢筋数量计算钢筋数量计算是指根据设计图纸中的剖面图和钢筋的布置要求,计算出需要采购的钢筋数量。
计算方法如下:钢筋数量 = 钢筋长度 × 钢筋根数其中,钢筋根数是指设计图纸中每米钢筋的数量,通常由设计单位给出。
3. 计算规则3.1. 钢筋截面积计算钢筋截面积计算是指根据设计图纸中的钢筋尺寸,计算钢筋截面的面积。
常用的钢筋截面形状有圆形、方形和矩形等。
计算方法如下:•圆形钢筋截面积计算:钢筋截面积= π × (钢筋直径 / 2)²•方形钢筋截面积计算:钢筋截面积 = 钢筋边长 × 钢筋边长•矩形钢筋截面积计算:钢筋截面积 = 钢筋宽度 × 钢筋高度其中,π为圆周率。
3.2. 钢筋质量计算钢筋质量计算是指根据钢筋截面积和钢筋长度,计算出钢筋的质量。
计算方法如下:钢筋质量 = 钢筋截面积 × 钢筋长度 × 钢筋密度其中,钢筋密度是设计单位给出的参数,通常为7850千克/立方米。
4. 使用示例下面以一个具体的实例进行计算示例,假设需要计算一根直径为12毫米、长度为10米的钢筋的质量。
钢筋工程量计算规则钢筋工程量计算规则:重量计算钢材理论重量计算的计量单位为公斤(kg)。
其基本公式为:W(重量,kg)=F(断面积mm2)×L(长度,m)×ρ(密度,g/cm3)×1/1000钢的密度为:7.85g/cm3,螺纹钢理论重量计算公式如下:W=0.00617×d2(kg/m)d=断面直径mm,如断面直径为12mm的螺纹钢,每米重量=0.00617×122=0.888kg重量表Φ6=0.222㎏Φ8=0.395㎏Φ10=0.617㎏Φ12= 0.888㎏Φ14= 1.21㎏Φ16=1.58㎏Φ18=2㎏Φ20=2.47㎏Φ22= 3㎏Φ25=3.86㎏(0.617为圆10钢筋每米重量,钢筋的重量与直径的平方成正比。
)钢筋的重量=钢筋的直径*钢筋的直径*0.00617一般计算时Φ12以下和Φ28的钢筋取小数点后3位,Φ14到Φ25的钢筋取小数点后2位。
工程计算一、钢筋工程量计算规则 1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。
2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。
(2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。
(3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0.15m,两端采用帮条锚具时预应力钢筋共增加0.3m计算。
(4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0.35m计算。
钢筋工程量计算规则一.工程量计算规则1钢筋工程量应按设计长度乘以单位长度的理论质量以t计算。
2 ,各构件设计(包括标准设计)已规定的连接,应按规定连接长度计算,设计未规定的连接已包括在定额损耗量中,不再计算。
3 •先张法预应力钢筋的长度应按设计图规定的预应力钢筋设计长度计算。
4 .后张法预应力钢筋钢丝束、钢绞线的长度,应按设计图规定的预留孔道长度和锚具种类,增加或减少下列长度:Q)螺纹钢筋两端采用螺丝端杆锚具时预应力钢筋长度应按孔道长度减少0.35m计算;(2)螺纹钢筋一端采用徽头插片,另一端采用帮条锚具时,钢筋长度应增加0.15m计算;(3)螺纹钢筋一端采用徽头插片,另一端采用螺丝端杆时,钢筋长度应按预留孔道长度计算;(4)螺纹钢筋一端采用锻粗头,另一端采用JM12锚具时,钢筋长度应增加0.95m计算;⑸螺纹钢筋采用后张自锚法混凝土自锚头时,钢筋长度应增加0.35m;(6)螺纹钢筋或钢绞线两端采用JM12锚具,孔道长度在20m以内时,钢筋或钢绞线长度应增加Lom;(7)螺纹钢筋或钢绞线采用JM12锚具,孔道长度在20m以外或曲线孔道时,钢筋或钢绞线长度应增加l∙8m;(8)碳素钢丝采用锥形锚具,孔道长度在20m以内时,钢丝长度应增加1.00m;(9)碳素钢丝采用锥形锚具,孔道长度在20m以外或曲线孔道时,钢丝长度应按孔道长度增加L8m;QO)碳素钢丝,两端采用徽粗头时,钢丝长度应增加0.35m o5,设计规定钢筋接头采用电渣压力焊、直螺纹、锥螺纹和套筒挤压连接等接头时按个计算。
二、调整系数1 ,预制构件预应力钢筋定额中不包括锚具的材料用量,锚具的材料用量应按设计图规定的锚具用量增加1%损耗后,另列项目计算。
2 .型钢混凝土组合结构钢筋定额项目,人工、机械乘系数2。
三、说明1.本定额的钢筋接头是按铁丝绑扎、搭接焊、对焊综合确定的。
除定额中规定的四种连接计算接头费用外,其他接头不再另行计算。
2 ,成型钢筋场外运输定额适用于现浇构件钢筋在场外集中加工成型后运往施工现场进行绑扎安装的钢筋,其运距按场外集中加工地至施工现场的实际运距计算。
钢筋工程量计算规则(一)钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。
2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。
(2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。
(3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0.3m计算。
(4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。
(5)低合金钢筋或钢绞线采用JM, XM, QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加1.8m计算。
(6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在2 0m以上时,预应力钢筋长度增加1.8m.(7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0. 35m计算。
(二)各类钢筋计算长度的确定钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值)式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下:1、钢筋的砼保护层厚度受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。
(2)处于室内正常环境由工厂生产的预制构件,当砼强度等级不低于C20且施工质量有可靠保证时,其保护层厚度可按表中规定减少5mm,但预制构件中的预应力钢筋的保护层厚度不应小于15mm;处于露天或室内高湿度环境的预制构件,当表面另作水泥砂浆抹面且有质量可靠保证措施时其保护层厚度可按表中室内正常环境中的构件的保护层厚度数值采用。
钢筋工程量计算规则及方法一、钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。
2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
各类钢筋计算长度的确定钢筋长=构件长-保护层*2+弯勾长*2+弯起钢筋增加值(△L)*2钢筋的混凝土保护层受力钢筋的保护层,应符合设计要求;当设计无要求时,不应小于受力钢筋直径,并应符合下表要求:纵向受力钢筋的混凝土保护层的最小厚度(㎜)混凝土保护层的最小厚度见下表:附注:①基础中纵向受力钢筋的混凝土保护层厚度不应小于35㎜,无垫层时不应小于70㎜;②板墙壳中的分布筋的保护层厚度不应小于表中相应数值减10㎜,且不应小于10㎜;梁柱中的箍筋和构造筋的保护层不应小于15㎜.2. 箍筋的弯勾长度:平钩(180 °)6.25d ;直钩(90 °) 3.5d ;斜钩(135 °)4.9d3. 弯起钢筋增加长度:30 °:0.268H0;45 °:0.41H0;60 °:0.585H04. 箍筋长度:封闭方箍箍筋长度=2*(长+宽)+20d或=构件截面外边周长-8倍保护层厚+27.8d⑶箍筋根数的确定:N= (构件长- 保护层)/ 间距+1二各种构件钢筋计算方法基础(一)条形基础1、横向受力钢筋的直径,一般为6~16mm;间距为120—250mm。
2、纵向分布钢筋的直径,一般为5~6mm;间距为250~350mm。
3、条形基础的宽度B≥1600mm时,横向受力钢筋的长度可减至0.9B,交错布置,如图2-3示。
(二)独立基础1、独立基础系双向受力,其受力钢筋直径不宜小于8mm,间距为100~200mm。
沿短边方向的受力钢筋一般置于长边受力钢筋的上面。
