白加黑道路施工组织设计方案
- 格式:doc
- 大小:1.12 MB
- 文档页数:235
道路施工白加黑施工方案十陵道路白改黑施工组织设计年月日施工组织设计目录一、工程概况二、施工方案、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施四、季节性施工措施五、主要机具使用计划六、劳动力需用计划七、施工进度计划八、建议与要求一、工程概述十陵上街、十陵中街、创业路位于成都市龙泉驿区。
其中十陵上街东起和平路, 西接十陵中街, 道路全长约374 米; 十陵中街西接十陵上街, 东至江华路, 道路全长约443 米。
规划红线宽度均25 米, 现状路面宽15 米, 水泥混凝土路面。
创业路南起石灵上街, 北接灵龙路, 道路全长约237 米, 规划红线宽度20 米, 现状路面宽12 米, 水泥混凝土路面。
当前, 项目周边道路均已进行”白+黑”路面整治及人行道整治, 为改进项目区内居民交通环境, 提升城市形象, 根据业主要求, 本项目道路进行”白+黑”路面整治及人行道整治。
( 二) 交通组织方案本次维修整治施工部分主要为路面部分, 针对道路施工制定如下交通组织方案:1) 由于全线路段为对向车道, 施工时采取封闭式施工。
2) 在封闭路段设置醒目、清晰的临时指向牌和标识牌。
3) 施工路段, 能正常通行后, 应及时解除封闭, 开放交通。
( 三) 工期要求工期为年月日至年月日, 工期天( 雨天顺延) 。
( 四) 整治内容1、现有路面病害整治;2、加铺沥青混凝土面层;3、车道上现状检查井加固及升降;4、全线更换新型三防井盖;5、人行道整治;6、道路标线。
( 五) 采用的规范规程1. 《市政公用工程设计文件编制深度规定》( );2.《城市道路工程设计规范》 (CJJ 37- );3.《无障碍设计规范》(GB50763- );4.《城市道路交叉口设计规程》(CJJ 152- );5.《公路沥青路面设计规范》(JTG D50- );6.《公路沥青路面施工技术规范》( JTG F40- );7.《城镇道路路面设计规范》( CJJ 169- );8《城市道路路基设计规范》( CJJ 194- );9.《城镇道路工程施工及质量验收规范》( CJJ 1- );10.《公路沥青路面养护技术规范》( JTG 073.2- );11.《公路水泥混凝土路面设计规范》( JTG D40- )12.《公路水泥混凝土路面养护技术规范》( JTJ073.1- )13.《道路交通标志和标线》第3部分: 道路交通标线( GB5768.3— )14.《公路交通安全设施设计细则》( JTG/T D81— )15.《城市道路交通设施设计规范》( GB 50688— )16.《路面标线涂料》( JT/T280— )17.成都市城市道路沥青路面道路结构设计导则( 年版);18.成都市规划管理技术规定( );19.《成都市城乡建设委员会关于城市道路各类设施设计、建设技术导则文件汇编》。
道路白改黑施工方案一、项目背景道路白改黑施工是指将原本的白色道路改建成黑色道路的工程项目。
白色道路通常是指水泥路面或者石子路面,而黑色道路是指沥青路面。
道路白改黑施工旨在提高道路的使用寿命和车辆行驶的舒适度,同时也能提升道路的美观度和交通安全性。
二、施工方案1. 前期准备a. 项目立项:确定道路白改黑施工的范围、目标和时间计划。
b. 资金筹备:评估项目所需的资金,并进行资金筹措。
c. 人员组织:组建施工团队,包括项目经理、工程师、技术人员等。
d. 材料采购:根据施工需要,购买适当的沥青、辅助材料等。
e. 设备准备:准备必要的施工设备,如路面刨槽机、沥青摊铺机等。
2. 施工步骤a. 清理道路:清除道路上的杂物、垃圾和污物,确保施工区域干净整洁。
b. 刨除旧路面:使用路面刨槽机将原有的白色路面刨除,清理刨削下的碎石和尘土。
c. 检查基层:检查道路基层的平整度和强度,修补破损的基层,确保施工质量。
d. 铺设沥青:使用沥青摊铺机将沥青均匀铺设在道路上,确保厚度和平整度。
e. 摊实沥青:使用压路机对铺设的沥青进行摊实,使其与基层紧密结合。
f. 油石面层:在摊实的沥青上撒布石子,然后用压路机压实,形成油石面层。
g. 检查质量:对施工完成的道路进行质量检查,确保达到相关标准和要求。
3. 施工注意事项a. 施工期间需要设置施工标志和警示标志,确保施工区域的安全。
b. 施工过程中应加强现场管理,保证施工人员的安全和施工质量。
c. 施工期间应及时清理施工现场产生的垃圾和废料,保持周边环境的整洁。
d. 施工完成后,应及时进行道路交接验收,并做好相关档案记录。
4. 施工效果评估a. 道路使用寿命:通过对改建道路的使用寿命进行监测和评估,判断施工效果。
b. 车辆行驶舒适度:通过车辆行驶的振动和噪音等指标来评估道路改建的舒适度。
c. 美观度提升:通过道路改建前后的视觉效果对比,评估道路美观度的提升情况。
d. 交通安全性:通过交通事故数据和驾驶员反馈等方式来评估道路改建对交通安全性的影响。
白加黑路面施工方案及施工方法白加黑路面施工方案及施工方法3.1对原有旧水泥砼路面进行处理在进行加铺沥青砼面层之前必须对原有旧水泥砼路面病害进行认真彻底的处理,只有这样改造后的路面才能达到良好的预期效果。
3.1.1灌缝原有旧水泥砼路面的接缝都要采用新型改性沥青材料进行灌缝,以有效防止路面水从路面渗入基层,保证基层有足够的强度和稳定性。
该种改性沥青在使用时必须由砼路面嵌缝机加热至300℃,然后通过砼路面嵌缝机注胶嘴把改性沥青注入接缝内。
该种材料在高温下热稳定性好,低温下不易老化变脆,安全经济,又不会给环境造成污染,可以满足接缝灌缝的需要。
3.1.2严重破碎板的修补对已断裂成3块以上的严重破碎板,坚决采用常规的挖补方法对板体进行更换。
将旧板破碎、运走,清扫基层;用15#贫混凝土修复松散基层(如有松软的素淤泥块,还应挖坑切槽,直到坚硬基层),基层表面要平整,并具有一定的横坡坡度,然后重新浇筑C30混凝土板。
3.1.3其他形式损坏其他一些非结构性破坏,如露骨、剥落、麻面等,由于其只影响到原有路面行车舒适性,而当对老路进行改建、旧混凝土路面做基层时,这些形式的损坏对整个路面结构承载力和行车舒适性影响甚小,故而不予特殊处理。
但沥青砼面层的厚度相对增加,特追加10mm厚沥青混合料面层。
3.2加铺沥青砼面层施工3.2.1沥青混合料的拌和和运输(1)在沥青混合料拌和过程中要从混合料级配、沥青用量、拌和温度和时间等进行全方位的控制,以提高混合料的摊铺效果。
(2)沥青混合料在运输过程中,必须将其充分覆盖,以防止沥青在高温时受阳光、空气所造成的氧化及沥青混合料温度的降低。
3.2.2沥青混合料的摊铺(1)平整度的控制为了控制摊铺时的平整度,摊铺机熨平板的自动找平装置需要有一个准确的基准面。
目前高速公路工程中常用的基准面(线)控制的方法有:基准钢丝绳法、浮动基准梁法等。
(2)摊铺温度控制摊铺时的温度不得低于110~130℃,也不得高于165℃。
十陵道路白改黑
施工组
织
设
计
年月日
施工组织设计
目录
一、工程概况
二、施工方案、施工工艺、技术措施和施工流程
三、工程质量、安全、文明生产措施
四、季节性施工措施
五、主要机具使用计划
六、劳动力需用计划
七、施工进度计划
八、建议与要求
一、工程概述
十陵上街、十陵中街、创业路位于成都市龙泉驿区。
其中十陵上街东
起和平路,西接
十陵中街,道路全长约374米;十陵中街西接十陵上街,东至江华路,道路全长约443米。
规划红线宽度均25米,现状路面宽15米,水泥混凝土路面。
创业路南起石灵上街,北接
灵龙路,道路全长约237米,规划红线宽度20米,现状路面宽12米, 水泥混凝土路面。
目前,项目周边道路均已进行“白+黑”路面整治及人行道整治,为改善项目区内居民交通环境,提升城市形象,根据业主要求,本项目道路进行“白+ 黑”路面整治及人行道整治。
(二)交通组织方案。

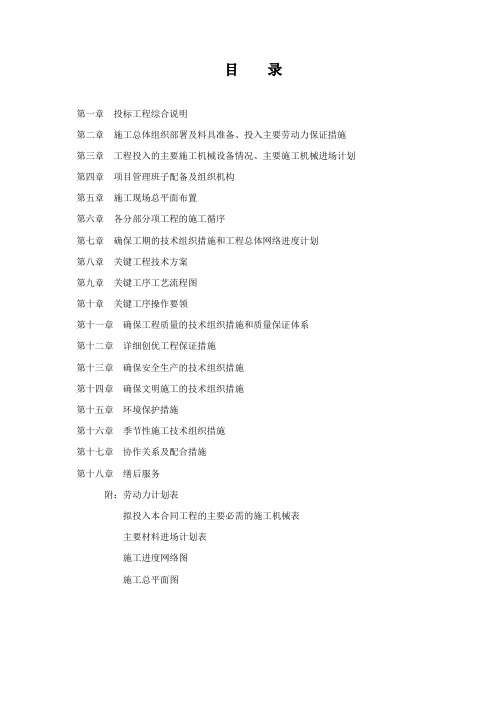

目录第一章投标工程综合说明第二章施工总体组织部署及料具准备、投入主要劳动力保证措施第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章项目管理班子配备及组织机构第五章施工现场总平面布置第六章各分部分项工程的施工循序第七章确保工期的技术组织措施和工程总体网络进度计划第八章关键工程技术方案第九章关键工序工艺流程图第十章关键工序操作要领第十一章确保工程质量的技术组织措施和质量保证体系第十二章详细创优工程保证措施第十三章确保安全生产的技术组织措施第十四章确保文明施工的技术组织措施第十五章环境保护措施第十六章季节性施工技术组织措施第十七章协作关系及配合措施第十八章缮后服务附:劳动力计划表拟投入本合同工程的主要必需的施工机械表主要材料进场计划表施工进度网络图施工总平面图一、编制依据1、**市***路改建工程*段施工招标文件、招标答疑等;2、**省建设工程勘察设计院设计的施工图纸;3、施工现场实地踏勘获得的第一手资料;4、相应的现行建筑施工规范及国家有关文件法规;5、**省有关提高建筑安装工程质量的规定;6、**市及**省有关文明施工安全标准化现场管理规定;7、**市有关劳务、计生、治安、环卫、城建等制定的政策、法规;8、建筑业推广应用的十项新技术;9、公司ISO9000质量管理体系的《质量手册》、《程序文件》及有关职业安全卫生管理体系、环境管理体系的要求。
二、工程概况2-1:工程概述1)工程背景工程名称:**市***路改建工程*段建设单位:**市城市建设重点工程办公室建设地点:***路建设规模:自***道收费站至**高速入口,全长3418米,红线宽为60m~40m,将原有道路的水泥砼通过“白+黑”工艺改建成沥青砼路面具体建设规模以施工图纸为准。
质量标准:符合质量验收合格要求施工范围:道路、排水、桥涵等施工图纸内容工期:268天。
2)工程说明A、为拓展城市道路网架,实现城市“东进北扩”战略,提升**北大门形象,缓解老城区的交通拥挤矛盾,改善整个城市的交通状况,**市人民政府决定实施集贤北路改建工程B段,并采取公开招标方式,择优选择施工单位承担该工程的施工任务。
道路施工白加黑施工方案十陵上街,十陵中街,十陵创业路整治工程十陵道路白改黑施工组织设计年月日施工组织设计目录一、工程概况二、施工方案、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施四、季节性施工措施五、主要机具使用计划六、劳动力需用计划七、施工进度计划八、建议与要求一、工程概述十陵上街、十陵中街、创业路位于成都市龙泉驿区。
其中十陵上街东起和平路,西接十陵中街,道路全长约374米;十陵中街西接十陵上街,东至江华路,道路全长约443米。
规划红线宽度均25米,现状路面宽15米,水泥混凝土路面。
创业路南起石灵上街,北接灵龙路,道路全长约237米,规划红线宽度月日至年月日,工期天(雨天顺延)。
(四)整治内容1、现有路面病害整治;2、加铺沥青混凝土面层;3、车道上现状检查井加固及升降;4、全线更换新型三防井盖;5、人行道整治;6、道路标线。
(五)采用的规范规程1.《市政公用工程设计文件编制深度规定》(版);18.成都市规划管理技术规定(的车流可能造成相邻旧混凝土板高低不平,形成错台现象。
错台现象不但会对新铺的沥青混凝土路面平整度产生影响,而且完工后新铺的沥青混凝土路面也会在此处形成裂缝,严重影响工程质量,因此必须进行处理。
处理方法视相邻板的错台严重程度而定:当错台较小(不高于5毫米时),可用人工将稍高板的高出部位按倒三角断面凿一部分,使二者处在同一水平面上。
当错台较大(大于5毫米小于3厘米)时,不但要将稍高板凿一部分,还要在稍低板上洒1.2kg/m2的乳化沥青透层油,并铺上一层细细的沥青砂混合料,用衬平的方式使二者处在同一水平面上。
当错台大于3厘米时,就要像处理坏板的方法那样将下沉板破除,重新浇注新混凝土板补强。
6.1旧水泥混凝土板块处理施工前建议施工单位对现状路面再采用5.4m长的贝克曼梁测量其主点和副点弯沉。
对板底脱空的评定标准为,现有砼板按接缝处主点弯沉小于0.2mm、差异弯沉小于0.06mm双指标控制,即这两个指标均需满足的板不需要处理,否则采取注浆或其他措施修补旧板。
道路白改黑施工方案一、项目背景道路白改黑是指将原本的白色道路改为黑色道路,这种改变可以提高道路的视觉效果和交通安全性。
本项目旨在提供一种有效的道路白改黑施工方案,确保施工过程顺利进行,达到预期的效果。
二、施工方案1. 前期准备工作在施工前,需要进行充分的准备工作,包括但不限于:- 确定施工区域:根据实际需要,确定需要进行道路白改黑的区域,并进行详细测量和规划。
- 清理道路表面:清理道路表面的杂物和污垢,确保施工区域的干净整洁。
- 交通管制:根据施工区域的具体情况,制定交通管制方案,确保施工期间交通的顺畅和安全。
2. 道路白改黑施工步骤- 施工前涂料准备:根据道路材质和环境要求,选择适合的涂料,并进行充分的准备工作,包括搅拌、稀释等。
- 涂料施工:使用专业的喷涂设备,将涂料均匀地喷洒在道路表面,确保覆盖面积均匀、厚度适宜。
- 涂料固化:根据涂料的特性和环境条件,等待涂料自然固化或者使用辅助设备进行加速固化。
- 完善施工:检查施工效果,如有需要,进行修补和润色等工作,确保道路白改黑的效果达到预期。
3. 施工注意事项- 安全第一:施工期间要严格遵守安全操作规程,佩戴必要的安全装备,确保施工人员的安全。
- 环境保护:施工过程中要注意环境保护,避免涂料流入排水系统或者对周边环境造成污染。
- 交通管制:根据交通管制方案,合理安排交通流量,确保施工期间交通的顺畅和安全。
- 施工质量控制:在施工过程中,要进行质量控制,确保涂料的均匀覆盖和固化效果。
三、预期效果通过道路白改黑施工方案的实施,预期可以达到以下效果:- 视觉效果提升:将道路从白色改为黑色,可以提高道路的视觉效果,使其更加醒目和美观。
- 交通安全性提升:黑色道路可以更好地反射车辆灯光,提高夜间行车的安全性。
- 长久耐用:选择高质量的涂料,并严格按照施工规范进行施工,可以确保道路白改黑的效果持久耐用。
四、项目进度安排根据实际情况,制定合理的项目进度安排,包括前期准备、施工和后期验收等环节。
目录第一章工程概况第二章施工方案及技术措施一、路面拉毛处治二、沥青混凝土路面三、标志标线工程四、照明工程第三章质量管理体系与措施第四章安全管理体系与措施第五章环境保护管理体系与措施第六章工程进度计划与措施第七章资源配备计划第八章技术负责人及其他主要人员第九章施工设备第十章试验、检测仪器设备第十一章有必要说明的其他情况附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图(或横道图)附表五:施工总平图附表六:临时用地表第一章工程概况该工程为市区道路“白加黑”建设项目,建设地点位于本市主城区内。
计划工期30日历天,质量要求符合国家现行质量规范标准。
应用本工程的主要技术规范:《公路路面基层施工技术规范》《公路工程技术标准》《工程建设标准强制性条文(公路工程部分)》;《公路工程沥青混合料试验规程》;《公路工程质量检验评定标准》;《公路养护安全作业规范》;《公路沥青路面施工技术规范》;等国家有关公路工程施工规范、条例、办法及施工图设计文件。
第二章施工方案及技术措施一、路面拉毛处治工艺流程及技术要求(1)严格按照安全施工交通管制要求设立相关标志牌,建立工作区。
相关人员、设备必须在保护区内作业,确保施工安全。
(2)认真测量,科学确定铣刨范围及铣刨深度。
原则上在满足设计要求标高路段不实施铣刨,对于属于设计需铣刨路段根据实测高程划定铣刨区间,确定各铣刨区间的平均铣刨深度。
(3)根据计算的铣刨深度,先进行靠近中央分隔带部位的铣刨拉毛。
要求铣刨拉毛作业前根据基准点准确调整铣刨机基准面、横坡、铣刨深度,找平仪始终保持正常的工作状态。
当一个铣刨段中包括几个连续铣刨区间,可以实施连续铣刨拉毛,在铣刨中调整铣刨深度,保证路面纵向平顺。
在铣刨过程中一定要控制好三个关键阶段以确保铣刨拉毛效果:第一阶段是开始铣刨过渡段,铣刨机铣刨深度要从零缓慢调整到计算的铣刨深度;第二阶段是铣刨过程中铣刨深度调整段,在进入连续的下一个铣刨区间时,无论是增大还是减小铣刨深度,都要从原铣刨深度逐渐调整到新的铣刨深度,严禁突变,这就要求在划定铣刨区间时标定好调整过渡段的位置;第三阶段是结束铣刨过渡段,铣刨机也要将原铣刨深度缓慢降低到零。
道路施工白加黑施工方案一、前期准备工作道路白加黑施工前,需要对施工现场进行前期准备工作,确保施工的顺利进行。
前期准备工作包括:1.完善施工方案:根据道路状况,确定施工工艺、施工方法和施工路线,编制详细的施工方案。
参考相关规范和标准,确保施工质量满足要求。
2.采购材料和设备:根据施工方案需求,采购白加黑施工所需材料和设备,包括白色涂料、黑色涂料、施工工具、安全设备等。
3.清扫施工现场:清理施工现场,确保无杂物、无污染物,为后续施工做好准备工作。
4.制定施工组织方案:根据施工规模和施工进度,制定施工组织方案,明确施工过程中的任务分工和责任。
二、白色涂料施工1.预处理:对道路进行基本处理,确保道路平整,无坑洼或明显凹凸等缺陷。
2.清洗:使用高压清洗机对道路进行清洗,去除表面的灰尘、油污等。
3.涂刷底漆:在道路表面涂刷一层底漆,提升白色涂料的附着性和耐久性。
4.白色涂料施工:采用机械作业,运用专用喷涂机对道路进行白色涂料施工。
确保施工均匀、一致,尽量避免色差和厚薄不均。
5.停车线施划:根据道路要求,在白色涂料干燥后,使用道路标线机对停车线进行施划,确保停车线的宽度符合要求,长度一致。
三、黑色涂料施工1.预处理:对道路进行基本处理,确保道路平整,无坑洼或明显凹凸等缺陷。
2.清洗:使用高压清洗机对道路进行清洗,去除表面的灰尘、油污等。
3.涂刷底漆:在道路表面涂刷一层底漆,提升黑色涂料的附着性和耐久性。
4.黑色涂料施工:采用机械作业,运用专用喷涂机或铺路机对道路进行黑色涂料施工。
确保施工均匀、一致,尽量避免色差和厚薄不均。
5.道路标线施划:在黑色涂料干燥后,使用道路标线机对道路进行标线施划,根据要求施划中心线、车道线、公交车道线等,确保标线的宽度符合要求,长度一致。
四、安全保障措施1.确保工人的安全:施工现场设置警示标志,安排专人进行警戒和指导,保证工人的施工安全。
工人必须配备安全帽、安全鞋、口罩等个人防护用品,并参加相关安全培训。
道路施工白加黑施工方案一、项目背景随着城市发展和交通运输需求的增加,道路施工工程已成为城市建设中不可或缺的一部分。
对于道路施工而言,选择合适的施工方案和方法至关重要。
其中,道路施工白加黑施工方案是常用的一种方案,在施工过程中具有一定的优势。
二、施工方案概述道路施工白加黑施工方案是指在原有道路的基础上,在不影响道路通行的情况下进行施工,保证白天和晚上的施工效率。
该方案主要包括以下几个关键步骤:1. 白天施工•在白天进行道路表面处理和修复工作,包括清理道路表面、修复路面损坏部分等工作。
•保证施工现场整体安全,并合理安排施工人员和施工设备。
2. 黑夜施工•在夜间进行道路铺设和涂装等工作,保证道路能够及时恢复通行。
•采用合适的照明设施确保施工质量。
3. 安全措施•制定详细的施工计划和安全管理制度,确保施工过程中的安全性。
•对施工现场进行严格的管理,加强对施工人员的安全培训。
三、施工方案优势道路施工白加黑施工方案具有以下优势: - 减少交通干扰:白天和晚上分别进行施工,有效减少对交通的干扰。
- 提高施工效率:合理分配施工时间,确保施工效率最大化。
- 保证施工质量:在保证速度的情况下,兼顾施工质量,确保道路施工达到预期效果。
四、施工方案实施在实施道路施工白加黑施工方案时,需注意以下几点: 1. 严格按照施工计划和方案进行施工,确保施工进度和质量。
2. 加强对施工现场的管理,保障施工人员和过往车辆的安全。
3. 在施工过程中随时注意天气变化和交通情况,及时调整施工方案。
五、总结道路施工白加黑施工方案是一种行之有效的施工方式,通过合理安排施工时间和工作分配,可以有效提高施工效率,减少对道路通行的影响,保证道路施工效果和质量。
在实际施工中,应结合具体情况制定施工计划,加强管理和安全措施,确保施工顺利进行。
以上是关于道路施工白加黑施工方案的文档内容,希望对您有所帮助。
目录第一章投标工程综合说明第二章施工总体组织部署及料具准备、投入主要劳动力保证措施第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章项目管理班子配备及组织机构第五章施工现场总平面布置第六章各分部分项工程的施工循序第七章确保工期的技术组织措施和工程总体网络进度计划第八章关键工程技术方案第九章关键工序工艺流程图第十章关键工序操作要领第十一章确保工程质量的技术组织措施和质量保证体系第十二章详细创优工程保证措施第十三章确保安全生产的技术组织措施第十四章确保文明施工的技术组织措施第十五章环境保护措施第十六章季节性施工技术组织措施第十七章协作关系及配合措施第十八章缮后服务附:劳动力计划表拟投入本合同工程的主要必需的施工机械表主要材料进场计划表施工进度网络图施工总平面图第一章投标工程综合说明Array一、编制依据1、**市***路改建工程*段施工招标文件、招标答疑等;2、**省建设工程勘察设计院设计的施工图纸;3、施工现场实地踏勘获得的第一手资料;4、相应的现行建筑施工规范及国家有关文件法规;5、**省有关提高建筑安装工程质量的规定;6、**市及**省有关文明施工安全标准化现场管理规定;7、**市有关劳务、计生、治安、环卫、城建等制定的政策、法规;8、建筑业推广应用的十项新技术;9、公司ISO9000质量管理体系的《质量手册》、《程序文件》及有关职业安全卫生管理体系、环境管理体系的要求。
二、工程概况2-1:工程概述1)工程背景工程名称:**市***路改建工程*段建设单位:**市城市建设重点工程办公室建设地点:***路建设规模:自***道收费站至**高速入口,全长3418米,红线宽为60m~40m,将原有道路的水泥砼通过“白+黑”工艺改建成沥青砼路面具体建设规模以施工图纸为准。
质量标准:符合质量验收合格要求施工范围:道路、排水、桥涵等施工图纸内容工期:268天。
2)工程说明A、为拓展城市道路网架,实现城市“东进北扩”战略,提升**北大门形象,缓解老城区的交通拥挤矛盾,改善整个城市的交通状况,**市人民政府决定实施集贤北路改建工程B段,并采取公开招标方式,择优选择施工单位承担该工程的施工任务。
B、**市城市建设重点工程办公室为本招标项目的招标人、**省建设工程勘察设计院为本项目的设计单位。
3)工程概况描述:3-1:自206国道收费站至合安高速入口,全长3418米,红线宽按段分分别为60m-40m,将原有道路的水泥砼通过“白+黑”工艺改建成沥青砼路面,按标范围为道路、排水、桥涵工程等施工内容。
3-2:投标人负责配合各种杆、管线和道路附属设施的施工,招标人负责办理好水、电源点至工地现场。
3-3:工程设计范围**市***路B段全长3419.261米,包括道路改造扩建设计、排水工程设计、交通工程设计、照明工程设计和景观设计。
3-4:工程概况***路为**市的重要工程,该项目为老路改建项目,道路两则现状较复杂,工程规模较大、涉及面广,技术难点较多;***路改建工程根据工程特点分*、*两段,本次设计的为*段(**收费站至**高速入口段),道路现状为水泥混凝土路面,红线宽度为40米左右,沿线两侧主要为农田和少量沿街建筑。
道路在穿越***处受地形限制,两侧均为山体,施工作业面较小。
道路在K2+018跨越现状河流处现状已有一座涵式桥,本次设计对其考虑两侧拓宽,老桥保持利用。
3-4-1:道路工程设计1、横断面设计路幅分配为:K0+000——K1+080段:机动车道12m×2+分隔带5.5m×2+非机动车道4.5m×2+绿化带5m×2+人行道3m×2。
人行道和绿化带共板,道路总宽60m。
K1+080——K1+727.853段:机动车道12m×2+分隔带1.0m×2+非机动车道4.5m×2+人行道2.5m×2。
道路总宽40m。
K1+727.853——K3+419.261段:机动车道12m×2+分隔带5.5m×2+非机动车道4.5m ×2+人行道3m×2。
人行道和绿化带共板,道路总宽50m。
2、路面结构:旧路面状况评价结果:由于业主未提供现状道路混凝土板块的检测报告,因此本次设计仅根据现场踏勘和目测对旧混凝土板块的病害情况进行了统计和分析,实际施工前应根据旧路路面的检测报告最终确定各现状板的处理方式。
路面结构设计本次设计主要是对现状***路进行拓宽改造,道路部分主要为机动车道水泥路面拓宽和加铺沥青砼面层,拆除原机非分隔带和非机动车道,拓宽为机动车道部分。
在原来的绿化带和部分人行道上重新设置非机动车道。
本次设计的人行道主要是对原有人行道进行改造,若由于管道施工、施工损坏、标高调整等需要而造成破坏的部分按新建实施。
(1)机动车道旧路加铺设计结构层为:4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)洒布粘层油6cm厚中粒式沥青砼AC-20I自粘式玻璃纤维格栅(满铺)洒布粘层油铺设防水卷材(缝处)老路结构(板块处理)(2)机动车道拓宽部分4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)洒布粘层油6cm厚中粒式沥青砼AC-20I自粘式玻璃纤维格栅(满铺)洒布粘层油铺设防水卷材(缝处)22cmC30水泥混凝土30cmC30水泥稳定碎石(3)非机动车道3cm细粒式沥青砼(AC-13)洒布粘层油5cm中粒式沥青砼(AC-20)18cm厚水稳碎石20cm级配碎石(4)人行道及门前硬铺装结构6cm纽西兰彩色地砖或花岗岩3cm1:4水泥砂浆20cm级配碎石在人行道中间铺设盲道砖(5)加罩路面结构找平层由于本工程是在原水泥混凝土路面上进行加罩沥青面层,故有些路段由于使用年代已久,现状路面平整度较差,致使加罩厚度大于10cm,需要进行找平层处理。
加罩厚度12-17cm的路面结构:4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)洒布粘层油6cm厚中粒式沥青砼AC-20I≤7cm粗粒式沥青砼(AC-25)加罩厚度18-27cm的路面结构:4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)洒布粘层油6cm厚中粒式沥青砼AC-20I8cm粗粒式沥青砼(AC-25)≤9cm粗粒式沥青砼(AC-25)加罩厚度≥28cm的路面结构:4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)洒布粘层油6cm厚中粒式沥青砼AC-20I≥18cmC25粗粒式沥青砼(AC-25)(5)机动车道路面施工工序①现状机动车道利用部分旧水泥面板病害处理→刨铣→高压水冲洗→自然晾干→铺设防水卷材→铺玻纤格栅→铺沥青面层②拓宽部分拆除现状机非分隔带和非机动车道所有部分→地基整平→铺级配碎石→铺水泥砼面层→铺玻璃格栅→铺沥青面层3-4-2:桥梁工程1、设计概述***路B段在K2+018处跨越现状河流时设置桥梁一座,现状已有一座涵式桥,桥型为拱桥,从经济性考虑,本次设计对老桥进行加宽,两侧各加宽7米,桥型也采用拱桥。
2、设计方案由于业主未提供老桥检测报告,省建设工程勘察设计院从经济性出发,暂按老桥维持利用来设计。
桥梁两侧各加宽约12米,桥梁跨径为5.0米,桥梁全长15.0米,上部结构为浆砌片石圆弧拱,下部结构为重力式桥台,扩大基础。
路面基层、底基层水泥稳定碎石应采用厂拌法集中拌合,机械摊铺。
水泥稳定碎石和石灰土应用12T压路机碾压,用12-15T压路机时,每层压实厚度不大于15cm,用18-20t压路机或振动压路机碾压时,每层压实厚度不大于20cm,严禁用薄层贴补法找平,水泥稳定碎石基层上层铺筑前,应在上层顶面撒水泥浆以利于结合。
水泥可用42.5mpa普通硅酸盐或矿潭硅酸盐水泥。
水泥稳定碎石压实度按重型击实标准,压实度标准:水泥稳定碎石基层:98%(机动车道)和97%(非机动车道)。
机动车道水泥稳定碎石7天抗压强度不小于3.0Mpa,非机动车道水泥稳定碎石7天抗压强度不小于3.0Mpa。
基层必须保湿养生,一般基层养生期应大于7天,基层未铺封层,严禁一切机动车通行(施工车辆除外)。
3、拓宽部分水泥路面机动车道绑宽部分为了达到与现状机动车道相近的刚度,沥青砼加铺层底下仍采用水泥砼。
(1)水泥路面施工工序不改变。
(2)分隔带、现状非机动车道拆除部分新做的水泥路面切缝须和现状水泥路面的板缝对齐。
(3)由于机动车道两侧拓宽宽度各为2米,其长宽比较大,为防止其碎裂,本次设计将加宽部分的混凝土内增设经纬距15cm×15cm,直径φ8的钢筋网,以增强其抗裂性。
3-4-3:现状水泥路面的病害处理技术在加铺沥青混凝土面层前对现状机动车道水泥路面的病害进行处理,方法如下:(1)断板处理断裂、压碎比较严重复杂的,整块面板须翻修。
翻修局部板块时,旧混凝土凿除必须采用液压稿,以免影响相邻板块,并尽可能保留原有拉杆。
基层损坏部分应予清除,并将基层整平压实。
由于局部修补面积较小,基层难以碾压,个别板块基层采用C15混凝土进行补强,基层标高应与原基层顶面路肩宽度标高相同,并在混凝土路面板接缝处的基层上涂刷一道宽20cm沥青带。
由于局部修补面积较小,翻修板块混凝土配合比及选用的材料,选用快速修补材料。
修补板块采用养护剂进行养护,相邻板块的接缝宜用切缝机切至1/4板块深度,并清除缝内杂质,灌接缝材料。
(2)裂缝处理技术水泥混凝土路面的裂缝情况比较复杂,在对现有的路面进行改扩建施工时要根据具体的情况采取相应的修补措施,对混凝土路面裂缝的修补可采用压注灌浆法、直接灌浆法和条带罩面法。
3-4-4:、道路附属设施a、交通设施的布局交通设施的作用在于组织、管理、指导交通的运行,以保障交通安全、通畅、迅速的行驶。
交通设施应针对城市道路布局、交通情况、道路现状,并根据国家规定的交通管理规则采取的运行管理措施,选择设置合适的设施。
其主要设施包括:交通标志、标线、交通信号灯、行人安全设施、车辆安全设施等。
b、照明设施随着城市功能的复杂和生活内容的丰富,现代化都市将向着24h连续运转的方向发展,夜晚景观和照明质量问题已经收到普遍重视,路灯是城市环境中反映道路特征的照明装置,为夜间交通提供照明不便,她不仅是顺应环境和景观的附属品,而且是激活环境的重要因素,是不夜城应运而生的重要条件。
3-4-5::排水工程根据城市规划及相关设计规范,集贤北路B段排水设计采用雨污分流制。
a、雨水1、雨水管道布置雨水主管道沿集贤北路B段东侧慢车道内,绿化分隔带边线2.0米布置。
b、污水1、污水管道布置污水主管道沿集贤北路B段西侧慢车道内,绿化分隔带边迟疑不决2.0米布置。
