会议纪要时间:2011年10月4日上午9:00地点:调度会议室主持人:孙红俊参加人:李建设李云福肖双喜各科室、各生产辅助队组负责人记录人:王治梆会议议题:月度安全例会一、安全矿长孙红俊安排了以下几项工作:1、迎接好“三季度安全质量标准化大检查”。
(1)、各专业、各队组对二季度检查所遗留的问题按“四定”要求全部落实整改。
(2)、持续保持现在质量标准化良好状况。
2、迎接好“百日安全大检查”。
(1)、继续抓好顶板、运输安全专项整治。
(2)、将“百日安全大检查”所查出来的各隐患问题尽快落实整改。
3、继续深化“四个按钮”各项工作。
(1)、继续加强“手指口述”的现场推广应用。
对“手指口述”的现场推广应用要持之以恒地进行下去,各专业、部门要进一步落实责任,各队队干要付出一定的精力,切实把这项工作抓实抓好。
(2)、加强干部入井管理。
生产口每个领导必须每月抽查2名职工的“手指口述”应用情况,并对抽考不合格者进行培训,直至合格。
4、狠抓现场安全管理,严防零星事故发生。
队组在安排工作时一定要认真细致,将各种可能出现的意外情况考虑周全,少犯经验主义错误;各级领导干部及安全管理人员要勤跑现场,加强对零星工程的安全监管,严防意外事故发生。
5、重点加强对5114工作面末采回收、6113工作面安装的安全监管。
(1)、相关单位要组织一次现场办公,对这两个地点的安全隐患集中处理。
(2)、运输区、安监处等单位领导要常到大型设备运输线路进行检查,检查轨道质量,检查车辆完好情况,确保回收、安装工程的安全。
6、加快开拓巷道的喷浆进度。
(1)、开拓巷道的喷浆滞后也是一种安全隐患,相关单位要引起足够的重视,加快喷浆进度,避免喷浆滞后现象。
(2)、宜兴主皮带巷即将进入冒顶区域,开拓二队一定要高度重视顶板支护工作,一定要照施工措施做好各项安全防护工作,再进行其它工作。
7、消灭瓦斯误报警。
各相关队组和责任部门要高度重视监测监控工作,严防瓦斯误报警,探头悬挂位置不合适的责任人将送住学习班,出现瓦斯误报警将按照事故进行追查处理。

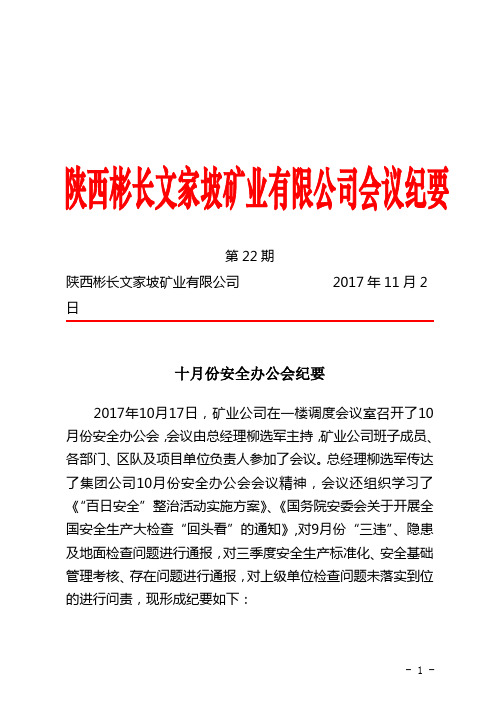

第22期陕西彬长文家坡矿业有限公司2017年11月2日十月份安全办公会纪要2017年10月17日,矿业公司在一楼调度会议室召开了10月份安全办公会,会议由总经理柳选军主持,矿业公司班子成员、各部门、区队及项目单位负责人参加了会议。
总经理柳选军传达了集团公司10月份安全办公会会议精神,会议还组织学习了《“百日安全”整治活动实施方案》、《国务院安委会关于开展全国安全生产大检查“回头看”的通知》,对9月份“三违”、隐患及地面检查问题进行通报,对三季度安全生产标准化、安全基础管理考核、存在问题进行通报,对上级单位检查问题未落实到位的进行问责,现形成纪要如下:一、加大对上级安全检查存在问题整改落实力度。
截止目前,上级检查问题未整改到位的有:(一)盘区1#辅运4101运顺口段地鼓严重,影响车辆安全运行。
(12月中旬整改完毕)(二)主井提升首绳2014年10月挂绳,已延期使用11个月应及时更换;主井1#尾绳5处变形,应加强维护。
(2018年4月进行换绳)(三)一辅运石门(坡度5°,长约200m)未装设长坡段失速保护。
(10月中旬整改完毕)(四)4102综采工作面、41盘区开拓大巷掘进工作面、42盘区开拓大巷掘进工作面未进行冲击危险性评价。
未按照防冲培训制度开展防冲知识培训。
(五)4102运顺1800-2150米区段底鼓0.5-0.8米。
(六)中央水泵房1-3号泵基础底鼓。
(七)主、副井在线钢丝绳检测系统未投入使用,建议尽快恢复。
(八)井底中央水仓未清理,应安排队伍在每年雨季前清理一次。
(11月中旬)二、抓好以下重点工作:(一)抓好掘进工作面长距离通风安全管理工作,每日进行风机切换试验,风筒要做到反压边到位,吊挂平直,每班对迎头风量进行监测,保证工作面风量充足,严禁微风作业。
(二)近期雨水天气较多,要加强边坡、基坑安全巡查,发现问题及时处理,切实抓好雨季“三防”收尾工作。
(三)提前着手冬季“三防”工作,制定下发冬季“三防”工作方案,对风井通风机房、瓦斯抽采泵站、井口等供暖设施提前检修,确保供暖正常。
安全部周例会会议纪要
会议时间
2021年10月15日下午2:00-3:30
会议地点
会议室A101
参会人员
李经理、刘主任、王工程师、张保安等
议程
1.安全防范意识培训安排
2.最近新发生的安全事件分析及处理意见
3.安全保卫制度修订方案讨论
4.安全隐患排查验收情况汇报
5.其他事项
会议纪要
1.安全防范意识培训安排
为提升员工安全防范意识和应急响应能力,李经理提出安排安全防范意识培训课程。
培训内容包括火灾、地震、突发事件等常见安全问题的应对方式,以及公司内部安全保卫制度的规定和操作流程。
所有员工需参加此培训,培训时间和地点将由刘主任负责安排。
2.最近新发生的安全事件分析及处理意见
针对最近发生的一起安全事故,王工程师详细介绍了事故的发生原因和处理情况。
公司将制定相关规定,明确安全责任人和应急处理流程,以防止类似事件的再次发生。
3.安全保卫制度修订方案讨论
张保安介绍了最新修订的安全保卫制度方案,并与大家讨论了关键细节和实际操作说法,最终确定方案和流程,并提出了实施方案的建议。
4.安全隐患排查验收情况汇报
刘主任对上周进行的安全隐患排查验收情况进行了汇报。
共发现并整改了6个安全隐患,整改情况得到了领导的认可和表扬,并要求继续加强安全管理工作。
5.其他事项
会议最后,李经理建议将每周例会的会议纪要统一收集,并制定规定。
同时,再次强调所有员工在日常工作中要高度注意安全,并严格按照相关规定和程序操作。
会议于3:30结束,下一次会议时间将在下周三的下午2:00-3:30,地点仍是
会议室A101。
10月安全生产会议纪要1、安全生产会议纪要怎么写给你个范文:会议纪要***(企业简称)-C-AQB-JL001会议名称安全主管会议会议时间年月日下午会议地点主持人记录出席人员会议内容:本次会议由*****主持,会上根据总经理召开干部例会精神,以及近期监督检查工作发现的一些现象,对下一步的工作做了新的部署。
1、安全监督检查。
由原先的每月一次增加到每月两次,主要参加人员安全员、主体负责人,根据检查情况下达整改指令;每月底召开安全例会,通报近期安全工作情况。
2、安全巡检制度。
现场巡检人员、安全员、管理人员等要根据制度对各个部位进行巡检并登记。
巡检频率较低,不按制度执行的按相关规定处罚;轧钢厂在稀油站加一个记录本,人员检查等进出做好登记。
3、厂内车辆管理。
现在我们公司内车量较多,铲车、运输车、拉土车、挖掘机、商混车等,要加强现场人员监督管理,尤其施工车辆,要勘查好施工现场,发现违章,一定要制止或通知保卫部处理。
4、分区域设定安全责任人、特种工岗前培训。
特钢、高线投产在即,现在要着手制定各区域兼职安全责任人;各岗位安全操作规程要编制成册,对员工要进行针对性培训。
5、作业票使用。
目前我们高空作业、动火作业、进入受限空间作业较多,但个别作业票使用还是不到位,办理作业票各级人员签字同时也是对你一个告知,查看其防范措施并安排人员检查协助,这也体现安全重视程度。
下一步检查中发现未办理作业票要按规定进行处罚,若发现违章作业加倍处罚。
6、项目安全标示制作上墙。
现在高线已经做了部分,做完后要尽快使用,尤其煤气站、配电室、操作台等部位,马上要试车了,对操作人员、外来人员起到警示作用;特钢部分安全标示搜集好后也要进行制作;新厂房标示一定要根据下发的国家规定去做。
7、严禁吸烟。
现在每天已安排人员进行检查,晚上不定时突击检查,在现场若发现人员吸烟一律按规定处理,不管什么情况,大家要通知到位,包括我们员工和外来施工队。
8、防雷自测。
安全生产会议纪要
2024年7月3日,公司召开了安全生产会议,会议由公司负责人主持,会议内容主要包括以下几个方面:
一、安全生产工作的总体情况
通过观察近几年公司的安全生产情况,近期经常出现的安全事故不仅对公司的经济利益造成了巨大损失,也对员工生命安全造成了巨大威胁。
有鉴于此,公司决定发动全体员工、干部及相关单位,全力以赴做好安全生产管理工作,切实保障公司的生产秩序。
二、重点工作的安排
1、加强宣传教育
为防止安全事故发生,需要对员工进行安全生产知识的宣传教育,增强员工的安全意识。
因此,公司将对内部进行培训,介绍最新的安全生产知识,以提高员工的安全意识。
2、协调有关部门
为了更好地防止安全事故的发生,还需要加强与有关部门的协调工作,比如消防部门、交通运输部门等,协调它们共同完成安全生产工作的任务,保障公司的正常生产和员工的生命安全。
3、加强现场管理
为了更好地保障员工的安全,公司要加强现场管理,明确责任、分工,严格执行安全操作规程,严禁违规操作,对违规者进行严肃的处理。
三、安全生产工作的重要意义
安全生产是企业的生命线,也是企业的基础。
只有做好安全生产管理工作,才能保障企业的正常生产,保护员工的生命安全,促进企业的持久发展。
四、会议总结
通过本次会议,全体员工和管理人员都认识到安全生产工作的重要性,更加明确了在工作中要坚持以安全为主,并能以行之有效的措施,切实保障公司的生产秩序和员工的生命安全。
望全体员工继续保持高度警觉,共同营造安全稳定的工作环境。
至此,本次会议圆满结束。
工务段七月份安全生产办公会纪要段属各车间(工班):7月3日,在段会议室召开月度安全生产办公会,现将内容纪要如下,请各车间、工班落实好相关工作。
通报六月份存在主要问题,请车间、工班做好自查防控:通过调查分析选煤厂工班工作量分析、工班养护质量存在问题,病害没有得到及时处理。
设备状态:田集站南岔区高低不良,顾桥西岔区超限较多,丁集站3道高低、结构病害较多,选煤厂线接头扣瓦脱落较多。
工班长点评:工器具使用不标准,如使用扳手打滑等。
要求工班工班长、高级工抽出时间,对工班业务不熟练的职工,按照业务指导书中工器具使用标准结合库房工具进行讲解、演练,对工器具不规范使用可能造成的不利后果要讲透。
七月份要项工作一、安全生产方面:推行天窗修:1、提前做好工作调查,利用好天窗维修点,采取合理作业方式、方法,保证线路设备正常运转。
2、天窗修不允许点外作业,严禁无计划施工。
危及行车安全的按抢修进行作业。
3、天窗修(试行)作业时间较早,严格执行晚10点前强制休息制度,开班前会时带班人员要掌握职工身体情况。
做好工器具出入库检查和出入库台账管理工作。
4、在推行天窗修过程中,出现的问题,车间做好统计写实,上报业务室韩兵。
防暑降温:防暑降温工作不放松,做好物品发放,车间主任跟班检查巡道工防暑降温药品携带情况。
道口设备设施:观看安全小视频,对道口设备设施进行全面检查。
对监管道口作业标准执行情况同时进行检查。
组合岔心养护:严禁私自改变设备构造,如加装跳线,人为造成病害。
问题车间及时整改。
节约生产材料、杜绝浪费:树立节约意识,如调高胶垫可重复使用,生产零星上碴要合理使用。
避免可使用胶垫丢弃线路上、有可利用胶垫而领取使用新胶垫、不缺碴地段上过量道碴现象。
工班日常养护:车间对工班日计划要严格把关,加强跟班抽查作业质量,工作量、工作内容要分析是否合理,指导工班生产养护重点。
接头养护:按标准对接头进行加强养护,及时消灭空吊,控制夹板伤损。
严禁起接头过高,造成小腰空吊,夹板伤损。
安全月度分析会会议纪要(第十期)签发:会议时间:***年11月02日9:40会议地点:会议室参加人员:***会议记录:***主要内容:11月2日,***公司召开10月份安全月度分析会议,各部门负责人汇报上月工作完成情况及下月工作计划,公司领导提出工作要求,形成纪要如下:一、上月工作完成情况一、10月安全生产情况10月份,本月***公司未发生六级及以上人身、火灾、设备、信息系统等其它不安全事件。
二、10月隐患排查情况安全事件隐患0项,整改完成0项,整改率为100%;一般事故隐患***项,整改完成***项,整改率为100%;重大事故隐患0项,整改完成0项,整改率为100%。
三、10月反违章治理情况10月份,发现违章共***次。
其中,行为违章***次,装置违章0次,管理违章***次。
同比减少***%,环比增加***%。
四、10月“两票”执行情况10月份,开具工作票***张,合格票***张;开具操作票196张,合格票196张。
两票合格率分别为92%和100%。
二、工作安排1、屋顶漏水问题,尽快进行回复。
2、外包人员在厂内作业时挖断***电缆,存在很大的安全隐患,各部门在组织外包施工队伍作业时要做好安全技术交底工作。
3、安监部就10月份日常检查发现以下问题:铲车在保养车辆时不固定车轮;一检人员对入场人员检查不到位,存在送料人员携带火种入场事情的发生;外包拉灰人员休息室及日常在厂内作业时违章时有发生;综合对门禁管理有待提高,要从制度及落实上抓起;燃料部防火道截止到现在还没有完成;以上发现的隐患各部门要在本月重点治理。
4、近期开展秋检工作,各部门要按照通知要求落实各项工作,深入开展自查工作,对查出问题及时总结。
5、开展隐患排查治理工作,各部门需尽快提前完善检查资料准备工作。
三、公司领导指示2、防范防冻仍是工作的重点,主要责任部门要再次对现场死角开展防寒防冻检查,避免遗漏点。
同时在防寒防冻的日常工作中要细化管理制度,明确具体防寒防冻措施落实工作如何开展。
安全办公会议纪要2012年第10期时间:2012年10月14日15时30分地点:机关楼三楼会议室参会人员:矿领导、机关副科级以上管理人员、矿属各单位党政一把手、驻矿单位第一责任者、施工队第一责任者。
会议内容:1、本安办简要传达10月份公司安全办公会议精神。
2、本安办简要传达我矿9月份安全工作总结及10月份重点安全工作安排。
3、各生产单位就10月份如何做好安全工作发言。
4、各职能部门对10月份重点工作做出要求。
5、矿领导就当前各项安全生产工作做出指示。
会议纪要如下:一、第四季度的安全工作重点到年底还有79天时间,各单位必须狠抓安全,确保我矿完成“本安体系建设达一级、煤矿安全质量标准化达特级、确保安全无事故、原煤产量完成180万吨”的全年安全生产目标。
其中,本安体系建设达一级、煤矿安全质量标准化达特级是安全生产的前题。
为此,各单位重点做好以下六点:(一)认真落实10月份公司安全办公会的各种工作安排,认真落实集团公司36条禁令。
(二)严格跟班、带班、值班的管理。
各单位值班人员有事需向分管矿领导和矿长请假,对于未请假就不值班者,一经发现,严肃处理。
(三)抓好人员的不安全行为管控,提高员工危险源辨识能力,确保员工按章操作。
(四)加强制度、责任的落实,坚决杜绝“决心在嘴上、行动在会上、落实在纸上”的不良工作作风,认真研究工作的每一个细节,全力抓好落实的每一个环节。
(五)认真完善本安资料,确保我矿本安体系建设工作顺利通过集团公司的验收。
(六)做好标准化动态达标,重点落实好交接班制度及责任落实。
二、综采工作面安全管理(一)加强东三+541mB3+6工作面B6端头冒顶的安全管理,认真落实5条措施:1.工作面必须加快推进,尽快推过冒顶段;2.工作面放煤主要服从于推进,1-5号架严禁放煤;3.工作面3个超前支架及1、2号液压支架升架时接顶即可,防止支架支撑力过大压碎巷道顶板;4.加强端头移架人员安全管理,现场必须由经验丰富的人员操作,移架时要有人员监护,移架过程中严禁设备运转及人员在附近作业;5.生产办、生产指挥中心、本安办安排好现场跟班人员并调查分析其垮冒原因,防止再次垮冒。
中国水电第十一工程局兴隆项目部安全例会会议纪要 2011年10月14日会议时间:2011年10月14日地点:项目会议室主持:李建国参加人员:(详见会议签到表)10月14日晚19:30分在项目部会议室召开了10月份安全工作会议,会议上总结了10月分安全生产工作及计划11月份各项安全生产管理工作的布置。
首先由模块安全主管程庆讲话;本月在安委会成员共同努力下,项目部安全生产总体保持平稳态势。
但安全生产基础还比较薄弱,特别是相关作业队的安全生产主体责任意识淡薄、个别厂队安全生产意识不强,要求各相关责任作业队、责任人务必重视,加强督促,要狠抓督促整改,消除隐患;要加强协作,齐抓共管,确实扎实抓好当前安全生产各项工作,创建安全稳定和谐兴隆。
狠抓整改措施落实到位,有效防范事故发生。
接着李国文讲到;1、强化宣传培训,要结合安全生产年活动,组织作业人员班前5分钟安全教育、树立“生产必须安全,安全才能生产”、“安全是最大的效益”意识;各作业队要配合安全部门开展安全教育培训、安全检查整治活动。
2、强化责任,明确工作目标,狠抓安全生产责任制落实。
牢固树立发展是第一要务安全是第一责任的理念,在思想上重视安全生产,在行动上自觉抓好安全生产。
层层落实安全生产责任制,真正做了明确责任、责任到人、严格管理,真正使责任落到实处。
3、要持续深入排查治理隐患,抓好重点区域域安全生产监管。
各作业队必须做到隐患排查治理制度化、经常化,坚决杜绝新的隐患产生,对可能发生事故的各种隐患,要落实整改责任和监控措施,限期整改到位,保障安全生产。
要落实好三个要求:一是隐患排查认真仔细,不留盲区和死角;二是隐患整治工作责任、措施、资金、时限和预案五落实;三是建立健全重大隐患的分级管理机制,巩固隐患治理成果。
最后,李经理做重要讲话;加大安全隐患的查处力度,严格责任追究,切实落实安全责任制。
突出重点,深化安全生产专项整治工作,定期开展安全生产专项整治工作,下阶段要把安全生产各项工作落实到实处。
许煤通风纪要[2010]7号
“一通三防”办公会会议纪要
时间: 2010年7月2日下午3:00
地点:矿三楼会议室
主持人:韩流
参加人员:张治海、刘召辉、石秀宝、高登友、张兴建、尹联程、杨树勇、万磊、各副总工程师以及采掘、辅助、安监处、政工部、生产技术部、经营管理部、人力资源部、办公室等部门的负责人。
会议内容:
一、上月重点工作落实情况
1、优化了完善81、8
2、82下采区通风系统,保证了各采煤工作面风量需求。
2、7219改造风巷开工,对局扇位置进行划定及通风系统进行了调整,保证了7219工作面风量。
3、82下二中岩石集中巷启封排瓦斯,做好了系统调整工作。
4、加强井下通风设施排查,对不合格的通风设施进行整改。
5、停产检修期间做好了反风演习工作。
6、加强了局部通风管理,长距离煤巷掘进工作面均采用双路风筒通风,杜绝了瓦斯超限事故。
7、81、82和82下采区回风上山修复了80米。
8、完善了各工作面灌浆系统,并对采空区正常灌浆,本月共灌黄泥浆8845m3。
9、优化了矿井抽放系统,本月共抽取纯瓦斯114.68万m3,实现了瓦斯抽采达标。
10、6月份我矿共施工抽放钻孔159个,共进尺11341米。
其中:71210风巷高位钻孔9个,进尺1137米;3236风巷施工顺层孔35个,进尺2100米;71210风巷施工顺层孔51个,进尺1947米,7229机巷施工顺层孔49个,进尺3949米,3235风巷高位钻孔15个,进尺2208个。
此外施工非抽放类钻孔15个,进尺695米,82下四中施工地质探查孔1个进尺87米,3236里风巷施工探放水钻孔及效果检验孔共计8个进尺316米,83下回风下山施工地质探查孔4个进尺145米,83回风下山施工测压孔2个进尺147米。
安装及改造抽放管路3000米,拆除抽放管路644米,铺设上隅角“T”型站管10路。
11、为严格落实集团公司文件,实现安全月,6月份矿总工程师组织了通风区、机电科、安监处、技术科等相关单位对全矿井4个生产采区2个开拓采区各采煤工作面、各掘进工作面等“一通三防”系统进行了全面排查,重点排查局部通风、扩散通风、封闭墙、矿井综合防尘、监测监控隐患,对查出的问题均以五定表形式下发给各单位,并责令限期整改。
12、6月份“一通三防”质量标准化考核:
矿井通风系统:98 、局部通风:96、瓦斯管理:95、爆破管理:
97、安全监测98、瓦斯抽放:96、防止自然发火:95、通风设施:
98、综合防尘:96、管理制度:99。
二、本月工作重点
(一)通风系统
1、7118轨道巷启封排瓦斯,做好系统调整工作。
2、7219 改造风巷与7118轨道巷即将贯通,做好系统调整工作,
确保7219工作面风量。
3、3236外风巷贯通3236里风巷,及时对通风系统进行调整,计划在33二中行人联巷建风门2道,33采区三中回风建挡风墙一道,拆除33三中车场风门、3236外风巷回风挡风墙,形成“U”型通风系统。
4、做好2010年瓦斯鉴定工作。
5、81、82和82下采区回风上山计划修复70米。
(二)局部通风
1、加强局部通风管理,特别是长距离煤巷掘进工作面必须采用双路风筒通风。
2、巡查各掘进工作面风筒,严格做到逢环必挂、吊挂平直及风筒反向压边工作。
3、对井下局部通风供电“三专三闭锁”进行排查,确保掘进供电做到双电源、双局部通风机和主、备局部通风机自动切换。
4、加强风电、瓦斯电闭锁及局部通风机自动切换开关或装置的维护试验制度。
(三)瓦斯治理
1、加大对封闭墙、盲巷的瓦斯管理。
严格封闭墙瓦斯检查力度,实现井下瓦斯检查记录、瓦斯检查记录牌板、地面台帐“三对口”。
2、安装7229风巷、3236风巷抽排管路,保证瓦斯抽放系统正常。
3、加强71210、7219、3235、721
4、7213工作面等高瓦斯地点现
场管理。
4、完善各工作面瓦斯抽放系统,优化7219、323
5、71210工作面高位钻孔抽放效果。
5、加强7229风巷、3236风巷顺层孔施工进度与质量,提前做好两工作面瓦斯治理工作。
6、对各工作面抽排管路进行排查放水,提高管路流量防止管道堵塞,保证瓦斯钻孔抽放浓度,完成集团公司下发瓦斯抽采任务,本月计划抽放纯瓦斯100万m3。
7、认真贯彻落实集团公司1号、2号文件精神,严格执行《许疃矿瓦斯综合治理会战实施办法》。
8、3236机巷顺层孔施工
1)3236机巷可采走向长1600米,倾向长114m,机巷顺层孔施工间距为6米,孔深不低于70米总工程量20000米。
2)在7月25日前,3236里、外风巷必须实现贯通,机巷具备施工顺层孔条件,确保具备开孔进尺。
3)钻孔孔径94mm,孔口下铁套管不低于12米,采取聚氨脂封孔;谁施工的钻孔,谁负责封孔;封孔材料、封孔器必须及时提供。
4)确保钻孔施工期间供风、水、电不受影响;谁产渣、谁除渣,谁产尘,谁治尘。
5)为确保钻孔施工期间的安全,矿负责将皮带落地处理,煤渣不得埋压皮带。
6)矿负责抽调人员负责对钻孔进行验收,把好验收关,施
工不到位的钻孔不予验收;建立单孔台帐,及时上图分析,煤层倾角变化较大时,要及时向矿反映,及时调整开孔参数,确保钻孔施工到位;矿调度所负责记录工程的进展情况。
7)钻孔设计必须严谨,钻孔施工期间要考虑防喷孔及瓦斯超限,必须确保监控系统灵敏、可靠。
8)加强钻孔施工期间的瓦斯检查,矿必须每班安排测气员、安监员现场检查、监督。
9)严格钻孔验收,钻孔倾角要及时随着煤层倾角变化而调整,确保钻孔全部落入煤层中。
11、7月份瓦斯治理工程计划:
1)7229机巷施工顺层孔10个,合计800米。
2)7229风巷施工顺层孔10个,合计800米。
3)3236风巷施工顺层孔15个,合计900米。
4)7219风巷高位钻孔8个,1300米。
5)71210腰巷顺层孔20个,1200米。
6)3235风巷高位钻孔8个,1500米。
(四)防治火灾
1、加强3235、7219、71210工作面及各采空区防火管理,安排专人取样化验,并进行防火灌浆。
2、7214炮采面收作,做好防火灌浆工作。
2、对各收作面及回采工作面灌浆管路进行巡查灌浆,计划灌浆量:8000m3。
3、重点完善7219防灭火系统,逐项落实防灭火措施。
4、排查井下束管监测系统。
(五)放炮管理
1、加强岩巷掘进工作面的放炮管理,严格执行“清底验炮”措施,加强贯通点放炮警戒工作。
2、加强7219、7214、71210、3235、7122工作面放炮管理。
3、对82炸药库及33炸药库环境卫生进行整改,达到精装硐室标准。
(六)综合防尘
1、井下各采区内主运皮带安装维修防尘设施及防尘管路进行防腐处理。
2、排查、整改各采煤、掘进工作面防尘设施。
(七)安全监测
1、定期对井下各掘进头、工作面瓦斯传感器进行调校。
2、铺设新开掘进工作面的监测线路、监测探头及回收贯通巷道监测线路、监测探头。
3、对井下误差较大的测风传感器进行整改更换。
4、做好每周瓦斯探头调校工作,保证数据传输正常。
5、对工作面监测线路及接线盒进行重点排查,防止出现断线、误报事故。
(八)管理制度
1、加强职工安全培训工作,认真开展班组建设工作。
2、做好职工技术比武工作。
3、强化地面资料管理,进一步完善各类技术基础资料。
三、领导总结讲话
1、3236机巷在25日必须具备顺层孔施工条件,施工人员、设备全部到位,人员完成岗前培训。
2、3236机巷顺层施工后,瓦斯地质组每班安排人员验收钻孔,确保钻孔符合要求。
3、要认真编排工期,确保3236机巷顺层孔在8月31日前
完成。
4、继续做好“一通三防”安全质量标准化工作,要制定计划,分系统、有步骤地实施。
