堤坝土方填筑工程监理实施细则
- 格式:doc
- 大小:40.00 KB
- 文档页数:9

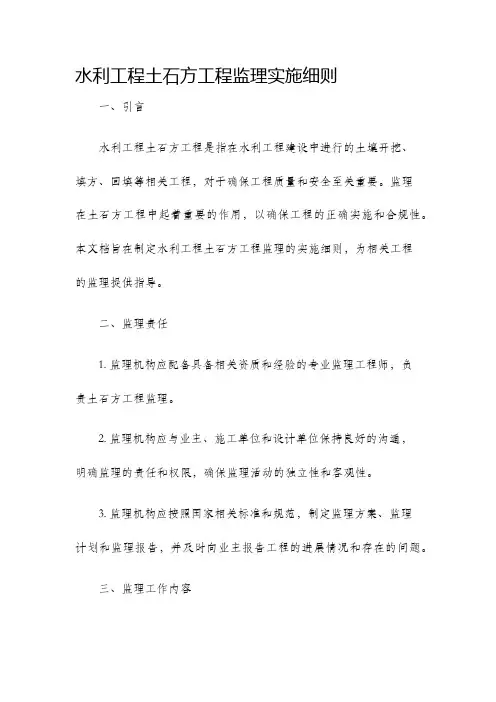

水利工程土石方工程监理实施细则一、引言水利工程土石方工程是指在水利工程建设中进行的土壤开挖、填方、回填等相关工程,对于确保工程质量和安全至关重要。
监理在土石方工程中起着重要的作用,以确保工程的正确实施和合规性。
本文档旨在制定水利工程土石方工程监理的实施细则,为相关工程的监理提供指导。
二、监理责任1. 监理机构应配备具备相关资质和经验的专业监理工程师,负责土石方工程监理。
2. 监理机构应与业主、施工单位和设计单位保持良好的沟通,明确监理的责任和权限,确保监理活动的独立性和客观性。
3. 监理机构应按照国家相关标准和规范,制定监理方案、监理计划和监理报告,并及时向业主报告工程的进展情况和存在的问题。
三、监理工作内容1. 土石方工程设计文件的审查:监理机构应对土石方工程的设计文件进行审查,确保设计方案的合理性和可行性。
2. 监督施工过程:监理机构应对土石方工程的施工过程进行监督,包括土方开挖、填方、回填等各个阶段的施工控制和质量检验。
3. 监测数据的采集和分析:监理机构应对土石方工程的监测数据进行采集和分析,并及时向业主报告工程的监测结果和评价。
4. 质量验收和工程竣工验收:监理机构应参与土石方工程的质量验收和竣工验收,审核各项验收文件,并向业主提供相关意见和建议。
四、监理要求1. 监理人员应具备相关专业知识和技能,熟悉土石方工程的施工技术要求和监理标准。
2. 监理人员应按照工程合同和监理协议的要求,全程参与土石方工程的监理活动,提供专业的技术咨询和建议。
3. 监理人员应及时向业主报告土石方工程的施工进度、质量问题和安全隐患,并协助业主采取相应的解决措施。
4. 监理机构应建立相应的监理档案,包括工程的设计文件、施工记录、监测数据和质量验收报告等,并保存至少5年以上。
五、监理的角色与职责1. 监理机构作为独立的第三方,应对土石方工程的设计、施工和验收提供专业意见和技术支持,确保工程的质量和安全。
2. 监理机构应对土石方工程施工过程中的质量和安全问题进行监督和检查,并及时向业主报告,协助解决问题。
土方工程施工监理实施细则是指在土方工程施工过程中,监理人员需要遵守的一系列规定和操作步骤。
下面是一个可能的实施细则的例子:1. 监理人员应及时到达工地,并在工地办公室中进行签到登记。
2. 监理人员应熟悉土方工程施工合同和相关施工图纸,确保施工过程符合设计要求。
3. 监理人员应了解施工单位的施工计划和进度安排,并监督施工单位按计划进行施工。
4. 监理人员应检查土方工程施工现场的安全措施是否到位,确保工人和设备的安全。
5. 监理人员应监督施工单位的土方开挖操作,包括挖土的深度、坡度和坡高是否符合设计要求。
6. 监理人员应监督施工单位的土方填筑操作,包括填筑材料的质量和压实程度是否符合设计要求。
7. 监理人员应监督施工单位的边坡护坡操作,包括边坡的坡度和护坡的稳定性是否满足要求。
8. 监理人员应检查软土地基的处理,包括软土地基的加固和处理措施是否符合设计要求。
9. 监理人员应记录施工过程中的问题和隐患,并及时向施工单位提出整改要求。
10. 监理人员应定期向业主和设计单位汇报施工进展情况,并参与施工例会和验收工作。
以上是一个可能的土方工程施工监理实施细则的示例,具体细则可根据实际情况进行调整和补充。
土方工程施工监理实施细则(2)一.依据标准应符合国家标准GB50202-____《建筑地基基础工程施工质量验收规范》二.基本要求1.场地平整,排水沟坡度在设计无要求情况下应向排水方向作不小于2的坡度,按每20m的检查点逐点检查,且每边不应少于____点。
2.施工区域及施工周围的上下障碍物已作好折迁处理,防护措施。
3.施工机械试运转正常,道路、排水沟畅通,路面应高于施工场地地面。
4.工程轴线控制桩离建筑物距离应大于两倍挖土深度。
5.挖土机挖土接近设计坑底标高或边坡边界时,应预留20-30cm 厚土层,用人工开挖或修坡。
6.超挖时不得用土回填,应用砂、碎石或低强度混凝土填实至设计标高7.挖土边坡坡度严禁陡于设计要求8.使用人工降水时,地下水位必须降至设计要求(一般使地下水位低于本次开挖坑底0.5m)时方可开挖。

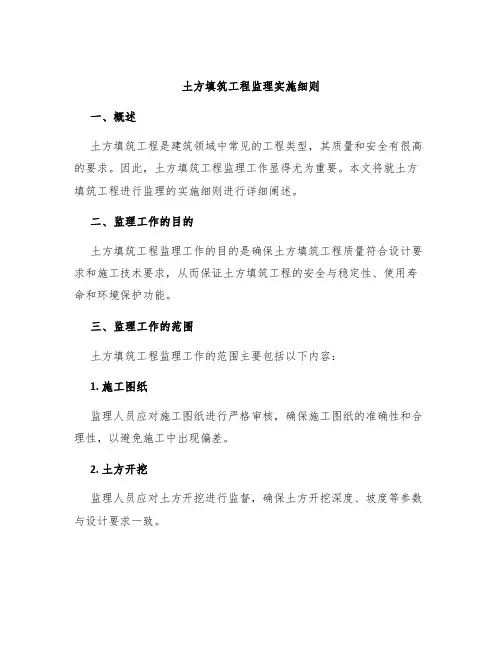

土方填筑工程监理实施细则一、概述土方填筑工程是建筑领域中常见的工程类型,其质量和安全有很高的要求。
因此,土方填筑工程监理工作显得尤为重要。
本文将就土方填筑工程进行监理的实施细则进行详细阐述。
二、监理工作的目的土方填筑工程监理工作的目的是确保土方填筑工程质量符合设计要求和施工技术要求,从而保证土方填筑工程的安全与稳定性、使用寿命和环境保护功能。
三、监理工作的范围土方填筑工程监理工作的范围主要包括以下内容:1. 施工图纸监理人员应对施工图纸进行严格审核,确保施工图纸的准确性和合理性,以避免施工中出现偏差。
2. 土方开挖监理人员应对土方开挖进行监督,确保土方开挖深度、坡度等参数与设计要求一致。
3. 土方填筑监理人员应对土方填筑进行监督,确保土方填筑方式、填筑材料、填筑厚度等参数与设计要求一致。
4. 土石方修整监理人员应对土石方进行监督,确保土石方修整工作的质量和精度符合设计要求。
5. 土工成品材料监理人员应对土工成品材料进行审核,确保土工成品材料的质量符合国家和行业标准。
6. 土方填筑工程的建设现场管理监理人员应对土方填筑工程建设现场进行监督,确保施工现场的安全、卫生和环境保护等各项措施得到有效实施。
7. 工程竣工验收监理人员应对土方填筑工程竣工验收进行监督,确保工程符合规定的验收标准和验收方案要求。
四、监理人员的职责土方填筑工程监理人员应具备较高的工程技术水平和良好的职业素质,具体职责包括:•对施工图纸进行审核,提出各种合理化建议和技术方案;•对土方开挖、填筑、修整等工程进行巡视、抽检、验收,及时发现问题并给出合理化建议;•对施工现场的施工质量、安全、卫生等各项措施进行检查,提出合理化建议和技术方案;•对工程竣工验收进行监督,按照规定的程序和标准进行验收工作。
五、监理报告土方填筑工程监理人员应每周向建设单位提交监理报告,监理报告应以邮件的形式呈现,并包括以下信息:•建设单位、监理单位名称;•施工单位名称;•工程名称、工程地点;•计划进度与实际进度;•工程质量情况;•工程安全、卫生及环境保护情况。

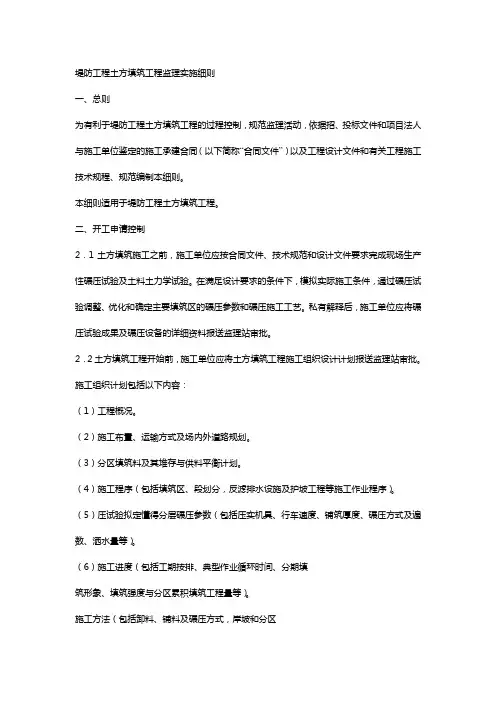

堤防工程土方填筑工程监理实施细则一、总则为有利于堤防工程土方填筑工程的过程控制,规范监理活动,依据招、投标文件和项目法人与施工单位鉴定的施工承建合同(以下简称“合同文件”)以及工程设计文件和有关工程施工技术规程、规范编制本细则。
本细则适用于堤防工程土方填筑工程。
二、开工申请控制2.1土方填筑施工之前,施工单位应按合同文件、技术规范和设计文件要求完成现场生产性碾压试验及土料土力学试验。
在满足设计要求的条件下,模拟实际施工条件,通过碾压试验调整、优化和确定主要填筑区的碾压参数和碾压施工工艺。
私有解释后,施工单位应将碾压试验成果及碾压设备的详细资料报送监理站审批。
2.2土方填筑工程开始前,施工单位应将土方填筑工程施工组织设计计划报送监理站审批。
施工组织计划包括以下内容:(1)工程概况。
(2)施工布置、运输方式及场内外道路规划。
(3)分区填筑料及其堆存与供料平衡计划。
(4)施工程序(包括填筑区、段划分,反滤排水设施及护坡工程等施工作业程序)。
(5)压试验拟定懂得分层碾压参数(包括压实机具、行车速度、铺筑厚度、碾压方式及遍数、洒水量等)。
(6)施工进度(包括工期按排、典型作业循环时间、分期填筑形象、填筑强度与分区累积填筑工程量等)。
施工方法(包括卸料、铺料及碾压方式,岸坡和分区接头、接缝与结合面等特殊部位处理,边角部位的铺填、压实方法与机械设备,压实层间结合处理措施,必要时还应报送特殊条件下的填筑措施)。
填筑质量检测计划。
施工机械的配置与劳动力组合。
质量保证和安全生产措施。
2.3上述文件经施工单位项目负责人签署并加盖公章后报送监理站,监理站审阅后限时返回审签意见。
2.4监理站审核批准施工组织计划后,施工单位可及时向监理站申请开工许可证,监理站将于接受施工单位申请后的24h内开出相应工程的开工许可证或开工批复文件。
2.5监理单位对施工所进行的任何对照检查、检验和审核,并不意味着可以减轻施工单位所应负的合同责任。
****工程堤防退建工程施工监理实施细则编制:校对:批准:****工程总监办二〇一九年十二月目录一、编制目的和适用范围............................................................................................................................ - 1 -二、编制依据................................................................................................................................................ - 1 -三、专业工程特点........................................................................................................................................ - 1 -四、开工条件检查........................................................................................................................................ - 2 -五、监理工作内容........................................................................................................................................ - 3 -六、监理工作程序........................................................................................................................................ - 4 -七、监理控制要点及措施............................................................................................................................ - 5 -1.监理控制原则....................................................................................................................................... - 5 -2.监理控制方法及措施........................................................................................................................... - 5 -3.堤基施工监理控制要点....................................................................................................................... - 8 -4.土料碾压筑堤....................................................................................................................................... - 8 -5.多头小直径搅拌桩施工..................................................................................................................... - 10 -6.护坡施工............................................................................................................................................. - 10 -7.防洪墙施工......................................................................................................................................... - 11 -8.堤顶道路施工..................................................................................................................................... - 12 -9.堤身沉降和位移观测......................................................................................................................... - 15 -10.雨天与低温施工............................................................................................................................... - 15 -11.施工质量验收控制重点 ................................................................................................................... - 15 -12.质量缺陷和质量事故的处理........................................................................................................... - 16 -13.安全监理控制要点........................................................................................................................... - 16 -14.环保监理控制要点........................................................................................................................... - 17 -八、检查和检验项目、标准和工作要求 .................................................................................................. - 17 -九、工程质量评定与验收.......................................................................................................................... - 21 -十、监理资料.............................................................................................................................................. - 24 - 十一、其他.................................................................................................................................................. - 31 -堤防退建工程施工监理实施细则一、编制目的和适用范围为加强****工程堤防退建工程建设质量管理,提高监理工作水平,使施工监理工作制度化、规范化、标准化、程序化,特制订本细则。

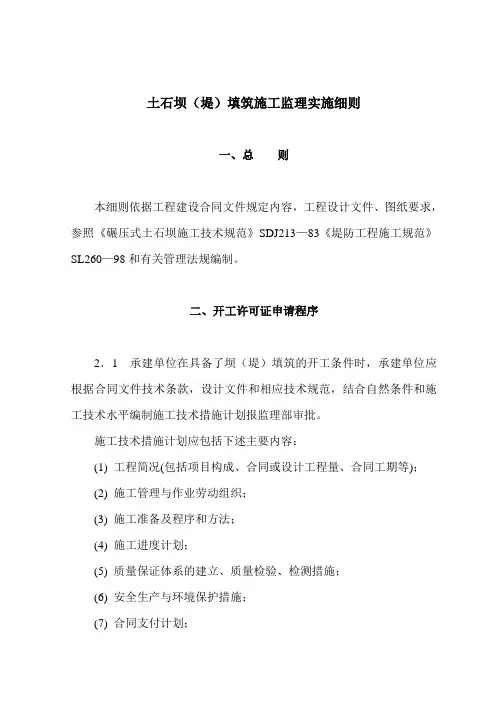

土石坝(堤)填筑施工监理实施细则一、总则本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照《碾压式土石坝施工技术规范》SDJ213—83《堤防工程施工规范》SL260—98和有关管理法规编制。
二、开工许可证申请程序2.1 承建单位在具备了坝(堤)填筑的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术规范,结合自然条件和施工技术水平编制施工技术措施计划报监理部审批。
施工技术措施计划应包括下述主要内容:(1) 工程简况(包括项目构成、合同或设计工程量、合同工期等);(2) 施工管理与作业劳动组织;(3) 施工准备及程序和方法;(4) 施工进度计划;(5) 质量保证体系的建立、质量检验、检测措施;(6) 安全生产与环境保护措施;(7) 合同支付计划;(8) 其他需要报告和说明的事项。
2.2 承建单位应在坝(堤)填筑工程施工前,完成铺工放样工作,并将其报监理部批准,其内容如下:(1) 工程简况,施工范围布置图;(2) 放线依据及对原点检测校核情况;(3) 施测方法,使用的仪器和人员配备;(4) 放线成果(包括记录和平面布置图)。
2.3 上述报送文件连同审签意见单一式四份,经施工单位项目经理签署后递交监理部审签,限时批复,原件不退回。
2.4 除非承建单位接到的审签意见为“修改后重新报送”否则可及时向监理部申请开工许可证。
2.5 监理部在接到承建单位申报开工申请单后,24小时内开出工程项目开工许可证,若承建单位在限期内未收到监理部应返回的审签或批复意见,视为已报经审阅。
2.6 如果承建单位未能按期向监理部报送上述文件,由此而造成施工工期延误和其他损失,由承建单位承担合同责任。
三、施工过程监理3.1 施工过程中,承建单位应按报经批准的施工计划,按章作业,文明施工,安全生产,并不得影响其它标段的施工。
3.2 施工中若发现土料不合格、铺土厚度、相邻段搭接不符合要求,监理工程师有权令施工单位返工处理。

目录1、总则2、专业工程的特点3、监理工作流程4、监理工作的控制要点及目标值4.1、监理工作的控制要点4.1.1、事前(开工条件)控制要点4.1.2、事中(施工过程)控制要点4.1.3、事后控制要点4.2、监理工作目标值5、监理工作的方法及措施5.1 监理工作的方法5.2 监理工作的措施6、工程验收6.1 单元工程验收6.2 分部工程验收7、其它8、附件1、总则1.1、为使监理工作规范化、标准化,结合本工程实际,制定本监理实施细则。
1.2、本细则依据SL/288-2003《水利工程建设项目施工监理规范》、GB50319-2000《建设工程监理规范》、SL49-94《混凝土面板堆石坝施工规范》、DL/T5128-2001《混凝土面板堆石坝施工规范》、SL38-92《水利水电基本建设工程单元工程质量等级评定标准(七)》(碾压式土石坝和浆砌石坝工程)等有关规程、规范和设计要求编制。
1.3、本细则适用于混凝土面板堆石坝垫层、过渡层、堆石填筑区等大坝填筑工程。
2、专业工程的特点2.1本工程坝顶轴线长度172.5m,坝顶宽8.0m,坝顶高程488.0m,河床趾板建基面高程391.0m,最大坝高96.5m,上、下游坝坡坡比分别为:1:1.4、1:1.3。
总填筑方量127.92万m3。
2.2本工程坝体填筑区从上游至下游分为:盖重区、抛填粉土区、特殊垫层区、垫层区、过渡区、上游堆石区、中间堆石区、下游堆石区、下游护坡、抛石区。
3、监理工作流程3.1、监理工作总体工作流程监理作好事前控制(开工条件控制)——事中控制(施工过程控制)——事后控制(质量检验和资料整编)。
3.2、质量控制工作流程3.2.1、筑坝材料质量控制工作流程料场开采规划——筑坝材料的开采和加工——筑坝材料的质量检验——筑坝材料的运输。
3.2.2、坝体填筑的质量控制工作流程坝基和岸坡处理验收以及相应部位的趾板混凝土浇筑完成验收——坝料碾压试验、确定堆石填筑施工参数——铺料——检测铺料厚度——加水碾压——质量检验、评定与验收——进入下一层施工。
土方工程监理实施细则一、适用范围本细则适用于**********工程中河道疏浚、建筑物土方开挖及回填工程、河堤堤身填筑。
二、编制依据1、工程施工合同、设计文件、图纸要求和施工组织设计。
2、国家有关强制性技术标准和验收规范、质量评定标准:工程建设标准强制性条文;《水利工程建设项目施工监理规范》(SL288-2014)《水利工程施工质量检验与评定规范》(DB32/T 2334-2013)《水利水电建设工程验收规程》(SL233-2008)《水利水电工程施工测量规范》(SL52-2015)《碾压式土石坝施工技术规范》(DL T5129—2013)《建筑地基基础工程施工质量验收规范》(GB50202—2002)《堤防工程施工规范》(SL260-2014)《堤防工程工程施工质量评定与验收规程》(SL239-1999)《水利水电工程单元工程施工质量验收评定标准—土石方工程、堤防工程》(SL631、634—2012)其他有关规范、规程。
三、专业工程特点本工程土方开挖工程面广量大、劳动强度大、施工条件复杂、影响因素多大,时间紧,机械化作业,场区内有植被、树木、垃圾、建筑物要进行处理,余土需外运;场区内青苗、房屋等需要征用,赔偿工作要提前进行;施工场地内开挖、回填、运输相互交叉施工,工程测量复杂难度大,要求精心施工。
四、专业工程开工条件检查1、施工承建合同签署之后,承包人应抓紧时机,尽早开展施工准备工作。
2、监理处和施工单位应对设计文件和图纸进行审核,并将审核意见书面报送给业主,承包人及监理处参加由业主组织的设计技术交底会议。
3、在施工放样前 28 天,承包人应向监理处报送“施工测量措施计划”,经批准后执行。
同时,应完成施工测量控制网的设置加密工作,其成果报送监理处审核,监理工程师进行复核。
4、承包人在工程开工前,应对项目施工区原始地形进行测量,其成果资料,包括平面图、断面图及测量记录,应报监理处审核。
监理工程师将进行必要的现场复测,并呈报业主备案。
土石坝(堤)填筑施工监理实施细则则本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照《碾压式土石坝施工技术规范》SDJ21383《堤防工程施工规范》SL26098和有关管理法规编制。
二、开工许可证申请程序2.1 承建单位在具备了坝(堤)填筑的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术规范,结合自然条件和施工技术水平编制施工技术措施计划报监理部审批。
施工技术措施计划应包括下述主要内容:(1) 工程简况(包括项目构成、合同或设计工程量、合同工期等);(2) 施工管理与作业劳动组织;(3) 施工准备及程序和方法;(4) 施工进度计划;(5) 质量保证体系的建立、质量检验、检测措施;(6) 安全生产与环境保护措施;(7) 合同支付计划;(8) 其他需要报告和说明的事项。
2.2 承建单位应在坝(堤)填筑工程施工前,完成铺工放样工作,并将其报监理部批准,其内容如下:(1) 工程简况,施工范围布置图;(2) 放线依据及对原点检测校核情况;(3) 施测方法,使用的仪器和人员配备;(4) 放线成果(包括记录和平面布置图)。
2.3 上述报送文件连同审签意见单一式四份,经施工单位项目经理签署后递交监理部审签,限时批复,原件不退回。
2.4 除非承建单位接到的审签意见为修改后重新报送否则可及时向监理部申请开工许可证。
2.5 监理部在接到承建单位申报开工申请单后,24小时内开出工程项目开工许可证,若承建单位在限期内未收到监理部应返回的审签或批复意见,视为已报经审阅。
2.6 如果承建单位未能按期向监理部报送上述文件,由此而造成施工工期延误和其他损失,由承建单位承担合同责任。
三、施工过程监理3.1 施工过程中,承建单位应按报经批准的施工计划,按章作业,文明施工,安全生产,并不得影响其它标段的施工。
3.2 施工中若发现土料不合格、铺土厚度、相邻段搭接不符合要求,监理工程师有权令施工单位返工处理。

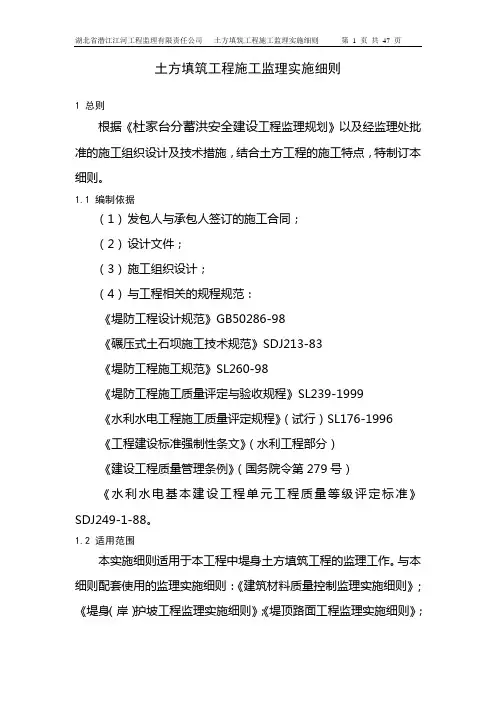

土方填筑工程施工监理实施细则1 总则根据《杜家台分蓄洪安全建设工程监理规划》以及经监理处批准的施工组织设计及技术措施,结合土方工程的施工特点,特制订本细则。
1.1 编制依据(1)发包人与承包人签订的施工合同;(2)设计文件;(3)施工组织设计;(4)与工程相关的规程规范:《堤防工程设计规范》GB50286-98《碾压式土石坝施工技术规范》SDJ213-83《堤防工程施工规范》SL260-98《堤防工程施工质量评定与验收规程》SL239-1999《水利水电工程施工质量评定规程》(试行)SL176-1996《工程建设标准强制性条文》(水利工程部分)《建设工程质量管理条例》(国务院令第279号)《水利水电基本建设工程单元工程质量等级评定标准》SDJ249-1-88。
1.2 适用范围本实施细则适用于本工程中堤身土方填筑工程的监理工作。
与本细则配套使用的监理实施细则:《建筑材料质量控制监理实施细则》;《堤身(岸)护坡工程监理实施细则》;《堤顶路面工程监理实施细则》;《抛石护坡工程监理实施细则》。
1.3 监理组织本工程项目的堤身土方填筑工程监理工作由监理处总监全面负责,并配备1名监理工程师和2名监理员负责现场监理工作。
其职责分工见下表:监理人员职责分工表1.4 发包人提供的条件(1)首批开工项目施工图纸和文件的供应情况:发包人在开工前7天内,通过监理机构陆续免费提供给承包人4套正式施工图纸和文件。
(2)发包人提供的测量基准点的移交情况:根据施工合同约定,由承包人自行委托佛山市测绘部门测量提供基本控制点、基线和水准点的数据,费用包含在投标报价中。
承包人接到测量基本数据后,应根据工程精度要求校测其基本控制点和基线的测量精度,并复核其资料和数据的准确性。
如有异议应在得到数据后3天内以书面形式提交监理机构,共同进行核实,核实后数据由监理机构重新以书面形式提供。
(3)施工用地提供情况:用地手续已全部办好。
(4)首次预付款付款情况:本工程项目不提供预付款。
目录1总则 (1)1.1编制依据 (1)1.2适用范围 (1)1.3监理人员与职责分工 (1)1.4适用规范 (1)1.5发包人应提供的必要条件 (2)2开工审批内容和程序 (2)2.1申请内容、 (2)2.2审批程序 (3)3施工过程监理 (4)3.1过程控制 (4)3.2质量控制点 (5)3.3工程质量评定程序 (8)4其他 (9)5附录 (9)5.1评定表 (9)5.2承包人用表 (9)5.3监理用表 (9)1 总则1.1 编制依据1、阳曲县小型水库除险加固工程施工合同;2、涉及本工程开挖与填筑的设计文件和设计图纸;3、经业主批准的监理规划;4、经监理批准的施工组织设计及单项施工方案,以及作业指导书。
1.2 适用范围本细则适用于阳曲县小型水库除险加固工程土石方开挖,坝趾砂砾料回填、临时工程回填与压实工程。
1.3 监理人员与职责分工序号工程项目监理人员负责具体内容备注1 土石方开挖与填筑组长方案审查、现场巡视检验、内部组织与协调监理工程师现场检查、工序签认、单元工程评定监理员跟踪、平行试验、现场记录等1.4 适用规范1、《水利工程建设项目施工监理规范》SL288—20032、《防洪标准》GB50201-943、《水利水电建设工程验收规程》SL223-19994、《水利水电工程施工组织设计规范》SDJ338-895、《水电站基本建设工程验收规程》SDJ275-886、《建筑工程质量检验评定标准》GBJ301-887、《地基与基础工程施工及验收规范》GBJ202-838、《土方与爆破工程施工及验收规范》GBJ201-839、《碾压式土石坝施工技术规范》SDJ213-8310、《混凝土面板堆石坝施工规范》SL49-9411、《爆破安全规程》GB6722-8612、《水利水电工程施工地质规程》SDJ18-7813、《水工建筑物岩石基础开挖施工技术规范》SL47-9414、《碾压式土石坝施工规范》(DL/T5129-2001)15、《土工试验规程》(SL237-1999)1.5 发包人应提供的必要条件提供施工用地:根据合同文件发包人负责办理施工现场范围内的征地,向承包人提供施工用地。
含山县清溪河治理工程三期堤基清理及土方填筑监理实施细则编制:审批:江苏河海工程建设监理有限公司含山县清溪河治理工程(三期)监理部二〇一三年十月目录一、总则 (3)二、开工许可证申请程序 (3)三、施工过程监理 (4)四、施工质量控制 (5)(一)筑堤材料 (5)(二)堤基施工 (6)(三)堤身填筑 (6)(四)接缝、堤身与建筑物接合部施工 (8)(五)雨天施工 (8)五、单元工程划分验收及质量评定 (8)六、其他 (10)含山县清溪河治理工程三期堤基清理及土方填筑监理实施细则为了搞好含山县清溪河治理工程三期,我们根据有关规范和监理规划编写了本工程堤基清理及土堤填筑监理实施细则,望施工单位严格按本细则的要求,精心组织,精心施工,使造价人才网工程能够保质保量按期完成。
一、总则1、本细则依据中华人民共和国行业标准《堤防工程施工质量验收评定标准》SL634—2012、《水利水电建设工程验收规程》SL223~2008、《堤防工程施工规范》SL260~98、《水利水电工程施工质量检验与评定规程》SLl76~2007、《土工试验规程》SL237~1999等文件编写。
2、本细则适用于堤防工程的堤基清理、土方开挖及土方填筑单项工程。
二、开工许可证申请程序施工单位在堤基清理、土方开挖及土方填筑单项工程开工前应向监理部提交开工申请报告,经工程监理部审核、签认后上报业主同意后方能开工。
提交开工申请报告前应做好下列各项开工准备工作:1、放样测量措施计划、放样测量成果及原始地面线的测量成果报审。
施工单位应根据设计文件要求及施工条件,完成放样测量措施计划(主要内容包括:①筑堤场区平面高程控制点设置、校测、编号;②放样程序、技术措施及要求;③放样方法及其点位精度计算;④计算放样数据⑤数据记录及资料整理),并报送监理部审批。
《放样测量措施计划》审查批准后,完成堤防施工测量放样工作,并将放样成果及《施工放样报验单》一并报监理部审批;完成堤防土堤的原始地面线的测量工作,并将测量成果及《施工测量成果报验单》一并报监理部审批。
土石方填筑工程监理实施细则第一章总则第一条为了确保土石方填筑工程的顺利进行,提高工程质量,加强项目管理,制定本细则。
第二条本细则适用于土石方填筑工程的监理,包括填筑原始土方、抗渗土方、回填土方等。
第三条监理人员应具备土石方填筑工程实施细则的相关知识和技能。
第二章监理准备工作第四条监理人员应按照工程设计图纸和施工方案进行初步验收,并将结果记录在监理日志中。
第五条监理人员应检查施工现场的环境和设备是否符合相关规定。
第六条监理人员应对施工材料进行检查,包括原始土方的水分含量、压实度等。
第七条监理人员应与施工单位进行沟通,确保工程进度和质量的控制。
第三章施工过程监理第八条监理人员应对土方挖掘过程进行监控,确保土方的质量和数量。
第九条监理人员应对土方的运输和堆放进行检查,确保不发生土方带混凝土和垃圾的现象。
第十条监理人员应检查土方填筑的均匀性和压实度等,确保符合设计要求。
第十一条监理人员应对填筑土方的湿度进行检查,确保适宜施工。
第十二条监理人员应随时检查排水设施的情况,确保施工现场的排水畅通。
第四章管理措施第十三条监理人员应对施工单位的资质和施工人员的素质进行审查,并将审查结果记录在监理日志中。
第十四条监理人员应对工程进度进行监控,并协调解决工程中可能出现的问题。
第十五条监理人员应及时提出施工过程中发现的问题,并监督施工单位进行整改。
第十六条监理人员应对施工材料进行抽检,并将抽检结果记录在监理日志中。
第十七条监理人员应对施工图纸进行审查,确保施工符合设计要求。
第十八条监理人员应对工程施工现场进行开放式的巡视,确保施工过程中没有违规行为。
第五章不良行为处理第十九条发现施工单位存在违规行为的,监理人员应及时发现、记录并报告相关部门。
第二十条对于违规行为,监理人员应及时进行整改,并将整改情况记录在监理日志中。
第二十一条对于严重违规行为,监理人员应将情况上报相关主管部门,并建议采取相应的处理措施。
第六章监理报告第二十二条每月底,监理人员应向建设单位提交监理报告,报告中应包括工程进展情况、质量检查情况等。
阿勒泰市污水再生利用工程污水库工程土开挖实施细那么监理实施细那么XX华瑞工程管理咨询公司二零一零年六月审核人:宁勇校核人:磊编写人:阳阿勒泰市污水再生利用工程污水库工程土坝填筑监理实施细那么一、总那么1.1 本细那么依据工程承建合同文件〔以下简称“合同〞或“合同文件〞〕,SDJ213-83?碾压式土技术规?,SL52—93?水利水电工程施工测量规?和有关工程验收规编制。
1.2本细那么适用于土坝填筑工程工程。
二、开工可证申请程序2.1 承建单位应在大坝填筑工程现场施工放样前10天,将放样放测方案报告报送监理部批准。
容应包括:1〕施测工程概述〔包括引用的控制点,坝轴线及主要物轴线,业主单位提供的有关基准资料〕。
2〕施工放样技术说明书〔包括平面和高程测量控制网的设置与技测、施测案与技术要求,计算法和操作规程等〕。
3〕测量仪器设备的配置、检验和校正资料。
4〕测量专业人员的配置与组合。
5〕施测进度方案。
6〕测点保护措施。
7〕数据记录及整理制度。
在施测前依据设计图纸和技术要求预先算出坝体各部位,各高程控制点的坐标参数,以便放样施测时控制和校正。
2.2大坝填筑开工以前,承建单位应将大坝测量控制网及放样测量控制及放样测量成果以及相关计算资料报送监理部审核,必要时,测量监理工程师将对报送成果进展校测和认证。
2.3 大坝填筑施工之前,承建单位应按合同文件、技术规和设计文件要求完成现场生产性碾压试验。
在满足设计要求的条件下,模拟实际施工条件,通过碾压试验调整,优化和初步确定坝体主要填筑的碾压参数和坡面碾压施工工艺。
试验完毕后,承建单位应将碾压试验成果及碾压设备的详细资料报送监理部批准。
2.4承建单位应在大坝填筑工程开工前28天,向监理部报送详细的施工措施方案。
容应包括:1〕工程工程概况〔包括申请开工分部工程工程,设计或合同工程量,填筑部位平面,剖面图等〕。
2〕施工布置,运输式及场道路规划。
3〕分区填筑料及其堆存与供料平衡方案。
大连海湾工业区河道治理工程堤防填筑施工监理实施细则大连市水利建筑监理中心大连海湾工业区河道治理工程项目监理部二 OO 五年十一月目录一、总则1二、施工准备2三、施工过程监理4四、质量控制8五、外观质量要求9六、其他10一、总则1.1 本细则主要依据工程施工合同、《堤防工程施工规范》SL260 — 98、《堤防工程技术规范》SL51— 93、《水利工程建设项目监理规范》 SL288 — 2003、《水利水电建设工程施工质量评定规程》 SL176 — 1996、《水利水电建设工程验收规范》SL223— 1999、《辽宁省水利水电工程建设质量管理工作手册》、《大连海湾工业区河道治理工程初步设计报告》及有关国家工程建设管理法规文件编制。
1.2 本细则适用于大连海湾工业区河道治理工程建设及其相应范围工程。
1.3 为适应本堤防工程施工的需要,规范施工程序和施工技术,确保工程的施工质量,不留隐患,使修筑的堤防工程达到设计要求规定的标准,具有抗御相应洪水的能力和环境美化的效应。
1.4 堤防工程必须根据批准的设计文件进行施工,重大设计变更应报请原审批单位批准。
1.5 施工单位应加强施工管理,保证施工质量,注意施工安全,做到施工环境保护工作。
1.6 堤防工程应及时进行验收,并认真做好水土保持和土地还耕等工作。
1.7 本堤防工程施工除应符合本细则规定外,还应符合国家现行的有关标准的规定。
二、施工准备2.1 堤防工程施工,在堤体填筑前要准确放好堤线位置,为此做好如下的具体工作:(1)配置好足够的仪器,并经过检验和校正的合格仪器,防止因仪器精度不够而发生的放线错误。
(2)选择技术熟练并具有施工经验的专业人员承担放线任务,并有必须的相应人员进行配合。
(3)根据平安河、纳水河各标段河道治理工程平面布置图中,分别给出的两岸控制点坐标,河道特征值放好河道堤防准确位置,并评价设计是否合理,如局部存在应予以调整的情况,需有发包人、设计、监理及承包人共同亲临现场研究,堤出合理的调整意见,最后由发包人审定。
土石方填筑工程监理实施细则1 总则1.1本细则依据工程施工承包合同,以及《堤防工程技术规范(SL51-93)》和有关工程验收规程、标准等要求编制。
1.2本细则适用范围:海堤、河堤填筑以及监理范围内所有工程项目的土石方填筑工程。
2 开工许可证的申请程序2.1承包人在施工放样前7天,完成施工控制网的建立工作,并将下述成果资料报送监理部:⑴首级施工控制网布置图,测量技术设计书(或观测大纲)(如果本项工作应由承包人完成)。
⑵首级施工控制网测量成果平差计算(包括成果表)及测量技术总结(如果本项工作应由承包人完成)。
⑶施工控制网加密测量技术设计书,加密测量技术总结及成果表。
2.2承包人应在现场放样前3天,根据设计文件要求及施工条件完成放样措施计划并报送监理部,措施计划应包括下述内容:⑴施工场区周围平面和高程控制点的设置、校核测量、编号情况及平面图。
⑵计算的放样数据。
⑶放样方法及其点位精度估算。
⑷放样程序、技术措施及要求。
⑸测量专业人员的设置,使用的仪器、设备配置以及仪器设备检验和校正情况。
⑹数据记录及资料整理制度。
⑺质量控制和验收措施。
2.3工程填筑开工前3天,承包人必须根据设计要求、现场地形地质条件和施工水平,完成土石方填筑工程的施工组织设计,并报送监理部审核。
施工组织设计报告内容应包括:⑴施工布置图。
⑵填筑方法、程序、施工作业措施和碾压试验成果。
⑶施工设备和辅助设施。
⑷施工排水措施。
⑸安全作业措施。
⑹施工进度计划报告。
⑺质量保证措施与施工组织管理机构。
2.4任何单项工程开工前5天,承包人应对填筑剖面的实地放样成果进行复核并将放样成果报到监理部审核。
为确保放样质量,避免造成重大失误和不应有的损失,必要时,监理部可以要求承包人在测量监理工程师直接监督下进行对照检查,但是监理工程师所进行的任何对照检验和审核,并不意味着可以减轻承包人对保证放样准确性所应负的合同责任。
2.5上述报送的文件和需要审签的意见单,均一式四份,经承包人项目经理签署后递交。
黑龙江省鸿庆建设工程监理有限公司伊春市五营区汤旺河治理工程新区堤防《堤身填筑工程监理实施细则》编制:李保柱审核:封立新黑龙江省鸿庆建设工程监理有限公司五营区汤旺河治理工程监理部2014年6月1日目录1 总则。
42 开工申请控制。
42 施工过程监理。
43 其它。
6一、总则为有利于堤防工程土方填筑工程的过程控制,规范监理活动,依据招、投标文件和项目法人与施工单位签定的施工承建合同(以下简称“合同文件”)以及工程设计文件和有关工程施工技术规程、规范编制本细则。
本细则适用于堤防工程土方填筑工程。
二、开工申请控制(1)土方填筑施工之前,施工单位应按合同文件、技术规范和设计文件要求完成现场生产性碾压试验及土料土力学试验。
在满足设计要求的条件下,模拟实际施工条件,通过碾压试验调整、优化和确定主要填筑区的碾压参数和碾压施工工艺。
试验结束后,施工单位应将碾压试验成果及碾压设备的详细资料报送监理站审批。
(2)土方填筑工程开始施工前,施工单位应将土方填筑工程施工组织计划报送监理站审批。
施工组织计划包括以下内容:1)工程概况。
2)施工布置、运输方式及场内外道路规划。
3)分区填筑料及其堆存与供料平衡计划。
4)施工程序(包括填筑区、段划分,反滤排水设施及护坡工程等施工作业程序)。
5)通过碾压试验拟定的分层碾压参数(包括压实机具、行车速度、铺筑厚度、碾压方式及遍数、洒水量等)。
6)施工进度(包括工期安排、典型作业循环时间、分期填筑形象、填筑强度与分区累积填筑工程量等)。
7)施工方法(包括卸料、铺料及碾压方式,岸坡和分区接头、接缝与结合面等特殊部位处理,边角部位的铺填、压实方法与机械设备,压实层间结合处理措施,必要时还应报送特殊条件下的填筑措施)。
8)填筑质量检测计划。
9)施工机械的配置与劳动力组合。
10)质量保证和安全生产措施。
(3)上述文件经施工单位项目负责人签署并加盖公章后报送监理站,监理站审阅后限时返回审签意见。
(4)监理站审核批准施工组织计划后,施工单位可即时向监理站申请开工许可证,监理站将于接受施工单位申请后的24h内开出相应工程的开工许可证或开工批复文件。
(5) 监理单位对施工所进行的任何对照检查、检验和审核,并不意味着可以减轻施工单位所应负的合同责任。
(6)如果施工单位未能按期向监理站报送开工申请所必须的材料样品、文件和资料,因而造成施工工期延误和其他损失,均由施工单位承担全部合同责任。
若施工单位在限期内未收到监理站应退回的审签意见单或批复文件,可视为已通过审议。
三、施工过程控制(1)土方填筑施工过程中,施工单位应根据报经批准的施工组织计划按章作业、文明施工,加强质量和技术管理,做好原始资料的记录、整理和工程总结工作。
如需调整或修订施工组织计划,应报经监理站批准后才能执行。
(2)土方填筑施工过程中,施工单位应做好测量工作。
包括以下主要内容:1)根据设计图纸和施工控制网点对填筑区域进行测量放线,在施工过程中,及时测放、检查土方填筑横断面。
2)测绘和收集地形、断面资料以及用来计算土方填筑方量的控制网点资料。
3)按合同文件规定和监理工程师要求进行的其他测量工作。
(3)土方填筑施工过程中,为确保放样质量,避免造成重大失误和不应有的损失,必要时,监理站可要求施工单位在测量监理工程师直接监督下进行对照检查和校测。
但监理工程师所进行的任何对照检查和校测,并不意味着可以减轻施工单位对保证放样质量所应负的合同责任。
(4)土方填筑必须在基础清理(开挖)和岸坡处理以及隐蔽工程完成、经质量检验合格并报监理工程师认证后进行。
填筑第一层时对局部的低洼处,要按技术规范和碾压试验的要求进行处理和补平。
对于基础内的地质缺陷,施工单位应根据设计要求或监理工程师的指示,用适当的填筑料覆盖;或根据监理工程师的指示将其挖除后进行回填处理;或另行报经项目法人、设计单位研究决定。
(5)土方填筑质量控制应以工序控制为主要手段,重点控制以下项目:1)各填筑部位的填料质量,包括土料的土性参数及含水量。
2)铺料厚度、碾压遍数;洒水量和表面平整度。
3)碾压机规格、重量等。
4)有无漏碾、欠碾或过碾现象。
5)堤身及其他填筑部位填筑时,各部位接头及纵横向接缝的处理与结合部位质量。
6)堤身填筑断面控制情况。
7)堤身及坡面平整度。
8)反滤料的颗粒级配与施工断面控制。
铺料应分层平行摊铺,层面如出现明显的凹凸不平整,必须进行整平,才允许进行碾压。
构造边角部位或碾压不到的地方,应通过碾压试验采用其他有效压实机具压实。
(6)填筑土料的土质参数必须符合设计要求,否则不允许进人施工作业面。
对于已运至填筑地点的不合格料,施工单位必须挖除并运出施工作业面,并承担相应的合同责任。
(7)施工中应严格控制填筑层厚度,通常每层铺料厚度为30cm。
卸料前应有层厚标尺,以控制铺料厚度,每一填层碾压后,应按20m ×20m方格布网进行高程测量,据此检查填筑厚度,并作为质量、计量认证依据的附件。
(8)对于含水量低于最优含水量范围的土料,应按设计要求对填料加水,填筑中的加水必须充足均匀,并随碾压作业保持连续不间断。
施工单位应配备能进行现场含水量快速测定的设备,以便进行土料填筑的过程控制。
(9)碾压宜采用进退错距法,在进退方向上一次延伸至整个单元,错距不应大于碾轮宽除以碾压遍数,碾压速度必须符合设计要求。
当采用分段碾压时,相临两段交接带碾迹应彼此搭,顺碾压方向搭接长度及垂直碾压方向搭接宽度应不小于设计文件要求,设计文件未明确规定的,顺碾压方向搭接长度不小于0.3~0.5m,垂直碾压方向搭接宽度不小于1.0~1.5m。
相临各层的填筑,原则上应均衡上升,当不能均衡上升时,相临各层的填筑高差应严格按设计文件执行,并应采取放坡搭接措施。
(10)施工单位应按国家相关规程、规范,以及合同文件、设计文件和监理站批准的检测计划进行自检,并应在上一工序完成并报监理工程师质量检验合格后,进行下一工序施工。
监理工程师应对填筑区域进行抽检,抽检不合格时(如土质不符合要求,土块过多、过大,土料中草皮、树根等杂质未清除干净,或填筑区出现弹簧土、填土面凸凹超标、干密度或压实度达不到设计要求等),监理工程师将提出处理意见,包括以下内容:1)扩大抽检范围。
2)对不合格部位进行返工处理。
3)对抽检范围内的填筑工程全部返工。
4)其他处理措施。
施工单位必须按监理工程师的指令组织实施,并承担相应的合同责任,监理工程师的抽检均在施工单位“三检”合格基础上进行,但并不减轻施工单位应承担的合同责任。
(11)土方填筑质量控制应符合以下要求:1)填筑施工参数应与碾压试验参数相符。
2)压实质量检测的环刀容积:对细粒土,不宜小于l00cm3(内径50mm),对砾质土和砂砾料,不宜小于200cm3(内径70mm),含砾量多环刀不能取样时,应采用灌砂法或灌水法测试。
3)取样部位应具有代表性,且应在填筑面上均匀分布,不得随意挑选,特殊情况下取样须加注明。
4)应在压实层厚的下部l/3处取样,若下部l/3的厚度不足环刀高度时,以环刀底面达下层顶面时环刀取满土样为准,并记录压实层厚度。
5)每次检测的施工作业面不宜过小,机械填筑时不宜小于600m2,人工填筑或老堤加高配厚时不宜小于300m2。
6)每层取样数量:自检时可控制在填筑量每100~150m3取样1个,监理抽检量可为自检量的l/3,但至少应有3个。
7)特别狭长的作业面,取样时可按20~30m一段取样1个。
8)若作业面或返工部位按填筑量取样的数量不足3个时,也应取样3个。
(12)施工单位对外委托的检测单位必须经国家或省级以上人民政府计量行政部门认证合格,且具有产品质量检验的资格。
(13)凡涉及隐蔽工程或仪埋工程的填筑作业,在施工前和施工后,均应报经监理工程师进行质量、计量认证。
监理工程师认为有必要时,将对施工过程实施全过程旁站监理,施工单位应在施工前24h通知监理工程师。
(14)监理工程师有权检查施工单位质检原始记录和施工原始记录,当认为施工单位提出的质检资料及测试成果不充分或有疑问时,有权要求施工单位作出补充、解释、甚至返工。
(15)在土方填筑施工过程中,施工单位若出现以下情况时,监理站有权采取相应措施予以制止:1)不按批准的施工组织计划施工。
2)违反国家有关技术规范、规程和劳动保护条例施工。
3)出现重大安全、质量事故等情况。
4)其他违反工程承建合同文件的情况。
5)监理工程师有权采取口头警告、书面违规警告,直至返工、停工整改等方式予以制止。
由此而造成的一切经济损失和合同责任,均由施工单位承担四、其他(1)土方填筑工程对于碾压式土堤按层、段划分单元工程,新筑堤按堤轴线长200~500m、老堤加高培厚按堤段填筑量1000~2000m3划分为一个单元工程;对于吹填工程按一个吹填围堰区段(仓)或按堤轴线长100~500m划分为一个单元工程。
(2)土方填筑施工过程中,中途更换土源或土源至填筑区的距离发生变化引起土方填筑单价的变化时,应报经项目法人代表和监理工程师核准,并经测量监理工程师进行阶段收方计量。
(3)每一土方填筑单元工程结束后,施工单位应填报《堤防工程土料碾压筑堤单元工程质量评定表》,组织质检员进行自检,自检合格后,报经监理工程师确认,以作为评定本分部工程质量等级的依据。
分部工程验收、阶段验收、单位工程验收和工程竣工验收按有关规程、规范和有关监理文件执行。
(4)工程计量支付按合同文件和监理工作规程中的有关规定执行。
(5)本细则未列之施工技术要求、质量检验标准,按设计文件、合同文件和有关施工技术规程、规范及质量评定标准执行。
黑龙江省鸿庆建设工程监理有限公司五营区汤旺河治理工程监理部2014年6月1日。
