高层坡屋面瓦加固维修施工方案【最新版】
- 格式:docx
- 大小:17.24 KB
- 文档页数:11
高层平板瓦斜屋面施工方案1. 概述高层建筑顶层采用平板瓦斜屋面构建,具有美观、耐候等特点,成为现代建筑屋面的代表之一。
高层平板瓦斜屋面的施工方案需要严格按照规范来进行施工,本文将介绍高层平板瓦斜屋面的施工方案。
2. 前置条件在施工前,必须要进行相关的前期工作,包括屋顶结构检测、制定施工方案、材料准备等。
2.1 屋顶结构检测屋顶结构检测是保证施工顺利进行的基础。
在检测前应将屋顶结构图打印出来,对于凹凸不平的地方进行标注。
检测过程中要特别注意屋面承重能力是否达标,屋顶能否承受施工人员和材料的重量。
2.2 制定施工方案制定施工方案需要针对具体施工情况进行考虑,包括:材料准备、施工队伍成员安排、施工时间、施工工艺等。
2.3 材料准备在施工期间需要准备好合适的材料,包括:平板瓦、钉子、焊锡条、焊枪、雨水斗、排水管等。
材料选用时一定要注意质量和品牌的选择。
3. 施工流程3.1 屋面平整处理在屋面平整处理时,应将屋面挤出的水泥及时清除干净。
确保屋面的平整性和光滑度。
3.2 布置防水层防水层的布置是确保屋面防水的关键步骤。
应选用符合标准的材料,严格遵循对角、正方形和实线交叉三种规则进行施工,保证防水效果。
3.3 安装配件在安装配件时,要特别注意配件的固定、排水以及避免损坏现有的防水层。
安装前应先在规定的位置进行标注,避免错位和漏装。
施工过程中应严格按照规定的角度进行斜面板的安装。
3.4 安装平板瓦在施工平板瓦时,应先将平板瓦安装在檩条上,并用专用钉子固定平板瓦。
当施工到斜面板时,则应先放置在预定的位置,并按规定的方式进行固定。
施工的每一步都要注意斜度和角度的精确度。
3.5 焊接接头施工焊接是21世纪建筑的新技术,一个良好的焊接质量可以给建筑物增加标志性和珍藏价值,抗风、抗震、耐震。
平板瓦和斜面板的接缝处需要焊接,应在安装完成后进行焊接。
焊接时需要注意安全和环境卫生等问题。
3.6 排水和维护在屋面施工完成后,需要对排水管道进行验收。
坡屋面混凝土瓦维修翻新施工方案编制:审核:审批:目录一、工程概况 (3)二、编制依据 (3)三、组织架构 (3)第一部分:拆除 (4)原图纸设计: (4)第二部分:建筑屋面施工 (5)一、基层处理 (5)二、防水施工 (5)三、保温层施工 (6)四、细石混凝土保护层 (6)第三部分屋面瓦施工 (8)一、瓦施工顺序 (8)二、施工部署 (8)三、屋面瓦安装方法 (8)四、成品保护措施 (10)五、质量保证措施 (11)第四部分:外脚手架施工方案 (12)1、脚手架搭设概况 (12)2、外脚手架施工部署 (12)3、外脚手架构造要求及技术措施 (13)4、安全文明施工措施 (16)第五部分:进度计划 (17)坡屋面混凝土瓦维修翻新施工方案一、工程概况本工程为XXXX一期商业街一号楼、二号楼屋面瓦维修翻新工程。
本工程屋面设计为全现浇坡屋面:施工面积约约1650平方米,屋面结构造型复杂,板面形状各异,有很多阴阳脊线,屋面坡度45度,屋面瓦采用混凝土瓦。
其中塔楼为钢结构施工完成,其采用的是油毡瓦,此处无法施工混凝土瓦,故维持原状即可。
工程施工正直幼儿园装修阶段穿插阶段,现场施工单位多,施工难度大,需要各班组协调配合。
二、编制依据施工图纸屋面工程技术规范GB50345-2012屋面工程质量验收规范GB50207-2012建筑施工模板和脚手架试验标准JGJT414-2018建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011建筑施工高外作业安全技术规范JGJ80-2016自粘聚合物改性沥青防水卷材GB23441-2009混凝土结构后锚固技术规程JGJ145-2013坡屋面建筑构造(一)09J202-1三、组织架构项目维修负责人:XX技术部:XX安全员:XX生产经理:XX材料员:XX第一部分:拆除原图纸设计:该项目主体施工时,因建设单位赶工期,口头将屋面原设计的彩色混凝土瓦改为现在施工的油毡瓦,由于油毡瓦为沥青底,受热后沥青底变为非固化后流淌,最终形成渗漏,致使细石混凝土基层受潮经季节性变化受冻热涨冷缩后,混凝土基层开裂滑落。
坡屋面盖瓦施工方案1. 概述坡屋面盖瓦施工方案是指在建筑物的倾斜屋面上进行盖瓦施工的具体方案。
本文档将介绍坡屋面盖瓦的施工步骤、材料准备、安全注意事项等内容。
2. 施工步骤2.1 准备工作在施工开始前,需要进行以下准备工作: - 清理屋面:清除屋面上的杂物、垃圾,保持清洁的工作环境。
- 检查屋面结构:检查屋面的结构是否稳固,是否存在损坏,需要及时修复。
2.2 安装防水层防水层的安装是保证屋面无渗水的重要步骤。
具体操作包括: 1. 将防水卷材铺设在屋面上,确保卷材与屋面完全贴合。
2. 通过热风枪或火焰进行热熔,将卷材熔化,并与屋面结合紧密。
2.3 砌筑线条砌筑线条可以帮助施工人员控制瓦片的水平和垂直位置,具体步骤如下: 1. 根据设计要求,在屋面上安装两条水平线和两条垂直线。
2. 使用水平仪和垂直仪进行校准。
3. 使用石膏或细沙浆修整线条,确保线条的平整和牢固。
2.4 敷设瓦片在进行瓦片敷设前,需要准备好瓦片和敷设工具,具体步骤如下: 1. 从屋脊开始敷设,沿着线条逐渐向下进行。
2. 在敷设过程中,使用瓦片粘结剂将瓦片固定在屋面上。
3. 瓦片之间要保持适当的间隙,以便排水和热胀冷缩。
4. 在敷设过程中,使用水平仪和垂直仪进行校准,确保瓦片的水平和垂直位置正确。
2.5 完善细节处理在盖瓦施工完成后,需要进行一些细节处理工作,以保证屋面的完整性和美观度,具体操作包括: 1. 安装屋脊瓦:将屋脊瓦固定在屋面的脊部,确保屋面的密封性。
2. 安装风帽:将风帽安装在坡屋面的透风处,以防止风雨的侵入。
3. 补漏处理:对于有漏水问题的地方,需要进行修补和处理,确保屋面的防水性能。
3. 材料准备在进行坡屋面盖瓦施工之前,需要准备以下材料和工具: - 瓦片:根据设计要求选择合适的瓦片材料。
- 防水卷材:选择具有优良防水性能的卷材。
- 瓦片粘结剂:用于将瓦片固定在屋面上。
- 石膏或细沙浆:用于修整线条。

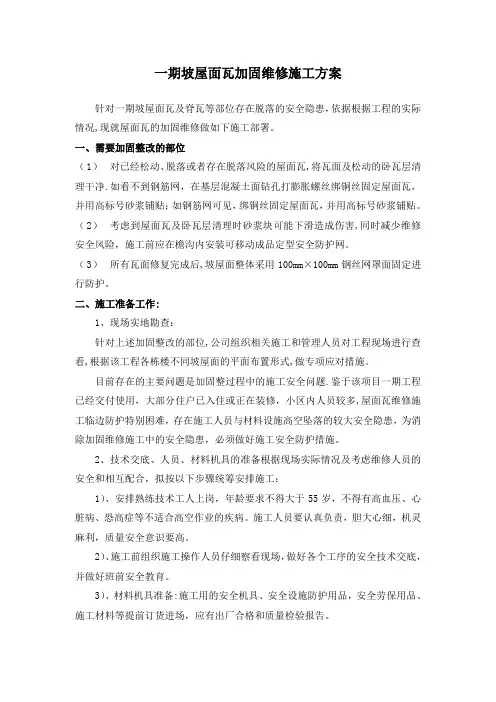

一期坡屋面瓦加固维修施工方案针对一期坡屋面瓦及脊瓦等部位存在脱落的安全隐患,依据根据工程的实际情况,现就屋面瓦的加固维修做如下施工部署。
一、需要加固整改的部位(1)对已经松动、脱落或者存在脱落风险的屋面瓦,将瓦面及松动的卧瓦层清理干净.如看不到钢筋网,在基层混凝土面钻孔打膨胀螺丝绑铜丝固定屋面瓦,并用高标号砂浆铺贴;如钢筋网可见,绑铜丝固定屋面瓦,并用高标号砂浆铺贴。
(2)考虑到屋面瓦及卧瓦层清理时砂浆块可能下滑造成伤害,同时减少维修安全风险,施工前应在檐沟内安装可移动成品定型安全防护网。
(3)所有瓦面修复完成后,坡屋面整体采用100mm×100mm钢丝网罩面固定进行防护。
二、施工准备工作:1、现场实地勘查:针对上述加固整改的部位,公司组织相关施工和管理人员对工程现场进行查看,根据该工程各栋楼不同坡屋面的平面布置形式,做专项应对措施。
目前存在的主要问题是加固整过程中的施工安全问题.鉴于该项目一期工程已经交付使用,大部分住户已入住或正在装修,小区内人员较多,屋面瓦维修施工临边防护特别困难,存在施工人员与材料设施高空坠落的较大安全隐患,为消除加固维修施工中的安全隐患,必须做好施工安全防护措施。
2、技术交底、人员、材料机具的准备根据现场实际情况及考虑维修人员的安全和相互配合,拟按以下步骤统筹安排施工:1)、安排熟练技术工人上岗,年龄要求不得大于55岁,不得有高血压、心脏病、恐高症等不适合高空作业的疾病。
施工人员要认真负责,胆大心细,机灵麻利,质量安全意识要高。
2)、施工前组织施工操作人员仔细察看现场,做好各个工序的安全技术交底,并做好班前安全教育。
3)、材料机具准备:施工用的安全机具、安全设施防护用品,安全劳保用品、施工材料等提前订货进场,应有出厂合格和质量检验报告。
4)、施工前提前为施工期间的现场施工人员购买工伤保险.3、主要施工顺序:做好防护→拆除松动瓦片→基层清理干净→清理运输杂物→打膨胀螺丝或找到钢筋网绑铜丝、将瓦片绑扎牢固并用高标号砂浆铺贴.4、质量标准:屋面瓦铺贴整齐牢固.三、施工部署和安全措施1、施工组织顺序维修人员首先做好自身安全防护,至檐沟内做好防止材料及其他物品坠落的防护,然后处理松动瓦片.2、维修人员分工配合措施:在坡屋面上施工的每个维修小组由3个人员组成,其中一人为1号专门施工维修人员,2号为安全指挥人员,3号为专门接送物料人员,该维修小组分工明确,责任清晰。
瓦屋面维修施工方案瓦屋面维修是指对瓦屋面进行检查、修复和维护工作,以保证其功能和外观的完好。
以下是一份瓦屋面维修施工方案。
一、项目背景和目标:由于长期的风吹雨打,瓦屋面可能出现损坏、脱落、变形等问题,需要进行修复和维护工作,以延长使用寿命,保持外观美观和防水功能。
二、施工步骤和内容:1. 检查和评估:对瓦屋面进行全面检查,记录每一处的损坏情况和需要修复的地方。
评估修复工作的复杂性和工期。
2. 材料准备:根据实际情况和需要,准备好瓦片、橡胶垫、水泥、防水材料等相关材料和工具。
3. 清洁和处理:首先清理屋面上的杂物和腐烂物,确保施工操作的安全和清洁环境。
然后对损坏或老化的瓦片进行处理,修复或更换。
4. 瓦片修复:根据之前的评估结果,对严重损坏的瓦片进行修复或更换。
修复时要注意瓦片的颜色和质地要与原有的瓦片匹配,以保持整体的美观。
5. 防水层处理:检查防水层的状况,如果有损坏或老化,需进行修复和加固。
使用防水材料进行刷涂、喷涂或覆盖等处理,保持防水效果。
6. 边沟清理和维护:对瓦屋面的边沟进行清理和维护,确保排水畅通,防止积水。
7. 防鸟设施安装:为了防止鸟类滋扰和破坏,可以安装防鸟网或其他相关设施。
8. 清洗和保养:施工完成后,对整个瓦屋面进行清洗和保养,以保持其外观整洁。
定期进行清洗和维护工作,避免积尘和污垢对瓦屋面的损害。
三、质量控制:1. 施工过程中,严格按照规范要求进行工作,确保施工质量和安全。
2. 材料的选用要符合相关标准,保证质量可靠。
3. 施工人员要熟悉工艺要求,具备相关的技术和经验。
4. 完工后,进行整体的验收和评估,确保施工质量和效果达到预期。
四、安全注意事项:1. 施工中要佩戴好安全帽、手套等个人防护用品,确保施工人员的安全。
2. 使用工具和机械设备时要注意安全操作,避免人身和财产损害。
3. 施工现场要进行警示标识,确保他人的安全。
4. 施工工序中要汛时注意保护好周边物品,避免污染和损坏。
瓦屋面维修施工方案摘要本文档旨在提供一种瓦屋面维修施工方案,用于解决瓦屋面出现的各类问题,如破损、松动、渗漏等。
本方案将介绍维修前的准备工作、维修过程中的具体操作步骤以及维修后的保养措施,以确保瓦屋面的长期稳定性和功能完整性。
1. 引言瓦屋面作为一种广泛应用的屋顶材料,常常面临各种问题,如瓦片破损、瓦片松动以及渗漏等。
这些问题不仅影响了屋顶的外观,还可能导致结构安全隐患和室内环境的损害。
因此,及时有效的维修工作对于保障瓦屋面的正常使用至关重要。
2. 维修前的准备工作在进行瓦屋面的维修施工之前,需要进行一系列的准备工作,以确保施工过程的顺利进行。
主要包括以下步骤:2.1. 安全评估在开始维修工作之前,必须先进行安全评估,评估施工区域的安全状况,并采取相应的安全措施,以防止意外伤害的发生。
2.2. 工具准备准备常用的工具,如梯子、瓦片修复工具、防滑胶水等,以备维修过程中的需要。
2.3. 材料准备根据需要,准备相应的瓦片、胶水、螺丝等材料,以备维修过程中的更换和修复。
2.4. 人员组织根据实际情况,组织维修人员进行分工,确保维修工作的高效进行。
3. 维修过程中的具体操作步骤根据不同的维修问题,具体的操作步骤可能会有所不同。
以下是一般情况下的维修操作步骤:3.1. 瓦片更换3.1.1. 拆除损坏的瓦片首先,使用适当的工具,如锤子和凿子,将损坏的瓦片从屋顶上拆除,确保操作平稳,以免对周围瓦片造成进一步的损坏。
3.1.2. 清理基层在拆除瓦片之后,清理基层上的残留物,确保新瓦片能够平稳粘贴。
3.1.3. 粘贴新瓦片将橡胶胶水均匀涂抹在瓦片的背面,然后将新瓦片粘贴到基层上,并确保其与周围瓦片的平整对齐。
3.2. 瓦片修复3.2.1. 加固松动的瓦片对于松动的瓦片,先使用专用工具,如螺丝刀,将瓦片旁边的螺丝拧紧,以加固松动部分。
3.2.2. 修复破损的瓦片使用橡胶胶水将破损的瓦片粘贴修复,确保修复后的破损部分与周围瓦片平整一致。
坡屋顶改造工程施工方案第一部分:前期准备一、项目概况本工程位于XX市XX区XX街XX号,是一栋建筑面积约300平方米的独立住宅,建于1990年,屋顶为传统的瓦面砖坡屋顶。
因为老化严重及一定程度的漏水现象,业主决定对屋顶进行改造。
本工程主要包括屋面瓦面撤除、木结构修复、新屋面防水工程及屋面排水系统等内容。
工程期限为60天。
二、项目背景1. 屋面瓦面老化严重,已出现渗漏情况,需进行更换及防水处理。
2. 木结构部分由于长期受潮,存在一定腐朽情况,需要进行修复工程。
3. 屋面排水系统需要优化,以提高排水效果。
三、项目目标1. 提高屋面的防水性能,有效解决屋面渗漏问题。
2. 对木结构进行修复,延长建筑使用寿命。
3. 优化屋面排水系统,提高排水效果,避免积水现象。
4. 施工期限为60天,工程质量符合国家相关标准。
四、项目范围1. 屋面的瓦面拆除和清理。
2. 木结构的修复和加固。
3. 新屋面防水工程的施工。
4. 屋面排水系统的优化。
第二部分:工程实施方案一、工程流程本工程包括以下主要流程:前期准备、瓦面拆除、木结构修复、新屋面防水工程施工、排水系统优化、验收及竣工。
二、施工准备1. 施工人员准备2. 施工材料的采购3. 施工机械设备的租赁三、瓦面拆除1. 借助吊车设备,对原有屋面的瓦面进行逐片拆除,并保障安全。
2. 对拆除下来的瓦面进行分类、清理和运输到指定场地进行处理。
四、木结构修复1. 对已腐蚀的木结构进行除腐处理,补充新木材进行加固。
2. 对木结构进行查漏处理,保障后续的防水工程施工效果。
五、新屋面防水工程施工1. 进行屋面防水材料的采购及质检。
2. 对木结构进行防水处理,包括基层处理、涂刷防水材料等。
3. 安装新的屋面防水卷材,确保牢固和无渗漏。
六、排水系统优化1. 检查原有排水系统的状况,如有损坏或者阻塞情况,进行及时处理。
2. 更换排水系统零部件,提高排水效果。
七、验收及竣工1. 对整个工程进行质量验收,确保施工质量达标。
坡屋面瓦施工方案一、前言现代建筑设计中,瓦屋面一直是一种常见的屋面覆盖材料,其美观、耐用性能备受青睐。
本文将重点介绍坡屋面瓦施工方案,探讨其施工流程及注意事项,希望为相关从业人员提供参考。
二、施工准备1.材料准备•瓦片:选择质量可靠的瓦片,保证施工质量。
•粘结剂:选用适合瓦片材质的粘结剂,确保粘接牢固。
•辅助材料:如屋面防水材料、垫筒等。
2.工具准备•瓦片切割工具:确保瓦片切割准确。
•打钉枪:用于固定瓦片。
•测量工具:保证瓦片安装位置精准。
•安全防护装备:如手套、安全帽等。
三、施工流程1.准备工作•清理基层:清除屋面上的杂物和尘土。
•铺设防水材料:保证屋面防水性能。
•进行基层处理:修补坑洞、平整基层。
2.瓦片安装•根据设计图纸确定瓦片安装位置和瓦片类型。
•从屋脊处开始安装瓦片,逐渐向两侧铺设。
3.瓦片固定•使用打钉枪将瓦片固定在基层上。
•注意瓦片之间的间距和重叠方式,保证整体效果。
4. 边角处理•对屋脊、棱角处的瓦片进行特殊处理,确保质量。
5. 完工验收•完成施工后,进行整体验收和清理工作。
•检查瓦片是否牢固、位置是否准确,确保施工质量。
四、施工注意事项1. 安全第一•施工过程中,保证人员的安全是至关重要的。
•严格遵守施工安全规范,佩戴好安全防护装备。
2. 牢固固定•瓦片固定要牢固可靠,防止风吹雨淋造成损坏。
•注意瓦片与基层的粘结效果。
3. 施工精准•施工前要对设计图纸进行详细确认,保证施工精准。
•注意施工过程中的细节,保证瓦片的质量和效果。
五、结语坡屋面瓦施工是一项相对复杂的工程,在施工过程中需要严格按照规范操作。
只有保证每一个环节的质量,才能确保屋面瓦的美观、耐用性能。
希望本文对相关建筑从业人员有所帮助,为瓦施工工作提供指导和参考。
屋顶瓦片维修施工方案一、项目概况与编制依据项目名称:某小区屋顶瓦片维修工程项目地点:某市某小区规模:占地面积20000平方米,建筑总面积50000平方米结构形式:钢筋混凝土框架结构使用功能:住宅小区建设标准:符合国家建筑施工标准设计概况:屋顶采用坡屋面形式,瓦片采用琉璃瓦,瓦片厚度为0.5米,屋面防水层采用SBS防水卷材。
1.国家相关法律法规:《建筑法》、《合同法》、《安全生产法》等;2.标准规范:《建筑工程施工质量验收统一标准》、《建筑防水工程技术规范》等;3.设计图纸:屋顶瓦片维修施工图纸;4.施工组织设计:根据项目特点和施工需求编制的施工组织设计;5.工程合同:屋顶瓦片维修工程施工合同。
二、施工组织设计项目管理组织机构:1.项目经理:负责整个项目的组织、协调、管理和决策;2.技术负责人:负责施工技术方案的制定、技术指导和技术监督;3.施工队伍:由瓦工、木工、电工、焊工等专业工人组成,人员配置充足,具备丰富的施工经验。
施工队伍配置:1.瓦工队伍:负责琉璃瓦的铺设和屋面防水层的施工;2.木工队伍:负责屋面木结构部分的施工;3.电工队伍:负责施工过程中的电气设备安装和维护;4.焊工队伍:负责屋面金属结构部分的施工。
劳动力、材料、设备计划:1.劳动力使用计划:根据施工进度和工程量,合理安排瓦工、木工、电工、焊工等工种的人员数量;2.材料供应计划:根据施工进度和工程量,提前安排好琉璃瓦、SBS防水卷材、木材、钢筋等材料的采购和供应;3.施工机械设备使用计划:根据施工需求,合理配置挖掘机、吊车、搅拌机、瓦工工具、木工工具等机械设备,确保设备正常运行。
三、施工方法和技术措施1.瓦片维修:先拆除损坏的瓦片,清理屋面基层,然后在基层上涂抹防水涂料,再铺设新的琉璃瓦,最后进行防水层施工;2.屋面防水:采用SBS防水卷材,按照施工工艺要求进行铺设,确保防水层牢固、连续、无破损;3.木结构施工:根据设计图纸,现场制作木构件,然后进行安装,确保木结构牢固、稳定、符合设计要求;4.金属结构施工:根据设计图纸,现场焊接金属构件,然后进行安装,确保金属结构牢固、稳定、符合设计要求。
坡屋面混凝土瓦维修翻新施工方案坡屋面混凝土瓦维修翻新施工方案编制目录一、工程概况二、编制依据三、组织架构第一部分:拆除原图纸设计:第二部分:建筑屋面施工一、基层处理工程概况:本工程是对坡屋面混凝土瓦进行维修翻新施工,旨在保证建筑物的安全性和美观性。
本工程位于某市区,总面积约XX 平方米。
编制依据:本方案的编制依据为《建筑工程质量验收规范》(GB)和《建筑工程施工质量验收规范》(GB)等相关规范标准。
组织架构:本工程由甲方负责项目管理,施工方负责具体施工。
项目组成员包括项目经理、技术负责人、安全员、质量员等。
第一部分:拆除原图纸设计:根据原图纸设计,拆除旧的屋面瓦片和混凝土基层,清理干净后进行下一步施工。
第二部分:建筑屋面施工一、基层处理:对清理干净的基层进行处理,确保其平整、牢固、无裂缝等问题。
采用专业的工具和材料进行处理,达到要求后方可进行下一步施工。
二、防水施工在屋面瓦施工之前,必须先进行防水施工。
防水层的施工应遵循以下步骤:1.清洁基层:清除基层表面的油污、灰尘和松散物,确保基层表面干燥、平整、坚固。
2.处理基层:对于有裂缝、凹凸不平的基层,应先进行修补和处理,确保基层表面平整。
3.施工底涂:在基层表面涂刷底涂,保证基层表面与防水层之间的粘结牢固。
4.铺设防水材料:根据设计要求,铺设防水材料,注意材料的平整度和重叠度,确保防水层的完整性。
5.施工面涂:在防水层表面涂刷面涂,提高防水层的耐候性和抗老化性。
三、保温层施工在防水层施工完成后,需要进行保温层的施工。
保温层的施工应遵循以下步骤:1.确定保温材料:根据设计要求和环境条件,选择合适的保温材料。
2.铺设保温材料:按照设计要求,铺设保温材料,注意保温材料的厚度和平整度。
3.施工面涂:在保温层表面涂刷面涂,提高保温层的耐候性和抗老化性。
四、细石混凝土保护层在保温层施工完成后,需要进行细石混凝土保护层的施工。
细石混凝土保护层的施工应遵循以下步骤:1.确定细石混凝土材料:根据设计要求和环境条件,选择合适的细石混凝土材料。
高层坡屋面瓦加固维修施工方案针对高层坡屋面瓦四周挑檐及山墙边瓦等部位存在脱落的安全隐患,依据根据工程的实际情况,现就屋面瓦的加固维修做如下施工部署。
一、需要加固整改的部位1)、屋面檐沟以下屋面瓦全部拆除,保留为明檐沟。
拆除部位的卧瓦层和细石混凝土层全部清理干净,露出原有的防水层卷材,再在该位置粘接同原瓦颜色接近的油毡瓦。
2)、考虑到积雪或屋面瓦可能下滑造成伤害,同时减少维修安全风险,在檐沟内安装成品定型骨架,具体见附图。
3)、所有屋脊瓦(两边各一块瓦)满打硅酮结构耐候胶,大面积瓦采用网格形状施打耐候性硅酮结构密封胶(打胶的厚度至少应高出面瓦厚度以上,胶体呈正三角形,斜面角度为45度,打胶处的屋面瓦部位应清理干净,保证胶粘接牢固),网格间距不大于2m,打胶部位为三行瓦或三列瓦。
4)、山墙第一块边瓦及山墙第二块边瓦全部拆除,清理干净,并在该位置刷同屋面瓦颜色接近的外墙涂料。
5)、天沟未延伸至山墙或未设置天沟的瓦屋面,该部分天沟及以下部位的屋面瓦面瓦搭接处满打耐候性硅酮结构密封胶(打胶的厚度至少应高出面瓦厚度以上,胶体呈正三角形,斜面角度为45度,打胶处的屋面瓦部位应清理干净,保证胶粘接牢固)。
二、施工准备工作:1、现场实地勘查:针对上述加固整改的部位,公司组织相关人员和项目经理及管理人员对工程现场进行查看,根据该工程各栋楼不同坡屋面的平面布置形式,现将该工程坡屋面瓦的加固整改施工分成两类屋面维修,第一类屋面维修是从顶层楼梯间进入北侧上人平屋面处,然后再进行坡屋面瓦的维修加固;第二类屋面维修是从顶层住户室内的北侧露台上面的花架处进入坡屋顶,然后进行坡屋面瓦的维修加固。
目前存在的主要问题是加固整改过程中的施工安全问题。
鉴于该项目一期工程已经交付使用,部分住户已入住或正在装修,小区内人员较多,屋面瓦维修施工临边防护特别困难,存在施工人员与材料设施高空坠落的较大安全隐患,为消除加固维修施工中的安全隐患,必须做好以下施工安全防护措施。
2、技术交底、人员、材料机具的准备根据现场实际情况及考虑维修人员的安全和相互配合,拟按以下步骤统筹安排施工:1)、安排熟练技术工人上岗,年龄要求不得大于55岁,不得有高血压、心脏病、恐高症等不适合高空作业的疾病。
施工人员要认真负责,胆大心细,机灵麻利,质量安全意识要高。
2)、施工前组织施工操作人员仔细察看现场,做好各个工序的安全技术交底,并做好班前安全教育。
3)、材料机具准备:施工用的安全机具、安全设施防护用品,安全劳保用品、外墙涂料和油毡瓦、耐候胶等提前订货进场,应有出厂合格和质量检验报告。
4)、施工前提前为施工期间的现场施工人员购买工伤保险。
3、主要施工顺序:拆除→基层清理干净→清理运输杂物→刷外墙涂料、粘贴屋面油毡瓦或打耐候性硅酮结构密封胶。
4、质量标准:屋面瓦耐候胶打胶粘接紧密,油毡瓦铺贴整齐牢固。
山墙边瓦处外墙涂料基底平整顺直。
檐沟内安装的成品定型钢骨架牢固无松动。
屋面有破损松动的瓦重新铺贴固定牢固。
三、施工工期:加固维修总工期为60天,从*****年10月1日开工,11月30前结束。
四、施工部署和安全措施根据上述每类屋面又可分为两级屋面分别进行维修,第一级坡屋面是:突出屋面的楼梯间部位以下的较低的坡屋面统称为第一级屋面;突出屋面的楼梯间部位的上部屋顶为第二级坡屋面。
(一)、第一类屋面(从顶层楼梯间进入北侧上人平屋面)的加固整改的施工措施1、施工组织顺序:每栋楼先施工第二级屋面,然后依次施工第一级屋面。
从顶层住户室内的北侧露台上面的花架处进入坡屋顶,然后进行坡屋面瓦的维修加固。
2、安全固定措施:首先在北侧突出屋面的楼梯间东西两侧墙的楼层混凝土梁部位钻孔,采用电工安全伸缩梯子,每侧各安装两根其中一端带有膨胀螺栓,另一端带有“U”型弯钩的直径18-20圆钢镀锌膨胀螺栓(螺栓平直段长度不少于200mm,深入梁内不少于150mm,),牢固固定在楼层梁上,安装时该膨胀螺栓的“U”型弯钩朝下。
然后用两整根安全绳(分别1号和2号安全绳)绕过楼梯间坡屋顶的第二级坡屋面顶部,该1号和2号安全绳的中间段拉紧,其绳两端分别牢固地固定在每侧山墙两根膨胀螺栓“U”型弯钩内。
3、维修人员分工配合措施:在坡屋面上施工的每个维修小组由3个人员组成,其中一人为1号专门施工维修人员,2号为安全指挥人员,3号为专门接送物料人员,该维修小组分工明确,责任清晰。
4、第二级坡屋面(较高处的)加固维修措施较高处突出屋面的楼梯间上部屋顶为第二级坡屋面,该坡屋面为四坡屋面,四周边都有檐沟,需要将檐沟及以外的边缘屋面瓦直接拆除掉非常困难,拆除过程中坡屋面上的施工人员及材料滑落存在较大的安全风险,保证施工人员和坡屋顶施工材料坠落半径范围内的地面(1)、具体施工操作做法为:每个维修小组的3个人员通过电工安全伸缩梯子先从平屋面爬到第一级坡屋面,然后再通过电工安全伸缩梯子从第一级坡屋面再爬到较高处突出屋面的第二级坡屋面上,维修小组中的1号2号和3号人员佩戴好安全带在第二级坡屋面上分别对应通过3号、4号、5号安全绳分别同时牢固地系在1号和2号安全绳的屋脊中部(保证该安全绳不得滑动),其中1号专门施工维修人员只允许站在四周檐沟内移动进行维修施工,对第二级坡屋面四坡逐个坡屋面的檐沟及檐沟以外的屋面瓦进行拆除,保留为明檐沟。
拆除部位的卧瓦层和细石混凝土层全部清理干净,再在该位置粘接同原瓦颜色接近的油毡瓦。
山墙第一块边瓦及山墙第二块边瓦全部拆除,并在该位置刷同屋面瓦颜色接近的外墙涂料。
所有屋脊瓦(两边各一块瓦)满打硅酮结构耐候胶。
(2)、檐沟以上的2号安全指挥人员负责对1号维修施工人员进行安全指挥,拉着3号安全绳通过控制绳的长度及松紧程度来指挥和保证1号维修施工人员始终处于第二级坡屋面的檐沟和山墙脊瓦边缘内侧,1号维修人员移动时通过喊话或对讲机来确定1号维修施工人员每次移动的距离,来调整确定安全绳的放松和收紧的距离。
(3)、檐沟以上的专门接送物料人员负责接收从平屋面上专人运送施工物料和工具,并在第二级坡屋面上来回走动接送运输施工物料,保证安全地将施工物料运送给1号维修施工人员。
(4)、从地面上运送到平屋面的施工物料和机具由另外其他施工维修人员负责运输。
5、第一级坡屋面(较低处的)加固维修措施屋面瓦拆除过程中坡屋面上的施工人员及材料滑落存在较大的安全风险,保证施工人员和坡屋顶施工材料坠落半径范围内的地面上(1)、具体施工操作做法为:每个维修小组的3个人员通过电工安全伸缩梯子先从平屋面爬到第一级坡屋面上,维修小组中的1号2号和3号人员佩戴好安全带在第一级坡屋面上分别对应通过3号、4号、5号安全绳分别同时牢固地系在1号和2号安全绳的屋脊中部(保证该安全绳不得滑动),其中1号专门施工维修人员只允许站在四周檐沟内移动进行维修施工,对第一级坡屋面四坡逐个坡屋面的檐沟及檐沟以外的屋面瓦进行拆除,保留为明檐沟。
拆除部位的卧瓦层和细石混凝土层全部清理干净,再在该位置粘接同原瓦颜色接近的油毡瓦。
山墙第一块边瓦及山墙第二块边瓦全部拆除,并在该位置刷重咖色外墙涂料。
所有屋脊瓦(两边各一块瓦)满打硅酮结构耐候胶。
(2)、檐沟以上的2号安全指挥人员负责对1号维修施工人员进行安全指挥,拉着3号安全绳通过控制绳的长度及松紧程度来指挥和保证1号维修施工人员始终处于第一级坡屋面的檐沟和山墙脊瓦边缘内侧,1号维修人员移动时通过喊话或对讲机来确定1号维修施工人员每次移动的距离,来调整确定安全绳的放松和收紧的距离。
(3)、檐沟以上的专门接送物料人员负责接收从平屋面上专人运送施工物料和工具,并在第一级坡屋面上来回走动接送运输施工物料,保证安全地将施工物料运送给1号维修施工人员。
(二)、第二类屋面(从顶层住户室内的北侧露台上面的花架处进入坡屋顶)的加固整改的施工措施1、施工组织顺序:每栋楼先施工第二级屋面,然后依次施工第一级屋面。
维修施工人员从顶层住户室内的北侧露台上面的花架处进入第一级坡屋顶。
然后进行坡屋面瓦的维修加固。
2、安全固定措施:首先在北侧突出屋面的楼梯间东西两侧墙的楼层混凝土梁部位钻孔,采用电工安全伸缩梯子,每侧各安装两根其中一端带有膨胀螺栓,另一端带有“U”型弯钩的直径18-20圆钢镀锌膨胀螺栓(螺栓平直段长度不少于200mm,深入梁内不少于150mm,),牢固固定在楼层梁上,安装时该膨胀螺栓的“U”型弯钩朝下。
然后用两整根安全绳(分别1号和2号安全绳)绕过楼梯间坡屋顶的第二级坡屋面顶部,该1号和2号安全绳的中间段拉紧,其绳两端分别牢固地固定在每侧山墙两根膨胀螺栓“U”型弯钩内。
或者将1号和2号安全绳直接牢固地固定在顶层北侧花架混凝土立柱上。
3、维修人员分工配合措施:4、第二级坡屋面(较高处的)加固维修措施同第一类屋面第二级坡屋面(较高处的)加固维修措施5、第一级坡屋面(较低处的)加固维修措施同第一类屋面第一级坡屋面(较高处的)加固维修措施五、安全文明施工管理:1、项目部应安安排专业技术人员负责施工现场指挥管理。
2、每栋楼的警戒区域采用警戒带隔离,警戒带隔离距离所施工屋面的最外边缘的距离不得少于10米,并有专人负责警戒,不得中途离场,如安全员或警戒员中途离场,不得施工。
3、从事各项施工的操作人员一律遵守本岗位安全职责,特殊工种人员持证上岗。
施工前做好安全技术交底,在屋面上施工必须做好临边防护,施工时工人必须精力集中,系好安全带,不得嬉戏打闹,佩戴安全帽,严禁酒后上岗。
4、施工人员不得穿高跟鞋、拖鞋上岗,应穿防滑靴施工.5、每天施工前应对施工人员做好班前安全教育,并做好安全固定吊钩和安全绳的检查工作,安全吊钩及安全绳固定在安全绳处不得有松动现象,安全绳不得有破损或开裂现象,否则禁止使用,应及时更换。
6、地面上和屋面施工现场的材料、垃圾分类集中堆放,不得从高空向下抛掷任何物料,应及时清运。
六、注意事项1、该项目屋面瓦加固维修施工前,项目部应统一安排一个专业施工班组进行维修施工,施工前应在按照两类屋面分别各做一个样板,经项目部、公司、甲方、监理共同验收合格后方可大面积施工。
2、各项目部共同协商,统一安排好各栋楼的先后施工顺序,统一制定北苑一期屋面瓦加固整改的施工总进度计划,保证在上述施工总工期内该项目屋面瓦全部施工完成。
3、各项目部要根据各自工程的实际情况,完善和细化屋面瓦专项整修方案,经批准后方可实施。
并在维修前对施工人员做好安全技术交底,施工期间屋面施工部位要有专门管理人员指挥,各栋楼四周地面也要有专人值班指挥,并做好安全围挡和安全警示标志,提醒过往行人和车辆绕道而行。
4、每栋楼的所有松动和破损的坡屋面瓦应重新进行铺贴或采取加固的安全措施。
坡屋面瓦上的所有建筑垃圾和杂物均匀应清理干净。
