XXX村水土保持综合治理项目施工图设计总说明一、设计概况和总则1.1 工程概况本工程综合治理措施面积383.71hm²,本次主要采取工程措施、林草措施、封禁措施。
工程措施包括:新建排水沟长1292m,新建机耕道路长692m,新建过路箱涵1座,新建7处水保园(面积1540m2),拦水坝加固1座,新建蓄水池2个,新建防撞墙266m。
林草措施为机耕道草皮护坡和生态园草皮铺地和生态园草皮铺地2455m2。
封禁措施为封禁总面积383.00hm²,设置项目公示牌1处、封禁标志牌4处。
二、设计依据2.1 本施工图设计严格执行《中华人民共和国工程建设标准强制性条文(水利工程部分)》。
主要依据以下规范、规程:(1)《防洪标准》(GB50201-2014)(2)《水利水电工程等级划分及洪水标准》(SL252-2017)(3)《堤防工程设计规范》(GB50286-2013)(4)《堤防工程施工规范》(SL260-2014)(5)《水工挡土墙设计规范》(SL379-2007)(6)《堤防工程管理设计规范》(SL171-1996)(7)《福建省城市排水排涝设计暂行规定》2.2 设计依据的文件:《XXX村水土保持综合治理项目》实施方案(报批稿)及审查批复意见。
三、材料要求3.1 石料:工程所用石料应为质地均匀、耐风化和耐侵蚀的天然石料,容重不小于24kN/m3,软化系数不小于0.75,所用石料应经过挑选,不得有强风化外壳或明显裂缝。
工程所用料石截面尺寸不小于200mm×200mm,用于护坡砌条石其长度不小于设计要求的长度;工程所用块石应有两个大致平整的平面,尺寸在一个方向宜为300~400mm,中部厚度不小于250mm,用于砌筑的块石单块重量不得小于50kg。
3.2 砂料:用于拌制混凝土的砂料应满足混凝土用砂质量标准,砂料要求质地坚硬,不含草根、泥块等杂物,用于拌制砂浆、混凝土的砂料要求采用中砂,含泥量不得超过5%。
SL UICSP备案号:××××-2009中华人民共和国水利行业标准SL449-2009水土保持工程初步设计报告编制规程Compilation rules on preliminary design report of soil and waterconservation project(报批稿)2009-05-21发布2009-08-21实施中华人民共和国水利部发布前言根据水利部《关于下达2007年第二批中央预算内水利前期工作投资计划的通知》(水规计[2007]411号),在《水土保持工程初步设计报告编制暂行规定》(水保[2000]187号)试行的基础上,按照《水利技术标准编写规定》(SL1-2002),制定本规程。
本规程共11章33节103条和4个附录,对水土保持工程初步设计报告的编制深度、章节安排及主要技术内容作了规定,主要内容有:总则、术语、综合说明、项目背景及设计依据、基本情况、工程总体布置、工程设计、施工组织设计、工程管理、设计概算和资金筹措、效益分析等11个部分。
本规程中用黑体字标志的条文为强制性条文,必须严格执行。
本标准批准部门:中华人民共和国水利部本标准主持机构:水利部水土保持司本标准解释单位:水利部水土保持司本标准主编单位:水利部水利水电规划设计总院本标准参编单位:江河水利水电咨询中心河北省水土保持工作站内蒙古自治区水利厅水土保持工作站新疆维吾尔自治区水利水电勘测设计研究院本标准出版、发行单位:中国水利水电出版社本标准主要起草人:王治国朱党生王春红纪强蒲朝勇宋伟贾立海张庆琼聂兴山张建波闫俊平孟繁斌田素平付景春段喜明贺康宁张芃胡振华赵廷宁本标准审查会议技术负责人:王文善赵永军本标准体例格式审查人:牟广丞目次1 总则 (1)2 术语 (3)3 综合说明 (4)4 项目背景及设计依据 (5)4.1 项目背景 (5)4.2 建设任务、目标和规模 (5)4.3 工程设计依据与说明 (5)5 基本情况 (6)5.1 自然概况 (6)5.2 社会经济情况 (6)5.3 水土流失状况 (7)5.4 水土流失防治情况 (7)5.5 附图附表 (7)6 工程总体布置 (8)6.1 土地利用调整 (8)6.2 工程总体布置 (8)6.3 附图附表 (8)7 工程设计 (9)7.1 工程措施 (9)7.2 林草措施 (10)7.3 封育治理措施 (11)7.4 保土耕作措施 (11)7.5 其他措施 (11)7.6 措施数量汇总 (11)7.7 附图 (11)8 施工组织设计 (12)8.1 工程量 (12)8.2 施工条件 (12)8.3 施工工艺和方法 (12)8.4 施工布置和组织形式 (12)8.5 施工进度 (12)8.6 附表 (12)9 工程管理 (13)9.1 工程建设管理 (13)9.2 工程运行管理 (13)10 设计概算和资金筹措 (14)10.1 设计概算 (14)10.2 资金筹措 (14)10.3 附表 (14)11 效益分析 (15)11.1 经济效益 (15)11.2 生态效益 (15)11.3 社会效益 (15)11.4 附表 (15)附录A 水土保持总体初步设计报告编写提纲 (16)附录B 附表 (18)附录C 水土保持单项工程初步设计报告编写提纲 (27)附录D 土地利用分类体系(适用于水土保持) (28)标准用词说明 (32)条文说明 (33)1 总则1.0.1水土保持工程初步设计是在批准的可行性研究报告基础上,以小流域(或片区)为单元进行的。

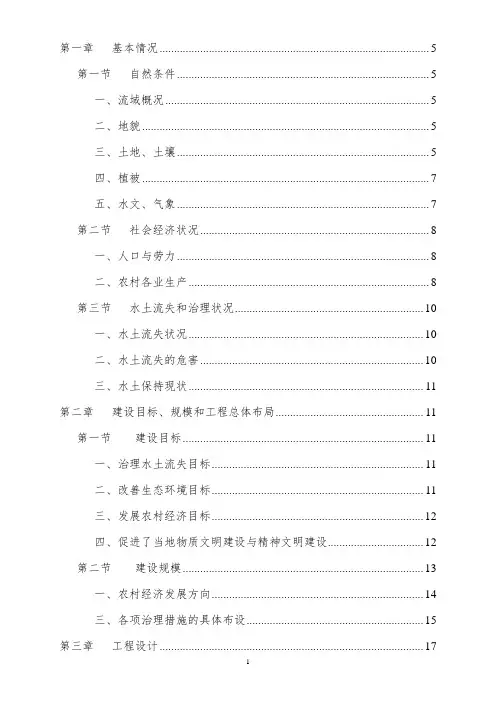

第一章基本情况 (5)第一节自然条件 (5)一、流域概况 (5)二、地貌 (5)三、土地、土壤 (5)四、植被 (7)五、水文、气象 (7)第二节社会经济状况 (8)一、人口与劳力 (8)二、农村各业生产 (8)第三节水土流失和治理状况 (10)一、水土流失状况 (10)二、水土流失的危害 (10)三、水土保持现状 (11)第二章建设目标、规模和工程总体布局 (11)第一节建设目标 (11)一、治理水土流失目标 (11)二、改善生态环境目标 (11)三、发展农村经济目标 (12)四、促进了当地物质文明建设与精神文明建设 (12)第二节建设规模 (13)一、农村经济发展方向 (14)三、各项治理措施的具体布设 (15)第三章工程设计 (17)第一节沟底防冲水土保持林造林设计 (17)一、立地条件 (17)二、设计 (17)三、造林技术措施 (17)第二节水平沟整地设计 (18)一、水平沟设计 (18)二、技术要点 (20)第三节水土保持沙棘纯林造林设计 (20)一、立地条件 (20)二、设计 (20)三、造林技术措施 (20)第四节水土保持山杏纯林造林设计 (22)一、立地条件 (22)二、设计 (22)三、造林技术措施 (23)第五节水土保持山杏、沙棘混交林造林设计 (24)一、立地条件 (24)二、设计 (24)三、造林技术措施 (25)第六节水土保持油松纯林造林设计 (26)一、立地条件 (26)二、设计 (26)第七节封禁治理设计 (28)一、封育地点、范围及达到的目标 (28)二、封育类型 (28)三、封育方式 (29)四、封育年限 (29)五、封禁方法 (29)第八节人工补植设计 (29)一、人工补植地点及范围 (29)二、设计 (29)三、造林技术措施 (30)第九节宣传牌设计 (31)一、宣传牌设计位置 (31)二、宣传牌设计 (31)第十节宣传碑设计 (32)一、封育区宣传碑的作用 (32)二、封育区宣传碑设计 (32)第十一节沟头防护工程典型设计 (33)第四章施工组织设计和实施计划 (45)第一节施工组织设计 (45)一、施工组织形式 (45)二、主要材料来源、数量、质量 (45)第二节实施计划 (47)一、各项治理措施和劳力分配情况 (47)二、年度工程进度安排 (48)详见水土保持治理措施实施的的计划横道图。
水工保护工程施工组织设计二零一一年九月二十日目录第一章编制依据及原则第二章工程概况及施工方案第三章施工部署及施工协调管理第四章工期保证措施第五章雨季施工措施第六章质量保证措施和HSE管理措施第七章缺陷责任期内对工程修复及维护组织管理方案第八章附图及附表工程量表;浆砌石护坡典型图;项目组成人员表;施工进度计划表。
第一章编制依据及原则1、编制依据1.1 合同的邀标文件、技术规范、设计要求等。
1.2 合同段工程现场考察情况。
1.3 我公司现有可投入工程的施工技术力量和机械设备。
1.4 现行的颁布《建筑边坡工程技术规范》、《砌体工程施工及验收规范》、《工程测量规范》、《施工现场临时用电安全技术规范》、《建筑施工安全检查标准》。
1.5 国家相关的施工技术规范、验收标准及质量、安全技术规程。
2、编制原则施工组织设计按照业主提出的要求,以及设计要求,争创优质工程的原则进行编制,具体体现以下几点:2.1 调集我单位的管理人员和技术力量,并组织项目经理部和各施工作业层(施工队),加强施工现场的规范化、科学化、标准化管理。
2.2 充分考虑各种不利施工进度和质量的因素,在工期安排、人员、设备、设置、施工方法等方面综合考虑,必要时,公司还可加大投入。
2.3 针对合同段的施工特点和难点,着重考虑相应的施工方案和措施。
2.4 遵守施工规范和操作规程及国家和建设部、冶金部关于质量、安全生产规定,确保工程质量和施工安全。
2.5 尽量利用当地资源,充分利用当地设施,减少临时工程,降低工程成本。
第二章工程概况及施工方案1、工程概况1.1 概述关于西气东输二线“工程名称”标段水工保护工程,在现场踏勘过程中,部分地段位于简易公路、沟谷边,由于修建道路或水土冲刷等原因,破坏了原边坡的平衡,边坡的失稳、塌方、滑坡等形成灾害问题,对管线的以后安全营运存在较大威胁,为了对管道形成有效的保护,在治理后保证道路的正常使用通行,实行分批、分期治理。
