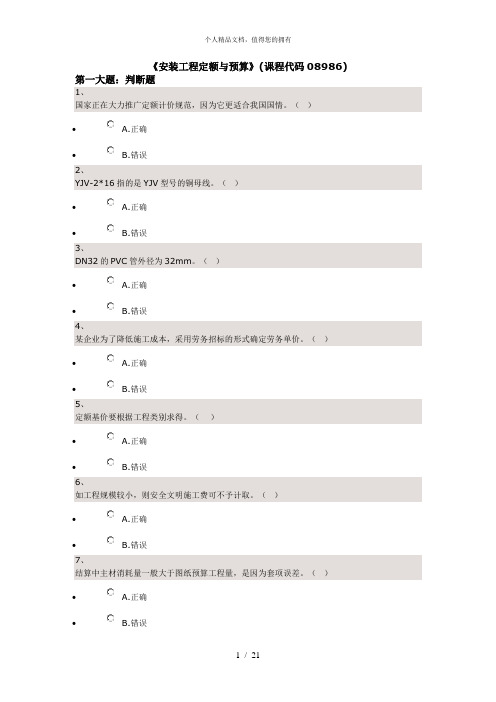

《安装工程定额与预算》(课程代码08986) 第一大题:判断题1、国家正在大力推广定额计价规范,因为它更适合我国国情。
()• A.正确• B.错误2、YJV-2*16指的是YJV型号的铜母线。
()• A.正确• B.错误3、DN32的PVC管外径为32mm。
()• A.正确• B.错误4、某企业为了降低施工成本,采用劳务招标的形式确定劳务单价。
()• A.正确• B.错误5、定额基价要根据工程类别求得。
()• A.正确• B.错误6、如工程规模较小,则安全文明施工费可不予计取。
()• A.正确• B.错误7、结算中主材消耗量一般大于图纸预算工程量,是因为套项误差。
()• A.正确• B.错误8、控制价是对工程最为精准的计价。
()• A.正确• B.错误9、已完工程保护费是措施费中一项。
()• A.正确• B.错误10、工程类别对应的基准费率体现了施工单位的管理水平。
()• A.正确• B.错误11、脚手架费用属于施工措施费。
()• A.正确• B.错误12、同一套施工图纸,不同人员编出的预算价值应相同的。
()• A.正确• B.错误13、DN100不锈钢输油管可以套用不锈钢给水管定额。
()• A.正确• B.错误14、安装工程措施费仅有脚手架搭拆费。
()• A.正确• B.错误15、电缆NHBV-5*1.5是一根电缆。
()• A.正确• B.错误16、定额中没有的项目必须请相关管理部门出具补充定额方可计费。
()• A.正确• B.错误17、只要定额项确定,则在工程量不变的情况下,该预算总价固定。
()• A.正确• B.错误18、Ⅰ类工程都是政府出资兴建的公共建筑。
()• A.正确• B.错误19、材料预算单价中不包括工地现场仓库、材料堆放场的保管费。
()• A.正确• B.错误20、工程施工排水降水费是属于直接工程费的内容。
()• A.正确• B.错误21、施工图预算书中的核心内容是工程量计算书。
安装工程定额套用规则集锦前言安装工程定额套用规则是指在开展安装工程计价或预算编制作业时,采用安装工程定额的技术规范划定,在其基础上结合工程实际情况,开展工程计价或预算编制作业的技术规则。
本文档将介绍一些常见的安装工程定额套用规则,帮助读者更好地理解和应用安装工程定额。
一、安装工程定额的基本概念安装工程定额是指在特定条件下,采用规定的技术要求和计算方法,按照一定的工作量和工作质量,预测某项工程的花费和工期的技术资料。
安装工程定额是一个涉及机电设备、管道及建筑工程的复杂系统,其中包括了各种机械、电子、电气、建筑、船舶等工程,具体的定额需要按照行业特点和工程特点进行设计和制定,以满足实际工作需要。
二、安装工程定额的套用规则1. 安装工程定额的适用性应根据工程和工作的实际情况,选择适用的安装工程定额。
一般来说,安装工程定额适用于以下方面:1.机电设备的安装。
2.管道、暖通等的安装。
3.建筑工程的建筑、装修、防水等工作。
4.船舶工程的船舶安装、维护等工作。
应注意,在使用安装工程定额时,应尽量准确地了解工程的实际情况,并结合实际工作进行相应的适应性处理。
2. 安装工程定额的计算方法安装工程定额的计算方法通常采用单元工程费或者单价的方法进行计算,其中单元工程费是指工程某一部位的完整结构或动态体系的费用,单位为元/每个,而单价是指某一种工程的固定价格,单位为元/米或元/平方米等。
安装工程定额的计算方法应根据工程实际情况进行合理选择。
3. 安装工程定额的调试和调整在采用安装工程定额进行工程预算和计价时,需要针对工程实际情况进行调试和调整,保证计算结果的准确性。
具体调试和调整的方法包括:按照分项进行调整、按照所属工程类别进行调整、对异常情况进行特殊处理等。
4. 安装工程定额的及时更新安装工程定额的内容需要根据行业发展和工程实际情况进行及时更新。
在使用安装工程定额进行计价和预算时,应使用最新的版本,或者根据实际情况进行相应的适应性处理。
全国统一安装工程预算定额解释汇编_secret问答(机械设备安装项目)1。
在什么情况下可以进行风扇和泵的拆卸和组装检查?答:风机、泵和压缩机的拆装检验是为解决“国家标准”和“部门标准”的技术要求差异而增加的一项。
只有当施工和验收技术规范规定必须进行拆卸和组装检查或施工单位要求时,才能使用拆卸和组装检查子项目。
2.如何理解一般起重机械摊销费的含义?你能转换它吗?答:金属桅杆、人字架、龙门架等一般起重机的摊销费,按每吨安装设备(包括辅机和底座)净重12元计算。
该费用由机器和工具的所有权单位一次性使用,不得由任何地区调整。
3.新设备安装后尚未正式使用。
由于生产工艺的改变,需要将其移至其他地方。
搬迁费可以作为旧设备处理吗?答:新安装的设备,无论是否正式使用,如果需要拆除,都应视为旧设备。
拆除费用应按相应安装分项工程基价的50%计算。
4.在第1卷中,出站处理、厂内处理和现场处理之间有什么区别?答:①外运分为两种类型:a:设备外运:指设备从设备仓库到安装现场指定堆放地点的运输。
设备仓库可能在现场内部,也可能在现场外部。
第一册不包括设备的交付和搬运,应按有关规定单独计算。
b:材料或工具(机器)运出仓库:是指将材料或工具(机器)从现场仓库(施工现场仓库)运输到安装现场。
这本书包括仓库外的材料或工具(机器)的搬运工作。
(2)厂内搬运:指工厂围墙内(即施工现场内)的搬运工作。
在本书的估价表中,材料或工具(机器)的搬运是工厂内搬运。
③现场运输:指安装现场内的运输,即距安装设备基础100米以内的运输。
成本已包含在估价表中。
5.如果本书对大型设备采取了特殊的技术措施,是否应该扣除起锚机和其他机械的台班费?答:不扣除。
6.如何计算本书中各站耗时的系统调试来计算”站内工艺系统安装工程”?“站内”是指“站内”吗?答:“站内工艺系统安装工程”是指与各站生产过程直接相关的安装工程。
不包括非直接安装工程。
“站内”是指每个站的“工艺系统内”,而不是“站内”。
安装预算新手入门培训资料一、工程建设基本程序1. 项目建议书(立项)2. 可行性研究3. 设计任务书(大中型)4. 设计阶段1) 初步设计2) 技术设计3) 施工图设计5. 招标投标阶段6. 施工安装阶段7. 验收投产阶段二、不同阶段对应的造价控制1. 前期阶段→投资估算2. 设计阶段-初步设计→概算;技术设计(扩大初步设计) →修正概算;施工图设计→施工图预算 (设计院出)3. 招标阶段→工程量清单和招标预算(控制价)4. 投标阶段→投标价、合同价5. 施工阶段→进度支付、签证6. 竣工投产阶段→竣工结算三、清单计价和定额计价的区别1、清单计价要求按《建设工程工程量清单计价规范》(GB50500-2022)列项,有统一的编码、项目名称、项目特征、计量单位;2、定额计价清单没有以上特征,根据编制人按定额名称自行编写。
3、工程量:四、编制安装工程清单和预算的普通步骤1. 确定编制范围;2. 通读设计说明;3. 浏览设计图纸:普通是先系统后平面4. 开始计算工程量:普通先干线后支线,先下面后上面。
注意清单工程量和定额工程量的不同。
普通来说清单工程量和定额工程量不同的项目有:电线电缆、土石方5. 过程中发现图纸问题或者不懂问题或者可能产生误解的问题应及时记录,并图纸问题反馈给委托单位(普通情况) ,其他问题及时请教有经验人员。
6. 在计算过程中,如时间比较急,应请委托单位尽快确定材料设备品牌,以便同时进行询价。
如项目时间不急,可在工程量计算完成后开始询价。
7. 在计算过程中,如设计有引用图集的,应及时查看图集,如没有图集可上网搜索或者购买。
8. 工程量计算完成后应重新浏览设计说明及图纸的有关说明,检查是否有漏算或者错算。
应自己对计算结果进行检查,对一下相关的工程量进行校核。
9. 进行主要材料设备询价。
(可交叉进行)10. 建立分部工程,分册套用工程量清单(GB 50500-2022)。
分部工程的建立普通按专业划分,如:电气工程、给水排水工程(水卫)、消防工程(消防报警和消防水工程)、通风空调工程、智能化工程(弱电工程)11. 根据工程量清单计价规范中的项目特征要求,对项目特征根据图纸设计要求进行描述。
上海市安装工程预算定额(通风安装工程)《通风空调工程》预算定额章说明、工程量计算规则和注意的问题一、通风管道(一)通风管道制作安装1、风管安装的分类按照材质:薄钢板(镀锌钢板、普通薄钢板、不锈钢板、铝板)、塑料玻璃钢、复合纤维板、不燃性无机复合风管。
按照制作方式:咬口、焊管按照形状:圆形风管、方形风管按照连接方式:法兰连接、无法兰插接、连体法兰按类型:净化风管、一般风管定额按照以上不同要求分别套用定额,计算单位为“㎡”。
2、薄钢板通风管道、净化风管、玻璃钢风管、复合纤维板风管、连体法兰矩形风管,包括各种管件及法兰,加固框及吊托支架,套各章定额。
3、不锈钢电焊制作的风管定额为圆形风管,如矩形风管亦套圆形风管9-312~9-316子目,其风管制作安装中包括管件,但不包括法兰及吊托支架,法兰套9-318、9-319子目,吊托支架套9-332子目,不锈钢咬口风管制作安装,套用定额9-304~9-311子目中包括管件、法兰,但不包括吊托支架,吊托支架亦套9-332子目。
4、铝板气焊制作的风管定额分圆形风管(9-343~9-335子目)和矩形风管(9-336~9-341子目),其风管制作安装中包括管件,但不包括法兰和吊托支架,法兰和吊托支架应单独列项套用本章定额,法兰套9-343~9-346子目,支架按照要求执行相应项目。
铝板(咬口)风管制作安装,套用定额9-323~9-326子目包括管件,法兰,但不包括托掉支架,托吊支架亦套相应项目。
5、“塑料通风管制作安装“定额中,包括管件、法兰、加固框,套9-347~9-355子目,但不包括吊托支架,吊托支架套用有关9-286、9-287子目。
6、弯头导流片以图注尺寸,以“㎡”为计量单位,套用9-38子目,7、风管检查孔,计量单位为100KG,其重量查看风管检查孔重量表,套用9-40子目。
8、温度、风量测定孔,以设计选型计量单位为“个”,套用9-41子目。
9、软性软风管安装按照规格和图示的中心线长度以m为计量单位。
安装工程定额与预算学习资料_secret安装工程定额与预算主要内容一、安装工程预算定额及其施工图预算——4学时二、建筑电气工程施工图预算——8学时12第一章 安装工程预算定额要求:1.预算定额的定义、种类、组成、编制原则和方法、性质和作用;2.安装工程预算定额消耗量指标、定额单价和定额基价的确定(人工消耗量、材料消耗量和定额机械台班消耗量);3.安装工程预算定额未计价材料计算;一、安装工程预算定额(一)定义1.预算定额:指按社会平均必要劳动量确定等建筑安装工程合格单位产品所消耗的物化劳动和活劳动的数量标准。
2.安装工程预算定额:指规定消耗在组成安装工程基本构造要素上的劳动力、材料和机械台班数量的标准。
(二)种类 全国统一安装预算定额(共十二篇):1.《机械设备安装工程》;2.《电气设备安装工程》;3.《热力设备安装工程》;4.《炉窑砌筑工程》;5.《静置设备与工艺金属结构制作与安装工程》;6.《工业管道工程》;7.《消防及安全防范设备安装工程》;8.《给排水、采暖、燃气工程》;9.《通风空调工程》;10.《自动化控制装置及仪表安装工程》;11.《刷油、防腐蚀、绝热工程》;12.《通信设备及线路安装工程》。
(三)组成1.篇说明:主要介绍定额的内容、适用范围、编制依据、适应条件和工作内容,人工、材料、施工机械台班消耗量和相应预算价格的确定方法、确定依据等。
2.目录:为查找、检索定额项目提供方便,编制了相应目录。
3.分章说明:主要说明本章定额的适应范围、内容、计算规则及有关定额系数的确定等。
4.定额表:包括分节工作内容、各子目定额的人工、材料和施工机械台班消耗指标及定额基价、未计材料等内容。
5.附录:(1)工程量计算方法及有关规定;(2)材料、构件、元件等质(重)量表,配合比表,损耗率表;(3)材料价格表;(4)施工机械台班单价表等。
(四)编制原则1.按社会平均水平编制安装工程预算定额的原则;2.简明、适用的原则。
全国统一安装工程预算定额解释汇编_secret答疑(机械设备安装工程) 1.什么情况下才能套用风机、泵拆装检查子目?答:风机、泵、压缩机拆装检查是为了解决“国标”与“部标”之间技术要求不同而增设的项目,只有在施工及验收技术规范规定必须进行拆装检查或建设单位要求时,才可套用拆装检查子目。
2.怎样理解一般起重机械摊销费的含义?能否换算?答:金属桅杆、人字架、龙门架等一般起重机具摊销费,按所安装设备的净重量以每吨12元计算,这笔费用,机具所有权单位包干使用,各地区均不得调整。
3.新设备安装完毕后尚未正式使用,因生产工艺变更,需拆迁至其他地方,其拆除费是否可按旧设备拆除对待?答:已安装好的新设备,无论是否正式使用过,如需拆除,均视为旧设备拆除,其拆除费用,按相应安装子目基价的50%计算。
4.第一册中出库搬运、厂内搬运、场内搬运三者有何区别?答:①出库搬运分为两种:A:设备出库搬运:是指设备从设备仓库运到安装现场指定堆放地点的搬运工作。
设备仓库,可能在工地内,也可能在工地外。
第一册未包括设备出库搬运工作,需按有关规定另行计算。
B:材料或工具出库搬运:是指材料或工具从工地仓库运到安装地点的搬运工作。
本册包括了材料或工具出库搬运工作。
②厂内搬运:是指工厂围墙范围内的搬运工作。
本册估价表中,材料或工具的搬运工作,即属厂内搬运工作。
③场内搬运:是指安装现场范围内的搬运工作,即距离所安装设备的基础100米范围内的搬运工作。
其费用已包括在估价表内。
5.本册中大型设备如已收取特殊技术措施费,是否应扣减卷扬机等机械台班费用?答:不扣减。
6.本册中计算各站的系统调试费时,怎样才算“站内工艺系统安装工程”?“站内”是否指“室内”?答:“站内工艺系统安装工程”是指与各站生产工艺有直接关系的安装工程。
不包括非直接性的安装工程。
“站内”是指各站的“工艺系统内”,不是指“室内”。
在计算各站系统的调整费时,必须遵守本册第十四章说明第七条中的有关规定。
上海市安装工程预算定额(通风安装工程)《通风空调工程》预算定额章说明、工程量计算规则和注意的问题一、通风管道(一)通风管道制作安装1、风管安装的分类按照材质:薄钢板(镀锌钢板、普通薄钢板、不锈钢板、铝板)、塑料玻璃钢、复合纤维板、不燃性无机复合风管。
按照制作方式:咬口、焊管按照形状:圆形风管、方形风管按照连接方式:法兰连接、无法兰插接、连体法兰按类型:净化风管、一般风管定额按照以上不同要求分别套用定额,计算单位为“㎡”。
2、薄钢板通风管道、净化风管、玻璃钢风管、复合纤维板风管、连体法兰矩形风管,包括各种管件及法兰,加固框及吊托支架,套各章定额。
3、不锈钢电焊制作的风管定额为圆形风管,如矩形风管亦套圆形风管9-312~9-316子目,其风管制作安装中包括管件,但不包括法兰及吊托支架,法兰套9-318、9-319子目,吊托支架套9-332子目,不锈钢咬口风管制作安装,套用定额9-304~9-311子目中包括管件、法兰,但不包括吊托支架,吊托支架亦套9-332子目。
4、铝板气焊制作的风管定额分圆形风管(9-343~9-335子目)和矩形风管(9-336~9-341子目),其风管制作安装中包括管件,但不包括法兰和吊托支架,法兰和吊托支架应单独列项套用本章定额,法兰套9-343~9-346子目,支架按照要求执行相应项目。
铝板(咬口)风管制作安装,套用定额9-323~9-326子目包括管件,法兰,但不包括托掉支架,托吊支架亦套相应项目。
5、“塑料通风管制作安装“定额中,包括管件、法兰、加固框,套9-347~9-355子目,但不包括吊托支架,吊托支架套用有关9-286、9-287子目。
6、弯头导流片以图注尺寸,以“㎡”为计量单位,套用9-38子目,7、风管检查孔,计量单位为100KG,其重量查看风管检查孔重量表,套用9-40子目。
8、温度、风量测定孔,以设计选型计量单位为“个”,套用9-41子目。
9、软性软风管安装按照规格和图示的中心线长度以m为计量单位。
第一章变压器1,油綅电力变压器安装定额同样适用于自耦式变压器、带负荷调压变压器的安装,电炉变压器按同容量电力变压器定额乘以系数2。
0、整流变压器执行同容量电力变压器定额乘以系数1.6。
2,干式变压器如果带有保护外罩时,人工和机械乘以系数1。
2?2。
0.3,变压器器身检查:4000KV。
A以下按吊芯检查考虑,4000KV.A以上按吊钟罩检查考虑,如果4000KV.A以上按吊芯考虑时,定额机械台班乘以系数2。
0。
4,变压器的干燥:整流变压器、消弧线圈、并联电抗器的干燥,执行同容量变压器干燥定额;电炉变压器按同容量变压器干燥定额乘以系数2.0。
5,变压器油是按设备带来考虑的,但施工中变压器油的过滤损耗及损耗操作已包括在有关定额中。
6,变压器油过滤不论过滤多少次,直到过滤合格为止,以“t”为计量单位,其具体计算方法如下:a,变压器安装定额未包括绝缘油过滤,需要过滤时可按制造厂提供的油量计算。
b,油断路器及其他充油设备的绝缘油过滤,可按制造厂的充油量计算。
计算公式:油过滤量(t)=设备油重(t)*(1+损耗率)7,变压器安装过程中放注油、油过滤所使用的油罐,已摊入油过滤定额中。
8,以下内容另外计算套定额:1)变压器干燥棚的搭拆工作.2)变压器铁梯及母线铁构件的制作、安装。
另执行本册铁构件制作、安装定额。
3)瓦斯继电器的检查及试验已列入变压器系统调整试验定额内。
4)端子箱、控制箱的制作、安装。
5)二次喷漆发生时按本册相应定额执行。
第二章配电装置1.低压无功补偿电容器屏(柜)安装列入本册第四章.2.进线保护柜安装执行第四章电源屏的安装项目.3.组合型成套箱式变电站、高压成套配电柜安装使用的基础槽钢、柜顶主母线及上刀闸引下线的配电装置安装均应另行计算.4.互感器安装定额系按单向考虑,不包括抽芯及绝缘油过滤,特殊情况另作处理。
5.电抗器安装定额系综合考虑,不论何种安装方式,均不作换算。
干式电抗器安装定额适用于混凝土电抗器、铁芯干式电抗器和空芯电抗器等干式电抗器的安装。
安装工程定额与预算主要内容一、安装工程预算定额及其施工图预算——4学时二、建筑电气工程施工图预算——8学时第一章安装工程预算定额要求:1.预算定额的定义、种类、组成、编制原则和方法、性质和作用;2.安装工程预算定额消耗量指标、定额单价和定额基价的确定(人工消耗量、材料消耗量和定额机械台班消耗量);3.安装工程预算定额未计价材料计算;一、安装工程预算定额(一)定义1.预算定额:指按社会平均必要劳动量确定等建筑安装工程合格单位产品所消耗的物化劳动和活劳动的数量标准。
2.安装工程预算定额:指规定消耗在组成安装工程基本构造要素上的劳动力、材料和机械台班数量的标准。
(二)种类全国统一安装预算定额(共十二篇):1.《机械设备安装工程》;2.《电气设备安装工程》;3.《热力设备安装工程》;4.《炉窑砌筑工程》;5.《静置设备与工艺金属结构制作与安装工程》;6.《工业管道工程》;7.《消防及安全防范设备安装工程》;8.《给排水、采暖、燃气工程》;9.《通风空调工程》;10.《自动化控制装置及仪表安装工程》;11.《刷油、防腐蚀、绝热工程》;12.《通信设备及线路安装工程》。
(三)组成1.篇说明:主要介绍定额的内容、适用范围、编制依据、适应条件和工作内容,人工、材料、施工机械台班消耗量和相应预算价格的确定方法、确定依据等。
2.目录:为查找、检索定额项目提供方便,编制了相应目录。
3.分章说明:主要说明本章定额的适应范围、内容、计算规则及有关定额系数的确定等。
4.定额表:包括分节工作内容、各子目定额的人工、材料和施工机械台班消耗指标及定额基价、未计材料等内容。
5.附录:(1)工程量计算方法及有关规定;(2)材料、构件、元件等质(重)量表,配合比表,损耗率表;(3)材料价格表;(4)施工机械台班单价表等。
(四)编制原则1.按社会平均水平编制安装工程预算定额的原则;2.简明、适用的原则。
(五)编制的技术方法1.调查研究法;2.统计分析法;3.技术测定法;4.计算分析法。
(六)性质1.指导性——是国家授权有关部门编制和颁发实施的;2.科学性——是根据客观存在的工程,用科学技术方法编制的;3.相对稳定性——生产是发展的,科学技术不断进步,定额标准应随生产力发展而调整;4.灵活性——对于影响工程造价大的因素,可调整与换算,使其符合客观实际。
(七)作用1.是编制工程预算造价的依据;2.是工程招投标编标底、报价的依据;3.是工程拨款、贷款、办理工程结算的依据;4.是设计单位进行工程设计方案比较、进行技术经济分析的依据;5.是施工单位编制施工项目财务计划、进行经济分析考核成本的依据;6.是投资方编制投资计划、考核投资效果的基础;7.是编制概算定额的基础材料。
二、安装工程预算定额的确定(一)安装工程预算定额消耗量的确定1.人工消耗量指标的确定安装工程预算定额人工消耗量的指标,是以劳动定额为基础确定的完成单位子目工程所必须消耗的劳动量。
其表达式如下:子目工程人工消耗量=基本用工十其他用工十机械操作用工=(技工用工十辅助用工十超运距用工十机械操作用工)x(1十人工幅度差率)式中:技工——完成该子目工程的主要用工;辅助用工——现场材料加工等用工;超运距用工——材料、零件、部件运输、预算定额是按整个施工场地考虑的,在劳动定额规定的运输距离上增加的用工;人工幅度差率——劳动定额人工消耗只考虑就地操作,不考虑工作场地转移,工序交叉、机械转移、零星工程等用工,而预算定额考虑了这些用工差,国家规定在10%以内。
2.材料消耗量指标的确定安装工程在施工过程中不仅仅是安置设备,还要消耗材料,有的安装工程是由施工过程中加工的材料组装而成。
构成安装工程主体的材料,称为主要材料,次要材料称为辅助材料。
材料消耗量按下述方法计算:1)定额于目工程材料消耗量的计算完成定额子目所必须消耗的材料计算式为:子目材料消耗量= 材料净用量十损耗量= 材料净用量x(1十损耗率)=材料净用量X损耗系数式中:损耗率=(材料损耗量/定额净用量)X 100%损耗系数=1/(l一损耗率)材料净用量是构成工程子目实体必须占有的材料量。
损耗量包括施工操作、场内运输、场内堆放等材料损耗量。
2)材料与设备的划分安装工程的材料与设备界线划分,国家目前未作正式规定。
为了调整安装工程材料价差和方便造价计算工作,这里将设备与材料的划分原则叙述如下:①凡是经过加工制造,由多种材料和部件按各自用途组成独特结构,具有功能、容量及能量传递或转换性能的机器、容器和其他机械、成套装置等均为设备。
设备分为需要安装与不需安装的设备、定型设备和非标准设备。
②为完成建筑、安装工程所需的经过工业加工的原料和在工艺生产过程中不起单元工艺生产作用的设备本体以外的零配件、附件、成品、半成品等,均为材料。
设备与材料的划分,可从《全国统一安装工程预算定额》第一篇至第十二篇中的计价材料和未计价材料项里去理解和掌握,下面的实例也可帮助对其划分的理解。
3)设备与材料划分举例(l)电气工程①各种电力变压器、互感器、调压器、感应移相器、电抗器、高压断路器、高压熔断器、稳压器、电源调整器、高压隔离开关、装置式空气开关、电力电容器、蓄电池、磁力启动器、交直流报警器、成套供应的箱、盘、柜、屏及其随设备带来的母线和支持瓷瓶,均为设备;②各种电缆、电线、管材、型钢、桥架、梯架、槽盒、立柱、托臂、灯具及其开关、插座。
按钮等均为材料;③小型开关、保险器、杆上避雷器、各种避雷针、各种绝缘子、金具、电线杆、铁塔。
各种支架等均为材料;④各种装在墙上的小型照明配电箱、0.5 kw照明变压器、电扇、铁壳开关、电铃等小型电器均为材料。
(2)通风工程①空气加热器、冷却器、各类风机、除尘设备、各种空调机、风机盘管、过滤器、净化工作台、风淋室等均为材料;②各种风管及其附件和施工现场加工制作的调节阀、风口、消声器及其他部件、构件等均为材料。
(3)管道工程①公称直径300mm以上的阀门和电动阀门为设备;②各种管道、公称直径 300mm以内的阀门、管件、配件及金属结构件等均为材料;③各种栓类、低压器具、卫生器具、供暖器具、现场自制的钢饭水箱,及民用燃气管道和附件、器具、灶具等均为材料。
3.定额机械台班消耗量的确定安装工程定额一般为中小型机械,它配置于工人小组中,故与工人小组产量有关,按下式确定,不增加机械幅度差。
机械台班消耗量=子项定额计量单位值/小组总产量小组总产量=小组总人数×每工时产量(二)安装工程预算定额单价的确定1.定额人工日工资单价的确定人工日工资单价=[(A+B+C)/25.5] K式中:A——工人平均等级基本月工资标准。
因工人班组由不同工资级别的工人组成,计算时求平均级别工资:A=一级工标准月工资×平均等级工资系数平均等级工资系数按表1.2中的系数,用插入法求得:二 1.181三 1.189B——辅助工资、职工福利费和劳动保护费;C——工资性津贴(煤、粮、副食品等津贴);K——工资类区的工资单价调整系数,由各地工程造价管理站测定公布;25.5——按每周六天工作日计算的每月平均工作天数(若按五天工作日计算,此数则为21.3)。
2. 定额材料预算单价的确定1)材料预算单价(1)材料预算单价指材料来源地或交货点到达工地仓库后,全过程所发生的一切费用之和。
(2)表达式材料预算单价= (材料原价十供销手续费十包装费十运杂费)x(1十采购保管费率)一包装回收值由于国家逐渐放开材料价格,材料生产厂家自主经营,材料供销部门失去作用,所以供销手续费可以不计算。
若不计算包装回收值,材料预算单价表达式可为:材料预算单价= (材料原价十包装费十运杂费十运输途中损耗)x (1十采购及保管费率)2)材料预算单价各组成要素的计算(1)材料原价①国内材料原价:为出厂价,或为国有商业部门的批发价。
②进口材料原价:由国家或地方外贸部门购进的国外材料,按国家批准的进口材料调拨价格计算。
单独引进的成套供应材料,对外签订有合同的工程,按清算价格计算,并加海运费、保险费、关税、工商税及银行手续费等作为原价,即:材料原价= 货价十海运费十保险费十关税十工商税十银行手续费式中货价= 清算价X加成系数其中:清算价——以人民币支付形式签订的合同价款为清算价。
以外币支付形式签订的合同价款,按签订合同当日中国人民银行的牌价折算成人民币价款即清算价。
海运费= 材料毛重X运费单价海运费是交货国港口至我国港口的材料运杂费。
保险费= 清算价X运输保险费费率X保险费费率关税= 清算价X关税税率工商税= 清算价X运输保险费费率X工商税税率(2)供销部门手续费需计算此项费用时按下式计算:供销部门手续费= 材料原价X手续费率国家经济委员会规定手续费率为1.8%-3%。
(3)包装费为了便于运输和保护材料免受损失,进行包装所产生的费用。
包装费不包括包装押金,并扣除回收值。
(4)运杂费①运杂费:由产地或交货地点运至工地仓库所发生的车、船运输等一切费用。
运杂费= 运输费十调车(船)费十装卸费十保险费十附加工作费十囤存费十材料场外运输损耗价值附加工作费:如搬运、分类、堆码、整理等工作费用。
②运输费计算依据及标准:铁路:按铁道部货运规定;水运:按港务、海运局货运规定;公路:按省、市运输公司货运规定。
一般建筑材料运费占材料费的15%-20%;砖运费占材料费的40%-60%;砂。
石运费占砂、石材料费的70%-90%及以上。
③运杂费一般有两种计算方式:直接计算方式:“三材”、主材按材料质(重)量计算运杂费;间接计算方式:一般材料根据主材运费测定一个运杂费系数计算运杂费。
①材料运输综合价格的确定:当材料有几个货源点时,按各货源点供应材料的比重及运距计算运输平均价格,其方法如下:(5)采购保管费在组织材料供应中,发生材料的采购与保管、库存耗损等费用。
此费包括采购保管人员工资、福利、办公、交通、固定资产使用、工具、劳动保护、试验、库存耗损等费用。
其计算方法为:采购保管费= (材料原价十运输途中损耗十包装费十运杂费)x采购保管费率国家经济委员会规定,采购保管费率为2.5%。
其中:采购费率1%,保管费率1.5%。
各地编制定额时,按此取值。
如:重庆市 2000年定额规定,采购保管费率:主要材料 2.5%,其他材料 3%,设备 1.5%。
建设单位(甲方)和施工单位(乙方)的采购保管费划分比例如下:①主要材料:当甲方供应到施工现场时,甲方占 0.75%,乙方占1.75%;在场外交拨时,乙方全取。
②其他材料:当甲方供应到施工现场时,甲方占0.9%,乙方占2.l%;在场外交拨时,乙方全取。
③设备:当甲方供应到施工现场时,甲方占 l.06%,乙方占 0.45%;在场外交拨时,乙方全取。
3.定额施工机械台班单价的确定施工机械台班单价由两大类费用组成,即第一类费和第二类费。
