通信工程监理实施细则通信工程施工监理工作,在总监理工程师的领导下,依据铁道部有关标准、规范、规程以及本项目的设计文件、工程监理合同、审批合格的施工图文件,协助建设单位以控制投资、进度、质量、安全为核心,对工程建设施工进行监督、管理和服务。
为使本工程项目全面实现优质、高效、安全的各项目标。
特制定本工程施工监理细则。
一、工程特点及技术、质量标准1.1工程概况及特点为适应时速200公里客货共线的铁路运输目的对通信提出了更高的要求,要求其通信系统更具有可靠性,确保行车的安全畅通及高效率运营。
1.1.1本工程通信网由承载网、业务网和支撑网组成。
通信网的设计主要包括传输及接入系统、电话交换系统、调度通信系统、移动通信系统、站间行车电话机及其它通信系统。
车站场通信系统、会议电视电话系统、应急通信系统及其它通信系统。
1.1.2本工程对既有光接入网的传输部分进行更新改造,利用新设20芯光缆的2芯光纤开通基于SDH-622Mb∕s的光传输系统,网管设于银川通信站。
1.13利用地区光缆开通基于SDH-155Mb∕s的光接入网系统,就近在车站接入SDH622Mb∕s光接入网系统,为新建车站站房、IokV配电所、分区所以及红外轴温监测机房等提供传输通道。
1.144本段交换网维持既有、新增自动电话通过光接入网接入既有程控交换机。
惠农通信工区、银川通信工区新设应急通信现场设备,预留接入兰州局应急通信系统中心条件。
沿线新建通信、信息机房设通信电源及环境监控系统,对通信电源及新建机房环境进行统一的集中监控,纳入银川既有通信电源及环境监控系统中心。
既有干局线传输系统设备继续使用,本工程对既有光接入网的传输部分进行改造,各站数字调度通信系统设备利旧;沿线高频开关电源设备利IBo1.2编制依据《包兰线惠农至银川段增建第二线工程HYXS-I标段施工总价承包招标文件》、有关设计图纸、资料及补遗、答疑书。
国家和铁道部、兰州铁路局颁布的现行铁路工程施工技术规范、规程、验收标准及工程建设相关文件。
通信工程项目建设管理细则范文第一章总则第一条为规范通信工程项目建设管理,保障工程质量、安全和进度,提高项目管理效率,制定本细则。
第二条本细则适用于通信工程项目建设管理及相关工作。
第三条项目管理人员应具备相关岗位要求的专业知识和技能,按照规定开展工作。
第四条项目管理人员应遵守国家法律法规和有关规章制度,严守职业操守,保护工程建设秘密。
第五条项目管理人员应积极配合有关部门和单位的检查,接受监督和指导。
第六条项目管理人员应注重项目实施过程中的创新和学习,提高自身的管理水平和专业技能。
第七条项目管理人员应保证工作的公正、公平和透明,不得申请或接受与项目建设相关的私人利益。
第八条项目管理人员应定期进行工作总结和汇报,及时反馈工程进展情况和存在的问题。
第二章项目管理第九条项目管理人员应编制详细的项目实施计划,包括工程建设方案、进度计划、质量控制方案等。
第十条项目管理人员应按照实施计划进行项目的组织、协调和管理,保障工程进度和质量。
第十一条项目管理人员应积极与项目相关方进行沟通,及时解决工程建设中的问题和难题。
第十二条项目管理人员应严格执行工程质量标准和规范,确保工程质量符合相关要求。
第十三条项目管理人员应做好工程安全管理工作,预防事故发生,保障工作人员的生命安全。
第十四条项目管理人员应根据工程进展情况,及时调整项目实施计划,保证工程按时完成。
第十五条项目管理人员应积极总结工作经验,改进项目管理方法,提高管理效率。
第三章项目验收第十六条项目管理人员应按照规定对工程进行验收,包括试验检验、设备调试和质量评估等。
第十七条项目管理人员应组织相关方参与工程的验收工作,解决存在的问题并提出改进意见。
第十八条项目管理人员应保障工程的交付和验收的顺利进行,确保工程质量和技术水平符合要求。
通信工程监理实施细则一、概述通信工程监理实施细则是为了规范通信工程监理工作,确保通信工程建设过程中的质量和安全,保障项目的顺利进行而制定的相关规定。
本实施细则旨在明确通信工程监理的职责、工作流程和具体要求,确保监理工作的有效实施。
二、监理职责1. 监理人员应具备相关专业知识和工作经验,具备较强的工作责任心和团队合作精神;2. 监理人员应全程参与通信工程施工过程,及时发现并解决施工中的问题,确保施工质量和进度;3. 监理人员应与施工单位保持紧密合作,对施工过程进行全程监督,并及时向业主报告工程进展情况;4. 监理人员应确保施工合同及相关法规的遵守,并及时提出合理化建议和风险控制措施;5. 监理人员应在工程竣工验收阶段提供技术和规范支持,并对竣工图纸、技术规范和工程质量报告进行审核。
三、监理工作流程1. 前期准备在通信工程施工前,监理人员应对工程设计文件进行审核,并与业主和设计单位协商制定监理计划和工作要点。
同时,还需要对施工人员的资质进行审核,确保施工单位有合法的从业资质。
2. 施工过程监理监理人员应随时到场检查施工现场,确保施工按照设计图纸和规范执行。
对施工材料的采购、验收进行监督,确保施工材料的质量和合规性。
监理人员还需检查施工单位的施工方案和组织设计,确保施工作业过程的合理性和安全性。
3. 工程质量监理监理人员应抽查施工质量,并对施工质量存在的问题提出整改要求。
同时,监理人员还需对施工单位的质量控制措施进行审核,确保施工质量符合规范和合同要求。
4. 工程进度监理监理人员应按照工期计划,监督施工单位的施工进度,及时了解施工进展情况,并及时向业主报告工程进度。
对工期延误或者施工进度异常的情况,监理人员要提出相应的措施和建议。
5. 竣工验收监理在通信工程竣工前,监理人员应与业主共同对工程进行验收,检查工程完成情况和质量,并填写相应的竣工报告。
监理人员还需协助业主对通信设备进行调试和运行测试,确保工程的正常运行。
通信工程监理细则一、绪论通信工程的监理是确保通信工程质量和进度的重要环节,本细则旨在规范通信工程监理工作,保障工程的完整性和稳定性。
二、监理单位的职责1. 监理单位应当具备相关工程监理资质和技术能力,承担监理工作。
2. 监理单位应当依据国家相关法律法规、工程监理规范和合同要求,确保工程的质量、安全和进度。
3. 监理单位应当参与工程的初步设计、施工图设计、施工方案的审查,并提出合理化建议和改进措施。
4. 监理单位应当对工程施工现场进行巡视和检查,及时发现和解决工程质量问题。
5. 监理单位应当对施工单位进行技术指导,确保施工符合相关标准和规范。
6. 监理单位应当对工程施工过程进行记录和验收,及时发现和整改施工缺陷。
7. 监理单位应当组织工程竣工验收,确保工程达到设计要求和验收标准。
三、监理工作的程序与要求1. 开工前(1)监理单位应当参与施工图设计的审查,确保工程图纸的合理性和可施工性。
(2)监理单位应当与施工单位共同编制工程施工方案,明确工程施工的具体要求和标准。
(3)监理单位应当对施工材料进行验收和检测,确保施工材料符合相关标准和规范。
2. 施工中(1)监理单位应当定期巡视施工现场,检查施工进度和施工质量。
(2)监理单位应当及时处理施工变更和工程质量问题,并书面通知施工单位和建设单位。
(3)监理单位应当参与施工单位的安全管理工作,确保施工过程中的人身安全和财产安全。
3. 竣工验收(1)监理单位应当组织工程竣工验收,与建设单位一同对工程进行全面检查和评估。
(2)监理单位应当对工程竣工资料的齐全性和准确性进行核查。
(3)监理单位应当在竣工验收报告中明确工程的质量状况和达到的技术指标。
四、监理费用与支付1. 监理费用应当由建设单位支付给监理单位,支付方式和周期按照合同规定执行。
2. 监理单位应当提供真实、完整的监理费用清单和报告,确保费用支付的合法性和合理性。
3. 建设单位与监理单位应当协商解决相关费用支付争议,如无法达成一致,可寻求法律途径解决。
通信工程监理实施细则范本第一章总则第一条目的本范本是为了规范通信工程监理的实施,保障通信工程建设工作的质量和安全,加强通信工程监理与建设单位之间的沟通和协调,提高监理工作的水平,进一步推动通信工程监理工作的规范化、制度化和科学化。
第二条适用范围本范本适用于各种通信工程监理活动,包括普通通信工程、重要通信工程、特殊通信工程等,具体涉及内容包括但不限于通信工程建设过程中的监理组织、监理程序、监理人员职责、监理报告、监理费用、监理奖惩等。
第二章监理组织及监理程序第三条监理组织建设单位应当在通信工程建设前成立专门的监理组织或者聘请专业的监理公司从事监理工作,并将监理组织或者监理公司的名称、地址、联系方式等信息报送主管部门备案。
第四条监理程序通信工程监理应当按照规定的程序进行,包括但不限于监理合同签订、监理备案、监理派遣、监理培训、现场监理、监理报告、监理验收等环节。
监理人员应当按照规定的程序履行职责,不得暂离、中断或者未经批准转岗。
第三章监理人员职责及考评第五条监理人员职责监理人员应当按照客观、公正、科学、规范的原则开展监理活动,在通信工程建设过程中担任监理职务,并应当督促建设单位履行建设工程的法律、法规和合同约定,发现建设单位在工程实施中存在的法律、法规和合同约定方面的问题,及时提出处理意见,并书面向建设单位提出建设工程质量意见,加强与建设单位之间的沟通和交流。
第六条监理人员考评为了更好地评价监理人员的工作水平和绩效,评价结果将纳入计算绩效、奖惩等因素的考核范围。
评价监理人员的方法、准则和程序另行规定。
第四章监理报告及费用第七条监理报告监理人员应该在监理过程中及时分析、处理、反馈工程质量问题,提供建议和对策,并及时撰写监理报告,报送建设单位和监理部门。
必要时还应向主管部门汇报重要的问题和进展情况等。
第八条监理费用通信工程监理费用由建设单位承担,费用标准由主管部门制定并公布。
监理人员发现建设单位存在重大违法违规行为,按有关规定可以责令建设单位改正,也可以向主管部门提出监理费用的申请。
通信建设土建配套工程监理实施细则编制:审批:日期: 年月日X公司目录一、工程概况 .................................................. 错误!未定义书签。
(一)工程基本信息............................................ 错误!未定义书签。
(二)建设规模................................................ 错误!未定义书签。
二、监理工作范围与内容......................................... 错误!未定义书签。
(一)监理工作范围............................................ 错误!未定义书签。
(二)监理工作内容............................................ 错误!未定义书签。
(三)监理工作依据............................................ 错误!未定义书签。
三、专业工程特点............................................... 错误!未定义书签。
(一)专业工程建设类型........................................ 错误!未定义书签。
(二)专业工程发展趋势......................................... 错误!未定义书签。
(三)专业工程建设范围........................................ 错误!未定义书签。
(四)专业工程建设特点 ................................................................................. 错误!未定义书签。

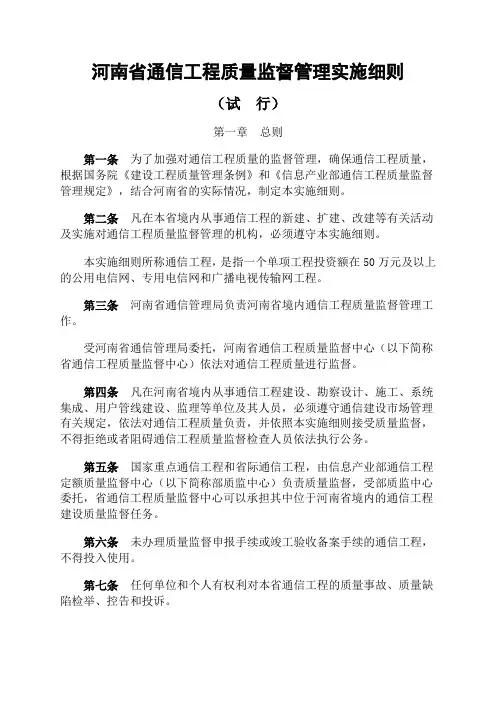

河南省通信工程质量监督管理实施细则(试行)第一章总则第一条为了加强对通信工程质量的监督管理,确保通信工程质量,根据国务院《建设工程质量管理条例》和《信息产业部通信工程质量监督管理规定》,结合河南省的实际情况,制定本实施细则。
第二条凡在本省境内从事通信工程的新建、扩建、改建等有关活动及实施对通信工程质量监督管理的机构,必须遵守本实施细则。
本实施细则所称通信工程,是指一个单项工程投资额在50万元及以上的公用电信网、专用电信网和广播电视传输网工程。
第三条河南省通信管理局负责河南省境内通信工程质量监督管理工作。
受河南省通信管理局委托,河南省通信工程质量监督中心(以下简称省通信工程质量监督中心)依法对通信工程质量进行监督。
第四条凡在河南省境内从事通信工程建设、勘察设计、施工、系统集成、用户管线建设、监理等单位及其人员,必须遵守通信建设市场管理有关规定,依法对通信工程质量负责,并依照本实施细则接受质量监督,不得拒绝或者阻碍通信工程质量监督检查人员依法执行公务。
第五条国家重点通信工程和省际通信工程,由信息产业部通信工程定额质量监督中心(以下简称部质监中心)负责质量监督,受部质监中心委托,省通信工程质量监督中心可以承担其中位于河南省境内的通信工程建设质量监督任务。
第六条未办理质量监督申报手续或竣工验收备案手续的通信工程,不得投入使用。
第七条任何单位和个人有权利对本省通信工程的质量事故、质量缺陷检举、控告和投诉。
第二章质量监督内容第八条通信工程质量监督工作的主要内容是对参与通信工程建设各方主体单位(建设、勘察设计、施工、系统集成、用户管线建设、监理等)及人员的质量行为以及执行工程建设强制性标准的情况进行监督,受理单位或个人有关工程质量的检举、控告和投诉。
具体内容如下:(一)对建设单位相关质量行为进行监督。
建设单位的质量行为包括:1、严格执行基建程序,特别是坚持先勘察设计,后施工的原则。
设计文件未经会审和正式批准,不得使用;2、不得将工程发包给无相应资质等级的单位,不得把工程肢解发包;3、必须依法对工程的勘察设计、施工、监理以及采购与工程有关的主要设备、主要器材进行招投标;4、严格执行通信工程建设强制性标准、工程规范和合同管理等,不得迫使承包方以低于成本的价格竞标,不得任意压缩工期;5、必须向有关的勘察设计、施工、监理等单位提供与建设工程有关的原始资料。
通信建设工程监理细则一、总则二、监理范围三、监理任务1.监理工作的组织和协调监理工作由监理机构负责组织和协调,指导施工单位按照设计文件要求进行施工,并对施工进度、质量进行监管。
2.对设计文件的审核和审查对通信工程的设计文件进行审核和审查,确保设计方案的合理性和可行性,并向设计单位提出合理的修改意见。
3.施工方案和材料的审查对施工方案和材料进行审查,确保施工方案的合理性和施工材料的质量符合相关标准和规定,并提出必要的修改建议。
4.现场质量检查和监控进行现场质量检查和监控,确保施工质量符合要求,及时发现和纠正施工过程中的质量问题。
5.工程竣工验收对通信工程的竣工验收进行监督和指导,确保工程质量达到验收标准,并对施工单位提出合理的整改要求。
6.施工单位的资料归档监理机构负责对施工单位提交的施工记录、质量检测报告和验收资料进行归档,建立完善的档案管理制度。
四、监理责任1.监理机构的责任监理机构应具备相应的资质和经验,按照相关法律法规和监理规范进行工作,保证监理工作的独立性和客观性。
2.监理工程师的责任监理工程师应具备相应的专业知识和技能,熟悉相关法律法规和监理规范,遵守职业道德,实事求是地履行监理职责。
3.建设单位和施工单位的责任建设单位和施工单位应按照监理机构、监理工程师提出的要求进行工作,提供所需的资料和信息,并积极配合监理工作的进行。
五、监理报告和工程交接监理机构应按照合同约定的时间和要求向业主提交监理报告,包括工作内容、工程质量、施工进度等情况的详细说明。
工程竣工后,监理机构应与建设单位和施工单位进行工程交接,并对交付的工程资料进行全面审查和验收。
六、监理费用和计量支付监理机构的监理费用按照合同约定的计量方法进行支付,建设单位应按时支付监理费用,监理机构应按相关规定进行报销。
七、违约和争议解决1.发生违约行为的,应按照相关法律法规和合同约定进行处罚和赔偿。
2.发生争议的,应先通过协商解决,若协商无法解决,应向有关行政部门或仲裁委员会提交解决。
某地铁通信专业监理实施细则一、工程概述本次地铁通信工程涵盖了传输系统、无线通信系统、公务电话系统、专用电话系统、视频监控系统、广播系统、时钟系统、乘客信息系统、办公自动化系统等多个子系统。
工程范围包括车站、区间、车辆段、控制中心等区域。
二、监理工作依据1、国家及地方有关工程建设的法律法规,如《中华人民共和国建筑法》《建设工程质量管理条例》等。
2、相关的技术标准和规范,如《地铁设计规范》《通信工程施工及验收规范》等。
3、经批准的工程设计文件和施工图纸。
4、建设工程监理合同及施工合同。
三、监理工作目标1、质量目标:确保地铁通信工程各子系统的施工质量符合设计要求和相关标准规范,达到优良工程标准。
2、进度目标:根据工程总体进度计划,合理安排通信工程的施工进度,确保按时完成各项施工任务,不影响整个地铁工程的开通运营。
3、投资目标:严格控制工程变更和索赔,将工程投资控制在批准的预算范围内。
4、安全目标:督促施工单位建立健全安全管理制度,落实安全措施,确保施工过程中无重大安全事故发生。
四、监理工作流程1、施工准备阶段监理工作流程审查施工单位的资质和施工方案。
参加设计交底和图纸会审。
检查施工单位的施工准备情况,包括人员、设备、材料等。
2、施工阶段监理工作流程对施工过程进行巡视和旁站监理,检查施工质量和施工进度。
对隐蔽工程进行验收。
审核施工单位提交的工程报验单和质量检验报告。
3、竣工验收阶段监理工作流程组织工程预验收,对存在的问题督促施工单位整改。
参加建设单位组织的竣工验收。
编写工程监理总结报告。
五、监理工作的控制要点及目标值1、传输系统控制要点:光缆敷设、设备安装、系统调试。
目标值:光缆敷设符合规范要求,无损伤;设备安装牢固、位置准确;系统调试性能指标达到设计要求。
2、无线通信系统控制要点:基站安装、天馈线安装、频率分配。
目标值:基站安装符合工艺要求,天馈线驻波比在规定范围内,频率分配合理,无干扰。
3、公务电话系统控制要点:程控交换机安装、配线架安装、电话号码分配。
通信工程专业监理实施细则1. 监理目的本实施细则旨在规范通信工程的监理工作,确保施工过程的合规性、质量和安全。
2. 监理职责2.1 监理人员- 监理人员应具备相关专业背景和资质,并遵守职业道德和行为准则。
- 监理人员应全程参与工程施工过程中的各个阶段,对施工质量进行监督和检验。
- 监理人员应及时向建设单位提供工程进度、质量和安全的监督报告。
- 监理人员应与施工单位建立良好的沟通和合作关系,及时协调解决可能出现的问题。
2.2 监理范围- 施工前,监理人员应审核施工单位的施工方案和技术文件,确保其符合相关技术规范和设计要求。
- 施工中,监理人员应对施工过程进行实地检查和监督,并对施工质量和安全进行评估和审核。
- 施工后,监理人员应验收竣工图纸和成果,确保其符合设计要求和标准。
- 监理人员应参与工程质量评定和验收活动,对施工单位的质量控制进行评估和监督。
3. 监理流程3.1 施工前1. 监理人员审核施工单位提交的施工方案和技术文件。
2. 监理人员与施工单位进行技术交底,明确施工要求和技术标准。
3. 监理人员组织施工单位进行施工前的准备工作,包括场地清理、设备检查等。
3.2 施工中1. 监理人员对施工过程进行监督和检查,确保施工质量符合设计要求。
2. 监理人员与施工单位进行沟通和协调,解决施工中的技术和质量问题。
3. 监理人员定期向建设单位提交施工进度、质量和安全的监督报告。
4. 监理人员组织竣工验收和交接工作,确保工程达到设计要求和标准。
3.3 施工后1. 监理人员验收竣工图纸和成果,确保其符合设计要求和标准。
2. 监理人员参与工程质量评定和验收活动,对施工单位的质量控制进行评估和监督。
3. 监理人员向建设单位提交最终的监督报告,总结工程质量和监理工作。
4. 监理记录监理人员应及时记录施工过程中的关键节点、质量问题和安全隐患,并妥善保存相关文件和资料。
5. 监理评估建设单位可以对监理人员进行定期评估,以确保监理人员的专业能力和工作质量。
通信工程建设管理监理实施细则
通信工程建设监理过程必须按通信工程建设基本程序进行管理。
特制定相关监理实施细则。
一、立项阶段:“先立项、后建设”
1、所有通信工程项目的建设,必须按照“先立项、后建设”的流程进行,严格禁
止无立项工程的实施。
2、一般建设项目从建设前期工作到建设、投产要经过三个阶段:立项阶段、实施
阶段和竣工验收阶段。
对大中型建设项目,需经过的环节有:项目建议书、可行性研究、初步设计、投资计划安排、施工准备、施工图设计、施工招投标、开工报告、施工、初步验收、工程结算审计、试运行、工程决算、竣工验收、档案移交、资产交付使用等;小型建设项目可适当简化。
3、工程项目立项批准部门在立项批复时应编制工程项目编号,并贯穿使用于工程
的全过程管理。
4、严格禁止计划外项目,严格按批准的规模执行项目建设,执行中如确需超过原
规模的,须报审批。
5、监理应跟踪工程设计的可行性研究,包括对项目建设覆盖区域的现状调查、发
展预测、拟建设规模、投资匡算的核实,以及对项目建设在技术上是否可行和在经济上是否合理进行科学的分析和论证。
工程投资在150万以上或全区性工程,监理应就工程初步设计出具《工程设计初审意见》。
二、工程实施阶段:
1、招投标与队伍选择
(1)设备引进、国内采购,设计、施工及监理等要依照国家及省公司相关规定推行招投标工作。
(2)进入市移动分公司建设项目的设计、施工单位,必须经过省移动公司和市移动分公司入围批准。
(3)不得超中标承建范围委托。
(4)监理对施工单位承包资格审查,填报《承包(分包)单位资格报审表》。
2、工程勘察设计
(1)坚持先勘察、后设计、再施工的原则,严禁“三边”工程。
(2)建设规模和设计总概算不得超过设计任务书限定总额。
(3)工程投资在150万以上或全区性工程以及综合布线工程,监理编报专题报告(《工程设计审核意见书》),其他工程监理填报《工程设计
会审纪要》。
(4)建立“工程设计会审制度”。
(5)形成相应的《工程设计会审会议纪要》。
3、工程物质供应
(1)工程材料省公司集中采购或由施工单位统包材料。
(2)工程设备、器材使用的各个环节中都须加强测试检验工作,避免合同纠纷及延误工程施工周期。
(3)监理对进仓或进场的甲乙供材料和设备进行清点,收集质量合格证等质量证明材料,并签发《备忘录》及《工程材料/构配件/设备报
审表》。
(4)监理应监督施工单位进行工程材料核销平衡,督促施工单位定期对帐。
4、工程施工
(1)工程开工报告
施工单位填报《工程开工/复工报审表》、监理工程师签发《工程开工令》,向相关工程质量监督站申报并抄送维护单位。
(2)施工组织审批
施工单位填报《施工组织设计(方案)报审表》报监理审查批准。
(3)未经监理人员签字认可,建筑材料、构配件和设备不得在工程上使用或安装,不得进入下一道工序施工,不得拔付工程进度款,不得
进行竣工验收。
(4)执行工程会勘制度
若遇到现场与设计文件不符或变更时,设计单位应及时到现场与建设、维护、监理、施工单一齐协商解决,并根据现场勘察所定的方案及时出版设计变更文件。
监理填报《工程会勘记录表》。
(5)建立工序检验制度
施工单位报送《工程工序(阶段)报验申请》、《通信工程施工
工序报验单》,监理签认合格后进入下一道工序施工。
(6)加强工程项目实施过程中的日常检查和质量抽查,所有工程必须随工检查,隐蔽工程要全部进行随工签证(目前情况多为委托监理随
工)。
监理工程须填报如下记录表单:
1)《工程监理检查记录表》
2)《随工监理检查记录》
3)《隐蔽工程签证记录》
(7)对施工过程中出现质量缺陷,及时下达《监理工程师通知单》限期整改,并对返工处理的工程部位进行跟踪检查和验收。
对于不符合
设计要求和合同约定及国家质量标准的材料、构配件、设备,通知
施工单位停止使用,对于不符合规范和质量标准的工序和不安全施
工作业,发布工程《停工令》、《暂停令》、《复工令》。
施工单位完成
返工处理和整改工作后填写《监理工程师通知回复单》、
《报验申请表》报监理审查和验收,如遇重大质量事故,
监理工程师应填报《重大工程质量事故报告表》及编报专题报告(如
“工程质量事故整改反馈报告”)
三、工程验收
1、随工检查[工序(阶段)验收及隐蔽验收]。
(1)工序(阶段)验收
施工单位填写《工程工序(阶段)报验申请》、《通信工程施工工序报验单》报监理审查验收。
(2)隐蔽验收
监理及时签证“隐蔽工程现场验收表”,填写《隐蔽工程签证记录》(3)随工检查
监理填报《工程监理检查记录表》、《随工监理检查记录》
(4)工程预验
1)施工单位填写《工程预验报告书》报监理审查。
2)监理工程师组织工程预验,要求施工单位项目经理参与,并邀请建设单位代表、维护人员等参加。
2、初步验收
(1)施工单位填写《工程初验申请表》、《工程竣工文件审查表》,并报送“工程竣工资料”(竣工资料应包括工程概况、工程实际完成工作量、测试记录、技术图纸、信息采集表和相关签证)和“电子文档”,监理审查
工程资料完整性,报建设单位批复。
(2)竣工资料报送建设单位后,由建设单位提前2天分送相关部门并通知
工程初步验收时间、地点,相关部门在建设单位通知时间、地点准时到达,缺席部门认同初步验收结果。
建设单位、供应商、设计、施工、维护、质
量监督等部门参加工程初步验收。
(3)工程投资在150万以上或全区性工程,监理应编制详细专题报告(“工
程初验报告书”),其他工程由验收小组形成《初验报告》(如验收证书、工
程初验报告书等)。
(4)对初步验收中存在的问题,施工单位根据初验的工程质量问题组织整
改,整改后填报《报验申请表》报监理审查和验收,由相关维护
部门确认,施工单位根据维护单位、监理单位对工程遗留问题整改签证报
建设单位。
3、工程竣工验收
(1)工程竣工验收由建设主管部门或由建设主管部门委托各建设单位组织,设计、施工、监理、审计、维护、财务、办公室(档案)、客响
中心(资源管理)等单位或部门参加。
(2)工程投资在150万以上或全区性工程,监理出具专题报告(《工程质量评估报告》)(依建设方要求评定细化至优良、合格或不合格,不
能以“通过”代替)。
其他工程由验收小组相关单位对初验投产后提
供的通信能力、市场发展情况、工程质量(要求评定细化至优良、
合格或不合格)等进行全面测评。
四、工程项目审计、结(决)算和归档
1、文件部分:
可行性研究报告、项目立项批复文件、建设项目计划书、投资计划下达的文件、超报计划10%以上部分的补充批复文件、工程相关合同或委托书、设计会议纪要及工程设计文件(设计单位编制的初步设计、施工图设计或一阶段设计)及设计批复文件、设计变更及设计变更的批复。
施工单位送审须知、建设单位初审意见、工程建设项目审计承诺函。
2、说明部分:
竣工编制说明(工程概述、施工依据、工程建设规模、主要工程量表、结算依据)、开工报告、工程施工组织设计、竣工报告及工程竣工报验单表、验收证书(自检报告、预检报告、初步验收报告、试运行报告、终验报告)、竣工验收会议纪要、工程评分表(质量评分表、业绩评分表)。
监理签署《工程竣工文件审查表》
3、测试部分:签证资料(隐蔽工程签证)、测试资料、试运行资料。
4、结算部分:
工程竣工资料(如工程量表、每张图纸的工程量分析及汇总表)、结算表(表一至表五)、工程竣工图纸、工程临时延期申请表及工程临时延期审批权表、工程最终延期审批表、合同外工程单价申报表、拆旧材料缴料单、材料领用明细表、人孔卡片展开图、其他应附文件。
(1)工程预验时监理签证《工程量表》。
(2)建设单位组织现场审计(监理、设计、施工参与),填报《现场审计查看记录表》。
(3)监理工程师审核工程结算,签署《工程结算审核意见书》。
五、其他要求
1、建设方要求所有签证应现场签证,实时有效,并在在监理日记中体现。
2、所有签证一式三份,建设、监理、施工三方各一份,其中建设单位那份由监
理代为保管。
