洛阳铲桩基工程施工组织设计
- 格式:doc
- 大小:519.00 KB
- 文档页数:39
洛阳铲桩基工程施工组织设计
一、施工方案
(一)编制依据
1.1.1公司质量方针
以技术治理为依靠 连续改进求实效 追求质量杰出 重合同守承诺 确保顾客中意
1.1.2公司质量目标
1)、工程项目交验合格率100%;
2)、工程项目优良率100%;
3)、顾客中意率达100%;
4)、积极创优,每年有两项获得省部级及以上优秀工程奖;
5)、采纳合理的方案,达到最佳社会效益和经济效益;
6)、努力采纳先进技术、新工艺、新设备,提高质量治理;
1.1.3依据的规范和法规
1) 国家及部颁与本标工程有关的各种现行有效版本的技术规范、规程。
2) 本工程执行下列有关规范、规程,但不限于以下规程、规范:
★《建设工程文件归档整理规范 》 GB/T50328-2001
★《预拌混凝土》 GB14902-2003
★《施工现场临时用电安全技术规范》 JGJ46-2005
★《建筑地基基础工程施工质量验收规范》 GB50202-2002
★《混凝土结构工程施工质量验收规范》 GB50204-2002
★《钢筋焊接及验收规程》JGJ18-2003
★《钢筋机械连接技术规程》JGJ1074-2010
★《混凝土强度检验评定标准》GBJ50107-2010
★《建筑基桩检测技术规范》JGJ106-2003
★《建筑地基基础设计规范》GBJ5007-2002
★《建筑桩基技术规范》JGJ94-2008
★《建筑机械使用安全技术规范》JGJ133-2001
★《建筑施工安全检查标准》JGJ59-99
(二)工程概况
拟建场地位于学府东街以北,龙堡街以南,太堡路以东,太行路以西约200m处。
本工程包括1#-5#楼钢筋砼灌注桩(含试桩),其中:1#楼桩径700mm,桩长40.3m,
桩数154根(含试桩3根);2#楼桩径700mm,桩长38m,桩数161根(含试桩3根);3#楼桩径700mm,桩长41m,桩数154根(含试桩3根);4#楼桩径700mm,桩长40m,桩数140根(含试桩3根);5#楼桩径700mm,桩长41m,桩数154根(含试桩3根);
(三)工程施工打算与措施
1.3.1 工程施工总体布署
由于施工设备多、工序多,施工工期紧迫,各种机械容易相互阻碍,为了合理利用施工作业空间,确保发挥设备、人员施工效率,最大限度减少辅助时刻,在合同工期内完成工程施工任务施工整体部署由东北向西南开始施工,优先施工试桩,合理分配机械设备。
1.3.2要紧施工方法及技术措施

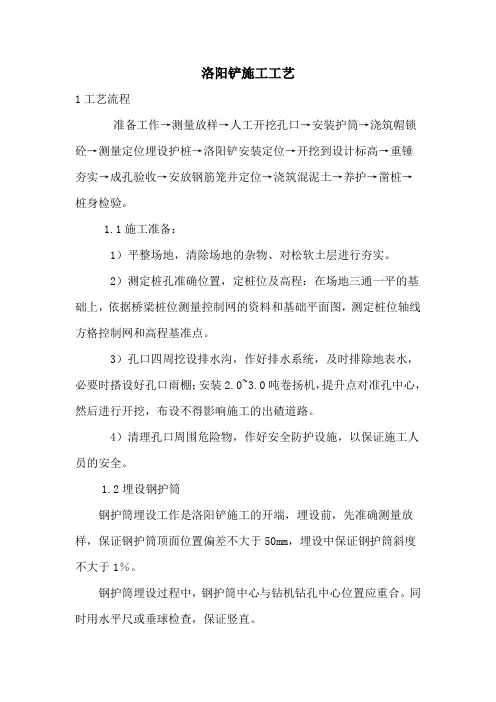

工艺流程图
预备工作→放线定位→设备就位→成孔→钢筋笼制作与吊放→下导管→砼浇筑→后压浆施工
1.3.2.1定位放样
依照建设单位提供的建筑物定位轴线,由专职测量人员按桩平面图准确无误地将桩位放样到现场,现场桩位放样采纳插短钢筋加白灰点作为桩位标识。
桩位放样后经自检无误,填写《施工测量放线报验表》。
经建设单位、监理单位及设计人员共同检验桩位合格并签字后,可进行下道工序。
1.3.2.2成孔
(1)采纳电动洛阳铲成孔
(2)成孔质量标准见表3.2-1
表3.2-1 成孔质量标准
序号 项目 质量标准 1 桩位水平偏差 单桩、单排桩基垂直于中心方向和群桩基础的边桩:70 mm
条形桩基沿中心方向和群桩基础中的中间桩:150 mm
2 孔径承诺偏差 -20mm
3 孔深承诺偏差 +300mm
4 垂直度承诺偏差 <1.0%
1.3.2.3钢筋笼制作与吊放
(1)钢筋笼规格及配筋严格设计图纸进行,按技术要求制作,承诺、偏差符合规范规程规定。
(2)进场钢筋规格符合要求,并附有厂家的材质证明,现场取样送试验室进行原材及焊接试验检验。
(3) 钢筋笼加工时,钢筋在同一节内接头采纳搭接焊连接,同一断面接头数量不大于钢筋面积的50%,螺旋箍筋与主筋采纳搭接焊,加劲箍筋与主筋采纳搭接焊,加劲箍筋接头采纳搭接焊,焊缝长度10d。
(4) 钢筋笼在运输吊放过程中严禁高起高落,以防弯曲变形。
(5) 钢筋笼入孔时,应对准孔位,缓慢轻放,幸免碰撞孔壁,下笼过程中如遇阻力,不得强行下放,应查明缘故后连续下笼。
(6) 依照《建筑地基基础工程质量验收规范(GB50202-2002)》规定,钢筋笼制作承诺偏差见表3.4-1。
表3.4-1 钢筋笼制作承诺偏差
序号 项目 承诺偏差值
1 主筋间距 土10 mm
2 螺旋筋螺距 土20mm
3 钢筋笼直径 土10mm
4 钢筋笼长度 土100mm
5 主筋爱护层 土10mm
1.3.2.4、钢筋笼钢筋焊接质量检查
搭接焊接的质量检查,应依照JGJA18-96《钢筋焊接及验收规范》规定,进行外观检查、拉伸试验和冷弯试验。
外观检查时,接头表面不得有横向裂纹;与电极接触处的钢筋表面不得有明显的烧伤;接头处的弯折不得大于4。钢筋轴线偏移不得大于0.1倍钢筋直径,且不大于2mm。
拉伸试验时,抗拉强度不得低于该级钢筋的规定抗拉强度;试样应呈塑性断裂并断于焊接缝之外。
冷弯试验时,因将受压面的金属毛刺和镦粗变形部分去除,与母材外表齐平。弯心直径应按/《钢筋焊接及验收规范》规定选取;弯至90°时,接头外侧不得显现大于0.15mm的横向裂纹。
1.3.2.5钢筋笼吊放
(1)钢筋笼吊放时值班工长及机台班长必须在场,并由值班工长统一和谐指挥。
(2)钢筋笼较长时分两段制作,在孔口搭接。
(3)笼子吊离地面后,利用重心偏移原理,通过起吊钢丝绳在吊车钩上的滑动并稍加人力操纵,实现平直起吊转化为垂直起吊,以便入孔。
(4)各起吊点应加强,防止因笼较重而变形。起吊过程中要注意安全、紧密
配合。
(5)吊放钢筋笼入孔时,应对准孔位轻放慢放入孔,遇阻碍要查明缘故,进行处理,不得强行下放。
1.3.2.6下放导管
本工程桩采纳φ260mm导管。采纳丝扣或法兰盘联接,用橡胶圈或橡胶板密封,导管每节长度2m左右,最下端一节长度不小于3m。
a导管下放前应在地面检查其连接的密封性,试水压力0.6—1.0MPa。
b导管技术性能要求:
每节导管应平直,长度偏差:≤L%(L:单节导管长度);连接部位内径偏差:<2mm;连接好的导管轴线偏差:≤1%。
c导管下入孔内应居中,导管下端应距离孔底约0.3~0.5m。
d下放导管过程中,必须认真检查每道密封圈,有损坏的赶忙换掉。
e接导管前先清洗丝扣,接管时应上紧丝扣.
1.3.2.7砼灌注 在砼灌注前,测量孔底沉渣,满足规范要求。
a灌注砼时,在导管上安放漏斗,导管下端应离孔底0.3~0.5m,砼灌注应连续进行。除初灌外,在任何情形下导管埋置砼内深度应≥2m,防止拔管过多造成断桩或夹层。灌注时应专人负责检查记录,及时测量孔内砼面的上升高度。及时提升和分段拆除上部导管。拆除导管需经技术员或灌注组长检查无误后方可进行。提升导管时,导管应位于钢筋笼中心,慢速平均提升,若发觉压杆随导管上升,说明导管挂住钢筋笼,应赶忙停止提升,并顺时针转动导管,使导管与钢筋笼脱钩,严禁挂起钢筋笼。
b灌注接近桩顶时,应及时测量桩顶标高,使灌注桩的桩顶标高比设计标高高出0.5m,用测杆检查桩顶标高。砼充盈系数≥1.0;砼面返到超灌长度的标高后,不应快速拔管而应将导管上下缓慢活动,使砼面口慢慢弥合。
c灌注时如遇堵管窜动无效时,应及时处理,处理方法如下:
如堵管位置在上部可用粗钢筋捅;如堵管位置在下部或上部处理无效时,应及时提升导管,找出堵塞缘故,在砼流淌性较好的情形下,重新下入导管,导管下端进入砼面1.5米以上,重新按初灌方法灌注,一样多灌1.5m3 混凝土即可,对小直径的桩此法可不能产生断桩。认真填写《钻孔桩灌注记录汇总表》,经检验后方可终止砼灌注。
当处理时刻过长,混凝土接近初凝,塌落度过小不符合灌注要求时,必须拔出钢筋笼,扫孔到底,重新灌注。
灌注终止后,各岗位人员必须按职责要求整理、冲洗现场,清洗导管及工器具,护筒可在灌注完毕后提起。
1.3.2.8后压浆
(1)技术要求及参数
a、后压浆方式采纳封闭式注浆工艺;
b、单桩注浆量为2.55T(桩端、桩侧分开考虑时各1.8T、0.75T)桩侧考虑布置两个注浆点;
c、水泥采纳P·S·A32.5级,水灰比为0.6左右(经现场调制水泥浆把水灰比调成0.8);
d、桩端注浆终止压力为6Mpa,桩端注浆终止压力为4Mpa,注浆流量不得超过75L/min。
e、压浆管采纳φ20mm钢管; f、注浆时刻应在桩体施工完毕后5-7天,依照本工程情形,可在施工终止后2-3天内用清水将注浆管打通,30天之内注完。
(2)后压浆工艺
后压浆是成桩后的最后关键环节,也是满足设计要求的关键工序,其要紧工艺流程如下:
成孔 清孔
观测注浆压力、水泥浆注入量
严格记录相应参数历时变化
(3)施工过程操纵
a、制作钢筋笼、连接灌浆管:钢筋笼体会收合格后,安放注浆管,桩底灌浆管二根φ20mm钢管,每节长度按施工接管长度方便时而定,节与节之间的连接用管箍,用生料带密封,在套管底部30cm区域钻φ8mm注浆孔,呈梅花形布置,并用橡胶带包扎,外层用PVC色带包裹。然后用铅丝绑扎在钢筋笼内侧,总长度=孔深+0.5m,0.5m为的露出孔口长度。桩顶上部不宜用短节灌浆管,容易碰断,造成质量事故。
c、下放钢筋笼:下放钢筋笼时注意每节灌浆管的连结是否牢固,灌浆管紧贴钢筋笼内侧。
d、钢筋笼及灌浆管下设完毕后,就能够进行浇注工作,砼浇注同一样桩的水下浇注。现在注意的是(专门注意)爱护好灌浆管及管口,不使杂物及砼落入管中。
e、检查压浆泵,泵要完好,压力高,出浆量少的为佳。
f、把高压胶管两端分别连接到泵及灌浆管上。
g、泵送清水,清洗管路,从一端注水,另一端出水说明管路通畅,现在不需用大的压力,只用慢慢的小水流就行(一端人工注水,另一端出水,也说明通畅)。第一次试通水在钢筋笼下到孔底后进行,采纳人工注水,注水通畅,开始下道工序浇注砼,不通提出孔外,查明缘故重新安放注浆管和环形胶管。压浆前尚须第二次注水检查管道是否畅通。
h、检查泵上的压力表处于完好状态,以便记录压力。
i、检查搅浆机,处于完好状态,搅浆筒内清扫洁净。 组装注浆管 下钢筋笼、预埋注浆管 一次通水冲洗桩底注浆管路
成
桩 注
浆二次通水冲洗注浆管路
