素混凝土桩试桩方案
- 格式:doc
- 大小:80.00 KB
- 文档页数:8
1. 国家相关法律法规及行业标准;2. 项目设计文件、施工图纸;3. 施工组织设计;4. 施工现场实际情况。
二、试桩目的1. 验证施工工艺的可行性和适用性;2. 确定施工参数,为后续施工提供依据;3. 评估施工质量,确保工程质量;4. 检验施工设备性能,确保施工顺利进行。
三、试桩范围1. 地基处理;2. 桩基础施工;3. 钢筋混凝土施工。
四、试桩方法1. 钻孔灌注桩试桩:采用旋挖钻机成孔,水下混凝土浇筑,钢筋笼安装;2. 预应力管桩试桩:采用导杆式柴油落锤式沉桩工艺;3. 桥梁桩基础试桩:采用旋挖钻机成孔,水下混凝土浇筑,钢筋笼安装。
五、试桩步骤1. 施工准备:组织施工人员、设备、材料,确保施工顺利进行;2. 地质勘察:对施工现场进行地质勘察,了解地质情况,为施工提供依据;3. 施工工艺验证:对施工工艺进行验证,确保施工质量;4. 施工参数确定:根据试桩结果,确定施工参数,如桩径、桩长、混凝土配合比等;5. 施工质量检验:对施工质量进行检验,确保工程质量;6. 施工设备性能检验:对施工设备进行性能检验,确保设备正常运行。
六、试桩技术要求1. 钻孔灌注桩:a. 桩径:0.6m;b. 桩长:26m-36m;c. 混凝土强度等级:C30;d. 钢筋笼:HRB400;e. 钢筋保护层厚度:50mm。
2. 预应力管桩:a. 桩径:0.8m;b. 桩长:30m;c. 预应力等级:≥300MPa;d. 桩体混凝土强度等级:C40;e. 钢筋保护层厚度:50mm。
3. 桥梁桩基础:a. 桩径:1.2m;b. 桩长:40m;c. 混凝土强度等级:C50;d. 钢筋笼:HRB400;e. 钢筋保护层厚度:50mm。
七、试桩质量保证措施1. 严格遵循施工规范和操作规程,确保施工质量;2. 对施工人员进行技术培训,提高施工人员素质;3. 加强施工现场管理,确保施工安全;4. 定期对施工质量进行检验,确保工程质量;5. 对施工设备进行定期检查、维护,确保设备正常运行。
素砼桩施工方案素砼桩是一种重要的地基处理方式,在建筑工程中扮演着重要的角色。
本文将从素砼桩的概念、优点、施工前准备、施工工艺等方面进行详细介绍。
一、素砼桩的概念素砼桩是指采用混凝土作为桩身的一种地基加固工法。
素砼桩通常是通过钻孔或打桩机将混凝土灌注到预定位置,经固化后形成的桩体。
素砼桩可以分为灌注桩和灌注搅拌桩两种类型。
二、素砼桩的优点1.承载能力强:素砼桩能够承受较大的水平和垂直荷载,提高地基的承载能力。
2.施工周期短:施工快速便捷,可大幅度节约工程周期。
3.适用范围广:素砼桩适用于各类建筑工程,特别适合于需要加固土壤或提高地基承载能力的工程。
三、素砼桩施工前准备1.设计方案:根据工程实际情况,设计合适的施工方案,确定桩的布置、尺寸、深度等参数。
2.材料准备:准备好符合要求的混凝土原材料,确保施工过程中的质量可控。
3.设备检查:检查施工所需的设备,确保设备运转正常,保障施工进度和质量。
四、素砼桩施工工艺1.打桩准备:确定桩的位置,进行地面标记,清理施工现场。
2.钻孔或打桩:根据设计要求,进行孔挖或打桩工作,使用灌注桩工具将混凝土注入桩孔中。
3.固化:等待混凝土固化,通常需要一段时间以确保桩体质量。
4.收尾工作:完成施工后,对施工现场进行清理,做好档案记录。
五、素砼桩施工注意事项1.安全第一:施工中要严格遵守安全规范,确保施工人员的人身安全。
2.质量控制:严格按照设计要求和施工规范进行施工,确保桩体质量符合标准。
3.施工进度:合理安排施工进度,确保施工周期符合工程要求。
4.施工记录:保留施工过程中的相关记录,包括材料使用、施工参数等信息。
素砼桩作为一种重要的地基处理方式,具有较高的承载能力和广泛的应用范围。
通过严格控制施工质量,合理安排施工进度,可为工程提供可靠的地基支撑,确保工程的顺利进行。

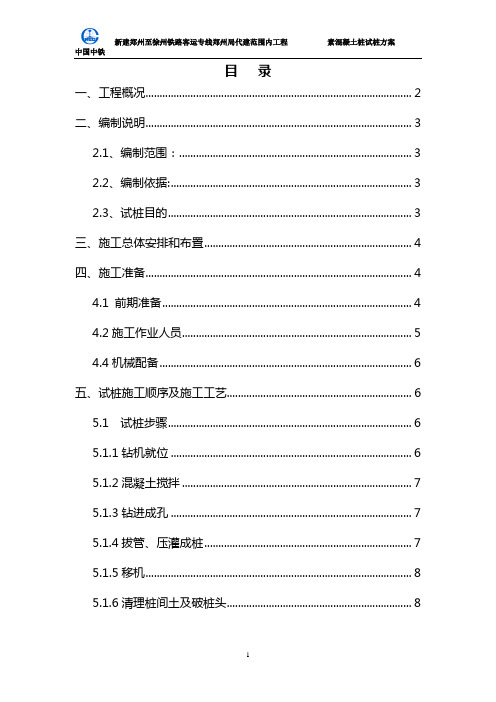

目录一、工程概况 (2)二、编制说明 (2)2.1、编制范围: (2)2.2、编制依据: (2)2.3、试桩目的 (3)三、施工总体安排和布臵 (3)四、施工准备 (3)4.1 前期准备 (3)4.2施工作业人员 (4)4.4机械配备 (4)五、试桩施工顺序及施工工艺 (5)5.1 试桩步骤 (5)5.1.1钻机就位 (5)5.1.2混凝土搅拌 (5)5.1.3钻进成孔 (5)5.1.4拔管、压灌成桩 (6)5.1.5移机 (6)5.1.6清理桩间土及破桩头 (6)5.1.7试桩完整性检测 (6)5.1.8试桩单桩承载力检测 (7)5.2施工工艺流程 (7)六、质量控制 (7)六、文明环保措施 (9)七、安全文明措施 (9)八、编制试桩施工报告 (10)郑州东站路基素混凝土桩试桩方案一、工程概况中铁七局集团有限公司ZXZS标工程指挥部一分部承建的郑州东站路基施工。
施工范围位于黄淮冲积平原区,地势平坦开阔,路基表层分布有厚层人工弃填土,夹杂多砖块、混凝土块,厚度为0.6~8m,下部的可塑黏性土、粉土、粉砂层均为松软土层,压缩性高,工程特性差,设计的素混凝土桩直径均为0.6米,共计1651根,共计52374米。
其中DK0+763.8~DK0+784.4设计桩长为34米,桩及间距为3m,DK0+784.4~DK1+084.4设计桩长为32米,桩基间距为3m,DK1+084.4~DK1+255.32设计桩长为30米,桩基间距为5m,正方形布臵,桩身混凝土强度为C35。
二、编制说明2.1、编制范围:中铁七局集团有限公司郑徐客专ZXZS标工程指挥部一分部承建的郑州东站路基素混凝土桩试桩作业。
2.2、编制依据:(1)、施工招标、投标、合同协议书文件。
(2)、《郑州东站路基设计图》。
(3)、《高速铁路路基工程施工质量验收标准》TB10751-2010。
(4)、《铁路混凝土工程施工质量验收标准》TB10424-2010(5)、《高速铁路路基工程施工技术指南》铁建设[2010]241号(6)、业主、监理下发的有关文件及管理办法。
水泥搅拌桩试桩施工方案
一、项目背景
水泥搅拌桩是一种常用于地基处理工程中的技术,通过将水泥和土壤混合形成强固的桩体,用于增加地基承载能力或改善地基土质条件。
本文旨在探讨水泥搅拌桩试桩施工方案,确保施工过程安全高效。
二、施工步骤
2.1 工程准备
在进行水泥搅拌桩试桩施工前,需要进行详细的工程测量和设计,确定试桩位置、孔径、孔深等施工参数。
同时,准备好必要的设备和材料,包括钻机、水泥、砂浆等。
2.2 孔挖掘
首先需要利用钻机对试桩位置进行孔挖掘,按照设计要求控制孔径和孔深,并在孔壁保持水平和垂直度,以确保桩体质量。
2.3 注浆
在完成孔挖掘后,进行注浆操作,向孔内注入水泥浆料,同时在注浆过程中需不断搅拌,以保证水泥与土壤充分混合。
2.4 成型
在注浆完成后,用搅拌棒或振捣器进行搅拌桩的成型,确保桩体密实均匀,避免出现空洞或松散现象。
2.5 养护
完成成型后,对搅拌桩进行养护,确保水泥充分凝固硬化,增强桩体的承载能力和稳定性。
三、安全注意事项
3.1 操作规范
在施工过程中,操作人员需严格按照规范操作,避免发生人为错误导致的安全事故。
3.2 设备维护
定期检查和维护施工设备,确保设备运行正常,避免故障带来的安全隐患。
3.3 现场防护
施工现场需设置明显的警示标识,保持秩序和清洁,确保施工安全进行。
四、总结
水泥搅拌桩试桩施工是地基处理工程中常用的方法之一,通过严格按照施工方案操作,可有效提高桩体质量和工程施工效率,确保工程质量和安全。
以上是水泥搅拌桩试桩施工方案的简要介绍,希望能为相关工程施工提供参考和指导。
CFG素混凝土灌注桩施工方案一、概况素混凝土(CFG)桩有效桩长9m,桩孔直径400mm,桩间距1600mm,等边三角形布置,复合地基的承载力特征值>220KPa。
桩身混凝土强度等级采用C20,成桩工艺采用长螺旋钻孔,管内泵压混合料灌注成桩.二、CFG桩施工工艺(一)材料要求1、混凝土C20 使用商品混凝土,混凝土外加剂和掺和料:缓凝剂、粉煤灰等,均应符合标准要求,其掺量应根据施工要求通过试验室确定。
2、褥垫层材料:5~32mm碎石或级配砂石,均应符合标准要求(二)施工机具长螺旋钻机、混凝土输送泵、搅拌机、三级电箱、小型挖掘机、钢钎、小推车等。
(三)作业条件3、基槽开挖至设计桩顶标高—6、07米,基槽宽度满足设计要求.4、长螺旋钻机、混凝土输送泵、混凝土输送管路等设备应经检查、维修,保证浇筑过程顺利进行。
5、检查电源、线路,并做好照明准备工作.6、配齐所有管理人员和施工人员,并对所有人员进行安全交底。
7、CFG桩施工前清整施工道路,保证混凝土运输通畅.((五)CFG桩复合地基施工流程图设备、人员进场一测放桩位、材料采购→试桩施工→桩基顺序施工→清槽至桩顶标高→凿桩头→检测→褥垫层施工→退场.成桩的顺序:对称、间隔、邻排斜向跳打,严禁从一端开始按顺序逐个施工。
工艺流程桩位放点→长螺旋钻机就位、成孔→压灌素混凝土→边提升钻杆,边压灌素混凝土→成桩、桩体养护→检测→清桩间土及预留桩头→铺设褥垫层.(六)操作工艺桩位放点按照地基处理图设计的桩位、间距、数量,从已定好的2个轴线控制点引设出每一个桩的桩位点,并撒白灰作好标识;经监理验线合格后进行下道工序。
钻机就位及成孔将长螺旋钻就位,调整钻机水平并固定,专人检查将钻头锥尖对准桩位中心点;螺旋钻机就位后,司钻人员根据钻机架上的铅锤调节钻机垂直度,确保垂直度偏差≤1.0%。
全部调整到位后,开始钻孔,在钻机架上预先做好深度标记,利用深度标记进行成孔深度控制,并由电流表的数值判断是否进入设计土层(大于试桩确定的160A).钻孔过程中,一般应先慢后快,既能保证减少钻杆摇晃,又便于检查钻孔的偏差并及时纠正.当遇到圆砾层或卵石层,会发现进尺明显变慢、机架出现轻微晃动.据此可作为判定钻杆进入圆砾层或卵石层的深度特征.在施工过程中,采用双控标准控制孔深,既满足有效桩长,又保证桩端进入持力层≥500mm.钻机在钻到预定深度后空转30秒。
长螺旋压灌素混凝土桩一、材料要求1 水泥:宜选用P.O32.5普通硅酸盐水泥或矿渣硅酸盐水泥。
2 砂:中砂或粗砂,含泥量不大于5%,且泥块含量不大于2%。
3 石子:卵石或碎石,粒径5~20mm,含泥量不大于2%。
4 粉煤灰:宜选用I级或II级粉煤灰,细度分别不大于12%和20%。
5 外掺剂:多为泵送剂、早强、减水剂等。
根据施工需要通过试验确定。
二、主要机具1 长螺旋钻机:常用长螺旋钻机的主要技术参数,见下表。
常用长螺旋钻机工作主机的主要技术参数2 强制式搅拌机,现场搅拌素混凝土,规格宜选用500L以上。
3 混凝土输送泵,宜选用45-60M3/h规格。
4 连接混凝土输送泵与钻机的钢管、高强柔性管,内径宜不小于150mm。
5 溜槽或导管:将搅拌机出料溜至混凝土输送泵,导管直径宜不小于300mm。
6 手推车或机动小翻斗车,装卸运砂石料或运土。
7 磅秤,称砂石料重量,盘秤或天平称外加剂重量。
8 长短棒式振捣器,部分加长软轴,振捣桩体、混凝土用。
三、作业条件1 施工前应完成“三通一平”施工条件,现场电源根据设备功率大小,选用现场配电;水源根据设备数量,选用宜大勿小;场地应平整并具有一定的强度,如强度不足,应铺垫砂石,或垫钢板以利机械行走。
地上、地下如电线、管线、旧建筑物、设备基础等障碍物均己排除处理完毕,无碍施工。
各项临时设施如照明、动力、安全设备准备就绪。
2 熟悉施工图纸及场地的土质、水文地质资料,做到心中有数。
3 按CFG桩位平面图,测设桩位轴线、定位点,用φ25钢筋在桩位处扎入深度不小于300mm 的孔,填入白灰并插上钢筋棍,标识桩位,要求所有桩位一次全部放完,并由技术负责人组织质检员、施工员、班组长共同对桩位进行检查,确认准确无误后,与甲方或监理办理预检签字手续。
基坑内施工时,边坡应外扩不小于1.0m,以利边角桩施工。
4 施工前应将水泥、砂、石子、粉煤灰、外掺剂送实验室复试,同时进行配合比试验,保证各种材料合格并提出合适的配合比。
试桩施工方案完整版一、前言试桩是工程施工的重要环节之一,它对工程的稳定性及安全性起着至关重要的作用。
本文将针对试桩施工方案进行详细的介绍,包括施工前的准备工作、试桩种类及选择、施工步骤、施工注意事项等内容。
二、试桩施工前的准备工作在进行试桩施工之前,需要做好充分的准备工作,以确保施工顺利进行。
具体包括以下几个方面:1.地质勘察:通过地质勘察,了解地下情况及地质特征,为后续试桩施工提供参考依据。
2.现场勘测:对施工场地进行详细的现场勘测,确定试桩位置及布置。
3.设计方案确认:根据地质勘察和现场勘测结果,确认试桩的类型、直径、长度等参数,并制定相应的设计方案。
三、试桩种类及选择根据不同的工程要求和地质条件,试桩可以分为多种类型,常见的有桩基、灌注桩、钻孔灌注桩等。
在选择试桩类型时,需要考虑地质条件、承载能力要求及施工方便性等因素。
四、试桩施工步骤试桩施工一般包括如下几个步骤:1.钻孔:根据设计要求,在试桩位置进行钻孔作业。
2.浇筑混凝土:将混凝土灌入钻孔中,形成试桩主体。
3.钢筋加固:根据设计要求,在混凝土中加入钢筋,增强试桩的承载能力。
4.荷载试验:在试桩完成后进行荷载试验,验证试桩的承载能力是否符合设计要求。
五、施工注意事项在进行试桩施工时,需要注意以下几点:1.保证施工现场的安全,并严格遵守相关施工规范和标准。
2.确保试桩的质量,做好混凝土的拌合和浇筑工作。
3.注意施工环境保护,减少对周边环境的影响。
4.根据实际情况及时调整施工方案,确保施工进度和质量。
六、结语通过本文的介绍,相信读者对试桩施工方案有了更深入的了解。
在实际工程中,需要根据具体情况进行调整和优化,确保试桩施工的顺利进行,为工程的顺利完成提供保障。
以上便是试桩施工方案完整版的内容,希望对读者有所帮助。
素混凝土桩试桩方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII目录一、编制依据................................................................................................. 错误!未定义书签。
二、工程概况................................................................................................. 错误!未定义书签。
三、试桩目的................................................................................................. 错误!未定义书签。
四、施工组织及试桩安排............................................................................. 错误!未定义书签。
1、素混凝土试桩管理及施工人员配备..................................................... 错误!未定义书签。
2、素混凝土试桩主要机械配备................................................................. 错误!未定义书签。
3、素混凝土试桩施工计划时间及试桩地点............................................. 错误!未定义书签。
4、试桩类型及数量..................................................................................... 错误!未定义书签。
目录
一、编制依据1
二、工程概况1
三、试桩目的2
四、施工组织及试桩安排3
1、素混凝土试桩管理及施工人员配备3
2、素混凝土试桩主要机械配备3
3、素混凝土试桩施工方案时间及试桩地点3 4、试桩类型及数量3
5、试桩各项工艺参数3
五、施工准备4
六、施工工艺4
1、施工准备4
2、钻机就位4
3、钻孔5
4、孔深及垂直度检查5
5、灌注混合料5
6、成桩验收5
七、施工平安及环境保护6
八、试桩总结6
一分部地基处理素混凝土桩工艺性试验方案
一、编制依据
"高速铁路路基工程质量验收标准"TB10751-2010
"高速铁路路基工程施工技术规程"Q/CR9602-2015
"铁路工程地基处理技术规程"TB10106-2010
"铁路混凝土工程施工质量验收标准"TB10424-2010
"新建至铁路至段路基设计图"
"铁路工程桩基检测技术规程"TB10218-2008
二、工程概况
1、新建至铁路至段HSSG-4标一分部起止里程为DK143+745.88~
DK157+895.27, 路线长14.15km 。
主要工程容为:路基7.24km/12段,桥梁6.91km/12座,车站一座〔随州南站〕,长1950m,涵洞426.02横延米/14座,框架桥116.63横延米/5座。
其中区间路基5.29km,站场路基1.95km。
根据设计文件显示,本分部承建段混凝土素混凝土软基处理地段包括:1〕、DK148+304.5~DK148+374.5段C30素混凝土桩+0.2m厚碎石垫层,桩径
0.6m,桩间距3m,正方形布置,桩长5~6.5m。
2〕、DK148+485~DK148+606段C30素混凝土桩+0.2m厚碎石垫层,桩径0.6m,桩间距3m,正方形布置,桩长5~6.5m。
3〕、DK154+142~+149.2涵洞基地采用C30素混凝土桩加固,正方形布置,桩间距3m,桩径0.6m,桩长10~11.5m。
桩顶设0.4m厚C35钢筋混凝土筏板,下铺设0.2m厚碎石垫层。
4〕、DK156+139~+181C30素混凝土桩+垫层,桩径0.6m,桩间距2.5m,正方形布置,桩长4~7m。
5〕、DK156+398~+437 C30素混凝土桩+垫层,桩径0.6m,桩间距2.5m,正方形布置,桩长4~7m。
素混凝土桩总计894根,4925m。
试桩围为DK148+485~DK148+606段钻孔素混凝土,设计桩长6m。
试桩地段水文地质情况:
〔1〕1-2粉质粘土,可塑,Ⅱ级,层厚0.5~1.8m。
ω=27.29%,
e=0.83,IL=0.44,c=20.08kPa,φ=8.47°,Ps=1.08Mpa,Es=4.33Mpa,δ
o=120kPa.
〔2〕1-3粉质粘土,硬塑,Ⅲ级,层厚0.5~1.5m。
ω=24.3%,e=0.8172,IL=0.17,c=36kPa,φ=15.8°,Ps=1.51MPa,Es=6.96Mpa,,δo=180kPa。
本段地表水不发育;地下水以基岩裂隙水为主,地下水不发育。
〔1〕地表水无化学侵蚀,无盐类结晶破坏,无氯盐侵蚀,地下水有二氧化碳侵蚀性,化学环境作用等为H1,无盐类结晶破坏,无氯盐侵蚀。
碳化环境为T2.
〔2〕年平均降雨量1250mm,降雨主要集中在5-9月份,其中7月份单月降雨量最大。
地震动参数
地震动峰值加速度0.05g,地震动反响特征周期0.35s。
三、试桩目的
1、通过工艺性试桩,以确定各项施工工艺参数和检验桩的承载力,取得完整的试装资料并报送监理单位确认后,方可进展大面积施工。
2、通过工艺性试桩,检验施工组织设计的合理性和可操作性。
3、通过工艺性试桩,检验设计配合比的合理性〔混凝土的可泵性及各项技术指标〕。
4、通过工艺性试桩,确定最正确的机械设备组合。
5、通过工艺性试桩,收集现场第一手资料,总结经历,以便优化施工方案,指导后续大面积素混凝土桩施工的正常进展。
四、施工组织及试桩安排
1、素混凝土试桩管理及施工人员配备
劳动组织及每台钻机人员配备
2、素混凝土试桩主要机械配备
主要机械配备表
3、素混凝土试桩施工方案时间及试桩地点
1〕、试桩时间:2015年12月20日;
2〕、试桩地点:线路148+485~DK148+606段设计桩位之外。
4、试桩类型及数量
试桩数量为3根,直径均为0.6m,设计桩长6m.试桩采用长螺旋钻管泵送混合料灌注成桩施工工艺。
5、试桩各项工艺参数
1)、设计桩体强度:C30。
2〕、钻孔素混凝土身桩体原材料采用C30钢筋混凝土浇筑而成;水泥采用P.042.5级普通硅酸盐水泥。
3〕、混合料塌落度控制在120mm~160mm。
4〕、钻杆芯管充满混合料后拔管,拔管速度控制在2~3m/min。
五、施工准备
1、施工机械到位,机械性能良好;
2、施工场地到达三通一平;
4、施工围的地上地下障碍物已经清理,对于不能改移的已经进展了标识
并采取了保护措施;
5、对现场施工人员进展了技术交底;
6、试桩前检查钻机钻头的直径,其尺寸不小于设计桩体直径。
7、施工图现场核对工作完成。
8、施工检测设备及计量器具已标定。
六、施工工艺
1、施工准备
1〕、素混凝土桩施工采用纵退横移的顺序施作,防止损坏成桩。
如下列图。
2〕、测量班放出桩位,用竹签标记,并撒上白灰点。
2、钻机就位
钻机就位必须平整、稳固,确保在施工中不发生倾斜、移动。
就位后校正好钻杆的位置和垂直度,在钻机两侧吊垂球校正、调整钻杆垂直度,并且在钻杆或钻架上标记控制钻孔深度的标尺,以便在施工中观测记录,垂直度的容许偏差不大于1%,在以上步骤经检查各项偏差符合要求后开场钻孔。
在第一根桩钻孔时不宜太快,应考虑到地层对钻机的影响情况,以核对在该地层
条件下的钻进参数。
3、钻孔
钻孔开场时,关闭钻头阀门,向下移动钻杆至钻头触及地面时,启动马达钻进,先慢后快。
在钻孔过程中,如发现钻杆摇晃或难钻时,放慢进尺,防止导致桩孔偏斜、位移,甚至使钻杆、钻具损坏。
当钻头到达设计桩长预定标高时,关闭电机,在钻机塔身做出钻机动力头底面停顿位置标识,作为控制成孔深度的依据。
4、孔深及垂直度检查
在钻孔到达预定标高时,检查孔深和垂直度偏差,填写试桩记录,报请监理工程师检查。
5、灌注混合料
混凝土采用拌合站集中拌制,砼罐车运送到工地混合料塌落度控制在160mm~200mm。
2〕、混合料灌注
采用高压输送泵泵送混合料。
3〕、成桩
成桩过程必须连续,防止中途停机。
4〕、拔管
当钻杆芯管充满混合料后开场拔管,制止先拔管后泵料,拔管速度为2~3米/min,拔管过程中确保不让芯管露出混合料面,防止造成断桩现象。
6、成桩验收
对灌注的混合料,制作试件,进展28天抗压强度检验;对每根桩总体混合料质量进展检验,确保混合料灌注量不小于设计标示应灌注总质量;确认
桩长能够保障有效桩体设计高程且有不少于50厘米保护桩体。
七、施工平安及环境保护
1、钻孔作业施工应做好空口防护,防止人或异物坠入。
2、夜间施工应有足够的照明。
3、钻机放置平稳,安装后钻杆中心线的偏斜应小于全长的1%。
3、高压泵管不得超过压力围使用,防止高压泵管破裂。
4、钻杆上的土应及时清理干净,防止坠下伤人。
5、夜间施工灯光集中照射,防止灯光扰民。
八、试桩总结
1、试桩过程中由专人进展相关数据记录。
2、试桩过程中及时进展各种数据及参数汇总。
3、根据成桩情况和试桩参数进展试桩总结,总结出适用于同素混凝土桩施工相配套的工艺参数和机械组合,以指导本工区素混凝土桩的大面积施工。
4、根据成孔过程中贯入地层的地质记录,分析并核查地质情况是否与设计相符。
5、编制试桩总结报告,报通达监理汉十铁路HSJL-4A标监理站审批。
质量检查工程及方法表
素混凝土试桩施工工艺框图。
