空调管道系统闭式再循环冲洗工法一:前言在大型民用建筑集中空调系统中,管道安装为整个空调系统的关键,并且随着建筑的大型化,空调系统的管路也逐渐增大,循环距离加长,系统所带的设备越来越多,因此对管道系统的冲洗质量要求也逐步提高,但同时由于系统规模大,管径粗,输送距离长,及现场条件的限制,使得安装完毕后的管道冲洗无法达到规范要求的1.4m/s及冲洗水质的冲洗质量要求。
因此本工法针对这种情况,结合《中热建筑文化中心工程》及《现代南洋大厦》工程的空调系统冲洗的实践基础上编写的。
二:工法特点(1)工艺简单,节价投资,无需为了冲洗而配备冲洗水泵等设备。
(2)节约水源,采用闭式循环,冲洗用水可在系统内重复使用,大大节约用水。
(3)冲洗质量好,采用闭式循环水冲洗,冲洗流速大,可确保冲洗质量三:适用范围本工法确定了采用闭式再循环冲洗大型民用建筑等中央空调水系统管道的技术参数,冲洗步骤和操作方法,不但适用于大型公用建筑空调管路的冲洗,也适用于其他具有供回循环罐路基循环水泵的系统冲洗,尤其是由于缺水,现场不具备开始冲洗条件地方的管路,使用该方法多为经济合理,工艺简单。
三:冲洗工艺原理3.1:管道堵塞原理管道系统在施工中难免落进沙石、电焊条、焊渣等杂物,同时管道内壁因氧化腐蚀残存铁氧化皮,铁皮等杂质,这些杂物一般状况下是沉积在管底静止不动,当管中出现流体运动时,并且流速大于颗粒杂质的启动速度时,这些杂质将随流体一起运动。
但当流速一旦小于启动速度时,杂物将会沉积。
由于空调系统末端的风机盘管,空调机组等的末端设备中的换热盘管管径较小,流速较慢,杂物就会逐步产生沉积,造成管径的过水断面越来越小形成堵塞,从而造成末端设备无法制冷或制热。
因此冲洗必须确保管道系统内的流速大于启动流速。
3.2:管道冲洗原理3.2.1:闭式再循环冲洗概念所谓闭式再循环冲洗,就是将这个系统内灌满水,将供回水管路沟通,隔离设备,使用系统水泵(加必要的保护)将水在管内强制循环流动,达到必要的冲洗流速,对系统管道的多次循环冲刷,从而达到冲洗质量要求。
施工新技术新工艺一、钢结构技术1、深化设计技术主要技术内容深化设计是在钢结构工程原设计图的基础上,结合工程情况、钢结构加工、运输及安装等施工工艺和其他专业的配合要求进行的二次设计。
其主要技术内容有:使用详图软件建立结构空间实体模型或使用计算机放样制图,提供制造加工和安装的施工用详图、构件清单及设计说明。
施工详图的内容有:构件平、立面布置图,其中包括各构件安装位置和方向、定位轴线和标高、构件连接形式、构件分段位置、构件安装单元的划分等;准确的连接节点尺寸,加劲肋、横隔板、缀板和填板的布置和构造、构件组件尺寸、零件下料尺寸、装配间隙及成品总长度;焊接连接的焊缝种类、坡口形式、焊缝质量等级;螺栓连接的螺孔直径、数量、排列形式,螺栓的等级、长度、初拧终拧参数;人孔、手孔、混凝土浇筑孔、吊耳、临时固定件的设计和布置;钢材表面预处理等级、防腐涂料种类和品牌、涂装厚度和遍数、涂装部位等;销轴、铆钉的直径加工长度及精度,数量级安装定位等。
构件清单的主要内容有:构件编号、构件数量、单件重量及总重量、材料材质等。
构件清单尚应包括螺栓、支座、减震器等所有成品配件。
设计说明的主要内容有:原设计的相关要求、应用规范和标准、质量检查验收标准、对深化设计图的使用提供指导意见。
深化设计贯穿于设计和施工的全过程,除提供加工详图外,还配合制定合理的施工方案、临时施工支撑设计、施工安全性分析、结构变形分析与控制、结构安装仿真等工作。
该技术的应用对于提高设计和施工速度、提高施工质量、降低工程成本、保证施工安全有积极意义。
2、技术指标通过深化设计满足钢结构加工制作和安装的设计深度需求。
使用计算机辅助设计,推动钢结构工程的模数化、构件和节点的标准化,计算机自动校核、自动纠错、自动出图、自动统计,提高钢结构设计的水平和效率。
深化设计应符合原设计人设计意图和国家标准与技术规程,并经原施工图设计人审核确认。
3、模块式钢结构框架组装、吊装技术模块式钢结构组装、吊装技术是指:将大型超高钢结构分割成若干个框架单元(模块)分别在地面进行各个框架单元(模块)的组装,在符合吊装能力的前提下,将框架内的设备和部分管道预先安装到位,减少了高空施工作业,然后选用符合工况条件的大型起重机分别进行各个框架单元(模块)的吊装就位。

第四十章拟采用的科学可行的新技术、新工艺和新材料等降低成本和提高效率措施40.1 新技术应用及降本增效组织机构建立40.1.1 组织机构的建立为把本工程建成技术一流、管理科学、质量上创优质样板的工程,有计划、有步骤地开发和推广应用建筑业“十项”新技术(2010)的目的,同时达到降本增效的目的,我司将在工程开工之初,成立“十项”新技术推广应用领导小组.领导小组以项目经理为组长,各部门管理人员参加的项目科技进步工作小组,协调各项工作的实施、总结.40.1.2 工作小组职责范围40.1.2.1 组长:项目经理职责:组织工程科技推广工作的策划,指导科技推广工作实施,对工程科技推广工作进行监督、检查.40.1.2.2 副组长:技术负责人职责:参与工程整体科技推广策划,根据科技推广总体策划大纲,制定阶段性科技推广实施目标,并组织和指导责任部门,进行科技推广工作的实施,对阶段实施情况定期监督检查落实和总结.40.1.2.3 组员:各部门管理人员(1)工程部主要负责对分包单位进行施工安排部署,保证按工程总进度计划实现工期目标;实施工程成品保护管理做到有保护措施,责任到人,落实到位;负责制定阶段性进度计划及检查落实,并负责收集、整理各种施工记录.(2)质量部主要负责对科技推广工作实施工程过程质量监控,参加不合格品的评审及质量改进措施的制订及实施;积极配合企业的质量执法小组检查工作,独立行使质量执法权利;代表总承包项目经理部对工序进行专检,专检合格后报监理检查;对工程的隐、预检进行验收,认真负责本部门质量记录的收集、整理,做到准确、及时、完整、交圈.(3)技术部主要负责确定在科技推广工作中各种施工方案及工艺作法,及时办理各种工程洽商和设计变更;负责工程施工的全过程控制,参加不合格品的评审,并及时制定质量改进措施;负责检验、测量和试验的控制,收集和整理有关施工的各种技术资料,做到准确、及时、完整、交圈.(4)商务部主要负责对科技推广的各种原材料、半成品、成品货比三家,让最优质的产品进入施工现场,确保优质工程的实现;负责工程合同的评审、记录并加以妥善保存;负责收集各种工程洽商及变更,签订补充合同,合同中有涉及到业主的有关事宜及时同其联系沟通,以保证合同履行结果满足业主要求;编制年、季、月度报价表及相应资金计划;负责将分解后的材料用量提供给监理为下一步的材料计划提供依据;负责进行科技推广项目的成本核算工作.(5)资料员应认真贯彻执行企业管理手册,遵照《文件和资料控制程序》和《竣工、交工资料收集、整理、传递、归档方法》,定期或不定期对项目部关于新技术的工程技术资料进行收集整理和检查,并督促按时归档.保管好已归档的新技术工程技术档案,建立科学的检索目录.40.2 新技术应用40.2.1 应用概述本工程拟推广应用建筑业“十项”新技术中的10大项中的46个子项:拟推广应用新技术一览表40.2.2 主要应用新技术简述40.2.1.1 自密实混凝土技术本工程钢管柱中浇筑混凝土,考虑提高钢管柱柱芯混凝土质量,其混凝土采用自密实混凝土,以确保钢管柱中混凝土的施工质量.40.2.1.2 轻骨料混凝土本工程非结构混凝土墙、屋面保温等部位拟推广应用轻骨料混凝土,轻骨料混凝土具有轻质、高强、保温和耐火等特点,可减轻结构自重、节约材料用量、提高构件运输和吊装效率、减少地基荷载及改善建筑物功能等.40.2.1.3 混凝土裂缝控制技术本工程基础形式为整体厚筏板基础,属于大体积混凝土.混凝土的抗裂十分重要.5号楼塔楼地板厚度为1.5-2.8米不等,其余地下室、地下室筏板厚度为0.8米~1.0米.混凝土裂缝控制与结构设计、材料选择、施工工艺等多个环节相关,其中选择抗裂性较好的混凝土是控制裂缝的重要途径.本工程将从混凝土材料角度出发,通过原材料选择、配比设计、试验比选等选择抗裂性较好的混凝土,并在施工中采取一些技术措施.40.2.1.4 超高泵送混凝土技术本工程5号楼塔楼结构总高度为273.8米(底板至主屋面),混凝土为超高泵送.本工程超高泵送混凝土技术将从混凝土制备与性能要求、泵送设备的选择和泵管的布设、泵送施工的过程等对超高泵送混凝土进行控制.40.2.1.5 高强钢筋应用技术本工程应用高强钢筋主要为HRB400,高强钢筋具有强度高、延性好、性能稳定,应变时效敏感性低、焊接性能良好、抗震性能好、冷弯性能好等优点,可节省钢材10%~15%.40.2.1.6 大直径钢筋直螺纹连接技术本工程钢筋用量大,钢筋直径大于16米米时拟采用大直径钢筋直螺纹连接技术,可节约大量钢材.40.2.1.7 钢筋机械锚固技术钢筋的锚固是混凝土结构工程中的一项基本技术.钢筋机械锚固技术为混凝土结构中的钢筋锚固提供了一种全新的机械锚固方法,将螺帽与垫板合二为一的锚固板通过直螺纹连接方式与钢筋端部相连形成钢筋机械锚固装置.其作用机理为:钢筋的锚固力由钢筋与混凝土之间的粘结力和锚固板的局部承压力共同承担或全部由锚固板承担.40.2.1.8 铝合金模板技术铝合金模板是一种模数化、定型化的模板,具有重量轻、通用性强、模板刚度好、板面平整、技术配套、配件齐全的特点.40.2.1.9 早拆模板施工技术本工程拟采用铝合金模板,铝合金模板属于早拆模板.该模板体系包括墙、柱、梁、板等所有模板,面板和模板骨架全为铝合金材料;模板间的连接采用专用销钉;模板体系可实现早拆,墙体模板标准规格为400米米*2550米米和400米米*2700米米,顶板模板标准规格为600米米*1200米米.铝合金快装拆模板体系由楼板模板、梁底模、梁侧模、梁板顶撑、梁板支撑梁、阴角模、连接紧固销、钢支撑等构件组成.这些构件均由铝合金型材或型钢焊接而成,焊接质量好,强度高,外观形象好.铝合金模板具有环保、施工周期短,施工方便、效率高,稳定性好、承载力高,混凝土成型质量好,铝合金建筑模板系统所有材料均为可在生材料,符合国家对建筑项目节能、环保、低碳、减排的规定.40.2.1.10 液压爬升模板技术根据本工程5号楼(塔楼)的结构形式,为了保证施工质量、提高施工速度,核心筒剪力墙采用液压爬升模板技术.爬模装置通过承载体附着或支承在混凝土结构上,当新浇筑的混凝土脱模后,以液压油缸或液压升降千斤顶为动力,以导轨或支承杆为爬升轨道,将爬模装置向上爬升一层,反复循环作业的施工工艺,详见《第十六章核心筒爬模施工方案》爬模能够提高混凝土核心筒的施工速度,减少工人的劳动强度,使核心筒施工超前,为后面的钢结构柱、梁和钢筋桁架模板施工留出工作面,形成立体交叉的施工局面,提高施工速度,节省工期.爬升脚手架依靠电子控制设备升降主框架;外围护架搭设一次成型;楼层施工过程中,不用进行外架搭设.40.2.1.11 插接式钢管脚手架及支撑架技术装修工程及钢结构安装工程施工等拟采用插接式钢管脚手架及支撑架.插接式钢管脚手架及支撑架适应性强,除搭设一些常规脚手架外,还可搭设悬挑结构、悬跨结构、整体移动、整体吊装架体等.40.2.1.12 附着升降脚手架技术本工程住宅拟采用附着升降脚手架,附着升降脚手架是一种用于高层和超高层的外脚手架.它只需搭设 4-5 层的脚手架,随主体结构施工逐层爬升,也可随装修作业逐层下降.附着升降脚手架的基本原理是利用建筑物已浇筑混凝土的承载力将脚手架和专门设计的升降机构分别固定在建筑结构上,当升降时解开脚手架同建筑物的约束而将其固定在升降机构上,通过升降动力设备实现脚手架的升降,升降到位后,再将脚手架固定在建筑物上,解除脚手架同升降机构的约束.如此循环逐层升降.40.2.1.13 深化设计技术本工程钢结构采用深化设计技术,深化设计是在钢结构工程原设计图的基础上,结合工程情况、钢结构加工、运输及安装等施工工艺和其他专业的配合要求进行的二次设计.其主要技术内容有:使用详图软件建立结构空间实体模型或使用计算机放样制图,提供制造加工和安装的施工用详图、构件清单及设计说明.40.2.1.14 厚钢板焊接技术本工程采用大量钢与混凝土组合结构,钢材等级主要为Q345,部分钢板厚度超过40米米.40.2.1.15 钢结构与大型设备计算机控制整体顶升与提升安装施工技术计算机控制整体顶升与提升技术是一项先进的钢结构与大型设备安装技术,它集机械、液压、计算机控制、传感器监测等技术于一体,解决了传统吊装工艺和大型起重机械在起重高度、起重重量、结构面接、作业场地等方面无法克服的难题.采用该技术施工安全可靠、工艺成熟、技术先进、经济效益显著.该技术采用“柔性钢绞线承重、液压油缸集群、计算机控制同步提升”的原理.提升或顶升施工时应用计算机精确控制各点的同步性.40.2.1.16 钢与混凝土组合结构技术本工程塔楼地下室部分框架柱采用型钢混凝土柱(SRC).钢与混凝土组合结构承载能力高,刚度大且抗震性能好.40.2.1.17 高强度钢材应用技术本工程采用的高强度钢材等级主要为Q345.40.2.1.18 管线综合布置技术本工程应用“管线综合布置技术”,可极大缓解在机电安装工程中存在的各种专业管线安装标高重叠,位置冲突的问题.不仅可以控制各专业和分包的施工工序,减少返工,还可以控制工程的施工质量与成本.40.2.1.19 金属矩形风管薄钢板法兰连接技术本工程通风空调工程金属矩形风管拟采用薄钢板法兰连接技术.传统角钢法兰连接方法需要采用手枪钻钻孔、上铆钉、防腐等工序,采用法兰连接工艺可以加快施工进度,不必采用以上多项工序,提高工效三倍以上.法兰与风管间一体,无缝隙,减少了漏风量,保温时处理也较容易.节约了角钢、铆钉等材料和钻孔、防腐等施工措施,降低了工程成本约15%.40.2.1.20 变风量空调系统技术本工程拟采用变风量空调系统技术.变风量系统是一种通过改变进入空调区域的送风量来适应区域内负荷变化的全空气空调系统.主要用于办公和其他商用建筑的舒适性空调.变风量空凋系统运行成功与否,取决于空调系统设计是否合理、变风量末端装置的性能优劣以及控制系统的整定和调试.其中合理的系统设计是基础,末端装置的性能优劣是关键,控制系统调试是重点难点.40.2.1.21 大管道闭式循环冲洗技术管道在施工过程中,管道内难免落进砂、砾石、砖块、电焊条、电焊渣等杂物,残存在管道内壁的底层,而管道内壁因氧化、腐蚀而残存在管道壁面的氧化铁皮等,在管网投入运行前,必须将这些杂质清除掉,而最好的、既环保又节能的方法就是采用闭式循环冲洗法,能够清除掉管内一切杂物.40.2.1.22 薄壁金属管道新型连接方式本工程给水管拟采用薄壁金属管道新型连接方式中的卡压式连接技术.本工程所有给水管都采用不锈钢管,接头全部采用卡压连接技术.薄壁不锈钢管采用专用的卡压工具卡压、瞬间即可完成连接作业,施工便利快捷.能使管道施工综合成本大幅度减少,取得良好的经济效益.40.2.1.23 管道工厂化预制技术本工程机电安装工程拟采用管道工厂化预制技术.现代建筑机电安装正朝着工厂化和装配化方向发展,其基本特点是将全部工作分为预40.2.1.24 超高层高压垂吊式电缆敷设技术本工程塔楼拟采用超高层高压垂吊式电缆敷设技术.在超高层供电系统中,有时采用一种特殊结构的高压垂吊式电缆,这种电缆不管有多长多重,都能靠自身支撑自重,解决了普通电缆在长距离的垂直敷设中容易被自身重量拉伤的问题.它由上水平敷设段、垂直敷设段、下水平敷设段组成,其结构为:电缆在垂直敷设段带有3根钢丝绳,并配吊装圆盘,钢丝绳用扇形塑料包覆,并与三根电缆芯绞合,水平敷设段电缆不带钢丝绳.吊装圆盘为整个吊装电缆的核心部件,由吊环、吊具本体、连接螺栓和钢板卡具组成,其作用是在电缆敷设时承担吊具的功能并在电缆敷设到位后承载垂直段电缆的全部重量,电缆承重钢丝绳与吊具连接采用锌铜合金浇铸工艺.40.2.1.25 预分支电缆施工技术分支电缆是近年来的一项新技术产品,该产品根据各个具体建筑的结构特点和配电要求,将主干电缆、分支线电缆、分支连接体三部分进行特殊设计与制造,产品到现场经检查合格后可直接安装就位,极大地缩短了施工周期、减少了材料费用和施工费用,更好地保证了配电的可靠性.40.2.1.26 基坑施工封闭降水技术本工程基坑施工封闭降水技术为搅拌桩止水帷幕的地下水封闭措施,阻截基坑侧壁及基坑底面的地下水流入基坑,同时采用降水措施抽取基坑开挖范围内的现存地下水的降水方法.40.2.1.27 施工过程水回收利用技术本工程基坑施工降水回收利用技术,包含两种技术:一是利用自渗效果将上层滞水引渗至下层潜水层中,可使大部分水资源重新回灌至地下的回收利用技术;一是将降水所抽水体集中存放,用于生活用水中洗漱、冲刷厕所及现场撒水控制扬尘,经过处理或水质达到要求的水体可用于结构养护用水、基坑支护用水,如土钉墙支护用水、土钉孔灌注水泥浆液用水,以及混凝土试块养护用水、现场砌筑抹灰施工用水等的回收利用技术.40.2.1.28 预拌砂浆技术本工程用砂浆主要为砌筑及抹灰工程,砂浆采用预拌砂浆,减少施工现场环境污染.预拌砂浆分为两种:一种是由水泥、细骨料、矿物掺合料、外加剂和水以及根据性能确定的其他组分,按一定比例,在搅拌站经计量、拌制后、运至施工现场,并在规定时间内使用完毕;另一种是由水泥、干燥骨料或粉料、添加剂以及根据性能确定的其他组分,按一定比例,在专业生产厂经计量、混合而成的混合物,在施工现场按规定比例加水或配套组分拌和使用.40.2.1.29 工业废渣及(空心)砌块应用技术本工程砌筑工程采用可回收利用的容重小于等于7KN/米³的混凝土蒸压加气块,混凝土蒸压加气块具有重量轻、保温隔热性能好、强度高、抗震性能好、加工性能好,具有一定高温性、隔音性能好等优点.40.2.1.30 铝合金窗断桥技术本工程外墙均为幕墙,采用铝合金断桥技术.隔热断桥铝合金的原理是在铝型材中间穿入隔热条,将铝型材断开形成断桥,有效阻止热量的传导,隔热铝合金型材门窗的热传导性比非隔热铝合金型材门窗降低 40~70%.中空玻璃断桥铝合金门窗自重轻、强度高,加工装配精密、准确,因而开闭轻便灵活,无噪声,密度仅为钢材的 l/3,其隔音性好.40.2.1.31 供热计量技术供热计量技术是对集中供热系统的热源供热量、热用户的用热量进行计量.包括热源和热力站热计量、楼栋热计量和分户热计量. 热源和热力站热计量应采用热量计量装置进行计量,热源或热力站的燃料消耗量、补水量、耗电量应分项计量,循环水泵电量宜单独计量.40.2.1.32 地下工程预铺反粘防水技术地下工程预铺反粘防水技术采用的材料是高分子自粘胶膜防水卷材.其特点是具有较高的断裂拉伸强度和撕裂强度,胶膜的耐水性好.采用预铺反粘法施工时,在卷材表面的胶粘层直接浇筑混凝土,混凝土固化后,与胶粘层形成完整连续的粘接.这种粘接是由液态混凝土与整体合成胶相互勾锁而形成.高密度聚乙烯主要提供高强度;自粘胶层提供很好的粘接性能,可以承受结构产生的裂纹影响;耐候层既可以使卷材在施工时可适当外露,同时提供不粘的表面供工人行走,使得后道工序可以顺利进行.铺设方法:卷材使用于平面时,将高密度聚乙烯面朝向垫层进行空铺;卷材使用于立面时,将卷材固定在支护结构面上,胶粘层朝向结构层,在搭接部位临时固定卷材.防水卷材施工后,不需铺设保护层,可以直接进行绑扎钢筋、支模板、浇注混凝土等后续工序施工.混凝土浇注过程中,未凝固混凝土与卷材的耐候层和胶粘层接触、作用,在混凝土固化后卷材与混凝土之间形成牢固连续的粘接,实现对结构混凝土直接的防水保护,防止防水层局部破坏时,外来水在防水层和结构混凝土之间窜流.该技术在提高防水层对结构保护可靠性的同时大幅度降低可能发生的漏水维修难度和费用.40.2.1.33 遇水膨胀止水胶施工技术遇水膨胀止水胶是一种单组份、无溶剂、遇水膨胀的聚氨酯类无定型膏状体,用于密封结构接缝和钢筋、管、线等周围的渗漏.具有双重密封止水功能,当水进入接缝时,它可以利用橡胶的弹性(以压缩应力止水)和遇水膨胀体积增大(以膨胀压止水)填塞缝隙,起到止水作用.40.2.1.34 聚氨酯防水涂料施工技术本工程地下室迎水面为柔性防水层,卫生间、厨房等水湿房间为聚氨酯(Ⅰ型)防水涂膜.40.2.1.35 消能减震技术高层建筑中将结构的某些构件设计成消能构件,或在结构的某些部位装设消能装置.在风或小震作用时,这些消能构件或消能装置具有足够的初始刚度,处于弹性状态,结构具有足够的侧向刚度以满足正常使用要求;当出现大风或大震作用时,随着结构侧向变形的增大,消能构件或消能装置率先进入非弹性状态,产生较大阻尼,大量消耗输入结构的地震或风振能量,使主体结构避免出现明显的非弹性状态,且迅速衰减结构的地震或风振反应(位移、速度、加速度等),保护主体结构及构件在强地震或大风中免遭破坏或倒塌,达到减震抗震的目的. 40.2.1.36 深基坑施工监测技术本工程基坑深度较深,且与周围建筑物距离较近,拟采用深基坑施工监测技术.通过在基坑支护结构上布设凸球面的钢制测钉作为位移监测点,使用全站仪定期对各点进行监测,根据变形值判定是否采取何种措施,消除影响,避免进一步变形发生危险.40.2.1.37 结构安全性监测技术为保证型钢混凝土柱等构件及结构的安全性与质量,采用结构安全性监测技术.结构安全性监测(控)技术是指,通过对结构安全控制参数在一定期间内的量值及变化进行监测,并根据监测数据评估判断或预测结构安全状态,必要时采取相应控制措施以保证结构安全.监测参数一般包括定位、变形、应力应变、荷载、温度、结构动态参数等.40.2.1.38 虚拟仿真施工技术本工程应用BI米建筑信息模型进行虚拟施工和施工过程控制.运用三维建模和建筑信息模型(BI米)技术,该模型能将工艺参数与影响施工的属性联系起来,以反应施工模型与设计模型之间的交互作用,施工模型要具有可重用性,因此必须建立施工产品主模型描述框架,随着产品开发和施工过程的推进,模型描述日益详细.通过BI米技术,保持模型的一致性及模型信息的可继承性,实现虚拟施工过程各阶段和各方面的有效集成.40.2.1.39 高精度自动测量控制技术该技术是应用工程测量与定位信息化技术,建立特殊工程测量处理数据库,解决大型复杂或超高建筑工程中传统测量方法难以解决的测量速度、精度、变形等技术难题,实现对工程施工进度、质量、安全的有效控制.工程施工过程中的测量变形等监测可采用此技术.施工现场远程监控管理及工程远程验收技术本工程将在施工现场安装监控设备,用于施工现场远程监控管理及工程远程验收.利用远程数字视频监控系统和基于射频技术的非接触式技术或3G通信技术对工程现场施工情况及人员进出场情况进行实时监控,通过信息化手段实现对工程的监控和管理.该技术的应用不但要能实现现场的监控,还要具有通过监控发现问题,能通过信息化手段整改反馈并检查记录的功能.工程项目远程验收是应用远程验收和远程监控系统,通过视频信息随时了解和掌握工程进展,远程协调与指挥工作能够实现将施工现场的图像、语音通过网络传输到任何能上网的地点,实现与现场完全同步、实时的图像效果,通过视频语音通讯客户端软件,对工程项目进行远程验收和监控,并能实现将现场图像实时显示并存储下来.40.2.1.40 工程量自动计算技术本工程结构复杂,采用人工的方式对工程量进行计算将极具难度,在实际计算工程量的时候拟采用广联达及斯维尔软件进行工程量的计算,组织专职人员进行培训学习.40.2.1.41 工程项目管理信息化实施集成应用及基础信息规范分类编码技术本工程采用项目管理信息化实施集成应用及基础信息规范分类编码技术,工程项目管理信息化实施或集成应用技术是指用信息化手段实现对项目的业务处理与管理,或进一步用系统集成的方法将项目管理的各业务处理与管理信息系统模块进行应用流程梳理整合或数据交换整合,形成覆盖项目管理主要业务的集成管理信息系统,实现项目管理过程的信息化处理和业务模块间的有效信息沟通.统一的基础信息规范分类和编码技术是有效实施工程项目管理信息化及集成应用的基础.工程项目管理信息化的实施从过去的单项业务处理过程应用发展到管理信息系统应用或集成应用,必须首先实现工程基础信息的规范,才能使工程项目管理信息化和集成化处理有据可依.40.2.1.42 建设工程资源计划管理技术该技术以管理的规范化为基础、管理的流程化为手段、项目财务成本处理的透明化为目标实现对建设工程资源的有效管理.建设行业的管理基础是工程项目,无论管理面多宽、链条长短,最终都要落实到工程项目管理这一层级上来,因此如何实现各级管理层次对工程项目主要人、财、物等资源的分权管理,明确各方的责、权、利,实现项目管理的透明化,保障项目的工期,保障项目的投资成效,是建。
十项新技术应用效果分析

大管道闭式循环冲洗技术
为确保能够清除掉管内一切杂物,主要选用无缝钢管(A630、426、377、325、273等规格)作为冲洗系统管道,由地下一、二层连接至塔楼管井、裙房屋面冷却塔,空调供水、回水系统管经过脏水、净水等循环过程达到排污目的。
应用数量:
管径(mm)约用量(m)管径(mm)约用量(m)630 600 325 980
426 480 273 1400
377 450
采用大管道闭式循环冲洗技术的经济效益分析:
采用大管道闭式循环冲洗技术可大大节约冲洗用水,它比正常开式冲洗能节约80%的水量,而且冲洗效果大大由于开式冲洗。
(2)采用本工法不许购置大型冲洗水泵,投资很小
(3)采用本工法冲洗时间短,同时也可代替空调水系统的试运行.。

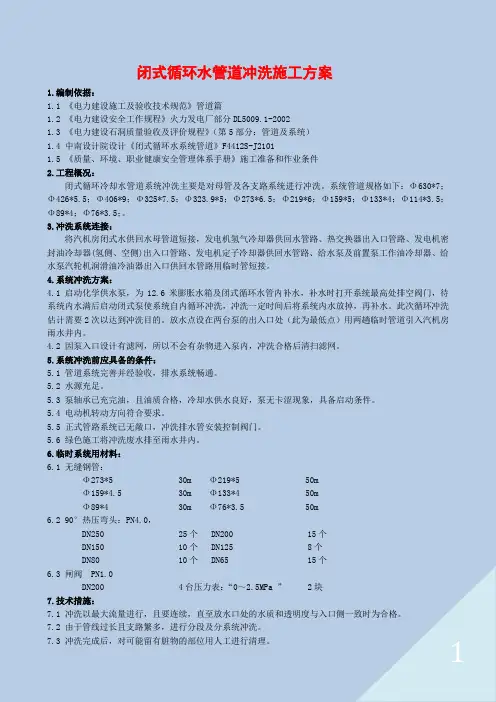

闭式循环水管道冲洗施工方案1.编制依据:1.1 《电力建设施工及验收技术规范》管道篇1.2 《电力建设安全工作规程》火力发电厂部分DL5009.1-20021.3 《电力建设石洞质量验收及评价规程》(第5部分:管道及系统)1.4 中南设计院设计《闭式循环水系统管道》F4412S-J21011.5 《质量、环境、职业健康安全管理体系手册》施工准备和作业条件2.工程概况:闭式循环冷却水管道系统冲洗主要是对母管及各支路系统进行冲洗。
系统管道规格如下:Φ630*7;Φ426*5.5;Φ406*9;Φ325*7.5;Φ323.9*5;Φ273*6.5;Φ219*6;Φ159*5;Φ133*4;Φ114*3.5;Φ89*4;Φ76*3.5;。
3.冲洗系统连接:将汽机房闭式水供回水母管道短接,发电机氢气冷却器供回水管路、热交换器出入口管路、发电机密封油冷却器(氢侧、空侧)出入口管路、发电机定子冷却器供回水管路、给水泵及前置泵工作油冷却器、给水泵汽轮机润滑油冷油器出入口供回水管路用临时管短接。
4.系统冲洗方案:4.1 启动化学供水泵,为12.6米膨胀水箱及闭式循环水管内补水,补水时打开系统最高处排空阀门,待系统内水满后启动闭式泵使系统自内循环冲洗,冲洗一定时间后将系统内水放掉,再补水。
此次循环冲洗估计需要2次以达到冲洗目的。
放水点设在两台泵的出入口处(此为最低点)用两趟临时管道引入汽机房雨水井内。
4.2 因泵入口设计有滤网,所以不会有杂物进入泵内,冲洗合格后清扫滤网。
5.系统冲洗前应具备的条件:5.1 管道系统完善并经验收,排水系统畅通。
5.2 水源充足。
5.3 泵轴承已充完油,且油质合格,冷却水供水良好,泵无卡涩现象,具备启动条件。
5.4 电动机转动方向符合要求。
5.5 正式管路系统已无敞口,冲洗排水管安装控制阀门。
5.6 绿色施工将冲洗废水排至雨水井内。
6.临时系统用材料:6.1 无缝钢管:Φ273*5 30m Φ219*5 50mΦ159*4.5 30m Φ133*4 50mΦ89*4 30m Φ76*3.5 50m6.2 90°热压弯头:PN4.0,DN250 25个 DN200 15个DN150 10个 DN125 8个DN80 10个 DN65 15个6.3 闸阀 PN1.0DN200 4台压力表:“0~2.5MPa ” 2块7.技术措施:7.1 冲洗以最大流量进行,且要连续,直至放水口处的水质和透明度与入口侧一致时为合格。
一、工程概况Xxxxxxxxxx项目4×330MW机组电厂工程#7机组闭式循环冷却水系统管道设计压力为0.6Mpa,设计温度50℃,其主要作用是向热力系统中的设备提供冷却水。
本系统是一个闭式循环系统,由凝结水输送泵来的除盐水作为其补水水源,水源补入容积为5m³的闭式膨胀水箱后,经Φ89×4管道进入闭式循环冷却水系统回水管道,以将系统注满水。
闭式循环冷却水先经闭式水泵升压后,至闭式水热交换器,被开式循环冷却水冷却后,分别向给水泵汽轮机冷油器、汽动给水泵主泵密封水冷却器、前置泵密封水冷却器、凝结水泵轴承、EH油冷油器、精处理取样架和化学取样架提供冷却水,最终回水到闭式泵入口。
1、冲洗目的(1)检验闭式循环水泵出力及其他各项性能指标。
(2)清除闭式循环冷却水管道系统及有关设备内部杂质和杂物,使闭式循环冷却水清洁度及水质满足运行要求,检验系统的严密性,确保系统通畅无泄漏。
(3)检验系统设备、管道性能,使该系统能够为机组提供稳定合格的闭式循环冷却水,以满足机组安全运行要求。
2、冲洗方案及范围(1)冲洗方案将闭式循环水冷却器进出口短接,闭式水各用户进、回水管道短接,形成闭式环路进行冲洗(详见闭式循环冷却水冲洗系统图)(2)冲洗范围包括凝结水补充水至闭式水膨胀水箱、闭式膨胀水箱至闭式泵回水管道、闭式循环冷却水泵、闭式循环水泵出口至闭式循环水冷却器进出口管道、闭式水至各用水设备的入口及各设备用户的出口至闭式水泵的入口的管道、阀门等。
(3)冲洗流程除盐水补水闭式膨胀水箱闭式循环冷却水泵交换器各用户排水至凝泵坑闭式板式换热器二、编制依据1、《火力发电建设工程启动试运及验收规程》DL/T5437—2009;2、《电力建设施工及验收技术规范》(DL5031-2012)(管道篇);3、《电力建设安全工作规程》(DL5009.1-2002);4、《电力建设施工质量验收及评价规程》管道篇(DL/T 5210.5-2009);5、设计院J0528主厂房闭式循环冷却水管道系统图。
管道工程施工技术考试历年真题考点梳理含答案1.下列工业管道安装工程一般施工程序中,正确的是()。
2013.5A.管道与设备连接→仪表安装→调试与试运行B.仪表安装→试压及清(吹)洗→防腐与保温C.管道敷设→管道与设备连接→防腐与保温D.管道与设备连接→试压及清(吹)洗→防腐与保温【参考答案】B【解析】本题考查的是工业管道施工程序。
管道安装工程一般施工程序:施工准备→测量定位→支架制作安装→管道预制安装→仪表安装→试压清洗→防腐保温→调试及试运行→交工验收。
2.对管道元件的质量证明文件有异议时,下列做法正确的是()。
2018A.异议未解决前,不得使用B.可以使用,但要做好标识并可追溯C.管道元件压力试验合格后,可以使用D.GC1 级管道可以使用,GC3 级管道不可以使用【参考答案】A【解析】当对管道元件或材料的性能数据或检验结果有异议时,在异议未解决之前,该批管道元件或材料不得使用。
3.工业管道工程交接验收前,建设单位应检查施工单位的技术文件,其中包括()。
A.材料代用单B.安全阀校验报告C.管道元件检查记录D.管道安装竣工图E.管道元件复验报告zi 料来源:DA 大Li 立教yu 【参考答案】ADE【解析】本题考查的是工程交接验收技术条件。
技术文件包括(1)管道元件的产品合格证、质量证明文件和复检、试验报告。
(2)管道安装竣工图、设计修改文件及材料代用单,(3)无损检测和焊后热处理的管道,在管道轴测图上准确表明焊接工艺信息。
选项B 属于试验报告,选项C 属于施工检查记录。
4.热力管道两个补偿器之间应设置()。
2012.7A.活动支架B.导向支架C.固定支架D.弹簧吊架【参考答案】C【解析】本题考查的是热力管道安装要求。
两个补偿器之间(一般为20 〜40m)以及每一个补偿器两侧应设置固定支架。
5.高压管道安装的要求包括()。
2011.22【教材修改,相关内容了解】A.管道组成件必须有制造厂质量证明文件B.管道支架应按设计图纸施工C.管道安装时应使用正式管架固定D.安装误差可以通过修改密封垫厚度补偿E.管线安装如有间断,应及时封闭管口【参考答案】ABCE【解析】本题考查的是高压管道安装要求。
建筑业10项新技术1地基基础和地下空间工程技术 (1)1.1灌注桩后注浆技术 (1)1.2长螺旋钻孔压灌桩技术 (2)1.3水泥粉煤灰碎石桩(CFG桩)复合地基技术 (2)1.4真空预压法加固软土地基技术 (3)1.5土工合成材料应用技术 (4)1.6复合土钉墙支护技术 (5)1.7型钢水泥土复合搅拌桩支护结构技术 (6)1.8工具式组合内支撑技术 (7)1.9逆作法施工技术 (8)※※※※※ (11)1.10爆破挤淤法技术 (11)1.11高边坡防护技术 (14)1.12非开挖埋管技术 (17)1.13大断面矩形地下通道掘进施工技术 (19)1.14复杂盾构法施工技术 (20)1.15智能化气压沉箱施工技术 (21)1.16双聚能预裂与光面爆破综合技术 (22)2混凝土技术 (26)2.1高耐久性混凝土 (26)2.2高强高性能混凝土 (28)2.3自密实混凝土技术 (30)2.4轻骨料混凝土 (31)2.5纤维混凝土 (33)2.6混凝土裂缝控制技术 (35)2.7超高泵送混凝土技术 (38)2.8预制混凝土装配整体式接受施工技术 (40)3钢筋及预应力技术 (46)3.1高强钢筋应用技术 (46)3.2钢筋焊接网应用技术 (47)3.3大直径钢筋直螺纹连接技术 (47)3.4无粘结预应力技术 (48)3.5有粘结预应力技术 (49)3.6索结构预应力施工技术 (50)3.7建筑用成型钢筋制品加工与配送技术 (52)3.8钢筋机械锚固技术 (52)4模板及脚手架技术 (56)4.1清水混凝土模板技术 (56)4.2钢(铝)框胶合板模板技术 (57)4.3塑料模板技术 (59)4.4组拼式大模板技术 (61)4.5早拆模板施工技术 (63)4.6液压爬升模板技术 (64)4.7大吨位长行程油缸整体顶升模板技术 (66)4.8贮仓筒壁滑模托带仓顶空间钢结构整安装施工技术 (67)4.9插接式钢管脚手架及支撑架技术 (69)4.10盘销式钢管脚手架及支撑架技术 (71)4.11附着升降脚手架技术 (74)4.12电动桥式脚手架技术 (76)※※※※※ (76)4.13预制箱梁模板技术 (78)4.14挂篮悬臂施工技术 (80)4.15隧道模板台车技术 (82)4.16移动模架造桥技术 (85)5钢结构技术 (88)5.1深化设计技术 (88)5.2厚钢板焊接技术 (89)5.3大型钢结构滑移安装施工技术 (90)5.4钢结构与大型设备计算机控制整体顶升与提升安装施工技术 (90)5.5钢与混凝土组合结构技术 (92)5.6住宅钢结构技术 (93)5.7高强度钢材应用技术 (94)5.8大型复杂膜结构施工技术 (95)5.11模块式钢结构框架组装、吊装技术 (95)6机电安装工程技术 (97)6.1管线综合布置技术 (97)6.2金属矩形风管薄钢板法兰连接技术 (98)6.3变风量空调系统技术 (99)6.4非金属复合板风管施工技术 (101)6.5大管道闭式循环冲洗技术 (102)6.6薄壁不锈钢管道新型连接技术 (103)6.7管道工厂化预制技术 (107)6.8超高层高压垂吊式电缆敷设技术 (108)6.9预分支电缆施工技术 (110)6.10电缆穿刺线夹施工技术 (111)※※※※※ (114)6.11大型储罐施工技术 (114)7绿色施工技术 (129)7.1基坑施工封闭降水技术 (129)7.2基坑施工降水回收利用技术 (130)7.3预拌砂浆技术 (132)7.4外墙自保温体系施工技术 (133)7.5粘贴式外墙外保温隔热系统施工技术 (134)7.6现浇混凝土外墙外保温施工技术 (136)7.7硬泡聚氨酯外墙喷涂保温施工技术 (140)7.8工业废渣及(空心)砌块应用技术 (142)7.9铝合金窗断桥技术 (143)7.10太阳能与建筑一体化应用技术 (141)7.11供热计量技术 (141)7.12建筑外遮阳技术 (144)7.13植生混凝土 (141)7.14透水混凝土 (144)8防水技术 (148)8.1防水卷材机械固定施工技术 (148)8.2地下工程预铺反粘防水技术 (152)8.3预备注浆系统施工技术 (156)8.4遇水膨胀止水胶施工技术 (157)8.5丙烯酸盐灌浆液防渗施工技术 (161)8.6聚乙烯丙纶防水卷材与非固化型防水粘结料复合防水施工技术 (163)8.7聚氨酯防水涂料施工技术 (168)9.抗震、加固与改造技术 (171)9.1消能减震技术 (171)9.2建筑隔震技术 (172)9.3混凝土构件粘贴碳纤维、粘钢和外包钢加固技术 (173)9.4钢绞线网片聚合物砂浆加固技术粘钢和外包钢加固技术 (173)9.5结构无损拆除技术 (174)9.6无粘结预应力混凝土结构拆除技术 (175)9.7深基坑施工监测技术 (177)9.8结构安全性监测(控)技术 (177)9.9开挖爆破监测技术 (177)9.10隧道变形远程自动监测系统 (177)9.11一机多天线GPS变形监测技术 (177)10.信息化应用技术 (181)10.1虚拟仿真施工技术 (181)10.2高精度自动测量控制技术 (182)10.3施工现场远程监控管理及工程远程验收技术 (183)10.4工程量自动计算技术 (183)10.5工程项目管理信息化实施集成应用及基础信息规范分类编码技术 (185)10.6建设项目资源计划管理技术 (186)10.7项目多方协同管理信息化技术 (187)10.8塔式起重机安全监控管理系统应用技术 (188)注:第1、4、6项“※”下的子项技术,主要适用于房建外的其他土木领域。
学习时间计划:00:04:00累计:00:00:54当前:00:00:54一、管线综合布置技术1.主要技术内容管线综合布置技术是依靠计算机辅助制图手段,在施工前模拟机电安装工程施工完后的管线排布情况;即在未施工前先根据所施工的图纸在计算机上进行图纸“预装配”,有条件的可以采用3D三维图直观的反映出设计图纸上的问题,尤其是在施工中各专业之间设备管线的位置冲突和标高重叠;根据模拟结果,结合原有设计图纸的规格和走向,进行综合考虑后再对施工图纸进行深化,而达到实际施工图纸深度;应用“管线综合布置技术”极大缓解了在机电安装工程中存在的各种专业管线安装标高重叠,位置冲突的问题;不仅可以控制各专业和分包的施工工序,减少反工,还可以控制工程的施工质量与成本;2.技术特点1快速完善施工详图设计和节点设计“管线综合布置技术”各专业的施工单位和人员提前熟悉图纸;通过提前审图这一过程,使施工人员了解设计的意图,掌握管道内的传输介质及特点,弄清管道的材质、直径或截面大小、强电线缆与线槽架、管的规格、型号、弱电系统的敷设要求,清晰各楼层净高、管线安装敷设的位置和有吊顶时能够使用的宽度及高度、管道井的平面位置及尺寸,特别是风管截面尺寸及位置、保温管道间距要求、无压管道坡度、强弱电桥架的间距等等;2控制各专业或各分包的施工工序管线综合布置技术在未施工前先根据所要施工的图纸进行图纸“预装配”,通过“预装配”的过程就把各个专业未来施工中的交汇问题全部暴露出来;提前解决这些问题,为将来施工中安排施工工序打下良好基础,因此可合理安排整个工程各专业或各分包的施工穿插及顺序;3预先核算计算,应用综合支吊架;综合支吊架的最大的优点是不同专业的管线使用一个综合支架,减少支架的使用,合理利用了空间,同时降低了成本;只有采用管线综合布置技术才能更好地进行综合支架的选择和计算;4施工动态控制由于图纸制作、处理、审核全在现场,使与机电工程有关的管理及施工人员包括甲方、监理、总包、劳务分包等,均通过图纸对所涉及的专业内容各专业图纸的综合图、机电样板的汇总报审图、与土建的交接图、方案附图、洽商附图、报验图及工程管理用图等进行管理调整,及时掌握变更的状况;3.适用范围适用于多专业或多分包单位施工的建筑机电安装工程管理,尤其适用于机电工程总承包管理;同时也适用于市政工程中的道路桥梁的配套管线工程;4.已应用的典型工程北京东方广场工程、奥运射击馆、北京首都机场T3航站楼工程等;学习时间计划:00:03:00累计:00:00:52当前:00:00:52二、金属矩形风管薄钢板法兰连接技术金属矩形风管薄钢板法兰风管制作、安装技术与传统角钢法兰连接技术相比,具有工艺先进、产品质量稳定,制作、安装生产效率高,成型质量好,操作人员工种少省去焊接、油漆工种,减少环境污染,降低操作劳动强度,缩短施工周期,加快工程建设进度等特点;金属矩形风管薄钢板法兰连接技术,根据加工形式的不同有所区别:法兰与风管管壁为一体的形式,称之为“共板法兰风管”、“无法兰风管”或叫“TDC法兰风管”;另一种则是“组合式法兰”风管又称之为TDF法兰,其薄钢板法兰用专用组合法兰机制作成法兰的形式,根据风管长度下料后,插入制作好的风管管壁端部,再用铆压接连为一体;1.主要技术内容薄钢板法兰风管有两种构造形式:经过专用机械加工风管与法兰同为一体及采用镀锌板制作的法兰条与风管本体采用铆接形成的风管,第二种是第一种的补充和加强形式;风管间的连接采用弹簧夹式、插接式或顶丝卡紧固等方式;薄钢板法兰风管的制作,可采用单机设备分工序完成风管制作;也可采用在计算机控制下,通过自动生产线将材料类型选择、剪切下料、风管板面连接形式及法兰成形、折方等工序顺序自动完成;自动化流水线使用镀锌板卷材,根据风管需要连续进行管材下料到半成品加工完成,全部工序只需30秒钟即可完成,实现了直风管加工和风管配件下料的自动化;异形风管可采用数控等离子切割设备下料,工序简单、操作时间短,下料准确;设备的配套使用实现了直风管加工和风管配件下料的自动化;2.技术指标金属矩形风管薄钢板法兰连接技术的技术指标应符合国家标准通风与空调工程施工质量验收规范GB50243,通风管道技术规程JGJ141以及薄钢板法兰风管制作与安装07K133中的有关规定;3.适用范围适用于工作压力不大于1500Pa的通风及空调系统中风管长边尺寸不大于2000mm的金属矩形风管的制作连接;4.已应用典型工程上海金茂大厦、北京东方广场、北京中国银行大厦、首都博物馆、中国大剧院、北京奥体中心等工程;学习时间计划:00:04:00累计:00:03:58当前:00:03:58三、变风量空调系统技术变风量系统是一种通过改变进入空调区域的送风量来适应区域内负荷变化的全空气空调系统;主要用于办公和其他商用建筑的舒适性空调;变风量空凋系统运行成功与否,取决于空调系统设计是否合理、变风量末端装置的性能优劣以及控制系统的整定和调试;其中合理的系统设计是基础,末端装置的性能优劣是关键,控制系统调试是重点难点;1.主要技术内容1变风量空调系统基本构成变风量空调系统有各种类型,它们均由四个基本部分构成:变风量末端装置、空气处理及输送设备、风管系统及自动控制系统;图显示了变风量空调系统四个基本部分的构成、作用与相互关系;图变风量空调系统基本构成2技术特点变风量空调系统融合了定风量系统与风机盘管系统的优点,又克服了它们各自的不足,形成其独特的特点,见表;全空气变风量空调系统优点、缺点表系统优点1.区域温度可控,所采用的比例调节方式的控制质量优于风机盘管机组的双位调节,所采用的风量调节方法的节能性也远胜于定风量系统的再热调节方法;2.部分负荷时,采用变频装置调节风机转速,大大降低了风机能耗;3.保持定风量空调系统空气过滤效率高、室内空气品质好、室内相对湿度低、热舒适性好的特点;通过改变新风比还可利用室外低温新风进行自然冷却,并可实现低温送风;4.系统可以无水管进入空调区域;减少系统泄露可能性,提高系统使用、维护的安全性;系统缺点1.因大量使用变风量末端装置及其控制设备,初投资较大2.风量调节时,区域内新风量分配可能会不均匀3.末端装置内置风机和调节风阀可能会产生噪声;4.设计、施工、管理较复杂;5.末端装置较小风量时室内气流分布状况较差;2.技术指标变风量空调系统的技术指标应符合表;公共建筑节能设计标准GB50185设计方面采暖通风与空气调节设计规范GB50019通风与空调工程施工质量验收规范GB50243施工方面智能建筑工程质量验收规范GB50339变风量空调系统技术指标表3.适用范围变风量空调系统适用于负荷变化较大的建筑物、多区域控制的建筑物及公用回风通道的建筑物;4.已应用的典型工程上海西郊国宾馆、中国电信上海信息枢纽大楼、厦门国际银行大厦、深圳华为公司、新加坡大使馆、杭州大剧院等;学习时间计划:00:03:00累计:00:00:30当前:00:00:30四、非金属复合板风管施工技术1.主要技术内容按复合板材质的不同,非金属复合板风管主要有机制玻镁复合板风管、聚氨酯复合板风管、酚醛复合板风管、玻纤复合板风管;机制玻镁复合板风管是以玻璃纤维为增强材料,氯氧镁水泥为胶凝材料,中间复合绝热材料或不燃轻质结构材料,采用机械化生产工艺制成三层多层结构的机制玻镁复合板;在施工现场或工厂内切割成上、下、左、右四块单板,用专用无机胶粘剂组合粘接工艺制作成通风管道;酚醛铝箔复合板风管与聚氨酯铝箔复合板风管同属于双面铝箔泡沫类风管,风管内外表面覆贴铝箔,中间层为聚氨酯或酚醛泡沫绝热材料;玻纤复合板风管是以玻璃棉板为基材,外表面复合一层玻璃纤维布复合铝箔或采用铝箔与玻纤布及阻燃牛皮纸复合而成,内表面复合一层玻纤布或覆盖一层树脂涂料而制成的玻纤复合板为材料,经切割、粘合、胶带密封和加固制成的通风管道;复合板板材的制作均采用机械化生产工艺一次成型复合制成;生产效率高,板材质量得到有效保证;复合板风管具有外观美观、重量轻、施工方便、效率高、漏风小、不需要外保温的特点,一般在现场制作,以避免损坏;2.技术指标非金属复合板风管制作安装均应符合国家有关的规范、规程:通风与空调工程施工质量验收规范GB50243、通风管道技术规程JGJ141、非金属及复合风管JG/T258、复合玻纤板风管JC/T591、机制玻镁复合板风管制作与安装09CK134;3.适用范围按中间复合绝热材料或不燃轻质结构材料的不同,机制玻镁复合板风管适用于工业与民用建筑中工作压力≤3000Pa的通风、空调、洁净及防排烟中的风管;1聚氨酯复合板风管适用于工作压力≤2000Pa的空调系统、洁净系统及潮湿环境;2酚醛复合板风管适用于工作压力≤2000Pa的空调系统及潮湿环境;3玻纤复合板风管适用于工作压力≤1000Pa的下的空调通风管道系统;4.已应用的典型工程复合板风管比较典型的工程有首都体育馆机制玻镁复合板风管、500千伏静安世博输变电站机制玻镁复合板风管、解放军309医院工程玻纤复合板风管、北京疾病预防控制中心中央实验室聚氨酯复合板风管、南京国际展览中心酚醛复合板风管;学习时间计划:00:02:00累计:00:00:05当前:00:00:05五、大管道闭式循环冲洗技术管道在施工过程中,管道内难免落进砂、砾石、砖块、电焊条、电焊渣等杂物,残存在管道内壁的底层,而管道内壁因氧化、腐蚀而残存在管道壁面的氧化铁皮等,在管网投入运行前,必须将这些杂质清除掉,而最好的、即环保、又节能的方法就是采用闭式循环冲洗法,能够清除掉管内一切杂物;1.主要技术内容1闭式循环冲洗管道的原理利用水在管内流动的动力和紊流的涡旋及水对杂物的浮力,迫使管内杂质在流体中悬浮、移动,从而使杂质随流体带出管外或沉积于除污短管内清除掉;这种向管内注水,脏水循环、排掉;再换水,清水循环、排掉;再换水,净水循环,再排掉等循环过程称为闭式循环冲洗;2严格计算选择杂质的悬浮速度、启动速度和移动速度,最终确定冲洗速度;3设计冲洗系统主管、支管及连通管,计算冲洗长度,在冲洗长度处安设除污短管,便于冲洗时沉积杂物;4根据管网各项技术参数,计算系统能量损耗;5最终确定冲洗速度、最大冲洗长度和冲洗用水泵及设备;一般选择1m/s速度冲洗最经济;6连通安装冲洗系统;2.技术指标冲洗最终质量,应按设计要求标准执行,无设计要求时,应按城镇直埋供热管道工程技术规程CJJ/T81规定;3.适用范围闭式循环冲洗技术,适用城市供热管网,供水管网和一切可用水冲洗管道的工业、民用管网的冲洗;4.已应用的典型工程唐山市新区、市区供热管网及各支线供热管网、北京阜成线供热管网及厦门机场空调冷却循环水管道、赛格广场、涿州热电厂等工程;学习时间计划:00:04:00累计:00:00:07当前:00:00:07六、薄壁不锈钢管道新型连接技术给水管道中,取代镀锌钢管和塑料管道的薄壁不锈钢管道和薄壁铜管的应用已越来越广泛,连接方式也越来越多,除焊接和粘接以外,机械密封式连接的种类最多;因机械密封式连接无套丝作业、无焊接施工、无粘接作业,污染少,连接快速简便,发展前景好;1.主要技术内容1铜管接卸密封式连接1卡套式连接:是一种较为简便的施工方式,操作简单,掌握方便,是施工中常见的连接方式,连接时只要管子切口的端面能与管子轴线保持垂直,并将切口处毛刺清理干净,管件装配时卡环的位置正确,并将螺母旋紧,就能实现铜管的严密连接,主要适用于管径50mm 以下的半硬铜管的连接;2插接式连接:是一种最简便的施工方法,只要将切口的端面能与管子轴线保持垂直并去除毛刺的管子,用力插入管件到底即可,此种连接方法是靠专用管件中的不锈钢夹固圈将钢壁禁锢在管件内,利用管件内与铜管外壁紧密配合的“О”型橡胶圈来实施密封的;主要适用于管径25mm以下的铜管的连接;3压接式连接:是一种较为先进的施工方式,操作也较简单,但需配备专用的且规格齐全的压接机械;连接时管子的切口端面与管子轴线保持垂直,并去除管子的毛刺,然后将管子插入管件到底,再用压接机械将铜管与管件压接成一体;此种连接方法是利用管件凸缘内的橡胶圈来实施密封的;主要适用于管径50mm以下的铜管的连接;2薄壁不锈钢管机械密封式连接1卡压式连接:配管插入管件承口承口“U”形槽内带有橡胶密封圈后,用专用卡压工具压紧管口形成六角型而起密封和紧固作用的连接方式;2卡凸式螺母型连接:以专用扩管工具在薄壁不锈钢管端的适当位置,由内壁向外径向辊压使管子形成一道凸缘环,然后将带锥台形三元乙丙密封圈的管插进带有承插口的管件中,拧紧锁紧螺母时,靠凸缘环推进压缩三元乙丙密封圈而起密封作用;3环压式连接:环压连接是一种永久性机械连接,首先将套好密封圈的管材插入管件内,然后使用专用工具对管件与管材的连接部位施加足够大的径向压力使管件、管材发生形变,并使管件密封部位形成一个封闭的密封腔,然后再进一步压缩密封腔的容积,是密封材料充分填充整个密封腔,从而实现密封;同时将管件嵌入管材是管材与管件牢固连接;2.技术指标应按设计要求的标准执行;无设计要求时,按建筑给水排水及采暖工程施工质量验收规范GB50242执行;3.适用范围可以广泛地应用于给水、热水、饮用水、排水采暖等管道系统中;4.已应用的典型工程卡压式连接比较典型的工程有:北京人民大会堂冷热水工程、财政部办公楼直饮水工程、上海汤臣花园热水工程、上海F1国际赛车场冷热水工程、大庆36000户人家直饮水工程;卡凸式连接比较典型的工程有:上海世博会中国馆,还有北京广安贵都大酒店五星、广州白云宾馆、广州亚运城、杭州千岛湖别墅等等;学习时间计划:00:04:00累计:00:00:04当前:00:00:04七、管道工厂化预制技术现代建筑机电安装正朝着工厂化和装配化方向发展,其基本特点是将全部工作分为预制和装配两个部分;工厂化预制的优越性在于既不受天气影响,也不受土建和设备安装条件的限制,待现场条件具备时,即可将预制好的管段及组合件运至现场进行安装;这对于缩短施工周期,加快施工进度,减少高空作业和高空作业辅助设施的架设,保证施工质量和安全,提高技术水平和平衡施工力量等都具有十分重要的意义;1.主要技术内容民用建筑管道工厂化预制的内容主要有:图纸深化、现场测量、绘制单线图、绘制加工图、备料、划线、下料、加工、组装、检验、编号、分期分批运至安装现场;工厂化预制主要有以下几项工作:深化设计、材料供应、预制加工、运输配送、现场安装,以及辅助并穿插在全过程中的质量控制和安全监控;1深化设计以设计院提供的设计图纸为依据,按照国家法律、法规和标准规范的规定,进行深化设计,并在取得现场工程师认可后,绘制预制加工图;2材料供应验收按照业主或招标文件要求,与现场测绘,同时选择合格的、符合业主或招标文件要求的合格供应厂商,及时收集资料及时送审,经确认后及时订货;3预制加工管段加工图经确认后,交付给预制加工厂,由其按图进行加工;预制加工过程中,质量检验人员依据国家规范、设计要求、施工深化图以及预制加工图,对加工后的成品和半成品及时进行质量检验;4运输配送根据施工进度计划,组织、协调现场分送、吊运准备工作,并踏勘预制组装件现场安装部位,配备必要的起重设备或协调现场原有的起重设备;5现场安装根据进度计划将加工基地配送到现场的预制管线,按施工图进行合理的分配、排列;并根据规范要求先行制作支吊架,再将半成品管线安装到位;2.技术指标1加工图要点1准确性:应严格按照施工深化图、单线图以及现场实测尺寸绘制;2简要性:图纸要清晰、明确,分段合理由主到次,由大到小,由系统到楼层依次拆分;3加工管段:管段编号、配件编号、口径标注、尺寸标注要逐一对应,不得混乱;所生成的材料明细表应与加工图一一对应,一目了然;4可追溯性:加工图审定后,应存档,对有修改的部分,应重新绘制加工图修改版,并再次存档备查;2预制加工场配备说明预制加工基地尽可能选择在施工现场附近,加工基地一般设置有生活区、加工区、仓库区和办公区,各区域面积根据工程规模、类别、预制加工量而定;3.适用范围本技术适用于大、中型民用建筑工程、工业工程、石油化工工程的管道安装4.已应用典型工程上海环球金融中心、上海通用汽车改造工程、上海国际博览中心10、11号馆、上海X-2国金中心等工程;学习时间计划:00:05:00累计:00:07:17当前:00:07:17八、超高层高压垂吊式电缆敷设技术1.主要技术内容在超高层供电系统中,有时采用一种特殊结构的高压垂吊式电缆,这种电缆不管有多长多重,都能靠自身支撑自重,解决了普通电缆在长距离的垂直敷设中容易被自身重量拉伤的问题;它由上水平敷设段、垂直敷设段、下水平敷设段组成,其结构为:电缆在垂直敷设段带有3根钢丝绳,并配吊装圆盘,钢丝绳用扇形塑料包覆,并与三根电缆芯绞合,水平敷设段电缆不带钢丝绳;吊装圆盘为整个吊装电缆的核心部件,由吊环、吊具本体、连接螺栓和钢板卡具组成,其作用是在电缆敷设时承担吊具的功能并在电缆敷设到位后承载垂直段电缆的全部重量,电缆承重钢丝绳与吊具连接采用锌铜合金浇铸工艺;1施工要点:1吊装工艺选择:利用多台卷扬机吊运电缆,采用自下而上垂直吊装敷设的方法;2对每个井口的尺寸及中心垂直偏差进行测量,并安装槽钢台架;3设计穿井梭头,用以扶住吊装圆盘,让其顺利穿过井口;4吊装设备布置:吊装卷扬机布置在电气竖井的最高设备层或以上楼面,除吊装最高设备层的高压垂吊式电缆外,还要考虑吊装同一井道内其他设备层的高压垂吊式电缆;5架设专用通讯线路,在电气竖井内每一层备有电话接口;指挥人、主吊操作人、放盘区负责人还必须配备对讲机;6电气竖井内光线弱,要设置临时照明;7电缆盘架设:电缆盘至井口应设有缓冲区和下水平段电缆脱盘后的摆放区,面积大约30~40㎡;架设电缆盘的起重设备通常从施工现场在用的塔吊、汽车吊、履带吊等起重设备中选择;8吊装过程:选用有垂直受力锁紧特性的活套型网套,同时为确保吊装安全可靠,设一根直径12.5mm保险附绳,当上水平段电缆全部吊起,将主吊绳与吊装圆盘连接,同时将垂直段电缆钢丝绳与吊装圆盘连接;当吊装圆盘连接后,组装穿井梭头;在吊装过程中,在电气竖井井口安装防摆动定位装置,可以有效的控制电缆摆动;将上水平段电缆与主吊绳并拢,并用绑扎带捆绑,应由下而上每隔2m捆绑,直至绑到电缆头,吊运上水平段和垂直段电缆;吊装圆盘在槽钢台架上固定后,还要对其辅助吊挂,目的是使电缆固定更为安全可靠;在吊装圆盘及其辅助吊索安装完成后,电缆处于自重垂直状态下,将每个楼层井口的电缆用抱箍固定在槽钢台架上;水平段电缆通常采用人力敷设;在桥架水平段每隔2m设置一组滚轮;2.技术指标1采用的标准规范电气装置安装工程电缆线路施工及验收规范GB50168、建筑电气工程施工质量验收规范GB50303、电气装置安装工程电气设备交接试验标准GB50150、建筑机械使用安全技术规程JGJ33、施工现场临时用电安全技术规范JGJ46;2技术要求1电缆型号、电压及规格应符合设计要求;核实电缆生产编号、订货长度、电缆位号,做到敷设准确无误;2电缆外观无损伤,电缆密封应严密;3电缆应做耐压和泄漏试验,试验标准应符合国家标准和规范的要求,电缆敷设前还应用摇表测量绝缘电阻是否合格;卷扬机分段提升示意图3.适用范围适用于在超高层建筑电气竖井内的高压垂吊式电缆敷设,尤其适用于长距离大截面电缆垂直敷设;4.已应用的典型工程上海环球金融中心;学习时间计划:00:03:00累计:00:05:55当前:00:05:55九、预分支电缆施工技术1.主要技术内容1技术特点:分支电缆是近年来的一项新技术产品,该产品根据各个具体建筑的结构特点和配电要求,将主干电缆、分支线电缆、分支连接体三部分进行特殊设计与制造,产品到现场经检查合格后可直接安装就位,极大地缩短了施工周期、减少了材料费用和施工费用,更好地保证了配电的可靠性;预分支电缆由三部分组成:主干电缆、分支线、起吊装置,并具有三种类型:普通型、阻燃型、耐火型;预分支电缆是高层建筑中母线槽供电的替代产品,具有供电可靠、安装方便、占用建筑面积小、故障率低、价格便宜、免维修等优点,目前已广泛应用于中高层建筑采用电气竖井垂直供电的系统和隧道、机场、桥梁、公路等供电系统;2施工技术:采用预分支电缆技术时,应先行测量建筑电气竖井的实际尺寸竖井高度、层高、每层分支接头位置等,同时结合实际配电系统安装的位置量身定制,为避免因楼层功能改变引起容量的变动,宜将预分支电缆的干线和支线截面均放大一级,特殊情况还应预留分支线以供备用;3预分支电缆的安装:预分支电缆可以吊装或放装,采用放装从上往下或从未端开始施放,用户需要向制造厂家提出,电缆在出厂复绕时要逆向复绕;无论是吊装还是放装,安装时每一楼层都要有专人监护,以免电缆刮伤;在电缆提升前应先安装钢丝网套,钢丝网套安装时要用扎紧线与电缆扎紧,其扎紧线应位于网套的末端;在电缆全部吊好后应及时将电缆固定在安装支架上,以减少网套承受的拉力,从而避免因拉力过大把电缆外护套拉坏;2.技术指标电气装置安装工程电缆线路施工及验收规范GB50168、建筑电气工程施工质量验收规范GB50303、预制分支电力电缆安装标准图集00D101-7;3.适用范围适用于中高层建筑交流额定电压为1kV、中小负荷的配电线路;4.已应用典型工程杭州西湖文化广场环球中心、宁波万豪大酒店;学习时间计划:00:03:00累计:00:01:58当前:00:01:58十、电缆穿刺线夹施工技术1.主要技术内容。
5.4大管道闭式循环冲洗技术
5.4.1应用概况
利用水在管内流动动时所产生的动力以及紊流、涡流、层流状态以及水对杂物的浮力作用,迫使管内残存物质在流体运动中悬浮、移动、滚动,从而使管内残存物质随流体运动带出管外或沉积于除污管或在过滤器内清除掉。
种向管内注水使其在管内闭式循环,经过多次注水、循环、排水、再换水、循环、排水,净水循环、排水、再换水的过程称为闭式循环清洗。
管道施工过程中,管道内难免落入各种杂物,如:砂、砾石、砖块、电焊渣等杂物,残存在管道内壁的底层;管道内因腐蚀而产生的氧化层也附着在管道内壁。
管网在投入运行前必须清除管内残存物及杂质。
目前,采用闭式循环冲洗是既环保又节能的清洗方法。
在本工程中暖气、给排水、消防管道均采用闭式循环冲洗技术,冲洗效果明显,管道内杂质含量低,投入使用1年多,各过滤器未发生一处堵塞现象。
5.4.2关键技术的施工方法及创新点
1、冲洗原理:利用水在管内流动的动力和紊流的漩涡及水对杂物的浮力,迫使管内杂质在流体中悬浮、移动、从而使杂质由流体带出管外或沉积于除污短管内。
2、冲洗原则:将供水管道、回水管道的最终端连通,并安装连通阀门,先冲远处,后冲近处,先冲支管,再冲干管。
先脏水循环冲洗,再换清水循环冲洗,最后换净水循环冲洗。
3、冲洗技术条件
1)、假设条件
①杂质在流体中的运动状态是随流体流速的变化而变化,流体流速愈大,被冲出的杂质质量愈大;
②设砂、砾石的当量直径平均为10mm其重度r=25506N/m3
③ 电焊条、螺帽的当量直径平均10mm 其重度 r=77008.5N/m3 ④ 砂、砾石与管壁的磨擦阻力系数为r=-0.0072
⑤ 泥土与管壁磨擦阻力系数为r=-0.023 。
2)、技术参数
① 冲洗压力、按系统沿程阻力损失和局部阻力损失计算而定; ②冲洗速度由计算而定;
③冲洗介质为水,其r=-9810N/m3
4.冲洗速度的确定
1)启动速度计算
启动速度是指杂质在管内静止状态到运动状态所需要的流体的最小速度,计算推荐武汉水利电力学院公式,即:
式中: VO -杂质的启动速度,m/s ; h -有压管道液柱高度,m ; d -杂质的当量直径,m ;
s γ-杂质的平均重度,N/m3;
γ-水的重度,9810N/m3; 2)移动速度计算
式中:
Vs -杂质在水流中的移动速度,m/s ; g -物体重加速度,9.81m/s2; 5
.072.014.010*********.05.17⎥⎦⎤⎢⎣⎡++-⋅⎥⎦⎤⎢⎣⎡=d h d d h V s O γγγγ
γγ554.2)(max g d V s
s ⋅-=
s γ γ, -同前述;
dmax -杂质最大当量直径,m ;
3)悬浮速度计算
杂质在管内因流体的浮力而产生流体对杂质的悬浮速度,即:
式中: Vg -杂质在流体中的悬浮速度,m/s ; λ
-阻力系数; d 、g 、s γγ 、-同前所述。
5、管网冲洗
1)、系统注水:将冲洗的系统主干线、支线的供水管和回水管内全部注满水,并高处排放空气;水可以用水泵注水,也可以用开三通直接往管里灌水;若管内试压水未排掉,要补充注水,直至全部注满水为止;
2)、粗洗循环:启动冲洗水泵,进行8~10小时的管内脏水进行循环,迫使管内沉积的砂、砾石等杂质沿水流方向移动而最终沉积到除污短管(除污器)中,使轻质悬浮杂质沿管道排水口排入水池中,经过滤清除掉;
3)、清水循环
粗洗后的脏水停泵后即马上排入市政雨水管道内(不要在停泵静止后再排),待管道内最低点水全部排净后,关掉排水阀门,再向供水管内和回水管内注入清水,管内水满后,再开启冲洗水泵,循环8~10小时以后,迅速排掉管中的浑水;这个过程是使管内的细砂及氧化铁皮等有足够的时间移动沉入除污短管里;若循环不理想,可以延λγγ)(34-⋅
=s g d g V
长循环时间;
4)、净洗循环
净洗,是在清水循环后,将浑水全部排掉,然后注入自来水,继续开泵循环,使管内全部杂质都沉积在除污短管里面,经水质化验合格后结束清洗循环;化验不合格用延长清洗循环时间解决,直至化验全部合格为止;
5)、冲洗操作方法:
先冲洗最远的支管,合格后依次由远到近,冲洗全部支管合格后,再冲洗主干管。
未端设备冲洗应与支线管网一同冲洗,主管网上的设备应与冲洗主干管时一同冲洗。
其具体的操作方法是:
①首先关闭管网全部连通管阀门,并将管网上的阀门都打开;
②将管网最末端的冲洗连通管阀门打开,开启水泵,进行末端管冲洗,合格后关闭最远支管的连通管阀门,依序由远至近按上条方法依序冲洗;
③前段冲洗合格后,一定要关闭前段支管冲洗连通管上的阀门才能冲下一支管,否则达不到冲洗效果;
④末端设备、支管设备应随支管冲洗而冲洗;
⑤支管全部冲洗完后,将所有支管的连通管阀门关闭,则开泵冲洗主干管道,主干管上的设备随主干管冲洗,但是设备不允许与管道一起冲洗的设备,须设旁通管进行冲洗;
⑥在冲洗支管线时,根据计算,可以一次同时冲几条支管,目的是节省水和电,在冲洗过程中,要注意流量的分配;
⑦连通管直径不能小于被冲洗管道的70%;
⑧冲洗时循环时间以水质分析结果为依据,不要一律选用一个冲洗时间。
6.清理、检查、恢复系统
①、清理
先将排气阀门开启,使排水时向管内补气,防止管内出现真空。
按现场情况,将管内贮水全部排入规定的城市雨水管里或污水管里。
②、检查
水排净后,将全部除污短管打开,将沉积杂物清除干净,并用水洗净除污短管,然后将除污短管法兰盖或阀门安装好并坚固。
③、恢复系统
恢复系统,将临时管网和冲洗管道,阀门拆除掉,并堵住全部开洞,拆除全部临时加固等构筑物,使系统按设计和使用功能处于正常状态。
5.4.3保证质量的措施
1、冲洗质量
精洗出口的水质做化学分析后,能达到下列标准为合格:
①无砂、泥和悬浮物;
②水中无油、无有机溶剂;
③水中的硬度不大于5μg;
④铁的含量小于100μg/t等。
2、保证质量的措施
①延长粗洗时间,保证杂质移动和沉积的时间;
②加大流速,尽可能将杂质冲出管内;
③编出冲洗顺序图,严格按序冲洗,防止环路短路漏掉支管冲洗;
④注意抽样化验,分级冲洗,合格即停,全系统分段。
5.4.4经济效益和社会效益
本技术适合所有管网内壁冲洗,特别是大型、特大型管道的内壁冲洗。
尤其是像设有供水、回水的城市供热管网;大型的空调供水、回水管网;大型冷却循环水管网,应用此技术更经济、效果更好,特
别是缺水的北方城市供热管网。
单管输送的大型管道也可以采用此方法,做连通管形成环路也可以冲洗,但应做经济比较后再选此方法。
