二、外墙脚手架及依附斜道
1、建筑物高度在20m以内时采用单排或双排脚手架,并且搭设依附斜道。
2、建筑物高度在20m以上、50m以内时采用双排脚手架或悬挑脚手架结合双排脚手架。
3、建筑物高度在50m以上、100m以内时常采用悬挑脚手架结合双排脚手架,一般1-3层采用双排脚手架,其余各层采用悬挑脚手架。
(《依据建筑施工扣件式钢管脚手架安全技术规范》,一次悬挑脚手架高度不宜超过20m。
如20层(60米)的楼房,常规施工方法是2层以下双排脚手架,其余18层(54米,悬挑3次)为悬挑脚手架。
)
少数建筑物高度在50m以上、100m以内的工程,也采用双排脚手架,但不经济。
4、建筑物高度在100m以上时常采用附着式升降脚手架,少数工程也采用悬挑脚手架结合双排脚手架。
第 1 页共5 页
三、砌筑脚手架
四、防水脚手架
第 2 页共5 页
2、计算满堂脚手架后,室内墙柱面装饰工程不再计算脚手架
六、其他脚手架
第 3 页共5 页
七、其他结构脚手架
2、未说明的构筑物脚手架按批准的施工方案计算。
第 4 页共5 页
第 5 页共5 页。
脚手架工程定额说明及计算规则脚手架工程[/B]一、建筑物脚手架,分别按单项脚手架计算。
同一建筑物高度不同时,应按不同高度分别计算脚手架。
二、本定额已包括搭设脚手架所需周转性材料的垂直运输和场外运输费用,不包括属于安全措施费中的垂直密闭网、安全网、临边、洞口防护。
三、外脚手架定额综合了上料平台、护身栏杆、金属架油漆。
不作装饰时,外脚手架定额材料消耗量乘以0.8系数,其他不变。
四、建筑物墙体(不分内外墙)砌筑脚手架,砌筑高度在1.2m以内的不计算脚手架,砌筑高度在3.6m以内的套用里脚手架定额,超过3.6m的套用单排脚手架定额。
五、旧建筑物加层,外脚手架套用相应高度的双排脚手架定额,材料消耗量乘以系数0.5计算。
[/B]工程量计算规则[/B]建筑物或构筑物脚手架根据施工组织设计的搭设计算,一般情况按以下考虑:一、计算脚手架时,一般不扣除门窗洞口、空圈洞口等所占面积。
二、建筑外墙脚手架可按实际外围搭设长度(一般为外墙外边线)乘以设计室外地坪至檐口(女儿墙或桃檐反口超过1.2m,算至女儿墙或挑檐反口顶面)的高度以面积计算。
三、内墙砌筑脚手架按砌筑墙体垂直投影面积计算,不包括框架柱、框架梁。
四、现浇钢筋混凝土满堂基础,宽度大于3.0m的带形基础,可计算满堂基础脚手架。
满堂基础脚手架按基础底面积计算,不扣除墙所占面积,不增加基础外运输道面积。
五、深度超过3m的框架式深基础,按框架梁结构净长度乘以支座至梁底的净高以面积计算,套用双排脚手架定额,与之相连的框架柱不再计算脚手架费用。
六、与钢筋混凝土楼板整体浇注的柱、墙、梁不计算脚手架。
独立的柱和钢筋混凝土墙、悬空的单梁和连续梁,高度超过1.2m时,按以下方法计算脚手架:1.独立的砖、石、钢筋混凝土柱,按柱结构外围周长加3.6m乘以柱高的面积计算;高度在3.6m以下的,套用单排脚手架定额;3.6m以上的,套用相应高度的双排脚手架定额。
2.独立的现浇钢筋混凝土墙,按墙结构长度乘以高度以面积计算,套用相应高度的双排脚手架定额。
引言概述:脚手架工程是建筑施工中的重要组成部分,用于支撑、临时围护和提供工人工作平台。
脚手架工程的搭设和实施定额是指在施工过程中,按照一定的规范和要求进行脚手架的搭设和使用。
本文将从脚手架工程的概述、脚手架工程的搭设原则、脚手架工程的主要构件、脚手架工程的搭设方法和脚手架工程的质量管理等方面进行详细阐述。
正文内容:一、脚手架工程的概述脚手架工程是指在建筑物或结构物施工、改造、拆除过程中所使用的临时支撑系统。
它具有搭设简单、灵活性高、安全性好等特点,能够提供稳定的工作平台,方便施工人员进行操作。
脚手架工程的搭设和实施定额是根据相关法律法规和国家标准,结合实际工程情况制定的,旨在确保脚手架工程的安全可靠。
二、脚手架工程的搭设原则脚手架工程的搭设原则包括安全性原则、稳定性原则、可靠性原则和经济性原则。
安全性原则要求脚手架的搭设必须符合相关安全规范,确保工人的人身安全。
稳定性原则要求脚手架的结构稳定、牢固,能够承受施工荷载和风荷载。
可靠性原则要求脚手架的材料和构件质量可靠,能够满足使用要求。
经济性原则要求脚手架的搭设要尽可能节约材料和人力,提高工作效率,降低成本。
三、脚手架工程的主要构件脚手架工程的主要构件包括立杆、横杆、斜杆、斜撑、水平支撑、扣件和踏板等。
立杆由钢管制成,用于支撑整个脚手架的垂直荷载。
横杆和斜杆由钢管制成,用于连接立杆,增加脚手架的稳定性和承载能力。
斜撑和水平支撑由钢管制成,用于支撑斜杆和横杆,增加整个脚手架的稳定性。
扣件用于连接各个构件,起到固定作用。
踏板则用于提供工人工作的平台。
四、脚手架工程的搭设方法脚手架工程的搭设方法根据具体的施工现场和工程要求而定,包括搭设顺序、搭设高度和搭设方式等。
搭设顺序要求按照施工进度和施工要求进行,并确保安全、稳定、可靠。
搭设高度要根据实际工程情况和安全要求进行确定,同时要考虑工人的操作和材料的运输。
搭设方式主要有砖墙搭设方式、悬挑搭设方式和独立搭设方式等,具体选择要根据工程特点和要求进行判断。

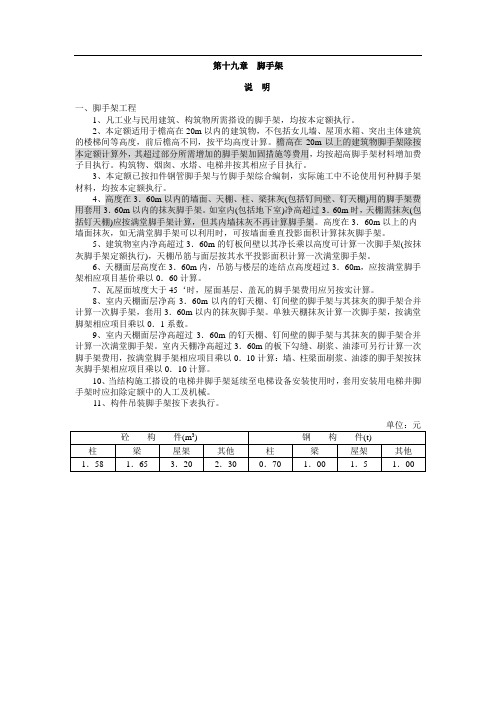

第十九章脚手架说明一、脚手架工程1、凡工业与民用建筑、构筑物所需搭设的脚手架,均按本定额执行。
2、本定额适用于檐高在20m以内的建筑物,不包括女儿墙、屋顶水箱、突出主体建筑的楼梯间等高度,前后檐高不同,按平均高度计算。
檐高在20m以上的建筑物脚手架除按本定额计算外,其超过部分所需增加的脚手架加固措施等费用,均按超高脚手架材料增加费子目执行。
构筑物、烟囱、水塔、电梯井按其相应子目执行。
3、本定额已按扣件钢管脚手架与竹脚手架综合编制,实际施工中不论使用何种脚手架材料,均按本定额执行。
4、高度在3.60m以内的墙面、天棚、柱、梁抹灰(包括钉间壁、钉天棚)用的脚手架费用套用3.60m以内的抹灰脚手架。
如室内(包括地下室)净高超过3.60m时,天棚需抹灰(包括钉天棚)应按满堂脚手架计算,但其内墙抹灰不再计算脚手架。
高度在3.60m以上的内墙面抹灰,如无满堂脚手架可以利用时,可按墙面垂直投影面积计算抹灰脚手架。
5、建筑物室内净高超过3.60m的钉板间壁以其净长乘以高度可计算一次脚手架(按抹灰脚手架定额执行),天棚吊筋与面层按其水平投影面积计算一次满堂脚手架。
6、天棚面层高度在3.60m内,吊筋与楼层的连结点高度超过3.60m,应按满堂脚手架相应项目基价乘以0.60计算。
7、瓦屋面坡度大于45‘时,屋面基层、盖瓦的脚手架费用应另按实计算。
8、室内天棚面层净高3.60m以内的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次脚手架,套用3.60m以内的抹灰脚手架。
单独天棚抹灰计算一次脚手架,按满堂脚架相应项目乘以0.1系数。
9、室内天棚面层净高超过3.60m的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次满堂脚手架。
室内天棚净高超过3.60m的板下勾缝、刷浆、油漆可另行计算一次脚手架费用,按满堂脚手架相应项目乘以0.10计算:墙、柱梁面刷浆、油漆的脚手架按抹灰脚手架相应项目乘以0.10计算。
10、当结构施工搭设的电梯井脚手架延续至电梯设备安装使用时,套用安装用电梯井脚手架时应扣除定额中的人工及机械。

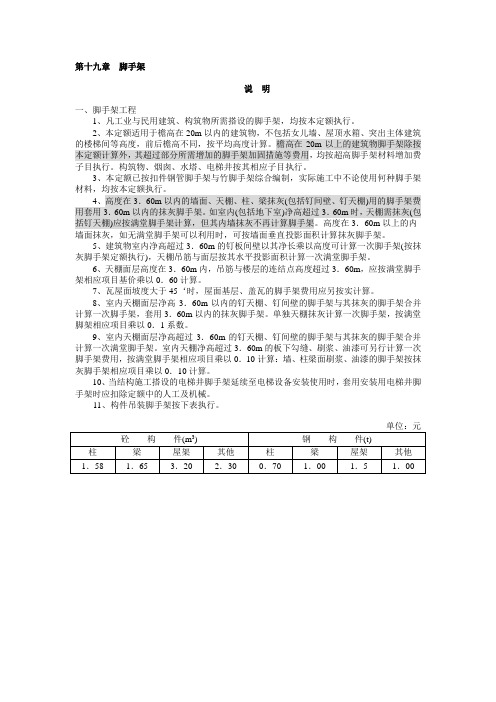

第十九章脚手架说明一、脚手架工程1、凡工业与民用建筑、构筑物所需搭设的脚手架,均按本定额执行。
2、本定额适用于檐高在20m以内的建筑物,不包括女儿墙、屋顶水箱、突出主体建筑的楼梯间等高度,前后檐高不同,按平均高度计算。
檐高在20m以上的建筑物脚手架除按本定额计算外,其超过部分所需增加的脚手架加固措施等费用,均按超高脚手架材料增加费子目执行。
构筑物、烟囱、水塔、电梯井按其相应子目执行。
3、本定额已按扣件钢管脚手架与竹脚手架综合编制,实际施工中不论使用何种脚手架材料,均按本定额执行。
4、高度在3.60m以内的墙面、天棚、柱、梁抹灰(包括钉间壁、钉天棚)用的脚手架费用套用3.60m以内的抹灰脚手架。
如室内(包括地下室)净高超过3.60m时,天棚需抹灰(包括钉天棚)应按满堂脚手架计算,但其内墙抹灰不再计算脚手架。
高度在3.60m以上的内墙面抹灰,如无满堂脚手架可以利用时,可按墙面垂直投影面积计算抹灰脚手架。
5、建筑物室内净高超过3.60m的钉板间壁以其净长乘以高度可计算一次脚手架(按抹灰脚手架定额执行),天棚吊筋与面层按其水平投影面积计算一次满堂脚手架。
6、天棚面层高度在3.60m内,吊筋与楼层的连结点高度超过3.60m,应按满堂脚手架相应项目基价乘以0.60计算。
7、瓦屋面坡度大于45‘时,屋面基层、盖瓦的脚手架费用应另按实计算。
8、室内天棚面层净高3.60m以内的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次脚手架,套用3.60m以内的抹灰脚手架。
单独天棚抹灰计算一次脚手架,按满堂脚架相应项目乘以0.1系数。
9、室内天棚面层净高超过3.60m的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次满堂脚手架。
室内天棚净高超过3.60m的板下勾缝、刷浆、油漆可另行计算一次脚手架费用,按满堂脚手架相应项目乘以0.10计算:墙、柱梁面刷浆、油漆的脚手架按抹灰脚手架相应项目乘以0.10计算。
10、当结构施工搭设的电梯井脚手架延续至电梯设备安装使用时,套用安装用电梯井脚手架时应扣除定额中的人工及机械。
第十九章脚手架说明一、脚手架工程1、凡工业与民用建筑、构筑物所需搭设的脚手架,均按本定额执行。
2、本定额适用于檐高在20m以内的建筑物,不包括女儿墙、屋顶水箱、突出主体建筑的楼梯间等高度,前后檐高不同,按平均高度计算。
檐高在20m以上的建筑物脚手架除按本定额计算外,其超过部分所需增加的脚手架加固措施等费用,均按超高脚手架材料增加费子目执行。
构筑物、烟囱、水塔、电梯井按其相应子目执行。
3、本定额已按扣件钢管脚手架与竹脚手架综合编制,实际施工中不论使用何种脚手架材料,均按本定额执行。
4、高度在3.60m以内的墙面、天棚、柱、梁抹灰(包括钉间壁、钉天棚)用的脚手架费用套用3.60m以内的抹灰脚手架。
如室内(包括地下室)净高超过3.60m时,天棚需抹灰(包括钉天棚)应按满堂脚手架计算,但其内墙抹灰不再计算脚手架。
高度在3.60m以上的内墙面抹灰,如无满堂脚手架可以利用时,可按墙面垂直投影面积计算抹灰脚手架。
5、建筑物室内净高超过3.60m的钉板间壁以其净长乘以高度可计算一次脚手架(按抹灰脚手架定额执行),天棚吊筋与面层按其水平投影面积计算一次满堂脚手架。
6、天棚面层高度在3.60m内,吊筋与楼层的连结点高度超过3.60m,应按满堂脚手架相应项目基价乘以0.60计算。
7、瓦屋面坡度大于45‘时,屋面基层、盖瓦的脚手架费用应另按实计算。
8、室内天棚面层净高3.60m以内的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次脚手架,套用3.60m以内的抹灰脚手架。
单独天棚抹灰计算一次脚手架,按满堂脚架相应项目乘以0.1系数。
9、室内天棚面层净高超过3.60m的钉天棚、钉间壁的脚手架与其抹灰的脚手架合并计算一次满堂脚手架。
室内天棚净高超过3.60m的板下勾缝、刷浆、油漆可另行计算一次脚手架费用,按满堂脚手架相应项目乘以0.10计算:墙、柱梁面刷浆、油漆的脚手架按抹灰脚手架相应项目乘以0.10计算。
10、当结构施工搭设的电梯井脚手架延续至电梯设备安装使用时,套用安装用电梯井脚手架时应扣除定额中的人工及机械。

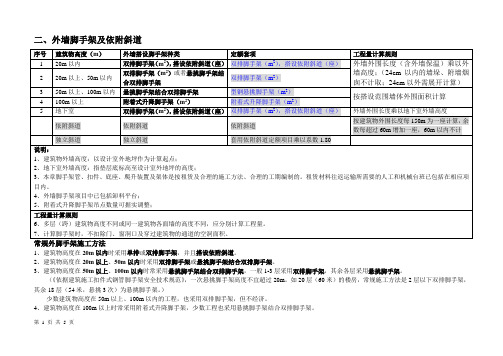

二、外墙脚手架及依附斜道
1、建筑物高度在20m 以内时采用单排或双排脚手架,并且搭设依附斜道。
2、建筑物高度在20m 以上、50m 以内时采用双排脚手架或悬挑脚手架结合双排脚手架。
3、建筑物高度在50m 以上、100m 以内时常采用悬挑脚手架结合双排脚手架,一般1-3
层采用双排脚手架,其余各层采用悬挑脚手架。
(《依据建筑施工扣件式钢管脚手架安全技术规范》,一次悬挑脚手架高度不宜超过20m 。
如20层(60米)的楼房,常规施工方法是2层以下双排脚手架,其余18层(54米,悬挑3次)为悬挑脚手架。
) 少数建筑物高度在50m 以上、100m 以内的工程,也采用双排脚手架,但不经济。
4、建筑物高度在100m 以上时常采用附着式升降脚手架,少数工程也采用悬挑脚手架结合双排脚手架。
一、基础脚手架
三、砌筑脚手架
四、防水脚手架
五、装饰脚手架
1、建筑物外墙高度:以设计室外地坪作为计算起点;
2、计算满堂脚手架后,室内墙柱面装饰工程不再计算脚手架
六、其他脚手架
七、其他结构脚手架
1、滑升模板施工的钢筋混凝土烟囱、水塔、贮仓筒壁、造粒塔筒壁等,不另计算筒壁脚手架。
2、未说明的构筑物脚手架按批准的施工方案计算。
脚手架工程定额的计算————————————————————————————————作者:————————————————————————————————日期:关于脚手架的自我理解一内架(以房间为单位)1 形成房间并且未设置全房间洞处,有天棚抹灰的,均自动布置天棚脚手架。
(计满堂脚手架的房间墙装饰脚手架不再计算)套满堂架定额。
计算规则:按顶板正投影面积(不加梁侧突水平面积)做计算基数。
当层高3.6-5.2M,做满堂脚手架*1系数,超5.2每1.2M增计一层,不足0.6M不计.小于等于3.6M,按满堂脚手架*0.3系数。
2 如果所属房间未设置天棚脚手架,内墙面装饰不能利用原砌筑脚手架时(能利用时就不用布不计算了,设开关控制),所有内墙面均自动布置墙装饰脚手架。
计算规则:则需按墙装饰脚手架*0.3计算(不受抹灰高度限制),套双排架定额。
要有选择突出墙面的梁、柱是否抹灰开关,是,则=房间周长(包括柱侧)*高度,高要减板。
(不减梁、柱、门窗);否,则=周长减凸出墙的柱及柱侧,高度应当减板减凸梁高(此功能是为了现在用胶合板模板,凸墙柱梁有规定抹灰与不抹灰情况)。
3 所有内砌筑墙墙面均单面(只能计一面)自动布置砌筑脚手架。
(不一定套单排架定额,高度超过3.6m小于6m时,套双排架定额,套单双排还要考虑砌筑材质,当材质为加气块,因不能留脚手架洞的,它在3.6米下也套双排脚手架)。
计算规则:砌筑脚手架长度是砼墙柱间长度,高度到梁底或砼墙底。
(因剪力墙大洞口有补砌加气块情况)。
4 所有内单梁脚手架均单面自动布置脚手架。
(所有内框架梁,套双排架定额,要设自动布和不布开关(有合同约定不计算的情况),一端或两端支承在柱上或剪力墙的梁是框架梁。
计算规则:单梁脚手架也是砼墙柱间长度,高到板底。
5 所有混凝土内墙墙面均单面布置混凝土墙脚手架,套双排架定额。
计算规则:砼墙脚手架是墙长,高到板底,各种十、L、T砼墙脚手架长度按实际搭的位置计算,优选择长者或短者可设开关控制。
脚手架定额说明和计算规则(河北定额)2009年04月21日星期二 01:38 P.M.脚手架定额有说明和计算规则两部份组成。
我现在用的河北定额就是这样的,不知山东的定额是不是这样的。
说明一、脚手架搭设材料按扣件式钢管脚手架考虑。
二、脚手架材料的垂直运输,已包括在第十四章垂直运输定额中。
三、本定额分为单项脚手架、构筑物脚手架。
(一)单项脚手架1.檐高是指设计室外地坪至檐口(或女儿墙上平)的高度,突出主体建筑屋顶单层电梯间、楼梯间、水箱间等不计入檐口高度之内。
2.外脚手架:包括单、双排脚手架、悬挑梁式脚手架、导轨附着式爬架(电动、手动)。
外脚手架均综合了护身栏杆、挡脚板;悬挑梁式脚手架和导轨附着式爬架还综合了垂直全封闭等因素。
3.上料平台:按独立和靠外架搭设综合考虑。
4.依附斜道为依附于外墙手架的斜道,包括护身栏杆、挡脚板、防滑坡道。
5.里脚手架:包括砌筑里脚手架和装饰里脚手架。
6.满堂脚手架:包括基本层脚手架和增加层脚手架。
7.悬空脚手架:包括金属挂栏架、手动及电动提升式吊篮架。
提升式吊篮架的悬臂杆按钢管支承考虑,吊篮架以单层操作台为准。
吊篮为双层操作台时,人工乘以系数1.5。
8.砌砖、砌混凝土块高度在1.2m以上至3.6m以内,按里脚手架定额执行。
石砌墙体设计在1m以上时,按外脚手架定额执行。
9.安装球节点钢网架所需脚手架,按实际搭设执行相应的单项脚手架。
10.凡高度超过1.2m的钢筋混凝土贮水(油)池、贮仓等,其脚手架按相应定额执行。
11.安全网定额中,分别列有立网、平网(包括楼层平网及海底网)、全封闭(安全网、密目网、钢丝网三层网封闭)三个项目,根据施工需要,可分别列项计算,但如果按全封闭定额执行时,不再计算立网和平网。
12.安全防护:包括楼层周边防护、坑口边防护、楼梯踏步边防护、通道口防护以及电梯井口防护栅栏门和预留洞口钢筋网防护。
(二)构筑物脚手架1.烟囱脚手架均包括依附斜道、上料平台、安全网及安全防护等全部因素;不论实际采用何种搭设方式,均执行本定额(滑模施工除外)。
脚手架定额计算规则一、建筑工程与装饰工程的分界建筑工程与装饰工程是一个单项工程中两个相互独立、互不相同的单位工程。
它们的工程类别划分标准不同,费率不同,取费基数也不相同。
在定额计价方式中,施工技术措施项目中的脚手架分项工程归属于建筑工程还是装饰工程,依其所服务的单位工程确定。
二、脚手架分类注:上表中,除安全网、垂直封闭外,凡注明“钢管”字样的,定额中均包括木架、钢管架两种材质的脚手架子目。
(一)整体工程外脚手架搭设在建筑物的外围四周,呈闭合状态,既是建筑物外墙施工的操作平台,也是安全施工的必须措施。
整体工程外脚手架既为外墙主体施工服务,又为外墙装饰施工服务。
1、外脚手架子目,综合了卸料平台和护卫栏杆,这两项不再单独计算。
依附斜道、安全网和建筑物的垂直封闭等,应依据相应规定另行计算。
2、建筑物外脚手架高度自设计室外地坪算至檐口(或女儿墙顶);工程量按外墙外边线长度(凸出墙面宽度大于240mm的墙垛等,按图示尺寸展开计算,并入外墙长度内),乘以高度,以平方米计算。
外脚手架工程量(㎡)=外墙外边线长度×脚手架高度(1)外脚手架的长度,按外墙外边线长度计算,不扣除砌筑柱、混凝土柱、构造柱等所占的长度。
凸出墙面宽度大于240mm的墙垛,按图示尺寸展开计算。
(2)外脚手架高度,在工程量计算和执行定额时,均自设计室外地坪、算至檐口顶。
①先主体、后回填,自然地坪低于设计室外地坪时,外脚手架的高度,自自然地坪算起。
②设计室外地坪标高不同时,有错坪的,按不同标高分别计算;有坡度的,按平均标高计算。
③外墙有女儿墙的,算至女儿墙压顶上坪;无女儿墙的,算至檐板上坪或檐沟翻檐的上坪。
④坡屋面的山尖部分,其工程量,按山尖部分的平均高度计算;但应按山尖顶坪执行定额。
⑤突出屋面的电梯间、水箱间等,执行定额时,不计入建筑物的总高度。
(3)地下室外脚手架的高度,按基础底板上坪至地下室顶板上坪之间的高度计算。
(4)外脚手架,不扣除门窗洞口、空圈洞口、柱、构造柱、梁、圈梁、过梁等所占的面积。
