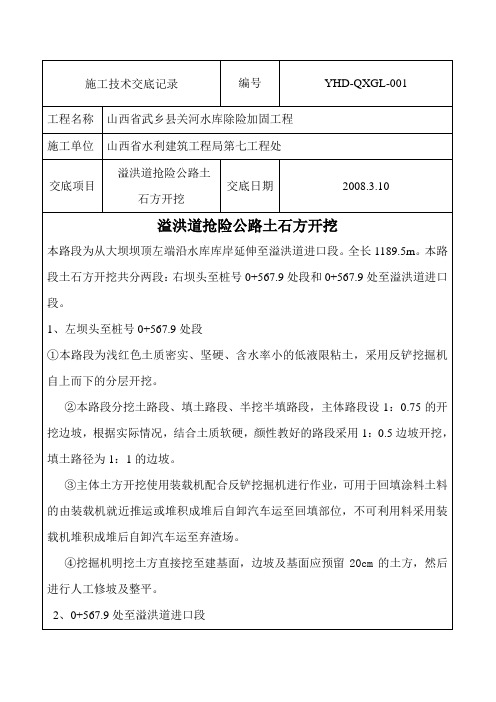

溢洪道工程技术交底记录
- 格式:doc
- 大小:23.50 KB
- 文档页数:4
对模架施工组:
1、闸底上游边沥青杉板由82.5m向下1.0m;下游边沥青杉板向下1.6m;左右底板外侧沥青杉板0.8m高;板块间顺水流向沥青杉板同底剖面(垫层以上)。
2、橡胶止水仅上下游边有。
注意接头处理。
3、底板处向上没有铜止水,共18道,位置准确并要固定好。
4、底槛有水平向插筋,注意穿设。
5、浇砼方向为上游下游上游下游方式,注意入仓脚手板搭设方向。
6、仓面脚手钢筋立在底板内的部分要外包油毡等,以便用后拔出。
对钢筋工区:
1、与止水相交的钢筋要缓弯绕过,不得弄破止水或直接靠止水内侧安设(因保护层太厚)。
2、架立筋要适量。
保证钢筋在浇砼中不发生超规范变形。
3、保护层内要绑砼垫块,确保保护层厚。
4、注意闸墩插筋位置及数量。
插筋接头要错开,保证同一断面接头不大于50%。
对浇砼人员:
1、现考虑底板一次浇成,方量在,要提前检修备足运输及振捣机具。
上下游击队来回浇筑,并要求在两小时内浇一层(层浇筑),防止冷出现。
2、上下游齿槽深2.6m,加上脚手板面距板面高0.5m,共计3.1m,超过2.0m,应在脚手板下挂串筒,防止砼料离析。
一、交底目的为确保溢洪道开挖工程的安全顺利进行,提高施工人员的安全意识和自我保护能力,现将溢洪道开挖工程的安全技术要求进行交底。
二、交底对象所有参与溢洪道开挖工程的施工人员、管理人员及监理人员。
三、交底内容1. 施工现场安全管理制度(1)施工现场应设立安全警示标志,明确安全责任区域。
(2)施工现场应设置安全通道,确保人员、车辆畅通。
(3)施工现场应设置安全防护设施,如防护栏、警示线等。
2. 溢洪道开挖工程安全技术措施(1)施工前应进行地质勘察,了解地质情况,确保施工安全。
(2)开挖过程中,应按照设计要求进行分层开挖,严禁超挖。
(3)开挖过程中,应严格控制爆破作业,确保爆破安全。
(4)开挖过程中,应确保边坡稳定,防止滑坡、塌方等事故发生。
(5)开挖过程中,应加强排水措施,防止积水影响施工。
(6)开挖过程中,应设置临时支护设施,确保施工安全。
3. 施工人员安全操作规程(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工人员应熟悉施工图纸、施工方案和安全操作规程。
(3)施工人员应遵守施工现场安全管理制度,不得擅自改变施工工艺和安全措施。
(4)施工人员应加强相互配合,确保施工安全。
4. 施工现场应急处理措施(1)发生边坡滑坡、塌方等事故时,应立即停止施工,迅速撤离人员。
(2)发生安全事故时,应立即启动应急预案,及时报告相关部门。
(3)施工过程中,应配备必要的应急救援设备,如救生圈、绳索等。
四、交底要求1. 施工单位应组织施工人员认真学习本交底内容,确保施工人员掌握安全操作规程。
2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
3. 施工单位应加强对施工现场的安全检查,确保施工安全。
4. 施工单位应严格执行安全生产责任制,确保安全生产。
五、交底时间(根据实际情况填写)六、交底人(填写交底人姓名及职务)七、接受人(填写接受人姓名及职务)八、备注(如有其他要求,可在此处填写)请各位施工人员认真学习本交底内容,严格遵守安全操作规程,确保溢洪道开挖工程安全顺利进行。
一、交底目的为确保溢洪洞二衬施工过程中的安全,提高施工人员的安全意识和操作技能,降低安全事故发生的风险,特制定本安全技术交底。
二、交底对象本交底适用于参与溢洪洞二衬施工的所有人员,包括施工管理人员、技术人员、操作人员等。
三、交底内容1. 施工现场环境及安全要求(1)施工现场应设置明显的安全警示标志,施工区域应设立围挡,防止无关人员进入。
(2)施工现场应保持整洁,确保施工通道畅通,施工材料堆放整齐。
(3)施工人员应佩戴安全帽、安全带等个人防护用品。
2. 施工工艺及安全操作(1)二衬混凝土浇筑前,应检查模板支撑体系是否牢固可靠,模板接缝应严密,防止漏浆。
(2)浇筑过程中,操作人员应按照施工规范进行操作,不得擅自更改施工工艺。
(3)浇筑过程中,严禁操作人员站在模板边缘、支撑结构上,防止发生坠落事故。
(4)混凝土浇筑过程中,应严格控制混凝土的坍落度,确保混凝土质量。
3. 高处作业安全(1)高处作业人员必须佩戴安全带,安全带应系挂在高处作业区域的安全钩上。
(2)高处作业平台应设置防护栏杆,防止作业人员坠落。
(3)高处作业时,应采取防滑措施,防止作业人员滑倒。
4. 施工用电安全(1)施工现场用电设备应按照规范要求安装,并定期进行检查和维护。
(2)施工用电线路应采用绝缘电缆,严禁私拉乱接。
(3)施工用电设备操作人员应具备相应的操作资格,并严格遵守操作规程。
5. 施工机械安全(1)施工机械操作人员应熟悉机械性能和操作规程,确保操作熟练。
(2)施工机械应定期进行保养和维护,确保机械状态良好。
(3)施工机械操作过程中,应严格按照安全操作规程进行,防止机械伤害事故。
四、安全注意事项1. 施工人员应严格遵守各项安全操作规程,不得违章作业。
2. 施工过程中,如发现安全隐患,应立即停止作业,并及时报告上级管理人员。
3. 施工现场应保持通讯畅通,确保紧急情况下能够及时联系。
4. 施工人员应关注天气预报,遇有恶劣天气时,应采取相应的安全措施。
附:高空从事高空作业的人员,必须身体健康,严禁患有高血压、贫血症、严重心脏病、精神症、癫痫病、深度近视眼在500度以上人员,以及经医生检查认为不适合高空作业的人员,不得从事高空作业,对井架、起重工等从事高空作业的工种人员要每年体检检查一次
(1) 在平台、屋沿口操作时,面部要朝外,系好安全带。
(2) 高处作业不要用力过猛,防止失去平衡而坠落。
(3) 在平台等处拆木模撬棒要朝里,不要向外,防止人向外坠落。
(4) 遇有暴雨、浓雾和六级以上的强风应停止室外作业。
(5) 夜间施工必须要有充分的照明。
溢洪道工程施工安全交底时间:XXXX年XX月XX日地点:工程现场施工办公室主持人:工程部经理与会人员:施工队相关人员会议内容:1. 安全意识培训首先,我们要重点强调的是安全意识的培养。
施工队全体成员都要牢记安全第一的原则,平时要保持警惕,随时注意周围的安全状况,发现任何潜在的安全隐患要及时报告并加以解决。
安全责任不仅仅是施工队长和监理人员的责任,每个人都要对自己的安全负责。
2. 安全帽、安全鞋和其他安全防护装备的佩戴在施工现场,所有人员都必须佩戴安全帽和安全鞋,并确保其符合规定标准。
同时,需要根据实际情况,配备其他必要的安全防护装备,比如耳塞、眼镜、手套等。
任何人员未佩戴安全防护装备出现在施工现场,将被视为违规处理。
3. 工地交通安全施工现场常常会出现大量的机动车辆和行人往来,因此交通安全尤为重要。
所有的车辆必须按照规定的车辆通行路线行驶,严禁乱停乱放,不能影响到其他车辆和行人的通行。
行人要走指定的人行道,严禁在车辆通行道上行走。
4. 施工设备的安全使用在施工过程中,各种施工设备的使用非常普遍,但也存在很大的安全隐患。
所有设备的操作人员必须具备相关的资质证书,并严格按照操作规程进行操作。
任何人员未经培训操作设备,或者违规操作设备,将被立即停工处理。
5. 起重吊装作业安全起重吊装作业是施工中的一个重要环节,也是一个高风险作业。
在进行起重吊装作业前,必须制定详细的作业方案和安全措施,确保作业的顺利进行。
吊装作业现场必须划定禁止人员进入区域,操作人员要经过专门培训,并在操控台上标明操作员姓名,确保作业的安全性。
综上所述,施工安全交底会议的目的就是为了强调施工中安全意识和安全措施的重要性,并要求全体施工人员严格遵守相关规定,确保施工过程中不发生任何安全事故。
希望大家共同努力,共同维护工程施工的安全和顺利进行。
感谢大家的配合!。
CB15附件2 施工技术交底记录(承包[2019]技交号)说明:可加附页。
附件溢洪道消能防冲段施工技术交底内容1土石方开挖1.1土石方开挖工程施工顺序土石方开挖主要施工流程:施工道路的修建及场地准备→地形测量、放样→土方明挖→土渣清运→破碎锤破碎开挖→石渣清运→基础验收。
1.2 土石方开挖方法正式开工之前,按规划布置修筑施工道路。
开挖采用自上而下,分层开挖的方式进行。
按先土方后石方的开挖顺序进行。
土方开挖采用液压挖掘机配合20t自卸车运输至弃渣场弃渣。
由于消力池距离高速公路桥墩距离太近,石方开挖采用液压挖掘机破碎锤破碎开挖,并用液压挖掘机配合20t自卸车运输至弃渣场弃渣2混凝土浇筑工程施工2.1、仓面施工准备工作仓面施工准备工作包括测量放样及检查,地基或已浇筑混凝土面的处理和清理,模板、钢筋、止水等设施的埋设和安装等,也包括上述工作内容的质量检查、验收和记录。
验槽测量放样:采用全站仪进行测量放样。
仓面施工准备前,先进行验槽测量放样,检查上道工序的产品质量是否满足要求,以确保这次施工准备工作的顺利进行。
基底清理:将基础面或已浇混凝土面进行处理和清理。
对基面上的泥土、锈斑、钙膜、破碎和松动土块以及一切不符合要求的基层清除和处理。
对已浇混凝土面,将老混凝土面进行人工凿毛或高压水枪冲毛,使其满足“无乳皮面”这一施工规范要求。
立模前测量放样:采用全站仪按设计图尺寸进行测量放样。
2.2、模板安装根据测量放样提供的尺寸和控制点进行模板安装。
模板安装要有足够的强度、钢度和稳定性,以保证混凝土浇筑后结构物的形状和相互位置等符合设计要求,因此,在模板安装过程中,设置足够的临时固定设施,以防模板变形和倾覆。
模板安装前要清理其表面的杂物,对已变形的模板进行较正。
模板表面涂脱模剂以保证其光洁平整;钢模面板涂刷矿物油类的防锈保护涂料,并不得采用污染混凝土的油剂。
模板拼接严密紧闭,以免漏浆。
浇筑时派人对模板值班巡视,加强保护。
溢洪道工程施工安全交底一、工程概况本项目为XX水库溢洪道工程,位于XX河流中游,主要建设内容包括溢洪道主体工程、上下游翼墙、排水系统等。
工程规模较大,施工周期较长,涉及多个施工环节。
为了确保工程施工安全,提高工程质量,现将有关安全事项进行交底。
二、施工安全总体要求1. 严格遵守国家有关安全生产的法律、法规和政策,严格执行施工现场安全规章制度。
2. 坚持“安全第一、预防为主、综合治理”的方针,做到安全生产全过程控制。
3. 施工前,必须进行全面的安全检查,确保施工现场安全设施齐全、有效。
4. 施工过程中,要加强安全巡查,及时发现和整改安全隐患,防止事故发生。
5. 做好施工现场的安全教育工作,提高施工人员的安全意识,确保施工安全。
三、施工安全措施1. 溢洪道主体工程(1)施工前,对施工人员进行安全教育,讲解施工过程中的安全注意事项。
(2)严格按照设计图纸和施工方案进行施工,确保施工质量。
(3)做好施工现场的排水工作,防止因积水导致施工安全事故。
(4)加强施工现场的通风换气,确保施工人员呼吸新鲜空气。
2. 上下游翼墙工程(1)在上游翼墙施工过程中,要注意防止物料滑落,造成安全事故。
(2)下游翼墙施工时,要做好防滑措施,确保施工人员安全。
3. 排水系统工程(1)施工前,对排水系统进行全面检查,确保其完好有效。
(2)施工过程中,加强排水系统的维护保养,防止排水系统故障导致安全事故。
四、施工现场安全管理1. 设立安全管理机构,明确安全管理职责,确保施工现场安全管理工作落到实处。
2. 施工负责人要全面负责施工现场的安全工作,确保施工安全。
3. 施工人员要严格遵守安全操作规程,做到安全生产。
4. 定期对施工现场进行安全检查,对发现的安全隐患及时整改。
五、事故应急预案1. 成立事故应急预案小组,明确应急预案的各项工作。
2. 针对施工现场可能发生的安全事故,制定相应的应急预案。
3. 定期组织应急预案演练,提高施工人员应对突发事件的能力。
溢洪道抢险公路基层施工技术交底一、工程概述溢洪道抢险公路是保障溢洪道在紧急情况下能够正常运行的重要通道。
本次施工的公路基层部分对于公路的整体稳定性和承载能力起着关键作用。
为确保施工质量和进度,特进行此次技术交底。
二、施工准备1、材料准备(1)水泥:应选用符合国家标准的普通硅酸盐水泥,强度等级不低于具体等级,且具有出厂合格证和质量检验报告。
(2)集料:粗细集料的质量应符合相关规范要求,其中粗集料的最大粒径不应超过具体尺寸,细集料应洁净、无杂质。
(3)水:应使用清洁、无污染的水,符合混凝土搅拌用水标准。
2、机械设备准备(1)搅拌机:确保搅拌机性能良好,能够满足施工过程中的搅拌需求。
(2)运输车辆:准备足够数量的运输车辆,保证混合料的及时运输。
(3)摊铺机:选用合适型号的摊铺机,确保基层摊铺的平整度和厚度均匀。
(4)压路机:配备振动压路机和轮胎压路机,用于基层的压实作业。
3、现场准备(1)对施工路段进行清理,清除表面的杂物、浮土等。
(2)测量放线,确定基层的边线和高程控制点,并做好标记。
三、施工工艺流程1、混合料的拌制(1)严格按照配合比进行配料,控制水泥、集料和水的用量。
(2)搅拌时间应足够,确保混合料搅拌均匀,颜色一致。
2、混合料的运输(1)运输车辆在装料前应清理干净,防止混合料受到污染。
(2)运输过程中应采取覆盖措施,防止水分散失。
3、摊铺(1)采用摊铺机进行摊铺,控制好摊铺速度和厚度,确保摊铺均匀、连续。
(2)在摊铺过程中,应随时检查摊铺层的厚度和平整度,如有偏差及时调整。
4、压实(1)压实应遵循先轻后重、先慢后快的原则。
(2)先用振动压路机进行初压,然后用轮胎压路机进行复压,最后用振动压路机进行终压。
(3)压实度应符合设计要求,一般不小于具体压实度数值。
5、养护(1)压实完成后应及时进行养护,养护时间不少于具体养护天数。
(2)养护期间应保持基层表面湿润,可采用覆盖土工布、洒水等方式进行养护。
