支撑梁拆除专项施工方案汇总
- 格式:doc
- 大小:59.50 KB
- 文档页数:12
砼支撑梁拆除施工方案一、项目背景和工程概况本项目是拆除一栋建筑物内的砼支撑梁,该建筑物原作为工厂使用,现计划将其改造为商业用途。
砼支撑梁是该建筑物结构的一部分,拆除后需要进行相应的加固以保证整个建筑的结构安全。
该支撑梁总共有30根,每根长5米,高1米,宽1米。
本施工方案旨在介绍砼支撑梁拆除的具体步骤和相关安全措施。
二、施工方案2.1施工准备1)制定详细的施工计划和时间表,确定拆除工期和进度。
2)组织施工队伍,确认各个分工和责任。
3)准备必要的施工工具和设备,如切割机、起重机、钢丝绳等。
4)确认拆除区域的周围环境安全,确保没有人员和设备进入危险区域。
2.2拆除步骤1)围护拆除区域:在拆除区域周围搭建围护网,以确保工作区域的安全。
2)进行现场勘察:对拆除区域进行详细的勘察,包括支撑梁的具体情况、连接方式等,并制定拆除方案。
3)拆除支撑梁:采用切割机将支撑梁分割为合适大小的段落,然后利用起重机将其逐段吊离。
4)清理现场:将拆除的砼碎块和其他垃圾清理干净,并进行整理、分类和处理。
5)加固结构:对拆除后的区域进行验收,根据设计要求进行相应的加固工作,确保整个建筑的结构安全。
2.3安全措施1)确保施工人员的安全:施工人员必须佩戴好安全帽、安全鞋和安全绳,严禁擅自进入危险区域。
2)设立警示标志:在工地周围设置明显的警示标志,提醒周围人员注意施工作业。
3)严格执行操作规程:施工人员必须按照操作规程进行操作,切勿擅自变动施工流程。
4)封闭拆除区域:拆除区域必须进行封闭,禁止他人进入,以防发生意外。
5)使用安全工具和设备:切割机、起重机等工具和设备必须经过检修,保证工作正常,避免机械故障导致事故。
6)备齐急救工具和设备:在施工现场备有急救箱、呼吸器等急救工具和设备,以应对可能发生的事故。
三、质量控制与验收标准1)施工过程中,及时进行质量检查,确保拆除工作的质量。
2)按照设计要求进行加固结构,验收合格后方可进行后续施工。
基坑支撑梁拆除施工方案一、前期准备工作:1.制定详细的工程施工方案,明确拆除序列和步骤;2.确定拆除过程中所需的人员、设备及工具;3.制定安全技术措施和紧急救援预案;4.检查基坑支撑梁的固定情况,确保其能够承受拆除作业的力量;5.向相关部门申请拆除许可证;6.进行安全交底和技术培训。
二、施工准备工作:1.周围区域的防护工作:设置警示标志,搭建围挡,确保周围人员和设备的安全;2.清理周围区域,将影响拆除作业的障碍物移除;3.检查并确保拆除所需的设备和工具的完好性;4.安装临时支撑梁,以确保作业区域的稳定性;5.准备垂直运输设备和工具,以方便进行拆除作业;6.配备必备的安全防护装备,如安全帽、安全绳、护目镜等。
三、拆除工作:1.在拆除前,需要对基坑支撑梁进行测量,记录其尺寸和不平度等数据;2.在进行拆除作业时,需要注意与周围的建筑物和设施保持一定的安全距离;3.使用起重机等垂直运输设备将工人和所需的工具运输至拆除位置;4.采取逐层递进的拆除方法,即从顶层开始逐层进行拆除,确保承重结构的稳定性;5.在进行拆除作业时,工人需要佩戴安全帽、安全绳等安全防护装备,并遵守工作规程;6.清理拆除后的残余物,保持工作区域的整洁,准备进行下一步的拆除作业。
四、安全措施:1.确保工人在进行高空操作时,佩戴安全帽,并使用安全绳进行固定;2.对各种拆除设备进行定期维护和检查,确保其正常运行;3.在拆除作业现场设置临时防护设施,以保证周围人员和设备的安全;4.加强施工人员的安全培训,提高其对施工安全的意识;5.严格执行工程安全规范,确保工地安全。
五、施工总结:1.拆除工作完成后,对拆除后的基坑支撑梁进行记录和分类处理;2.清理工地,确保周围环境的整洁,并进行必要的修复工作;3.进行施工总结,总结拆除过程中出现的问题和经验教训,并提出改进意见;4.将施工总结的结果进行归档,以备将来参考。
六、安全风险分析和应对措施:1.风险分析:在拆除基坑支撑梁的过程中,存在高处作业风险、坍塌风险、起重设备故障风险等;2.应对措施:制定安全操作规程,严格遵守高处安全操作规范,安装安全设备和防护措施,定期检查和维护起重设备,定期组织施工安全培训,增强工人的安全意识。
支撑梁拆除专项施工方案一、工程概况1.工程背景本项目为某大型商业综合体,位于市中心繁华地段,总建筑面积约为10万平方米。
工程主体结构已完成,目前进入装修阶段。
本次施工任务为拆除部分支撑梁,为后续装修工作创造条件。
2.施工部位本次施工部位为地下室及一层楼面部分支撑梁。
3.施工目标确保支撑梁拆除过程中,不影响结构安全,满足后续装修需求。
二、施工准备1.人员准备成立专项施工队伍,选拔具有丰富经验的施工人员,进行技术培训和安全教育。
2.材料准备准备相应的施工材料,如切割设备、防护材料、警示标识等。
3.设备准备检查切割设备、破碎设备等是否完好,确保设备正常运行。
4.施工方案及技术交底编制详细的施工方案,对施工人员进行技术交底,明确施工任务、工艺流程、安全措施等。
三、施工工艺1.施工流程(1)现场堪查:对施工部位进行详细堪查,了解支撑梁的结构、尺寸、分布等情况。
(2)施工方案编制:根据现场情况,编制具体的施工方案。
(3)施工准备:按照施工方案,做好人员、材料、设备的准备工作。
(4)施工操作:按照施工方案,进行支撑梁的切割、破碎、清运等施工操作。
(5)验收:施工完成后,进行验收,确保施工质量。
2.施工方法(1)切割:采用手持切割机,对支撑梁进行切割。
切割过程中,要注意切割速度、切割深度,确保切割效果。
(2)破碎:采用破碎锤,对切割后的支撑梁进行破碎。
破碎过程中,要注意破碎力度,避免对周围结构产生影响。
(3)清运:将破碎后的支撑梁废料及时清运,保持施工现场整洁。
四、安全措施1.安全防护(1)设立施工警示区,设置警示标志,提醒无关人员不得进入。
(2)施工人员佩戴安全帽、防护眼镜、防尘口罩等防护用品。
(3)施工现场配备消防器材,确保施工安全。
2.安全操作(1)操作设备前,进行安全检查,确保设备完好。
(2)切割、破碎过程中,注意观察周围环境,防止意外发生。
(3)清运废料时,严格遵守安全操作规程,防止砸伤、碰伤等事故。
一、项目概况佛山岭南天地18地块商住项目由佛山咏瑞天地置业有限企业投资兴建, 监理单位是深圳现代监理有限企业;上部构造设计单位是广东启源建筑工程设计院有限企业;基坑支护设计单位广东省建工设计院;总承包单位是中天建设有限企业;基坑支护分包单位是广州中煤江南基础工程企业。
本项目旳内支撑梁包括西南角旳6道两层旳角撑梁、西北角7道角撑, 以及南面31根斜撑梁;本工程支撑梁总长度约1000米。
二、支撑梁拆除工艺斜撑旳拆除措施一般有爆破拆除法、机械拆除法、人工拆除法、静爆拆除法等。
为了保证不对临时支撑体系、以施工旳永久构造工程及周围建筑物、地下设施导致不利影响, 严格控制支撑体系拆除后基坑旳变形, 考虑安全、质量、工期旳原因, 本工程拟采用静爆拆除, 静爆拆除旳基本工艺:1.施工特点2.施工工艺原理先对临时支撑体系切割卸载, 完毕构造换撑平衡过渡, 再用静爆法拆除临时支撑。
根据钢筋混凝土构件类型对需拆除旳部位进行合理旳钻孔, 在钻好旳孔中灌注静态膨胀剂, 静态膨胀剂发生水化反应使晶体变形, 产生体积膨胀, 从而缓慢地、静静地将膨胀力(可达30Mpa-50Mpa)施加给孔壁, 通过一段时间后抵达最大值, 8-12小时后使混凝土产生裂缝而破碎, 再用小风镐进行集中破碎清运。
2.1施工工艺及操作要点内力监测1). 在拆除内支撑构造前以及整个拆除过程中进行内力监测, 做到信息化施工。
首先是对基坑位移和内支撑梁旳内力监测, 根据检测成果得出内力分布状况, 卸荷时根据内力分布状况做到均匀卸荷, 在卸荷过程中监测内力重分布状况, 做出对旳判断。
2). 在拆除过程中应对一下部位进行重点监测:a.坑外地下水位监测。
采用钢尺水位计在预先布置旳水位观测井进行监测, 监测过程中应注意定期监测孔口标高。
b.地面沉降量旳监测。
用精密水准仪, 标尺在布置好旳基点上进行监测, 用本次监测标高减去上次标高为本次沉降量, 减去初始标高为累积沉降量。
支撑梁拆除专项施工方案1.施工准备:1.1安全措施:在施工区域设置明显的警示标志,禁止非施工人员进入。
施工人员必须佩戴安全帽、安全鞋等个人防护装备,并接受相关的安全培训。
1.2环境准备:确保施工区域周围的杂物清理干净,以保证施工的顺利进行。
同时,为了防止施工过程中产生的灰尘和碎屑对周围环境的污染,需要做好防护措施。
2.施工方案:2.1拆除顺序:根据支撑梁的结构特点,确定拆除的顺序。
一般情况下,从顶层开始拆除,并逐层向下进行。
同时要注意避让其他建筑物或设备,并防止对其造成损害。
2.2拆除工艺:根据支撑梁的材质和结构特点,选择合适的工具和设备进行拆除。
对于较大的支撑梁,可以使用起重机等设备进行卸载并放置到指定的卸料位置。
对于较小的支撑梁,可以使用手工工具进行拆除。
2.3拆除方式:根据具体情况选择合适的拆除方式。
常见的拆除方式有挖掘法、切割法、拆除法等。
在选择拆除方式时,要考虑到施工安全、效率和成本等因素,并确保拆除的结果符合设计要求。
2.4环境保护:拆除过程中要采取措施,防止产生噪音、灰尘、振动等对周围环境和设备的影响。
在进行垂直拆除时,要做好防护措施,防止坠落物击中周围工作人员和设备。
3.施工操作:3.1计算支撑梁的重量和位置,并确定合适的起重设备和工具。
3.2清理施工区域,并搭建安全的工作平台或脚手架。
3.3对支撑梁进行拆卸,先拆除与建筑物固定的部分,并逐层向下进行。
3.4拆除完成后,及时清理施工现场,恢复原貌。
4.安全措施:4.1操作人员必须经过安全培训,并按照相关规定佩戴个人防护装备。
4.2在施工区域设置明显的警示标志,并设立专门的人员负责看护和疏导。
4.3按照操作规程进行施工,严禁违规操作和擅自更改拆除方案。
4.4遵守施工现场的安全制度,保持施工区域的整洁和顺畅,严禁乱堆乱放材料和设备。
5.特殊情况处理:5.1对于密集的支撑梁拆除,可以采用阶梯式拆除的方式,避免一次性拆除过多的支撑梁导致承重体失稳。
第1篇一、工程概况1. 工程名称:XX大厦支撑梁拆除工程2. 工程地点:XX市XX区XX大厦3. 工程规模:XX大厦共计拆除支撑梁XX根,总拆除面积约XX平方米。
4. 工程内容:主要包括支撑梁的拆除、现场清理、安全防护措施等。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工负责人:XX3. 施工班组:拆除班组、清理班组、安全防护班组三、施工准备1. 技术准备- 查阅相关规范、标准和施工图纸,了解支撑梁的结构和受力情况。
- 制定详细的施工方案,包括施工步骤、安全措施、应急预案等。
- 对施工人员进行技术交底,确保施工人员掌握施工工艺和安全操作规程。
2. 材料准备- 拆除工具:液压剪、电钻、切割机、撬棍等。
- 清理工具:扫帚、垃圾袋、推车等。
- 安全防护用品:安全帽、安全带、防尘口罩、防护眼镜等。
3. 人员准备- 组建专业的拆除施工队伍,包括拆除工、清理工、安全员等。
- 对施工人员进行安全教育和技能培训,确保施工人员具备相应的技能和安全意识。
四、施工方案1. 施工步骤(1)现场勘查:对支撑梁的位置、数量、尺寸、材料等进行详细勘查,记录相关信息。
(2)技术交底:组织施工人员进行技术交底,明确施工要求、安全措施和注意事项。
(3)拆除作业:按照施工方案,依次进行支撑梁的拆除作业。
- 使用液压剪或切割机对支撑梁进行切割,切断钢筋。
- 使用撬棍将支撑梁与墙体分离。
- 清理现场,确保拆除作业的安全进行。
(4)清理作业:拆除完成后,对现场进行清理,将废料装袋,运出施工现场。
(5)安全检查:对拆除现场进行安全检查,确保无安全隐患。
2. 安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场设置安全警示标志,禁止无关人员进入。
(3)使用切割机、液压剪等设备时,必须严格按照操作规程进行。
(4)高空作业时,必须使用安全带,并设置安全防护网。
(5)现场设置消防器材,确保消防设施齐全有效。
3. 应急预案(1)发生火灾时,立即启动应急预案,组织人员疏散,并使用灭火器进行灭火。
支撑梁拆除施工方案1. 前言支撑梁是建筑物中非常重要的构件之一,它可以在施工过程中起到承重和支撑的作用。
然而,在某些情况下,这些支撑梁需要被拆除,以满足建筑物的设计需求,而且拆除应该在保证安全的前提下进行。
本文将介绍支撑梁拆除施工方案。
2. 支撑梁拆除前的准备在进行支撑梁拆除施工前,需要进行一系列的准备工作,以确保拆除施工的顺利进行。
具体的准备工作内容如下:2.1 确定拆除范围首先需要确定拆除的范围,包括哪些支撑梁需要拆除,对拆除范围进行详细的测量和标记。
2.2 制定施工方案根据拆除范围和建筑物的结构设计,制定详细的施工方案,包括施工时间、拆除顺序、拆除方法和安全措施等。
2.3 安全评估进行一系列的安全评估,评估拆除施工对建筑物和周围环境的影响,以及评估在拆除施工过程中可能出现的安全风险和潜在危害.3. 支撑梁拆除实施在确定好拆除范围并制定施工方案后,就可以开始拆除施工了。
支撑梁拆除的实施过程非常重要,需要按照施工方案的要求进行操作。
3.1 采用合适的拆除方法拆除支撑梁的方法有很多种,可以用人工拆除,也可以使用机器设备进行拆除。
根据实际情况选择合适的拆除方法,并严格按照施工方案操作。
3.2 防护设施的设置在进行支撑梁拆除施工时,需要设置足够的防护设施,以确保工人的安全称重提手工具。
3.3 环境保护拆除施工可能会对周围环境产生一些影响,例如灰尘、噪音等。
在进行施工时,需要采取一些措施,减少这些影响的发生。
3.4 施工质量评估拆除施工完成后,需要进行质量评估。
评估拆除后的建筑物是否符合设计要求,并针对工作中发现的问题进行改进。
4. 支撑梁拆除后的处理支撑梁拆除完成后,需要进行相关的清理和处理工作,以保证建筑物外观的美观和安全。
4.1 清理工作拆除施工可能会在现场留下一些垃圾和杂物,需要进行清理工作,包括净化施工现场和周围环境。
4.2 检查拆除施工完成后,需要对建筑物的结构进行检查。
如有必要,需要采取措施改进或修复建筑物的相关部分。

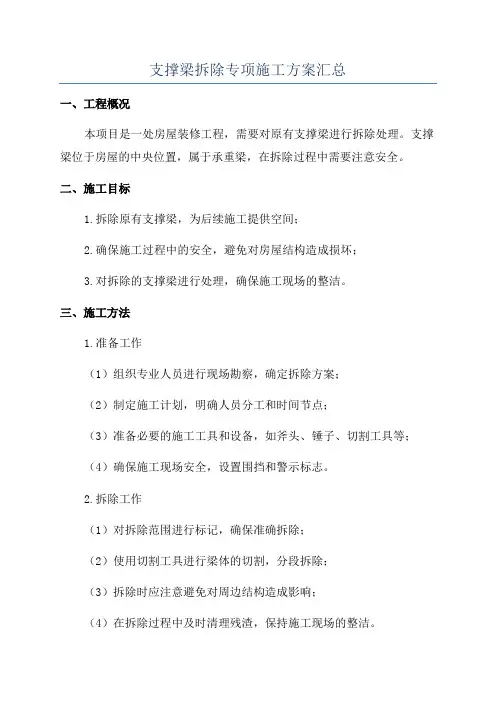

支撑梁拆除专项施工方案汇总一、工程概况本项目是一处房屋装修工程,需要对原有支撑梁进行拆除处理。
支撑梁位于房屋的中央位置,属于承重梁,在拆除过程中需要注意安全。
二、施工目标1.拆除原有支撑梁,为后续施工提供空间;2.确保施工过程中的安全,避免对房屋结构造成损坏;3.对拆除的支撑梁进行处理,确保施工现场的整洁。
三、施工方法1.准备工作(1)组织专业人员进行现场勘察,确定拆除方案;(2)制定施工计划,明确人员分工和时间节点;(3)准备必要的施工工具和设备,如斧头、锤子、切割工具等;(4)确保施工现场安全,设置围挡和警示标志。
2.拆除工作(1)对拆除范围进行标记,确保准确拆除;(2)使用切割工具进行梁体的切割,分段拆除;(3)拆除时应注意避免对周边结构造成影响;(4)在拆除过程中及时清理残渣,保持施工现场的整洁。
3.处理工作(1)将拆除的梁体进行归类整理;(2)对可回收材料进行分类,如钢铁、混凝土等;(3)整理好的材料进行妥善保管和暂时堆放,以便后续处理。
四、施工安全及注意事项1.严格按照施工方案进行施工,严禁违规操作;2.施工人员需佩戴安全帽、安全鞋等防护用具,保证施工人员的人身安全;3.施工现场应设置防护栏杆和警示标志,以确保周边人员的安全;4.施工过程中需注意防火防爆措施,严禁在施工现场吸烟;5.严格执行施工现场安全考核制度,及时发现并排除安全隐患。
五、施工计划及进度安排1.施工计划(1)前期准备:1天;(2)勘察现场和制定方案:2天;(3)准备施工工具和设备:1天;(4)施工拆除:5天;(5)处理材料和清理现场:1天。
2.进度安排(1)第1周:组织现场勘察和制定方案,准备施工工具和设备;(2)第2周至第6周:进行施工拆除作业;(3)第7周:处理材料和清理施工现场。
六、施工质量控制与验收标准1.施工质量控制(1)严格按照施工方案进行施工;(2)施工过程中及时检查施工质量,确保符合规范要求;(3)施工现场保持整洁,材料妥善保管。
支撑梁拆除施工方案背景介绍支撑梁是建筑物结构中的一种重要构件,主要承担着承重作用。
在建筑施工中,支撑梁通常会在临时支撑工具的辅助下固定在适当的位置以维持结构的稳定,随着建筑工程的进行,支撑梁的承重作用不断减小,最终需要拆除。
支撑梁的拆除是一项非常复杂的施工工作,需要精确的计划与操作,才能保证施工质量和安全。
施工方案一、拆除前准备工作拆除支撑梁前,必须进行充分的准备工作,包括以下几个方面:1.制定详细的拆除计划,明确拆除工序、拆除顺序、拆除方法和拆除过程中需要采取的安全措施等;2.确定拆除所需的工具和设备,并检查其状态和性能是否符合要求;3.对拆除现场进行清理和整理,清除杂物和防止妨碍拆除作业的障碍物;4.对拆除现场进行标识和隔离,确保不会引起周围人员围观或受伤。
二、拆除工作1. 拆除支撑梁外部构件在拆除支撑梁前,需要先拆除其外部构件。
一般分为以下几个步骤:1.首先需要拆除与支撑梁相连的外部构件,包括支承杆、垫板等;2.如果有需要,在拆除外部构件之前需要进行局部加固,防止支撑梁整体失稳;3.拆除外部构件后,需要进行清理和整理。
2. 拆除支撑梁主体结构拆除支撑梁主体结构是整个拆除过程的关键,需要严格按照详细计划进行操作。
主体结构拆除一般分为以下步骤:1.根据拆除计划,确定拆除的起始点和终点,并确定拆除的过程和方法;2.在拆除过程中,需要严格控制支撑梁的下沉速度和方向;3.拆除过程中需要随时监测和记录支撑梁的变形和位移情况,以及周围建筑物的震动情况;4.如果发现异常情况,需要立即采取应急措施,并暂停拆除工作,等待进一步处理。
三、验收工作拆除工作结束后,需要对拆除现场进行清理和整理,并对拆除质量进行验收。
主要包括以下方面:1.拆除现场的清理和整理;2.拆除所产生的垃圾、废料等的处理;3.实地检查和验收拆除质量是否达到要求;4.拆除完成后记录和整理相关文件资料,以备后续使用。
安全措施在支撑梁的拆除过程中,必须采取一系列措施保证工人的安全:1.拆除现场必须进行标识和隔离,确保不会引起周围人员围观或受伤;2.进入拆除现场的工人必须穿戴工作服和护具,确保自身安全;3.在拆除过程中必须注意控制支撑梁的下沉速度和方向,避免产生危险;4.随时监测和记录支撑梁的变形和位移情况,以及周围建筑物的震动情况,发现异常情况立即采取应急措施;5.合理制定拆除计划和方案,保证拆除工作的安全和质量。
基坑支护内支撑梁拆除施工方案一、施工前准备1.确定拆除顺序。
拆除内支撑梁前,要确定拆除顺序,从哪一根开始,到哪一根结束,都要心中有数。
这个顺序要根据基坑的实际情况来定,一般来说,要从基坑内部向外围逐渐拆除。
2.检查设备。
在拆除前,要对施工设备进行检查,确保设备性能良好,没有故障。
特别是切割设备,要保证其切割效果和安全性。
3.安全培训。
拆除工作是一项高风险的工程,因此,要对施工人员进行安全培训,让他们了解拆除过程中的注意事项,确保施工安全。
二、施工步骤1.切割内支撑梁。
使用切割设备对内支撑梁进行切割,切割时要保证切割线整齐,切割深度要适中,避免因切割过深导致梁体脱落。
2.拆除内支撑梁。
切割完成后,使用吊车将内支撑梁吊起,然后由施工人员进行拆除。
拆除时要小心谨慎,避免对周围环境造成破坏。
3.清理现场。
拆除完成后,要对现场进行清理,将拆除的废料及时运走,保证施工现场的整洁。
4.检查拆除效果。
拆除完成后,要对拆除效果进行检查,确保拆除部分符合设计要求,没有留下安全隐患。
三、施工注意事项1.施工安全。
拆除过程中,要严格遵守施工安全规范,佩戴安全帽、安全带等防护用品,确保施工人员的安全。
2.防止破坏。
在拆除过程中,要尽量避免对周围环境的破坏,特别是对地下管线、建筑物等的影响。
3.施工进度。
拆除工作要按照施工方案进行,保证施工进度,避免因施工进度拖延导致其他工程受到影响。
4.质量控制。
拆除过程中,要严格控制施工质量,确保拆除部分符合设计要求。
这次基坑支护内支撑梁的拆除工作,虽然难度不大,但需要严谨的施工方案和精细的操作。
通过这次施工,我们积累了宝贵的经验,为今后的类似工程提供了参考。
总的来说,基坑支护内支撑梁的拆除施工方案,既要保证施工安全,又要保证施工质量。
只有做到这两点,才能确保工程顺利进行,为我国城市建设贡献力量。
注意事项一:施工安全解决办法:必须要求每位施工人员在上岗前都进行严格的安全培训,确保他们了解并掌握所有安全操作规程。
目录第一章编制说明 (1)一、编制依据 (1)二、使用范围 (1)三、编制原则 (1)第二章工程概况 (2)一、工程概况 (2)二、周边环境条件 (2)第三章拆除工程施工工艺 (3)一、拆除总体规划 (3)二、拆除方法 (3)第四章劳动力、机械设备投入及工期 (4)一、劳动力投入 (4)二、机械设备投入 (5)三、工期安排 (5)第五章质量保证措施 (5)一、拆除期间基坑监测 (5)二、质量保证措施 (5)三、成品保护措施 (6)第六章安全技术措施 (6)一、安全生产教育 (6)二、安全巡查及措施 (6)三、安全注意事项 (7)第七章文明施工及环境保护措施 (8)第八章应急预案 (9)一、危险因素识别 (9)二、应急措施 (9)三、坍塌、倒塌事故应急救援预案 (9)四、报警救援联系电话 (11)支撑梁拆除专项施工方案第一章编制说明一、编制依据✧本工程施工招标文件、合同、施工图纸;✧本工程总平面布置图;✧设计研究院提供的《基坑围护设计》施工图;✧*******工程施工组织设计;✧《建筑机械使用安全技术规程》(JGJ33-2001);✧《施工现场临时用电安全技术规范》(JGJ46-2005);✧《建筑施工安全检查标准》(JGJ59-99)实施意见(试行)。
二、适用范围本施工方案只使用于*******工程基坑支护钢筋混凝土内支撑拆除的施工。
三、编制原则1、确保技术方案针对性强、操作性强;施工方案经济、合理。
坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
根据工程地质、水文地质、周边环境及工期要求等条件选择最具实用性的施工方案和机具设备。
2、技术可靠性原则根据本工程工程特点,依据类似工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工。
13、经济合理性原则针对工程的实际情况,本着可靠、经济、合理的原则比选施工方案,施工过程实施动态管理。
4、环保原则施工前充分调查了解工程周边环境情况,紧密结合环境保护进行施工。
施工中认真作好文明施工,减少空气、噪音污染,施工污水、废浆经沉淀并取得相关部门的批准后方可排放。
建设“绿色工地”,实施“环保施工”。
第二章工程概况一、工程概况本工程位于*******。
结构类型为钢筋混凝土框架剪力墙结构。
地下一层,地上九层,工程桩采用预应力静压砼管桩。
建筑物总面积为*******㎡,地下室面积*******㎡,基坑长*******米,宽*******米。
基坑围护采用钻孔灌注桩结合双轴水泥搅拌桩止水帷幕,并设置钢筋混凝土环冠梁及支撑的支护形式,竖向立柱桩的上部采用井型钢格构作为竖向支撑。
本工程±0.000为****高程*** m。
支撑面顶面标高为*******m,冠梁截面尺寸为1100×700mm,环梁尺寸为1400×700mm,支撑梁截面尺寸为600×600mm,对排梁截面尺寸为1000×700mm。
2二、周边环境条件*******。
第三章拆除工程施工工艺一、拆除总体规划1、根据本工程实际情况,施工完地下室底板及相应传力带砼层后,待其强度均达到100%设计强度后,方可拆除砼支撑。
2、拆除部位包括环冠梁、支撑梁、格构柱。
二、拆除方法1、钢筋混凝土环梁及内支撑拆除支撑拆除采用机械液压锤破碎拆除。
因支撑四周都有螺纹钢筋,拆除时先落碎末,后落碎渣,再后落碎块,可大大减小对底板的冲击,且在底板表面铺设钢板。
拆除后混凝土块将在基坑内破碎,采用塔吊运至基坑外。
采用钢板在机械下落的位置进行铺垫,垫成坡道,让破碎机从坡道下落时,然后开至支撑梁上。
采用塔吊及吊车将钢板平台吊放在需要拆除的支撑系统的平面部位,破碎机械从地面、坡道,然后开到支撑梁上开始破碎的位置,从前往后,边拆边退。
退时破碎,将工字钢吊至后面铺垫。
工字钢在支撑梁上,前后随意移动。
机械坐落的位置与拆除的位置在8米左右。
基本上机械坐落在格构柱支柱位置。
3分段拆除,先拆环梁,后拆支撑梁。
拆一跨后用人工气割将拆除后的钢筋进行切割。
液压锤坐落在格构柱的位置从前往后,破除的位置与机械坐落的位置距离6至8米,破除时底部钢筋暂不能切割,等一排拆完后,方可切割钢筋。
2、钢格构柱拆除待支撑均拆除完毕后方可拆除钢格构柱,钢格构柱采用氧割进行拆除。
第四章劳动力、机械设备投入及工期一、劳动力投入二、机械设备投入4三、工期安排拆除工期计划为5天。
为保证工期,根据实际情况随时增加机械、人力,保证拆除工期的顺利完成。
第五章质量保证措施一、拆除期间基坑监测支撑拆除期间加强对基坑变形的监测,对支撑凿除实施过程进行监测,监测密度加密为1次/天,必要时,密度为>1次/天。
在本层支撑拆除过程中重点对基坑周边土体的位移监测,同时做好记录工作,并及时与现场消息沟通以指导拆撑工序的实施。
二、质量保证措施支撑拆除期间为能更有效的监督各工序是否按方案严格执行,特针对每一道工序制定详细的验收表,每道工序必须在所有人员签完字后才可进入下道工序的施工。
实行三检:上班施工前检查,施工过程5中跟踪检查及施工后检查。
通过检查,发现问题及时解决。
三、成品保护措施增加对地下室底板的保护。
根据底板面荷载严格控制砼块质量,支撑梁底下及周边6M范围内的地下满铺双层脚手板或钢板,做好成品保护。
第六章安全技术措施一、安全生产教育首先就拆除作业专项内容在项目内部进行讨论,完善细节,再由项目部组织施工人员进行针对性的安全交底,明确突出重点难点应注意事项,做到上下统一思想,并且主管技术人员、班组长须每天给施工人员做安全交底。
二、安全巡查及措施由项目部安全员组织施工人员等有关安全人员负责巡查拆除安全,对以下几项内容进行重点检查:(1)施工方法、施工顺序是否按照方案进行;(2)换撑结构件有无变形,梁柱接点处支撑柱有无变形;(3)是否按照安全操作规程施工;认真执行各项安全管理制度,制定安全施工的经常化、制度化和规范化的管理制度,通过执行制度,促进安全管理工作。
安全管理要有各级安全管理负责制,责任明确,责任到人。
6三、安全注意事项1、严禁身体不适者作业。
2、严禁酒后作业。
3、所有电线线路的安装必须由专职电工完成。
4、现场临时用电不得随地乱施,必须采用绝缘吊钩空架保护。
5、用电设备必须要有防雨防砸措施,不得明露。
6、施工前应先检查用电设备,用电设备不得带病操作,下班应切断电源,锁好电箱。
7、板与墙洞口,必须设置牢固的盖板、防护栏杆、安全网或其它防坠落的防护措施。
8、施工现场通道附近的各类洞口与坑槽等处,除设防护设施与安全标志外,夜间还设红灯警示。
9、做好对“四口”的安全防护,必要时考虑加固封闭处理。
10、作业时作业区应无行人和障碍物,凿除前先示意,并试凿除数次,确认正常后,方可开始作业。
11、作业时镐头机应保持水平位置,控制行走机械,并将底座固定牢靠。
12、切割作业遇到异常障碍物时,须待清除后,方可凿除,不得随意凿除破碎混凝土块。
13、在作业或行走时,严禁靠近架空输出电线路,机械与架空输电线的安全距离应符合有关规定。
7第七章文明施工及环境保护措施1、合理安排施工时间,将噪音较大的机械安排在非休息时间施工,从而减轻施工噪音。
加强对机械保养力度,使噪音污染降到最低。
2、凿除前将其表面润湿,采用不间断在作业面上淋水减少扬尘排放。
3、施工过程中,现场安排专人负责建筑垃圾的清扫工作,要求做到有污染及时清扫。
4、运送混凝土废弃物的车辆应有防护盖,以免道路运输过程中造成污染。
5、不准车辆带水带泥出场;运出场的垃圾应到政府部门规定的地点倾倒,不得乱倒。
车厢要求覆盖运输。
5、不得扬尘,应进行洒水施工,支撑拆除时镐头机破碎灰尘很重,特别是破碎时应边喷水边敲打、破碎混凝土;在底板面的垃圾也应该进行洒水后再装运。
6、因工程施工需要夜间施工,应到相关部门办理夜间施工手续等,夜间施工应尽量降低噪声和灯光污染。
在选择施工设施,设备及施工方式时,施工单位将考虑由此产生的噪音以及它对施工单位的劳动力和周围地区居民的影响。
第八章应急预案一、危险因素识别1、换撑过程中,存在维护结构和周边有明显沉降或变形的隐患。
82、打凿支撑渣和吊运碎块过程中存在坠落、物体打击的隐患。
3、如果施工时随意拆除脚手板、木方或安全网,容易造成高处坠落的风险。
二、应急措施1、应对沉降或变形针对现场换撑过程中,存在维护结构和周边有明显沉降或变形的隐患,如发生该类情况,立即停止拆除作业,同时邀请设计单位采取有效加固措施防止变形继续。
2、针对高空坠物和高处坠落如果发生碎块坠落、物体打击,调查事故现场,调查时要确保无任何危险,迅速使伤病员脱离危险场所,初步检查伤病员,判断神志、气道、呼吸循环是否有问题,必要时立即进行现场急救和监护,使伤病员保持呼吸道畅通,视情况采取有效的止血、止痛、防止休克、包扎伤口等措施,固定、保存好割断的器官或组织,预防感染;呼救。
由专人去呼叫救护车,现场施救一直坚持到救护人员或其他施救者到达现场接替为止。
此时还应反映伤病员的病情和简单救治过程;如果没有发现危及伤病员的体征,可作第二次检查,以免遗漏其他损伤、骨折和病变。
这样有利于现场施行必要的急救和稳定病情,降低并发症状和伤残率。
三、坍塌、倒塌事故应急救援预案施工现场一旦发生支撑系统坍塌或倒塌事故,将会造成人员伤亡9和财产损失。
为了争取在第一时间抢救伤员,最大限度地降低员工及相关人员生命安全和财产损失,特制定关于支撑拆除的应急预案,做到“以人为本,构造和谐,防止和控制事故蔓延优先、保护人员生命安全优先”的原则,及时做好重大事故发生后的救援处置工作,保护企业员工的身体健康和生命安全。
1、应急预案基本任务(1)立即组织营救受伤人员。
(2)迅速控制事态。
(3)消除危害后果,做好现场恢复。
(4)查明事故原因,评估危害程度,恢复到正常状态。
2、组织机构本项目部成立坍塌、倒塌事故应急救援小组,负责指挥及协调工作。
具体详项目部安排。
3、事故处理程序(1)不论任何人,一旦发生支撑系统坍塌或倒塌的可能性及在拆除支撑出现伤亡事故,应立即呼叫在场全体人员进行紧急撤离。
(2)现场人员应迅速通知项目经理或施工员、安全员,并打电话及时向公司应急救援中心报告事故的发生情况。
请求公司应急救援中心的支援。
(3)本项目部配备应急急救药箱1只,药箱存放在现场办公室;根据现场情况,若有人员受伤,应立即拨打120急救电话,向救援中心求救,以及应务必讲清楚受伤的人数、地点和人员受伤情况,并派10人到主要路口引导急救车尽快赶到现场。
同时,现场急救人员在急救车到来以前,应对受伤人员进行急救。
(4)在没有人员受伤的情况下,现场负责人应根据实际情况研究补救措施,在确保人员生命安全的前提条件下,组织恢复正常的施工秩序。
(5)现场安全员应对支撑坍塌、倒塌事故进行原因分析,制定相应的改正措施,认真填写伤亡事故报表、事故调查等有关处理报告,并上报公司应急救援中心。
