改性土回填方案
- 格式:doc
- 大小:83.84 KB
- 文档页数:9
回填土整改措施引言概述:回填土是土地开发和建筑施工过程中常见的一项工作。
然而,不正确的回填土操作可能会导致土地沉降、地基不稳定等问题。
为了确保施工质量和土地的稳定性,采取适当的回填土整改措施是至关重要的。
本文将介绍回填土整改的五个部分,分别是:土壤调查与分析、合理回填土选择、回填土加固技术、监测与维护、整改效果评估。
一、土壤调查与分析1.1 现场勘察:对回填土施工区域进行现场勘察,了解土壤类型、地下水位等情况。
1.2 取样分析:采集土壤样本进行实验室分析,确定土壤的物理和化学性质,以及承载能力等参数。
1.3 土壤分类:根据土壤的性质和承载能力,将土壤进行分类,确定适合回填的土壤类型。
二、合理回填土选择2.1 合适的土壤类型:根据土壤调查与分析的结果,选择与原土壤性质相似的回填土,以确保土壤的一致性。
2.2 控制含水量:回填土的含水量应适中,过高或过低的含水量都会影响土壤的稳定性和密实度。
2.3 控制颗粒大小:回填土的颗粒大小应均匀,避免大颗粒与小颗粒之间的空隙,以提高土壤的密实度。
三、回填土加固技术3.1 碾压加固:使用碾压机对回填土进行压实,增加土壤的密实度和承载能力。
3.2 振动加固:采用振动器对回填土进行振动,使土壤颗粒间的空隙减少,提高土壤的密实度。
3.3 加固材料应用:在回填土中添加适量的加固材料,如水泥、石灰等,提高土壤的强度和稳定性。
四、监测与维护4.1 定期监测:对回填土施工区域进行定期监测,包括地表沉降、地下水位等指标,及时发现问题并采取措施。
4.2 维护管理:定期进行灌浆、加固等维护工作,保持回填土的稳定性和密实度。
4.3 风险评估:评估回填土施工过程中的风险,制定相应的应急预案,以应对可能出现的问题。
五、整改效果评估5.1 检测与验证:对整改后的回填土进行检测和验证,确认土壤的稳定性和承载能力是否达到要求。
5.2 效果评估:评估整改措施的效果,根据实际情况进行调整和改进。
5.3 文件记录:对整改过程进行详细记录,包括整改方案、监测数据、效果评估等,以备后续参考和借鉴。

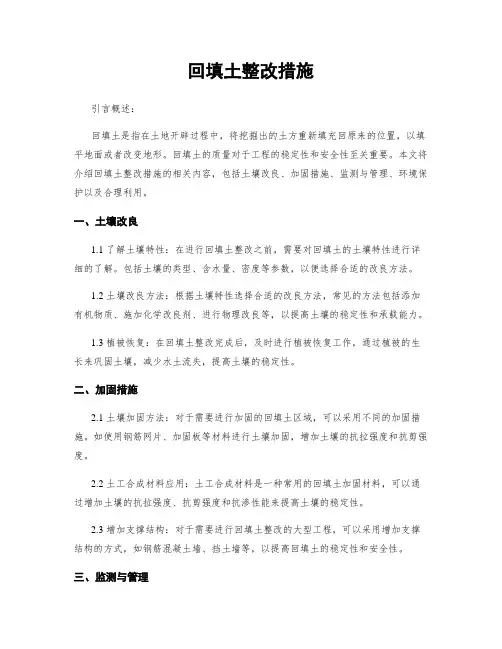

回填土整改措施引言概述:回填土是指在土地开辟过程中,将挖掘出的土方重新填充回原来的位置,以填平地面或者改变地形。
回填土的质量对于工程的稳定性和安全性至关重要。
本文将介绍回填土整改措施的相关内容,包括土壤改良、加固措施、监测与管理、环境保护以及合理利用。
一、土壤改良1.1 了解土壤特性:在进行回填土整改之前,需要对回填土的土壤特性进行详细的了解。
包括土壤的类型、含水量、密度等参数,以便选择合适的改良方法。
1.2 土壤改良方法:根据土壤特性选择合适的改良方法,常见的方法包括添加有机物质、施加化学改良剂、进行物理改良等,以提高土壤的稳定性和承载能力。
1.3 植被恢复:在回填土整改完成后,及时进行植被恢复工作,通过植被的生长来巩固土壤,减少水土流失,提高土壤的稳定性。
二、加固措施2.1 土壤加固方法:对于需要进行加固的回填土区域,可以采用不同的加固措施。
如使用钢筋网片、加固板等材料进行土壤加固,增加土壤的抗拉强度和抗剪强度。
2.2 土工合成材料应用:土工合成材料是一种常用的回填土加固材料,可以通过增加土壤的抗拉强度、抗剪强度和抗渗性能来提高土壤的稳定性。
2.3 增加支撑结构:对于需要进行回填土整改的大型工程,可以采用增加支撑结构的方式,如钢筋混凝土墙、挡土墙等,以提高回填土的稳定性和安全性。
三、监测与管理3.1 监测指标:在回填土整改过程中,需要建立合理的监测指标体系,包括土壤的沉降、位移、应力等参数,以及周边环境的变化情况,及时掌握工程的变化情况。
3.2 监测设备:选择合适的监测设备,如沉降仪、位移计、应力计等,进行实时监测,并建立相应的监测数据库,以便对工程进行及时调整和管理。
3.3 安全管理:制定完善的安全管理措施,包括工地安全培训、施工规范、应急预案等,确保回填土整改过程中的安全性和稳定性。
四、环境保护4.1 土壤污染防控:在回填土整改过程中,要加强对土壤污染的防控工作,合理选择回填土材料,避免对环境造成污染。
目录一、编制依据 .......................................................................................................... - 1 -二、编制范围 .......................................................................................................... - 2 -三、工程概况 .......................................................................................................... - 2 -四、施工工艺原理 .................................................................................................. - 2 -五、施工工艺流程及操作要点 .............................................................................. - 3 -5.1 工艺流程 ................................................................................................... - 3 -5.2 施工进度安排 ........................................................................................... - 3 -5.3 施工工艺 ................................................................................................... - 3 -六、质量控制要点 .................................................................................................. - 6 -七、保障措施 .......................................................................................................... - 7 -7.1 施工机械设备保障措施 ........................................................................... - 7 -7.2 人力保障措施 ........................................................................................... - 7 -7.3 技术及质量保证措施 ............................................................................... - 8 -7.4 管理及进度保证措施 ............................................................................... - 8 -膨胀土渠道水泥改性土换填施工工作方案一、编制依据本标段的施工技术要求主要依据现行水利水电工程的有关规程、规范,业主相关发文和参考南水北调中线一期工程总干渠南阳膨胀土试验段的试验成果进行编制。
**市政建设集团有限公司引江济淮工程(安徽段)江淮沟通段施工J**标水泥改性土换填工艺试验方案(修改版)批准:审核:编制:**市政建设集团有限公司引江济淮工程(安徽段)江淮沟通段施工J**标项目经理部2018年11月目录一、工程概况 (1)二、编制依据 (1)三、试验目的 (1)四、设计指标及要求 (2)五、人员设备配置 (2)六、试验时间 (3)七、试验前的准备工作 (3)八、工艺试验方案 (4)九、工艺方案实施 (6)十、工艺试验记录 (8)十一、工艺试验总结 (9)十二、质量保证措施 (9)十三、安全文明环保措施 (10)一、工程概况引江济淮工程(安徽段)江淮沟通段施工J**标段位于江淮分水岭以南,起点骆郢,终点至试验工程段,对应桩号J(35+180)~J(40+181.7)处,该标段总长5.002km。
设计输水流量290m3/s,设计输水位20.16~19.98m(1985国家高程基准,下同),最高通航水位23.86m,最低通航水位17.40m,设计百年一遇防洪水位25.53m。
本标段基本为岗地开挖渠道,开挖深度15~22m,河道底宽60m,河底高程13.40m,边坡坡比1:3,坡面每抬高6m设一阶平台,平台宽4.0m。
本标段河渠边坡全断面换填4%水泥改性土,换填厚度1.0m;河床底部为膨胀土、全~强风化岩的,基脚10m范围内换填4%水泥改性土,深度1.5m。
本标段水泥改性土换填土料采用⑤层重粉质壤土、粉质黏土,部分河段采用弱膨胀土、崩解粉砂岩按7:3的质量比混合而成的混合土料。
本次工艺试验采用⑤层重粉质壤土、粉质黏土作为水泥改性土换填土料。
二、编制依据1、引江济淮工程(安徽段)江淮沟通段施工J**标技术标准和要求;2、引江济淮工程(安徽段)膨胀土、崩解岩河道工程施工技术要求;3、引江济淮工程(安徽段)江淮沟通段施工J**标施工图纸;4、引江济淮工程(安徽段)江淮沟通段施工J**标施工组织设计;5、《土工试验规程》SL237-1999;6、《堤防工程施工规范》SL260-2014。

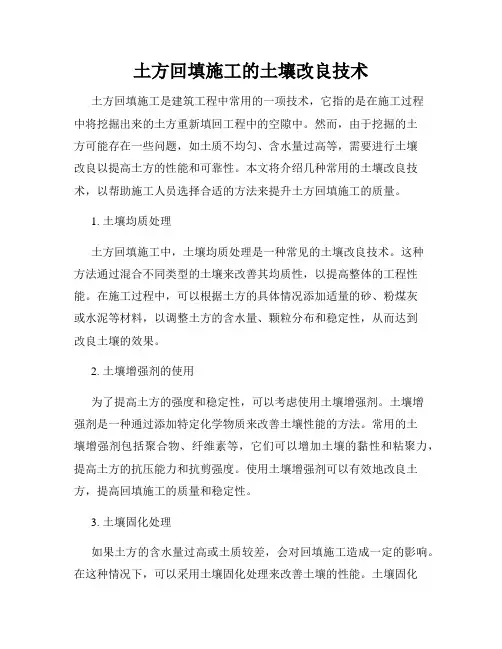

土方回填施工的土壤改良技术土方回填施工是建筑工程中常用的一项技术,它指的是在施工过程中将挖掘出来的土方重新填回工程中的空隙中。
然而,由于挖掘的土方可能存在一些问题,如土质不均匀、含水量过高等,需要进行土壤改良以提高土方的性能和可靠性。
本文将介绍几种常用的土壤改良技术,以帮助施工人员选择合适的方法来提升土方回填施工的质量。
1. 土壤均质处理土方回填施工中,土壤均质处理是一种常见的土壤改良技术。
这种方法通过混合不同类型的土壤来改善其均质性,以提高整体的工程性能。
在施工过程中,可以根据土方的具体情况添加适量的砂、粉煤灰或水泥等材料,以调整土方的含水量、颗粒分布和稳定性,从而达到改良土壤的效果。
2. 土壤增强剂的使用为了提高土方的强度和稳定性,可以考虑使用土壤增强剂。
土壤增强剂是一种通过添加特定化学物质来改善土壤性能的方法。
常用的土壤增强剂包括聚合物、纤维素等,它们可以增加土壤的黏性和粘聚力,提高土方的抗压能力和抗剪强度。
使用土壤增强剂可以有效地改良土方,提高回填施工的质量和稳定性。
3. 土壤固化处理如果土方的含水量过高或土质较差,会对回填施工造成一定的影响。
在这种情况下,可以采用土壤固化处理来改善土壤的性能。
土壤固化是一种通过添加化学固化剂或物理固化材料来提高土方稳定性的方法。
例如,可以添加水泥、石灰或氯化钙等物质,通过固化剂与土方反应,使土壤颗粒形成坚固的结构,增加土方的强度和稳定性。
4. 土壤改良剂的施用除了使用土壤增强剂和固化剂外,还可以考虑使用土壤改良剂来改善土方的性能。
土壤改良剂是一种通过改变土壤物理性质、化学性质或生物学性质来提高土壤品质的方法。
常见的土壤改良剂包括有机肥料、生物增强剂等。
使用土壤改良剂可以改善土方的透水性、保水性和肥力,增加土壤的质量和可用性,从而提高回填施工的效果。
5. 土方回填监测与管理土方回填施工完成后,还需要进行监测与管理工作,以确保土方改良效果的可靠性和持久性。
土方回填工程施工设计方案一、项目概况二、设计原则1.合理利用土方资源,避免浪费,并保持土方均匀分布。
2.在满足强度和稳定性要求的前提下,尽量减小土方回填的厚度,降低工程成本。
3.根据土体性质和未来使用要求,选择适当的填土材料。
4.回填工程的设计应考虑地下管网的布置,以确保施工过程不会对管线产生影响。
三、施工流程1.土方开挖(1)确定挖土范围和深度,制定挖土计划。
(2)进行土质分析,以确定土方回填工程所需的填土材料。
(3)采用合适的土方开挖机械进行开挖,并按要求控制挖土深度和坡度。
(4)开挖后,及时清理现场,避免对周边环境造成不必要的影响。
2.土方运输(1)确定运输的路线和方式,如使用卡车或斗运输机等。
(2)确保土方运输过程中的平稳性和安全性。
(3)根据现场实际情况,合理安排运输车辆的数量和时间,避免交通拥堵。
3.土方回填(1)按照设计要求,将填土材料均匀覆盖在挖掘区域内。
(2)注意控制填土的厚度,以确保结构的稳定和强度满足要求。
(3)采用适当的机械设备进行填土,保证填土的均匀性和紧实度。
4.土方压实(1)根据设计要求,采用合适的压实设备进行压实工作。
(2)压实过程中,要进行合理的层压和覆盖,确保填土紧密和结实。
四、安全措施1.在进行土方开挖时,严格遵守安全操作规程,确保施工人员的安全。
2.建立施工现场安全警示牌,并设置相应的安全防护措施。
3.对施工区域进行垂直排水和防水处理,以确保施工过程的安全性。
4.严禁违规操作和高空坠落等危险行为。
五、质量控制1.对填土材料进行必要的检测,包括颗粒分布、含水率和黏土含量等指标。
2.采用合理的质量控制措施,确保填土均匀分布并满足设计要求。
3.对填土层进行合适的压实,保证填土的密实度和稳定性。
六、环境保护1.确保施工过程中不对周边环境造成污染,及时清理现场。
2.控制施工过程中的噪音和振动,减少对周边居民的影响。
3.严禁乱倾倒工业废料或其他有害物质。
七、施工进度和成本控制1.制定合理的施工进度计划,控制施工周期和工期。
改性土换填施工方案1工程概述1.1概况本工程由某江下游上段引水,向某河中游地区补水,是一项以城乡供水和发展航运为主,结合灌溉补水和改善某湖及某河水生态环境等综合利用的大型跨流域调水工程,是集供水、航运、生态等效益的一项水资源综合利用工程。
引水流量300m³/s,入水流量280 m³/s。
输水干线长723km。
本标为****至****渠段K22+850~K31+570,输水渠道8.72km,设计流量290m³/s,全线采用明渠平底开挖布置,渠道底宽60m,底高程13.40m,膨胀土处理渠段8.72km,边坡全线防护,管护道路总长17.95km,渠系交叉建筑物包括新建跌水13座,新(重)建泵站19座,新建排水沟14条、11.7km。
本标段河渠工程主要内容为:河道土石方开挖、膨胀土边坡防护、新建管护道路、新(重)建或加固交叉建筑物、水土保持工程等。
本标段内上层土分布有⑤层重、中粉质壤土,具有弱膨胀性,需进行换填处理措施。
即表层换填弱膨胀掺入4%水泥的重粉质壤土(改性土)覆盖(换填垂直于坡面厚度1.0m)。
另外,对桩号22+000~23+230段长1.23km,设计河渠渠底为⑨1层粉、细砂岩,且多为全~强风化,为崩解、膨胀性软岩,处理方法为将基脚10m范围内渠底的粉、细砂岩挖除,换填4%水泥改性土,换填深度1.5m。
对渠系交叉建筑物基础部位回填采用8%水泥改性土,上下游引渠采用4%水泥改性土换填。
1.2改性土换填工程量本标段的改性土换填部位主要包括渠道和渠系交叉建筑物等部位。
换填土方工程量为182.9万m³。
具体部位改性土工程量见下表。
改性土换填工程量表1.1.3盲沟及盲管工程量改性土换填工程量表2施工总体部署2.1施工准备(1)建基面应进行验收,按照设计要求进行基础开挖面的平面尺寸、标高和平整度等指标的检查验收。
(2)水泥改性土填筑前,首先进行水泥改性土分类指标的相关试验,包括土的液限、塑限、天然含水量及最大干密度等,并经监理人确认。
目录1、工程概况 (2)2、编制依据 (2)3、水泥改性土换填施工技术工法 (2)3.1工艺流程 (2)3.2施工工法 (2)3.2.1原材料选择及工艺试验 (2)3.2.2土料开采运输 (3)3.2.3碎土 (3)3.2.4改性土水泥掺量及拌制 (3)3.2.5水泥土运输 (4)3.2.6填筑 (4)4、质量保证措施 (6)5、安全保证措施 (7)6、人员配置 (8)7、机械设备配置 (8)水泥改性土施工技术方案1、工程概况水泥改性土,是指将一定比例的水泥掺入膨胀土土料之中以改善膨胀土的性质或结构,使膨胀土丧失膨胀潜能,并在一定程度上提高土体强度或承载力。
本标段渠道换填长度为5.977km,渠道为半挖半填地段,填筑形式为“金包银”形式。
总填筑量为52.37万m3,其中水泥改性土填筑量为20.43万m3。
堤身填筑高度小于2m的渠段全部采用4%水泥改性土进行填筑;填筑高度大于2m的渠段采用弱膨胀土外包1m厚的4%水泥改性土填筑。
2、编制依据(1)《土工试验规程》SL/T235-1999;(2)《堤防工程施工规范》SL260-98;(3)《碾压式土石坝施工规范》SL18-2004;(4)《膨胀土地区建筑技术规范》GBJ112-87;(5)《南水北调中线一期工程渠道工程施工质量评定验收标准(试行)》NSBD7-2007。
(6)《水泥改性土、水泥土补充施工技术要求》设计通知;(7)南水北调中线一期工程总干渠渠道水泥改性土施工技术规定(试行)NSBD-ZGJ-1-37;(8)南水北调中线一期工程总干渠渠道膨胀土处理施工工法NSBD-ZXJ-4-01。
3、水泥改性土换填施工工法3.1工艺流程土料开采运输→碎土→水泥土拌制→运输→摊铺→碾压→取样检测3.2施工工法3.2.1原材料选择及工艺试验在施工之前,首先通过室内试验取得弱膨胀土或中膨胀土土料的物理指标参数,包括粘粒含量、塑性指数、膨胀率、水泥掺量等。
根据室内试验取得的参数,进行现场碾压施工工艺试验,确定碾压机械及铺土厚度、碾压遍数、压实机械等参数。

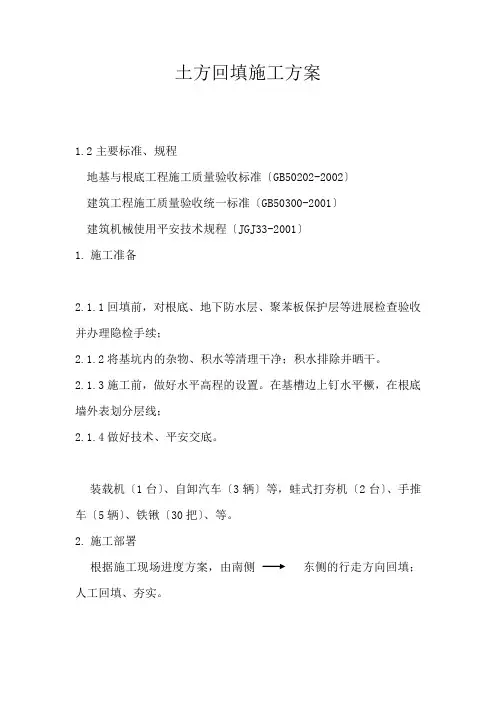

土方回填施工方案1.2主要标准、规程地基与根底工程施工质量验收标准〔GB50202-2002〕建筑工程施工质量验收统一标准〔GB50300-2001〕建筑机械使用平安技术规程〔JGJ33-2001〕1.施工准备2.1.1回填前,对根底、地下防水层、聚苯板保护层等进展检查验收并办理隐检手续;2.1.2将基坑内的杂物、积水等清理干净;积水排除并晒干。
2.1.3施工前,做好水平高程的设置。
在基槽边上钉水平橛,在根底墙外表划分层线;2.1.4做好技术、平安交底。
装载机〔1台〕、自卸汽车〔3辆〕等,蛙式打夯机〔2台〕、手推车〔5辆〕、铁锹〔30把〕、等。
2.施工部署根据施工现场进度方案,由南侧东侧的行走方向回填;人工回填、夯实。
4.操作工艺5.1回填土一般选用含水量在10%左右的干净粘性土〔以手攥成团、自然落地散开为宜〕,假设土过湿,要进展晾晒或掺入干土、白灰等处理,本工程墙面防水保护层采用50厚聚苯乙烯泡沫塑料板、素土回填;假设土体含水量偏低,可适当洒水湿润。
5.2人工回填土应分层铺摊,人工整平机械夯实。
回填土每层需铺土厚度为300mm,压实厚度250mm。
5.3回填土每层至少压夯三遍,压实系数应<0.95。
机械打夯一夯压半夯,夯夯相接,行行相连,纵横穿插。
5.4深浅两基坑相连时,应先填夯深基坑;填至浅基坑一样的标高时,在与浅基坑一起填夯。
填夯至挡土墙后浇带时,交接处应填成阶梯形,梯形的高宽比一般为1/2。
上下层错缝距离不小于1.0m。
上下层错逢不得在阳角。
5.5防腐绝缘层或电缆周围,应先回填细粒料。
5.6修整找平:填土全部完成后,应进展外表拉线找平,凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补土夯实。
5.7雨季施工时,24小时安排专人抽水,基坑边坡上用彩条布进展覆盖,防止地面水流入坑内,导致边坡塌方或浸泡基土。
素土夯实密室后3小时内不得受水浸泡。
5.土方回填工程质量验收标准6.1施工时,应注意保护定位桩、标高桩、防止碰撞位移。

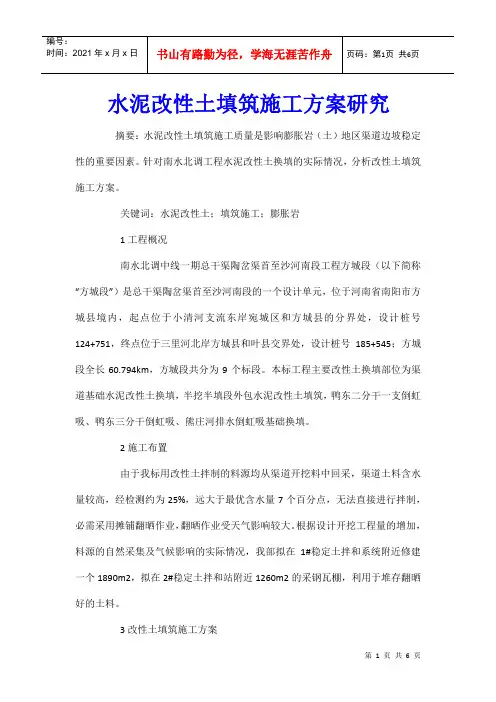

水泥改性土填筑施工方案研究摘要:水泥改性土填筑施工质量是影响膨胀岩(土)地区渠道边坡稳定性的重要因素。
针对南水北调工程水泥改性土换填的实际情况,分析改性土填筑施工方案。
关键词:水泥改性土;填筑施工;膨胀岩1工程概况南水北调中线一期总干渠陶岔渠首至沙河南段工程方城段(以下简称“方城段”)是总干渠陶岔渠首至沙河南段的一个设计单元,位于河南省南阳市方城县境内,起点位于小清河支流东岸宛城区和方城县的分界处,设计桩号124+751,终点位于三里河北岸方城县和叶县交界处,设计桩号185+545;方城段全长60.794km,方城段共分为9个标段。
本标工程主要改性土换填部位为渠道基础水泥改性土换填,半挖半填段外包水泥改性土填筑,鸭东二分干一支倒虹吸、鸭东三分干倒虹吸、熊庄河排水倒虹吸基础换填。
2施工布置由于我标用改性土拌制的料源均从渠道开挖料中回采,渠道土料含水量较高,经检测约为25%,远大于最优含水量7个百分点,无法直接进行拌制,必需采用摊铺翻晒作业,翻晒作业受天气影响较大。
根据设计开挖工程量的增加,料源的自然采集及气候影响的实际情况,我部拟在1#稳定土拌和系统附近修建一个1890m2,拟在2#稳定土拌和站附近1260m2的采钢瓦棚,利用于堆存翻晒好的土料。
3改性土填筑施工方案3.1土料填筑生产性试验(1)试验参数。
现场碾压遍数拟定:振动碾压6遍、7遍、8遍,实际遍数根据现场实际情况确定直至达到设计要求;水泥掺量拟定:按重量比掺量4%;铺土厚度拟定:按松铺厚度30cm、35cm、40cm;改性土含水拟定:根据室内改性土击实试验得出的最优含水率拌和加水。
(2)碎土工艺、拌和工艺、碾压流程和碾压方法。
①碎土工艺。
在施工现场,采用液压碎土机与人工相互配合的方式进行大规模碎土,要求土料粒径小于或等于10cm,其中5~10cm粒径的土料含量应当小于或等于5%,5~5cm粒径的涂料含量应当小于或等于50%,采用筛分法对碎土的级配进行检查。

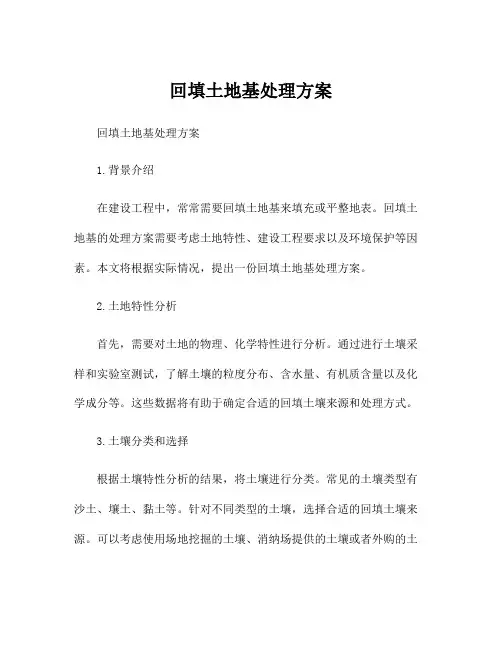

回填土地基处理方案回填土地基处理方案1.背景介绍在建设工程中,常常需要回填土地基来填充或平整地表。
回填土地基的处理方案需要考虑土地特性、建设工程要求以及环境保护等因素。
本文将根据实际情况,提出一份回填土地基处理方案。
2.土地特性分析首先,需要对土地的物理、化学特性进行分析。
通过进行土壤采样和实验室测试,了解土壤的粒度分布、含水量、有机质含量以及化学成分等。
这些数据将有助于确定合适的回填土壤来源和处理方式。
3.土壤分类和选择根据土壤特性分析的结果,将土壤进行分类。
常见的土壤类型有沙土、壤土、黏土等。
针对不同类型的土壤,选择合适的回填土壤来源。
可以考虑使用场地挖掘的土壤、消纳场提供的土壤或者外购的土壤。
在选择回填土壤时,需要注意土壤来源的合法性和质量。
土壤来源应经过严格的检测,确保其不含有有害物质或污染物。
4.土壤处理方式回填土地基时,需要对土壤进行适当的处理。
具体包括以下几个方面:(1)土壤筛分:对来料土壤进行筛分,去除其中的大颗粒杂质,保证回填土壤的均匀性和稳定性。
(2)土壤改良:对土壤进行改良处理,以提高其物理和化学性质。
对于沙土,可以添加适量的粘土或有机质来增加其保水性和肥力;对于黏土,可以添加石灰或砂糖来改善其结构和透水性。
(3)土壤压实:对回填好的土壤进行适度的压实处理,以提高其强度和稳定性。
根据土壤类型和使用要求,使用不同的压实设备和方法进行处理,如铁轮压实机、振动压实机等。
5.环境保护措施在进行回填土地基处理时,也需要考虑环境保护因素。
具体包括以下几个方面:(1)防尘措施:在土壤回填过程中,要采取措施防止扬尘。
可以使用洒水车进行湿洒,以减少粉尘的产生。
(2)水源保护:对于回填土壤中可能存在的有机物、化学物质或营养物质,要防止其对周边水源造成污染。
在回填土地基时,要与周边地表水、地下水进行有效隔离,避免有害物质渗透到水源中。
(3)生态保护:在选用回填土壤时,要考虑其对当地生态环境的影响。

土地回填方案(通用)1. 背景介绍本方案旨在为土地回填工作提供通用指导和建议。
土地回填是指在建筑工程或土地开发过程中,将原有土地表面破坏或挖掘后的坑洼填平的过程。
本方案适用于各类土地回填工作,包括但不限于房地产开发、基础设施建设等。
2. 回填方法回填方法是指将土壤、砂石等材料填入坑洼或挖掘后的空地中,使地表恢复平整。
下面是一些常用的回填方法:- 机械回填:使用挖掘机、装载机等机械设备进行回填作业。
机械回填效率高,适用于大面积的回填工作。
机械回填:使用挖掘机、装载机等机械设备进行回填作业。
机械回填效率高,适用于大面积的回填工作。
- 手工回填:使用人工手工工具进行回填作业。
手工回填适用于较小的回填区域或对土地表面平整度要求较高的情况。
手工回填:使用人工手工工具进行回填作业。
手工回填适用于较小的回填区域或对土地表面平整度要求较高的情况。
- 混合回填:结合机械回填和手工回填的方式,根据实际情况进行灵活选择,提高回填效率和质量。
混合回填:结合机械回填和手工回填的方式,根据实际情况进行灵活选择,提高回填效率和质量。
3. 回填材料回填材料的选择应根据实际情况和工程要求进行,一般可选用以下材料:- 土壤:适宜植物生长的土壤,应符合土壤质地要求和营养成分要求。
土壤:适宜植物生长的土壤,应符合土壤质地要求和营养成分要求。
- 砂石:用于填平较大的坑洼或对地基进行加固。
砂石应具有良好的排水性能和稳定性。
砂石:用于填平较大的坑洼或对地基进行加固。
砂石应具有良好的排水性能和稳定性。
- 填充料:用于填补较小的坑洼,可选用砂、砾石等材料。
填充料:用于填补较小的坑洼,可选用砂、砾石等材料。
4. 施工步骤土地回填工作的施工步骤一般包括以下几个环节:1. 勘测与设计:对回填区域的土地进行测量、勘探和设计,确定回填区域的形状、尺寸和材料需求。
勘测与设计:对回填区域的土地进行测量、勘探和设计,确定回填区域的形状、尺寸和材料需求。
2. 准备工作:清理回填区域,移除杂物和障碍物,确保回填区域的平整。
南水北调中线一期工程总干渠沙河~黄河南(委托建管项目)潮河段第六施工标段合同编号:HNJ-2010/CH/SG-006水泥土施工作业指导书批准:审核:编制:黄河建工集团有限公司南水北调中线一期工程潮河段六标项目经理部二O一二年七月水泥土填筑碾压作业指导书一、渠床整理1.1、削坡:渠道开挖基本成型后,测放出坡脚线和坡肩线,测量人员制指挥挖掘机粗削。
为保证削出的坡面平整,将挖掘机的斗齿改造成平板状。
粗削坡自上而下进行,将削坡土刮至渠底,运至指定地点。
人工精削在铺设砂砾料前进行。
先在坡脚线和坡肩线上对应各设一控制标高桩,用细线绳挂线,先削出一条基准线,(并至少要在基准线上的 1/2 处设一个垂直坡面的高程控制桩),在两条基准线之间,人工自上而下削坡作业至设计坡面。
削坡时不宜一次性削到底。
先从顶部削坡至第一道沟槽后,进行沟槽开挖,将开挖出的土料弃至沟槽下方后,继续削坡,连带第一道沟槽开挖土削至第二道沟槽后,进行沟槽开挖,开挖土弃至沟槽下方后,继续削坡至坡脚。
1.2、渠底整平:渠底整平分两次进行,第一次拟在清运削坡土时,使用机械粗略清理保护层,将渠底清理到设计高程以上 10cm 左右;第二次在铺设砂砾料前,人工精整至设计换填高程。
测量人员钉桩、挂高程控制线,人工按控制线找平清理。
施工过程中注意防止扰动原状土。
二、防护措施渠床整理结束后需要对回填工作面进行保护,以防止雨水冲刷等原因对回填工作面的破坏,采用塑料薄膜进行覆盖保护,进行回填时再撤销覆盖;在回填施工需中对已回填的工作面进行覆盖保护,防止雨水冲刷浸泡等破坏。
三、集水暗管施工(包含渠底、渠坡集水暗管和渠底垂直UPVC波纹管施工)3.1、工序工艺流程图渠底集水暗管、UPVC波纹管施工工艺流程图3.2、施工放样测量人员依据施工图纸放出下层排水系统纵、横向集水暗管沟槽中心线。
3.3、开挖集水暗管沟槽集水暗管沟槽尺寸为0.4 m×0.4m ,0.5 m×0.5m(高×宽),施工人员依据测量人员所放的沟槽中心线及施工图纸,对沟槽进行人工开挖,沟槽尺寸应准确,不得超挖。
土地回填方案(通用)
简介
土地回填是指使用填土将施工现场的地表恢复到与施工前相同或相似的地貌状态的工程过程。
本文档旨在提供一个通用的土地回填方案,包括施工准备工作、填土方法和质量控制措施。
施工准备工作
在开始土地回填前,需要进行以下准备工作:
1. 确定回填的土地面积和深度。
2. 开展勘察工作,了解地下管线、电缆等情况。
3. 清理施工区域,清除障碍物和垃圾。
填土方法
选择合适的填土方法可以确保土地回填的效果和稳定性。
以下是常用的填土方法:
1. 预留填充法:在回填土地之前,预留一定深度的填料坑,并依次填充。
2. 均匀回填法:在回填区域均匀铺设填土,并逐层夯实,确保
填土的均匀性和坚实性。
3. 层次填充法:根据回填深度,将填土分成多个层次进行填充,每层逐层夯实。
质量控制措施
为了确保土地回填的质量,应采取以下措施进行质量控制:
1. 保证填土的质量:使用符合标准的填土材料,检测填土的颗
粒大小、含水量等指标。
2. 夯实措施:根据填土的类型和深度,采取适当的夯实方法,
确保填土的紧实度。
3. 处理地下管线:对于存在地下管线的区域,应采取保护措施,避免损坏管线。
总结
本文档提供了一个通用的土地回填方案,包括施工准备工作、
填土方法和质量控制措施。
在实施土地回填时,应根据实际情况进
行调整和改进,确保回填的质量和环境安全。
土方回填施工土壤改良施工土壤改良是建筑行业中常见的一项土方工程。
通过对原土进行改良,可以提高土壤的力学性质,增强其工程性能。
本文将探讨土方回填施工中土壤改良的方法和意义。
一、土方回填施工的背景和现状随着城市化进程的加速,土地资源日益紧张。
为了充分利用有限的土地资源,土地回填成为不可避免的工作。
然而,一些回填土壤存在着质量较差、力学性能不稳定等问题,为土方回填施工的安全和稳定性带来了威胁。
二、土壤改良的方法1. 填筑抗渗防水层在土方回填施工中,根据具体工程需求,可以在地基中设置抗渗防水层。
抗渗防水层可以有效防止地下水的渗透,增加土方体的稳定性。
常用的抗渗防水材料有混凝土、沥青等,可以根据实际工程情况选用合适的材料。
2. 掺合添加剂改良土方为了改善土方回填体的力学性能,可以采用掺合添加剂的方式进行土壤改良。
常用的掺合添加剂有石灰、水泥等。
这些添加剂可以提高土方的稳定性和承载能力,减小土方的沉陷。
3. 土方加固处理对于土质较松散、不稳定的土方,可以采用加固处理的方法来提高其力学性能。
常见的土方加固处理方法有振捣法、密实法等。
通过振捣或压实的方式,将土方压实、加固,提高其稳定性。
三、土壤改良的意义1. 提高土壤的稳定性土壤改良可以提高土方回填体的稳定性,在工程中起到保护和支撑的作用。
这样可有效减少土方的沉陷和变形,增强工程的可靠性和稳定性。
2. 增加土方的承载能力通过合理的土壤改良措施,可以提高土方回填体的承载能力。
这对于承载大型建筑物或交通工程具有重要意义,可以确保土方回填后的工程能够正常运行和使用。
3. 保护环境和生态土壤改良可以减少土地开发对环境的影响,降低施工工程对周边生态的破坏。
通过对土方回填土壤进行改良,可以保护土壤中的有机质、微生物等重要生态元素,促进土地生态的恢复和保护。
总结:土方回填施工土壤改良是一项关键的工程措施,其意义在于提高土方回填体的力学性能和稳定性,增加土方的承载能力,保护环境和生态。
目录1概述 (2)2工程布置 (2)2.1拌和站 (2)2.2施工用水 (2)2.3施工用电 (2)2.4施工道路 (2)3施工工序 (3)4施工方法及施工工艺 (3)4.1填筑前的准备 (3)4.2回填施工 (4)5进度计划 (6)6资源配备 (7)6.1施工人员 (7)6.2施工机械配备 (7)7质量、安全保证措施 (8)7.1施工质量保障措施 (8)7.2施工安全保证措施 (8)改性土回填施工技术方案1概述2工程布置2.1拌和站我工区水泥改性土拌和站共1个,布置在水寨西弃土(渣)场(6+800),生产能力为350t/h2.2施工用水施工用水主要为改性土拌和、改性土养护和施工道路降尘用水。
在6+900拌和站内设有1口水井,为改性土拌和用水。
改性土养护用水和施工道路降尘用水由5t洒水车送水。
2.3施工用电施工用电主要为降水、改性土拌和、结构物及临时设施用电。
分别在桩号6+900和7+900处各布置一台400KVA变压器。
施工时直接用电缆线从变压器接出。
固定配电箱内配置漏电保护器和接地装置,现场用电采用移动式配电箱从固定配电箱上接出,确保施工过程中一机一闸,满足施工过程中的用电需求。
为防止停电对施工造成影响,现场配备一台250kw柴油发电机备用。
2.4施工道路施工道路主要为水泥改性土运输道路,采用左、右岸沿渠道路运至各施工作业面。
3施工工序渠道改性土施工工艺流程框图(框图1)4施工方法及施工工艺4.1填筑前的准备① 建基面应进行验收,按照设计要求进行基础开挖面的平面尺寸、标高和平整度等指标的检查验收。
② 水泥改性土填筑前,应首先在室内进行水泥改性土分类指标的相关试验,包括土的液限、塑限、天然含水量及最大干密度等,并经监理人确认。
③ 结合回填作业面的施工条件,对水泥改性土进行碾压试验,选择碾压设备、碾压施工工艺及碾压控制指标。
(2)铺筑施工① 水泥改性土经由拌和站拌制,采用自卸汽车运至工作面,摊铺水泥改性土前检查位置、高程、基层的平整与湿润,合格后方可施工。
南水北调中线一期工程总干渠陶岔~沙河南(委托建管项目)南阳段第三施工标段水泥改性土填筑专项施工方案批准:审核:编制:河南省水利第二工程局南水北调中线南阳段三标项目部2012年3月10日目录一、工程概况 ...........................................................................................................- 1 -二、方案编制依据 ...................................................................................................- 1 -三、施工总体思路 ...................................................................................................- 1 -3.1一般要求 .....................................................................................................- 2 -3.2施工流程 .....................................................................................................- 2 -3.3水泥改性土主要参数 .................................................................................- 3 -四、施工工法 ...........................................................................................................- 3 -4.1测量放样 .....................................................................................................- 3 -4.2基面验收 .....................................................................................................- 3 -4.3水泥改性土拌制 .........................................................................................- 4 -4.4水泥改性土填筑 .........................................................................................- 7 -4.5改性土碾压 .............................................................................................. - 11 -4.6改性土换填层沿渠道轴线方向的衔接 .................................................. - 12 -4.7改性土养生 .............................................................................................. - 13 -4.8改性土削坡修整 ...................................................................................... - 13 -五、质量控制 ........................................................................................................ - 13 -六、施工进度计划 ................................................................................................ - 14 -6.1水泥改性土逐月施工进度 ...................................................................... - 14 -6.2主要控制节点 .......................................................................................... - 15 -6.3机械、设备及辅助设施配置计划 .......................................................... - 15 -6.4主要人力资源投入计划 .......................................................................... - 16 -七、保证措施 ........................................................................................................ - 16 -7.1组织保证措施 .......................................................................................... - 16 -7.2进度保证措施 ...........................................................................................- 17 -7.3质量保证措施 ...........................................................................................- 17 -7.4安全保证措施 .......................................................................................... - 18 -南水北调中线一期工程总干渠南阳段三标水泥改性土填筑专项施工方案一、工程概况南水北调中线一期总干渠陶岔渠首至沙河南段工程南阳段第三施工标段,位于河南省南阳市卧龙区、宛城区境内,起点设计桩号102+550,轴线坐标为(X=3658611.489m,Y=454395.552m) (1954年北京坐标系,下同),终点设计桩号108+650,轴线坐标为(X=3661805.195m,Y=459249.797m), 南阳-3标长度为6.100km。
目录1概述 (2)2工程布置 (2)2.1拌和站 (2)2.2施工用水 (2)2.3施工用电 (2)2.4施工道路 (2)3施工工序 (3)4施工方法及施工工艺 (3)4.1填筑前的准备 (3)4.2回填施工 (4)5进度计划 (6)6资源配备 (7)6.1施工人员 (7)6.2施工机械配备 (7)7质量、安全保证措施 (8)7.1施工质量保障措施 (8)7.2施工安全保证措施 (8)改性土回填施工技术方案1概述2工程布置2.1拌和站我工区水泥改性土拌和站共1个,布置在水寨西弃土(渣)场(6+800),生产能力为350t/h2.2施工用水施工用水主要为改性土拌和、改性土养护和施工道路降尘用水。
在6+900拌和站内设有1口水井,为改性土拌和用水。
改性土养护用水和施工道路降尘用水由5t洒水车送水。
2.3施工用电施工用电主要为降水、改性土拌和、结构物及临时设施用电。
分别在桩号6+900和7+900处各布置一台400KVA变压器。
施工时直接用电缆线从变压器接出。
固定配电箱内配置漏电保护器和接地装置,现场用电采用移动式配电箱从固定配电箱上接出,确保施工过程中一机一闸,满足施工过程中的用电需求。
为防止停电对施工造成影响,现场配备一台250kw柴油发电机备用。
2.4施工道路施工道路主要为水泥改性土运输道路,采用左、右岸沿渠道路运至各施工作业面。
3施工工序渠道改性土施工工艺流程框图(框图1)4施工方法及施工工艺4.1填筑前的准备① 建基面应进行验收,按照设计要求进行基础开挖面的平面尺寸、标高和平整度等指标的检查验收。
② 水泥改性土填筑前,应首先在室内进行水泥改性土分类指标的相关试验,包括土的液限、塑限、天然含水量及最大干密度等,并经监理人确认。
③ 结合回填作业面的施工条件,对水泥改性土进行碾压试验,选择碾压设备、碾压施工工艺及碾压控制指标。
(2)铺筑施工① 水泥改性土经由拌和站拌制,采用自卸汽车运至工作面,摊铺水泥改性土前检查位置、高程、基层的平整与湿润,合格后方可施工。
② 摊铺厚度通过实验确定。
采用推土机将土料推平。
改性土拌制、运输施工准备测量放线土方开挖及基础处理改性土卸料削坡 摊铺、碾压③ 拌合料必须有序的摊铺、平整、厚度均匀,较大粒径的一定要捣碎(粒径不大于10mm )。
④ 摊铺完毕,在水泥改性土面层上用喷雾器均匀洒水,然后用塑料薄膜覆盖。
改性土回填工艺流程图(框图二)4.2回填施工填筑施工前,进行填筑试验。
填筑试验包括铺料方式、铺料厚度、碾压方式及重量、碾压遍数、含水量调整等施工参数试验;复检进行土料土层之间和土料本身结构状况,包括颗粒级配、干密度、渗透系数、压缩系数和抗剪强度以及压实层的孔隙率、干密度和压实系数等试验,以确定合理的碾压施工参数,然后根据生产性试验确定的参数进行填筑施工。
如发生疏松土层、结合不良或发生剪切破坏等情况,分析其原因并制定改善措施。
① 水泥改性土回填过程中,从加水拌合到碾压终了的延续时间,一般不宜土料填筑分 层 回 填合格不合格不合格 合格不合格基层验收 碾 压检 测弃 渣回填料检测处 理回填料运输洒 水平 料下一层回填卸料超过4h。
碾压过程中如有弹簧土、松散土、起皮现象,及时翻开重新碾压并检测合格。
为保证碾压机械的工作面、确保外坡脚压实度改性土料铺料时需超填。
超填土料按1:1.5放坡,并严格按照碾压试验参数控制铺料厚度。
根据不同的换填厚度,同一层以设计外坡脚为基准,顶部超填宽度不小于30cm ,参见下图。
超填后的处理层边坡应按照设计坡比进行削坡休整。
在进行渠坡改性土回填之前,首先在坡脚处用推土机,推出高约30cm的的台阶(以试验参数为准),以确保改性土与开挖坡面紧密结合。
渠坡回填超填示意图②碾压先用20t凸块振动碾进行碾压,并使填料按规定的松铺厚度,均匀平整地摊铺在要求的宽度上。
振动碾压施工,遵循先轻后重、先稳后震、先低后高、先慢后快、碾压重叠的原则,要求无漏压、无死角。
填筑料的压实度不小于98%。
③碾压施工完毕,及时布点,检查压实度等指标,如发现达不到质量要求,查找原因,并采取处理措施。
④在接合面上,将表面铲除至已压实合格的土层为止。
坡面须经刨毛处理,然后才能继续铺筑进行碾压。
⑤对碾压不到的部位及填筑平面面积较小的部位,不能使用大型压实设备进行碾压时,可使用经监理人批准的中小型碾压设备。
⑥水泥改性土在分层填筑上升过程中,及时对填筑面及填筑边坡进行洒水养护,以防止水泥改性土砂化。
为做到处理层与边坡更好的结合,填料前,边坡面开挖成小台阶状。
台阶高为每一层铺土的厚度。
⑦水泥改性土填筑避开雨天施工,根据作业面周边的地形条件采取地表水截排措施,避免施工期间各类地表水进入工作面。
雨天施工特别注意天气变化,勿使水泥和水泥改性土受雨淋。
降雨时停止施工,但已摊铺的水泥水泥改性土尽快碾压密实。
⑧ 水泥改性土填筑过程中,对设计开挖面、渠道填筑面进行保护,防止雨淋冲刷或坡面土体失水。
单块(500米)单层回填流程图(框图三)① ② ③根据招标文件及施工技术规范,在渠堤筑施工前,对开挖的各种土方进行现场碾压试验,确定有关施工参数,做为土方填筑施工的控制依据。
单个施工单元(约500米),划分为3个施工段每个施工段100~200米,以方便单元工程验收为原则进行摊铺、碾压、验收流水作业。
5进度计划老渠段施工共分两个施工期,第一个施工期2011年11月19日开始进行1+300~2+450段改性土回填,至2012年6月16日完成。
其中因3、4月灌溉过流影响,有效工作日115天。
在灌溉过流前,未进行渠道混凝土衬砌部分采用铺设复合土工膜进行临时防护,过流期后进行渠道清淤后进行后续施工。
第二个施工期2012年11月2日开始进行0+300~1+300段改性土回填,至摊铺、高程验收未摊铺平整、碾压 压实度检测单元工程验收未摊铺摊铺、高程验收 未摊铺平整、碾压 单元工程验收压实度检测 摊铺、高程验收平整、碾压单元工程验收压实度检测2013年6月15日完成。
其中因3、4月灌溉过流影响,有效工作日115天。
在灌溉过流前,未进行渠道混凝土衬砌部分采用铺设复合土工膜进行临时防护,过流期后进行渠道清淤后进行后续施工。
新渠段施工,2011年11月15开始进行6+400~7+000段改性土回填,至2011年12月31日完成。
2011年11月20开始进行8+023~8+400段改性土回填,至2011年12月31日完成。
2012年3月5日开始进行7+000~8+023段改性土回填,至2012年5月10日完成。
6资源配备6.1施工人员根据进度需要,配置单班劳动力如下表:配备劳动力组合表表1 工种工长技术员安全员普工司机人数 6 10 2 20 46合计84人/班6.2施工机械配备跟据施工进度计划安排,为满足工程进度的要求,初步拟定投入本工程施工的施工设备如下表:主要施工设备表表2 序号设备名称单位型号数量备注推土机台SD16 6振动凸块碾台20T 4平地机台 2自卸汽车台20T 305t洒水车台WX150X 47质量、安全保证措施7.1施工质量保障措施(1)严格按设计图纸、设计修改通知及相关技术规范进行施工。
(2)采用先进的测量仪器和先进的测量控制手段,提高观测效率、观测质量。
所有测量设备必须检验合格才能使用,控制测量和施工测量采用全站仪进行。
测量作业由富有经验的专业人员进行测量放线、复测。
(3)在实地放出控制开挖轮廊的坡顶点、转角点或坡脚点,并用醒目的标志标定。
开挖部位接近开挖边线时,及时测放基础轮廊点及散点高程,并将欠挖部位及尺寸标于实地,必要时在实地画出开挖轮廓线,以备验收。
(4)开挖放样误差不大于±2cm。
断面测量相对于中线的误差不大于±2.5cm,断面间距为3m,对起伏较大的部位,适当加测断面。
(5)在反铲上安装先进的设备进行边坡控制开挖。
7.2施工安全保证措施根据本工程实际情况及土方明挖工程施工特点,为保证施工安全,特制定以下安全保证措施。
① 在土方开挖施工时,为了确保整个开挖区施工安全,在危险施工地段设安全员,昼夜观察,发现险情立即通知有关人员撤离危险区。
② 施工出渣道路,派专人维护,确保道路畅通,卫生干净。
③ 夜间施工配置足够的照明设施。
④明挖施工前在边坡的顶部及开挖范围线以外挖设边坡截水沟,有效拦截排除边坡范围以外的地表水、渗水、积水等,防止水流冲刷造成边坡垮塌或坍滑。
⑤施工人员进入施工现场严格按劳保着装,班前进行安全施工技术交底,每日进行安全巡检,每月进行安全考核,奖惩月月兑现。
对不服从安全人员检查,拒不执行安全管理制度的施工作业人员进行严肃处理,对存在安全隐患的施工部位、工序等应责令整改后施工。
⑥强化劳动保护意识、制定完善的劳动保护措施。
施工中应有合理完善的保护措施和有力的约束机制,杜绝蛮干、个人英雄主义。
⑦在各类危险区域设置明显的标志、警示牌及防护围拦。
