标志标线工程施工方案
- 格式:docx
- 大小:68.18 KB
- 文档页数:16
标志标线工程施工方案
主要工程项目的施工方案、施工方法
我公司承诺本工程工期为: 天
我公司承诺本工程工程质量目标为:
我公司承诺果断按本工程合同条款进行作业

(一)交通标线的施工方案、施工方法
1、道路标线涂、漆料按要求采纳热熔反光涂料, 依据 GB-5768-1999、JT/T279-1995
标准。
1.1 标线涂料,切合 JT/T280 的规定。
1.2 玻璃珠为切合 JT/T280 的规定反光资料。
1.3 漆料或涂料以密封金属供货。每只容器清楚的注明制造单位的名称、出厂单位
日期、反光性、颜色及加热时最高安全温度或溶剂种类等,并附有产品出厂单位合格证
书。
1.4 产品在运输时,防备雨淋;寄存时保持通风、干燥、防备日光直接照耀,并隔
绝火源,夏天温度过高时,想法降温;运至工地的漆、涂料,按 GN48-89或 GN47-89规
定的试验方法,进行抽样查验,不合格产品,不得使用。
2、施工要求
2.1 标线作业开始,本单位按监理工程的指令,喷涂或涂刷一段试验标线,以此检
验涂(漆)料配方(包含玻璃珠用量) 能否知足图纸要求以及施工机具和工艺能否适合。
如获赞同,试验用涂(漆)料,施工机具和方法能够用于全部的标线。
2.2 喷涂或涂刷标线前,道路表面全部尘埃、污物、松懈石块及其余杂质将除去干
净。进行涂刷时,路面一定是洁净、干燥的。只有在路肩竣工后才能进行标线作业。
2.3 施工中注意事项:一是标线作业应在白日进行禁止在天气湿润、尘埃过大或温
度低于 4℃作业;二是施工前应将涂料充分搅匀,并滞留在热熔釜内 15 分钟后再放料 ,
禁止不一样种类涂料的混淆使用 , 施工时禁止使用不一样涂料厂生产的底油。
2.4 标线喷涂或涂或涂刷过程中,将建立警示牌防备车辆在未干的涂漆上驶过。 标志标线工程施工方案
2.5 在水泥砼行车道上喷涂或喷刷标线以前,先依照出厂说明书的要求,在水泥砼
上涂刷一层与标线涂(漆)料相空的粘结层。
3、施工方法
3.1 旋转适合、足够的用以保护过往车辆及标线施工人员的安全标记、警示信号、
交通锥、路栏等交通表记,装备交通管理员,管理好行人和交通尽可能保持交通畅达。
3.2 在涂布以前,将道路表面的污物、石子和其余杂质除去洁净使路面保持洁净和
干燥。
3.3 依据图纸要求,放样、打点,并复查,在正确的前提下,拉线或弹线。
3.4 涂底漆:涂抹时,使用刷子、滚筒式喷洒机等,将底漆调至浓淡平均后涂洒。
底漆涂酒宽度应比标线放样宽度稍宽一些,当底漆不粘车胎,也不粘附尘埃、沙土时,
才可进行标线涂布作业。
3.5 热熔型道路标线施工:
(1)在放样和涂布底漆同时,将热熔型路标涂料装入热熔釜中,平均加热、搅拌
至 180-200℃,而后放入工程车的小釜中。
(2)熔融的涂料经划线车的小釜放入料斗,依据放样线,平均地将涂料刮涂在底
层胶漆干燥的路面上。
(3)在刮涂后,使用玻璃微珠撒布器, 立刻将 20%-30%玻璃微珠平均地撒布在刚刮
涂出的路标涂料上。
3.6 自检:对划好的线,质检员用卷尺进行查验,每日作好施工报表,记录天气情
况施工进度,资料用量,自检报告。
3.7 修整:标线一次成型,依据实质达成状况,计测工程量。对不切合要求的标线
进行修整,去除溢出和垂落的涂膜,检查厚度、尺寸玻璃珠撒布状况及划线的形状等。
3.8 施工结束后,由专人负责一致撤掉用以保护施工人员和行车的安全标记、信号
和路标。
4. 热熔型标线涂料的技术要求、玻璃珠的规格和技术要求( 见下表 )
5. 质量查验
5.1 基本要求
a. 涂标线和安装崛起路标前面应洁净,无起灰现象;
b. 全部路面标线的设置、颜色、形状切合图纸和《道路交通标记和标线》
( GB5768-1999)标准的规定; 标志标线工程施工方案
5.2 检查项目
5.3 外观判定
a. 路面标线之外的路面, 应当,不得被标线资料污染; 当某处污染面积超出 0.001m2
时,应进行除去,路面要修理。
b. 热涂后的标线,边沿无显然毛边,毛边长度每公里超出 %时,应进行除去和修理。
c. 标线应顺直或圆顺,不切合要求的,应除去和修理。

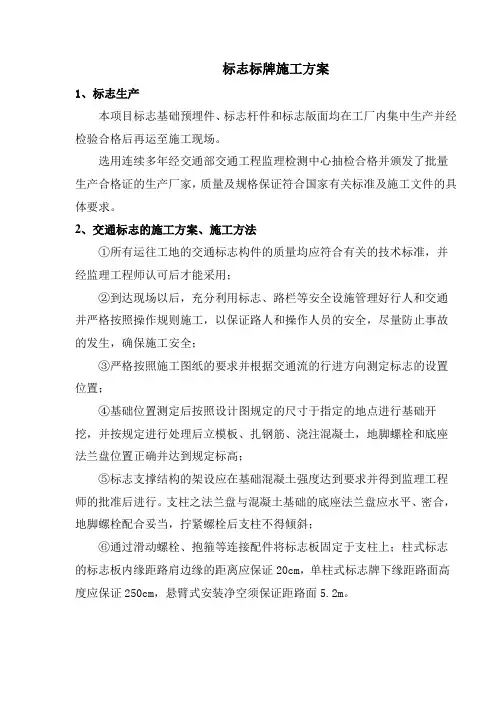

(二)交通标记的施工方案、施工方法
1、标记基础施工技术方案
⑴按图纸设备的桩号进行放样定位。
⑵按图纸设计开挖基坑,开挖后的基坑做到松土除去洁净,四周及底面夯实。
⑶竖钢模板,安置基座,进行混凝土浇注, 并用振动器振捣密实。 对混淆料的振捣,
第一地点的连续时间,应以混淆料停止下沉,不再冒气泡并泛出沙浆为准,不宜过振。
振捣时应辅以人工找平,并应随时检查模板有无下沉、变形或松动。
⑷预埋件安置时,保证其顶面水平,顶面预埋的地脚螺栓与其保持垂直,地脚螺栓外露长度在 8cm-10cm左右,并对外露螺纹加以保护。
⑸安装的标记应与交通流方向几乎成直角;在曲线路段,标记的设置角度应由交通
流的行近方素来确立。为了除去路侧标记表面产生的眩光,标记应向后旋转约 5°以避开车前灯束的直射。门架标记的垂直轴应向后倾成一角度,关于路侧标记板内缘距土路肩边沿不得小于 250mm。
⑹基座浇注后进行保养, 当施工气温高于 20℃时,在基础表面覆盖草包, 并浇水养
护,保证水泥砼强度正常提升。基底的允许应力不该小于 150kPa,若不可以达到此要求,则应付基底进行办理。
⑺回填土方夯实,剩余土方清运洁净。
2、交通标记及标记杆制作、安装方案
⑴标记制作
①依据设计图纸对标记板面的要求进行切割。各截面要求平坦圆滑。
②将铝合金板面进行加固,滑动槽钢铆接成型。制作后的板面要求平坦,铆钉无凸
起或凹陷等缺点。 标志标线工程施工方案
③板面成型后进行查验,待查验合格后,进行脱脂、冲洗、干燥等办理。
④在标记板面制作同时进行反光膜切割 (包含字、符)。保证粘贴前有 24 小时预置。交通标记的形状、图案和颜色应严格依照《道路交通标记和标线》 ( GB5768-1999)及图纸的规定执行。全部标记上的汉字、汉语拼音字母、英文字、阿拉伯数字应切合《道路交通标记和标线》(GB5768-1999)的规定,不得采纳其余字体。
⑤交通标记板面上的图案、字符和平面布设,应在施工前 3 个月做出样品,提交监理工程师审批。标记采纳全反光、部分反光及反光膜的级别,应切合设计图纸要求。
⑥洁净、干燥室温保持 20℃的环境下,用贴膜机进行反光膜底膜及字、符的粘贴,粘贴后的标记板面平坦,无皱折、气泡、损坏等现象。切合 JT/T279-1995 《公路交通标记板技术条件》的标准和( GB5768-1999)的标准。
⑦反光膜应尽可能减少拼接,当粘贴反光膜不行防止出现接缝时,应使用反光膜产品的最大宽度进行拼接,接缝以搭接为主。当需要滚筒粘贴或丝网印刷时,能够平接,其空隙不该超出 1mm,跨标记板边沿 50mm以内,不得有拼接。
⑧当反光膜拼接标记图案时,拼接处应有 3-6mm的重叠。重叠假如监理工程师赞同采纳对接,则接缝空隙不得大于 0.8mm。反光膜粘贴在挤压型材板面上,伸出上、下面缘的最小长度为 8mm,且应密切地粘贴在上下面缘上。
⑨对制作达成的标记牌进行严格的查验,查验合格后,粘贴合格证,用包装纸或许用发泡胶分开包装,保证搬运过程中磨损标记板面。标记板应储存在洁净干燥的室内。
⑵标杆制作
①采买的钢材,各项技术条件切合( GB700-88)、( GB8167-87、8163-87)等规定。②按图纸设计尺寸,用仿型切割进行钢材下料,除净割渣。各形位尺寸标准、切割
面圆滑平坦。
③各连结法兰进行车刷和钻孔加工,车钳倒角,光洁度切合车钳加工要求。
④将钢管、法兰、增强筋等用模具进行搭接、组焊成型,焊缝宽度、厚度切合设计
要求。
⑤对焊接成型的标柱,将焊渣、流疤等除去洁净经查验合格后进行镀锌办理。
⑥镀锌行进行硫化办理,除去表面的有害物质。
⑦将硫化办理洁净的标柱干燥后,浸入镀锌池,进行热浸镀锌。镀锌量≥ 500g/m2。⑧对镀锌完成的标柱进行逐个查验,保证标柱表面无剥落、气泡、疤痕等缺点。若
发现以上状况,将作从头镀锌办理。 标志标线工程施工方案
⑶标记安装
①在基础水泥砼强度达 70%以上要求,并获取监理工程师的赞同后,即可进行标记杆安装。门架标记结构整个安装过程应以高空吊车为工具,不一样意施工人员在门架的横
梁上作业。在横梁安装以前,应先预拱;横梁中间处的预拱度一般为 50mm,悬臂标记的预拱度为 40mm。
②安装时,先拼装立柱与横梁, 而后吊装,采纳经纬仪校订, 拧紧各部位连结螺栓,最后吊装标记牌。
③在吊装标记杆时应保证不损害镀锌层,若有损害,即进行现场喷镀、被扣和修整举措。
④标记安装完成后,应打扫全部标记板。在打扫过程中,不该破坏标记面或产生其余缺点。
⑤标记安装完成后, 检查全部标记以保证在白日和夜间条件下标记的外观、 视认性、颜色、镜面眩光等切合图纸要求。
各分项工程的施工次序
为保证工程顺利进行近期达成施工任务,在保证工程质量和安全生产的前提下,特
安排以下工程施工次序:
