储罐安装冬季施工方案

  • 格式:docx
  • 大小:23.30 KB
  • 文档页数:10

下载文档原格式

  / 10
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

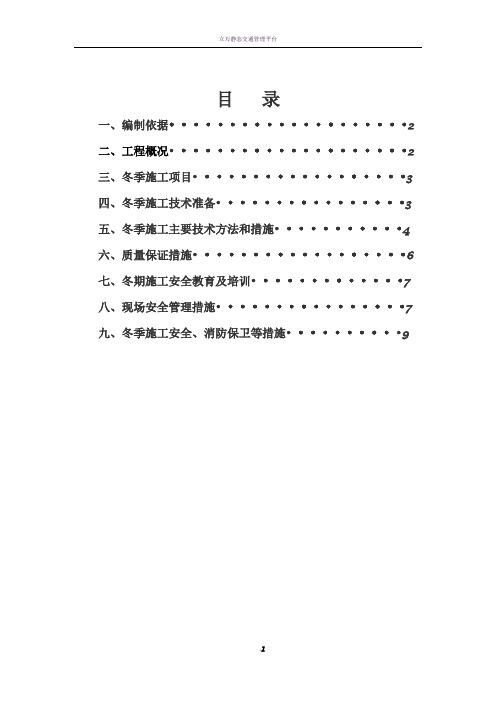

目录

一、编制依据•••••••••••••••••••••2

二、工程概况••••••••••••••••••••2

三、冬季施工项目••••••••••••••••••3

四、冬季施工技术准备••••••••••••••••3

五、冬季施工主要技术方法和措施•••••••••••4

六、质量保证措施••••••••••••••••••6

七、冬期施工安全教育及培训•••••••••••••7

八、现场安全管理措施••••••••••••••••7

九、冬季施工安全、消防保卫等措施••••••••••9

储罐安装冬季专项施工方案

我方承揽的新疆新业能源10万吨/年甲醇制混合芳烃项目工程,为保证安装节点,确保工期,经建设单位、监理单位、施工单位多次联席会议商讨:该工程必须进行冬季施工。为确保工程能够优质、高效、安全下进行,特编制此冬季专项施工方案。

一、编制依据:

1.1《立式圆筒形钢制焊接油罐设计规范》GB50341-2003;

1.2《立式圆筒形钢制焊接油罐施工及验收规范》GB50128-2005;

1.3《钢制焊接常压容器》JB/T4735-1997;

1.4《钢制压力容器焊接工艺评定》JB4708-2000;

1.5《承压设备无损检测》JB/T4730-2005;

1.6《钢制压力容器焊接规程》JB4709-2000;

1.7赛鼎工程有限公司提供的图纸及设计说明书;

1.8新疆五家渠市气候及资源条件。

二、工程概况

该工程包含中间罐区和芳烃调配两个工段,其中中间罐区包括一台重芳烃储罐,两台轻芳烃储罐;芳烃调配包括一台添加剂储罐,两台轻芳烃储罐。6台罐罐体材质均为Q235B,罐顶和罐壁厚度为6mm,罐底厚度8mm。

储罐罐体制作安装,包括以下内容:

1、罐底板、罐壁板、罐顶制作安装;

2、梯子、平台制作安装;

3、罐体附件安装(人孔、接管、法兰、清扫孔、透光孔、采样孔等);

三、冬期施工项目:

1、冬期施工界限:

凡室外日平均气温连续五天稳定低于5℃时,即进入冬期施工。在冬期施工期限以外,当日最低气温低于-3℃时,也应按冬期施工规定执行。结合当地气候条件,初步确定冬施日期为初冬2012年10月25日至次年4月1日阶段。

2、冬期施工转入常温施工的界限是:

当室外日平均气温连续5天高于5℃时解除冬期施工。

3、冬期施工项目及主要工程量:

根据以上规定我工区冬期施工的主要项目是罐底板、罐壁板、罐顶制作安装;梯子、平台制作安装;罐体附件安装(人孔、接管、法兰、清扫孔、透光孔、采样孔等)。

四、冬期施工技术准备

1、冬期施工前,项目部应按照冬季施工方案内容提前做好物资、设备、人员等冬季施工准备工作。

2、做好测温员、试验员的冬季施工培训,对工长、班组长、施工人员进行冬期施工技术交底。

五、冬期施工主要方法、措施:

1、冬期施工技术措施

1.1制作和安装储罐及其附件时,必须严格依据有关冬季施工规定执行。

1.2钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中采取调整偏差的技术措施。

1.3参加冬季施工的电焊工应经过冬季焊接工艺培训,考试合格,并取得相应的合格证。

1.4使用的钢材及有关连接材料须附有质量证明书,性能符合设计和产品标准的要求。

1.5冬季使用的焊条外露不得超过2小时,超过2小时重新烘焙,焊条烘焙次数不超过3次。

1.6.焊剂在使用前按规定进行烘烤,使其含水量不超过0.1 %。

1.7构件下料时,应预留收缩余量,焊接收缩量和压缩变形量应与钢材在负温度下产生的收缩变形量相协调。

1.8构件组装时,按工艺规定的顺序由里往外扩展组拼,在负温组拼时做试验确定需要预留的焊缝收缩值。

1.9构件组装时,清除接缝50mm内存留的铁锈、毛刺、泥土、油污、冰雪等杂物,保持接缝干燥无残留水分。

1.10在室外焊接时,其温度不宜低于-20℃且应有防雪挡风措施,焊接后的接头严禁立即接触冰雪。

1.11负温下对9mm以上钢板焊接时应采用多层焊接,焊缝由下向上逐层堆焊,每条焊缝一次焊完,如焊接中断,在再次施焊之前先清除焊接缺陷。严禁在焊接母材上引弧。

1.12现场安装时,如遇雪天或风速在6m/s以上,搭设防护棚。

1.13不合格的焊缝铲除重焊,按照在负温度下钢结构焊接工艺的规定进行施焊。

1.14冬季运输、堆放钢结构时采取防滑措施,构件堆放场地平整坚实无水坑,地面无结冰。同一型号构件叠放时,构件应保持水平,垫铁放在同一垂直线上,并防止构件溜滑。

1.15构件安装前根据负温条件下的要求,对其质量进行复验,对制作中漏检及运输堆放时产生变形的构件,在地面上进行修理矫正。

1.16使用钢索吊装构件时应加防滑隔垫,与构件同时起吊的节点板,安装人员需用的卡具等物用绳索绑扎牢固。

1.17根据气温条件编制钢构件安装顺序图表,施工时严格按规定的顺序进行安装。

1.18编制构件安装焊接工艺,一个构件两端不得同时进行焊接。

1.19安装前清除构件表面冰、雪、露,但不得损坏涂层。

1.20安装质量除遵守相关冬季施工规定外,还应按设计要求进行检查验收。

1.21、结合罐的施工工艺(倒装法)、新疆五家渠地区的冬季特点(温度偏低、冬季有等级比较大的西北风)和材料的特性(焊接温度不得低于零下15摄氏度),在冬季施工中需要采取挡风措施,搭建挡风棚。具体见附一。

六、质量保证措施

6.1、把好技术交底关:凡冬施项目必须认真交底,按作业指导书施工,邀请业主、监理参加重点部位技术交底工作。

6.2、把好材料验收关:冬施材料必须有合格证明文件及复试报告。报请监理同意方可施工。
