附件1:福建联通本地传输网、宽带接入网工程费及其他费用总体要求一、建筑安装工程费用概、预算表(表二)1. 工程干扰费:通信线路及通信管道工程进入城区(包括市、县城区及城乡结合部、乡镇镇区)部分、高速公路隔离带、铁路路基边缘等施工地带按标准计取,综合布线工程不计取。
2. 临时设施费:按施工现场与项目所属分公司(地市所在地按地市分公司的地点、下属各县市按县市分公司的地点)的距离(公路距离)划分为35km 以内、35km 以外两档计取。
其中传输设备、微波设备工程均按照35km以内记取,通信线路、通信管道工程、宽带接入网及大客户工程按照实际公路距离计取。
3. 夜间施工增加费:通信线路、通信管道工程、宽带接入网及大客户工程进入城区(包括市、县城区及城乡结合部、乡镇镇区)部分施工按标准计取。
4. 运土费取定:运土费=实际运土量(立方米)x运费单价。
运土费单价根据运距确定,运距小于3km(含3km)的,按每立方米30元计算;每增加 1 km,单价增加 4.8 元,运距最高不得超过10km,超过10km 按 10km 计取(特殊情况需报批),其中运距应提供工程项目监理签证。
5. 施工队伍调遣费:(1) 施工现场距离项目所属分公司(地市所在地按地市分公司的地点、下属各县市按县市分公司的地点)35km 以内时,不计取施工队伍调遣费;(2) 通信线路、通信管道工程、宽带接入网及大客户工程施工现场距离项目所属分公司(地市所在地按地市分公司的地点、下属各县市按县市分公司的地点)35km以外时,每个单位工程按标准的20%计取施工队伍调遣费。
(3) 施工现场距离项目所属分公司(地市所在地按地市分公司的地点、下属各县市按县市分公司的地点)35km以外,但招投标文件或施工合同中已明确让利优惠的,不计取施工队伍调遣费。
(4) 调遣里程为公路距离。
6. 大型施工机械调遣费、已完工程及设备保护费、施工用水电蒸汽费、特殊地区施工增加费不计取。

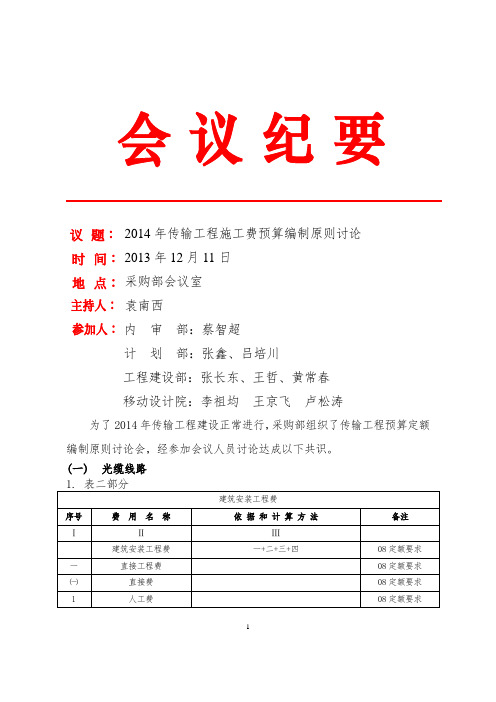

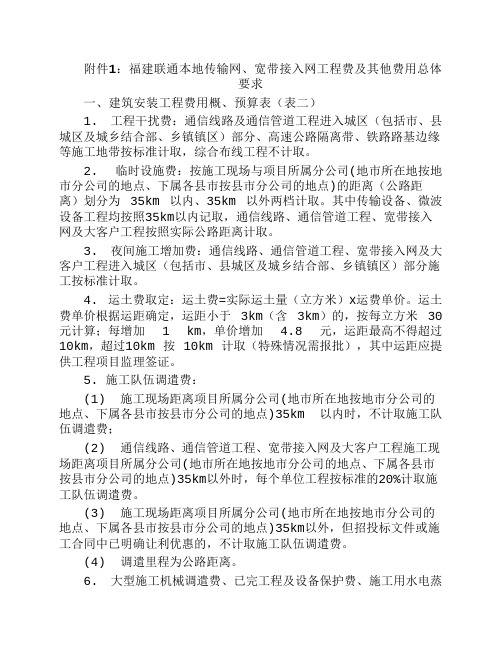

12014年传输工程施工费预算编制原则讨论 2013年12月11日 采购部会议室 袁南西内 审 部:蔡智超计 划 部:张鑫、吕培川 工程建设部:张长东、王哲、黄常春 移动设计院:李祖均 王京飞 卢松涛为了2014年传输工程建设正常进行,采购部组织了传输工程预算定额编制原则讨论会,经参加会议人员讨论达成以下共识。
(一) 光缆线路2(1)、施工费结算公式=(建筑安装工程费-材料费)×投标折扣+安全生产费(2)、结算施工费包含但不限于乙供材料费(表1)、施工费、协调赔偿费、二次搬运费、各种风险措施费等所有费用。
招标人除此以外不支付其它费用,除非合同中另有规定。
2.其他内容的计取标准1)涪陵片区、万州片区、黔江片区新立电杆和新设拉线按山区计取。
2)渝西片区、近郊片区、主城区新立电杆和新设拉线按丘陵计取。
3)新立电杆和新设拉线土石比例:按综合土占50%、软石占30%、坚石占20%计取。
4)中继段光缆测试按单窗口计取。
5)局(或基站)与局(或基站)之间的光缆按中继段光缆测试计取,局(基站)至用户侧的光缆按用户光缆测试计取。
6)割接光缆接续按新建光缆接续的1.2倍计取。

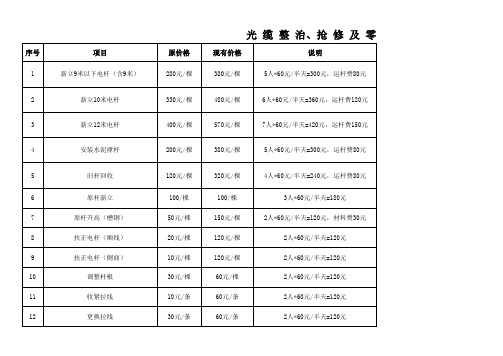

37)传输综合管理系统和综合资源管理系统的光缆线路工程信息录入按以下方式计取:敷设光缆每公里按1个技工工日计取。
8)吊线光缆附挂,按敷设光缆定额的1.2倍计取。
3.表四部分1)表四国内主要材表主要材料表是指甲供材。
2)施工方提供材料表以下表中材料由施工方提供即乙供材料,乙供材料包含但不限于以下材料清单;在表四中只计取数量,不计取费用。
表1:45备注:上表中序号1到26项为2013年确定的乙供材料名称;序号27到35项为2014年新增的乙供材料名称。
(二)新建管道1.表二部分67(1)、施工费结算公式=[建筑安装工程费-甲供材料费-乙供材料包干费]×投标折扣+乙供材料包干费+安全生产费。
(2)、结算施工费包含但不限于乙供材料费(表2)、施工费、协调赔偿费、二次搬运费、各种风险措施费等所有费用。
中国移动通信集团本地网传输线路施工技术规范与施工要求为确保传输工程的施工质量,保障传输线路的安全可靠,根据中华人民共和国原邮电部标准《电信网光纤数字传输系统工程施工及验收暂行技术规定》YDJ44—89、《市内电话线路工程施工及验收技术规范》YDJ38-85、《通信管道工程施工及验收技术规范》YDJ39-90及中国移动的相关规定,制定本规范。
本规范是光缆施工质量要求、施工质量检验、随工检验和竣工验收的依据。
第一:光缆敷设的一般规定一、光缆的弯曲半径应不小于光缆外径的15倍,施工过程中不小于20倍。
二、布放光缆的牵引力应不超过光缆允许张力的80%;瞬间最大牵引力不得超过光缆允许张力的100%;主要牵引力应加在光缆的加强件(芯)上。
三、光缆牵引端头可以预制也可以现场制作。
直埋或水底铠装光缆,可作网套或牵引端头。
四、为防止在牵引过程中扭伤损伤光缆,牵引端头与牵引索之间应加入转环。
五、布放光缆时,光缆必须由缆盘上方放出并保持松弛弧形。
光缆布放过程中应无扭转,严禁打小圈、浪涌等现象发生。
六、光缆布放采用机械牵引时,应根据牵引长度、地形条件、牵引张力等因素选用集中牵引、中间辅助牵引或分散牵引等方式。
七、机械牵引用的牵引机应符合下列要求:1.牵引速度调节范围应在0~20米/分,调节方式应为无级调速;2.牵引张力可以调节,并具有自动停机性能,即当牵引力超过规定值时,能自动放出告警并停止牵引。
八、布放光缆,必须严密组织并有专人指挥。
牵引过程中应有良好联络手段。
禁止未经训练的人员上岗和无联络工具的情况下作业。
九、光缆布放完毕,应检查光纤是否良好。
光缆端头应做密封防潮处理,不得浸水。

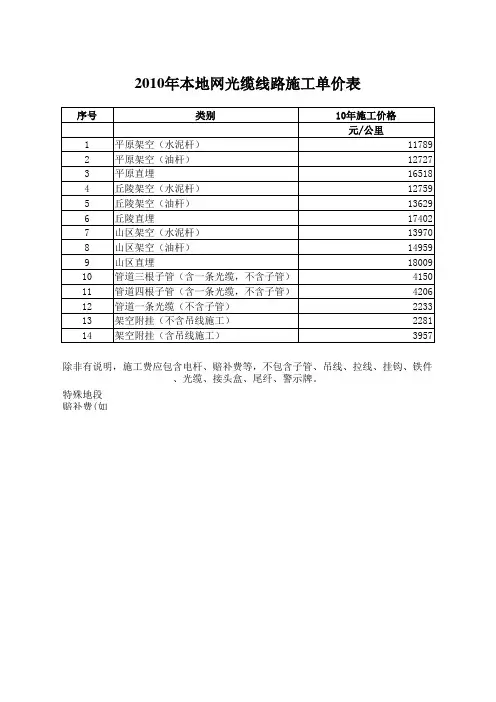

第二:架空光缆施工规范第一:杆路要求杆路架设,杆距一般50米内一根杆;吊线必须用钢绞线,一般采用7/2.2毫米镀锌钢绞线,绝对不能用铁丝代替钢绞线。
7根杆路左右有双拉线,14根杆路左右有四方拉线。
角杆拉在夹板抱箍下面距10CM;双拉线、四方拉线与线路中心线垂直或重合,不扭斜。

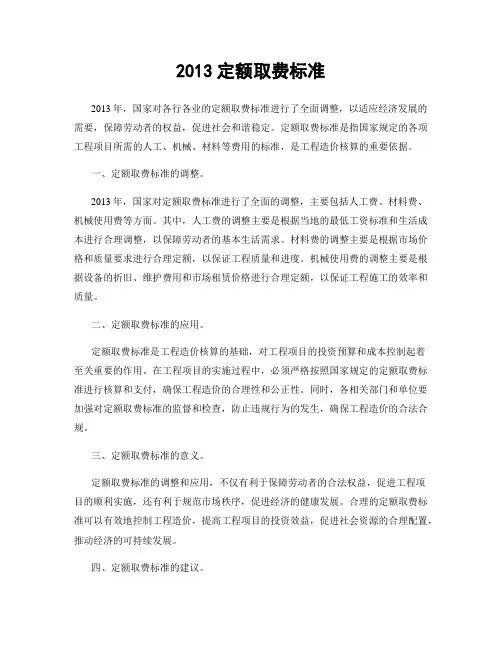

2013定额取费标准2013年,国家对各行各业的定额取费标准进行了全面调整,以适应经济发展的需要,保障劳动者的权益,促进社会和谐稳定。
定额取费标准是指国家规定的各项工程项目所需的人工、机械、材料等费用的标准,是工程造价核算的重要依据。
一、定额取费标准的调整。
2013年,国家对定额取费标准进行了全面的调整,主要包括人工费、材料费、机械使用费等方面。
其中,人工费的调整主要是根据当地的最低工资标准和生活成本进行合理调整,以保障劳动者的基本生活需求。
材料费的调整主要是根据市场价格和质量要求进行合理定额,以保证工程质量和进度。
机械使用费的调整主要是根据设备的折旧、维护费用和市场租赁价格进行合理定额,以保证工程施工的效率和质量。
二、定额取费标准的应用。
定额取费标准是工程造价核算的基础,对工程项目的投资预算和成本控制起着至关重要的作用。
在工程项目的实施过程中,必须严格按照国家规定的定额取费标准进行核算和支付,确保工程造价的合理性和公正性。
同时,各相关部门和单位要加强对定额取费标准的监督和检查,防止违规行为的发生,确保工程造价的合法合规。
三、定额取费标准的意义。
定额取费标准的调整和应用,不仅有利于保障劳动者的合法权益,促进工程项目的顺利实施,还有利于规范市场秩序,促进经济的健康发展。
合理的定额取费标准可以有效地控制工程造价,提高工程项目的投资效益,促进社会资源的合理配置,推动经济的可持续发展。
四、定额取费标准的建议。
为了进一步完善定额取费标准,促进工程造价管理的规范化和科学化,建议各相关部门和单位要加强对定额取费标准的研究和调整,及时根据市场变化和经济发展的需要进行适当调整,确保定额取费标准的合理性和时效性。
同时,要加强对定额取费标准的宣传和培训,提高相关人员的知识水平和操作技能,确保定额取费标准的正确应用和执行。
总之,2013年定额取费标准的调整和应用,对于促进工程项目的顺利实施,保障劳动者的权益,推动经济的健康发展,具有重要的意义和作用。
2010 版)第一部分:设计费取费标准根据国家发展计划委员会和建设部联合颁发的《工程勘察设计收费标准 2002 年修订本》,并结合原设计费取费标准 和我省工程实际,特制订通信建设工程勘察设计费标准如、话务网工程交换类)LSTP 设计费=刀【各网元的工程费X 设计综合费率X 综合调整系数】,其中:(1)各网元的工程费=主设备费+相关配套设备费+建安费;(2)设计综合费率=总体项目的工程设计收费基价(参见工程勘察设计收费标准 2002 年修订本) / 总体项目的工程费;(3)综合调整系数=专业调整系数(1.0) X 工程复杂程度调整系数(统一就低取 0.65 )X —阶段系数(0.75) X 折扣(0.65)中国移动福建公司 工程设计、施 、监理取费标准 一)交换类工程 (含GPR 骸心网、彩铃、智能网工程、 交换电源配套及机房工艺、BSC&TC 含电源、PCU RNC 也并入1、新建软交换 Server 、 软交换MGW 汇接局、HLR 网关局、取整后)=0.3 ;2、如项目含纯软件扩容、扩板子、扩机框的网元,计算设计费的时候应剔除该部分的主设备费用;如项目全部为纯软件类扩容、扩板子、扩机框的网元,则该项目设计费按5000 元计取。
(二)无线类工程(含2G和TD室分、直放站、RRU拉远设备、电源配套、动环监控、机房鉴定、立杆等)1、基站工程(1)新建基站:7000 元;原来:(39+112) X 85 X 0.75 X 0.73 +电源800= 7800元(取整)(含电源、地网)2)扩容基站:4500元;[(39+112) X 1.1 X85X0.75 X 0.59 X扩容系数(0.8 ) = 5000元/站(取整)(含立杆和电源)其中:不增加机架仅增加载频板的基站,因不需要出版施工中增列相关设备费,不计取设计费;图纸而仅在预算GSM900/1800M TD/GSM共站的按扩容站点计取设计费。

第1篇一、工程概述移动光纤工程是指将光纤铺设至移动基站、小区、办公楼等场所,以满足通信需求的一种工程。
本报价针对移动光纤工程施工,包括光纤铺设、熔接、测试、维护等环节。
二、工程内容1. 光纤铺设:包括主干光缆、分配光缆、入户光缆的铺设,以及光纤的连接、固定等。
2. 熔接:对损坏或需要连接的光纤进行熔接,确保光纤的传输质量。
3. 测试:对铺设的光纤进行测试,确保光纤的传输质量达到设计要求。
4. 维护:对光纤工程进行日常维护,确保光纤的正常运行。
三、工程报价1. 光纤铺设费用(1)主干光缆:根据实际情况,一般按米计算,价格约为1.5元/米。
(2)分配光缆:根据实际情况,一般按米计算,价格约为1.2元/米。
(3)入户光缆:根据实际情况,一般按米计算,价格约为1.0元/米。
2. 熔接费用熔接费用按芯计算,价格约为0.5元/芯。
3. 测试费用测试费用按项目计算,价格约为1000元/项目。
4. 维护费用维护费用按年计算,价格约为5000元/年。
四、总价根据工程实际情况,以下为移动光纤工程施工的总报价:(1)光纤铺设费用:主干光缆、分配光缆、入户光缆总长度为1000米,费用约为1500元。
(2)熔接费用:熔接光纤100芯,费用约为50元。
(3)测试费用:测试1个项目,费用约为1000元。
(4)维护费用:维护1年,费用约为5000元。
总计:约7050元。
五、付款方式1. 预付款:合同签订后,支付工程总价的30%作为预付款。
2. 进度款:工程完成后,支付工程总价的50%作为进度款。
3. 尾款:工程验收合格后,支付工程总价的20%作为尾款。
六、售后服务1. 在工程验收合格后,提供1年的免费维护服务。
2. 在1年免费维护期满后,可根据客户需求提供有偿维护服务。
3. 如在工程使用过程中出现质量问题,我方将及时响应,确保问题得到妥善解决。
本报价仅供参考,具体价格以实际情况为准。
如有需要,请与我方联系,我们将为您提供更详细的报价方案。
2013年本地传输网光缆及接入一体化施工取费标准
一、本合同价款的计算基准单位为人民币元;
二、计价基准
1、本合同的计价基准为管道杆路工程的平均管程(杆程)公里造价,光缆的平均皮长公里造价,传输设备的每端造价;
2、新建管道/杆路/吊线(不包括汇聚机房出入局管道)的施工,中标方以包工包料(包括辅助材料)、包质量、包进度、包安全、包协调赔偿、包路由勘查、包开挖手续、包综合赔补、包路面恢复、包特殊路段处理(含过桥、顶管、水泥包封、炸石、钢管材料等)的全包
黄埔区;

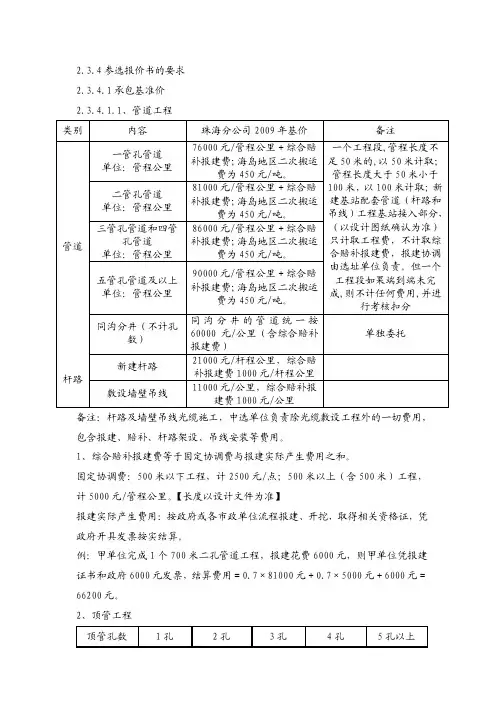

(2)郊区指白云(黄石路以北),花都,增城,从化,番禺,南沙区;(3)市政道路、公路管道施工过一个路口1孔加7000元工程费,2孔加14000元工程费;超出2孔部分,每孔增加3000元工程费;(4)特殊路段需采用钢管施工的,等效φ110mm钢管按新建管道基准造价计算施工费;
(5)以上通信管道基准造价方式以φ110mmPVC管材、普通手井盖为准;
(6)楼内线槽计价标准:
a. 室内线槽原则上要求使用镀锌线槽,规格为:100*60*3.5mm(等效1孔规模)。
室内线槽长度小于80米的,按照保底价10000元计取;大于80米(含80米)的,按照接入综合单价×工程量计算;
b.室内线槽因业主要求选取其他材质,材料费参照2012年室分一体化项目部份辅材价格计取,施工费按照通信定额计算;
c.一个单项工程涉及的室外开挖部分和室内线槽两部分,当两部分费用相加少于15000元时,按照15000元计取;当两部分费用相加大于15000元时,按实际费用计取;
(7)对于验收前进行的架空光缆迁改,原则上不给予工程量计算。
3、汇聚机房出入局管道计价基准:
(1)开挖取费标准:
标准为:1-4孔每孔7000元;超出4孔部分,每孔按3000元计算;(3)特殊路段需采用钢管施工的,等效φ110mm钢管按汇聚机房开挖管道基准造价计算施工费;
(4)汇聚机房涉及有室外开挖工程和室内线槽工程,室外按照《汇聚机房出入局管道计价基准》开挖计取,室内线槽按照如下方式计取:
a. 室内线槽原则上要求使用镀锌线槽,规格为:200*100*3.5mm(等效2孔规模)。
2孔规模室内线槽长度小于30米的,按照保底价10000元计取;大于30米(含30米)的,按照综合单价×工程量+5000元综合协调费计取;
b. 镀锌线槽规格为:300*150*3.5mm(等效4孔规模)。
4孔规模室内线槽长度小于20米的,按照保底价10000元计取;大于20米(含20米)的,按照综合单价×工程量+5000元综合协调费计取;
c.一个单项工程涉及的室外开挖部分和室内线槽两部分,当两部分费用相加少于15000元时,按照保底价15000元计取;当两部分费用相加大于15000元时,按实际费用计取;
4、管道断点计价基准:4孔以下(不含4孔)管道修复,按照接入新建管道/杆路/吊线单价结算,若单点结算总价低于10000元,则按10000元结算;单点结算价高于10000元,则按实际发生金额结算。
管道修复4孔以上的(含4孔),修复单价参考《汇聚机房出入局管道计价基准》。
5、新建光缆线路工程按照三级施工企业、三类工程以设计文件为单位,以通信工程概预算定额为标准(割接工程施工费参考相关标准),结合实际发生的工程量(对于验收前进行的架空光缆迁改,原则上不给予工程量计算)和零星材料做出结算书,通过监理单位以及建设单位审核后,把结算书的总金额乘以折扣率,即为建设单位与工程承包单位的结算金额。
6、新建接入传输设备(包括光端机、综合机柜、ODF、DDF等的施工、设备的二次搬运、硬件调测、割接入网等)中,155Mb/s、622Mb/s 传输设备以6800元人民币/站,PTN GE接入设备以9700元人民币/站,PTN 10GE接入设备以13400元人民币/站计算施工费,乘以折扣率,作为建设单位与承包单位的结算单价,工程量按实际站点数计算。
其中硬件调测费不含设备厂家提供的技术服务内容。
7、WLAN站点ONU设备相关的施工费取费标准,具体如下:
备注:若安装设备无法套入上表类型,执行“按低取费”标准,即ONU非“插卡式”均按照“集成式”取费,分光器非“托盘式”均按照“盒式”取费。
如有其它未尽事项,可根据实际发生工程量,参考省公司最新《有线接入网施工取费标准》执行。
8、扩容1端传输设备(PTN或SDH接入设备:a、扩容E1,增加相应DDF;b、扩容以太网板;c、扩容155M光板,d、扩容GE、FE光模块,f、扩容其他板件和模块),均以1200元人民币/站乘以折扣率,作为建设单位与承包单位的结算单价,工程量按实际站点数计算。
9、微波设备搬迁取费标准如下:
10、取费标准如有省公司最新下发标准,以省公司标准为依据;
三、结算计价方式
(1)本合同管道/杆路/吊线工程结算价依据投标方的投标降点数进行计算,方法如下:
结算价=基准造价*(1+投标降点数%)*实测长度+安全生产费(2)本合同光缆工程结算价依据投标方的投标降点数进行计算,方法如下:
结算价=工程设计预算价*(1+投标降点数%)+安全生产费(3)本合同设备工程结算价依据投标方的投标降点数进行计算,方法如下:
结算价=基准造价*(1+投标降点数%)*设备端数+安全生产费其中,安全生产费取费=工程设计预算价*1.5%。
四、保底价额度说明
(1)对于全市含有管道工程的单个接入点,若路由建设结算总价低于15000元,则结算价按照15000元进行结算;
(2)对于仅有杆路吊线工程的单个接入点,若杆路吊线结算总价低于5000元,则按照5000元进行结算。
(3)常规接入光缆,以300米为界线,对施工量在300米以下(包括300米,以OTDR测量长度为准)的接入点按单点6400元施工保底价进行结算(保底价包含了光缆敷设、成端、割接、测试等光缆工程全部工序的费用);其中,单纯计算二次割接工作量站点不以保底价作结算,按照定额概预算记取费用。
(4)预覆盖工程(光缆不做成端、割接及测试,仅布放子管及光缆),以300米为界线,对施工量在300米以下(包括300米)的接入点按单点2900元施工保底价进行结算(只计算敷设子管/光缆的施工费用)。
(5)管道断点保底价:4孔以下(不含4孔)管道修复,按照接入新建管道/杆路/吊线单价结算,若单点结算总价低于10000元,则按10000元结算;单点结算价高于10000元,则按实际发生金额结算。
管道修复4孔以上的(含4孔),修复单价参考《汇聚机房出入局管道计价基准》。
(6)单个汇聚机房工程量少于15000元的,按照保底价15000元计取。
(7)WLAN站点ONU设备工程施工保底费用按照每个站点1000
元计取。
(8)保底结算价=保底价*(1+投标降点数%)+安全生产费。
其中,安全生产费取费=工程设计预算价*1.5%。
(9)单个接入点定义为业务需求部门同期委托的同一物理点,同一物理点标准为同地址或同门牌。
(五)、通信管道/槽道、架空杆路的产权、使用权转让
1、通信管道/槽道、架空杆路的产权、使用权转让计价标准
2、关于管道中心区、非中心区划分标准
A、市区指海珠,荔湾,越秀,天河,白云(黄石路以南),萝岗,黄埔区;
B、郊区指白云(黄石路以北),花都,增城,从化,番禺,南沙区;
3、乙方保证通信管道/槽道、架空杆路原使用权确属乙方所有。
通过合同约定,乙方将相关通信管道/槽道、架空杆路的使用权转让给甲方,乙方保证该使用权转让的合法性和完全性。
4、乙方保证管道不存在与第三方的权属争议,如因此而引起的纠纷,应由甲方负责解决。
5、乙方保证本合同所涉及通信管道是全程贯通的,完全具备穿放光缆的条件。
如有管道不通的情况发生,乙方应在三十日内采取措施使其贯通,费用由乙方负担,或甲方在乙方同意的前提下(乙方应在三十日内作出答复)先进行修复管道,费用由乙方支付。
6、乙方在合同约定的交付时间内将管道交付给甲方使用。
7、当甲方使用该管道时,如施工、维护或调试设备时,乙方应积极配合,给予便利。
8、乙方在将管道正式交付给甲方时,向甲方提供上述所有路段通信管道路由、管孔断面图,双方确认标明甲方所占管孔的位置。
9、若转让管道需要与甲方管道进行衔接,乙方应积极配合,原则上衔接工程甲方委托乙方负责施工,衔接工作量参考新建管道、杆路工程计价标准执行。
10、如政府规划建设需要,或道路进行改扩建,甲方管线需迁移时,乙方须提前壹个月通知甲方,并向甲方提供替代路由。
11、关于管道维护:如甲方委托乙方进行管道维护的,甲方每年向乙方支付管道维护费,维护内容双方另签署维护协议。
12 管道、子管租用
通信管道/子管租用标准按照通管局标准计算。
上述取费以甲方最新下达的取费标准为准。
