2013与2018费用定额主要差别
- 格式:doc
- 大小:40.00 KB
- 文档页数:3
湖北08定额与13定额区别预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制03年和08年定额比较说明一、人工费差别。
03年额人工费由10项内容组成,人工工日单价为30元,后根据(鄂建文(2006)172号)可以调整为44元,08年定额人工费由五项组成,人工按级别分来普工42元,技工48元,高级技工60元;03年定额人工费中的劳动保险费、工会经费、职工教育经费纳入施工管理费中,危险作业意外伤害保险费、住房公积金列入规费。
二、材料费差别。
08年额根据了2008年2月各地造价管理部门上报的市场信息价,对钢材、木材、水泥、部分地材、水、汽油等的价格进行了调整。
三、机械费差别。
1.定额机械折旧费发生了变化,其中时间价值系数03年是按03年贷款利率取定,08年是按2007年中行公布一年期年贷款利率计算的。
2.机上人工费由03年31元/工日调整到48元/工日。
3.燃料动力费发生了变化,主要是机械运转中耗用的煤、木材、汽油、柴油及水电价格发生了变化。
4.08年其它费用中只含养路费和车船使用税,保险费和年检费没有计入台班价格内。
5.常用大型机械安拆和拆卸及场外运费也发生了变化,取消了本机的台班,机械回程费综合到运输机械费中。
四、费用定额差别。
1.施工组织措施费。
08年费有定额将原费用中的安全防护费、文明施工与环境保护费、临时设施费合并为“安全文明施工费”,安全文明施工费包含了03年定额中临时设施、环境保护、安全施工、文明施工、施工排水、降水五项内容。
2.间接费。
施工管理费的发生了很大的变化,08年将住房公积金危险作业意外伤害费纳入了规费。
规费中按有关文件调增了养老保险的计取标准。
3.取消了工程类别的划分。
03年是按一~~四类进行取费,08年分为12层以上,12层以下和工业厂房。
4.08定额计费程序的变化。
总包服务费和价差可参加计取规费。
土建工程定额变化一、土石方章节的变化。
1.08年定额是以建筑工程劳动定额为蓝本,综合考虑了建筑、市政、安装工程的特点,对建筑、市政及安装工程的土石方进行了合并。
山西2018费用定额第一章总说明一、《建设工程费用定额》(以下简称本定额),是根据住房和城乡建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标〔2013〕44号),住房和城乡建设部《关于加强和改善工程造价监管的意见》(建标〔2017〕209号),财政部、国家税务总局《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36号)文件精神及相关行业标准的要求,结合山西省具体情况,经调查研究、综合测算编制的。
二、本定额适用于工程量清单计价和定额计价,是编制国有投资工程投资估算、设计概算、最高投标限价(标底)的依据,对其他工程仅供参考;是编制概算定额、投资估算指标的依据,是编制企业定额的参考。
三、本定额中的施工组织措施费、企业管理费、利润,其费率是按各专业正常施工条件下,根据承包方式不同,按照社会平均水平测定的。
其中:安全文明施工费、临时设施费、环境保护费为不可竞争性费用;税金是指增值税,其计税方法包括一般计税方法和简易计税方法。
四、本定额的解释权属山西省工程建设标准定额站。
五、执行中若发现问题,请及时反馈,以便进一步修改完善。
第二章建筑安装工程费用项目组成第一节按造价形成划分建筑安装工程费按照工程造价形成,由分部分项工程费、措施项目费、其他项目费、税金组成。
一、分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
1.专业工程:是指按现行国家计量规范、山西省建设工程计价依据划分的建筑工程、装饰工程、安装工程、市政工程、仿古建筑工程、园林绿化工程、城市轨道交通工程、爆破工程、修缮工程等各类工程。
2.分部分项工程:指按现行国家计量规范及同期山西省计价依据对各专业工程划分的项目。
如建筑工程划分的土石方工程、地基处理及边坡支护、桩基工程、砌筑工程、混凝土及钢筋混凝土工程等。
二、措施项目费是指为完成建设工程施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的费用。
山西2018 费用定额第一章总说明一、《建设工程费用定额》(以下简称本定额),是根据住房和城乡建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标〔2013〕44 号),住房和城乡建设部《关于加强和改善工程造价监管的意见》(建标〔2017〕209号),财政部、国家税务总局《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36 号)文件精神及相关行业标准的要求,结合山西省具体情况,经调查研究、综合测算编制的。
二、本定额适用于工程量清单计价和定额计价,是编制国有投资工程投资估算、设计概算、最高投标限价(标底)的依据,对其他工程仅供参考;是编制概算定额、投资估算指标的依据,是编制企业定额的参考。
三、本定额中的施工组织措施费、企业管理费、利润,其费率是按各专业正常施工条件下,根据承包方式不同,按照社会平均水平测定的。
其中:安全文明施工费、临时设施费、环境保护费为不可竞争性费用;税金是指增值税,其计税方法包括一般计税方法和简易计税方法。
四、本定额的解释权属山西省工程建设标准定额站。
五、执行中若发现问题,请及时反馈,以便进一步修改完善。
第二章建筑安装工程费用项目组成第一节按造价形成划分建筑安装工程费按照工程造价形成,由分部分项工程费、措施项目费、其他项目费、税金组成一、分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
1. 专业工程:是指按现行国家计量规范、山西省建设工程计价依据划分的建筑工程、装饰工程、安装工程、市政工程、仿古建筑工程、园林绿化工程、城市轨道交通工程、爆破工程、修缮工程等各类工程。
2. 分部分项工程:指按现行国家计量规范及同期山西省计价依据对各专业工程划分的项目。
如建筑工程划分的土石方工程、地基处理及边坡支护、桩基工程、砌筑工程、混凝土及钢筋混凝土工程等。
二、措施项目费是指为完成建设工程施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的费用。
目录第一章费用定额整体解析1、编制的概况 (11)2、取费模板及费率的变化 (12)3、三种计价方式 (13)4、三种计价方式的计算案例 (16)5、扬尘污染增加费详解 (19)第二章费用定额要点解析1、怎么看懂定额书 (20)2、全费用报表输出 (23)3、计税方式转换 (24)4、干混预拌转现拌的调整方法 (25)5、现浇混凝土调整费 (27)6、18 定额精度设置问题 (27)7、18 定额模式招投标接口变化 (29)第三章材料价格1、材料预算价编制参考依据 (30)2、主要材料的税率及运杂费 (31)3、材料市场价发布形式 (32)4、18 定额下材料变化 (33)第四章费率改革的影响1、“增值税”概述 (37)2、财税[2018]32 号文政策解读 (38)3、各地计价依据调整 (39)4、计价产品的方案 (41)第五章机械台班的变化1、机械台班章节目录变化 (43)2、具体变化及相关公式 (44)3、燃动费 (47)第一章费用定额整体解析一、编制的概况①、编制原则1、2018 版费用定额要考虑营改增税制改革的要求。
2、市政工程、园林绿化工程的费率水平要调整到位,与其他专业保持一致。
3、制定与全费用基价表配套使用的计价程序。
4、定额人工单价与市场人工价格缩小距离。
5、各专业考虑营改增税制因素后,费用水平不降低,总费用保持增长趋势。
②、编制依据1、《建设工程工程量清单计价规范》(GB50500-2013)2、《房屋建筑与装饰工程工程量清单计算规范》等计算规范3、《中华人民共和国增值税暂行条例》(国务院令第538 号)4、《建筑安装工程费用项目组成》(建标[2013]44 号)5、《关于推进工程人工单价改革指导意见》(建标造函[2016]57 号)6、《关于全面推开营业税改征增值税试点的通知》(财税[2016]36 号)③、费用定额的变化1、两套费率标准(一般计税法下的费率标准,简易计税法下的费率标准)2、三种计价方式:工程量清单计价、定额计价、全费用基价表清单计价。

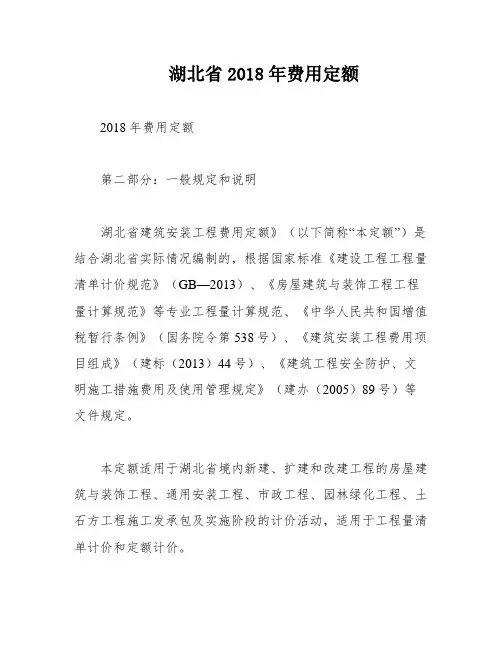

湖北省2018年费用定额2018年费用定额第二部分:一般规定和说明湖北省建筑安装工程费用定额》(以下简称“本定额”)是结合湖北省实际情况编制的,根据国家标准《建设工程工程量清单计价规范》(GB—2013)、《房屋建筑与装饰工程工程量计算规范》等专业工程量计算规范、《中华人民共和国增值税暂行条例》(国务院令第538号)、《建筑安装工程费用项目组成》(建标(2013)44号)、《建筑工程安全防护、文明施工措施费用及使用管理规定》(建办(2005)89号)等文件规定。
本定额适用于湖北省境内新建、扩建和改建工程的房屋建筑与装饰工程、通用安装工程、市政工程、园林绿化工程、土石方工程施工发承包及实施阶段的计价活动,适用于工程量清单计价和定额计价。
各专业工程的适用范围如下:1.房屋建筑工程:适用于工业与民用临时性和永久性的建筑物(含构筑物),包括各种房屋、设备基础、钢筋混凝土、砖石砌筑、木结构、钢结构、门窗工程及零星金属构件、烟囱、水塔、水池、围墙、挡土墙、化粪池、窨井、室内外管道沟砌筑等。
装配式建筑适用于房屋建筑工程。
2.装饰工程:适用于楼地面工程、墙柱面装饰工程、天棚装饰工程和玻璃幕墙工程及油漆、涂料、裱糊工程等。
3.通用安装工程:适用于机械设备安装工程、热力设备安装工程、静置设备与工艺金属结构制作安装工程、电气设备安装工程、建筑智能化工程、自动化控制仪表安装工程、通风空调工程、工业管道工程、消防工程、给排水、采暖、燃气工程、通信设备及线路工程、刷油、防腐蚀、绝热工程等。
4.市政工程:适用于城镇管辖范围内的道路工程、桥涵工程、隧道工程、管网工程、水处理工程、生活垃圾处理工程,钢筋工程、拆除工程、路灯工程。
5.园林绿化工程:适用于园林建筑及绿化工程,包括绿化工程、园建工程(园路、园桥、园林景观)。
6.土石方工程:适用于各专业工程的土石方工程。
桩基工程、地基处理与边坡支护工程适用于各专业工程。
各专业工程的计费基数以人工费与施工机具使用费之和为计费基数。

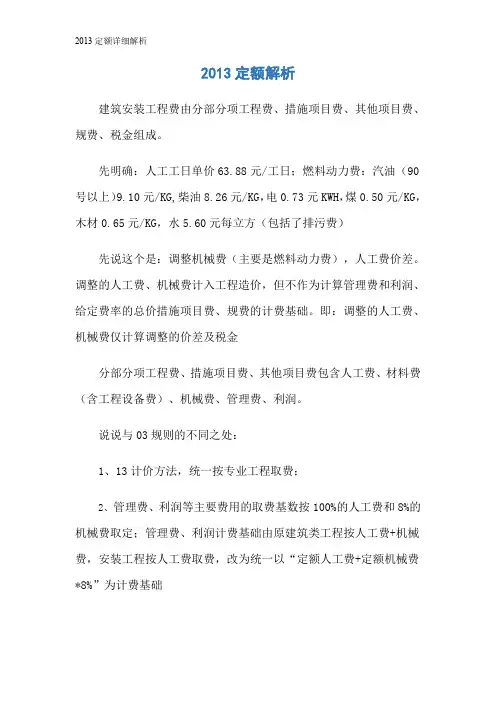

2013定额解析建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费、税金组成。
先明确:人工工日单价63.88元/工日;燃料动力费:汽油(90号以上)9.10元/KG,柴油8.26元/KG,电0.73元KWH,煤0.50元/KG,木材0.65元/KG,水5.60元每立方(包括了排污费)先说这个是:调整机械费(主要是燃料动力费),人工费价差。
调整的人工费、机械费计入工程造价,但不作为计算管理费和利润、给定费率的总价措施项目费、规费的计费基础。
即:调整的人工费、机械费仅计算调整的价差及税金分部分项工程费、措施项目费、其他项目费包含人工费、材料费(含工程设备费)、机械费、管理费、利润。
说说与03规则的不同之处:1、13计价方法,统一按专业工程取费;2、管理费、利润等主要费用的取费基数按100%的人工费和8%的机械费取定;管理费、利润计费基础由原建筑类工程按人工费+机械费,安装工程按人工费取费,改为统一以“定额人工费+定额机械费*8%”为计费基础4、安全xx施工费计费基础由原分部分项工程费中人工费、机械xx和或人工费、材料费、机械xx和改为:分部分项工程费中定额人工费+分部分项工程费中定额机械费*8%,同时,安全xx施工费调整为按专业取费;5、规xx和社会保险xx、住房公积金、残疾人保证金计xx基础由原分部分项工程xx人工xx改为:定额人工xx取xx。
即将分部分项工程xx、措施项目xx、其他项目xx人工xx作为计xx基础。
将规xx危险作业意外伤害险计xx基础由原分部分项工程xx+措施项目xx+其他项目xx改为定额人工xx;6、税金计税基础为:分部分项工程xx+措施项目xx+其他项目xx+规xx-按规定不计税的工程设备xx本定额中的机械xx单价按8小时工作制计算,实际签证xx按一下规定执行:1、签证时间不足2小时者不计算xx数量;2、签证时间超过2小时不足4小时者按0.5xx计算;3、签证时间超过4小时不足8小时按1xx计算在总价措施费里面增加了“特殊地区施工增加费:(定额人工费+定额机械费)*费率”,所谓总价措施费,对不能计算出工程量的措施项目,采用总价项目的方式,以“项”为计量单位进行编制,简单说就是以前的以费率形式的措施项目。
《建筑安装工程费用项目组成》(建标〔2013〕44 号)、《建设工程工程量清单计价规范》GB 50500-201318 定额与08 定额,新定额变化点一、由原来的6 个专业增加至10 个专业08 定额《重庆市建筑工程计价定额》《重庆市装饰工程计价定额》《重庆市安装工程计价定额》《重庆市市政工程计价定额》《重庆市仿古建筑及园林工程计价定额》《重庆市房屋修缮工程计价定额》17 定额意见稿《重庆市房屋建筑与装饰工程计价定额》《重庆市仿古建筑工程计价定额》《重庆市通用安装工程计价定额》《重庆市市政工程计价定额》《重庆市园林绿化工程计价定额》《重庆市构筑物工程计价定额》《重庆市城市轨道交通工程计价定额》《重庆市爆破工程计价定额》《重庆市房屋修缮工程计价定额》《重庆市绿色建筑工程计价定额》变化点1、合并08 定额建筑工程和装饰工程为1 个专业;2、拆分08 定额中的仿古建筑及园林工程为2个专业:仿古建筑工程、园林绿化工程;新增4 个专业:构筑物工程、城市轨道交通工程、爆破工程、绿色建筑工程;二、子目组成由原来的基价单价变为综合单价08 定额基价(人工费+材料费+机械费)17 定额意见稿《重庆市房屋建筑与装饰工程计价定额》总说明第五条:本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。
变化点由2008 的基价(人工费+材料费+机械费)变为综合单价(人工费+ 材料费+ 施工机具使用费+企业管理费+利润+一般风险);三、人工由原来的5个加至40 个工种08 定额土石方综合工(22)综合工日(25)安装综合工日(28)装饰综合工日(28)园林综合工日(28)17 定额意见稿建筑综合工(115)、装饰综合工(125)、机械综合工(120)、土石方综合工(100)、木工综合工(125)、模板综合工(120)、钢筋综合工(120)、混凝土综合工(115)、架子综合工(120)、砌筑综合工(115)、抹灰综合工(125)、镶贴综合工(130)、防水综合工(115)、油漆综合工(125)、管工综合工(125)、金属制安综合工(120)、幕墙综合工(125)、维修综合工(115)、安装综合工(125)、设备综合工(125)、工业管道综合工(130)、电工综合工(125)、通风综合工(125)、智能化综合工(135)、仪器仪表综合工(135)、绝热综合工(125)、信号通讯工(125)、市政综合工(115)、爆破综合工(125)、筑路综合工(115)、吊装综合工(120)、盾构综合工(135)、轨道综合工(120)、轨道线路综合工(130)、园林综合工(120)、绿化综合工(120)、仿古综合工(130)、木作综合工(135)、石作综合工(130)、彩画综合工(150);变化点1、工种增加至40 个;2、各工种的基价上调;四、周转性材料及中小型机械的搬迁运输费及场内运输费08 定额《重庆市建筑工程计价定额》总说明第八条:本定额已包括工程施工的周转性材料和中小型机械的25KM 以内,从甲工地(或基地)至乙工地搬迁运输费和场内运输费。
1 问题一:18定额相对13定额的造价水平变化?这次18定额的变化,主要是人工含量水平的变化,消耗量的变化。
因为原来是以量代价,那么这次我们人工费调整的幅度还算比较大,在这个情况下,人工的含量就相应的往下减了,因为这个水平要和国家的匹配,水平要基本持平。
所以在这个基础上调整了人工费的含量,具体调多少,就是每个分部都有这个情况,整个定额水平都在下降,这是人工的情况。
2问题二:桩基的工程按实计算场平,是否还需要按计算规则计算面积的平整场地子目?这个平整场地原来每个工程,在地下开工之前都要搞平整场地,因为土地不可能一样高,有高有低,那么它有30公分的高差的,属于平整场地。
在这个情况下,如果实行桩基础前,以前是没有这个规定的,现在在打桩之前,地下在地坪的时候也要平整场地,高差太大了不利于施工,在这个情况下,也加了一个桩基工程如果需要平整场地的时候,也可以计算一个。
但是,整体的还要计算一个,这个计算是属于桩基的工程平整。
那么今后整个工程还要平整场地。
如果超过30公分定额规定的标准的话,那么这个里面超过定额标准的话,今后还按挖土方来算,平整场地在30以内这个规定。
3 问题三:混凝土基础(基础垫层出边100,定额基础垫层+150,是否理解为砼基础边150+100(工作面)与混凝土支模板工作面400两者不符?)这实际上是两个问题,混凝土的垫层,素混凝土垫层一般都很薄的,基本上就是100的,有些垫层需要支模就高一点,但它没有钢筋他作为垫层来处理的,这样子支模的情况工作面就宽一些。
那么如果垫层的规定是一般在基础边加100,那么这个100就是垫层本身有100,比基础要宽一点,那么这个100是不包含150,他不是要加一个工作面嘛,150是另外加个150,这个100不要看成是另外加的,这个100是垫层本身宽出来的部分,你这个垫层有多宽,就在垫层两边加150。
有些是单边的,就按定额规定来计算。
那么400也是这样,400就是需要支模的垫层,和这个混凝土,他如果加垫层,基本上如果要支模的话就加400。
一般性规定及说明的区别一、“桩基工程、地基处理与边坡支护工程适用于各专业工程。
”(2018增加)二、人工单价(单位:元/工日) (单价上调)注:1.此价格为2018定额编制期的人工发布价。
人工级别普工技工高级技工工日单价92 142 212注:1.此价格为2013定额编制期的人工发布价。
人工级别普工技工高级技工工日单价60 90 138三、工程排污费指承包人按环境保护部门的规定,对施工现场超标准排放的噪音污染缴纳的费用,编制招标控制价或投标报价时按费率计取(2018增加),结算时按实际缴纳金额计算。
四、费率实行动态管理。
本定额费率是根据湖北省各专业消耗量定额及全费用基价表编制期人工、材料、机械价格水平进行测算的,省造价管理机构应根据人工、机械台班市场价格的变化,适时调整总价措施项目费、企业管理费、利润、规费等费率。
(2013)下列情势下,承包人可调整施工措施项目费:(一)工程变更引起施工方案改变并使措施项目发生变化时;(二)合同履行期间,由于招标工程量清单缺项,新增分部分项工程清单项目的;(三)合同履行期间,当应予计算的实际工程量与招标工程量清单出现增减超过15%时。
(2018取消承包人可以适时调整总价措施项目费的以上3种情况。
)五、十、甲供材。
发包人提供的材料和工程设备(简称“甲供材”)不计入综合单价和工程造价中。
(2018增加)2013工程量清单计价说明中第5条“发包人提供的材料和工程设备(简称甲供材)应计入相应项目的综合单价中,支付工程价款时,发包人应按合同的约定扣除甲供材料款,不予付款”六、暂列金额和暂估价。
一般计税法时,暂列金额和专业工程暂估价为不含进项税额的费用施工过程中发生的索赔与现场签证费,发承包双方办理竣工结算时:以实物量形式表示的索赔与现场签证,列入分部分项工程和单价措施项目费中。
以费用形式表示的索赔与现场签证费,不含增值税,列入其他项目费中,另有说明的除外。
(2018增加)另增加有关营改增条款。
一般性规定及说明的区别一、“桩基工程、地基处理与边坡支护工程适用于各专业工程。
”(2018增加)二、人工单价(单位:元/工日) (单价上调)三、工程排污费指承包人按环境保护部门的规定,对施工现场超标准排放的噪音污染缴纳的费用,编制招标控制价或投标报价时按费率计取(2018增加),结算时按实际缴纳金额计算。
四、费率实行动态管理。
本定额费率是根据湖北省各专业消耗量定额及全费用基价表编制期人工、材料、机械价格水平进行测算的,省造价管理机构应根据人工、机械台班市场价格的变化,适时调整总价措施项目费、企业管理费、利润、规费等费率。
(2013)下列情势下,承包人可调整施工措施项目费:(一)工程变更引起施工方案改变并使措施项目发生变化时;(二)合同履行期间,由于招标工程量清单缺项,新增分部分项工程清单项目的;(三)合同履行期间,当应予计算的实际工程量与招标工程量清单出现增减超过15%时。
(2018取消承包人可以适时调整总价措施项目费的以上3种情况。
)五、十、甲供材。
发包人提供的材料和工程设备(简称“甲供材”)不计入综合单价和工程造价中。
(2018增加)2013工程量清单计价说明中第5条“发包人提供的材料和工程设备(简称甲供材)应计入相应项目的综合单价中,支付工程价款时,发包人应按合同的约定扣除甲供材料款,不予付款”六、暂列金额和暂估价。
一般计税法时,暂列金额和专业工程暂估价为不含进项税额的费用施工过程中发生的索赔与现场签证费,发承包双方办理竣工结算时:以实物量形式表示的索赔与现场签证,列入分部分项工程和单价措施项目费中。
以费用形式表示的索赔与现场签证费,不含增值税,列入其他项目费中,另有说明的除外。
(2018增加)另增加有关营改增条款。
工程量清单计价的区别一、6.暂列金额、专业工程暂估价、总包服务费、结算价和以费用形式表示的索赔与现场签证费均不含增值税。
(2018增加)余同定额计价的区别一、1.定额计价是以全费用基价表中的全费用为基础。
湖北13定额和08定额对⽐13定额和08定额对⽐整理【⼟建】取费部分:取费变化:13取费所有专业取费基数:圴按⼈⼯+施⼯机具使⽤费,取消价差。
原取费按专业区分不同的取费基数,材料价格按价差处理。
1.⼈⼯费基价:普⼯60元/⼯⽇;技⼯92元/⼯⽇;⾼级技⼯138元/⼯⽇。
原基价:普⼯42元/⼯⽇;技⼯48元/⼯⽇;⾼级技⼯60元/⼯⽇。
湖北省建设⼯程公共专业⼯程第⼀章⼟⽯⽅⼯程1.沟槽、基坑、⼀般⼟⽅的划分:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底⾯积≤150m2为基坑;超过上述范围则为⼀般⼟⽅。
原定额:基坑定义在建筑⼯程中为基坑底⾯积在20m2以内,且坑底的长与宽之⽐⼩于等于3倍的为基坑,基槽,⼀般⼟⽅定义不变。
2.挖桩间⼟⽅时,按实挖体积(扣除桩体所占体积,包括空钻或空挖所形成的未经回填的桩孔所占体积),⼈⼯挖⼟⽅乘以系数1.25,机械挖⼟⽅乘以系数1.1 原定额:挖桩间⼟⽅时,按实挖体积(扣除桩体所占体积)⼈⼯乘以系数1.5.【系数变化】3.机械挖⼟⽅中需⼈⼯辅助开挖(包括切边、修整底边),⼈⼯挖⼟部分按批准的施⼯组织设计确定的厚度计算⼯程量,⽆施⼯组织设计的,⼈⼯挖⼟厚度按30cm计算。
⼈⼯挖⼟部分套⽤⼈⼯挖⼀般⼟⽅相应项⽬且⼈⼯乘以系数1.50。
原定额:机械挖⼟⽅⼯程量按施⼯组织设计分别计算机械和⼈⼯挖⼟⼯程量。
⽆施⼯组织设计时可按机械挖⼟⽅90%,⼈⼯挖⼟⽅10%计算。
(⼈⼯挖⼟部分按相应定额项⽬⼈⼯乘系数2.0)。
4、本章定额项⽬中为满⾜环保要求⽽配备了洒⽔汽车在施⼯现场降尘,如实际施⼯中未采⽤洒⽔汽车降尘的,在结算时应扣除洒⽔汽车和⽔的费⽤;如实际施⼯中洒⽔汽车与定额取定不同时,洒⽔汽车和⽔的⽤量可以调整。
(本章其他节仍适⽤)原定额⽆此说明5、装载机装松散⼟定额(G1-229~232)项⽬是指装载机将已有的松散⼟⽅装上车,如装车前系原状⼟(天然密实状态),则应由推⼟机破⼟,增加相应推⼟机推⼟费⽤。
2013与2018费用定额的主要差别一般性规定及说明的区别一、“桩基工程、地基处理与边坡支护工程适用于各专业工程。
”(2018增加)二、人工单价(单位:元/工日) (单价上调)注:1.此价格为2018定额编制期的人工发布价。
人工级别普工技工高级技工工日单价92 142 212注:1.此价格为2013定额编制期的人工发布价。
人工级别普工技工高级技工工日单价60 90 138三、工程排污费指承包人按环境保护部门的规定,对施工现场超标准排放的噪音污染缴纳的费用,编制招标控制价或投标报价时按费率计取(2018增加),结算时按实际缴纳金额计算。
四、费率实行动态管理。
本定额费率是根据湖北省各专业消耗量定额及全费用基价表编制期人工、材料、机械价格水平进行测算的,省造价管理机构应根据人工、机械台班市场价格的变化,适时调整总价措施项目费、企业管理费、利润、规费等费率。
(2013)下列情势下,承包人可调整施工措施项目费:(一)工程变更引起施工方案改变并使措施项目发生变化时;(二)合同履行期间,由于招标工程量清单缺项,新增分部分项工程清单项目的;(三)合同履行期间,当应予计算的实际工程量与招标工程量清单出现增减超过15%时。
(2018取消承包人可以适时调整总价措施项目费的以上3种情况。
)五、十、甲供材。
发包人提供的材料和工程设备(简称“甲供材”)不计入综合单价和工程造价中。
(2018增加)2013工程量清单计价说明中第5条“发包人提供的材料和工程设备(简称甲供材)应计入相应项目的综合单价中,支付工程价款时,发包人应按合同的约定扣除甲供材料款,不予付款”六、暂列金额和暂估价。
一般计税法时,暂列金额和专业工程暂估价为不含进项税额的费用施工过程中发生的索赔与现场签证费,发承包双方办理竣工结算时:以实物量形式表示的索赔与现场签证,列入分部分项工程和单价措施项目费中。
以费用形式表示的索赔与现场签证费,不含增值税,列入其他项目费中,另有说明的除外。
一般性规定及说明的区别
一、“桩基工程、地基处理与边坡支护工程适用于各专业工程。
”(2018增加)
二、人工单价(单位:元/工日) (单价上调)
三、工程排污费指承包人按环境保护部门的规定,对施工现场超标准排放的噪音污染缴纳的费用,编制招标控制价或投标报价时按费率计取(2018增加),结算时按实际缴纳金额计算。
四、费率实行动态管理。
本定额费率是根据湖北省各专业消耗量定额及全费用基价表编制期人工、材料、机械价格水平进行测算的,省造价管理机构应根据人工、机械台班市场价格的变化,适时调整总价措施项目费、企业管理费、利润、规费等费率。
(2013)下列情势下,承包人可调整施工措施项目费:
(一)工程变更引起施工方案改变并使措施项目发生变化时;
(二)合同履行期间,由于招标工程量清单缺项,新增分部分项工程清单项目的;(三)合同履行期间,当应予计算的实际工程量与招标工程量清单出现增减超过15%时。
(2018取消承包人可以适时调整总价措施项目费的以上3种情况。
)五、十、甲供材。
发包人提供的材料和工程设备(简称“甲供材”)不计入综合单价和工程造价中。
(2018增加)
2013工程量清单计价说明中第5条
“发包人提供的材料和工程设备(简称甲供材)应计入相应项目的综合单价中,支付工程价款时,发包人应按合同的约定扣除甲供材料款,不予付款”
六、暂列金额和暂估价。
一般计税法时,暂列金额和专业工程暂估价为不含进项税额的费用
施工过程中发生的索赔与现场签证费,发承包双方办理竣工结算时:以实物量形式表示的索赔与现场签证,列入分部分项工程和单价措施项目费中。
以费用形式表示的索赔与现场签证费,不含增值税,列入其他项目费中,另有说明的除外。
(2018增加)另增加有关营改增条款。
工程量清单计价的区别
一、6.暂列金额、专业工程暂估价、总包服务费、结算价和以费用形式表示的索赔与现场签证费均不含增值税。
(2018增加)余同
定额计价的区别
一、1.定额计价是以全费用基价表中的全费用为基础。
(2018增加)
二、 3.人工发布价、材料市场价格、机械台班价格进入全费用。
(2018增加)
(全费用由人工费、材料费、施工机具使用费、费用、增值税组成。
费用的内容包括总价措施项目费、企业管理费、利润、规费。
各项费用是以人工费加施工机具使用费之和为计费基数,按相应费率计取。
)
基价表中的基价定义发生了变化,原定额基价组成为人、材、机;现基价为全费用基价。
增加全费用基价表清单计价指引
二、计算程序
2.其他项目费计算程序
注:3.4中费用包含企业管理费、利润、规费。
3.单位工程造价计算程序。
