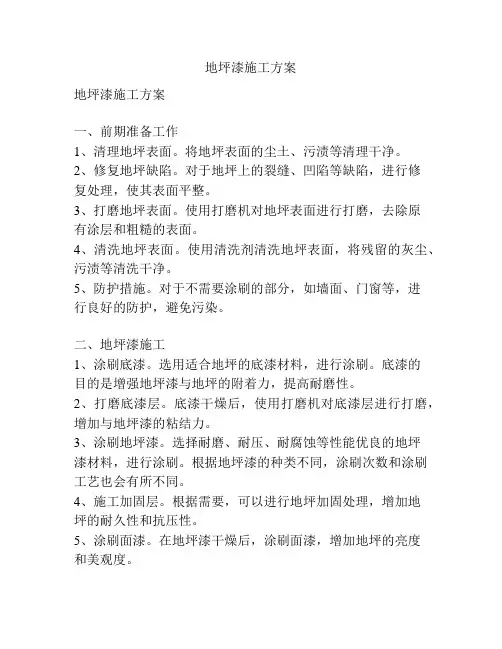

地坪漆施工方案

  • 格式:doc
  • 大小:59.50 KB
  • 文档页数:8

下载文档原格式

  / 8
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

*******************小区地下

停车场环氧地坪

合肥**工程技术有限公司

编制:A44156 联系电话:***********

第一部分产品介绍和技术指标

环氧树脂砂浆地坪

1、适用范围:

主要应用于汽车停车场、维修车间,电器、电子、机械、食品、医药、化工、烟草、饲料、纺织、服装、生物、塑料、文体用品等制造工厂的车间水泥或水磨石地面。

2、性能特点:

a、防尘,防腐,防潮,耐磨;

b、便于清洁,施工快捷,维护方便

c、附着力强,柔韧性好,耐冲击;

d、美观,实用

3、使用年限:

一般为十年左右。

4

第二部分施工工艺

1.前期工作

a.测量施工地坪的表面含水率,应小于8%;

b.测量施工环境的空气湿度,应小于75%;

c.测量施工环境温度,应大于5℃;

d.测量施工地坪的实际施工面积。

2、基层处理

a.清除原先地坪旧油漆及涂料斑点;

b.清除原先地坪的水泥疙瘩及其它凸起物;

c.清除原先地坪油污;

d.清除原先地坪的潮湿部分;

e.对原先地坪的空鼓起壳部分进行填补;

f.对原先地坪开裂及有缺陷的孔洞进行修补;

a-f步骤完成后,对地面进行打磨处理过高的标记处要多打磨几次,以纠正水平落差。

3、施工步骤

a.底漆

用长毛滚筒蘸取环氧树脂底漆,满涂地坪(或采用刮涂方式);稍干后吸油量较大部分会应补涂环氧树脂底漆;

b. 批刮环氧砂浆

底漆干燥后,用环氧树脂中涂主剂、固化剂、石英砂、滑石粉按一定比例搅拌均匀后调成环氧砂浆,用刮板满刮地坪一遍,然后对部分有缺陷孔洞进行点补;

c.刮第一遍环氧腻子:

环氧砂浆层干燥后,打磨、清洁,用环氧树脂中涂主剂、固化剂、滑石粉按一定比例搅拌均匀后调成环氧腻子,用刮板满刮地坪一遍,然后对部分有缺陷孔洞进行点补;

d. 刮第二遍环氧腻子

第一遍环氧腻子干燥后,用环氧树脂中涂主剂、固化剂、滑石粉按一定比例搅拌均匀后调成环氧腻子,用刮板满刮地坪一遍,干燥后打磨地坪;

e. 打磨

第二遍腻子干燥后,点补孔洞后用细砂皮纸整体打磨、彻底消除刀痕并除尘;

f. 涂环氧树脂面漆两遍

用短毛滚筒蘸取环氧面涂主剂:固化剂=2:1(重量比)满涂地坪,待干燥后修补缺陷并去除颗粒,涂刷第二遍环氧树脂面漆。

4、验收标准

(1)常温固化二天后验收项目:

颜色一致、均一,无浮色、发花现象,无明显色差,明暗深浅一致,无漏光现象;

漆膜表面平整光滑,手摸漆膜无划手现象;

漆膜不得有以下明显缺陷:涡窝、缩孔、气泡、小颗粒、滚筒毛、裂纹、漏底、磨点,皱纹,刀痕;

阴阳角、倒角等复杂地形的处理,不能有遗漏及不平整现象,尤其各门口不能有堆积现象,门的开闭不会划伤漆膜;

做到施工现场干净、整洁、把洒落油漆,配漆的操作场地,超出施工范围的涂层,清理清洁干净,施工所使用的胶带、报纸、压条及其它废弃物处理干净;

(2)常温固化后七天需验收项目:

常温固化七天后,涂膜达到规定性能,目前,国内无此方面标准,通常作法如下:硬度:用HB铅笔划漆膜,无划痕为合格。

冲击强度及韧性:用一公斤钢球从一米高处落下,看其对漆膜的影响,允许有漆膜下陷,但不允许有裂纹;

固化完全后,漆膜与基层结合协调、牢固、无脱层起壳现象。

第三部分材料品牌及原材料产地说明环氧树脂地坪漆品牌说明

原材料产地及说明

第四部分施工组织设计

一、劳动力准备

1、针对本工程相关特点,公司经过周密部署,计划投入10-15名施工人员,现已全部落实,

随时可以调动进场。

2、各施工人员实行分组分片、分项承包责任制,由公司统一调度,施工班长统一安排,实

行有组织、有计划、有纪律的统筹安排。

3、所有施工人员均已进行岗位技术、质量、安全、消防等方面的教育与培训,是一支质量

意识高、技术力量强的施工队伍。

二、进度计划

1、场地清空到位、无交叉施工、无渗水漏水前提下,15个工作日可完工,三天后可行人,

一周后可行车。

2、如分次分段施工,参照进度计划1,施工周期相应加倍。

三、工程质量目标

质量目标是:管理保证、全员创优、规范标准、科学求实、工艺达标、样板引路、数据为凭、一丝不苟、开工必优、一次成优;工程合格率100%,优良率90%以上,消除工程隐患,杜绝施工重大事故。

一次施工合格率:100%

工程优良率:≥90%

单位工程合格率:100%

优良率:100%

四、现场文明施工管理

1、施工现场讲求科学,遵守工序工艺,杜绝野蛮施工,必须交待施工程序与规范,不能图省事,不顾质量要求和安全规定凑合施工。

2、及时回收涂料废料,严禁乱堆乱放,施工材料做到工完料净场地清,保证场地清洁和道路畅通。

3、加强现场安全保卫工作,值班人员忠于职守,以防器材及设备损坏。

4、完工后对场地及周围进行打扫,把废料杂物等清理干净倒入指定垃圾场地。

5、与甲方现场负责人进行退场交接,检查设备物资等是否完好。

6、完工七天内甲乙双方进行现场验收,所做工程是否合格,以及完工后的服务是否到位。

五、安全技术措施

1.进厂施工人员必须接受也专权管理业主安全管理部门的安全教育和进厂地施工的许可。

2.坚持班前安全交底,并做好施工日记。

3.严禁在施工区域内吸烟,施工区域动火等均到有关部门办理动火手续,并有人监督方可施工。

4.施工现场必须有明显的安全标志,安全消防器材必须齐全,各种安全用具必须经过实验合格后才能使用。

5. 所有施工用电设备都应有保护接地。

6.施工现场的临时设施应配备必要的消防灭火器材。

7.对易燃易爆物品设专库,专人管理,并有危险品标志。

第五部分售后服务

一、及时、周到的售后服务,保您没有后顾之忧

合肥**工程技术有限公司向您郑重承诺:

“凡是由我们公司负责承揽的地坪处理项目,我们将向您提供及时、周到的免费售后服务”。

对于在保修期内出现的地坪质量问题,我们将在接到您的报修电话24小时内安排专业人员上门为您服务。

售后服务范围:
