路基高填方路堤专项施工方案

、编制依据与原则

1、编制依据

1)凯羊高速公路凯里至羊甲段 KT1 合同段《两阶段施工图设计》 ,

施工承包合同》;

2)中华人民共和国交通部及有关部委颁发的现行公路工程施工技

术规范、规程、验收标准及相关文件;

(3)法律、法规对质量、水土保持、环境保护、安全管理的规定;

4)本公司人员素质、技术装备、财务能力、资金状况等综合情况

及可调用到本工程的各类资源;

5)本公司拥有的施工工艺、施工方法成果、机械设备、管理水平、

技术装备及多年积累的类似工程施工经验。

2、编制原则

1)严格遵守招标文件明确的设计规范,施工规范和质量评定验收

标准。

2)坚持技术先进性,科学合理性,经济适用性,安全可靠性与实

事求是相结合。

3)对施工现场坚持全员、全方位、全过程严密监控,动态控制,

科学管理的原则。

二、工程概况

1、概况:

为落实贵州省“实现经济社会发展历史性跨越”的战略构想,贵

州省第十一届人民代表大会通过的《 2008 年贵州省政府报告》提出要实 行“交通优先发展” 战略,加快交通基础设施建设步伐, 加快形成以高速、 高等级公路和铁路为骨架, 多种运输方式相配套的综合交通运输体系; 并 明确提出“使所有县市都有高速公路连接”的战略构想。 《贵州省 2009

政府工作报告》 进一步提出围绕构建高速公路体系, 以十年左右实现县县 通高速公路为目标,加快我省高速公路网规划的项目前期工作, 一五”期间全面开工建设。

拟建的凯里至羊甲高速公路是《贵州省高速公路网规划》中六横

余庆至安龙)的中间段,向北经黄平至余庆与 《贵州省高速公路网规划》 的二横

(江口至六盘水高速公路) 相接;项目起点连接沪昆高速公路的凯 里至麻江段, 终点是枢纽互通连接厦蓉高速公路, 本项目的建设将沪昆国 家高速公路和厦蓉国家高速公路连接起来,对完善我省高速公路网布局, 充分发挥国家高速公路网的整体效益具有十分重要的作用。

本项目起于凯里市鸭塘青虎冲,经周溪、曼洞、大寨、兴仁、丹

寨县城,终点设于厦蓉高速水都线羊甲互通处。

本项目共划分为 6 个土建施工合同段,本合同段为第 1 合同段。

凯 羊高 速公 路凯里 至羊 甲 段第 1 合 同段 主线位 置桩 号为

YKO+139.194 YK7+628.894,长 7.517769km,沿途经鸭塘、周溪等镇。

本合同段内属于高填方路堤主要有 11 处,具体分布情况见下表: 力争在“十

凯羊高速公路第二合同段高填方路堤设计情况一览表

序号 起讫桩号 长度(m) 最大路 堤高度

(米) 备注(路基处治措施)

1 ZK4+630〜ZK4+760 130 42 冲击式压路机补强压实

2 ZK5+220〜ZK5+340 120 48 冲击式压路机补强压实

3 ZK6+615 〜ZK6+625 10 32 冲击式压路机补强压实 +高强土工 格栅

4 ZK6+740〜ZK6+780 40 24 冲击式压路机补强压实 +高强土工 格栅

5 ZK6+909.3 〜ZK7+020 20.7 20.5 冲击式压路机补强压实

6 AKO+OOO 〜AK0+160 160 30 冲击式压路机补强压实

7 BK0+160- BK0+314.312 154.312 23.47 冲击式压路机补强压实

8 CK0+133.424〜CK0+536.3 402.876 29.23 冲击式压路机补强压实

9 DK0+082.484 〜DK0+278.875 196.435 27.6 冲击式压路机补强压实

10 EK0+000- EK0+139.6 139.6 16.5 冲击式压路机补强压实

11 LK0+340〜LK0+492.562 152.562 26 冲击式压路机补强压实

2、地形和气侯条件

地形条件复杂,测区属于中低山侵蚀、溶蚀地貌,主要的地貌类型有 溶丘峰谷地、槽谷、河谷地貌、侵蚀中低山。凯里市属于中亚热带温暖湿 润季风气候区。年均气温15.6 C,最冷月一月平均气候4.5 C,极端最低

气温-9.8 C,每年四月中旬进入雨季,十月结束,灾害性天气又干旱、冰

雹和春秋寒冷。

3、施工要求和技术保证条件

(1)施工要求:

① 工程责任明确,高度重视,落实到位。

② 施工技术交底到位。

(2)技术保证条件:

① 、高填方路基基底换填处理要求严格保证干水条件作业,如换填基 坑积水严重,应开挖临时排水沟排水或采用抽水机抽水等多种措施进行处 理。

② 、换填层要求分层填筑并严格压实,分层厚度不宜大于 30cm其 中换填土层要求为砂性土或全 - 强风化岩块,压实度不小于 93%,换填及 填筑石料要求按沉降差法进行控制。

③ 、高填方基底换填及堤身填筑过程中,要求严格做好临时排水措施。

如遇地面或山坡坡面有山水渗流的情况,应及时通知各方调整填筑方案。

④ 、土工格栅铺设时要求严格张拉紧,不得有任何松弛,并及时固定

U型钉。

⑤、在达到规范要求的压实度标准后方可采用高性能压路机进行补强 压实,补压细节严格按照设计文件执行。

⑥、施工过程中应严格按设计要求对各段高填方路基进行监测并保证 监测频率,

如监测数据超过规范允许值应立即停工并及时通知业主、 设计 及监理单位等各方进行分析处理。

三、 施工准备、部署

1、施工准备

① 、对设计文件进行现场调查与核对, 预先做好排水设施,永临结合 设计排水系统。 开工前, 先调查山体在自然状态下的稳定状况, 分析施工 期间路堤的稳定性,发现问题及时加固处理;

② 、复测已经完成、水准点及导线网的布设满足施工需要;

③ 、项目部根据相关技术规范,完成对施工班组下发技术交底工作;

④ 、机械设备已就位,满足施工要求;

机械设备投入一览表

设备名称 规格型号 单位 数量 设备名称 规格型号 单位 数量

履带挖掘机 300 台 8 空压机 VY9-A、 台 2

推土机 TY320 台 4 平地机 PY180 台 2

振动压路机 YZ25 台 4 自卸汽车 T815S1 台 30

重型羊足碾 YZT25Y 台 2 洒水车

ZQ140/47 台 4

钢轮压路机 YZ10B 台 4 装载机 ZL50C 台 4

强夯机 W200A 台 1

⑤ 、原材料已进场,并试验合格。

2、施工部署及人员安排

② 、人员安排:

主要管理人员配置一览表

序号 姓名 担任职务 序号 姓名 担任职务

1 杨斌 项目经理 5 郭勇军 测量工程师

2 路毅波 技术负责人 6 李华 试验工程师

3 宋吉平 质量负责人 7 汤书 专职安全员

4 宋吉平 安全负责人 8 廖云峰 现场负责人

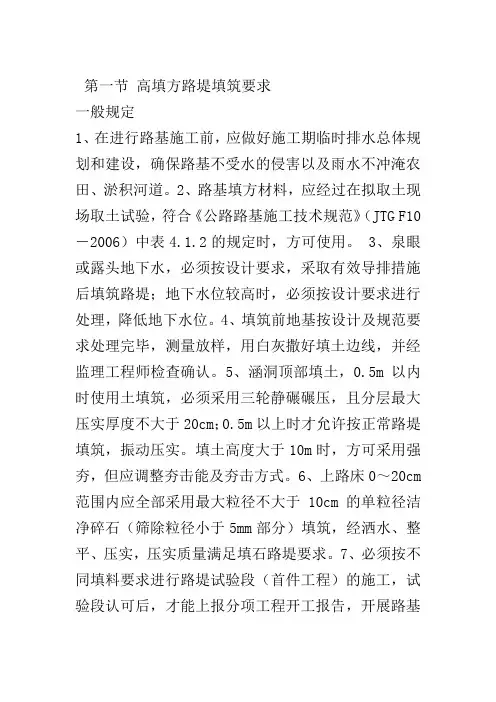

四、主要施工工艺及方法

1、路基填筑表层处理

①、土质地基表层为旱地清表 30cm水田清表50cm清表后使用高 性能压实机补强①、总体施工流程: 路基表层处理 7第一层填筑压实7沉降观测

7第二层填筑压实7 沉降观测7循环压实及观测。

压实,压实度不小于 93%,地基承载力不小于设计值。

②、地面自然坡度缓于1:5时,清除表面草皮、植被并压实后直接填 筑路基;若地面自然坡度陡于1:5时,原地面开挖宽度不小于2m的台阶, 当基岩斜坡上的覆盖较薄时,将其清除后挖(凿)台阶。

③ 、清表、清淤土方进行集中堆弃,用于后期防护和排水工程的培土

植草。

④ 、当路基表层清表之后,地基承载力小于设计值的应进行相应的处

理,结合本标段的实际情况,主要的处理方式清淤换填。

⑤ 、在压实质量合格后,按照设计要求位置沿路基横向铺设土工格栅, 并注意格栅间拉直平顺。施工土工格栅是要注意以下几点:

a、格栅的纵、横向接缝可采用尼龙绳或涤纶线缝接或 U型钉连接等

方法使格栅连成整体,格栅间互相搭接宽度不小于 20cm,在受力方向连接 处的强度不得低于材料设计抗拉强度。格栅严禁扭曲、皱褶、重叠,铺设 时应用手拉直,使格栅平顺均匀,铺好的土工格栅每隔 2.0m 用钉头固定 填方表面。

b、土工格栅上、下侧填料的最大粒径不得大于规范规定的路床范围 内的粒径要求,在距格栅层 8cm内的填料粒径不得大于6cmo

C、格栅铺完后,应及时填筑填料,每层按照“先两边,后中间”的 原则对称进行,严禁先填路堤中部。填料不允许直接卸在格栅上,必须卸
