东乡润泉供水公司吉星水厂改扩建工程监理实施细则(定)
- 格式:docx
- 大小:81.86 KB
- 文档页数:54

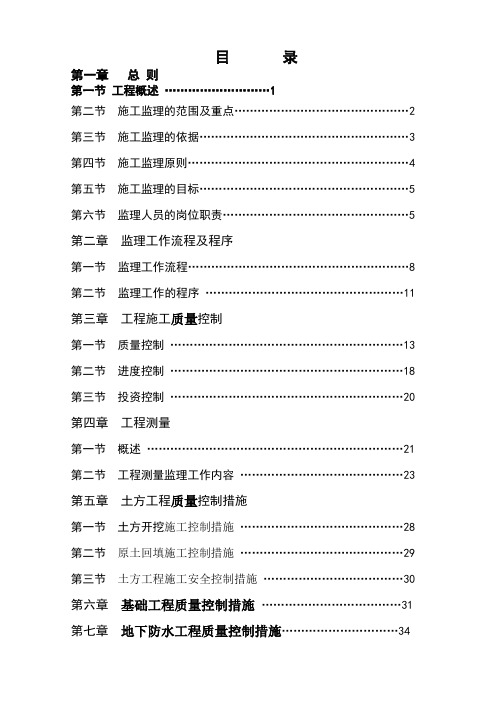

目录第一章总则第一节工程概述 (1)第二节施工监理的范围及重点 (2)第三节施工监理的依据 (3)第四节施工监理原则 (4)第五节施工监理的目标 (5)第六节监理人员的岗位职责 (5)第二章监理工作流程及程序第一节监理工作流程 (8)第二节监理工作的程序 (11)第三章工程施工质量控制第一节质量控制 (13)第二节进度控制 (18)第三节投资控制 (20)第四章工程测量第一节概述 (21)第二节工程测量监理工作内容 (23)第五章土方工程质量控制措施第一节土方开挖施工控制措施 (28)第二节原土回填施工控制措施 (29)第三节土方工程施工安全控制措施 (30)第六章基础工程质量控制措施 (31)第七章地下防水工程质量控制措施 (34)第八章钢筋工程质量控制措施第一节概述 (35)第二节钢筋进场 (35)第三节钢筋加工及安装 (35)第九章混凝土工程质量控制措施第一节混凝土原材料控制 (38)第二节混凝土施工控制措施 (38)第三节混凝土质量的检验与评定 (44)第十章砌筑工程质量控制措施 (44)第十一章槽型屋面板工程质量控制措施 (45)第十二章模板工程质量控制措施 (46)第十三章屋面工程质量控制措施 (48)第十四章装修工程质量控制措施 (49)第十五章工艺管道工程质量控制措施 (51)第一节工艺管道质量控制 (51)第二节管道焊接质量控制 (52)第三节管道安装质量控制 (53)第四节阀门和法兰安装质量控制 (53)第五节管道系统实验 (54)第六节管道保温及防腐 (55)第十六章锅炉安装工程质量控制措施第一节钢架安装质量控制 (56)第二节锅筒安装质量控制 (58)第三节集箱安装质量控制 (58)第四节膜式壁及本体管路安装质量控制 (59)第五节空气预热器安装质量控制 (60)第六节省煤器安装质量控制 (61)第七节水压试验 (62)第十七章水暖工程质量控制措施第一节工程概述 (63)第二节施工监理依据 (63)第三节管道安装质量控制措施 (63)第四节给、排水、消防系统安装质量控制措施 (65)第十八章电气工程质量控制措施第一节工程概况 (68)第二节管内穿线安装质量控制措施 (69)第三节配电箱、配电柜安装质量控制措施 (70)第四节灯器具安装质量控制措施 (70)第五节防雷、接地、等电位安装质量控制措施 (70)第十九章工程质量通病防治措施第一节混凝土质量通病防治措施 (71)第二节钢筋质量通病防治措施 (71)第三节模板质量通病防治措施 (72)第四节地面质量通病防治措施 (72)第五节墙面涂料质量通病防治措施 (72)第六节地面渗漏质量通病防治措施 (73)第七节屋面质量通病防治措施 (73)第二十章施工安全的控制 (74)第二十一章监理细则实施措施 (77)第二十二章内业资料管理 (78)第一章总则第一节:乐至县二水厂扩能提质工程概述一、工程概况建设单位:四川乐至县海天水务有限公司;设计单位:中国市政工程西南设计研究总院有限公司;监理单位:四川冠达工程咨询有限公司;施工单位:四川龙元建设有限公司;计划开竣工日期:计划开工日期为,计划竣工日期为2,总工期为144日天;文明施工标准:达到市文明工地标准;工程建设规模:净水处理厂一座,日净送水能力2万立方。
灌区改造工程监理细则第一章总则第一条监理细则的目的是为了规范灌区改造工程的监理过程,确保工程质量和安全,并保障工程按时、按质、按量竣工。
第二条灌区改造工程的监理范围包括施工准备、现场施工、工程验收等工程全过程。
第三条施工单位应派驻专业的监理人员,通过现场监督,确保施工的合规性和质量,及时发现和纠正施工中的问题,并向建设单位及时报告。
第四条监理人员应具备相应的专业知识和丰富的工程实践经验,严格遵守相关法律法规,按照监理合同的要求,履行监理职责。
第五条建设单位应为监理人员提供必要的工作条件,确保监理人员能够顺利开展监理工作。
第二章施工准备阶段的监理工作第六条施工准备阶段的监理工作主要包括施工组织设计的审核、施工计划的审核、施工材料的检验等。
第七条施工准备阶段,监理人员应审核施工组织设计是否符合工程实施方案和相关法律法规的要求,并提出合理化建议。
第八条施工准备阶段,监理人员应审核施工计划及时间进度,确保施工进度合理、科学,并能够按时完成工程。
第九条施工准备阶段,监理人员应对施工材料进行检验,确保施工材料的质量符合设计要求和相关标准。
第十条施工准备阶段,施工单位应按照监理人员的要求及时整改不合格的施工材料,并进行重新检验。
第三章现场施工阶段的监理工作第十一条现场施工阶段的监理工作主要包括现场验收、施工质量的控制、施工安全的监督等。
第十二条现场施工阶段,监理人员应对施工质量进行全方位的监控,包括施工工艺、施工现场准备、工程设备调试等环节。
第十三条现场施工阶段,监理人员应参与现场质量检查,对施工过程中的质量问题及时指导施工单位进行整改。
第十四条现场施工阶段,监理人员应监督施工安全工作的组织实施,确保施工现场的安全和施工人员的生命财产安全。
第十五条现场施工阶段,监理人员应及时发现和记录施工中的设计变更、施工问题,并及时向建设单位汇报。
第四章工程验收阶段的监理工作第十六条工程验收阶段的监理工作主要包括工程竣工验收、工程质量评定等。
监理细则报审表1、送建设单位:签收人签名年月日2、报建设行政主管部门:签收人签名年月日临湘市城西水厂监理实施细则工程名称:临湘市城西水厂编制人:审核人:编制单位:湖南联创项目管理有限公司年月日内容提要一、专业工程特点二、监理工作流程三、监理工作的要点与目标值四、监理工作的方法与措施五、监理工作内容一、、专业工程特点1、本工程为清水净化供水厂,总设计供水能力为3万m3/d,包括多种机电配套设备、仪表及基础设施,具体为絮凝沉淀池、滤池、清水池、回水池、送水泵房、加药间、污泥浓缩池、排泥池、干化场、配水管线、输水管网系统、综合楼、机修仓库、传达室、围墙、排水沟、挡护、厂内外道路等。
各构筑物按饮用水处理工艺要求和使用要求分散布设、定位,质量要求高。
2、该工程工艺复杂,露天施工,施工具有一定难度。
主要体现在:①施工周期长,从土石方开挖、池体及构筑物施工、设备安装到试车交工要2年多时间。
②施工难度大,如刮泥机脱水机安装,设备体积较大,安装时,要用大型吊车。
③配管工艺复杂,特别是加药系统的配管,因为加药系统的配管均为ABS 工程塑料管,配制ABS 管工序多,质量要求高,这就要求配管工人有着熟练的操作技能。
④交叉施工,如脱水机安装,在土建做脱水机地坪及基础时,在脱水机房封顶之前就要将脱水机吊进去。
⑤精密设备多,该工程绝大部设备安装精度高,成品保护要求高,如小的马达,加药泵一旦安装就位,要立即采取设备、成品保护措施,防止土建施工砸坏、碰坏。
二、监理工作流程(1)控制要点:①轴线自检、垂直高度②断面尺寸③钢筋量直径、接头位置④施工缝处理⑤混凝土强度⑥节能的材料、施工工艺(2)目标值:项目目标值四、监理工作的方法及措施(1)方法:旁站、平行检查、巡视(2)措施:①按监理规划执行,采取事前、事中、事后控制②组织措施、技术措施五、监理工作内容㈠、施工单位资质、组织设计审查1、对施工单位的资质审查以下内容:1)承包合同、分包合同;2)承包、分包范围与其企业资质等级是否相符,了解相关工程实绩,特殊专业是否有专用施工证件,如顶管施工许可证,压力容器专业施工许可证,消防系统专业施工与调试许可证等;3)主要管理人员的资质与业绩,特殊工种操作人员上岗证,如焊工等。
水源井施工监理实施细则一、引言水源是人类生存和发展的重要基础资源之一。
为了保障水源的安全和可持续利用,水源井施工监理工作显得尤为重要。
本文档旨在制定水源井施工监理的实施细则,明确监理人员的职责和要求,提升监理工作的质量和效率。
二、监理人员的职责和要求1. 监理人员应具备合法资质,熟悉相关法律法规和技术标准,具备相关工作经验。
2. 监理人员应在施工前进行现场踏勘,了解施工环境、地质条件和施工方案,提供意见和建议。
3. 监理人员应对施工单位的施工人员进行培训,提高其安全意识和施工质量要求的认知。
4. 监理人员应按照规定的工期和质量要求,监督施工单位的施工进度和施工质量。
5. 监理人员应及时记录施工过程中发生的问题和变更,并提出处理和调整意见。
6. 监理人员应定期向相关部门和业主汇报工作进展,及时解决工程问题和纠纷。
三、监理工作的具体实施细则1. 施工前的准备工作(1) 监理人员在施工开始前应与施工单位进行工程现场踏勘,确认水源井建设的位置、深度、直径等关键参数,并与施工单位签订监理协议。
(2) 监理人员应对施工单位的技术方案、施工资料和施工计划进行审核,确保其符合相关要求。
2. 施工过程中的监理工作(1) 监理人员应实施日常巡查,对施工单位的作业进行监督,确保施工的安全和质量。
(2) 监理人员应对施工单位的施工人员进行培训,提高其安全意识和技术水平。
(3) 监理人员应对施工单位的材料和设备进行抽查,确保其质量达到标准要求。
3. 施工完成后的验收工作(1) 监理人员应参与水源井施工的最后验收工作,对施工单位的工作进行评估,确保施工的质量和符合要求的程度。
(2) 监理人员应及时向相关部门和业主提供施工评价报告,总结施工中存在的问题和改进措施。
四、监理人员的工作要求1. 监理人员应遵守相关法律法规和技术标准,保证监理工作的合法性和专业性。
2. 监理人员应具备良好的沟通能力和团队协作能力,与施工单位和相关部门保持有效的沟通和合作。
水厂工程监理实施细则水厂工程监理实施细则引言随着城市化进程的加速和人口的不断增长,水资源的合理开发和利用变得越来越重要。
水厂工程作为提供清洁用水的关键设施,其建设过程中需要严格的监理以确保质量、进度和安全。
本文将详细介绍水厂工程监理实施细则,旨在为相关工程监理提供指导和借鉴。
监理范围水厂工程监理的范围涵盖了水厂设备的采购、制造、安装及调试,输配水管网的施工及检测,以及整体工程的进度和质量监控。
此外,工程监理还需负责施工安全、环境保护等方面的监督和管理。
监理职责监理人员在水厂工程建设过程中扮演着重要的角色,其职责包括但不限于以下几个方面:1、审核水厂工程项目施工方案,确保施工方案的科学性和可行性。
2、对施工现场进行定期巡查,及时发现并纠正施工中存在的问题,确保施工符合相关法规和标准。
3、协助解决工程建设过程中出现的技术难题,为施工单位提供技术支持和指导。
4、审核施工单位提交的工程进度计划,监督工程实际进度,确保工程按计划进行。
5、对水厂设备的安装、调试过程进行全程监督,确保设备安装质量符合要求。
6、审核水厂工程的施工质量,确保工程达到预期的质量标准。
7、定期向建设单位报告工程进展情况,提供专业意见和建议。
监理机构水厂工程监理机构应由总监理工程师、监理工程师和监理员组成。
其中,总监理工程师负责全面指导、监督和管理监理工作;监理工程师负责具体实施监理工作,包括现场巡查、文件审核等;监理员则在监理工程师的指导下开展现场监理工作,如安全检查、质量监督等。
监理报告监理机构应定期向建设单位提交监理报告,报告应包括以下内容:1、工程进展情况:详细说明工程实际进度、计划进度与实际完成工作的符合程度。
2、施工质量情况:对已完成施工的分项、分部工程进行质量评估,对存在的问题提出整改意见。
3、施工安全情况:评估施工现场的安全状况,提出针对性的安全措施建议。
4、工程变更情况:对工程变更进行评估,提出意见和建议。
5、问题反馈:汇总施工过程中出现的问题,提出解决方案和建议。
抚州市人民政府关于印发抚州市市政工程设施管理实施办法的通知文章属性•【制定机关】抚州市人民政府•【公布日期】2004.08.20•【字号】抚府发〔2004〕29号•【施行日期】2004.09.20•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市建设正文抚州市人民政府关于印发抚州市市政工程设施管理实施办法的通知各县(区)人民政府,市政府各部门:《抚州市市政工程设施管理实施办法》已经市政府第52次常务会议研究同意,现予印发,请遵照执行。
二〇〇四年八月二十日目录第一章总则第二章规划和建设第三章城市道路、桥涵管理与养护第四章城市排水设施管理第五章城市照明设施管理第六章罚则第七章附则抚州市市政工程设施管理实施办法第一章总则第一条为了加强市政工程设施管理,根据《中华人民共和国城市规划法》、《中华人民共和国水污染防治法》、国务院《城市道路管理条例》和建设部《城市排水许可管理办法》、《市政工程设施管理条例》、《城市道路照明设施管理规定》等法律、法规,结合我市实际,制定本实施办法。
第二条本办法适用于本市城区城市规划区内市政工程设施规划、建设、养护维修和管理。
第三条本办法所称市政工程设施是指:(一)城市道路:车行道、人行道、高架路、广场、巷道、街头空地、路肩和附属设施及已经征用的规划红线范围内道路建设用地;(二)城市桥涵:桥梁、浮桥、涵洞、隧道、立体交叉桥、高架桥、过街人行桥、城市道路和铁路两用桥等;(三)城市排水设施:雨水管道、污水管道、雨水污水合流管道、检查井、沉淀井、雨水井、明渠、泵站、污水处理厂及附属设施等;(四)城市照明设施包括道路照明设施:城市道路、桥梁、隧道、广场、不售票的公园和开发区、住宅小区等处路灯设施,灯箱、霓虹灯、产品广告灯、过街广告灯牌等景观照明设施,临街建筑反射灯、轮廓灯、招牌灯、广告灯、美化灯及城市照明配套的附属设施等建筑照明设施。
第四条抚州市城市管理局负责全市市政工程设施监督管理工作。
***供水管网工程(供水改造工程)施工安全监理实施细则编制:审批:***工程项目管理集团有限公司***供水管网工程(供水改造工程)项目监理部2021年5月监理实施细则审批表工程名称:***供水管网工程(供水改造工程)编号:目录一、适用范围 (1)二、编制依据 (1)三、施工安全特点 (1)四、安全监理工作和控制要点 (1)(一)土石方工程 (1)(二)施工用电 (2)(三)设备及物资存放 (3)五、安全监理的方法和措施 (4)(一)监理安全生产监理控制体系 (4)(二)安全生产监理措施 (4)(三)施工准备阶段的安全监理 (5)(四)施工阶段的安全监理 (6)六、安全检查记录和报表格式 (7)一、适用范围本细则适用于本细则适用于***供水管网工程(供水改造工程)的施工安全监理。
二、编制依据1、工程合同文件、监理规划2、《建设工程施工现场消防安全技术规范》GB50720-20113、《施工现场临时用电安全技术规范》JGJ46-20054、《水利水电工程施工安全管理导则》SL721-20155、《建筑机械使用安全技术规程》JGJ33-20126、《水利工程建设标准强制性条文》2020版三、施工安全特点1、工程施工管道安装较多且分散,2、作业面内存在较多复杂的地形。
四、安全监理工作和控制要点(一)土石方工程1、土石方作业安全监理工作(1)承建单位在进行土石方工程施工时,应认真贯彻执行国家颁布的劳动保护法令和工业卫生标准,不断改善劳动条件,保护劳动者在生产中安全和健康。
开工前,承建单位应按照施工组织设计确定的施工方案、方法和总平面布置图制定行之有效的安全技术措施,并逐级向施工人员交底,确保实施。
(2)施工中应加强技术管理,严格控制施工质量,合理组织施工程序,采取安全措施,防止事故发生。
(3)在对道路及山坡进行开挖时,若发现有有能辨认的物品、地下埋设物、古物等,均不得任意拆毁或移动,应立即向监理及业主单位反映情况并报告有关单位处理后方可继续施工。
甘肃省东乡族自治县供水管理条例文章属性•【制定机关】东乡族自治县人大及其常委会•【公布日期】2023.11.28•【字号】东乡族自治县人民代表大会常务委员会公告第1号•【施行日期】2023.11.28•【效力等级】自治条例、单行条例•【时效性】现行有效•【主题分类】水资源正文东乡族自治县人民代表大会常务委员会公告第1号《甘肃省东乡族自治县供水管理条例》经2023年1月9日东乡族自治县第十九届人民代表大会第二次会议审议通过,2023年9月27日已由甘肃省第十四届人民代表大会常务委员会第五次会议批准,现予公布,自2023年11月28日起施行。
东乡族自治县人民代表大会常务委员会2023年11月28日甘肃省东乡族自治县供水管理条例(2023年1月9日东乡族自治县第十九届人民代表大会第二次会议通过2023年9月27日甘肃省第十四届人民代表大会常务委员会第五次会议批准)目录第一章总则第二章管理职责第三章水源保护和水质管理第四章供水设施管理和运行第五章供水和用水第六章保障措施第七章法律责任第八章附则第一章总则第一条为了加强自治县饮用水供水管理,保障饮用水安全和供水工程发挥效益,维护供水用水双方合法权益,根据《中华人民共和国水法》、国务院《城市供水条例》等法律法规,结合自治县实际,制定本条例。
第二条凡在自治县行政区域内从事城乡饮用水供水相关活动的单位和个人以及用水户,应当遵守本条例。
法律法规对饮用水供水管理已有规定的,依照其规定执行。
第三条本条例所称饮用水,是指自治县行政区域内城乡居民的生活饮水和生活用水;供水,是指供水单位以公共供水管道及其附属设施向城乡居民和企事业单位的生产生活以及其他各项建设提供用水;城乡饮用水供水工程,是指为解决城乡居民饮用水而兴建的各类集中供水工程和分散供水工程。
集中供水工程包括水源工程、取水设施、水厂、输配水管网、信息化监控系统、入户设施及其相关附属设施;分散供水工程包括水窖、小电井等设施。
东乡润泉供水公司吉星水厂改扩建工程监理实施细则江西省水利工程监理公司东乡润泉供水公司吉星水厂改扩建工程监理部二0 一二年八月批准:周斌审查:周群编写:王跃进一、工程概况和内容二、监理工作依据三、监理机构职责四、监理工作细则1.土石方开挖工程2.混凝土程3.厂区道路工程4.水池和池类工程5.工艺及管道安装工程6.仪表及自动控制系统工程7.电气设备及附属设备安装工程、工程概况和内容1.工程概况本工程为二期工程建设为3万m 3/d。
本次主要编制范围为输水工程、淨水厂工程及配水连接主管工程。
2. 工程内容本次主要内容如下:新增一条幸福水库T取水T混合T反应沉淀池T汽水反冲滤池T清水池T送水泵房T用户。
水厂内新建反淀池、滤池、清水池。
水厂排泥水采用沉泥池,上清液溢流外排,污泥清掏后外运处置。
二、监理工作依据1、监理依据1)建设工程委托监理合同、项目施工招投标文件;2)国家有关的规范、规程、标准;3)设计图纸及图纸会审记录,设计变更单;4)已批准的工程监理大纲、监理规划;5)有关工程的专题会议,工地例会及有关本工程技术决定;6)经审核批准的施工组织设计,总进度、月进度及周进度计划等;2、规范、规程1)建筑施工质量统一标准( GB50300-2001)2)地基与基础工程施工及验收规程( GB50202-2001)3)砌体结构工程施工及验收规范( GB50203-2002)4)混凝土结构工程施工及验收规范(GB50207-20025)屋面工程施工及验收规范(GB50207-20026)建筑地面工程施工及验收规范(GB50209-20027)建筑装饰装修工程施工及验收规范(GB1350210-20018)钢筋焊接工程施工及验收规范(JGJ18-2002)9)建筑电气工程施工质量验收规范(GBJ232-200210)给排水管道工程施工及验收规范(GB50268-9711)水利工程建设项目施工监理规范(SL-2003)12)工程测量规范(GB50026-9313)给水排水工程构筑物工程施工及验收规范(GB50141-200814)普通砼用碎石或卵石质量标准及检验方法(JGJ53)15)普通混凝土用砂质量标准及检验方法(JGJ53)16)砼拌合用水标准(JGJ63)17)水泥混凝土路面施工及验收规范18)公路路基施工技术规范19)给排水及采暖工程施工质量验收规范(GB50242-2002三、监理机构职责专业监理工程师专业监理工程师专业监理工程师1)确定项目监理机构人员的分工和岗位职责;2)主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作;3)审查分包单位的资质,并提出审查意见;4)检查和监督监理人员的工作,根据工程项目的进展情况可进行监理人员调配,对不称职的监理人员应调换其工作;5)主持监理工作会议,签发项目监理机构的文件和指令;6)审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划;7)审核签署承包单位的申请、支付证书和竣工结算;8)审查和处理工程变更;9)主持或参与工程质量事故的调查;10)调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总㈠总监理工程师职责结;12)审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;13)主持整理工程项目的监理资料。
㈡专业监理工程师职责1)负责编制本专业的监理实施细则;2)负责本专业监理工作的具体实施;3)组织、指导、检查和监督本专业监理员的工作,当人员需要调整时,向总监理工程师提出建议;4)审查承包单位提交的涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;5)负责本专业分项工程验收及隐蔽工程验收;6)定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示;7)根据本专业监理工作实施情况做好监理日记;8)负责本专业监理资料的收集、汇总及整理,参与编写监理月报;9)核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;10)负责本专业的工程计量工作,审核工程计量的数据和原始凭证。
四、监理工作细则1、土石方开挖工程1) 施工单位应在施工放样前,根据设计文件要求及施工条件,完成放样测量措施计划,并报监理部批准。
2) 在任一开挖分项工程开工前,施工单位应进行开挖区地形的实测和开挖面的实地放样,并将成果报监理部审批,得到肯定批复后,即可向监理部申请开工许可证或开工批复文件。
3) 土石方开挖后的断面必须满足设计图要求,开挖完成后施工单位进行自检,自检合格后请监理工程师检查验收。
4) 任一土(石)方开挖工程开工前,施工单位应进行开挖区地形的实测和开挖地面实地放样,并将成果报监理部审批。
5) 土(石)方开挖或土方填筑施工过程中,为确保放样质量,避免造成重大失误和不应有的损失,必要时,监理部可要求施工单位在测量工程师直接监督下进行对照检查和校测。
但监理工程师所进行的任何对照检查和校测,并不意味着可以减轻承建单位对保证放样质量所应负的合同责任。
6) 土(石)方开挖或土方填筑施工过程中,施工单位应坚持“质量第一”的方针,键全质量保证体系,加强质量管理。
施工过程中,坚持三级自检制度,确保工程质量。
7) 开挖施工过程中发现工程地质、水文地质条件变化或其它实际条件与设计条件不符时,施工单位应及时将有关资料报送监理部,由监理部核转设计单位,供变更或修改设计参考。
8)当开挖过程中发生边坡滑坡,或观测资料表明边坡处于危险状况态时,施工单位应采取以下措施:(1)及时向监理工程师报告并采取相应防范措施,防止事故和事态范围的扩大和延伸;(2)记录事故或事态的发生、发展过程处理经过,并及时报监理部;(3)会同业主、设计、地质、监理工程师查明原因,及时提出处理措施报监理部审批后执行。
9)在土(石)方开挖或土方填筑施工过程中,施工单位若出现以下情况时,监理部有权采取相应措施予以制止:(1)不按批准的施工措施计划施工;(2)违反国家有关技术规范、规程和劳动保护条例施工;(3)不按规定的路线、区域出碴、弃碴;(4)出现重大安全、质量事故等情况;(5)其它违反工程承建合同文件的情况;监理工程师有权利用口头警告、书面违规警告、直至返工、停工整改等方式予以制止。
由此而造成的一切经济损失和合同责任、均由施工单位承担。
10 )土(石)方开挖轮廓位置和开挖断面的放样,除非有监理工程师的书面指令,应满足相关设计文件的技术要求。
11 )收方断面及竣工断面,其中桩、纵、横向误差、高程误差,应满足设计文件的技术要求。
否则,监理工程师将提出处理意见,施工承建方必须遵照实施,由此引起的工程费用增加及工期的延误,由施工承建方承担合同责任。
2.土(石)方开挖验收时,施工单位应提供以下资料:(1)基础竣工地形图(图上应标明建筑物实际基面的平面位置、重要的系基础埋件位置);(2)与施工详图同位置、同比例的基础竣工纵、横剖面图,在开挖中有变化的部位,应增测剖面图;(3)基础竣工地质报告,基础施工测量技术报告(包括:建筑物实测坐标、高程与设计坐标、高程比较表等有关资料说明);(4)基础竣工报告(主要反映与施工质量有关的质量评价)。
3.施工单位应按国家相关规程、规范、以及合同文件、设计文件进行自检,并应在上一工序完成并报监理工程师质量检验合格后,方可进行下一工序施工。
必要时监理工程师将进行抽检,抽检不合格时,监理工程师将根据抽检结果提出处理意见,内容包括:(1)扩大抽检范围;(2)对不合格部位进行返工处理;(3)对抽检范围内的填筑工程全部返工;(4)监理工程师认为的其它处理措施。
施工单位必须按监理工程师的指令组织实施,并承担相应的合同责任,监理工程师的抽检均在承建单位三级自检合格基础上进行,且不减轻承建单位应承担的合同责任。
4.本细则未列入施工技术要求,质量检验标准,按合同文件技术规范、有关施工技术规程和质量评定标准执行。
5.工程计量支付按“工程计量支付”有关规定执行。
2、混凝土工程监理细则:1)进罐的水泥、应有厂家品质试验报告,施工单位应进行验收检测。
不同品种、标号及厂家的水泥、罐中存放的胶凝材料一旦确定不应随意更换,确因生产需要改变,应有监理单位的书面通知,并应使罐中胶凝材料用空,认真清罐后才能重新进料。
2)砂石骨料的质量严格按规范控制,在冲洗、筛分骨料时,应控制好筛分进料量和混筛配合比,调整好冲洗水压和用水量,以保证各级骨料成品质量符合要求。
3)外加剂入库应有出厂合格证,当贮存时间过长对其质量有怀疑时,应取样进行质量检验;当贮存时间超过6 个月,一般禁止使用,除非有试验证明其有效性。
4)承包人应将每批次进场的钢筋、水泥、砼外加剂、止水材料等外购材料产品合格证、出厂检验报告报送监理部备查。
并按规范要求的频率进行检查,监理按施工单位相应样次的1/3 左右进行抽检。
5)其他各类材料按设计图纸及该材料国家规范标准执行。
6)不合格材料不得使用,并予以退货,其检测结果应立即报告监理部。
㈠砼拌和质量的检控1)在拌和楼试生产和正式生产前,施工单位应会同业主、监理工程师对拌和设备的各种称量装置进行检查,然后用经计量监督局鉴定的法码逐一校秤,以保证衡量精度,并填写“校秤记录” 。
2)严格按照试验室开具并经监理工程师审核的混凝土配料单进行定秤、配料,拌和楼操作人员、质检员、调度员实行“三检制”制度,并接受检查,严禁擅自更改配料单。
配料称量误差应控制在规范要求范围内。
3)砼拌和时间应通过试验确定,拌和时间的调整必须经监理工程师批准,在砼生产过程中应经常检查拌和时间是否符合规定。
4)为保证砼质量,在出机口对砼拌和物要进行随机抽样检测,取样地点应尽可能在距试验地点较近的地方。
取样应交叉进行,以保持每种标号都有试验资料。
取样应具有典型代表性,质量检测项目与检测频率严格按砼施工有关规范执行。
5)砼拌和质量标准及等级评定:按规范评定表进行评定。
㈡混凝土运输过程控制1)砼运输设备应不吸水、不漏浆,运输过程中混凝土拌和物不分离,不严重泌水及过多降低塌落度。
2)运输道路应平坦,避免拌和物振荡、离析、分层,在任何情况下,严禁中途加水后运入仓内。
尽量缩短运输时间,减少转运次数,因故停歇过久,混凝土产生初凝时或失去塑性,应作废料处理。
3)不论采用何种运输入仓设备,混凝土都应贴近浇筑仓面下料,自由下落高度应不大于2m超过此界限时应采取缓降措施。
4)采用砼泵或泵车运输砼时,砼塌落度一般宜在8〜18cm之间。
