混凝土边沟技术交底
- 格式:doc
- 大小:26.00 KB
- 文档页数:3
混凝土排水沟技术交底—)施工准备排水沟工程施工前,应进行详细的施工组织设计。
充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。
应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。
还应作好永久性和必要的临时性排水设施,确保衬砌沟床符合施工要求。
(二)土方工程施工排水沟基础开挖为石方地段,按照排水沟尺寸开挖。
1、排水沟放样石方工程施工前,应进行排水沟施工放样。
首先,用全站仪定出排水沟的中心控制线。
中心桩在直线段每50m 一个。
曲线段20m —个桩,误差不超过。
其次,按四等水准要求控制高程,闭合精度要求控制在20。
每200m留一个临时高程控制点。
最后,根据中心线和高程控制点,放样出排水沟底脚线和沟口线共四条控制线。
2、排水沟开挖人工配合空压机开挖,先用风镐将石头打破人工将风镐破碎石头挖出。
(三)原材料及砼配合比1、水泥砼排水沟所用水泥应符合《水工混凝土施工规范》SDJ207-82的有关规定,宜采用标号325普通硅酸盐水泥,生产厂家府谷大庄水泥。
2、砂现浇砼所用的砂为中砂,以级配良好、质地坚硬、颗粒洁净的天然河砂为好,由硬质岩石轧碎的人工砂也可以,要求质地坚硬、颗粒洁净,耐久性好,且不得包含团块、盐碱、壤土、有机物和其它有害杂质。
细度模数控制在~内,含泥量小于3%,含水量小于4%。
3、碎石现浇砼所用碎石为龙潭岩石场1〜3cm。
须选用质地坚硬、清洁、级配良好的碎石。
超径含量控制在15%以内,逊径应小于10%,针片状含量不大于10%。
4、外加剂砼现浇排水沟均有抗渗要求,宜加入一些外加剂来提高其抗渗性能。
PC-2型引气剂,其主要成份为松香皂及其热聚合物,具有引气、减水、提高砼抗渗的功能,配制时按重量比,一般加入量为水泥重量的〜1/万;M型减水剂,其主要成份为木质素和碳酸钙,具有减水、增气、提高强度和防渗性能,配制时按水泥重量的〜%加入。
5、拌制和养护用水拌制和养护混凝土,应采用饮用水,工业污水和沼泽水不得使用。
一、交底对象全体参与混凝土截水沟施工的施工人员、技术人员、管理人员。
二、交底目的为确保混凝土截水沟施工过程中的安全,提高施工人员的安全意识和操作技能,降低安全事故的发生率,特进行本次安全技术交底。
三、交底内容1. 一般安全规定(1)参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过“三级”教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
(2)正确使用个人防护用品,进入施工现场必须戴好安全帽,系好安全带,执行安全防护措施。
严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
(3)夜间作业必须有足够的照明设施,严禁使用碘钨灯。
(4)机械操作人员必须熟悉设备的使用性能和安全操作规程,设备技术状态必须良好,安全设施齐全有效。
2. 针对性安全交底内容(1)施工准备1)认真熟悉图纸,核实桩位位置,熟悉相关构造及材料要求。
2)使用经过校验合格的定型挖斗、水沟滑模机、罐车、渣土车、水准仪、GPS等设备。
3)对原材料和半成品进行检验、试验。
(2)施工顺序及工艺流程1)场地平整:施工前对施工段落水沟的原地面进行平整,根据排水方向调整出纵向的排水坡度。
2)测量放样:根据施工图纸,对施工段落水沟中心及边桩进行放样,为控制水沟线型直线段每隔20m进行放样(曲线段根据曲线半径缩短间距),并及时做引桩且标出桩顶标高,根据控制桩用白灰洒出水沟开挖线。
3)沟槽开挖:根据水沟沟槽尺寸定制标准定型挖斗,沟槽开挖采用挖机定型铲斗一次性开挖成型。
开挖前根据测量放样所放定位桩用白灰洒出开挖线,根据所洒开挖线和挖机宽度洒出挖机作业行驶路线,作业时由专业技术人员指挥挖机沿所洒行驶路线倒退行驶作业,确保所开沟槽线型美观,并根据引桩桩顶标高借助水准仪控制挖机所开槽的顶标高。
4)混凝土浇筑:混凝土集中拌制,采用专用运输车运输到施工现场。
5)养护:混凝土浇筑完成后,应及时进行养护,保证混凝土强度达到设计要求。
(3)注意事项1)人工搬运材料时,应听从指挥信号,搬运过程中注意安全,防止物体打击。

一、交底日期:____年__月__日二、施工单位:____有限公司三、分项工程名称:砼边沟施工四、交底提要:为确保砼边沟施工安全,严格按照国家及行业有关规定、标准进行施工作业,现将砼边沟施工过程中的安全技术交底如下:五、交底内容:1. 施工准备- 施工前,对施工人员进行安全技术培训,确保施工人员了解施工过程中的安全风险和预防措施。
- 对施工机械、设备进行安全检查,确保其正常运行。
- 检查施工现场的通风、照明、防尘、防暑、防寒等设施,确保符合安全要求。
2. 施工过程安全措施- 施工人员安全- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 严禁酒后作业,严禁疲劳作业。
- 上下班途中注意交通安全。
- 模板工程安全- 模板采用钢模板拼装,钢管和方木混合支撑,保证模板平顺牢固。
- 模板完成后,在模板上标出混凝土面高度,浇筑时严格控制标高,确保模板稳固。
- 模板拆除前,必须检查模板是否牢固,确认无安全隐患后方可进行拆除。
- 混凝土浇筑安全- 混凝土运输、浇筑过程中,确保混凝土不洒落、不流淌。
- 浇筑时,使用振捣器均匀振捣,确保混凝土密实。
- 浇筑完成后,及时进行养护,防止混凝土开裂、变形。
- 基坑施工安全- 基坑开挖前,进行地质勘察,了解地质情况,确保基坑稳定。
- 基坑开挖过程中,严格按照设计要求进行,防止超挖、欠挖。
- 基坑四周设置安全防护设施,防止人员坠落。
- 基坑内设置排水设施,防止积水。
- 用电安全- 施工现场用电设备必须符合国家规定,严禁使用不合格的电器设备。
- 施工现场用电线路必须按照规定布置,严禁乱拉乱接。
- 施工人员必须了解用电安全知识,确保用电安全。
3. 应急处理措施- 施工过程中,如发生安全事故,立即停止施工,组织人员抢救伤员,并及时上报相关部门。
- 建立安全事故应急预案,定期进行演练,提高应急处置能力。
六、施工质量控制- 严格按照设计图纸和施工规范进行施工,确保工程质量。
- 加强施工过程中的质量检查,及时发现并处理质量问题。
一、交底目的为确保砼水沟施工过程中的安全,降低安全事故发生的风险,提高施工人员的安全意识,特进行本次安全技术交底。
二、交底对象所有参与砼水沟施工的施工人员、技术人员、管理人员。
三、交底时间[具体日期]四、交底内容1. 施工人员入场教育施工人员进入施工现场前,必须接受入场安全教育,并经考核合格后,方可进入施工现场。
2. 安全防护用品作业人员进入施工现场必须佩戴合格的安全帽,系好下颚带,锁好带扣。
作业过程中应正确使用安全带,并确保其完好。
3. 施工环境安全施工现场应保持整洁,施工通道畅通,不得堆放杂物,确保人员通行安全。
4. 施工设备安全施工前应对所有施工设备进行检查,确保其安全可靠。
如泵车、搅拌车、运输车辆等,必须经过检验合格后方可使用。
5. 砼浇筑安全- 浇筑前,应确保模板支撑体系牢固可靠,防止模板坍塌。
- 浇筑过程中,应避免直接站在模板或支架上作业,必要时搭设操作平台。
- 使用溜槽、串桶时,必须固定牢固,操作部位应设护身栏,严禁站在溜槽上操作。
6. 振捣作业安全- 振捣棒使用前,应检查各部位连接牢固,旋转方向正确,清洁。
- 振捣时,操作人员必须戴绝缘手套,穿绝缘鞋,防止触电。
- 作业转移时,电机电缆线要保持足够的长度和高度,严禁用电缆线拖、拉振捣器。
7. 高空作业安全- 高处作业时,必须搭设安全防护设施,确保作业人员安全。
- 高处作业人员必须佩戴安全带,并系好保险钩。
- 高处作业区域下方应设置安全网,防止坠落物体伤人。
8. 施工用电安全- 施工用电必须符合国家标准,严禁私拉乱接电线。
- 电气设备应定期检查,确保其安全可靠。
- 夜间施工照明行灯电压不得大于36V,行灯、流动闸箱不得放在墙模平台或顶板钢筋上。
9. 恶劣天气施工安全- 遇有大风、雨、雪、大雾等恶劣天气应停止作业。
- 雨季施工要注意电气设备的防雨、防潮、防触电。
10. 应急处理- 施工过程中,如发现安全隐患,应立即停止作业,并及时上报。
钢筋混凝土排水沟技术交底4篇第1篇现浇钢筋混凝土排水沟施工技术交底第2篇现浇钢筋混凝土排水沟技术交底第3篇现浇钢筋混凝土排水沟-技术交底第4篇现浇钢筋混凝土排水沟施工-技术交底【第1篇】现浇钢筋混凝土排水沟施工技术交底一、施工预备一)、技术预备1、仔细审核施工图纸及设计说明,并办理图纸会审记录。
2、仔细编制施工组织设计(方案)3、施工前应根据图纸标明的现况位置在施工。
4、水沟施工前,必需验槽,经签认合格后方可进行下道工序施工。
市政基础议施工程杖术亥底记录5、依据设计图纸进行施工测量,定出水沟中线、高程和宽度,确定水沟变形缝的位置,并对掌握桩进行加密和爱护。
6、对原材料和半成品进行检验、试验。
二)、材料要求1、水泥:水泥宜采纳一般硅酸盐水泥。
水泥应具有出厂合格证和检验报告单,进场后应取样复试合格,其质量符合国家现行标准的规定和设计要求。
2、钢筋(1)钢筋出厂时应有产品合格证和检验报告单,钢筋的品种、级别、规格,应符合设计要求。
钢筋进场时应抽取试件做力学性能检验,其质量必需符合国家现行标准《钢筋混凝土用热轧带肋钢筋》(gb 1499)等的规定。
(2)钢筋不得有严峻的锈蚀、麻坑、劈裂、夹砂、夹层等缺陷。
(3)钢筋应按类型、直径、钢号、批号等条件分别堆放,并应避开油污、锈蚀。
(4)当发觉钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学分析或其他专项检验。
3、砂:宜选用质地坚硬、级配良好的中粗砂,其含泥量不应大于3%。
4、石子:石子最大粒径不得大于结构截面最小尺寸的1/4,不得大于钢筋最小净距的3/4,且不得大于40mm。
其含泥量不得大于1%,吸水率不应大于1.5%。
5、混凝土拌合用水:宜采纳饮用水。
当采纳其他水源时,其水质应符合国家现行标准《混凝土拌合用水标准》(jgj 63)的规定。
三)、机具设备1、机械:混凝土搅拌机、混凝土搅拌运输车、机动翻斗车、钢筋切断机、钢筋调直机、钢筋弯曲机、电锯、电刨、电焊机等。
一、交底目的为确保砼排水边沟施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行砼排水边沟安全技术交底。
二、交底对象全体参与砼排水边沟施工的施工人员、监理人员及管理人员。
三、交底时间[填写具体日期]四、交底内容1. 施工准备(1)施工人员应熟悉施工图纸和施工方案,了解砼排水边沟的结构形式、尺寸、材料规格等。
(2)施工前应检查施工设备、工具是否完好,确保安全使用。
(3)施工区域应设置明显的警示标志,禁止无关人员进入。
2. 施工工艺(1)基础处理:对沟槽底部进行平整,清除杂物,确保基础坚实。
(2)模板安装:采用钢模板或木模板,确保模板平顺牢固,连接可靠。
(3)钢筋绑扎:严格按照设计要求进行钢筋绑扎,确保钢筋间距、直径、保护层厚度等符合规范。
(4)砼浇筑:采用分层浇筑、振捣密实,确保砼质量。
3. 安全措施(1)高处作业:施工人员必须佩戴安全帽、安全带,并设置安全防护网。
(2)机械操作:操作人员必须持证上岗,严格按照操作规程进行操作。
(3)临边作业:设置安全防护栏杆,防止人员坠落。
(4)施工用电:确保用电设备安全可靠,严禁私拉乱接。
(5)材料堆放:材料堆放整齐,不得超高、超宽,防止倾倒伤人。
4. 应急预案(1)发生高处坠落、机械伤害、触电等事故时,立即停止作业,迅速组织人员救援。
(2)遇有大雨、大风等恶劣天气,暂停施工,确保人员安全。
(3)施工过程中发生任何异常情况,立即报告项目经理部。
五、注意事项1. 施工过程中,严格遵循国家及行业有关规定、标准。
2. 施工人员应自觉遵守安全操作规程,不得违章作业。
3. 施工现场应保持整洁,确保施工环境安全。
4. 施工过程中,加强安全检查,发现问题及时整改。
六、总结本次安全技术交底旨在提高全体施工人员的安全意识和操作技能,确保砼排水边沟施工安全顺利进行。
请各位施工人员认真学习,严格执行,共同维护施工现场的安全。
七、附件1. 砼排水边沟施工方案2. 砼排水边沟施工图纸3. 安全操作规程八、负责人[填写负责人姓名及职务]九、日期[填写具体日期]。
一、交底目的为确保砼排水沟施工过程中的安全,降低事故风险,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象参加砼排水沟施工的所有人员。
三、交底内容1. 工程概况- 工程名称:_______- 施工地点:_______- 施工单位:_______- 施工期限:_______2. 施工工艺流程- 测量放样- 基坑开挖- 基坑支护- 砼浇筑- 表面处理- 验收3. 安全技术措施(一)测量放样- 施工前应进行详细的测量放样,确保排水沟位置、尺寸和坡度符合设计要求。
- 放样时,应使用经纬仪、水准仪等精密仪器,确保放样精度。
(二)基坑开挖- 基坑开挖前,应进行地质勘察,了解土质情况,制定合理的开挖方案。
- 开挖过程中,应保持边坡稳定,防止坍塌。
- 开挖深度超过2米时,应设置安全防护设施,如安全网、防护栏杆等。
(三)基坑支护- 根据土质情况,选择合适的支护方案,如锚杆支护、支撑支护等。
- 支护结构应满足强度、刚度和稳定性要求。
(四)砼浇筑- 砼浇筑前,应检查砼配合比、原材料质量,确保砼强度和耐久性。
- 浇筑过程中,应分层浇筑,分层振捣,确保砼密实。
- 浇筑完成后,应及时进行养护,防止砼开裂。
(五)表面处理- 砼浇筑完成后,应及时进行表面处理,清除浮浆、蜂窝、麻面等缺陷。
- 表面处理应平整、光滑,无裂缝。
(六)验收- 施工完成后,应进行自检、互检和专检,确保工程质量符合设计要求。
- 验收合格后方可交付使用。
4. 安全注意事项- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
- 施工过程中,应严格遵守操作规程,不得违章作业。
- 施工现场应保持整洁,不得堆放杂物,防止绊倒、摔伤。
- 施工现场应配备必要的应急救援设备,如急救箱、灭火器等。
5. 应急预案- 遇到险情,应立即停止施工,组织人员撤离危险区域。
- 根据险情情况,启动应急预案,采取相应的救援措施。
边沟工程技术交底方案一、前言边沟是指道路两侧的排水设施,主要用于收集和排除道路两侧的雨水和污水。
边沟工程是道路工程中重要的一部分,对道路的排水和保护起着至关重要的作用。
边沟工程的施工需要严格按照规范进行,本文将对边沟工程的技术交底方案进行详细的阐述,以确保施工质量和安全。
二、边沟工程的施工前准备1. 人员准备:施工前需进行必要的人员配置,包括施工队长、技术员、操作工等,确保施工人员具备相关的技术和安全知识。
2. 设备准备:需要准备好边沟施工所需的设备和工具,包括挖掘机、卡车、测量仪器、手工具等。
3. 材料准备:需要准备好边沟施工所需的材料,包括水泥、砂石、水泥搅拌机等。
三、边沟工程的施工过程1. 现场勘察:在施工前需要对边沟工程的施工现场进行勘察,确认边沟的位置、长度、宽度等,并对现场的地形和地势进行合理的分析,为后续的工作提供基础数据。
2. 边沟标线:根据勘察的结果,对边沟的位置、长度和宽度进行标线,确保施工的准确性和规范性。
3. 边沟挖掘:根据标线的位置,使用挖掘机进行边沟的挖掘工作,确保边沟的深度、宽度和斜度符合设计要求。
4. 边沟排水:在挖掘完成后,需对边沟进行清理和排水处理,确保边沟内没有多余的积水和杂物。
5. 边沟支护:在边沟挖掘完成后,需对边沟的侧壁进行支护,使用专用的支护材料和工艺进行支护,确保边沟的侧壁不会发生坍塌。
6. 边沟填筑:在边沟的支护工作完成后,需对边沟进行填筑,使用适当的材料和工艺进行填筑,确保边沟的结构稳固和坚实。
7. 表面修整:在填筑完成后,需对边沟进行表面的修整和整齐,确保边沟的美观和通畅。
8. 检查验收:施工完成后需对边沟进行检查验收,并确认边沟的质量和安全符合相关规范和要求。
四、施工安全和质量控制1. 施工安全:在施工过程中需严格遵守施工安全要求,保证施工人员的安全和施工现场的安全。
同时需对施工现场进行必要的安全防护和标示,确保施工过程中的安全。
2. 施工质量:在施工过程中需严格遵守相关的施工规范和要求,确保施工质量达到设计要求,同时需对施工过程进行严格的质量控制和检验,确保施工的质量和可靠性。

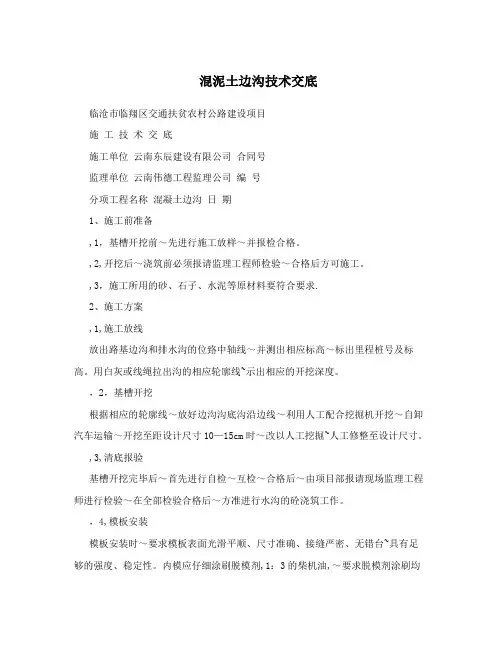

混泥土边沟技术交底临沧市临翔区交通扶贫农村公路建设项目施工技术交底施工单位云南东辰建设有限公司合同号监理单位云南伟德工程监理公司编号分项工程名称混凝土边沟日期1、施工前准备,1,基槽开挖前~先进行施工放样~并报检合格。
,2,开挖后~浇筑前必须报请监理工程师检验~合格后方可施工。
,3,施工所用的砂、石子、水泥等原材料要符合要求.2、施工方案,1,施工放线放出路基边沟和排水沟的位臵中轴线~并测出相应标高~标出里程桩号及标高。
用白灰或线绳拉出沟的相应轮廓线~示出相应的开挖深度。
,2,基槽开挖根据相应的轮廓线~放好边沟沟底沟沿边线~利用人工配合挖掘机开挖~自卸汽车运输~开挖至距设计尺寸10—15cm时~改以人工挖掘~人工修整至设计尺寸。
,3,清底报验基槽开挖完毕后~首先进行自检~互检~合格后~由项目部报请现场监理工程师进行检验~在全部检验合格后~方准进行水沟的砼浇筑工作。
,4,模板安装模板安装时~要求模板表面光滑平顺、尺寸准确、接缝严密、无错台~具有足够的强度、稳定性。
内模应仔细涂刷脱模剂,1:3的柴机油,~要求脱模剂涂刷均匀~既不聚成团状~也不成股下流为宜~以保证浇筑砼以后外观颜色一致。
模板安装完毕后~对其平面位臵、顶部高程、模板接缝、支撑加固、模板线型等进行全面检查~报监理工程师签证合格后~方可进行下道工序施工。
,5,混凝土拌和材料进场经检验合格后方可使用~砼严格按施工配合比配制~保证足够的搅拌时间~砼的坍落度和易性等各项指标均需达到规范要求。
,6,混凝土运输、浇筑砼运输采用自卸三轮车和罐车~用人工将砼注入模板内。
振捣采用插入式振捣器~振捣过程中要求振点均匀~振捣时间以砼表面泛浆不再下沉~模板侧边无气泡冒出为宜。
,7,混凝土养护在混凝土浇筑后7—10天内~要始终保持混凝土表面的湿润。
养生采用塑料薄膜包裹~每天保证浇水二次以上~天热时适当增加洒水次数~以混凝土表面保持湿润状态为宜。
交底人签名接收交底人签字日期。
