沐若水电站引水隧洞设计与施工
- 格式:pdf
- 大小:280.32 KB
- 文档页数:4

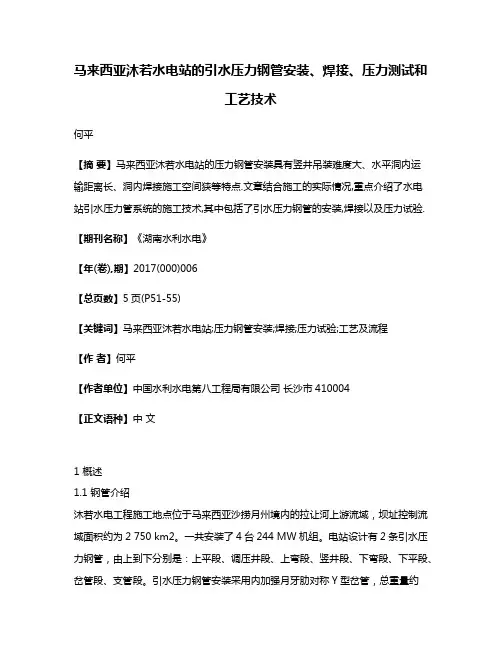

马来西亚沐若水电站的引水压力钢管安装、焊接、压力测试和工艺技术何平【摘要】马来西亚沐若水电站的压力钢管安装具有竖井吊装难度大、水平洞内运输距离长、洞内焊接施工空间狭等特点.文章结合施工的实际情况,重点介绍了水电站引水压力管系统的施工技术,其中包括了引水压力钢管的安装,焊接以及压力试验.【期刊名称】《湖南水利水电》【年(卷),期】2017(000)006【总页数】5页(P51-55)【关键词】马来西亚沐若水电站;压力钢管安装;焊接;压力试验;工艺及流程【作者】何平【作者单位】中国水利水电第八工程局有限公司长沙市410004【正文语种】中文1 概述1.1 钢管介绍沐若水电工程施工地点位于马来西亚沙捞月州境内的拉让河上游流域,坝址控制流域面积约为2 750 km2。
一共安装了4台244 MW机组。
电站设计有2条引水压力钢管,由上到下分别是:上平段、调压井段、上弯段、竖井段、下弯段、下平段、岔管段、支管段。
引水压力钢管安装采用内加强月牙肋对称Y型岔管,总重量约133.7 t,由一个主锥管和两个支锥管组成。
1.2 主要参数(1)公切球直径:3.1 m。
(2)主管进口内径:5.5 m。
(3)支管出口内径:4.2 m。
(4)月牙板厚:150 mm。
(5)筒体板:72 mm。
(6)母材材质:07MnCrMoVR。
压力管在国内进行分块制作并进行预拼,运输至工地后拼成整体。
压力管制作可以分成5个单元,编号分别是 29-1、29-2、29-3、29-4、29-5(图 1)。
河流右侧为1#压力钢管,对应的机组为3#、4#机组,左侧为2#钢管,对应机组为1#、2#机组,两条钢管水平中心距为35m,其中1#钢管管节轴线总长度为1 422.244 m,总重为 8 848.5 t,2#钢管总长为 1 465.143m,总重量为9 092 t。
1#压力钢管起始位置为DI1+344.526,2#压力钢管起始节位置为DII1+294.096。

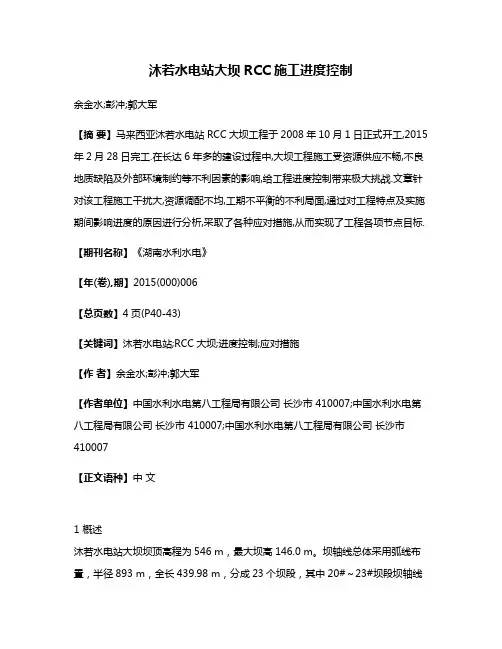

沐若水电站大坝RCC施工进度控制余金水;彭冲;郭大军【摘要】马来西亚沐若水电站RCC大坝工程于2008年10月1日正式开工,2015年2月28日完工.在长达6年多的建设过程中,大坝工程施工受资源供应不畅,不良地质缺陷及外部环境制约等不利因素的影响,给工程进度控制带来极大挑战.文章针对该工程施工干扰大,资源调配不均,工期不平衡的不利局面,通过对工程特点及实施期间影响进度的原因进行分析,采取了各种应对措施,从而实现了工程各项节点目标.【期刊名称】《湖南水利水电》【年(卷),期】2015(000)006【总页数】4页(P40-43)【关键词】沐若水电站;RCC大坝;进度控制;应对措施【作者】余金水;彭冲;郭大军【作者单位】中国水利水电第八工程局有限公司长沙市 410007;中国水利水电第八工程局有限公司长沙市 410007;中国水利水电第八工程局有限公司长沙市410007【正文语种】中文1 概述沐若水电站大坝坝顶高程为546 m,最大坝高146.0 m。
坝轴线总体采用弧线布置,半径893 m,全长439.98 m,分成23个坝段,其中20#~23#坝段坝轴线为直线。
大坝混凝土总量约166 万m3,其中RCC约152 万m3。
原合同主要控制性工期及节点目标为:工程开工时间为2008年10月1日;工程截流时间为2009年9月15日;导流洞下闸时间为2011年11月30日;RCC大坝到顶时间为2012年8月5日;首台机组发电时间为2012年11月30日;最后一台机组发电时间为2013年8月31日;工程结束时间为2013年9月30日,总工期60个月。
2 工程施工特点马来西亚沐若水电工程施工条件特殊,具有一般国内类似工程不曾遇到的新情况新特点:(1)工程所在地属热带雨林气候,全年高温多雨,日照时间长。
每年降雨天数多达240 天,降雨频率高,月平均气温为(29.4~31.5)℃,年均日照时间为5.8h/d,此类天气特点制约了RCC 施工上升速度。

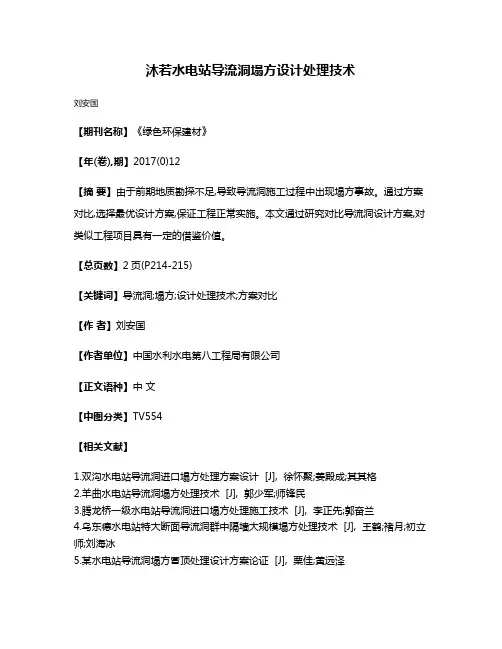

沐若水电站导流洞塌方设计处理技术
刘安国
【期刊名称】《绿色环保建材》
【年(卷),期】2017(0)12
【摘要】由于前期地质勘探不足,导致导流洞施工过程中出现塌方事故。
通过方案对比,选择最优设计方案,保证工程正常实施。
本文通过研究对比导流洞设计方案,对类似工程项目具有一定的借鉴价值。
【总页数】2页(P214-215)
【关键词】导流洞;塌方;设计处理技术;方案对比
【作者】刘安国
【作者单位】中国水利水电第八工程局有限公司
【正文语种】中文
【中图分类】TV554
【相关文献】
1.双沟水电站导流洞进口塌方处理方案设计 [J], 徐怀聚;姜殿成;其其格
2.羊曲水电站导流洞塌方处理技术 [J], 郭少军;师锋民
3.腾龙桥一级水电站导流洞进口塌方处理施工技术 [J], 李正先;郭奋兰
4.乌东德水电站特大断面导流洞群中隔墙大规模塌方处理技术 [J], 王鹤;褚月;初立师;刘海冰
5.某水电站导流洞塌方冒顶处理设计方案论证 [J], 栗佳;黄远泽
因版权原因,仅展示原文概要,查看原文内容请购买。

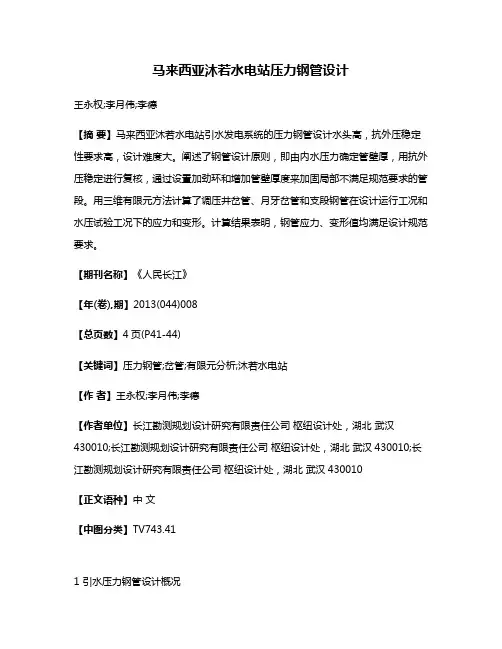

马来西亚沐若水电站压力钢管设计王永权;李月伟;李德【摘要】马来西亚沐若水电站引水发电系统的压力钢管设计水头高,抗外压稳定性要求高,设计难度大。
阐述了钢管设计原则,即由内水压力确定管壁厚,用抗外压稳定进行复核,通过设置加劲环和增加管壁厚度来加固局部不满足规范要求的管段。
用三维有限元方法计算了调压井岔管、月牙岔管和支段钢管在设计运行工况和水压试验工况下的应力和变形。
计算结果表明,钢管应力、变形值均满足设计规范要求。
【期刊名称】《人民长江》【年(卷),期】2013(044)008【总页数】4页(P41-44)【关键词】压力钢管;岔管;有限元分析;沐若水电站【作者】王永权;李月伟;李德【作者单位】长江勘测规划设计研究有限责任公司枢纽设计处,湖北武汉430010;长江勘测规划设计研究有限责任公司枢纽设计处,湖北武汉430010;长江勘测规划设计研究有限责任公司枢纽设计处,湖北武汉430010【正文语种】中文【中图分类】TV743.411 引水压力钢管设计概况马来西亚沐若水电站共安装4台机组,由两条引水隧洞经岔管分别向这4台机组引水。
两条引水隧洞在平面上采取相互平行的布置形式,由进口渐变段、上平段(坡比1.465%)、调压井、上弯段、竖井段、下弯段、下平段(坡比7%、13%)、渐变段、岔管段、支管段等组成。
水库正常蓄水位为540.0 m,机组安装高程为218.0 m;正常工况下最大设计静水头322.0 m,末端最大内压水头为429.0 m(含水锤)。
上平段隧洞直径为8.0 m,在调压井前经渐变段后管径变为7.0 m。
调压井岔管为外加强的三梁岔管,颈管直径7.0 m,两管垂直相接,为大管径三梁岔管。
经上弯段、竖井段、下弯段(直径6.2 m)至下平段后管径渐变为5.7 m。
下平段月牙肋岔管采用对称Y形月牙肋的结构形式,主管管径 5.5 m,最大设计水头 429 m,PD值为2 359.5 m2,属于大(一)型工程。

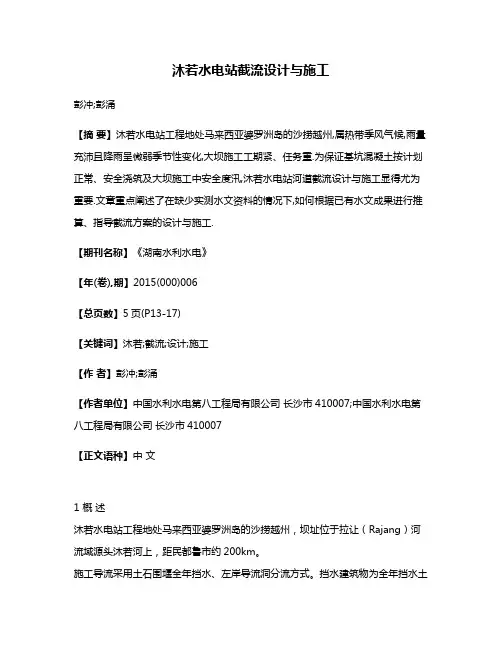

沐若水电站截流设计与施工彭冲;彭涌【摘要】沐若水电站工程地处马来西亚婆罗洲岛的沙捞越州,属热带季风气候,雨量充沛且降雨呈微弱季节性变化,大坝施工工期紧、任务重.为保证基坑混凝土按计划正常、安全浇筑及大坝施工中安全度汛,沐若水电站河道截流设计与施工显得尤为重要.文章重点阐述了在缺少实测水文资料的情况下,如何根据已有水文成果进行推算、指导截流方案的设计与施工.【期刊名称】《湖南水利水电》【年(卷),期】2015(000)006【总页数】5页(P13-17)【关键词】沐若;截流;设计;施工【作者】彭冲;彭涌【作者单位】中国水利水电第八工程局有限公司长沙市410007;中国水利水电第八工程局有限公司长沙市410007【正文语种】中文1 概述沐若水电站工程地处马来西亚婆罗洲岛的沙捞越州,坝址位于拉让(Rajang)河流域源头沐若河上,距民都鲁市约200km。
施工导流采用土石围堰全年挡水、左岸导流洞分流方式。
挡水建筑物为全年挡水土石围堰,设计洪水标准P=3.33%,流量Q3.33%=3000m3/s。
原设计在左岸布置2条导流隧洞,洞径10.5m,2条隧洞泄流的导流方式。
实际施工中1#导流隧洞发生塌方,设计根据现场情况,将2#导流隧洞上游段与1#导流隧洞出口段结合,对已经施工部分扩挖,形成单洞导流方案。
单洞方案为城门洞型,断面尺寸为10.0m× 15.9m,过流面积约137m2。
考虑导流洞运行需要,需尽量降低施工期导流洞水头和减小洞内流速,施工导流方案拟调整变更为采用过水围堰+左岸导流洞(单洞)分流方式。
截流边界条件与原设计截流条件略有改变,截流时,上游水位有所抬高,给截流工作增加了难度。
2 基本条件2.1 水文条件沐若河洪水主要由降雨汇流形成,径流对降雨的快速响应是沐若河洪水的主要特点,降雨期间沐若河洪水流量增加很快,随着雨后径流的减少沐若河洪水流量也迅速消减。
从水文资料月平均流量计算成果来看,7~8月流量较小为172m3/s,其他月份变化不大,变幅在(217~326)m3/s之间,沐若河枯水期很短,持续1~2个月,洪枯月平均流量最大相差147m3/s。
马来西亚沐若(含生态电站无水调试方案(最终稿2014-Feb.R.3目录Catalog1概述GENERAL INTRODUCTION (11.1引言F OREWORD (11.2电站结构简介I NTRODUCTION OF S TATION S TRUCTURE (11.3水轮机基本参数B ASIC P ARAMETERS OF T URBINE (11.4主要技术数据B ASIC P ARAMETERS OF H YDRO G ENERATOR (11.5调试试验的目的P URPOSE (220.415KV厂用电系统无水调试DRY COMMISSIONING OF 0.415KV STATION SERVICE SYSTEM (32.1试验目的及内容P URPOSE AND C ONTENT (32.2试验条件P RE-CONDITIONS (32.3试验步骤T EST S TEPS (42.3.1 厂用电、自用电0.415KV无水调试Dry commissioning of 0.415KV station service andauxiliary power supply (42.3.2 柴油发电机组调试Commissioning of diesel generator (53直流系统无水调试方案DRY COMMISSIONING PROCEDURE OF DC SYSTEM (73.1试验目的及内容P URPOSE AND C ONTENT (73.2试验条件P RE-CONDITIONS (73.3试验步骤T EST S TEPS (7411KV厂用电系统无水调试DRY COMMISSIONING OF 11KV STATION SERVICE (94.1试验目的及内容P URPOSE AND C ONTENT (94.2试验条件P RE-CONDITIONS (94.3试验步骤T EST S TEPS (95压缩空气系统无水调试DRY COMMISSIONING OF COMPRESSED AIR SYSTEM (125.1试验目的及内容P URPOSE AND C ONTENT (125.2试验条件P RE-CONDITIONS (125.3试验步骤T EST S TEPS (125.4试验记录表T EST FORM (156透平油及绝缘油系统调试 (166.1试验目的及内容T EST PURPOSE AND CONTENT (166.2试验条件T EST CONDITION (166.3试验步骤T EST STEP (177检修、渗漏、技术供水系统无水调试 (19DRY TEST OF MAINTENANCE, LEAKAGE, TECHNICAL WATER SUPPLY SYSTEM..................................................................................................................... 错误!未定义书签。
水电站引水隧洞施工组织设计第一章施工总说明1.1 工程概况1.2 工程项目名称1.3 对外交通条件1.4 合同项目和要紧工程量1.5 施工方案简述1.6 施工目标第二章施工治理2.1现场施工预备2.2 现场组织机构第三章施工总布置3.1 施工总布置的条件及原则3.2 场内外交通3.3 要紧施工辅助设施3.4 施工风水电供应及通讯、排水3.5 办公及生活营地3.6 弃碴场第四章工期保证体系及保证措施4.1 施工进度安排4.2 施工关键线路4.3 工期保证措施第五章要紧工程项目施工方案、方法与技术措施5.1 地下洞室开挖5.2 支护工程5.3工程特点、重点及难点分析5.4冬、雨季施工措施第六章资源配备打算6.1 人力资源6.2 设备资源第七章工程质量治理体系及保证措施7.1 质量目标7.2质量保证体系7.3 施工质量操纵措施第八章安全生产治理体系及保证措施8.1 总则8.2 安全目标8.3 安全保证体系8.4 安全治理措施8.5 生产安全措施8.6 生活区安全治理第九章环境爱护、水土保持保证体系及保证措施9.1 环境爱护方案与措施9.2 水土保持保证体系及保证措施第十章文明施工、文物爱护保证体系及保证措施10.1文明施工目标10.2文明施工实施方案10.3文物施工实施方案10.4 施工对外关系第十一章项目风险推测与防范、事故应急预案11.1 项目风险推测与防范11.2事故应急预案第十二章其他相应说明的事项12.1施工期间通行安全保证措施12.2成品爱护措施第一章施工总说明1.1 工程概况1.2 工程项目名称:印尼巴丹托鲁水电站项目1.2.1 工程建设地点:印度尼西亚共和国境内1.2.2工程施工范畴:(1)要紧分包内容:引水隧洞工程:洞脸处理、洞挖钻爆、安全处理及安全支护、钢模台车运行和爱护、钢筋制作及安装、止水制作及安装、挡头模板安拆、砼泵机运行爱护、隧洞衬砌混凝土浇筑及养护、支洞封堵等,以及风、水、电管线安装、爱护、拆除和排水设施的安装、运行、爱护、拆除,风机及风筒供货、安装、爱护、拆除等。
《湖南水利水电)2020年第6期!"#电贴-朮/)0用(中国水利水电第八工程局有限公司,湖南长沙410000)摘要:文章从锚筋桩施工抢险、固结灌浆试验与施工、帷幕灌浆试验与施工等方面,分析了在项目管理过程中技术管理工作的重要性,通过优选施工参数,提高工效,降低成本,为项目创造了可观的利润#关键词:技术管理;锚筋桩;固结灌浆;帷幕灌浆沐若水电站工程地处马来西亚婆罗洲岛的砂捞越州,坝址位于拉让(Rajang)河流域源头沐若河上,沐若 水电站工程总体布置由碾压混凝土重力坝、坝身无闸控表孔泄洪、左岸布置两条导流洞、坝后生态电站以及下游12km处右岸地面式厂房、右岸引水系统等建筑物组成。
工程主要任务是电,水水位540 m,死水位515m,总库容120.43亿m2,调节库容54.75 m2。
右岸引水电厂房装机4,236 MW,电站总装机容量为944MW。
在沐若水电站的基础处理中,通过各工作的理,工、工及工程面的1合理改进锚筋桩结构,厂房后边坡抢险加固顺利实施根据沐若水电站基础的实际情况,通过调整锚筋,,合理工程序,厂房后工以厂房后位于厂房后,EL.230.8m以马位,,重厂房工,电站电体工以及,要组工由于的要无的工环境下,各通,孔孔等要以及工工,地组工从前支护看,的水孔孔深较浅,主要用于浅层水,且孔内护只孔口1m,因此山体深层潜水无法及时排出,地下水的积累导致裂隙加速发展现场开部位及程,确定工程第一阶段首先EL.250m马道施工布置排水孔1排,尽快将边坡水压释放,其次入雨季前250、260马附近施工布置1~2孔,将位较大部位前固,减少,并调整该部位孔距为1.5m,孔孔!120mm,采用焊接连接。
243.5m 高程同时进行施工。
然后第二阶段投入3~4台潜孔工,从243.5m高程从下至上分排全面展开工,并将要的排水孔工完后施工完成,全孔孔内保护。
经过改进与组织施工,达到如下:1)E(典型剖面1),使现场具备施工条件,缩短工准备期。
沐若水电站大坝料场规划与施工
肖尊解;陈书桂;黄勇
【期刊名称】《湖南水利水电》
【年(卷),期】2015(000)006
【摘要】根据沐若水电站枢纽布置特点,经勘探论证、技术经济分析后,确定大坝混凝土所需人工骨料料源选定在距离坝址区直线距离约1.2 km的瀑布沟料场,人工骨料采用弱风化带下限以下岩石和微新岩石做料源.料场开采按自上而下分层梯段爆破的方式作业,爆破装药采用重铵油炸药混装车技术.
【总页数】5页(P23-26,33)
【作者】肖尊解;陈书桂;黄勇
【作者单位】中国水利水电第八工程局有限公司长沙市410007;中国水利水电第八工程局有限公司长沙市410007;中国水利水电第八工程局有限公司长沙市410007
【正文语种】中文
【相关文献】
1.沐若水电站大坝碾压混凝土施工技术探讨 [J], 陈书桂
2.沐若水电站RCC大坝施工技术 [J], 郭大军;余深孜;吴振建
3.沐若水电站RCC大坝施工关建技术分析 [J], 郭峰
4.沐若水电站大坝混凝土拌和系统设计规划 [J], 黄贤德;李跃兴;郭大军
5.沐若水电站大坝RCC施工进度控制 [J], 余金水;彭冲;郭大军
因版权原因,仅展示原文概要,查看原文内容请购买。
