绿色施工节能减排施工方案精修订
- 格式:docx
- 大小:62.43 KB
- 文档页数:21

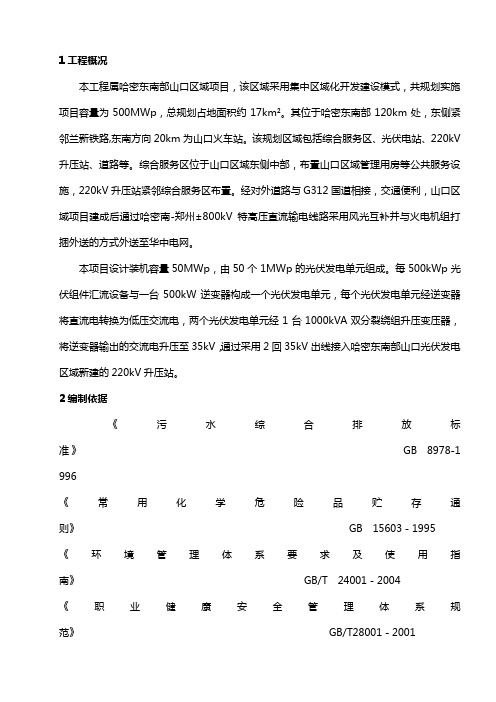

1工程概况本工程属哈密东南部山口区域项目,该区域采用集中区域化开发建设模式,共规划实施项目容量为500MWp,总规划占地面积约17km²。
其位于哈密东南部120km处,东侧紧邻兰新铁路,东南方向20km为山口火车站。
该规划区域包括综合服务区、光伏电站、220kV升压站、道路等。
综合服务区位于山口区域东侧中部,布置山口区域管理用房等公共服务设施,220kV升压站紧邻综合服务区布置。
经对外道路与G312国道相接,交通便利,山口区域项目建成后通过哈密南-郑州±800kV特高压直流输电线路采用风光互补并与火电机组打捆外送的方式外送至华中电网。
本项目设计装机容量50MWp,由50个1MWp的光伏发电单元组成。
每500kWp光伏组件汇流设备与一台500kW逆变器构成一个光伏发电单元,每个光伏发电单元经逆变器将直流电转换为低压交流电,两个光伏发电单元经1台1000kVA双分裂绕组升压变压器,将逆变器输出的交流电升压至35kV,通过采用2回35kV出线接入哈密东南部山口光伏发电区域新建的220kV升压站。
2编制依据《污水综合排放标准》GB8978-19 96《常用化学危险品贮存通则》GB15603-1995《环境管理体系要求及使用指南》GB/T24001-2004《职业健康安全管理体系规范》GB/T28001-2001《电力建设安全健康与环境管理工作规定》(2002年版)《中华人民共和国水污染防治法实施细则》《国家电网公司电力建设安全健康与环境管理工作规定》国家电网工[2003]168号《中华人民共和国固体废物污染环境防治法》《城市建筑垃圾管理规定》《电力建设安全健康环境评价标准》国家电网工[2004]488号《国家电网公司环境保护监督规定(试行)》国家电网安监[2005]450号《职业安全健康管理体系审核规范》ILO-OHS20013施工部署3.1绿色施工方案的原则与意义3.1.1.最大限度地节约资源和能源,减少污染、保证施工安全,减少施工活动对环境造成的不利影响,实现与自然和社会的和谐发展,是我们的责任。
绿色施工专项施工方案文档一、背景介绍随着社会对可持续发展和环保意识的不断提高,绿色施工已成为当前建筑行业发展的重要方向之一。
为了减少对环境的影响,保护生态环境,提高施工效率和质量,绿色施工方案逐渐受到重视并广泛应用。
二、绿色施工原则1.节能减排:采用节能环保技术和材料,减少能源消耗和排放。
2.资源循环利用:合理利用可再生资源和再生材料,减少对自然资源的损耗。
3.环境保护:保护施工现场周边的生态环境,减少施工对环境的破坏。
4.质量保障:提高施工质量,确保施工过程符合安全和标准要求。
三、绿色施工方案1. 施工智能化采用智能施工设备和技术,提高施工效率和质量。
通过智能监控系统对施工过程进行实时监测和管理,减少人为操作错误,提高施工安全性。
2. 绿色材料应用选择符合绿色环保标准的建筑材料,如低污染、可降解、可再生材料等,减少对环境的污染。
合理使用材料,尽量减少材料浪费。
3. 施工节能措施采用节能设备和技术,如LED照明、太阳能热水器等,降低施工能源消耗。
合理安排施工进度,减少能源浪费。
4. 环境保护措施保护施工现场周边的植被、水源等自然资源,减少对环境的破坏。
合理处理施工废弃物,减少对环境的污染。
四、实施步骤1.制定详细的绿色施工计划,明确各项施工原则和措施。
2.人员培训:对施工人员进行绿色施工知识和技术培训,提高他们的环保意识和技能。
3.定期检查和评估:定期对施工过程进行检查和评估,及时调整和改进施工方案。
五、总结绿色施工是未来建筑行业的发展趋势,只有积极推进绿色施工,才能实现可持续发展目标。
通过采用智能化施工、绿色材料应用、节能措施和环境保护措施,可以最大程度地减少施工对环境的影响,为建设美丽的生态环境贡献力量。
以上是本文对绿色施工专项施工方案的介绍,希望对您有所帮助。
施工现场环境保护与节能减排实施方案实施方案一、背景介绍随着社会经济的发展,建筑行业逐渐成为国民经济的重要领域。
然而,建筑施工过程中产生的噪音、灰尘、废气等环境问题以及能耗过高的现象也逐渐引起了人们的关注。
为了保护施工现场的环境并实现节能减排,制定和实施施工现场环境保护与节能减排实施方案势在必行。
二、目标及原则1. 目标:通过合理的施工现场环境保护与节能减排实施方案,保护施工现场周边环境,实现资源的可持续利用,降低施工过程中对环境的影响。
2. 原则:科学合理、依法依规、可行可持续、经济合理、社会共享。
三、具体措施1. 噪音控制(1)采用低噪音设备:在施工现场选择符合国家标准的低噪音设备,如低噪音发电机组、低噪音混凝土搅拌机等。
(2)采取隔音措施:设置隔音屏障,减少噪音对周边环境的影响。
(3)规范作业时间:合理安排施工时间,避免在夜间或居民休息时间进行高噪音作业。
2. 灰尘治理(1)湿式作业:在施工过程中,采用湿式作业方式,如水平洒水、覆盖土壤等,以降低粉尘扬尘。
(2)封闭施工:对于可能产生大量灰尘的作业区域,采取封闭施工措施,如搭建临时围挡、大面积封闭等,减少粉尘扩散。
3. 废气减排(1)采用低污染材料:选择可降解、低挥发有机材料,减少有害气体的排放。
(2)加强通风系统:在施工现场安装通风设备,保持良好空气流通,及时排除有毒有害气体。
(3)构建绿色施工现场:合理规划施工现场布局,增加绿化覆盖,通过植物吸收有害气体。
4. 节能措施(1)科学调控施工设备:合理调整设备的工作时间和负荷,尽量避免设备空转或低效率运转。
(2)使用高效能设备:选用节能型施工设备,如节能型照明灯具、高效空调系统等,减少能源的消耗。
(3)推广节能施工技术:以先进的建筑设计理念和施工工艺,如热力墙体、太阳能利用等,降低施工能耗。
四、监督与评估1. 监督机制:建立健全的评估监督机制,明确部门职责和监督责任,并进行定期检查和随机抽查,确保实施方案的有效执行。
绿色施工、节能减排施工方案在当今社会,人们对环保意识的重视越来越深,绿色施工也逐渐成为建筑行业的一大趋势。
绿色施工是指在建筑项目中采用节能、环保、可持续发展的原则,以减少对环境的影响,降低资源消耗,提高施工质量的一种施工方式。
下面将介绍一些常见的绿色施工、节能减排施工方案。
1.选用绿色建材在施工过程中,选择绿色环保的建材是非常重要的。
采用符合环保标准的建材可以减少建筑垃圾的产生,并且减少对自然资源的破坏。
例如,使用可再生材料、低能耗材料、无毒有害的材料以及采用回收利用的建材等,都是绿色施工的重要手段。
2.设计合理布局在设计阶段,应充分考虑建筑的布局,降低能耗。
采光、通风、节能等因素均应在设计阶段尽量考虑到,合理设计建筑结构、采用节能设备,可以有效减少施工后的能源消耗。
3.节约能源在施工现场,应采用节约能源的施工方式,比如合理利用日光、开窗通风、采用高效节能设备等,尽可能减少施工过程中的能源消耗。
同时,施工现场应合理利用建筑围护结构和地形、植被等自然要素,减少能源消耗。
4.减少废弃物在施工过程中,应尽量减少废弃物的产生,合理管理施工垃圾,实现建筑垃圾的减量化、资源化处理。
建立垃圾分类、回收利用的机制,将建筑垃圾转化为资源,是绿色施工的重要措施之一。
5.水资源管理在建筑施工单位,应合理利用水资源,减少水资源的浪费。
采取节水措施,如设置回收利用水系统、采用节水降耗设备等,降低水资源在施工中的消耗。
结语绿色施工在现代社会具有重要意义,不仅有利于建筑行业的可持续发展,也有助于减少对环境的负面影响。
希望相关单位在施工过程中积极推行绿色施工、节能减排的方案,共同为环保事业贡献力量。
以上是关于绿色施工、节能减排施工方案的介绍,希望能对您有所帮助。
建设工程施工现场绿色施工方案随着全球对环保意识的不断增强,绿色建筑和绿色施工逐渐成为建设工程行业的新趋势。
绿色施工方案旨在降低建设工程对环境的影响,促进可持续发展。
本文将就建设工程施工现场绿色施工方案进行详细探讨。
一、节能减排1. 选择高效节能设备:在建设工程施工现场使用高效节能设备,如能源节约型的照明设备、节能型空调设备等,以减少能源消耗。
2. 优化能源组合:合理利用太阳能、风能等可再生能源,减少对传统能源的依赖,降低温室气体排放。
3. 优化工艺流程:实施合理的工艺流程,减少施工过程中的能源消耗,降低碳排放。
二、水资源的合理利用1. 减少用水量:采用高效节水设备,如节水龙头、节水淋浴头等,减少施工现场的用水量。
2. 水资源回收:建设工程施工现场可设置雨水收集系统,将雨水收集起来用于施工过程中的清洗、冲洗等用途,减少对自来水的使用。
3. 高效利用水资源:施工现场应合理规划水资源的利用,避免浪费,做好水资源的保护和管理工作。
三、减少废弃物1. 废弃物分类:施工现场应设立垃圾分类设施,根据不同的废弃物类别进行分类处理,以便进行有效的资源回收利用。
2. 废弃物再利用:对可回收的废弃物进行再利用,如将木材、砖瓦等用于其他工程建设,减少资源浪费。
3. 废弃物减量化:施工现场应优化使用材料的量,精确计算每个环节所需材料的用量,减少材料的浪费。
四、环境保护与美化1. 清洁施工:施工现场应保持整洁,减少扬尘和噪音污染,对施工现场进行定期清理和巡检。
2. 绿化美化:在施工现场设置绿化带,种植适宜的绿色植物,增加绿色空间,净化环境。
3. 噪音控制:合理规划施工过程中的噪音产生,采取隔音措施,减少对周边环境的干扰。
五、环保意识培养1. 培训员工:加强对施工人员的环保意识培养,增强他们的环保意识,使其在施工过程中更加注重环境保护。
2. 宣传教育:通过企业内部和外部渠道进行环保宣传教育,提高社会对绿色施工的认知度和关注度。
第1篇一、项目背景随着我国经济的快速发展,建筑行业对资源消耗和环境污染的影响日益严重。
为了实现可持续发展,降低建筑行业的资源消耗和环境污染,推广绿色施工技术成为建筑行业的重要任务。
本方案旨在通过绿色施工技术,实现建筑项目的环保、节能、高效施工。
二、绿色施工技术原则1. 节能减排:在施工过程中,最大限度地减少能源消耗和污染物排放。
2. 资源节约:充分利用资源,提高资源利用率,减少资源浪费。
3. 环保施工:采取有效措施,降低施工过程中的环境污染。
4. 安全文明:确保施工过程中的安全和文明施工。
5. 持续改进:不断优化施工方案,提高绿色施工水平。
三、绿色施工技术方案1. 施工准备阶段(1)绿色施工策划:根据项目特点,制定绿色施工方案,明确绿色施工目标和措施。
(2)绿色施工组织机构:成立绿色施工领导小组,负责绿色施工的组织、协调和监督。
(3)绿色施工培训:对施工人员进行绿色施工知识和技能培训,提高绿色施工意识。
2. 施工阶段(1)绿色施工材料1)选择环保、节能、可回收材料,如高性能混凝土、环保型涂料、节能门窗等。
2)优化材料运输方案,减少材料损耗和运输过程中的环境污染。
(2)绿色施工工艺1)采用节能施工工艺,如采用节能灯具、高效泵送设备等。
2)优化施工流程,提高施工效率,减少施工过程中的能源消耗。
3)采用环保施工技术,如采用防尘、降噪、除味等措施。
(3)绿色施工管理1)加强施工现场管理,确保施工过程中的安全和文明施工。
2)加强绿色施工监督检查,及时发现和纠正绿色施工过程中存在的问题。
3)加强绿色施工资料管理,做好绿色施工数据的记录和统计。
3. 施工结束阶段(1)绿色施工总结:对绿色施工过程进行总结,分析存在的问题,提出改进措施。
(2)绿色施工验收:按照绿色施工要求,对施工项目进行验收,确保绿色施工目标的实现。
(3)绿色施工评价:对绿色施工项目进行评价,总结绿色施工经验,为今后绿色施工提供借鉴。
四、绿色施工技术实施保障措施1. 加强政策支持:政府应出台相关政策,鼓励和引导建筑行业推广绿色施工技术。
第1篇一、概述随着我国经济的快速发展和城市化进程的加快,建筑工程行业对环境的影响日益凸显。
为了实现可持续发展,降低施工过程中的环境污染,提高资源利用效率,建筑工程绿色施工已成为行业发展的必然趋势。
本方案旨在提出一套科学、合理、可行的建筑工程绿色施工方案,以指导施工过程中的环境保护和资源节约。
二、绿色施工原则1. 预防为主,防治结合原则:在施工过程中,采取预防措施,减少对环境的影响,同时结合防治措施,降低污染物的排放。
2. 节能减排原则:在施工过程中,优先采用节能、减排的施工技术和材料,降低能源消耗和污染物排放。
3. 资源循环利用原则:充分利用建筑废弃物,实现资源循环利用,减少对自然资源的消耗。
4. 安全环保原则:确保施工过程中的安全和环保,降低施工对环境和人员健康的影响。
三、绿色施工方案内容1. 施工组织设计(1)合理规划施工场地,尽量减少对周边环境的影响。
(2)合理安排施工顺序,缩短施工周期,减少施工对环境的影响。
(3)建立健全施工组织机构,明确各部门职责,确保绿色施工方案的有效实施。
2. 施工材料(1)优先选用环保型、节能型建筑材料,如节能门窗、绿色装饰材料等。
(2)严格控制建筑材料的质量,确保其符合国家环保标准。
(3)加强建筑材料的运输、储存和施工过程中的管理,减少材料损耗和浪费。
3. 施工工艺(1)采用先进、环保的施工工艺,如节水、节材、节能等。
(2)优化施工流程,提高施工效率,减少施工对环境的影响。
(3)加强施工现场的通风、降尘、降噪等环保措施,降低施工过程中的污染。
4. 施工废弃物处理(1)建立完善的废弃物分类、回收、处理制度,实现废弃物资源化利用。
(2)加强对建筑废弃物的管理,减少对环境的污染。
(3)鼓励施工企业使用新型环保材料,减少废弃物产生。
5. 施工现场管理(1)加强施工现场的环保教育,提高施工人员环保意识。
(2)建立健全施工现场管理制度,确保绿色施工方案的有效实施。
(3)加强对施工现场的巡查、检查,及时发现和解决问题。
节能减排绿色施工方案
三、安装环保技术应用要求
1.易燃、易爆危险品应存放在专用仓库中,防止碰撞和倾倒。
2.在处理主变绝缘油时,滤油机、变压器和油罐应该可靠接地,外壳接地电阻不得大于4Ω,以防止静电产生。
同时,油罐和油管的连接以及其他设备之间的连接处必须绑扎牢固,以防止油漏污染环境。
2一、编制目的
本工程旨在通过科学管理和技术进步,最大限度地节约资源并减少对环境的负面影响,实现四节一环保(节能、节地、节水、节材和环境保护),并且在保证质量和安全的前提下进行绿色施工,最大限度地减少对周围环境的影响。
二、绿色施工方案措施
本工程严格遵守国家工程建设节地、节能、节水、节材和保护环境法律法规,采取以下措施:
1.制定环境保护措施方案,并采取有效措施降低环境负荷。
2.在保证工程质量和安全的前提下,制定节材措施,并优
化施工方案,将生产和生活垃圾分为可回收和不可回收两类处理。
3.现场设备包装严禁随意抛散,及时收集清运,工人操作
要求做工完、料净、场地清。
4.专人负责现场主要道路的清扫,并经常洒水,防止扬尘。
5.采取措施控制施工中的噪音与震动,降低噪声污染。
6.生活区周围安排专人负责打扫卫生,保持整洁有序,按
期打药、消毒。
7.食堂要建立食品卫生管理制度,炊事人员要有健康证并经卫生知识培训,伙房内外整洁,炊具必须干净,无腐烂变质食品,生熟分开操作保管,操作人员必须穿戴整洁的工作服并保持个人卫生。
8.施工现场不允许随地大小便,厕所有专人保洁,及时冲洗、打药。
9.对易产生扬尘污染的物资实行遮盖、封闭等措施,减少灰尘对大气的污染。
第1篇一、前言随着我国经济的快速发展和城市化进程的加快,建筑行业在国民经济中的地位日益重要。
然而,传统建筑施工方式对环境造成的污染和资源浪费问题日益突出。
为了实现可持续发展,推动绿色建筑和绿色施工,本方案从设计、材料、施工、运营等方面提出了一系列绿色节能措施。
二、绿色节能施工目标1. 降低能源消耗:通过采用节能技术和设备,降低建筑能耗,实现绿色节能目标。
2. 减少污染排放:在施工过程中,严格控制污染物排放,减少对环境的影响。
3. 节约资源:合理利用资源,提高资源利用率,减少资源浪费。
4. 保障施工安全:确保施工过程中的安全,提高施工人员的生活质量。
三、绿色节能施工措施1. 设计阶段(1)优化建筑布局:合理规划建筑布局,提高建筑物的通风、采光效果,降低能耗。
(2)采用节能材料:选用环保、节能、低碳、高性能的建筑材料,如节能门窗、隔热材料等。
(3)优化建筑设计:运用建筑节能技术,如自然通风、太阳能利用、地源热泵等。
2. 材料采购(1)选用绿色环保材料:优先选用无毒、无害、可回收、可降解的建筑材料。
(2)提高材料利用率:在材料采购过程中,充分考虑材料的尺寸、形状、性能等因素,提高材料利用率。
(3)加强材料运输管理:采用环保、节能的运输方式,减少运输过程中的能源消耗和污染物排放。
3. 施工阶段(1)施工现场管理:加强施工现场的管理,规范施工行为,降低施工过程中的能源消耗和污染物排放。
(2)施工工艺优化:采用先进的施工工艺,提高施工效率,降低能源消耗。
(3)节能减排设备:选用高效、节能的施工设备,如节能灯具、电动工具等。
(4)绿色施工技术:采用绿色施工技术,如水循环利用、建筑废弃物资源化等。
4. 运营阶段(1)建筑节能运行:加强建筑节能运行管理,提高能源利用效率。
(2)设备维护保养:定期对节能设备进行维护保养,确保设备正常运行。
(3)室内环境控制:合理控制室内温度、湿度、空气质量等,提高居住舒适度。
四、绿色节能施工保障措施1. 建立健全管理制度:制定绿色节能施工管理制度,明确各部门、各岗位的职责。
第1篇一、概述随着社会经济的快速发展,建筑行业在我国国民经济中占据着越来越重要的地位。
然而,建筑行业在快速发展的同时,也带来了能源消耗和环境污染等问题。
为了实现可持续发展,提高建筑行业的节能环保水平,我们特制定本工程施工节能环保方案。
二、节能措施1. 优化施工方案(1)合理规划施工场地,减少对周边环境的影响。
(2)采用先进的施工技术,提高施工效率,降低能源消耗。
(3)合理布局施工设备,提高设备利用率,降低能源消耗。
2. 优化材料使用(1)选用节能环保型建筑材料,如保温材料、隔热材料等。
(2)合理使用材料,避免浪费,提高材料利用率。
(3)采用可循环利用的建筑材料,降低环境污染。
3. 优化施工工艺(1)采用绿色施工工艺,如装配式建筑、模块化施工等。
(2)加强施工现场管理,提高施工质量,降低能源消耗。
(3)采用节能施工设备,如电动工具、节能灯具等。
4. 优化施工管理(1)建立健全节能环保管理制度,明确各部门职责。
(2)加强施工现场巡查,及时发现和纠正违规行为。
(3)开展节能环保培训,提高员工节能环保意识。
三、环保措施1. 减少扬尘污染(1)加强施工现场围挡,减少扬尘污染。
(2)采用湿式作业,降低扬尘污染。
(3)加强施工现场垃圾处理,减少垃圾堆积。
2. 减少噪声污染(1)合理安排施工时间,避开居民休息时间。
(2)采用低噪声施工设备,降低噪声污染。
(3)加强施工现场噪声管理,减少噪声扰民。
3. 减少水污染(1)加强施工现场排水系统管理,避免污水外泄。
(2)采用节水型施工设备,降低水污染。
(3)加强施工现场垃圾处理,减少垃圾渗滤液污染。
4. 减少固体废弃物污染(1)加强施工现场垃圾处理,分类收集、分类处理。
(2)提高建筑垃圾利用率,减少固体废弃物排放。
(3)加强施工现场垃圾清运管理,减少垃圾堆积。
四、总结本工程施工节能环保方案旨在提高建筑行业的节能环保水平,降低能源消耗和环境污染。
通过优化施工方案、材料使用、施工工艺和施工管理,以及采取相应的环保措施,确保工程项目的绿色施工。
绿色施工节能减排施工方案SANY标准化小组 #QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#1工程概况本工程属哈密东南部山口区域项目,该区域采用集中区域化开发建设模式,共规划实施项目容量为500MWp,总规划占地面积约17km2。
其位于哈密东南部120km 处,东侧紧邻兰新铁路,东南方向20km为山口火车站。
该规划区域包括综合服务区、光伏电站、220kV升压站、道路等。
综合服务区位于山口区域东侧中部,布置山口区域管理用房等公共服务设施,220kV升压站紧邻综合服务区布置。
经对外道路与G312国道相接,交通便利,山口区域项目建成后通过哈密南-郑州±800kV特高压直流输电线路采用风光互补并与火电机组打捆外送的方式外送至华中电网。
本项目设计装机容量50MWp,由50个1MWp的光伏发电单元组成。
每500kWp光伏组件汇流设备与一台500kW逆变器构成一个光伏发电单元,每个光伏发电单元经逆变器将直流电转换为低压交流电,两个光伏发电单元经1台1000kVA双分裂绕组升压变压器,将逆变器输出的交流电升压至35kV,通过采用2回35kV出线接入哈密东南部山口光伏发电区域新建的220kV升压站。
2编制依据《污水综合排放标准》GB8978-1996《常用化学危险品贮存通则》GB15603-1995《环境管理体系要求及使用指南》 GB/T24001-2004《职业健康安全管理体系规范》GB/T28001-2001《电力建设安全健康与环境管理工作规定》(2002年版)《中华人民共和国水污染防治法实施细则》《国家电网公司电力建设安全健康与环境管理工作规定》国家电网工[2003]168号《中华人民共和国固体废物污染环境防治法》《城市建筑垃圾管理规定》《电力建设安全健康环境评价标准》国家电网工[2004]488号《国家电网公司环境保护监督规定(试行)》国家电网安监[2005]450号《职业安全健康管理体系审核规范》 ILO-OHS20013施工部署3.1绿色施工方案的原则与意义3.1.1.最大限度地节约资源和能源,减少污染、保证施工安全,减少施工活动对环境造成的不利影响,实现与自然和社会的和谐发展,是我们的责任。
3.1.2.贯彻落实节地、节能、节水、节材和保护环境的技术经济政策,建设资源节约型、环境友好型社会,通过采用先进的技术措施和管理,最大程度地节约资源,提高能源利用率,减少施工活动对环境造成的不利影响。
3.1.3.施工企业建立绿色施工管理,实施绿色施工是贯彻落实科学发展观的具体体现;是建设可持续发展的重大战略性工作;是建设节约型社会、发展循环经济的必然要求,是实现节能减排目标的重要环节,对造福子孙后代具有长远的重要意义。
3.2绿色施工小组组成及工作分工注:1、各组员应依据绿色规范及相关标准执行绿色施工管理,职责不限于上表所列,各组长、副组长也应依据规范、标准进行监督、检查;2、绿色施工相关规范、标准可到工程部及安监部查询。
4主要施工方案4.1资源节约(1)施工现场的临时设施建设禁止使用黏土转;(2)土方开挖施工采取先进的技术措施,减少土方的开挖量,最大限度的减少对土地的扰动。
(1)优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频技术的节能施工设备等;(2)冬季采用集中供暖,减少粉尘排放。
冬季用塑料布将窗户密封减少屋内热量流失。
室外照明采用强度气体放电灯;(3)施工现场机械设备管理应满足下列要求:1)施工机械设备应建立按时保养、保修、检验制度;2)施工机械选用高效节能电动机;3)220V单相用电设备接入220V三相系统时,使用三相平衡;4)合理安排工序,提高各种机械的使用率和满载率。
(4)实行用电计量管理,严格控制施工阶段的用电量。
必须装设电表,生活区与施工区分别计量。
用电电源处应设置明显的节约用电标识,同时施工现场应建立照明运行维护和管理制度,及时收集用电资料,提高节电率。
施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防和纠正措施。
(5)充分利用太阳能,现场淋浴设置太阳能淋浴,减少用电量。
(6)建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效状态。
选择功率与负载相匹配的机械设备,避免大功率施工机械设备低负载长时间运行。
机电安装采用节电型机械设备,如逆变式电焊机和能耗低效率高的手持式电动工具等,以利节电。
(1)实行用水计量管理,严格控制施工阶段的用水量。
施工用水必须装设水表,生活区与施工区分别计量;及时收集施工现场的用水资料,提高节水率;(2)施工现场生产、生活用水使用节水型生活用水器具,在水源处应设置明显的节约用水标识;(3)施工现场设置废水回收设施,对废水进行回收后循环利用。
(4)施工工艺采取节水措施,如下图墙体采用混凝土养护剂或喷水养护,节约施工用水。
(1)选用绿色材料,积极推广新材料、新工艺,促进材料的合理使用,节省实际施工材料消耗量;(2)施工现场实行限额领料,统计分析实际施工材料消耗量与预算材料的消耗量,有针对性的制定并实施关键点控制措施,提高节材率;钢筋损耗率不宜高于预算量的2.5%,混凝土实际使用量不宜高于图纸预算量。
利用短的废旧钢筋焊接马凳(3)根据施工进度、材料周转时间、库存情况等制定采购计划并合理确定采购数量,避免采购过多,造成积压或浪费;(4)施工现场应建立可回收再利用回收物资清单,制定并实施可回收废料的回收管理办法;(5)材料运输工具事宜,装卸方法得当,防止损坏和洒落,根据施工现场情况就近卸货,避免和减少二次搬运;(6)帖面类材料在施工前,应进行总体排版策划,减少非整块材的数量;(7)对周转材料进行保养维护,维护其质量状态,延长使用寿命;按照材料存放要求进行材料装卸和临时保管,避免因现场存放条件不合理而导致浪费;选用耐用,维护与拆卸方便的周转材料好机具;(8)优先选用制作、装、拆除一体化的专业队伍进行模板工程施工;模板应以节约自然资源为原则,推广使用定型刚模、钢框竹模、竹胶板。
施工前应对模板工程的方案进行优化;(9)在非传统水源和现场循环再利用水的使用过程中,用指定有效的水质检验与卫生保障措施,确保避免对人体健康、工程质量以及周围环境产生不良影响。
4.2环境保护(1)施工现场主要道路根据用途进行硬化处理;(2)从事土方、渣土和施工垃圾的运输必须使用密闭式运输车辆,现场出入口设置出入口处设置冲洗车辆,出场时必须将车辆冲洗干净,不得将泥沙带出现场;(3)施工现场易飞扬、细颗粒散体材料应密闭存放;(4)遇有四级以上大风天气,不得进行土方回填、转运以及其它可能产生扬尘污染的施工;(5)施工现场办公区和生活区的裸露场地进行绿化、美化;(6)施工现场材料存放区、加工区及大模板存放地平整坚实;(7)建筑拆除工程施工时应采取有效的降尘措施;(8)混凝土使用集中搅拌站搅拌混凝土,对工程剩余的预拌混凝土要进行妥善再利用,严禁随意丢弃;(9)施工现场进行机械剔凿作业时,作业面局部遮挡、掩盖或采取水淋等降尘措施;(10)施工现场监利封闭式垃圾站。
建筑物内施工垃圾的清运,必须采用相应的容器或管道运输,严禁凌空抛掷;(11)办公区、生活区垃圾:施工现场统一购买垃圾桶,分类存放,由专人负责每天清运;(12)洒水设施:依据现场施工情况配置洒水车。
4.2.2有害气体排放控制(1)施工现场严禁焚烧各类废弃物;(2)施工车辆、机械设备等应定期维护保养,使其保持良好的运行状态。
采取有效措施减少车辆尾气中有害物质成分的含量(如:选用清洁燃油、代用燃料、或安装尾气净化装置和高效燃料添加剂)。
施工车辆、机械设备的尾气排放应符合国家规定的排放标准;(3)根据民用建筑工程室内装修严禁采用沥青、煤焦油类防腐、防潮处理剂。
4.2.3水土污染控制(1)施工现场搅拌机前台、混凝土输送泵及运输车辆清洗处应当设置沉淀池。
废水不得直接排入四周空地。
可经二次沉淀后循环使用或用于洒水降尘;(2)施工现场存放的油料和化学溶剂等物品应设有专门的库房,地面应做防渗漏处理。
废弃的油料和化学溶剂应集中处理,不得随意倾倒;(3)食堂应设隔油池,池上设盖板。
盖板要方便开启,便于隔油池的清掏;(4)施工现场设置的临时厕所化粪池应做抗渗处理。
4.2.4噪声污染控制一般噪声源:土方阶段:挖掘机、装载机、推土机、运输车辆、破碎钻等。
结构阶段:汽车泵、振捣器、混凝土罐车、空压机、支拆模板与修理、支拆脚手架、钢筋加工、电刨、电锯、人为喊叫、搅拌机等。
(1)施工时间应安排在06:00——22:00进行;(2)施工场地的强噪声设备宜设置在远离生活区的一侧。
尽量选用环保型低噪声振捣器,振捣器使用完毕后及时清理与保养。
振捣混凝土时禁止接触模板与钢筋,并做到快插慢拔,应配备相应人员控制电源线的开关,防止振捣器空转;(3)人为噪声的控制措施1)提倡文明施工,加强人为噪声的管理,进行进场培训,减少人为的大声喧哗,增强全体施工生产人员防噪扰意识;2)合理安排施工生产时间,使产生噪声大的工序尽量在白天进行;3)清理维修模板时禁止猛烈敲打。
(4)脚手架支拆、搬运、修理等必须轻拿轻放,上下左右有人传递,减少人为噪声。
(5)夜间施工时尽量采用隔音布、低噪声震捣棒等方法最大限度减少施工噪声;材料运输车辆进入现场严禁鸣笛,装卸材料必须轻拿轻放。
减少施工噪声影响,应从噪声传播途径、噪声源入手,减轻噪声对施工现场地外的影响。
切断施工噪声的传播途径,可以对施工现场采取遮挡、封闭、绿化等吸声、隔声措施,从噪声源减少噪声。
对机械设备采取必要的消声、隔振和减振措施,同时做好机械设备日常维护工作。
施工现场场界噪声应符合下表规定:06:00——22:00为昼间、22:00——次日06:00为夜间。
(1)夜间施工,要合理布置现场照明,合理调整灯光照射方向,照明灯必须有定型灯罩,能有效控制灯光方向和范围,关并尽量选用节能型灯具。
在保证施工现场施工作业面有足够光照的条件下,减少对生活区的干扰;(2)在高处进行电焊作业时应采取遮挡措施,避免电弧光外泄。
(1)危险固体废弃物1)施工现场危险固体废弃物(包括废化工材料及其包装物、电焊条、废玻璃丝布、废铝箔纸、聚胺脂夹芯板废料、工业棉布、油手套、含油棉纱棉布、油漆刷、废沥青路面、废旧测温计等);2)清洗工具废渣、机械维修保养液废渣;3)办公区废复写纸、复印机废墨盒、打印机废墨盒、废硒鼓、废色带、废电池、废磁盘、废计算机、废日光灯管、废涂改液。
(2)一般固体废物(可回收、不可回收)。
1)可回收办公垃圾:废报纸、废纸张、废包装箱、木箱;建筑垃圾:废金属、包装箱、空材料桶、钢筋头、焊条头;2)不可回收施工垃圾:瓦砾、混凝土、砼试块、废石膏制品、沉淀物生活垃圾:食物加工废料;(3)固体废弃物应分类堆放,并有明显的标识(如有毒有害、可回收、不可回收等);(4)危险固体废弃物必须分类收集,封闭存放,积攒一定数量后由各单位委托当地有资质的环卫部门统一处理并留存委托书;(5)(5)对打印机墨盒、复印机墨盒、硒鼓、色带、电池、涂改液等办公用品应实现以旧换新,以便于废弃物的回收,并尽可能由厂家回收处。
